详细完整道路维修改造工程施工组织设计一、总体施工组织布臵与规划(一)工程概况1、工程范围及项目内容吉安南大道是吉安市的一条东西向的主干道,向西延伸可与高速公路吉安南连接线相接,向东经城南新区可至赣江公路大桥,与青原区相连,承担着城市交通和过境交通的重大交通量,是上樟吉、大广、井泰高速的必经之路。
本工程设计范围为古南大道至体育中心,全长约4.3km。
全段维修沥青路面裂缝、网裂、沉陷和车辙等主要病害,然后,全段面加铺改性沥青混凝土SMA-13。
2、主要工程数量本合同段主要工程数量:铣刨机铣刨沥青砼路面10925m2,铺SMA-13改性沥青混凝土108160m2,拆除沥青类路面结构层并恢复结构层15100m2,拆除非机动车道沥青类路面结构层并按设计新建结构层15100m2,新建沥青砼路面和结构层18290m2。
新建雨污排水管1375m。
3、施工条件(1)本项目交通量大,过境车辆多,不能中断交通,采用半幅封闭施工。
施工时采用隔离墩、封闭围挡等安全设施,并严格按照规范标准设臵交通安全标志标牌,配备专职交通安全管制人员,确保施工及通行车辆的安全。
(2)本项目工程为老路修补罩面工程,工程细目多,工程量大,工期紧,尤其是沥青混凝土路面施工,必须精密组织、合理安排施工。
(3)本标段重点与难点工程是沥青混合料路面,控制工期的工程和关键工程是路面修补与改性沥青混合料路面工程。
(二)总体施工组织与规划1、总体主导思路根据本标段工程特点,结合我单位的技术装备能力和实践经验,为确保实现工程质量、安全、工期、环保和水土保持的规划目标,施工组织的总体主导思路是:抓紧委托当地具有资质的试验室,上足专业机械设备;确定料场,调查料源,抓紧时间备料。
老路挖补铣刨、沥青路面是重点,工序交叉有序可控;统筹安排管理,阶段目标限期完成;确保交通、人员安全,工艺材料质量严控;精工细作确保创优,各方协力提前完工。
2、总体实施方案⑴以“四保”为阶段性目标:总体以“四保”为阶段性目标(保拌和站安装调试与备料、保路面施工与交通安全、保环境保护,水土保持、保总体交工验交),突出沥青混合料路面重点,加快旧路面挖补铣刨为路面施工创条件,加快料场的征用与硬化为备料拌合站安装创条件;抓紧尾工处理为总体交工验交创条件。
髙速公路改扩建工程施工交通组织与安全管理尊敬的各位领导:近年来,高速公路改扩建工程日益增多,如何在不间断交通前提下开展髙效安全的高速保通问题比较突出。
本次林**改扩建工程为例, 针对此问题给各位领导进行汇报。
1、施工前准备根据设计要求,按图纸在省界、各髙速、地方道路设置三级分流标志。
分流点设置一级分流点(诱导点):分别设置在省界路网的市级节点和外省公路入口处,主要功能为诱导交通、尽量分离过境交通;二级分流点(分流点):在区内路网的主要交叉口布设,以强制性的交通疏导为主要功能,并考虑设置部分临时交管设施;三级分流点(管制点):髙速公路沿线所有互通入口,包括直接相联系的互通出口,同样以强制性交通管制为主要手段,解决出现路堵时的交通疏解。
路网分流必须做好分流路径的提示,设置合理分流点位,限速限行、加强交通诱导和管制。
根据实际情况,**材改扩建施工期间限五轴及以上车辆,车辆运输车,危险品运输车及不可解体物体运输车,大车限速70KM/H,小车限速80KM/Ho2、施工阶段在完成分流点设置及限速限行后,改扩建施工区域车流量有效降 低后,开始施工第一阶段,此阶段髙速行车保持原状,正常行驶。
路侧移动钢护栏的安装由于改扩建施工,原高速土路肩及部分硬路肩需挖出后与新路拼 接,原髙速波形梁护栏需拆除,影响行车安全。
故施工前在原高速公 路双幅硬路肩距路沿石Ini 位置安装移动钢护栏,挖方段设置围挡防 止落石。
由于设置了移动钢护栏、围挡等会侵占原高速路面,此时应 急车道剩余1.5m 。
安装示意图如下:移动钢护栏所有管件及钢板的材质均为Q235,其机械性能及化 学成分符合GB/T700-2006的规定,进场经过检测验收合格后使用。
移动钢护栏的两侧均按照25的固定间距安装轮廓标。
移动钢护栏上设置防眩板,防眩板宽度为20cm,高度90cm,设 置间距为1.2山。
防眩板安装牢固,在发生交通事故等异常情况下,确 保防眩板不侵入行车净空。
目录第一章设备人员动员周期和设备、人员、材料运到施工现场的方法 (1)第一节设备、人员动员周期 (1)第二节设备、人员、材料运到施工现场的方法 (1)第二章主要工程项目的施工方案、施工方法 (3)第一节综合说明 (3)一、工程简介 (3)二、主要工程数量 (3)三、工程重、难点及采取的对策 (4)第二节施工组织及资源配置计划 (5)一、施工组织机构及职责 (5)二、资源配置计划 (6)第三节施工总平面布置及临时工程方案 (13)一、施工总平面布置 (13)二、施工生活及办公驻地布置 (13)三、施工便道布置 (13)四、临时水、电方案 (14)五、临时生产、生活用房 (14)六、砼拌合站及工地试验室 (14)七、梁体预制场 (14)八、钢筋加工场 (15)九、弃土场 (15)十、炸药库 (15)第四节总体施工方案 (15)一、路基施工方案 (15)二、涵洞、通道的施工方案 (16)三、桥梁工程施工方案 (16)三、隧道工程施工方案 (17)一、路基土石方施工 (18)二、涵洞及通道施工方法 (26)三、路基排水工程施工方法 (27)四、防护工程施工方法 (28)第六节桥梁工程施工方法 (34)一、施工组织 (34)二、桥梁基础工程施工 (35)四、墩台身及盖梁施工 (38)五、梁体工程施工 (41)六、桥面系施工 (50)第七节隧道工程施工方法 (51)一、施工组织 (51)二、洞口开挖 (51)三、洞身开挖 (52)四、初期支护 (62)五、超前支护 (67)六、仰拱与铺底 (68)七、隧道防、排水 (68)八、二衬施工 (70)九、隧道砼路面施工 (72)十、隧道围岩监控量测 (73)十一、辅助施工 (74)第三章各分项工程施工顺序及进度计划安排 (75)第一节各分项工程施工顺序 (75)一、施工准备 (75)二、路基工程 (75)三、桥梁工程 (75)四、隧道工程 (76)第四章工期保证体系及保证措施 (77)第一节工期保证体系 (77)第二节工期保证措施 (78)一、工期目标 (78)二、工期保证措施 (78)三、冬季、雨季施工安排 (78)第五章工程质量管理体系及保证措施 (80)第一节质量保证体系 (80)第二节工程质量保证措施 (80)第六章安全生产管理体系及保证措施 (83)第一节安全目标 (83)第二节安全保证体系 (83)第三节安全管理制度 (83)第四节安全保证措施 (84)第七章环境保护、水土保持保证体系及保证措施 (87)第一节环境保护、水土保持保证体系 (87)(一) 环境保护目标 (87)(二) 水土保持目标 (87)第二节环境保护、水土保持措施 (87)一、环境保护组织措施 (87)二、环境保护技术措施 (89)三、水土保持措施 (89)第八章文明及规范化施工、文物保护保证体系及保证措施 (90)第一节文明及规范施工保证体系 (90)一、文明施工目标 (90)二、文明及规范施工保证体系 (90)第二节文明及规范施工措施 (91)一、文明施工管理措施 (91)二、施工现场文明及规范施工措施 (91)第三节文物保护保证体系 (93)一、文物保护目标 (93)二、文物保护体系 (93)第四节文物保护措施 (93)第九章项目风险预测与防范,事故应急预案 (95)第一节项目风险预测与防范 (95)一、风险预测 (95)二、风险防范 (95)三、风险转移 (96)四、风险管理机构设置 (96)第二节突发事件的具体预案措施 (97)一、建立突发应急小组组织机构 (97)二、应急组织机构职责 (97)三、小组工作程序 (98)四、突发事件的应急预案 (99)五、日常检查和演习 (101)六、事故调查 (101)第十章其它应说明的事项 (102)第一节协作与配合措施 (102)一、与相邻标段配合 (102)二、与设计单位配合 (102)三、与监理配合 (102)四、与业主配合 (102)第二节廉政措施 (102)第一章设备人员动员周期和设备、人员、材料运到施工现场的方法第一节设备、人员动员周期设备、人员动员周期详见表1.1-1表1.1-1 设备、人员动员周期表分项工程名称设备动员周期人员动员周期施工准备测量仪器10天项目经理部主要负责人员12人测量试验人员8人专家组人员2人工程部长、工程师8人部分施工人员200人30天试验仪器10天挖掘机、推土机、装载机、发电机、运输车辆,变压器、砼拌和站15天路基、防护、涵洞工程推土机、装载机、挖掘机、平地机、压路机、自卸汽车、洒水车等15天路基施工一队、路基施工二队路基施工三队、路基施工四队路基施工五队、高边坡防护一队高边坡防护二队、涵洞一队、涵洞二队、涵洞三队15天桥梁工程起重设备,钢筋加工机械、砼拌和站、砼输送车、模板、预应力张拉设备、钻机等20天桥梁一队桥梁二队桥梁三队桥梁四队20天架桥机120天隧道工程砼喷射机、空压机、整体式模板衬砌台车、反击式破碎设备等25天隧道施工一队隧道施工二队隧道施工三队25天注:动员周期是指签订合同书之日算起。
第一章编制说明在充分理解招标文件的根底上,制定先进、合理、经济、可行的施工方案。
充分研究现场施工环境,妥善处理施工组织与周边接口问题,周密安排交通疏导和施工机械,使施工对周边环境的影响减小到最小限度。
严格执行施工过程中涉及的相关标准、标准和规程。
施工工艺流程与施工方法满足标准及设计要求。
施工进度安排合理、高效,施工区段划分协调、统一。
遵守、执行招标文件各条款的具体要求,确保实现业主要求的工期、质量、平安、环境保护、文明施工和职工健康等各方面的工程目标。
在认真、全面理解设计文件的根底上,结合工程情况,应用新技术成果,使施工组织设计具有技术先进、方案可靠、经济合理的特点。
北京市公联公路联络线有限责任公司提供的朝阳路〔东四环~杨闸环岛〕改扩建工程投标通知书、招标文件、工程量清单、招标答疑文件和补遗书。
北京城市排水集团有限责任公司回用水工程部提供的朝阳路〔东四环—杨闸环岛〕改扩建工程招标文件北京市市政工程设计研究总院设计的朝阳路〔东四环~杨闸环岛〕改扩建工程道路、雨水、污水工程设计图〔工程编号:2001J260-ZB00DL、2001J260-ZB00PS〕。
类似本工程施工经验以及我单位现有人力资源情况、机械设备配套能力以及经济技术实力。
本工程涉及的施工技术、平安管理、质量验收等方面的国家、交通部和北京市制定的标准、规程和法规文件。
详见后附表1-1、1-2、1-3、1-4。
屡次现场踏勘所掌握的情况。
根据招标文件的要求,招标文件中建设单位要求工程质量为合格。
我方郑重承诺如我单位中标,工程质量到达北京市市政工程质量验收标准的合格等级,并且符合国家标准及北京市建委竣工备案要求,符合工程设计文件和有关技术标准要求,贯彻执行质量终身制。
根据招标文件的要求,招标文件中建设单位要求2005年7月20日开工,2006年7月20日竣工,工期为366日历天。
我方郑重承诺如我单位中标,确保按期开工,并在确保工程质量的前提下,于2006年7月1日竣工,工期提前为347日历天。
北京地铁五号线某合同段施工组织设计5篇篇1甲方(发包方):北京地铁建设公司乙方(承包方):中铁建设集团有限公司根据《中华人民共和国合同法》和相关法律法规,甲乙双方在平等、自愿、公平、诚实信用的基础上,就北京地铁五号线某合同段施工组织设计达成以下协议:一、工程概况2. 工程地点:北京市某区3. 工程内容:包括隧道开挖、支护、衬砌等施工工序4. 工程规模:具体规模根据甲方提供的施工图纸确定二、承包方式1. 乙方采用包工包料的方式承包本合同段工程,负责施工所需的人工、材料、机械等费用。
2. 乙方应根据甲方的施工进度要求,自行组织施工力量,确保施工进度和质量。
三、工期要求1. 本合同段工程的开工日期为合同签订之日起,具体日期以甲方书面通知为准。
2. 乙方应在保证工程质量的前提下,合理安排施工进度,确保按时完成施工任务。
3. 如因甲方原因造成工程停工或延期,乙方有权要求甲方承担相应的赔偿责任。
四、质量标准1. 乙方应严格按照甲方提供的施工图纸和技术规范进行施工,确保工程质量符合设计要求和相关标准。
2. 甲方有权对乙方的施工质量进行监督检验,如发现问题,乙方应及时进行整改。
3. 乙方应建立健全的质量保证体系,加强施工过程中的质量控制,确保工程质量稳定可靠。
五、合同价款及支付方式1. 本合同段工程的合同价款为人民币(大写)__________元整,具体金额以甲方书面确认为准。
2. 乙方在合同签订后应向甲方提交合同价款收据,甲方在收到收据后向乙方支付合同价款。
3. 如因工程量变更等原因导致合同价款调整,双方应协商解决。
六、违约责任1. 甲方如未按照合同约定支付合同价款或履行其他义务,应承担相应的违约责任。
2. 乙方如未按照合同约定完成施工任务或施工质量不符合要求,应承担相应的违约责任。
3. 双方应共同遵守合同约定,如一方违约,另一方有权要求违约方承担相应的赔偿责任。
七、争议解决方式1. 甲乙双方在履行合同过程中发生争议时,应首先通过友好协商解决。
青银高速公路齐河至夏津段第五合同段2004年下半年施工组织设计山东省路桥集团有限公司青银高速公路齐河至夏津段第五合同段项目部2004.7.19目录编制依据 (4)第一章、工程概况 (5)(一)、工程概况 (5)(二)施工组织机构 (9)第二章:主要工程项目的施工方案、施工方法 (10)第一节路基工程施工 (10)(一)、路基填筑 (10)(二)软土地基预压期和沉降观测 (15)(三)台背回填施工(关键工序) (16)第二节涵洞工程 (18)第三节马颊河特大桥施工 (19)一、30m连续箱梁上行式移动支撑系统施工工艺 (19)(二)、移动支撑系统的组装 (20)(三)、移动支撑系统的施工原理及工艺流程 (21)第二部分满堂支架施工工艺 (33)第四节中桥、分离立交、小桥施工 (36)1 下部结构施工 (36)2 上部结构施工 (38)第五节路面工程施工 (42)一、底基层施工 (43)二、基层施工 (49)三、粘层、封层的施工 (52)四、沥青砼下面层施工 (52)五、中上面层施工 (57)六、土路肩及中央分隔带路缘石施工 (64)第六节防护排水工程 (66)1 混凝土拱形骨架护坡 (67)2 排水工程 (69)第三章:各分项工程施工顺序 (72)第四章、保工程质量和工期的措施 (74)(一)确保工程质量的措施 (74)(二)确保工期的措施 (78)第五章、冬季和雨季的施工安排 (80)(一)冬季的施工安排 (80)(二)雨季的施工安排 (80)第六章、质量安全保证体系 (84)1、质量方针和质量目标 (84)2、质量保证体系 (84)2:安全保证措施: (88)第七章、环保措施和廉政措施 (90)(一)、环境保护措施 (90)(二)、生活区卫生设施 (92)第八章其他应说明的事项 (94)(一)现场文明施工措施 (94)(二)宣传工作 (95)(三)消防治安措施 (95)(四)劳务队伍的管理 (96)附录: (98)。
公路改扩建工程安全文明施工方案一、前言公路改扩建工程是推动交通发展、提升道路运输能力的重要项目,施工过程中的安全和文明施工至关重要。
本文档旨在制订一套安全文明施工方案,既能保证施工人员的安全,又能最大限度减少对交通的影响,确保工程顺利进行。
二、安全施工措施1.管理措施–成立专门的安全管理团队,确保施工过程中的安全管理得到重视。
–制定施工安全管理制度和操作规程,包括安全生产责任、安全生产教育培训、岗位责任、应急预案等,并实行严格的执行。
2.施工现场安全保障–规划合理的施工区域,并设置明显的安全警示标志,确保施工区域与车辆通行区域分隔明确。
–安排专人进行现场巡查,定期检查施工区域的安全设施是否完好,及时修复和更新。
3.人员安全保障–进行必要的安全教育和培训,提高施工人员的安全意识和技能。
–落实安全防护措施,如佩戴符合安全标准的头盔、工作服等个人防护装备。
–设立专门的警示标志和指示牌,提醒施工人员注意安全。
4.机械设备安全保障–对施工所使用的机械设备进行定期检修和维护,确保其正常工作。
–在机械设备使用区域设置防护设施,禁止非施工人员进入。
–严格遵守机械设备操作规程,避免操作不当引起的安全事故。
三、文明施工措施1.环境保护–确定合理的施工时间,尽量避免交通高峰期施工,减少对交通的影响。
–施工过程中减少噪音和粉尘的污染,采取适当的降尘措施和防尘网覆盖。
2.交通组织–设立明确的交通标识和引导标志,指示交通流向,并确保施工区域与通行区域分开。
–增加交通警力,指挥车辆通行路线,确保交通秩序和施工安全。
3.施工噪音控制–选择低噪音作业设备,减少施工噪音对周边居民的影响。
–对噪音敏感的区域,设置隔音屏障或采取其他有效措施,减少噪音污染。
4.施工废弃物处理–制定废弃物分类、收集和处理方案,确保施工废弃物得到妥善处理和回收利用。
–严禁将废弃物乱倒乱扔,保持施工现场的整洁和卫生。
四、应急预案1.现场突发事件应急处理–制定应急预案,明确各种突发事件的应急措施和责任分工。

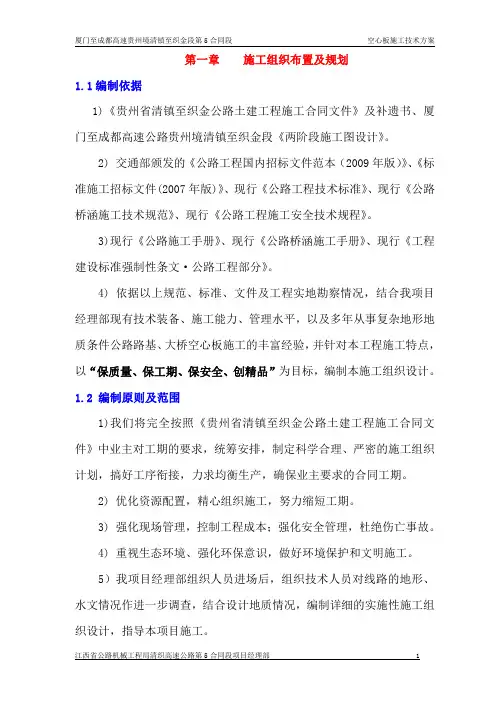

第一章施工组织布置及规划1.1编制依据1)《贵州省清镇至织金公路土建工程施工合同文件》及补遗书、厦门至成都高速公路贵州境清镇至织金段《两阶段施工图设计》。
2)交通部颁发的《公路工程国内招标文件范本(2009年版)》、《标准施工招标文件(2007年版)》、现行《公路工程技术标准》、现行《公路桥涵施工技术规范》、现行《公路工程施工安全技术规程》。
3)现行《公路施工手册》、现行《公路桥涵施工手册》、现行《工程建设标准强制性条文·公路工程部分》。
4)依据以上规范、标准、文件及工程实地勘察情况,结合我项目经理部现有技术装备、施工能力、管理水平,以及多年从事复杂地形地质条件公路路基、大桥空心板施工的丰富经验,并针对本工程施工特点,以“保质量、保工期、保安全、创精品”为目标,编制本施工组织设计。
1.2编制原则及范围1)我们将完全按照《贵州省清镇至织金公路土建工程施工合同文件》中业主对工期的要求,统筹安排,制定科学合理、严密的施工组织计划,搞好工序衔接,力求均衡生产,确保业主要求的合同工期。
2)优化资源配置,精心组织施工,努力缩短工期。
3)强化现场管理,控制工程成本;强化安全管理,杜绝伤亡事故。
4)重视生态环境、强化环保意识,做好环境保护和文明施工。
5)我项目经理部组织人员进场后,组织技术人员对线路的地形、水文情况作进一步调查,结合设计地质情况,编制详细的实施性施工组织设计,指导本项目施工。
6)编制实施性施组范围适用本合同段路基土石方、防护及排水工程,桥涵工程及临时便道施工。
1.3工程概况马互通式立体交叉主线YK37+962.5跨线桥桩号及桥型布置为:(1)本桥为马场互通主线跨线桥(主线上跨),所跨路线为王家湾分离式老路改移,在幅交叉桩号:主线ZK+957.22=王家寨分离式老路改移K0+151.62,桥位平面位于R=1250m的右偏圆曲线上,纵面位于R=18000m的凸曲线上,右幅交叉桩号:主线YK37+961.825=王家寨分离式老改路改移K0+162.77,桥位平面位于R=1110m的右偏圆曲线上,纵面位于R=16000m的凸曲线上。
目录第一章总体施工组织布置及规划 (3)1.1 工程概况 (3)1.2 工程施工特点 (4)1.3施工组织总体设想 (5)1.4 工程施工段的划分 (6)第二章主要工程项目的施工方案、方法与技术措施 (8)2.1 施工拆除 (8)2.2 钢结构临时用房工程 (9)2.3 土方工程 (13)2.4 模板工程 (13)2.5 钢筋工程 (16)2.6 混凝土工程 (17)2.7 填充墙砌体施工 (19)2.8装饰工程 (20)2.9 安装工程 (23)第三章工期保证体系及保证措施 (27)3.1 施工工期保证体系 (27)3.2 确保工期的保证措施 (27)第四章工程质量管理体系及保证措施 (32)4.1 工程质量管理体系 (32)4.2 工程质量保证措施 (32)第五章安全生产管理体系及保证措施 (34)5.1 安全管理体系 (34)5.2 安全生产保证措施 (34)第六章环境保护、水土保持保证体系及保证措施 (39)6.1 环境保护、水土保持保证体系 (39)6.2环境保护保证措施 (40)6.3水土保持保证措施 (41)第七章文明施工、文物保护保证体系及保证措施 (42)7.1文明施工保证体系 (42)7.2 文明施工措施 (42)第八章项目风险预测及防范,事故应急预案 (46)8.1项目风险预测 (46)8.2事故应急预案 (47)第一章总体施工组织布置及规划1.1 工程概况本工程为高速公路服务区改扩建工程施工项目,位于高速公路北接线处。
该工程由苏交科集团股份有限公司设计,建设单位为江苏高速公路有限责任公司。
本次施工内容包括:原有部分房屋建筑及相关设施的拆除、西区钢结构临时用房的新建、东西区综合楼的改扩建(含室内外装饰装修)、地上消防水池新建、污水处理设施(西区)新建、垃圾房新建、停车场扩建、场区标志标线、外场管线、景观绿化、东西区临时用房最后拆除和场地恢复等工程内容。
(1)拆除部分包括:拆除东西区原特产销售用房(建筑面积均为约200㎡);拆除东西区综合正立面的台阶和花坛及室内部分墙体;以及拆除部分绿化带、污水处理设备等。
济青高速公路改扩建工程项目主体工程第六标段实施性施工组织设计目录一、编制依据 (1)二、编制范围及施工管理目标 (2)(一)质量目标 (3)(二)工期目标 (3)(三)安全目标 (3)(四)环保、水保目标 (4)(五)文明施工目标 (4)(六)经济目标 (4)三、工程概况及主要工程数量 (4)(一)工程地形、地貌与气象 (6)(二)工程地质 (7)(三)水文地质 (7)(四)沿线交通 (8)(五)主要工程数量 (8)(六)工程特点、重难点分析 (10)(七)合同总金额 (11)(八)项目建设相关单位 (11)四、施工总体方案 (11)(一)施工组织机构及施工队伍的分布 (12)(二)临时工程的分布及总体设计 (19)(三)施工用水、施工用电 (29)(四)内业资料(收集、整理、归档、移交) (31)(五)施工顺序 (31)五、一般工程的施工方法 (34)(一)旧护栏及旧标志牌等设施的拆除 (34)(二)管线及光缆的拆除或保护 (35)(三)路灯照明灯具和箱变拆除 (36)(四)路基工程施工方法 (38)1、原地表处理施工方法 (38)2、加筋材料施工方法 (43)3、路基填筑施工方法 (45)4、灰土施工方法 (48)5、路基防护与排水工程方法 (51)6、沉降与稳定观测方法 (54)(五)路面工程施工方法 (56)1、路面整体拼接方法 (56)2、基层底基层施工方法 (57)3、粘层、透层和封层施工 (59)4、沥青面层施工方法 (62)(六)旧路病害处治及施工方案 (66)1、旧路病害处治方案 (67)2、点病害处治 (67)(七)桥梁施工方法 (71)1、扩大基础施工 (71)2、桩基施工 (72)3、承台(系梁)施工 (81)4、墩柱、桥台施工 (84)5、台帽、盖梁施工 (87)6、附属工程 (91)7、桥梁加固维修 (96)8、预制梁板及安装 (108)9、涵洞施工 (108)六、重难点工程的施工方法、关键技术、工艺要点及工艺要求 (117)(一)本项目工程重点 (117)(二)路基拼接施工 (117)(三)旧桥拆除 (134)(四)桥梁拼接施工 (152)(五)高架桥承台基坑开挖 (162)(六)高架桥现浇箱梁施工方案 (166)七、标段内危险性较大工程施工安全风险评估 (205)(一)总体风险评估思路 (206)(二) 专项风险评估 (210)(三)重大风险源风险估测 (219)(四)风险控制措施 (225)(五)评估结论 (231)(六)路基总体风险评估 (231)(七)项目施工安全风险评估结论 (2453)八、施工中采用的新工艺和新技术及其工法整理安排 (2474)(一)高压水射流破除混凝土应用技术 (2474)(二)智能张拉工艺在桥梁施工的运用 (241)(三)工法整理安排 (245)九、总工期及进度计划安排、资金使用计划。
第1篇 一、工程概况 1. 工程名称:XX街道人行道改造工程 2. 工程地点:XX市XX街道 3. 工程规模:全长约5000米,涉及面积约10万平方米 4. 工程内容:人行道铺设、排水设施改造、照明设施安装、绿化景观提升等 5. 工程工期:60天 6. 施工单位:XX建筑工程有限公司 二、施工组织设计原则 1. 安全第一,预防为主 2. 质量为本,追求卓越 3. 合理安排,高效施工 4. 环保施工,文明施工 三、施工准备 1. 技术准备 - 组织技术人员进行现场勘查,了解工程实际情况。 - 制定详细的施工方案和施工图纸。 - 组织施工人员进行技术交底,确保施工人员掌握施工工艺和操作规程。 2. 材料准备 - 根据工程需求,采购所需的各种材料,如人行道砖、水泥、钢筋、排水管等。 - 对材料进行检验,确保材料质量符合国家标准。 3. 人员准备 - 组建施工队伍,明确各岗位人员职责。 - 对施工人员进行安全教育和技能培训。 4. 施工设备准备 - 准备施工所需的机械设备,如挖掘机、压路机、切割机等。 - 确保机械设备运行正常,并进行必要的维护保养。 四、施工工艺流程 1. 施工准备阶段 - 施工现场围挡设置。 - 施工道路、临时设施搭建。 - 施工人员、设备进场。 2. 土方开挖阶段 - 根据设计图纸,进行土方开挖。 - 开挖过程中注意保护地下管线。 3. 基础施工阶段 - 对开挖后的地基进行处理,确保地基稳定。 - 铺设排水管道,进行基础混凝土浇筑。 4. 人行道铺设阶段 - 根据设计图纸,进行人行道砖铺设。 - 确保铺设平整,无空鼓。 5. 照明设施安装阶段 - 安装照明灯具,确保照明效果。 6. 绿化景观提升阶段 - 植栽绿化植物,进行景观布置。 7. 工程验收阶段 - 对工程进行全面检查,确保工程质量符合要求。 - 进行工程验收,办理相关手续。 五、施工进度计划 1. 第1-5天:施工准备、人员设备进场。 2. 第6-10天:土方开挖、排水管道铺设。 3. 第11-15天:基础混凝土浇筑、人行道砖铺设。 4. 第16-20天:照明设施安装。 5. 第21-25天:绿化景观提升。 6. 第26-30天:工程验收、收尾工作。 六、质量控制措施 1. 材料质量控制 - 严格把关材料采购,确保材料质量。 - 对进场材料进行检验,不符合要求的材料不得使用。 2. 施工过程质量控制 - 严格执行施工工艺和操作规程。 - 加强施工过程中的监督检查,确保施工质量。 3. 工程验收质量控制 - 对工程进行全面检查,确保工程质量符合要求。 - 发现问题及时整改,确保工程合格。 七、安全文明施工措施 1. 安全生产 - 制定安全生产责任制,明确各岗位人员安全职责。 - 加强施工现场安全管理,防止安全事故发生。 2. 文明施工 - 做好施工现场环境整治,保持施工现场整洁。 - 加强施工噪音、扬尘控制,减少对周边环境的影响。 八、施工组织管理 1. 施工项目管理机构 - 成立项目经理部,负责工程的组织、协调和管理工作。 - 明确各岗位职责,确保施工顺利进行。 2. 施工进度管理 - 制定施工进度计划,确保工程按期完成。 - 加强施工进度监控,及时调整施工计划。 3. 施工成本管理 - 制定合理的施工成本预算,严格控制成本。 - 加强成本核算,提高经济效益。 4. 施工合同管理 - 严格执行施工合同,确保合同条款的履行。 - 及时解决合同纠纷,维护双方合法权益。 九、施工总结 1. 工程完成后,对施工过程进行总结,分析施工中存在的问题和不足。 2. 对施工过程中取得的经验和教训进行总结,为今后类似工程提供借鉴。 3. 对施工过程中涌现出的先进典型进行表彰,激发施工人员的工作积极性。 通过以上施工组织设计,我们相信XX街道人行道改造工程能够顺利进行,并达到预期效果。

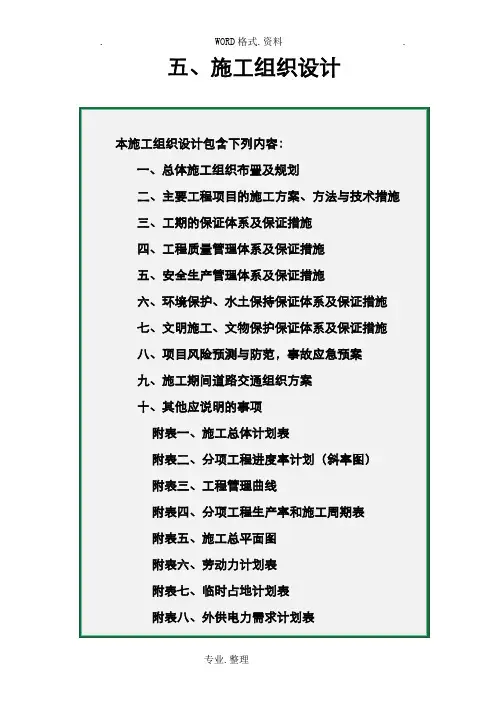

重庆农村公路施工组织设计〔1〕总体施工组织布置及规划〔2〕主要工程工程的施工方案、方法与技术措施〔尤其对重点、关键和难点工程的施工方案、方法及其措施〕〔3〕工期保证体系及保证措施〔4〕工程质量管理体系及保证措施〔5〕平安生产管理体系及保证措施〔6〕环境保护、水土保持保证体系及保证措施〔7〕文明施工、文物保护保证体系及保证措施〔8〕工程风险预测与防范,事故应急预案〔9〕其他应说明的事项附表一施工总体方案表附表二分项工程进度率方案〔斜率图〕附表三工程管理曲线附表四分项工程生产率和施工周期表附表五施工总平面图附表六劳动力方案表附表七临时占地方案表1、总体施工组织布置及规划1.1 设备、人员发动周期我们将按照业主的要求,在接到业主的中标通知立即做好开工准备工作,提前进场,根据要求按期开工。
人员及主要施工机械设备将有序地分三批进场:第一批进场:接到中标通知后立即由工程经理带着工程技术、试验、机械、材料及后勤等有关人员进驻现场〔见进场人员名单〕,进展工程施工准备工作:包括设立现工程经理部;施工图会审;工程复测与放线;组织作业人员岗前培训;拟定材料和工程试验方案报工程师审批;组建工地试验室,着手原材料试验;修建临时设施,做好“四通一平〞工作。
第二批进场:在签定合同后28天内,主要施工机械设备〔如路基施工设备、桥涵施工设备〕将陆续进场到位,相关施工生产人员将陆续进场。
第三批进场:将根据施工方案,路面施工设备待具备路面施工条件时调至本合同段工地投入使用。
具体投入本工程的人员名单,施工设备及试验、测量仪器详见投标书附表2?拟在本合同工程任职的主要人员简历表?和表3?拟投入本合同工程的主要机械表?及表4?拟配备本合同工程主要的材料试验、测量、检仪器设备表?。
1.2 设备、人员、材料运到施工现场的方法(1)设备:履带式施工机械及非自行大型设备采用平板拖车运进施工现场;汽车自行行驶到施工现场,并随车带齐生产和生活用品。
(2)人员:投标文件中拟派的主要技术、管理人员、施工队伍由总公司统一调动,由工程部管理,技术工人随施工队武进场,其他劳务人员从当地劳务市场招蓦、经培训后考核上岗。
高速公路改扩建工程实施性交通组织方案一、工程概况(一)编制依据1、济南至青岛高速公路改扩建工程项目主体工程施工招标文件。
2、济南至青岛高速公路改扩建工程项目主体工程施工合同。
3、济南至青岛高速公路改扩建工程第六标段施工图设计。
4、济南至青岛高速公路改扩建工程第六标段投标文件。
5、国家公路工程基本建设法律、法规和设计、施工及验收规范、规程、标准、公路工程质量检验评定标准等。
6、我单位长期从事公路工程施工所总结积累的施工方法和经验、施工技术水平、现有的施工设备能力和管理水平等。
7、编制的依据的主要规范如下:《公路工程技术标准》(JTG B01-2014)《高速公路改扩建设计细则》(JTG/T L11- 2014)《高速公路改扩建交通工程及沿线设置设计细则》(JTG/T L80- 2014)《公路交通安全设施设计规范》(JTG D81- 2006)《公路交通安全设施设计细则》(JTG/T D81- 2006)《高速公路交通工程及沿线设施设计通用规范》(JTG D80- 2006)《公路交通标志和标线设置规范》(JTG D82-2009)《公路交通安全设施施工技术规范》(JTG F71-2006)《公路养护安全作业规程》(JTG H30-2015)(二)编制范围本交通组织方案适用于济青高速公路改扩建工程项目主体工程第六标段小许家以东路段,主线全长35.57公里,起止桩号为:青银段K294+385-K323+349.189、济广段K0+000-K6+600。
(三)工程概况济南至青岛高速公路改扩建工程起于青岛即墨市朱官庄的新主线收费站,自东向西依次经过潍坊、淄博、滨州,经唐王枢纽互通立交与G35(济广高速公路)连接,终于济南零点立交,路线全长309.2公里,其中青银高速段286.947公里,济广高速段22.21公里。
济青高速公路在改扩建期间,仍保持正常通行。
第六标段主线全长51.18公里,起止桩号为G20 K294+385~K323+349.189、 G35K0+000~K22+210,G20 K323+349.189点与G35 K0+000点重合。
道路改造工程施工组织设计(DOCX 112页)施工组织设计第一部分编制依据1.1编制依据1.1.1招标文件光华大道综合整治(二环路至青羊区温江区界段)工程二期施工招标文件(商务文件、工程量清单及附件、技术文件、招标设计图标)。
1.1.2现行施工规范、规程及验收标准(1)《工程测量规范》GB50026-2007;(2)《混凝土结构工程施工质量验收规范》GB50204-2015;(3)《道路交通标志标线》GB5768-2009(4)《道路交通信号灯》GB1488-2011(5)《道路交通信号灯设置与安装规范》GB14886-2006(6)《道路交通信号控制机》GB25280-2010(7)《混凝土强度检验评定标准》GB50107-2010(8)《建筑地基基础工程施工质量验收规范》GB50202-2002(9)《混凝土质量控制标准》GB50164-2011(10)《城市道路交通标志和标线设置规范》GB51038-2015;(11)《沥青路面施工及验收规范》GB50092-96;(12)《无障碍设施施工验收及维护规范》GB50642-2011(13)《施工现场临时用电安全技术规范》JGJ46-2005(14)《公路路基施工技术规范》JTG F10-2006(15)《公路桥涵施工技术规范》JTG/TF50-2011(16)《公路工程技术标准》JTGB01-2014(17)《公路沥青路面施工技术规范》JTGF40-2004(18)《城市道路交通信号控制方式适用规范》GA/T527-20051.3编制原则(1)光华大道综合整治(二环路至青羊区温江区界段)工程二期施工招标文件的要求;(2)依据工程进度需要,针对工程具体特点,合理足额配置资源;(3)合理的均衡生产;(4)进度动态管理,尤其是关键线路的进度控制;(5)对不可预见的因素有所准备,施工上留有余地,确保工程总进度目标实现;(6)正确处理进度、质量、安全之间关系,以质量保进度,以安全促进度。
马宋公路改扩建工程第五合同段施工组织目录第一章编制依据及原则第二章工程概况第三章总体施工组织布置及规划第四章主要工程项目的施工方案、方法与技术措施第五章工期的保证体系及保证措施第六章工程质量管理体系及保证措施第七章安全生产管理体系及保证措施第八章环境保护、水土保持保证体系及保证措施第九章文明施工、文物保护保证体系及保证措施第十章项目风险预测与防范,事故应急预案第十一章保证农民工利益的具体措施第十二章雨季施工措施附表一施工总体计划表附表二分项工程进度率计划(斜率图)附表三工程管理曲线附表四分项工程生产率和施工周期表附表五施工总平面图附表六劳动力计划表附表七临时用地计划表附表八外供电力需求计划表第一章编制依据1、沈阳市迎“十二运”城市道路系统建设改造及环境综合改造项目—马宋公路改扩建工程施工项目招标文件。
2、沈阳市迎“十二运”城市道路系统建设改造及环境综合改造项目—马宋公路改扩建工程施工设计图纸。
3、标准:⑴《公路路基、路面现场测试规程》JTG E60—2008⑵《公路路基施工技术规范》 JTG F10—2006⑶《公路路面基层施工技术规范》 JTJ 034—2000⑷《公路路面面层施工技术规范》 JTG F40—2004⑸《公路工程质量检验评定标准》 JTG F80/1—2004⑹《公路工程预算定额》 JTG/7B06-02-2007⑺《公路工程集料试验规程》 JTG E42—2005⑻《公路工程无机结合料稳定材料试验规程》JTG E51—2009⑼《公路桥涵施工技术规范》 JTJ 041—2000⑽《混凝土和钢筋混凝土排水管》 GB/11836-2009⑾《给水排水管道工程施工及验收规范》 GB/50268-20084、通过对施工现场实地考察及相关规范、标准要求,结合工程特点及工程量情况,确定本工程所需投入人员、机械设备数量以及总体工期计划安排,编制本施工组织设计。
第二章、工程概况1、工程简介沈阳市迎“十二运”城市道路系统建设改造及环境综合改造项目—马宋公路改扩建工程施工项目第五合同段起点位于满堂镇,桩号为K13+000.000,终点位于北部大道,桩号为K16+343.887,路线全长3.344公里。
施工主要内容包括本合同段内路基工程、路面工程、桥涵工程、以及排水等附属工程项目。
2、技术标准:道路等级:城市主干道设计行车速度:60公里/小时桥涵设计荷载:公路-Ⅰ级路面标准轴载:BZZ—100地震烈度:Ⅶ度路基全宽33米,设有机动车道23【2*(2*3.5+3.75)+0.5】米宽,双向六车道,机动车道两侧各设有路缘带0.5米,设施带1.5米,非机动车道3米,以及土路肩0.5米。
3、路面结构表4、主要工程量(1)路基工程本合同段路基包含清除表土:43613.2m2;挖土方:94517m3;利用土方:40740 m3;借土方:29072 m3;弃方:47258m3;借石渣填筑:57236m3;暗排水管线6669.73米;检查井163个;雨水井161个。
(2)桥涵工程(3)路面工程4cm厚细粒式改性沥青混凝土:76239.32m2;5cm厚中粒式沥青混凝土:22298.22m2 ;6cm厚中粒式沥青混凝土:76239.32m2;20cm水泥稳定碎石基层:100987.54m2;20cm水泥稳定碎石底基层:80175.32m2;碎石封层:97963m2 粘层:76081 m2透层:97963 m2 15cm砂砾垫层:22662.11m2 20cm砂砾垫层:82506.12m2 路缘石:19636.22mJQ-2518花岗岩路缘石6592.07米,JQ-1010型边石13044.15米5、施工计划安排(1)施工准备施工准备: 2011年6月28日~2011年7月2日试验室建设:2011年7月1日~ 2011年7月15日水泥稳定土拌合站建设:2011年7月7日~2011年7月30日水泥混凝土拌合站和预制场建设:2011年7月5日~2011年7月31日(2)路基施工:2011年7月3~2011年8月23日(总工期);路基清表:2011年7月3日~2011年8月10日路基土方:2011年7月10日~2011年8月20日石渣填筑:2011年7月15日~2011年8月23日排水:2011年7月9日~2011年8月8日路基清除表土:43613.2m2,挖土方:94517m3,利用土方:40740 m3,借土方:29072 m3,弃方:47258m3,借石渣填筑:57236m3。
排水管线6723.73米,检查井163个,雨水井161个。
路基由路基施工队完成,每天平均完成挖土方:2148m3,利用土方:926 m3,借土方:661 m3,借石渣填筑:1301m3,暗排水管线:269m.(3)桥涵施工:2011年7月15日~2011年8月20日暗板涵:2011年8月1日~2011年8月31日圆管涵:2011年8月1日~2011年8月31日本合同段普通钢筋混凝土空心板桥4座,钢筋混凝土盖板涵72.92米/2道,1.0m钢筋混凝土圆管涵:4道。
(4)砂砾垫层施工:2011年7月20日~2011年8月25日砂砾垫层105168.23 m2,日历天数37天,实际施工天数32天,每天平均完成3287m2。
(5)水泥稳定碎石底基层:2011年8月1日~2011年8月28日20cm水泥稳定碎石底基层:80175.32m2;日历天数28天,实际施工天数25天,每天平均完成3207m2。
(6)水泥稳定碎石基层施工:2011年8月19日~2011年9月6日水泥稳定碎石基层100987.54m2;日历天数19天,实际施工天数16天,每天完成6311.7 m2。
(7)路缘石铺砌施工:2011年8月19日~2011年9月11日花岗岩路缘石长度6592.07m,边石13044.15m.日历天数24天,实际施工天数20天,每天完成路缘石330m,边石652m。
(8)中粒式沥青混凝土施工:2011年9月10日~2011年9月14日中粒式沥青混凝土98537.54 m2;日历天数5天,实际施工天数5天,每天完成19708m2。
(9)细粒式改性沥青混凝土施工:2011年9月15日~2011年9月20日细粒改性沥青混凝土76239.32m2。
日历天数6天,实际施工天数5天,每天完成15248 m2。
第三章总体施工组织布置及规划1.施工总体目标我公司已通过ISO9001质量体系认证,本合同段按项目法管理施工。
为使本工程达到“安全、优质、高效”的预期目标,我单位成立了“沈阳市马宋公路改扩建工程施工项目第五合同段”项目经理部,全权代表我公司负责本工程项目的组织、实施及管理。
根据本合同段工程的施工特点和现场施工条件,我们组建了具有丰富现场管理及施工经验的项目经理部和专业施工队伍,投入先进的施工机械设备,采用多点流水作业,合理安排工期,科学管理,按招标文件和招标文件答疑的要求:确保本合同工程在9月30日前按期完工。
2.施工总体布署目标如下:(1)质量管理目标确保全部工程达到国家现行的工程质量验收评定标准,并满足业主针对本工程制定的有关规定和要求。
工程交工验收的质量评定为合格;竣工验收的质量评定为合格。
(2)安全管理目标全面贯彻“安全第一,预防为主”的安全生产管理方针,实现“三无,一杜绝,一创建”即无重伤、交通、火灾事故,杜绝伤亡事故,创建安全文明工地的安全管理目标。
(3)工期管理目标加大资源投入,优化施工方案,加强科学管理,确保本合同段全部工程在2011年9月30日前竣工。
(4)文明施工目标:①维护施工区域周边环境,无人为破坏环境情况的发生;②无新污染源发生;③加强施工现场及生活区卫生,保持清洁;④加强施工现场积水抽排和材料机具管理,保证施工环境良好。
3.组织机构设置为便于协调本项目的施工、机械、设备、物质、资金、人员及技术各项资源,更好地为工程服务,我公司成立了以“沈阳市马宋公路改扩建工程施工项目第五合同段”项目经理部为核心的组织管理机构。
组织机构框图4.项目经理部管理层职责划分项目经理部领导班子组成:项目经理一名,由具有丰富施工经验和管理水平,并参加、负责过5个以上公路工程建设的项目经理担任,全面负责领导本合同段工程的施工实施;项目总工程师一名,由参加过5个以上公路工程建设的技术负责人担任,全面负责本合同段工程施工技术工作。
项目经理部下设“四科二室”,具体科室和职能分工为:(1)工程科:负责本合同段的施工技术工作,负责编制年度、季施工组织设计,制定施工工艺及操作细则,负责施工前的技术交底及施工的指导工作,对施工过程中出现的问题提出处理方案;负责本合同段工程的成本控制、验工计价、合同管理,以及编制年、季、月施工生产计划等工作;并严格按照有关规定做好工程内业的收集整理工作。
(2)质检科:负责本合同段质量安全管理工作,制定质量安全标准及工地的创优规划并负责实施,制定各工种岗位操作规程,对安全生产、劳动保护、各施工工序质量进行监督检查。
(3)工地试验室:负责本合同段范围内的各项试验工作,负责试验设备检定、管理及拌合设备的标定工作,负责对各种材料的进出场检验、存放、施工过程中检验及最终质量检验等各项工作。
作好检验和试验状态的标识,收集、整理、试验报告、报表工作。
确保工程质量符合规范及设计要求。
(4)材料设备科:负责施工生产材料的采购、管理,负责按施工进度计划提出材料采购计划,负责机械设备的管理、调配。
(5)综合办公室:负责日常办公人员调配、员工培训、负责生活物资的采购、补给,工地生活用水、用电、医疗、设备检修养护等工作;搞好与当地政府、农民的施工协调工作;、搞好现场文明施工工作,抓好宣传、报道工作。
(6)财务科:负责本合同段的财务管理,按期上报各种财务报表;进行施工成本控制,制定切实可行的施工成本措施,及时进行计量支付;负责本合同的资金管理、调配和使用,合理安排资金使用,保证资金储备,专款专用,严格按财务管理制度开展工作。
本合同段工程配备各类管理人员、施工作业人员,施工高峰期将达到100多人,以保证本合同段工程项目按期、安全、优质地完成。
4.施工准备(1)施工现场准备①现场调查:从工程中标开始,即着手进行现场调查,熟悉现场情况及周围环境情况。
落实现场临时占地提出临时用地申请并联系办理有关事宜;了解现场交通情况,向业主、监理提交现场交通疏导组织方案及临时道路设置方案;与地方政府及地方交通部门取得联系,为工程施工创造良好的环境。
上述工作在工程正式开工前陆续完成。
②现场“四通一平”:工程开工前,向业主及地方水电管理部门提交水电供应申请、办理变压器报装及水源引接手续。
在开工前完成水电临时线路的铺设工作;施工道路尽量使用现况道路。
