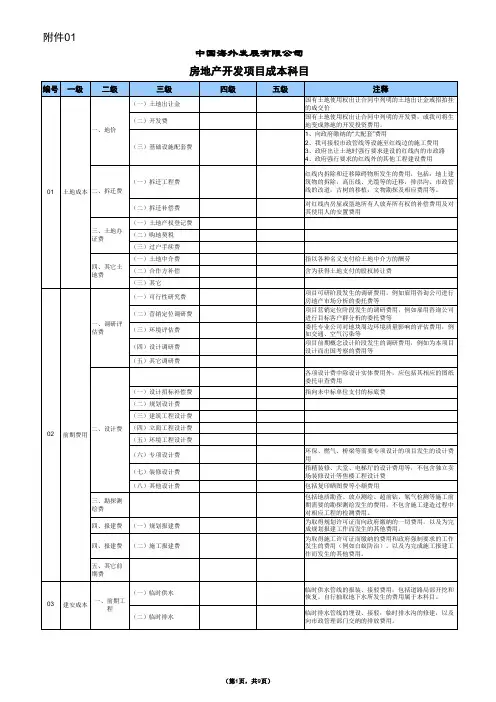

中海地产成本科目
- 格式:xls
- 大小:59.00 KB
- 文档页数:1
2009年中海地产工程管理工作研讨会资料(一)建安成本概况及控制要点中海地产集团发展管理部2009年1月目录一、前述 (1)二、工程成本科目介绍 (5)三、建安成本现状及控制要点 (6)四、相关部门工作中存在的问题 (25)五、如何增强合约和成本意识 (30)六、综述 (32)建安成本概况及控制要点(总部发展管理部)一、 前述2007-2008年度主要城市II级镙纹钢价格走势图2,500.003,000.003,500.004,000.004,500.005,000.005,500.006,000.006,500.002007-012007-042007-072007-102008-012008-042008-072008-10月份价格(元/吨)2007-2008年度主要城市商品混凝土价格走势图200.00250.00300.00350.00400.00450.00500.002007-012007-042007-072007-102008-012008-042008-072008-10月份C 30价格(元/m 3)2007-2008年度主要城市水泥价格走势图250.00350.00450.00550.00650.00750.002007-012007-042007-072007-102008-012008-042008-072008-10月份价格(元/m 3)2007-2008年度主要城市人工价格走势图35.0050.0065.0080.0095.00110.00125.002007-012007-042007-072007-102008-012008-042008-072008-10月份价格(元/工日)以上仅列举了北京、上海、成都及深圳四个主要城市的主要建筑材料及人工的价格走势。
从已采集的全国19个地区公司当地的材料人工价格数据来看,其基本走势大体与以上四个城市类同。
从以上图表可以看出,从2007年1月至2008年8月,主要建筑材料与人工价格持续上扬,2008年中的时候我们作过研究分析,2007年我司实际建造面积(进行主体结构施工的项目分期总建筑面积之和)达4,254,411.07m2,据此建造规模,2007年度因材料及人工上涨我司额外支出的总金额达26,081.60万元;2008年度全年我司预计实际建造面积将达6,185,245.77m2,据此建造规模,2008年度因材料及人工上涨我司预计将额外支出49,229.23万元(与2008年1月相比)。
中海、龙湖、万科地产的成本管理亮点第一部分:中海地产中海地产项目发展成本管理制度试行这里的项目发展成本,指公司房地产开发项目各环节所有成本和税金的综合,包括:土地费用、前期费用、建安费用、其他直接费、销售费用、管理费用、利息、税金等,以内部管理口径为准,不涉及对外提供信息,与会计核算口径不完全相同适用于公司全额投资或控股项目的内部成本管理,不属此范围的项目,总部结合实际情况确定其具体管理办法。
总体思路以统一成本科目为前提,以全过程成本管理为主线,以建安成本动态监控为重点,以建立成本经验数据库为支撑,以统一合约安排模式及ERP项目管理为手段,构建有效的成本管理体系,不断完善,持续改进。
具体做法及要求1、调整组织架构(1)在总部成立项目成本管理工作小组,小组成员由公司发展管理委员会确定,由总部主管领导、各相关部门负责人和各地区公司财务负责人组成,负责统领地产业务线的项目成本管理工作,并向公司发展管理委员会负责。
(2)总部发展管理部为项目成本管理的日常工作机构,具体负责工作小组成员之间及工作小组与地区公司之间的联络等工作。
(3)总部各部门的职责分工:a投资管理部负责土地相关费用的管理,包括地价、拆迁费、契税、交易手续费等费用的目标控制值的审核和过程监控,负责审核监控项目投资回报水平不低于可行性研究阶段确立的标准。
b规划设计中心负责勘察设计相关费用的管理,进行目标控制值的审核和过程监控。
同时,对影响建安成本的主要设计指标(如钢筋含量、混凝土含量等)的合理性和经济性提出专业意见。
c营销策划中心负责营销相关费用的管理,进行目标控制值的审核和过程监控。
d财务资金部负责利息费用的管理,进行目标控制值的审核和过程监控。
e发展管理部负责总成本、建安费用与主要经济技术指标、大配套工程等的管理,进行目标控制值的审核和过程监督。
(4)各地区公司由财务负责人统领本公司的成本管理工作,并向总部项目成本管理工作小组负责。
(5)各地区公司应根据本公司架构和部门分工,建立有效的部门成本归口管理责任制,把目标成本分解落实到相应部门。
【中海成控】中海地产利润之王的秘密(中海成本控制关键点)懒人提示:本文重点部分已经用黄色标注。
一、按照成本科目,逐一分析各项成本。
1.前期工程:一般水平,按建筑面积计算,单方造价在20-50元/m2。
这项费用,与设计环节无关。
它与项目占地面积大小有关,与总建筑面积的关联不大。
场地的现状,直接决定它的成本水平。
(1)比如,如果存在“场地土方工程”这一项的话,比如坡地项目,或未能进行三通一平交地的项目,其造价水平就高。
(2)越是边远地区,因其配套设施不齐全,需要施工的项目多,数量大,造价也相应地高于市区项目。
前期工程中需注意两项,一是场地土方工程,目前很多项目自然高低于市政标高,都需要大量回填土方,造价不低。
能不能有什么巧办法来降低这一部分的造价?因后面讲到地下室还会涉及到土方工程,这个问题留到后面一并解决与回答。
另一个注意点就是围墙,我们曾经有某个项目的临时围墙分判花掉三个月的时间,现在听上去大家可能觉得比较难以理解,问其原因就是设计对于围墙的方案迟迟未定,反复修改,当然不排除这个地块的地理位置、地面以下的地质有问题,所以方案会不断修正,但对于大多数项目,至少是同一个地区公司的项目来讲,临时围墙的标准化肯定不是难事,这样可以节省我们很多无谓的时间损耗,想想三个月的工期就因为临时围墙工程而消耗掉是多么痛心的事情。
其次在围墙设计上要注意经济性,对于围墙来讲其主要功用还是围护且是临时性质,当然局部需要营销包装,有些地区的围墙全是方管支撑+镀锌铁皮,平均2.5米高,每延长米单价高达1300元/m,部分营销宣传路段是6米高,想想是比较奢侈的事情。
还有一种情况,对于地块较大的项目,需要分期建设,但是首期安排在地块中间,远离市政交通道路,为了展示和销售需要,在没有整个地块的道路交通系统设计的情况下,必然要兴建一定数量的临时道路、临时围墙、临时绿化等等设施,花费相当大。
这是不可取的。
2.基础工程:对于桩基工程,以总建筑面积为单位计算,目前的造价水平是80-120元/m2。
中海各项成本占比与管控措施,中海高利润率的秘籍!中海将一个项目的开发成本大体可分为六大部分▼下面就中海地产在上述六方面的成本管理工作,重点在工程成本方面采取的成本控制措施,以及相关的管理经验与各位同行作如下交流:一、中海项目开发成本控制的总体思路❶建立成本控制目标。
中海地产在各个项目的开始阶段,即及早建立成本控制目标,并将目标分解,制订出各项成本的具体控制指标,责任落实到部门;❷公司成立成本控制小组▼组长由公司总经理担任,定期(每半年)对各个项目的发展成本进行全面分析、评估、检讨,对成本异常变动情况及时预警并提出解决措施;❸设计是成本控制的关键▼加强对设计部门人员的成本意识普及;在保证设计质量的前提下推行成本限额设计,控制设计对成本的影响;❹严格规范工程分判程度▼及早进行招标准备;设计、合约、项目相互配合;规范材料样板、工料规范,减少合约履行纠纷和风险,降低工程成本;❺完善设计变更、签证程序▼完善变更前的成本评审制度,明确各相关人员的签字权限;❻开源节流,严格控制管理费用开支二、中海成本控制的具体办法及经验01.中海地产土地成本管理经验具体而言,中海地产在土地成本控制方面主要采取以下针对性策略:根据多年来积累的房地产开发经验,中海地产已逐步建立土地储备资料体系,对不同时段、不同区域、不同来源的土地资料进行分门别类,并建立竞争对手调研制度保证了投标过程和结果与我司计划的一致性,最大程度降低了分开招标所带来的土地成本增加风险。
02.中海前期费用管理经验对于设计费用,主要从以下几方面进行控制:☀中海地产设计费的管理责任部门为设计管理部。
03.中海工程成本管理经验中海地产工程成本(约占项目总成本的50-55%左右),主要由分判工程及甲供物资成本、配套成本等构成。
分判工程及甲供物资成本主要包括土建、机电安装、装饰、室内全装修、消防、弱电、电梯、甲供材料等通过招投标确定的分判工程/供货合同成本。
我们主要通过以下具体措施来控制分判成本:特别要强调的是:近年来,在财务系统的配合下,合约管理部建立了成本分析预警制度,取得了较好的效果。
标红的部分我觉得可能是重点中海地产中海地产项目发展成本管理制度试行(网络上传时间是2014年12月14日)这里的项目发展成本,指公司房地产开发项目各环节所有成本和税金的综合,包括:土地费用、前期费用、建安费用、其他直接费、销售费用、管理费用、利息、税金等,以内部管理口径为准,不涉及对外提供信息,与会计核算口径不完全相同适用于公司全额投资或控股项目的内部成本管理,不属此范围的项目,总部结合实际情况确定其具体管理办法。
一、总体思路以统一成本科目为前提,以全过程成本管理为主线,以建安成本动态监控为重点,以建立成本经验数据库为支撑,以统一合约安排模式及ERP项目管理为手段,构建有效的成本管理体系,不断完善,持续改进。
二、具体做法及要求1、调整组织架构(1)在总部成立项目成本管理工作小组,小组成员由公司发展管理委员会确定,由总部主管领导、各相关部门负责人和各地区公司财务负责人组成,负责统领地产业务线的项目成本管理工作,并向公司发展管理委员会负责。
(2)总部发展管理部为项目成本管理的日常工作机构,具体负责工作小组成员之间及工作小组与地区公司之间的联络等工作。
(3)总部各部门的职责分工:a投资管理部负责土地相关费用的管理,包括地价、拆迁费、契税、交易手续费等费用的目标控制值的审核和过程监控,负责审核监控项目投资回报水平不低于可行性研究阶段确立的标准。
b规划设计中心负责勘察设计相关费用的管理,进行目标控制值的审核和过程监控。
同时,对影响建安成本的主要设计指标(如钢筋含量、混凝土含量等)的合理性和经济性提出专业意见。
c营销策划中心负责营销相关费用的管理,进行目标控制值的审核和过程监控。
d财务资金部负责利息费用的管理,进行目标控制值的审核和过程监控。
e发展管理部负责总成本、建安费用与主要经济技术指标、大配套工程等的管理,进行目标控制值的审核和过程监督。
(4)各地区公司由财务负责人统领本公司的成本管理工作,并向总部项目成本管理工作小组负责。
中海地产成本管理体系简介1. 引言中海地产和万科的管理水平高在房地产行业是比较出名的,偶然机会,得到了整套中海地产的《中海地产项目发展成本管理制度》(2006年版),初看下,中海地产这套成本管理制度并没有复杂或很超前的管理手段,似乎就是将教科书中的成本管理方法落实到了具体管理制度和实施中。
再仔细分析,这套制度确实系统性很强,有其很多先进的方面。
下面是我对这套中海项目成本管理体系的分析,希望能对集团的成本管理体系改善有所帮助。
2. 中海地产成本管理文件体系分析中海地产成本管理文件由一系列文件组成,最高一级是《中海地产项目发展成本管理制度》,下面还有一系列文件,包括管理办法,管理指引、工作程序、单项通知和用表等,将这些文件进行分类后,见下表。
文件类型文件名称文件主要内容纲领性控制文件《中海地产项目发展成本管理制度》包括成本管理总思路,组织管理架构、各部门对于成本管理的职责、开发建设各阶段成本管理内容、成本动态监控等《中海地产房地产开发项目成本科目》工程成本与财务科目相结合的成本分解体系《中海地产统一合约安排管理办法》包括合同结构策划、计价方式、付款方式、物料供应方式等策划原则部门管理文件《合约管理部组织架构与岗位职责》合约管理部的组织架构与岗位职责招投标管理文件《关于加强工程合同管理的通知》总部将参与子公司的大额工程合同的招标、定标等工作《分判商名册管理程序》分判商(承包商)考察、入库、履约调查、分类与更新等《招标分判工作程序》包括招标策划、招投标文件编制、招投标过程管理、评标定标程序等合同签订后的成本管理文件《合约管理工作程序》合同后的成本管理,包括交底、付款、预算、报价、变更、结算管理《工程签证管理工作程序》施工过程的签证管理《关于加强对大额工程款支付审批管理的通知》大额付款管理3. 中海地产项目成本管理体系分析(1) 成本管理总思路清晰而且系统,中海的成本管理总思路:以统一成本科目为前提,以全过程成本管理为主线,以建安成本动态监控为重点,以建立成本经验数据库为支撑,以统一合约安排模式及 ERP 项目管理为手段,构建有效的成本管理体系,不断完善,持续改进。
中海地产开发成本核算指导书1・目的:加强成木管理,规范集团房地产开发企业成木核算,正确计算开发产品成木,便于成木资料的比较和分析。
2•范围:适用于集团内全资、控股及受托非控股经营的房地产开发金业。
3•职责:总部财务管理部负责木规范的推行、解释、修改并检查执行情况;集团内各房地产开发企业负责严格按照国家以及集团成木管理的要求,正确组织成木核算工作,建立成木核算责任制,完善成木核算基础工作,改进成木核算办法,合理确定成木计算对象,正确归集和分配开发成木及费用,及时、准确、完整地提供成木核算资料,并及吋发现成木管理屮存在的问题,不断寻求降低成木的途径,同吋对在木规范实施过程屮发生的问题及吋向总部财务管理部反馈。
4. 方法和过程控制4.1成本核算的基本程序成本核算的一般步骤依次如下:4.1.1根据成木核算对象的确定原则和项目特点,确定成木核算对象。
4.1.2设置有关成木核算会计科目,核算和归集开发成木及费用。
4.1.3按受益原则和配比原则,确定应分摊成木费用在各成木核算对象Z间的分配方法、标准。
4.1.4将归集的开发成木费用按确定的方法、标准在各成木核算对象Z间进行分配。
4. 1. 5编制项目开发成木计算表,计算各成木核算对象的开发总成木。
4.1.6止确划分已完工和在建开发产品Z间的开发成木,分别结转完工开发产品成木。
4.1.7止确划分可售面积、不可售面积(由主管部门划分提供),根据有关规定分别计算可售面积、不可售面积应负担的成木,止确结转完工开发产品的销售成木。
4.1.8编制成本报表,根据成本核算和管理要求,总括反映各成本核算对象的成本情况。
4.2成本核算对象的确定4. 2. 1成木核算对象的确定原则4.2. 1.1满足成木计算的需耍;4.2. 1.2便于成木费用的归集;4.2. 1.3利于成木的及时结算;4.2. 1.4适应成本监控的要求。
4.2.2成木核算对象的确定方法齐公司可根据成本核算对象的确定原则,并结合项目实际情况,确定貝体成木核算对彖。
中海地产成本部门职责一、成本部门的职责概述成本部门是中海地产公司内部的一个重要部门,负责管理和控制公司的成本和费用,以确保公司的经营活动能够高效运行并实现盈利目标。
成本部门的职责主要包括成本管理、成本控制、成本分析和成本优化等方面。
二、成本管理成本管理是成本部门的核心职责之一。
成本管理涉及到对公司各项业务活动的成本进行全面的管理和控制,以确保成本的合理分配和使用。
成本管理包括预算编制、成本核算、成本分配和成本控制等环节。
1. 预算编制:成本部门负责参与公司的预算编制工作,根据公司的战略目标和业务计划,制定相应的成本预算,为公司的经营活动提供预算依据。
2. 成本核算:成本部门负责对公司的各项成本进行核算,包括直接成本和间接成本。
通过成本核算,成本部门能够清晰了解到每个环节的成本构成和分布情况,为成本控制和分析提供依据。
3. 成本分配:成本部门负责对公司各项成本进行合理的分配。
根据成本对象的不同,将成本按照一定的依据进行分配,以确保成本的准确反映在相关的业务活动中。
4. 成本控制:成本部门负责对公司的成本进行控制,确保成本在可控范围内,并且符合公司的经营策略和目标。
通过制定成本控制制度和规范,成本部门能够及时发现和纠正成本偏差,提出成本控制的建议和措施。
三、成本分析成本分析是成本部门的另一项重要职责。
成本分析是通过对成本数据进行细致的分析和解读,了解成本的构成和变动情况,为公司的经营决策提供参考。
1. 成本构成分析:成本部门负责对公司的成本构成进行分析,了解成本的主要组成部分和其占比情况。
通过成本构成分析,成本部门能够发现成本的主要来源和影响因素,并在此基础上提出成本优化的建议和措施。
2. 成本变动分析:成本部门负责对成本的变动情况进行分析,包括成本的增减、波动和趋势等方面。
通过成本变动分析,成本部门能够了解成本的变动原因和趋势,为公司的经营决策提供参考依据。
四、成本优化成本优化是成本部门的最终目标之一。
中海地产限额管理设计时间:2021.02.03 创作:欧阳体一、按照成本科目,逐一分析各项成本。
1.前期工程:一般水平,按建筑面积计算,单方造价在20-50元/m2。
这项费用,与设计环节无关。
它与项目占地面积大小有关,与总建筑面积的关联不大。
场地的现状,直接决定它的成本水平。
(1)比如,如果存在“场地土方工程”这一项的话,比如坡地项目,或未能进行三通一平交地的项目,其造价水平就高。
(2)越是边远地区,因其配套设施不齐全,需要施工的项目多,数量大,造价也相应地高于市区项目。
前期工程中需注意两项,一是场地土方工程,目前很多项目自然高低于市政标高,都需要大量回填土方,造价不低。
能不能有什么巧办法来降低这一部分的造价?因后面讲到地下室还会涉及到土方工程,这个问题留到后面一并解决与回答。
另一个注意点就是围墙,我们曾经有某个项目的临时围墙分判花掉三个月的时间,现在听上去大家可能觉得比较难以理解,问其原因就是设计对于围墙的方案迟迟未定,反复修改,当然不排除这个地块的地理位置、地面以下的地质有问题,所以方案会不断修正,但对于大多数项目,至少是同一个地区公司的项目来讲,临时围墙的标准化肯定不是难事,这样可以节省我们很多无谓的时间损耗,想想三个月的工期就因为临时围墙工程而消耗掉是多么痛心的事情。
其次在围墙设计上要注意经济性,对于围墙来讲其主要功用还是围护且是临时性质,当然局部需要营销包装,有些地区的围墙全是方管支撑+镀锌铁皮,平均2.5米高,每延长米单价高达1300元/m,部分营销宣传路段是6米高,想想是比较奢侈的事情。
还有一种情况,对于地块较大的项目,需要分期建设,但是首期安排在地块中间,远离市政交通道路,为了展示和销售需要,在没有整个地块的道路交通系统设计的情况下,必然要兴建一定数量的临时道路、临时围墙、临时绿化等等设施,花费相当大。
这是不可取的。
2.基础工程:对于桩基工程,以总建筑面积为单位计算,目前的造价水平是80-120元/m2。
龙湖、中海、万科地产三巨头的成本管理机制!让你彻底涨见识!第一部分:中海地产成本管理机制中海地产项目发展成本管理制度试行这里的项目发展成本,指公司房地产开发项目各环节所有成本和税金的综合,包括:土地费用、前期费用、建安费用、其他直接费、销售费用、管理费用、利息、税金等,以内部管理口径为准,不涉及对外提供信息,与会计核算口径不完全相同适用于公司全额投资或控股项目的内部成本管理,不属此范围的项目,总部结合实际情况确定其具体管理办法。
中海地产成本总体思路以统一成本科目为前提,以全过程成本管理为主线,以建安成本动态监控为重点,以建立成本经验数据库为支撑,以统一合约安排模式及ERP项目管理为手段,构建有效的成本管理体系,不断完善,持续改进。
中海地产成本具体做法及要求1、调整组织架构(1)在总部成立项目成本管理工作小组,小组成员由公司发展管理委员会确定,由总部主管领导、各相关部门负责人和各地区公司财务负责人组成,负责统领地产业务线的项目成本管理工作,并向公司发展管理委员会负责。
(2)总部发展管理部为项目成本管理的日常工作机构,具体负责工作小组成员之间及工作小组与地区公司之间的联络等工作。
(3)总部各部门的职责分工:a投资管理部负责土地相关费用的管理,包括地价、拆迁费、契税、交易手续费等费用的目标控制值的审核和过程监控,负责审核监控项目投资回报水平不低于可行性研究阶段确立的标准。
b规划设计中心负责勘察设计相关费用的管理,进行目标控制值的审核和过程监控。
同时,对影响建安成本的主要设计指标(如钢筋含量、混凝土含量等)的合理性和经济性提出专业意见。
c营销策划中心负责营销相关费用的管理,进行目标控制值的审核和过程监控。
d财务资金部负责利息费用的管理,进行目标控制值的审核和过程监控。
e发展管理部负责总成本、建安费用与主要经济技术指标、大配套工程等的管理,进行目标控制值的审核和过程监督。
(4)各地区公司由财务负责人统领本公司的成本管理工作,并向总部项目成本管理工作小组负责。
