庙行楔形绿地一期工程钢支撑、立柱施工方案上海闸北城市有限公司二○一六年一月目录一、工程概况2二、工程目标 (2)三、施工准备 (3)四、钢支撑施工工艺 (5)五、预应力的施加 (11)六、钢支撑的拆除 (12)七、技术质量要求 (13)八、安全文明施工措施 (14)九、现场项目部组织机构网络图 (15)十、钢支撑平面布置图流程图(附图)................................................15十一、立柱型钢施工方案 (16)一、工程概况1.1结构概况本工程为庙行楔形绿地一期工程项目,基坑采用一道φ609×16圆形钢管支撑,钢管十字交叉采用哈夫连接,钢支撑安装完毕且施加预应力。
1.2编制依据现根据施工图纸及场地条件,编制本施工方案。
1.3钢支撑工程概况1.3.1该工程基坑采用φ609×16钢管支撑。
1.3.2在基坑的开挖中,应按照分段开挖、先撑后挖的原则。
1.3.3钢支撑应有足够的刚度,断面不得小于设计断面。
基坑开挖中按设计位置及时、可靠地架设钢支撑,并按设计要求施加预应力。
1.3.4合理布置构件堆放场地和钢支撑拼装场地。
二、工程目标2.1质量目标按照现行国家和上海市有关施工验收规范、施工图纸及有关技术规范要求进行施工,工程质量达到图纸的要求,争取不低于国家和上海市现行的关于工程责任的规定及国家现行有关各专业工程的质量检验评定优良标准。
2.2工期目标做到按期完工,力争提前。
2.3 安全生产目标认真贯彻执行党和国家的安全生产方针、政策、法令、规定和上级的指示、决议。
结合工程实际情况,制定贯彻实施的措施,并检查执行情况。
把安全生产列入议事日程,每周召开一次安全生产会议,讨论安全生产动态,分析事故原因和教训,解决安全生产的问题。
建立施工现场项目经理部安全生产责任制,杜绝一切安全伤亡事故。
2.4文明施工目标严格按照《上海市建设工程文明施工管理规定》,做好文明施工,争创市级文明工地。
兰州碧桂园二期G1407地块1组团第一标段总承包工程混凝土施工方案编制人:审核人:审批人:日期: 2016 年 3 月 1 日目录1.0工程概况 (1)2.0 编制依据 (1)3.0施工部署 (2)4.0施工准备 (3)5.0施工方法及施工工艺 (5)6.0质量标准及需注意的质量问题 (15)7.0成品保护 (16)8.0文明施工及安全防护措施 (17)9.0环保措施 (17)1.0工程概况兰州碧桂园二期G1407地块1#组团一标段工程位于兰州市城关区青白石兰州碧桂园项目。
住宅部分为钢筋混凝土剪力墙结构,1#~5#楼地下一层,1#、2#、5#楼地上26层,3#、4#楼地上29层,地下车库为地下一层,结构形式为框架结构,设计使用年限:50年。
抗震等级:住宅剪力墙:二级;商业框架:二级;地下车库:三级。
基础垫层混凝土强度为C20,基础底板、基础梁混凝土强度为C35,地下一层墙柱高5m,混凝土强度为C45,地上标准层层高2.9m,墙柱混凝土强度为C45,梁板混凝土强度为C25,楼梯女儿墙为C25,构造柱、过梁混凝土强度为C20。
地下室底板、外墙(临土墙体)、有覆土的地下室顶板、卫生间、厨房及阳台处楼板应采用防水混凝土,抗渗等级不低于P6。
后浇带采用比原混凝土强度高一个标号,加微量膨胀剂。
2.0 编制依据2.1《兰州碧桂园二期G1407地块1#组团一标段工程》招标文件、图纸会审纪要、兰州碧桂园二期G1407地块1#组团一标段工程施工图纸等文件;2.2国家、甘肃省、兰州市颁布的建筑结构和建筑施工各类规范、规程、验收标准及有关技术规程。
2.3兰州市政府有关建设工程管理、市政管理、环境保护等地方性法规及规定。
2.4主要规范及图集。
《混凝土结构工程施工质量验收规范》(GB50204-2015)《建筑机械使用安全技术规程》(JGJ33-2012)《混凝土强度检验评定标准》(GBT50107-2010)《混凝土泵送施工技术规程》(JGJ/T10—2011)《建设工程施工现场供用电安全规范》(GB50194-93)《建筑工程施工质量验收统一标准》(GB50300-2011)3.0施工部署3.1施工组织3.1.1项目部成立以生产经理为组长的领导小组,负责底板大体积混凝土的浇筑的质量、人员及物资等,技术部门对混凝土浇筑工艺及要点向各工长进行交底,试验部门负责混凝土试块的制作及坍落度的测定,各施工工长负责各自楼体内的混凝土浇筑及质量。

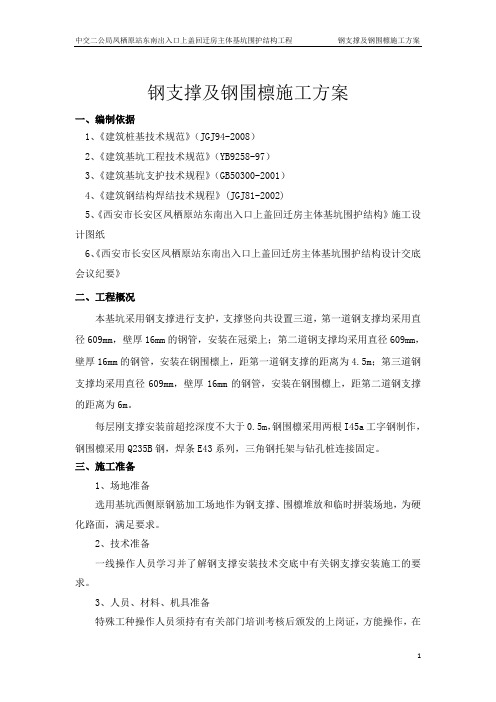

钢支撑及钢围檩施工方案一、编制依据1、《建筑桩基技术规范》(JGJ94-2008)2、《建筑基坑工程技术规范》(YB9258-97)3、《建筑基坑支护技术规程》(GB50300-2001)4、《建筑钢结构焊结技术规程》(JGJ81-2002)5、《西安市长安区凤栖原站东南出入口上盖回迁房主体基坑围护结构》施工设计图纸6、《西安市长安区凤栖原站东南出入口上盖回迁房主体基坑围护结构设计交底会议纪要》二、工程概况本基坑采用钢支撑进行支护,支撑竖向共设置三道,第一道钢支撑均采用直径609mm,壁厚16mm的钢管,安装在冠梁上;第二道钢支撑均采用直径609mm,壁厚16mm的钢管,安装在钢围檩上,距第一道钢支撑的距离为4.5m;第三道钢支撑均采用直径609mm,壁厚16mm的钢管,安装在钢围檩上,距第二道钢支撑的距离为6m。
每层刚支撑安装前超挖深度不大于0.5m,钢围檩采用两根I45a工字钢制作,钢围檩采用Q235B钢,焊条E43系列,三角钢托架与钻孔桩连接固定。
三、施工准备1、场地准备选用基坑西侧原钢筋加工场地作为钢支撑、围檩堆放和临时拼装场地,为硬化路面,满足要求。
2、技术准备一线操作人员学习并了解钢支撑安装技术交底中有关钢支撑安装施工的要求。
3、人员、材料、机具准备特殊工种操作人员须持有有关部门培训考核后颁发的上岗证,方能操作,在操作之前应进行资格认定。
钢支撑、围檩等到场,准备充分并有一定的预留,以避免有意外情况发生。
支架加工完成数量要保证满足钢支撑架设需要。
钢支撑进场要有相关的合格证明文件,并分批报验。
架设钢支撑所需要的机械,如龙门吊、油泵、千斤顶等准备工作就绪并经调试运转正常。
做好监测初始数据的收集准备工作,在钢支撑架设完成后及时进行数据收集。
四、施工方案及技术要求1、钢支撑安装施工工艺流程图第一道支撑:第二、三支撑:支撑编号:斜撑编号,从基坑东北角编排序号,每个撑编号由四部分组成,依次是撑的类型、撑的道次、撑的序号、端头方向如:第一道第一个斜撑北边的端头的编号为X101N;平撑编号,从基坑东北端排序号,每个撑编号由四部分组成,依次是撑的类型、撑的道次、撑的序号、端头方向。
广东腾越建筑工程有限公司兰州碧桂园兰州市碧桂园二期苑区内施工道路(路基处理)工程施工方案目录1 工程概况 (4)2 地基处理方案设计 (4)3 强夯施工方法 (7)4 灰土挤密桩处理 (11)5 项目组织机构 (14)6 施工机具及人员安排 (14)7 施工进度计划 (16)8 施工质量控制 (16)9 施工安全文明施工控制 (21)1工程概况1.1工程概述道路A宽15米,长度3000米,在山地修筑,在道路A段与B段之间有局部路段回填土,回填深度从2米至14米不等,前期已经回填完成作为施工车辆临时道路,没有按路基要求经过夯实处理,目前作为道路路基需进行地基处理,需要进行地基处理的范围约1.6万平方米,深度5米以内面积约1万平方米,深度5米以上面积约0.6万平方米。
1.2地形地貌及地质特征拟建工程场地位于黄土墚区域,属于兰州市黄河北岸高级阶地与黄土墚峁冲沟复合地貌;地震高烈度区且场地地形较为复杂、有较大挖填土方的情况,土质为典型的大西北湿陷性黄土,为湿陷性Ⅳ级自重设防区域。
1.3 地基加固要求路基在 0~80cm范围内压实度为93%,80~150cm范围内压实度为90%,150cm以下为85%;由于当时回填土时未进行压实处理,虚土回填至道路标高,现进行地基处理使之达到道路设计的压实度并消除地基湿陷性,提高地基土的承载力特征值,减少地基变形。
1.4 编制依据《建筑工程施工质量验收统一标准》(GB50300—2001)《建筑地基基础工程施工质量验收规范》(GB50202—2002)《建筑地基处理技术规范》(JGJ79-2012)《建筑地基基础设计规范》(GB50007-2002)《建筑机械使用安全技术规程》(JGJ33-2001)《湿陷性黄土地区建筑规范》GB50025-20042地基处理方案设计2.1设计理念强夯法处理地基效果主要取决于方案的设计,强夯方案设计的合理就能达到预期的效果,相反,不仅事倍功半,而且,有可能破坏地基,强夯方案设计主要根据场地的工程地质条件和要求的提高承载力和改善均匀性的预期效果,合理的选择夯击能、夯锤面积,恰当地确定夯与及夯击数及施工条件。
第1篇一、工程背景兰州作为西北地区的中心城市,城市建筑规模不断扩大,对建筑结构的要求也越来越高。
屋顶钢结构施工工程因其具有施工周期短、自重轻、抗震性能好、抗腐蚀能力强等特点,成为现代建筑施工的首选方案。
在兰州,屋顶钢结构施工工程广泛应用于商业建筑、住宅小区、办公楼等领域。
二、施工流程1. 设计阶段:根据工程需求,进行钢结构设计,包括结构布局、材料选用、构件尺寸等。
2. 材料准备:根据设计图纸,采购钢材、焊接材料、螺栓等施工所需材料。
3. 施工现场准备:对施工现场进行清理,确保施工环境整洁,满足施工要求。
4. 钢结构制作:根据设计图纸,在工厂内进行钢结构构件的制作,包括切割、焊接、矫正等工序。
5. 钢结构运输:将制作好的钢结构构件运输至施工现场。
6. 钢结构安装:将钢结构构件按照设计图纸进行安装,包括柱、梁、板等构件的连接。
7. 焊接施工:对钢结构构件进行焊接,确保焊接质量。
8. 防腐处理:对焊接完成的钢结构进行防腐处理,提高其使用寿命。
9. 验收:对施工完成的屋顶钢结构进行验收,确保工程质量。
三、施工特点1. 施工速度快:钢结构建筑构件均为预制,现场组装,施工周期短。
2. 自重轻:钢结构建筑自重轻,可降低地基负荷,减少基础工程量。
3. 抗震性能好:钢结构建筑具有良好的抗震性能,能够抵御地震灾害。
4. 抗腐蚀能力强:采用防腐处理,延长钢结构建筑的使用寿命。
5. 施工环境要求高:钢结构施工过程中,对施工现场环境要求较高,需确保施工安全。
四、施工难点1. 材料运输:由于钢结构构件体积大、重量重,运输过程中需采取特殊措施,确保运输安全。
2. 施工精度:钢结构施工对精度要求较高,需严格控制构件尺寸和焊接质量。
3. 安全管理:钢结构施工过程中,存在高空作业、起重作业等安全隐患,需加强安全管理。
总之,兰州屋顶钢结构施工工程是一项具有广泛应用前景的工程。
在施工过程中,需严格按照施工规范进行操作,确保工程质量,为兰州城市建设贡献力量。
.建筑隔震橡胶支座施工方案广东腾越建筑工程有限公司2015.5.1目录一、项目概况 (4)二、施工安装前准备工作 (6)三、材料与设备 (6)四、劳动力组织 (8)五、施工工艺流程及操作要点 (8)5.1工艺流程 (8)5.2操作要点 (10)六、隔震支座安装注意事项 (17)七、成品保护措施 (18)八、施工质量控制技术措施 (19)九、隔震支座的检查和维护 (20)十、质量验收标准 (20)十一、安全注意事项 (21)十二、安全措施 (22)十三、环保措施 (22)标准依据:《建筑抗震设计规范》GB50011-2010《橡胶支座第1部分:橡胶隔震支座试验方法》(GB/T 20688.1-2007)《橡胶支座第3部分:建筑橡胶隔震支座》(GB 20688.3-2006)《叠层橡胶支座隔震技术规程》(CECS126:2001)《建筑结构隔震构造详图》03SG610-1一、项目概况二、施工安装前准备工作隔震支座安装之前,需完成隔震支座及支座配件验收,安装工具及相关测量仪器准备,各工种施工人员的任务安排及技术交底等工作。
1)、技术准备阅读图纸和相关规范或标准,了解设计意图和质量要求。
2)、机具设备和施工人员准备施工所用的有关机具设备及各工种施工人员准备。
三、材料与设备1)、检查隔震橡胶支座使用的橡胶、钢材及其他材料必须符合设计要求。
2)、检查隔震橡胶支座的外观不应有使用上有害的裂缝、鼓胀、外伤。
表1支座外观质量要求3)、检查隔震橡胶支座的尺寸偏差符合标准要求:高度允许偏差(允许偏差±1.5%和±6mm较小值);平面尺寸偏差(±1%,且不大于4mm);平整度1/300以内。
4)、检查连接板外形尺寸、板厚尺寸、孔中心距离及孔径符合设计要求。
5)、检查防锈涂层厚度达到规定要求;检查螺栓有效高度达到设计要求。
6)、隔震橡胶支座的力学性能符合《建筑隔震橡胶支座》(JG118-2000)以及《橡胶支座:第1部分隔震橡胶支座试验方法》(GB/T20688.1-2007)所规定的出厂检验项目要求。
坡屋面悬挑脚手架及模板支撑方案工程名称: 碧桂园城市花园(北)总承包单位:广东五华一建工程有限公司(公章)编制人 : 年月日审核人 : 年月日审批人 : 年月日(企业技术负责人)坡屋面悬挑脚手架及模板支撑方案一、编制依据《建筑施工模板安全技术规范》JGJ 162-2008《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011《建筑施工扣件式钢管模板支架技术规程》(DB33/1035-2006)《木结构设计规范》GB 50005-2003《建筑结构荷载规范》GB50009-2012《混凝土结构设计规范》GB50010-2010《混凝土结构工程施工质量验收规范》GB 50204-2002《钢结构工程施工质量验收规范》GB 50205-2001《建筑工程施工质量验收统一标准》GB 50300-2001《施工现场临时用电安全技术规范》JGJ 46-2005《建筑施工安全检查标准》JGJ59--2011《建筑施工高处作业安全技术规范》JGJ80—91二、工程概况2.1、基本特征:碧桂园城市花园(北)工程位于广东省广州市增城市朱村镇,总建筑面积约18万㎡,其中地上约12万 m2,地下约6万m²。
其中包括1#、2#、3#住宅楼地上25层,5#楼地上26层,1#、2#、3#、5#地下1层为剪力墙结构;7#、9#住宅楼地上25层,6#地上26层,地下2层为剪力墙结构。
2.2、工程的安全目标:确保无重大工伤事故,杜绝死亡事故,轻伤频率控制在1.5‰以内。
三、施工准备工作3.1、施工准备模板在现场按图纸尺寸进行加工。
依据图纸、交底、变更等画出模板翻样图,进行制作。
3.2、材料准备:材料经计算审核后由物资部门统一采购,材料进场后经责任工程师验收合格确认后方可加工使用。
3.3、技术准备组织现场施工技术人员在施工前认真学习技术规范、标准、工艺规程、熟悉图纸,了解设计意图,核对建筑与结构及土建与安装专业图纸之间的尺寸是否一致。
