高温季节苗木栽植技术措施专项施工方案
- 格式:docx
- 大小:1.64 MB
- 文档页数:4
高温季节苗木栽植技术措施在高温季节,苗木的栽植需要特别注意。
高温会给苗木生长带来一定的困扰和压力,因此合理的栽植技术措施对于苗木的成活和生长至关重要。
下面将介绍一些适用于高温季节苗木栽植的技术措施。
1.选择适宜的苗木在高温季节,选择适应高温环境的苗木非常重要。
可以选择具有耐热性、耐旱性强的品种进行栽植。
此外,从正规的苗木供应单位购买苗木,确保苗木质量良好也是非常关键的。
2.合理的浇水在高温季节,苗木的浇水需求会增加。
但要注意浇水的技巧和频率。
首先,要避免在高温时段进行大量浇水,以免造成苗木根部缺氧和腐烂。
其次,可以选择清晨或傍晚时段浇水,可以减少水分的蒸发。
另外,浇水时要注意避免水浸泡苗木茎部,以免引起烂根。
3.合理的遮荫高温时期,苗木容易受到太阳的直射,导致叶片枯黄、干枯。
可以通过人工遮荫的方式来减轻苗木的受热程度。
可以在栽植现场搭建遮荫棚,或者使用遮阳网等遮挡物来遮荫。
遮荫的时间应根据具体情况而定,一般在高温时段遮荫,其余时间保持充足的阳光照射。
4.合理施肥高温季节,苗木的养分需求量也会增加。
在栽植苗木前,可以在土壤中添加一些有机肥料,以提供苗木所需的养分。
在苗木生长过程中,也可以进行适量的追肥,帮助苗木更好地生长。
5.保持适宜的土壤湿度高温季节,土壤容易失水,导致苗木根系受到影响。
因此,保持适宜的土壤湿度非常重要。
可以通过覆盖有机物、添加保水剂等方式来增加土壤的持水能力,减少水分的蒸发。
同时,也要注意避开高温时段对土壤进行湿润,避免热力对土壤水分的蒸发影响。
6.定期修剪在高温季节,苗木生长较快,容易出现过密的情况。
定期进行修剪,可以促使苗木分支生长更加均匀,透气性和光照条件更好。
此外,修剪可以有助于减少苗木对水分和养分的需求,从而提高苗木的抗旱能力。
7.注意病虫害防治在高温季节,苗木容易受到病虫害的侵害。
及时发现和处理病虫害的迹象非常重要。
可以使用合适的农药进行喷洒,但要注意药剂的使用量和浓度,避免对苗木造成不良影响。
绿化工程高温施工方案一、项目概述绿化工程是城市建设的重要组成部分,不仅美化了城市环境,还能提高城市空气质量、降温、增加氧气含量和净化空气等功能。
在城市绿化工程中,施工环境的气温是一个不容忽视的因素。
在高温天气里进行绿化工程施工,需要采取一系列的措施,以确保施工人员的安全和工程的质量。
二、高温天气下的施工环境分析1. 高温天气的特点高温天气通常会出现在夏季,气温高、湿度大,阳光强烈,容易引起日晒性热射病、中暑等疾病。
2. 对施工的影响高温天气对施工的影响主要表现在以下几个方面:(1)施工人员的身体健康受到威胁,容易引发中暑等疾病。
(2)高温会导致土壤失水、干燥,增加绿化工程的施工难度。
(3)高温天气容易引发火灾,增加绿化工程的安全风险。
(4)高温天气下,植物容易受到伤害,影响绿化工程的成活率。
三、高温天气下的绿化工程施工方案1. 确定施工时间在高温天气下,应选择清晨或傍晚时段进行绿化工程施工,避免高温时段的阳光直射。
2. 保障用水供应高温天气下,土壤容易失水,对植物的生长会造成一定的影响。
因此,在绿化工程施工中,要保障充足的用水供应,保持土壤的湿润度。
3. 保障施工人员的健康(1)合理安排施工人员的作息时间,避免高温时段的工作。
(2)提供充足的饮水,以防止中暑等疾病的发生。
(3)为施工人员提供防晒用具,如太阳镜、防晒霜、遮阳帽等。
(4)对施工人员进行高温天气下的安全教育,增强他们的自我保护意识。
4. 防火措施高温天气容易引发火灾,因此在绿化工程施工中,要加强火灾防范,对易燃物品进行妥善的管理和存放,并增加灭火器的配置。
5. 植物保护措施在高温天气下,植物容易受到伤害,因此在绿化工程施工中,要做好植物的保护工作,及时浇水、遮阳、松土等措施,以提高植物的成活率。
6. 施工现场的通风降温高温天气下,施工现场的通风降温工作非常重要。
可以采用喷水降温、增加遮阳棚、安装风扇等措施,提高施工现场的通风量和降温效果。
高温天气栽树注意事项及措施高温天气栽树注意事项及措施高温天气下栽树是一项非常重要的工作,但也存在很多挑战和风险。
在高温下栽树需要进行合理的计划和准备,并采取相应的措施,以确保树木的健康生长。
本文将探讨高温天气下栽树的注意事项以及相应的措施。
首先,了解当地气候情况是非常重要的。
不同地区的气候条件可能存在差异,这会对树木的生长和发展产生影响。
温度、湿度、日照和降雨量等因素都会对树木的健康产生影响。
因此,在栽种树木之前,我们需要了解当地的气候状况,并做好相应的预防措施。
其次,选择合适的树种也是至关重要的。
在高温天气下,一些耐旱性强的树种更适合栽种。
能够在极端温度条件下存活并适应干旱环境的树木是最理想的选择。
例如,一些适应性强的树种,如柏树、杨树和黄杨树等,对高温和干旱条件具有较好的抵抗力。
在栽种过程中,我们需要注意以下几点。
首先,保持适宜的土壤湿度是很重要的。
由于高温天气蒸发速度加快,水分的流失也会加速。
因此,在栽种前,我们需要充分灌溉土壤,以确保树木有足够的水分供应。
同时,我们需要定期巡查土壤湿度,并适时进行浇水,以避免土壤干燥。
其次,在树木周围建立遮荫措施也是必不可少的。
高温天气下,阳光直射会导致树木受热过多,影响其正常生长。
因此,在栽种新树时,我们应该在树木周围搭建临时的遮阳物,如帆布或遮篷,将阳光的直射减少到最低限度。
此外,树木的周围也可以种植一些小型的植物,如灌木或草本植物,以减缓水分蒸发和土壤热量的流失。
此外,做好树木保护工作也是非常重要的。
高温天气下,树木更容易受到病虫害和其他自然灾害的侵袭。
因此,我们需要检查树木的健康状况,并及时采取相应的措施。
例如,使用农药防治害虫,修剪受伤的树枝,以及及时清理树木周围的杂草等。
最后,及时记录树木生长的情况也是必要的。
在高温天气下,树木的生长状况可能会受到很大的影响。
因此,我们需要定期记录树木的生长情况,包括树干直径、叶片颜色、新枝条的生长等等。
这将有助于我们及时发现并解决问题,并做出相应的调整。
园林绿化高温季节施工方案
一、背景介绍
在夏季高温的环境下,园林绿化的施工工作面临着一定的挑战。
高温不仅会影响施工人员的工作效率,还可能对植物生长和成活造成不利影响。
因此,制定科学的施工方案对于保障园林绿化工程的质量至关重要。
二、施工策略
1. 施工时间安排
在高温季节,尽量避免在中午时段进行施工,选择在早晨和下午气温较低的时段开展工作,以减少施工人员和植物的不适。
2. 保障施工人员
施工现场应配备充足的饮用水和防暑降温用品,定期休息和补充水分,确保施工人员的身体健康。
3. 植物选材
选择适应高温环境的植物进行绿化工作,抗旱性强、耐高温的植物优先考虑,确保其能够在高温季节生长良好。
4. 土壤管理
合理浇水,避免在高温天气频繁浇水,以免土壤长时间处于潮湿状态。
在施工完成后,覆盖覆土,保持土壤湿润,有利于植物生长。
5. 施工技术
在高温季节,施工人员应注意控制施工速度,以避免由于快速施工导致的不良后果。
合理利用遮阳棚等设施,降低工作环境温度,提高施工效率。
三、总结
园林绿化的施工在高温季节需要特别注意施工细节,保障施工人员的健康和植物的生长是至关重要的。
通过科学的施工方案和细致的施工管理,可以有效应对高温环境下的园林绿化工程,保证施工质量和效果。

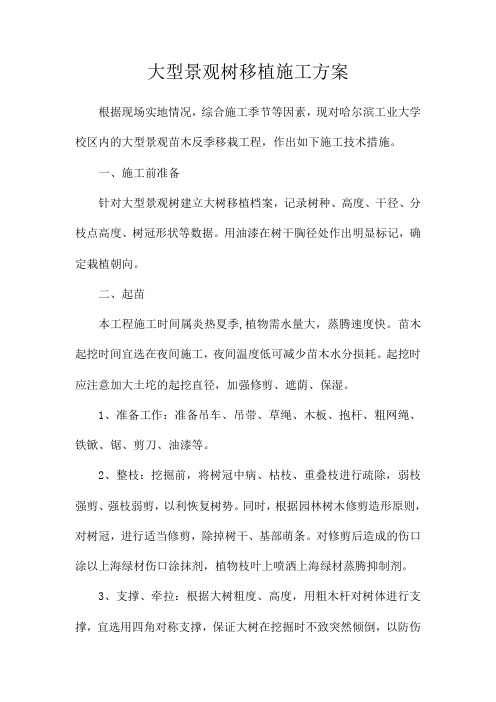

大型景观树移植施工方案根据现场实地情况,综合施工季节等因素,现对哈尔滨工业大学校区内的大型景观苗木反季移栽工程,作出如下施工技术措施。
一、施工前准备针对大型景观树建立大树移植档案,记录树种、高度、干径、分枝点高度、树冠形状等数据。
用油漆在树干胸径处作出明显标记,确定栽植朝向。
二、起苗本工程施工时间属炎热夏季,植物需水量大,蒸腾速度快。
苗木起挖时间宜选在夜间施工,夜间温度低可减少苗木水分损耗。
起挖时应注意加大土坨的起挖直径,加强修剪、遮荫、保湿。
1、准备工作:准备吊车、吊带、草绳、木板、抱杆、粗网绳、铁锨、锯、剪刀、油漆等。
2、整枝:挖掘前,将树冠中病、枯枝、重叠枝进行疏除,弱枝强剪、强枝弱剪,以利恢复树势。
同时,根据园林树木修剪造形原则,对树冠,进行适当修剪,除掉树干、基部萌条。
对修剪后造成的伤口涂以上海绿材伤口涂抹剂,植物枝叶上喷洒上海绿材蒸腾抑制剂。
3、支撑、牵拉:根据大树粗度、高度,用粗木杆对树体进行支撑,宜选用四角对称支撑,保证大树在挖掘时不致突然倾倒,以防伤人或损伤树木。
4、挖掘:4.1土球大小:土球大小均在2.5m以上,土球厚度一般为土球直径的3/5左右。
4.2土球挖掘:在土球外沿向外延伸20-30cm开始挖掘。
先将树体根部周围土球范围内所有浮土去掉,四周开始挖掘,挖掘宽度以方便人员操作为宜,土球上宽下窄,以尽量减少毛细根损伤为佳。
遇到大的侧根或主根,不能用铁锨或钝皿铲断,用锯小心锯断,细根用剪刀剪断。
挖掘时应循序渐进,以防土球散裂,土球大部分挖完,修平整,用草绳横向严密包裹后,用吊车进行吊扶,以防大树倾倒。
将土球稍微吊离土层,再用草绳横向缠绕,形成“井”字。
草绳缠绕时使用湿草绳,用力拉紧嵌入土球,然后固定,防松脱。
三、吊装1、保护树杆:先用草绳对树干紧密缠绕,再用宽度20cm,厚度3-5cm,长度1m左右的木板四块贴在树杆上,用油丝绳直接吊装,有效防止擦伤树皮。
同时对树冠进行包裹、保护,以免在运输和栽植过程中造成枝叶损伤。
绿化高温季节施工措施方案范文绿化高温季节施工措施方案范文一、背景与意义随着气候变暖和城市化进程的加快,高温季节对于城市绿化施工带来了一定的困扰。
高温环境下,绿化施工人员和植物很容易受到高温的影响,这对于工程的顺利进行和植物的生长起着决定性的作用。
因此,制定一套科学合理的绿化高温季节施工措施方案对于提高绿化施工质量和效率具有重要意义。
二、目标和原则1. 目标:保证绿化施工顺利进行,最大程度减少高温对施工和植物的影响,提高绿化质量。
2. 原则:(1)科学合理:制定措施方案要符合科学原理,确保施工和绿化的效果;(2)安全可行:措施方案要保证工人的安全,并在可行的情况下减少对植物的伤害;(3)节约省事:方案要尽可能节约时间、人力和物力资源。
三、措施方案1. 绿化施工人员防暑措施(1)合理安排施工时间:尽量避开高温时段,如在最高温时段避免施工;(2)提供充足的饮水和饮食:为施工人员提供充足清凉饮水和富有营养的易消化食物;(3)合理分配工作量:根据个体体力情况,合理安排工作量,避免长时间连续作业;(4)增加休息时间:根据高温情况,适当增加休息时间,防止过度劳累;(5)着装要求:工作人员穿着轻便透气、具有防晒功能的服装,并使用防晒霜等防护用品。
2. 施工设备防暑措施(1)保证设备正常运行:保养和检修设备,确保其在高温环境下的正常运转;(2)合理安排设备使用时间:尽量避开高温时段,减少设备的使用时间,以免过热或损坏;(3)储备备用设备:备有紧急情况下使用的备用设备,以确保工期的顺利进行。
3. 植物保护措施(1)合理选择植物品种:选择对高温环境适应性强的植物品种,减少对高温的敏感度;(2)适时浇水:在植物耐热性不强的情况下,保持土壤湿润,适时浇水以达到缓解高温的效果;(3)遮阳、遮风措施:根据高温情况,采取遮阳网、篷布等遮挡物遮蔽植物,减少直接受阳光照射的时间和强度;(4)草坪护理:保持草坪的湿润和适度修剪,避免过长过旷,预防脱水和死亡。
园林绿化高温季节施工方案随着气候变化和城市化的加剧,夏季高温对园林绿化工程的影响日益凸显。
高温季节施工方案的制定对于保障工程质量和施工人员的安全至关重要。
下面将提出一份园林绿化高温季节施工方案,以确保工程施工顺利进行。
一、保障施工人员的健康安全1.指派专人负责施工人员的健康检查,每日对施工人员进行体温检测,并记录。
2.提供充足的饮水供应,确保施工人员及时补充水分。
在施工现场设立水吧,供应冷饮和凉水。
3.提供防暑药物和草帽等防晒用品。
鼓励施工人员佩戴遮阳帽和太阳镜,涂抹防晒霜。
4.安排适当的休息时间,避免在中午高温时段施工。
减少体力劳动强度,避免过度劳累。
5.组织施工人员进行高温工作安全教育培训,加强施工人员的安全意识和防暑常识。
二、合理调整施工时间和施工方式1.尽量选择在清晨或傍晚凉爽时段进行施工,避免中午高温时段。
2.采取遮阳措施,如搭建临时遮阳棚或搭设遮阳伞,将施工区域保持在阴凉环境中。
3.优先进行轻度和非体力劳动的工程,避免高强度体力劳动和长时间的户外作业。
4.采用机械化施工方式,减少人工作业的时间和强度。
如使用园林机械设备对土壤进行整理和翻耕。
三、加强施工现场的防暑措施1.施工现场设置遮阳棚,保护施工人员和施工材料免受阳光直射。
遮阳棚的材料应选择具有隔热和保湿性能的材料。
2.在施工现场设置通风设施和喷淋设备,增加空气流通和湿度,并降低空气温度。
3.加强现场的卫生管理,保持施工区域的清洁和整洁,防止积水和滋生蚊蝇。
4.定期检查施工现场的电气设备,确保设备的安全运行,避免因高温引发的火灾事故。
四、加强绿化植物的养护管理1.定期浇水,确保植物根系的湿润和水分供应。
在高温季节,每天早晚各浇水一次,并加强植物灌溉。
2.防止绿化植物受到阳光直射,可设置遮阳网或提供其他遮阴措施。
特别是对刚上植物的新苗和嫩枝,要特别关注。
3.定期给植物施肥,提供充足的养分。
根据不同植物的需求,选择适当的肥料种类和施肥时间。
宿迁市洋河旅游度假区景观绿化及生态休闲农业PPP项目高温施工方案浙江乐活控股有限公司宿迁市洋河旅游度假区景观绿化及生态休闲农业PPP项目部2017年11月20日目录一、概述 0由于夏季高温炎热,是疾病和安全事故多发期。
为了保证本工程的施工质量和生产安全及本项目一线作业人员的身心健康。
项目部根据相关文件要求,结合高速公路施工安全隐患排查治理和公路建设领域突出问题专项治理工作,做好高温作业施工的安全生产。
项目部根据高温施工的特点,结合实际,成立了高温防暑领导小组,组织编制有针对性的高温季节施工方案。
要采取有效的防暑降温措施,合理安排工作时间,避开中午高温时段施工,防止作业人员中暑。
严格加强各类易燃、易爆物品的管理,合理配置消防器材,防止火灾、爆炸事故的发生。
二、工程概况 01、对焊工以及高空作业的其他工种,凡因病不适合高空作业者应妥善调整。
(11)2、凡从事闷热不透风或有化学气味的工作先应制订施工方案,设置排风设备,施工要有三人以上合作,不许单干。
(11)3、项目部应根据具体情况搭设凉棚,提供工人休息的地方,工地上要有足够的茶水供应和必要的防暑药品。
易燃、易爆及有毒物品要有专人保管,妥善安置。
明火作业应实行动火证审批制度,并配置必要的安全防火用品。
(11)4、施工现场要保持道路畅通,排水系统要正常有效。
消灭积水死角,防止疾病传染。
施工现场给水系统要畅通,高层建筑应有竖管随主体一起升高,确保每层有施工用水供应。
如水压不够,则应采用高压扬程水泵增压。
(11)5、氧气瓶、乙炔瓶严禁曝晒,氧气瓶所处的环境温度不得超过35℃,乙炔筒所处的环境温度不得超过40℃,因此氧气瓶、乙炔筒要一律加防晒罩远离火源,保持安全距离。
(11)6、严禁在工作前和工作中饮酒,高空作业人员必须进行体格检查,凡高血压、心脏病、癫痫病患者不得进行高空作业。
(11)7、非电工人员不得乱接开关,不得乱拉电线及私自擅接其他专业公司的配电设备。
园林绿化高温季节施工方案宿迁市洋河旅游度假区景观绿化及生态休闲农业PPP项目高温XXX工方案XXX宿迁市洋河旅游度假区景观绿化及生态休闲农业PPP项目部2017年11月20日目录一、概述由于夏季高温炎热,是疾病和安全事故多发期。
为了保证本工程的施工质量和生产安全及本项目一线作业人员的身心健康。
项目部根据相关文件要求,结合高速公路施工安全隐患排查治理和公路建设领域突出问题专项治理工作,做好高温作业施工的安全生产。
项目部根据高温施工的特点,结合实际,成立了高温防暑领导小组,组织编制有针对性的高温季节施工方案。
要采取有效的防暑降温措施,合理安排工作时间,避开中午高温时段施工,防止作业人员中暑。
严格加强各类易燃、易爆物品的管理,合理配置消防器材,防止火灾、爆炸事故的发生。
2、工程概况宿迁市洋河旅游度假区景观绿化及生态休闲农业PPP项目分为四个子项目,情况分别如下:1)古黄河风风景观带工程项目古黄河风光带景观建设项目建设用地位于位于古黄河梦都大街至仓集闸节点的两岸,长度为18.2km,规划红线面积674.9公顷,与9条主干道订交。
项目包括:节点建设和非节点建设、雕塑12尊长椅366个,活动场6片,广场照明平米,路灯610盏,给排水平米,新建水泥路平米。
节点设计建设总面积xxxxxxx平米,包括硬质铺装平米,水景建设平米(原有水景平米,新建水景平米),绿化xxxxxxx平米,建筑6916平米。
非节点建设包括硬质铺装.6平米,绿化xxxxxxx.5平米。
2)郑楼镇生态园门路及景观晋升工程项目:由经一路、经二路、经三路、经四路、经五路、经六路、纬一路、纬二路、纬三路、纬四路、纬五路11条门路组成,其中门路1面宽3米(经一路路面宽4米),门路全长6470.283米,门路品级四级,设计速度20km/h,路面类型水泥混泥土路面、单车道、土路肩1.0x2米,路基宽度8米,桥涵设计载荷采用公路-Ⅱ级,其它技术指标按《公路工程技术标准》(JTGB01-2014)规定执行。
苗木栽植夏季反季节施工方案编制人:陈彬施工单位:山东七星园林建设有限公司苗木栽植夏季反季节施工方案树木移植成活的内部条件主要是树势平衡,即外部条件(正常温度、湿度)确定的情况下,植株根部吸收供应水、肥能力和地上部分叶面光合作用、呼吸和蒸腾消耗平衡。
移植枯死的最大原因, 是根部不能充分吸收水分, 茎叶蒸腾量大, 水分收支失衡所致。
在春季施工, 由于植株未展叶, 根系萌生、再生能力旺盛, 树势不会出现严重失调, 只需对未发芽的枝条进行适宜修剪, 平衡树势即可。
因此按植物生存生长规律出发, 正常施工季节是从3 月中旬开始至5 月初结束或者是10月中旬至11 月下旬。
苗木生长旺盛的夏季施工造成移植成活比较困难,尤其反季节栽植苗木难度大,运输防晒等环节成本高, 技术措施要求严格, 养护管理也要求更精细。
由于本工程大部分苗木种植时间属于反季节时期,所以我们针对工程实际情况,从种植材料的选择、种植土壤的处理、苗木的运输防晒、假植、种植穴和土球直径、种植前的修剪及种植、病虫害的防治等方面严格把关,种植, 从而尽可能提高种植成活率。
一、种植材料的选择由于夏季气候环境相对恶劣,对种植植物本身的要求就更高了,在选材上要尽可能的挑选长势旺盛、植株健壮的苗。
种植材料应根系发达,生长茁壮,无病虫害,规格及形态应符合设汁要求;大苗应做好断根、移栽措施;水生植物,根、茎发育应良好,植株健壮,无病虫害。
二、种植前土壤处理非正常季节的苗木种植土必须保证足够的厚度,保证土质肥沃疏松,透气性和排水性好。
种植或播种前应对该地区的土壤理化性质进行化验分析,采取相应的消毒、施肥和客土等措施。
、夏季施工中苗木的运输、假植及其他特殊措施苗木尽可能当天种植。
苗木当天不能种植的苗木应进行假植。
带土球小型花灌木运至施工现场后,应紧密排码整齐,当日不能种植时,应喷水保持土球湿润。
由于是反季节,为保证树木的成活率,随之运输防晒成本加大,在运输方面应该做到苗木运输量应根据种植量确定。
高温季节苗木栽植技术措施专项施工方案
The document was prepared on January 2, 2021
景观绿化工程
高温段种植专项施工方案
施
工
组
织
设
计
编制人:
审核人:
批准人:
2017年07月15日
由于本工程项目施工时间段为2017年7月15日至2017年8月7日,正值最热的伏天季节。
根据我司多年的施工经验和施工现场存在的诸多具体情况,我司将从施工准备、施工组织、栽植时的施工技术、养护管理等方面采用必要的管理技术措施确保苗木种植成活率。
一、施工准备
在绿化施工准备过程中除做常规性准备外,高温季节绿化施工增加下列施工准备:
1、高温施工所需的苗木遮荫材料:遮阴网,直径为4cm、8cm竹竿;
2 、苗木喷淋喷潵机械或设备;
3、苗木栽植所需抗蒸腾剂,保湿剂,保湿布,伤合愈合剂等物品;
4、高温季节苗木栽植的技术要求、施工方法、施工工艺及相应的技术交底;
5 、高温苗木栽植施工实施过程中所需的技术人员;
6 、高温季节施工中现场施工人员防暑降温管理措施。
二、施工组织措施
1、根据工程组织设计,按照苗木实际的进场情况确定施工方案、施工班组,施工人数、机械种类选用及机械的使用量。
2、编制好“731”模式的苗木进场计划,即编制7天中苗木的初步进场计划,3天中苗木准确的进场计划,头1天确定明天实际苗木进场的品种、规格和数量;
3、进场前2天通知苗商起挖,进场前1天挖苗,做到当天早晨6点前进场,尽量保证苗木起挖、运输、栽植不超过24小时;
4、将工人的作息时间调整为早上午6点至10点,下午4点到8点。
由于上班提前,下班推迟,人工费用比原来增加了一倍。
5、栽植前通过深翻熟化、客土改良、培土与掺沙和施有机肥等措施,使该地区土壤达到栽植土要求。
覆土60m以内,粒级为1cm以上的渣砾和2m内的沥青混凝土及有毒垃圾必须清除。
三、苗木栽植时施工技术措施
高温季节要做到苗木能落地生根,不失水份迅速生长,保证苗木的成活率,种植时需采用下列施工方法和技术措施。
1、在栽种好的大苗树穴中和小苗面层施些有机肥,既能降低土壤表面温度,增加苗木根部的土壤肥力,又能提高土壤的透气性;
2、进场的苗木应尽量卸到栽种地段,以免苗木二次搬运,避免苗木的二次搬运造成土球的松散并增加施工费用,卸下的苗木要码放整齐,不能及时种完的苗木做好苗木的遮阴、喷水管理工作;
3、栽植前进行修剪。
栽前进行树木根系修剪,将劈裂根、病虫根、过长根剪除,并根据根系大小、好坏对树冠进行修剪,保持地下、地上部分生长平衡。
修剪量应
达1/3到2/5,尤其做好植物根系修剪(劈裂根、病虫根、过长根),修剪后伤口应涂愈合剂。
4、为了保证乔木的成活,将所有的乔木缠保湿布,保证树干不失水,防止高温破坏树皮从而影响乔木的成活率。
在乔木种植好后在6点至20点时间段每隔2隔小时使用高压雾器装置给乔木喷水一次。
5、为了保证地被和草坪成活率。
需要对苗木采取遮阳措施。
遮阳杆立杆使用直径为8cm竹竿,立杆竹竿深入土层60cm,立杆出地面200cm。
在立杆出地面180cm处设置横杆和立杆以连接相邻的立杆,横杆和立杆都采用4cm竹竿,与立杆的连接方式为使用8#钢丝进行绑节。
在横杆和立杆上方,使用遮阳网满铺,并使用8#钢丝将遮阳网与立杆、横杆、立杆全部固定在一起。
在地被和草坪种植好后在6点至20点时间段每隔2隔小时使用高压雾器装置给地被和灌木喷水一次。
四、苗木栽种后养护措施
1、制定养护方案,组织养护班组,编制养护计划,做到养护有专人负责,专业队伍管理;
2、对栽种的个别品种苗应及时遮荫,用草绳或土工布等包裹树干、大枝,早晚树冠喷雾或喷施抗蒸腾剂等,减少水分蒸发,保湿降温;
3、浇水要视天气情况,土壤状况和苗木生长习性(耐旱、怕涝、喜湿)而定,坚持浇则浇透,见干见湿原则,切忌频繁过度浇水,防止出现烂根死苗;
4、密切注意苗木成活生长情况,大树移植后应有专人定期检查土壤墒情,苗木的长势,针对过度浇水,土壤长时间高含水量而后期出现根部板结的苗木需进行中耕松土,保持土壤的透气性的含氧量;
5、高温季节是苗木快速生长阶段,应加强苗木的肥水管理,定期追肥速效肥,促进苗木生长,提高苗木审计验收时的规格,增加苗木对病虫害的抗性。
