一、工程概况

新建铁路磨丁至万象线北起中老边境口岸磨丁,向南经老挝北部的南塔省、乌多姆赛省、琅勃拉邦省、万象省后到达老挝人民民主共和国首都万象市,线路全长414.332km,主要工程有:路基155.555km;大中桥梁167 座;涵洞645 座;隧道75 座;全线正线桥隧比重为62.40%。

根据集团公司指挥部对施工范围的划分,我项目部拟承担施工的范围跨越4、5两个标段,起于森村隧道斜井工作面小里程端至拉孟山隧道出口,起始里程为DK225+080,终止里程为DK 261+585,线路全长37.40km,包含隧道4.5座,总长度21.80km;桥梁12座,总长度5.78km;路基13段,总长度9.82km;桥隧比73.7%。管段内有3座车站:班那迷车站(会让站)、孟卡西(中间站)、班奔弗(会让站)。经初步测算,我局承担的合同额约14.51亿元。

管段内临时用电施工方案已经编报并组织实施,现场电力设施配置满足目前施工要求。由于部分隧道单口掘进距离长,需考虑高压进洞。

二、长隧道施工组织

2.1森村隧道

森村隧道进口里程DK218+117,出口里程DK230+742,全长9384m。为全线控制性工程,Ⅱ级风险隧道,计划土建工期为40.8个月。我分部施工(DK225+080~DK230+742)5662m,斜井长度1642m。分部按照斜井、出口两个工区进行组织施工,具体如下表

斜井长度1642m,坡度9.2%,落差为134.2m,拟在斜井洞身设置3级泵站,泵站内布置高扬程、大流量的抽水机进行抽排。

2.2那迷村二号隧道

那迷村二号隧道全长4470m,拟优化取消斜井,分进出口两个工作相向掘进,计划土建工期为38.2个月。全隧为单面下坡,进口存在反坡排水。

本隧按照进口、出口两个工区进行组织施工,具体如下表

2.3卡西隧道

卡西隧道全长3385m,分进出口两个工作相向掘进,计划土建工期为37.2个月。全隧为单面上坡,出口工区存在反坡排水。该隧道为疑似瓦斯隧道。

本隧按照进口、出口两个工区进行组织施工,具体如下表

2.4拉孟山隧道

拉孟山隧道全长7882m,辅助坑道设置1斜井+平导,计划土建工期为40.6个月。斜井全长432m,坡度为9.5% ,各工作面平行作业。隧道施工形象图如下:

斜井全长432m,坡度为9.5% ,拟在斜井与正洞交叉处设置1级泵站,泵站内布置高扬程、大流量的抽水机进行抽排

该隧道为全线重难点工程,Ⅰ级风险隧道。进口段5.7km范围内为低瓦斯隧道,出口2.1km范围内为岩溶隧道。

本隧按照进口、斜井、出口及平导四个工区进行组织施工,具体如下表工区辅助坑道长度(m)承担正洞施工长度(m)反坡排水长度(m)进口-- 2103 --

斜井432 1735

平导3499 1835 --

出口-- 2215 --

三、现场大电情况

现施工用电从孟卡西115KV变电站接引22KV用电,各用电区域从主回路上“T”接电源经架空支线至区域变压站,降压后供设备用电。

工程前期先将变压器设置于各工作面洞口,供隧道洞口部位电力需求。中期随隧道开挖长度加大,电缆过长,线损增大,不能满足设备正常运行。

隧道临时用电方案

迪庆州维西(塔城)至德钦公路改建工程茨中隧道工程 茨中隧道施工临时用电 专项方案 编制: 复核: 审核: 批准: 施工单位:核工业华东建设工程集团公司迪庆州维西(塔城) 至德钦公路改建工程茨中隧道工程 项目经理部 二0一四年五月六日

目录 第一章、编制依据.................................. 错误!未定义书签。第二章、工程概况.................................. 错误!未定义书签。第三章、施工方案.................................. 错误!未定义书签。第四章、工地临时供电计算.......................... 错误!未定义书签。第五章、安全用电技术措施.......................... 错误!未定义书签。第六章、安全用电防火措施.......................... 错误!未定义书签。

茨中隧道施工临时用电专项方案 第一章、编制依据 一、编制依据 《低压配电设计规范》GB50054-95中国建筑工业出版社 《建筑工程施工现场供电安全规范》GB50194-93中国建筑工业出版社 《通用用电设备配电设计规范》GB50055-93中国建筑工业出版社 《供配电系统设计规范》GB50052-95中国建筑工业出版社 《施工现场临时用电安全技术规范》JGJ46-2005中国建筑工业出版社 第二章、工程概况 一、工程概况 迪庆州维西(塔城)至德钦公路改建工程茨中隧道工程项目,起、讫点桩号为:K191+~K194+,全长米,其中:茨中隧道起、讫点桩号为:K192+195~K194+615全长2420米,为单拱长隧道;日米桥起讫桩号为:K194+624~K194+704全长80米,为装配式预应力混凝土简支T梁桥。 本工程主要用电为空压机房、混凝土拌合站、钢筋加工场、初期支护、二衬泵送混凝土以及现场生活、办公照明用电。 第三章、施工方案 一、施工方案 根据我公司机械设备配置情况计算,本工区最大负荷为。经昆明呈电电力工程有限责任公司现场勘察设计,进、出口及拌合站工区采用高压系统电作为动力电源,拌合站设一台800KVA动力变压器、出口设一台800KVA动力变压器、

隧道专项施工方案(1)

开化城关(独山)至江西(白沙关)省际公路改建工程 A2合同段 (K14+722—K14+900) 枧 坑 畈 隧 道 专 项 施 工 方 案 浙江国途交通工程有限公司 开化县城白公路改建工程A2合同段项目经理部制

隧道专项施工方案 一、工程概况 枧坑畈隧道起止桩号:K14+722~K14+900,长178m,其中明洞段长10m,暗洞长168m,隧道位于低山区,地表地形为斜坡,坡度约为20~35°,山体植被较发育,以杉树、灌木等为主。局部山体表面强分化岩石出露。 本隧道平面线性位于直线段内,纵面K14+775.044之前桩号位于R=7000、T=75.044的凹型竖曲线段内;K14+775.044至K14+836.75桩号位于2%的上坡段,K14+836.75之后桩号位于R=5500、T=63.250的凸型竖曲线段内。 围岩级别:V级42m,IV级74m,III级62m。 施工方法:暗洞按新奥法(NATM)施工,V级围岩采用留核心土环形开挖,IV级围岩采用正台阶开挖法,III级围岩采用全断面开挖法。通风采用机械通风,照明采用高压钠灯型隧道专用灯具,分级控制。出洞口偏压段隧道施工遵循:“管超前、严注浆、短进尺、强支护、紧封闭、勤量测”的基本原则,并及时反馈量测资料,适时调整偏压处理方案。隧道施工遵循总原则是:疏排水、少扰动、管超前、短开挖、弱爆破、快喷锚、强支护、勤量测、早封闭。 二、施工方法 (一)、隧道开挖及相应开挖支护 1、洞口段施工 洞口挖方根据洞口地质的具体情况采用相应的施工方法,并依据地

质情况按照监理工程师的指示确定边、仰坡坡度、支护方式。 (1)、洞口开挖方法:洞口开挖原则以尽量减少洞口刷坡,争取早进洞的原则,进行因地制宜开挖: (1)截水沟:首先在开挖边线外5米施工截水沟,确保仰坡不受坡顶的水流冲刷。 (2)土方开挖:土方开挖采用挖掘机自上而下分层逐段开挖,自卸汽车配合挖掘机运输,装载机辅助平整场地,在开挖土方的同时进行截水沟和排水沟的开挖和施作。开挖后人工修整边、仰坡,清除可能滑塌的表土和灌木,视土层情况及时进行边坡防护。 (3)石方开挖:石方开挖遵循减小对围岩振动的原则,尽量采用机械开挖软石和强风化岩石,自卸汽车配合装载机装运,不能用机械开挖的岩石必须采用爆破开挖时,采用松动爆破,严格控制装药量。接近边、仰坡的开挖石方,采用预裂爆破或光面爆破,维护边、仰坡的整体性和稳定性。开挖后对边、仰坡及时进行修整,排除危石,并进行防护。 (2)、边、仰坡防护方法:洞口边、仰坡防护根据地层的稳定程度采用相应的防护措施: (1)覆盖层表土全风化岩层(Ⅵ级围岩)部分:开挖坡率1:1~1:1. 5,喷砼层厚20cm+双层钢筋网(2×φ6~15×15cm)+Ф22钢筋砂浆锚杆(长3.5m,间距1.5×1.5m)。 (2)强风化岩层(Ⅴ级围岩):坡率1:0.5~1:1.0,喷砼层厚15cm+双层钢筋网(2×φ6~15×15cm)+Ф22钢筋砂浆锚杆(长3.5m,间距1.5×1.5m)。 (3)中风化岩层(Ⅳ级围岩):坡率1:0.3~1:0.75,喷砼层厚10cm+单层钢筋网(φ6~15×15cm)+Ф22钢筋砂浆锚杆(长3.0m,间距

隧道进洞施工方案

施工技术方案报审表 承包单位: 监理单位: 合同号: 编号: A-5 致(监理工程师)XX 现报上帕隆II号隧道岀口端进洞施工技术方案工程的技术、工艺方案,请予审 批 。 附件:施工工艺说明和图表。 承包人: 监理工程师审查意见: 同意□修改后再报□不同意□ 监理工程师:

隧道出口端进洞施工方案 1 工程设计 Xx公路。勘察区属高山深切割峡谷地貌,地势陡峭、地貌单元多,地层较复杂, 植被发育,第四系厚度较大,基岩覆盖严重。勘察区在大地构造上位于冈底斯山喜马拉雅期岛弧构造范围内,区内断裂构造极其发育,滑坡、泥石流、水毁、活动性断层、崩塌及岩堆等地质病害发育,工程地质条件复杂。 本标段共设隧道1座,隧道设计起讫里程桩号为K000+000^ K000+00C,长度xxxx 米;隧道设计建筑限界宽9.00m,组成为:(0.75+0.25+3.50+3.50+0.25+0.75 )、高5.0m;设计速度40km/h。 本项目隧道为山岭岩土隧道。 主体土建设计范围包括了洞门及洞口工程、明洞、暗洞、隧道防排水、洞内路面、电缆槽、路面排水边沟等。明洞部分采用明挖顺作法施工 (放坡开挖,逆做防护) ,暗洞采用新奥法施工;并根据隧道洞口位置、地形地势、进洞条件、边仰坡稳定情况灵活采用偏压明洞、半明半暗进洞等各项措施。 2 工程水文地质 隧道属傍山长隧道,隧道总体走向为SW12,最大埋深约551m进口设计高程 为2086.00m,出口设计高程为2033.04m,纵坡为-1.595%~-2.641%。 隧址区属高中山构造剥蚀地貌,山体呈近南北向展布。隧道段微地貌为山麓斜坡。 帕隆藏布以及东久河呈“U'形河谷流经隧道山体外,沿河一带地势陡峭,多为悬崖 峭壁。岩体较为破碎,发育规模较大的崩塌、滑坡、坡面泥石流等地质灾害。坡面植被发育,山麓斜坡低洼处,覆盖层厚约5~50m。 隧址区内发育的不良地质现象主要为断裂构造、崩塌、泥石流等。由于隧址区坡陡,在发生大规模降雪天气下,山顶积雪有崩塌的可能,主要影响隧道进出口。 隧道出口位于排龙停车场西侧斜坡坡脚处,从山体内向外延与国道318衔接。洞 口仰坡平均坡度约37。,上部覆盖约3m厚崩坡积物碎石土,下伏基岩为二云石英片岩,局部基岩裸露,植被较发育,出口端偏压现象明显。 3 前期准备工作 (1) 现场测量放线分别确定隧道明暗洞分界里程桩号,隧道中线,隧道洞身开挖拱顶标高,隧道洞身开挖边线;要求现场使用木桩并喷涂明显的标记进行标记。 (2) 根据测量放线及现场地形、地貌,同时参考设计确定隧道洞顶截水沟的平面 位置。要求现场使用明显的线条勾勒出截水沟的形状,保证截水沟排水畅通,同时又

隧道洞身开挖施工方案

---------------------------------------------------------------------------------------------------------------------------------------------- 目录 一、编制依据及编制原则 (2) 二、工程概况 (3) 三、施工工艺及方法 (4) 四、质量验收及控制标准 (8) 五、设备配备 (8) 六、劳动力组织 (9) 七、质量保证措施 (9) 八、安全保证措施 (10) 九、环境保护措施 (11)

---------------------------------------------------------------------------------------------------------------------------------------------- 一、编制依据及编制原则 (一)、编制依据 1、《贵州省沿河至榕江高速公路沿河至德江段两阶段施工图设计》第一合同段; 2、现场踏勘、施工调查所获得的资料和信息; 3、我公司多年积累的类似施工经验; 4、《公路隧道施工技术规范》(JTGF60-2009); 5、当地水文、气象及本标段的地质资料; 6、《公路工程技术标准》(JTGD60-2004); 7、交通部《公路工程质量检验评定标准》(JTGF80/1-2004); 8、《公路工程施工安全技术规程》(JTJ 067-95); 9、《公路隧道施工技术细则》(JTJ/T F60-2009); (二)、编制原则 1、遵循合同文件标准条款的原则,积极响应合同文件的各项条款,严格执行合同文件的规定,标准统一,格式规范; 2、遵循设计文件,规范和质量验收标准的原则,在编写主要工程项目施工方法和技术措施中,严格按设计标准、现行规范和质量验

隧道洞口开挖专项施工方案

老鹰山隧道洞口工程专项施工方案 一、工程概况 老鹰山隧道工程为本标段的控制工程和关键工程之一。老鹰山隧道进口桩号为K25+466,出口桩号为K26+814,全长1348m;进出口各设24m长的遮阳棚,隧道正洞进口桩号为K25+490,出口桩号为K26+790,正洞长进1300m;其中进口端明洞长15m,出口端明洞长40m,隧道暗洞长1245m(S5-I 63m;S5-II 155m;S4 244m;S3-J 84.8m;S3-J0 50m;S3 648.2m)。 隧道位于直线上,纵坡为人字坡,变坡点设在K26+704.053,前半段纵坡为0.9%,长1238.053m;后半段纵坡为-2.8%,长109.947m。本隧道分别在K25+983.8左侧,K26+166.2右侧,各设置一处长40m的紧急停车带。 洞口开挖的主要工程量 二、地形地貌 老鹰山隧道进口段表层为⑧1层含碎石亚粘土、碎石,松散状,VP=600-900m/s,厚4~8m;以下为⑨层凝灰岩,强风化层厚3~6m,VP=1400-1900m/s,岩体破碎;中分化层厚5~8m,VP=1900-2800m/s,岩体呈碎裂状;以下为微风化层,该段隧道围岩完整性与稳定性差,地下水以松散岩类孔隙潜水为主,主要受大气降水补给控制,地下水动态明显,该段蓄水层较厚,水量较丰富,开挖时滴水,渗水严重,雨季时局部可能出现涌水。 隧道出口段,地面坡度较缓,约10~150。表层为⑧1层坡残积含砾、碎石亚粘土,碎石层,松散状,VP=600-900m/s,厚3~15m;以下为⑨层凝灰岩,强风化层厚2~5m,VP=1400-1900m/s,岩体破碎;中分化层厚较大,约6~20m,VP=1900-2800m/s,岩体完整性较差,呈碎裂状;以下为微风化层,VP=2800-3200m/ s,岩体较完整。该段隧道浅埋,洞顶覆盖层以粘性土、碎石土及强风化基岩为主,围岩完整性与稳定性差。地下水以松散岩类孔隙潜水为主,主要受大气降水补给控制,地下水动态明显,该段蓄水层较厚,水量较丰富,开

隧道进洞施工方案

目录 一、工程概 ................................... 错误!未指定书签。 二、洞口段地质状况 ........................... 错误!未指定书签。 1、乱石质土....................................... 错误!未指定书签。 2、卵石夹土....................................... 错误!未指定书签。 三、施工方案 ................................. 错误!未指定书签。 四、施工方法及步骤 ........................... 错误!未指定书签。 1、截水沟施工..................................... 错误!未指定书签。 (1)施工工艺流程................................................. 错误!未指定书签。 (2)工序分述..................................................... 错误!未指定书签。 2、明洞开挖及边、仰坡开挖与边、仰坡支护........... 错误!未指定书签。 (1)、明洞及边、仰坡开挖.......................................... 错误!未指定书签。 (2)边、仰坡支护................................................. 错误!未指定书签。 3、大管棚施工..................................... 错误!未指定书签。 (1)导向墙套拱施工............................................... 错误!未指定书签。 (2)搭设钻孔作业平台及安装钻机................................... 错误!未指定书签。 (3)钻孔......................................................... 错误!未指定书签。 (4)清孔验孔..................................................... 错误!未指定书签。 (5)钢管加工及安装............................................... 错误!未指定书签。 (6)地层注浆..................................................... 错误!未指定书签。

隧道洞口方案

隧道洞口段施工 一、适用范围 本施工方案适用于长湘高速公路C10合同段各隧道洞口段施工。二、施工方法 隧道洞口段工程包括洞口土石方施工,边仰坡施工,明洞及明暗交接处的施工,洞门施工等,具体施工方法分述如下: 1 、洞口土石方的施工 施工准备工作完成后,即首先进行洞口土石方的施工。洞门砌筑及仰坡开挖严格按设计坡度施工。 ①、按照图纸的要求,在洞口施工的线位上进行边坡、仰坡自上而下的开挖,不得采用大爆破,尽量减少原地层的扰动。 ②、清除边坡、仰坡上浮石、危石,坡面凹凸不平处整修平顺。 ③、洞口端墙处的土石方,结合地层稳定程度、洞门施工季节和隧道施工方法等进行开挖。明洞地段考虑上述条件,确定全段开挖或分段开挖。 ④、松软地层开挖边坡、仰坡时,随挖随支护,加强防护,随时监测、检查山坡稳定情况。 ⑤、进洞前必须完成应开挖的土石方。废弃的土石方,堆放在指定地点,边坡、仰坡上方不得堆置弃土、石方。 ⑥、进出口截水沟由人工开挖并施作。截水沟施作完后,人工配合机械开挖洞口,以尽量减少破坏原有植被和岩体为原则,按设计坡度一次性整修到位,围岩破碎的部位按设计增加网喷及锚索。 ⑦、洞口场地用装载机辅以推土机整平压实;遇坚硬石质地层人工钻 眼小爆破,运输采用自卸车,挖方用于路基填筑。洞口段开挖将充分考虑洞内施工

需要,合理布置供风、供水、供电设施、材料存放及加工场地、机械停放场地。 2、洞口边仰坡施工在进行临建设施和场地施工的同时,将洞顶截水沟及明洞两侧排水沟开挖成型,将仰坡面整修圆顺,洞口开挖自上而下按设计坡比开挖,施工过程中尽量避免扰动土体,以防围岩风化,雨水渗入导致坍塌或滑坡,为保证边坡稳定,在开挖前首先施作好洞顶天沟及仰坡防护。仰坡防护按设计(间距 1mx1m梅花形布置)先打设①22砂浆锚杆或①42注浆小导管,铺设20X 20cm①8钢筋网,喷射10cm厚C20砼。在不改变设计数量的前提下,在拱圈以上1m范围内适当加密锚杆的间距,1m以外适当减稀,以增强洞门仰坡的稳定性。边坡防护按设计(L=4m间距1mx1m梅花形布置)打设①22砂浆锚杆,铺设20x 20cm①8钢筋网,喷射10cm厚C20砼。 为便于管棚钻机安装和打设,明洞及洞口开挖分台阶进行,第一次开 挖至明洞顶,开挖后及时进行边坡防护,第二次开挖至洞顶下2m标高进口端进行超前锚杆施工,出口端进行长管棚施工,第三次完成剩余部分开挖。 3、辅助施工措施 根据隧道位置、地质条件,本合同段隧道工程洞口段的辅助施工措施主要为① 108长管棚。 现将① 108长管棚的施工工艺及流程简述如下: 3.1 、施工机具 超前长管棚钻孔采用全液压履带管棚钻机。管棚采用注浆机注浆。 3.2 、施工工艺 a、根据开挖轮廓线周边放样布孔,保证钻孔的精度。 b、使用顶驱液动锤把套管与钻杆同时冲击回转钻入第一节钻杆和套 管。

隧道洞身开挖方案

XXX 隧道洞身开挖施工方案 一、编制依据 参考文献有如下: 《公路工程技术标准》JTG B01-2003; 《公路隧道设计规范》JTG D70-2004; 《公路隧道施工技术规范》JTG F60-2009; 《公路工程质量检验评定标准》JTG F80/1-2004。 二、工程概况 XXX 隧道为分离式短隧道.该隧道位于贵州省XX 至XX 高速公路第X 合同段,隧道出口处有县道公路通过,交通条件方便。隧道详细参数。 表2-1XXX 隧道参数表 左幅隧道洞身开挖工程桩号为ZK59+913~ZK60+363, 其中ZK59+913~ZK60+240和ZK60+300~ZK60+353为Ⅴ级围岩,ZK60+353~ZK60+363由Ⅴa 级围岩变更为Ⅵa 级围岩,隧道围岩地质差,隧道穿过地层为粉质粘土、砂岩、粉砂质泥岩,断层破碎及影响带,构造复杂。ZK60+240~ZK60+300为Ⅳ级围岩,该段围岩为灰岩,岩石较坚硬,岩体较破碎,呈镶嵌破裂结构。右幅隧道洞身开挖工程桩号为YK59+898~YK60+377, 其中YK59+898~ 隧道名称 洞口桩号 全 长 (m ) 界限 (宽X 高) (m) 线路 情况 洞门型式 衬砌类型 照明方式 通风 方式 进 口 出 口 坡度(%) 衬砌类型及长度(m ) 坡长(m) 进口 出口 明洞 Ⅵ级 Ⅴ级 Ⅳ级 XXX 隧道 ZK59 +908 K60 + 375 467 10.25*5 0.98 467 端 墙 式 端 墙 式 17 10 380 60 光电照明 自然通风 YK59 +898 K59 +390 492 0.8 492 台 阶 式 端 墙 式 13 414 65

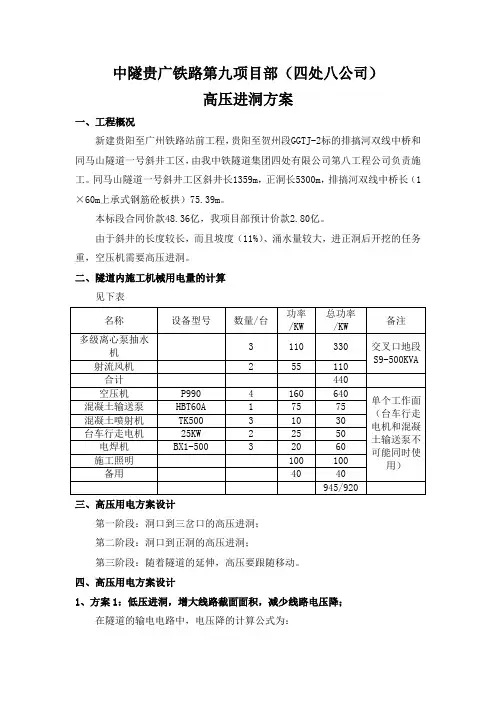

隧道高压进洞施工专项方案

隧道高压进洞施工专项方案 一、工程概况 新建铁路磨丁至万象线北起中老边境口岸磨丁,向南经老挝北部的南塔省、乌多姆赛省、琅勃拉邦省、万象省后到达老挝人民民主共和国首都万象市,线路全长414.332km,主要工程有:路基155.555km;大中桥梁167 座;涵洞645 座;隧道75 座;全线正线桥隧比重为62.40%。 根据集团公司指挥部对施工范围的划分,我项目部拟承担施工的范围跨越4、5两个标段,起于森村隧道斜井工作面小里程端至拉孟山隧道出口,起始里程为DK225+080,终止里程为DK 261+585,线路全长37.40km,包含隧道4.5座,总长度21.80km;桥梁12座,总长度5.78km;路基13段,总长度9.82km;桥隧比73.7%。管段内有3座车站:班那迷车站(会让站)、孟卡西(中间站)、班奔弗(会让站)。经初步测算,我局承担的合同额约14.51亿元。 管段内临时用电施工方案已经编报并组织实施,现场电力设施配置满足目前施工要求。由于部分隧道单口掘进距离长,需考虑高压进洞。 二、长隧道施工组织 2.1森村隧道 森村隧道进口里程DK218+117,出口里程DK230+742,全长9384m。为全线控制性工程,Ⅱ级风险隧道,计划土建工期为40.8个月。我分部施工(DK225+080~DK230+742)5662m,斜井长度1642m。分部按照斜井、出口两个工区进行组织施工,具体如下表

斜井长度1642m,坡度9.2%,落差为134.2m,拟在斜井洞身设置3级泵站,泵站内布置高扬程、大流量的抽水机进行抽排。 2.2那迷村二号隧道 那迷村二号隧道全长4470m,拟优化取消斜井,分进出口两个工作相向掘进,计划土建工期为38.2个月。全隧为单面下坡,进口存在反坡排水。 本隧按照进口、出口两个工区进行组织施工,具体如下表 2.3卡西隧道 卡西隧道全长3385m,分进出口两个工作相向掘进,计划土建工期为37.2个月。全隧为单面上坡,出口工区存在反坡排水。该隧道为疑似瓦斯隧道。 本隧按照进口、出口两个工区进行组织施工,具体如下表 2.4拉孟山隧道 拉孟山隧道全长7882m,辅助坑道设置1斜井+平导,计划土建工期为40.6个月。斜井全长432m,坡度为9.5% ,各工作面平行作业。隧道施工形象图如下:

隧道进洞专项施工方案

阎家庄隧道左洞进口进洞专项施工方案 一、工程概况及洞口水文地质条件 阎家庄隧道为一座双向四车道高速公路分离式隧道,全长左洞1845m,右洞1775米。该隧道计划先从进洞口端(林村端)进洞,根据勘察设计图,进洞口端的主要围岩类型为强风化砂岩,围岩级别为Ⅴ级浅埋及V级浅埋,其中右线洞口段Ⅴ级浅埋浅埋围岩50米。 左洞进口采用削竹式洞门结构,明洞长度10米,地表水位低于隧道设计标高,对隧道施工无影响。 二、施工准备 1.施工现场的场地平整,作好施工便道,洞口布置衔接紧凑,保证风、水、电三通。项目部组织了经验丰富的技术、测量、试验等人员对设计文件、图纸、资料进行了复核并对现场做了详细的现场调查为隧道施工提供了技术保障。 2.施工组织安排原则 合理布局,突出重点,全面展开,平行作业,科学组织,均衡生产,确保工程进度和质量。 3.主要资源配置见下表: 主要施工负责人员表 隧道施工主要机械设备配置表(右洞进口)

4.工期安排 隧道计划在2011年4月1日开始洞口开挖, 2011年5月15日

隧道洞口工程施工结束, 2011年5月16日隧道开始右洞口Ⅴ级浅埋浅埋围岩开挖进洞施工。其中: (1)隧道进洞口边仰坡清表及截水沟施作:2011年4月1日开始, 2011年4月3日完工。 (2)隧道进洞口边仰坡开挖刷坡及锚喷支护:2011年4月4日开工,2011年4月13日完工; (3)隧道进洞口明洞拉槽开挖及排水处理:2011年4月14日开工,2011年4月16日完工; (4)隧道进洞口套拱及长管棚施工:2011年4月17日开工,2011年5月15日完工; (5)隧道进洞口Ⅴ级浅埋围岩开挖支护施工:2011年5月16日开工. 5.任务化分及劳力布置 本隧道进洞口均由隧道工程队掘进工班及支护工班负责施工;掘进工班负责隧道洞口边、仰坡、洞身开挖、出渣、运输。支护工班负责边仰坡防护、长管棚施作及洞身支护。各分项工作劳力具体安排见后附表。

隧道洞身开挖支护方案

隧道洞身开挖支护方案 1.方案目的 明确隧道开挖支护作业的工艺流程、操作要点和相应的工艺标准,指导现场施工,保证安全和质量。 2、编制依据 1、施工合同文件 2、设计文件 3、施工组织设计 4、同类施工经验 3、编制范围 Nakettiya隧道及Bambarenda隧道洞身开挖支护施工。 4、施工工艺及方法 洞身开挖支护包括:超前支护、洞身开挖、初期支护。 4.1暗洞开挖初支施工工艺 4.1.1开挖方法 暗洞用台阶法开挖。采用挖机开挖,人工配合修整,自卸车运渣。

开挖透视图 开挖步骤图

开挖初支施工工序正面示意图 施工工序纵断面示意图 边墙锚杆 钢拱架间距为

施工步骤: 第1步:施作超前支护后,开挖上台阶,施作上台阶初期支护; 第2步:开挖左右侧下台阶并施作初期支护; 第3步:开挖隧底并施作仰拱初期支护封闭成环。 4.1.2台阶法施工工艺流程图 台阶法施工工艺流程如下: 4.1.3超前支护施工 4.1.2.1支护体系 方案中没有考虑洞口段施工时已施工的超前大管棚。隧道共有二种支护体系: ①第一类超前支护体系 采用I型CHS42.4×3.2钢花管超前注浆加固地层。钢花管外插角10°~15°,3.5m长,环向间距为0.4m,纵向间距2.4m。在拱部168°范围设置。

I 型超前支护纵断面示意图 ②第二类超前支护体系 采用II 型CHS42.4×3.2配合I 型CHS42.4×3.2钢花管超前注浆加固地层。II 型钢花管外插角30°~35°,3.5m 长,环向间距为0.4m ,纵向间距2.4m 。在拱部168°范围设置。I 型及II 型钢花管错开布置。 II 型配合I 型超前小导管超前支护纵断面示意图 I 型CHS42.4××3.2钢花管 I

隧道出口进洞方案

项目法人承包单位监理单位楚雄至大姚高速公路第1合同段 合同号 编号施工技术方案报审表 致(高级驻地监理工程师) : A-03 现报上大坡隧道出口进洞方案工程的技术、工艺方案、方案详细说明和图表见附件,请予审查和批准。附件: 技术、工艺方案说明和图表 承包人:年月日高级驻地监理工程师审查意见: 签字:年月日业主工程技术负责人审查意见: 签字:年月日总监理工程师审查意见: 签字:年月日

大 坡 隧 道 出 口 进 洞 施 工 方 案 楚雄至大姚高速公路第1合同段第四工区项目部

目 录一、洞口工程概况二、 洞口工程设计概况三、 主要施工方案四、施 工步骤五、质量要求 六、施工安全保证措施 七、环境保护措施 3

大坡隧道出口进洞方案 一、洞口工程概况 1、地理位置 大坡隧道左洞起止里程K40+850~K42+332,全长1482m。大坡隧道右洞起止里程K40+780~K42+343,全长1563m。出口位于楚雄 市牟定县烂泥箐,系楚雄至大姚高速段上三车道分离式隧道。该隧道进洞工程位于出口端明暗洞交界处。 2、隧道内几何尺寸按100km/h 的要求似定,建筑限界设计准如下: 行车道宽度:W=3.75*3 行车道净高:H=5.00m 检修道净宽:0.75(左、右侧) 检修道高:h=0.40m 3、工程地质情况 隧道所经地段属低山浅切割地貌,隧道进洞处位于山脚地带, 山体主要为风化砂岩山体,进洞处山脚斜坡呈台阶状,自然山坡坡角约30°,植被茂密,以灌木为主。 隧道洞口围为岩褐黄色薄层泥岩及第四系坡残积,成分主要为粉质粘土,硬朔,结构疏松;厚度2-5 米,表土下伏强风化砂岩、 夹薄~中层状泥岩,节理裂隙很发育,岩体极破碎,岩质软。岩体呈 碎裂状结构受地质构造影响一般,围岩稳定性差,易坍塌,工程地质条件差,洞口开挖时拱顶及侧壁易发生坍塌。

高速铁路隧道开挖专项施工方案

目录 第一章 .......................................................................................................................... 编制依据 1第二章编制范围 . (1) 第三章工程概况 (1) 第四章主要施工方案及施工方法 (1) 4.1施工方案 (2) 4.2施工方法 (2) 4.2.1明洞段开挖方法 (2) 4.2.2台阶法 (2) 4.2.3.隧道围岩分级、开挖方法及衬砌支护形式 (4) 第五章施工进度安排 (5) 第六章爆破设计 (6) 6.1爆破方案 (6) 6.2钻爆设计 (6) 6.2.1光爆基本参数 (6) 6.2.2掏槽方式 (7) 6.2.3周边眼 (7) 页脚内容17

6.2.4掘进眼 (8) 6.2.5装药结构及堵塞方式 (8) 6.2.6炮眼布置 (8) 6.3爆破设计的优化及爆孔布置 (12) 第七章劳动力和机械设备配置 (12) 7.1劳动力配置 (12) 7.2机械配置 (13) 第八章质量保证措施 (14) 第九章安全、文明施工 (15) 页脚内容17

第一章编制依据 1、新建贵阳枢纽小碧经清镇东至白云联络线《摆龙村一号隧道设计图》; 2、新建贵阳枢纽小碧经清镇东至白云联络线第三册《隧道附图洞门及洞口工程》; 3、《高速铁路隧道工程施工技术指南》铁建设(2010)241号; 4、《高速铁路隧道工程施工质量验收标准》(TB10753-2010); 5、《铁路混凝土工程施工质量验收标准》(TB10424-2010); 6、《铁路工程基本作业施工安全技术规程》TB10301-2009; 7、《铁路隧道工程施工安全技术规程》TB10304-2009; 8、《爆破安全规程》GB6722-2011; 9、新建贵阳枢纽小碧经清镇东至白云联络线站前4标《实施性施工组织设计》 第二章编制范围 新建贵阳枢纽小碧经镇东至白云联络线站前Ⅳ标(D1K64+770~D1K65+275)摆龙一号隧道。 第三章工程概况 摆龙村一号隧道位于贵阳市金华新区金华镇摆龙村境内,全长505米,隧道进出口里程分别为D1K64+770、D1K65+275。该隧道为时速200kmⅠ级铁路双线隧道,隧道内线间距为4.6m。洞内采用重型轨道碎石道床,铺设Ⅲ型轨枕(2.6m)及60kg/m钢轨,轨道结构高度766mm。 隧区岩溶中等至强烈发育,隧道进出口右侧边坡顺层且洞身右侧围岩顺层偏压。洞身与梨木山断层平行,相距30~80m,洞身位于地下水垂直渗流带内,地下水对混凝土无侵蚀性。 第四章主要施工方案及施工方法 4.1施工方案 根据设计要求,隧道除明洞段为明挖之外,隧道暗挖段采用锚喷构筑法施工、光面爆破开挖。暗挖段根据围岩类别的不同分别采用IV级围岩采用台阶法,V级围岩采用台阶法+临时横撑。 4.2施工方法 4.2.1明洞段开挖方法 摆龙村1号隧道明洞段进出口各15m共30米。明洞段均采用明挖法施工。摆龙村1号隧道明洞基本处于强风化灰岩层,施工时采用挖机施工,每施工一个台阶立即进行喷锚支护。遇到有不易破除岩石的部位采用控制爆破开挖。 4.2.2台阶法 隧道开挖分上下台阶施工(除仰拱开挖外),上下台阶长度可以根据实际施工做适当调整。微台阶长度宜控制在5米左右,长台阶不宜超过14米。本隧道施工段台阶法施工适用于Ⅳ、Ⅴ级围岩。 页脚内容17

隧道中隔壁法开挖方案

中交第一公路工程局有限公司 建兴高速公路 隧道洞身开挖施工方案 编制: 复核: 审核: 中交一公局海威工程建设有限公司 建兴高速公路项目经理部 2012年11月1日

分部分项施工技术方案审批单 HWGS-JL-07-01 编号:

一.工程概况 1.工程简介 灰窑子隧道位于建昌县灰窑子村附近,呈北东向展布,为两条分离式单行曲线隧道,左线长1000米,右线长1005米,属长隧道,具体桩号位于ZK3+020~K4+020(左线)、K2+985~K3+990段(右线)。 本隧道左、右线两端洞口纵断面均位于凸型竖曲线上,中间段均位于直线段上;左线洞身直坡段纵坡-2.05%,.右线洞身直坡段纵坡为-2.06%。隧道最大埋深约112m。 2.气象水文及区域地质构造 项目区属半干旱大陆性气候带,夏季炎热,冬季寒冷,风沙干旱,雨量很少。多年平均降水量450~591mm,约有70%集中在六月至八月,多年平均蒸发量1512.4~929.3mm。年平均气温8.3~9.2℃,极端最高气温40.8~43.3℃,极端最低气温-27.5~29.5℃,最冷月为1月,最冷月平均气温-9.8℃,年平均风速2.2-2.6m/s,无霜期140天左右,标准冻深为1.2m。经地表调绘及钻探,隧道区未发现

地下水。 区域地层:隧道区地层岩性主要为第四系全新统冲洪枳碎石、块石,白垩系义县组凝灰岩,火山角砾岩及安山岩。 区域构造:设计带处于阴山纬向构造体系中、东段与大兴安岭太行山新华夏构造体系东缘的交接部位,地质构造十分复杂,按构造体系可分为东西向构造、北东向构造、北北东向构造、南北向构造。受构造影响,区内断裂较为发育,以东西向和北东向断裂为主。据区域断裂位置可知,设计带中断层F28从隧道区K3+500~K4+000右侧沟谷中通过。其性质不明,走向北55~75度东,断层西侧为白垩系义县组地层,东侧为蓟县系雾迷山组地层。 3.施工平面布置图 灰窑子隧道进口平面布置图

隧道洞口方案

隧道洞口段施工 、适用范围 本施工方案适用于长湘高速公路C10合同段各隧道洞口段施工。 二、施工方法隧道洞口段工程包括洞口土石方施工,边仰坡施工,明洞及明暗交接处的施工,洞门施工等,具体施工方法分述如下: 1 、洞口土石方的施工 施工准备工作完成后,即首先进行洞口土石方的施工。洞门砌筑及仰坡开挖严格按设计坡度施工。 ①、按照图纸的要求,在洞口施工的线位上进行边坡、仰坡自上而下的开挖,不得采用大爆破,尽量减少原地层的扰动。 ②、清除边坡、仰坡上浮石、危石,坡面凹凸不平处整修平顺。 ③、洞口端墙处的土石方,结合地层稳定程度、洞门施工季节和隧道施工方法等进行开挖。明洞地段考虑上述条件,确定全段开挖或分段开挖 ④、松软地层开挖边坡、仰坡时,随挖随支护,加强防护,随时监测、检查山坡稳定情况。 ⑤、进洞前必须完成应开挖的土石方。废弃的土石方,堆放在指定地点,边坡、仰坡上方不得堆置弃土、石方。 ⑥、进出口截水沟由人工开挖并施作。截水沟施作完后,人工配合机械开挖洞口,以尽量减少破坏原有植被和岩体为原则,按设计坡度一次性整修到位,围岩破碎的部位按设计增加网喷及锚索。 ⑦、洞口场地用装载机辅以推土机整平压实;遇坚硬石质地层人工钻眼小

爆破,运输采用自卸车,挖方用于路基填筑。洞口段开挖将充分考虑洞内施工需要,合理布置供风、供水、供电设施、材料存放及加工场地、机械停放场地。 2、洞口边仰坡施工在进行临建设施和场地施工的同时,将洞顶截水沟及明 洞两侧排水沟 开挖成型,将仰坡面整修圆顺,洞口开挖自上而下按设计坡比开挖,施工过程中尽量避免扰动土体,以防围岩风化,雨水渗入导致坍塌或滑坡,为保证边坡稳定,在开挖前首先施作好洞顶天沟及仰坡防护。仰坡防护按设计(间距1mx1m梅花形布置)先打设①22砂浆锚杆或①42注浆小导管, 铺设20X 20cm①8钢筋网,喷射10cm厚C20砼。在不改变设计数量的前提下,在拱圈以上1m范围内适当加密锚杆的间距,1m以外适当减稀,以增强洞门仰坡的稳定性。边坡防护按设计(L=4m间距1mx1m梅花形布置)打设①22砂浆锚杆,铺设20X 20cm①8钢筋网,喷射10cm厚C20砼 为便于管棚钻机安装和打设,明洞及洞口开挖分台阶进行,第一次开挖至明洞顶,开挖后及时进行边坡防护,第二次开挖至洞顶下2m标高进口端进行超前锚杆施工,出口端进行长管棚施工,第三次完成剩余部分开挖。 3、辅助施工措施根据隧道位置、地质条件,本合同段隧道工程洞口段的辅 助施工措施 主要为①108长管棚。 现将①108长管棚的施工工艺及流程简述如下: 3.1 、施工机具 超前长管棚钻孔采用全液压履带管棚钻机。管棚采用注浆机注浆。 3.2、施工工艺

隧道开挖施工方案

中交四公局第一工程有限公司重庆三环铜永段 土建三标项目经理部 隧道开挖施工方案 编制: 复核: 审核: 2012年2月重庆

隧道开挖施工方案 1.目标 明确隧道开挖作业的工艺流程、操作要点和相应的工艺标准,指导、规范隧道开挖施工,尽可能地减少超挖,保证隧道的开挖作业安全、保证开挖质量。 2.编制依据 ⑴重庆三环铜永段玉龙山隧道设计图纸; ⑵《公路隧道工程施工技术规范》 3.适用范围 适用于重庆三环铜永段土建三标项目经理部玉龙山隧道开挖。 4.隧道开挖施工 4.1 方案设计 本线隧道按新奥法原理组织施工,并要根据不同围岩级别及周边环境选择相应工法,应根据监控量测结果,适时施作二次衬砌。 石质隧道破碎带按照“先支护、后开挖、短进尺、弱爆破、快封闭、勤量测”的原则进行组织施工。 隧道开挖前,首先完成洞口截水沟、洞口土方及边仰坡防护施工。洞口土方采用挖掘机配合装载机自上而下分层施工,大型自卸汽车运输,并及时做好坡面防护,开挖一段(台阶)防护一段(台阶)。洞口明洞采用明挖法施工,开挖至明暗分界线后,先施做护拱混凝土,然后施做暗洞超前大管棚,随后立即做好明洞衬砌,随后进入暗洞施工,待明洞混凝土达到设计规定的强度后及时进行明洞洞顶回填。暗洞开挖根据围岩情况:隧道浅埋、V级围岩地段采用留核心土的台阶法开挖,IV围岩地段采用台阶法开挖,Ⅲ级围岩地段采用上下台阶法或全断面开挖,每循环进尺控制在2.5m

以内。 石质隧道采用钻爆法开挖,出碴采用装载机配合大型或中型自卸汽车无轨运输。 施工通风采用管道压入式通风。 在施工过程中应不断总结经验,优化工艺。加强超前地质预测、预报,加强围岩监控量测管理。根据量测结果,及时调整预留变形量及支护参数,适时施作二次衬砌,确保隧道施工安全。开挖方法的改变,要严格按程序申请设计变更。 洞身开挖中,记录开挖的地质情况,并绘制地质描述图(描述开挖面地层的层理、节理、裂隙结构状况、岩体的软硬程度、出水量大小等),核对设计地质情况,判别围岩类别及稳定性。当发现围岩地质情况发生变化时通知设计单位及时现场核实。若实际地质情况与设计地质情况出入较大时,设计单位应进行补充勘察。 4.2留核心土台阶开挖法 先开挖上部导坑成环形,并进行初期支护,再分部开挖剩余部分的施工方法。此方法主要应用于隧道V级围岩的开挖。 4.2.1岩石隧道留核心土台阶开挖法 工艺流程见图1, 施工工序见图2。

隧道进洞施工专项方案

国道317线俄尔雅塘至岗托段改建公路工程项目 施工安全方案报审表 承包单位:道隧集团工程有限公司合同号:G13 监理单位:四川省公路工程监理事务所合同号: 监表08

国道317线俄岗公路改建工程G13合同段隧道进洞施工安全方案 编制: 审核: 批准: 道隧集团工程有限公司 国道317线俄岗公路改建工程G13标项目部 二O一三年五月二十三日

德格隧道进洞施工安全专项方案 1 工程概况 1.1 工程简述 1.1.1 工程范围 隧道工程位于德格县城西北的斜坡地带,色曲河左岸,该段地形起伏较大,相对高差大于300m,一般海拔标高3268~3589m。地形地貌受地层岩性和地质构造控制,多星超陡缓相间的斜坡地形,区内植被发育,沟谷纵横、深切、地形陡峻。进口里程为K399+375,出口里程为K402+318,全长2943m.,明洞长33m,隧道纵坡设计为人字坡,纵坡分别+0.8%/845m;-2.7%/2098m;侧墙型式为单压明洞,净空限高9×5.0m净断面面积为69.72m2,属于长隧道。德格隧道由12、13标相对施工,我标段起点为K400+845,止点为K402+318,全长1473m。 1.1.2 自然条件 水文地质: (1)地表水 沿项目区内主要发育地表水属长江流域,为长江一、二级支流,呈树枝状分布。整体水利资源丰富。水深数米至数十米,一般河水随受季节性降雨变化,雨季江水汹涌,江水冲刷对桥台基础有微弱影响。 (2)地下水 工作区地下水按含水介质、埋藏条件及水动力特征可分为第四系松散岩类孔隙水、碎屑岩裂隙孔隙水、碳酸盐岩岩溶溶洞水和基岩裂隙水四种类型沿线崩塌、滑坡、泥石流和路基沉陷与地下水关系密切,第四系松散岩类孔

隧道洞身开挖施工方案

施工技术方案 一、编制说明 1、编制依据 ⑴、高速公路3-4合同段施工招标文件、合同文件(思澜高速公路3-4合同段施工合同)及相关协议、施工图(思茅至澜沧高速公路试验段两阶段施工图设计)。 ⑵、国家及交通部公布的现行法规、公路工程施工技术规范、工程质量验收标准及标准图、安全技术规程、规则等。 《公路工程技术标准》JTG BO1-2003 《公路路基施工技术规范》JTGF10-2016 《公路工程质量检验标准》 JTG F80/1-2004 《公路隧道施工技术规范》JTGF61-2009 《公路土工试验规程》JTG E40-2007 《公路工程施工安全技术规范》JTJ076-95 ⑶、对实际施工现场的踏勘资料,工程实际情况。 ⑷、我公司的质量、安全、环保体系文件。 ⑸、我公司以往类似工程的施工经验、人员、设备投入情况等。 2、编制原则 ⑴、严格遵循招、投标文件的各项条款;遵守合同文件中各种条款和合同规定使用的有关技术规范和设计图纸、文件。 ⑵、认真贯彻国家对基本建设的方针政策。 ⑶、根据建设限的要求,科学地安排施工顺序,重点突出控制工期的工程项目,做到保证重点,统筹安排。 ⑷、尽力采用流水施工方法和网络计划技术,制定出最合理的施工组织方案,以进行连续、均衡而紧凑的施工。 ⑸、采用先进科学的技术,努力提高机械化、标准化的施工水平,实现快速施工。 ⑹、落实季节性施工措施,科学安排冬雨季施工,确保全年施工的连续性。 ⑺、在满足施工需要的前提下,尽减少临时用地,节约基建费用,降低工程成本。 ⑻、提出确保工程质量的技术措施和施工安全措施。 ⑼、妥善安排施工现场,确保施工安全,实现文明施工。 依据以上原则,从工程的全局出发,按照客观的施工规律和当时当地的施工条件,统筹考虑施工活动中所需的人力、资金、材料、机械和施工方法。这五个施工主要因素,对整个工程的施工进度和资源消耗作出科学而合理的安排,使工程建设在一定时间和空间内实现有组织、有计划、有秩序的施工,以期达到工程施工的相对最优效果。 二、工程概况 隧道为分离式有仰拱隧道,全段采用双向四车道,暗洞存在Ⅴ类围岩、Ⅳ类围岩、Ⅲ类围岩行车道宽度2×3.75m。设计车速为80km/h,分离及小净距隧道净宽:0.75+0.5+2×3.75+0.75+0.75=10.25m,净高5米,;人行横道两道:2.5m宽、3.1m高,车行横道1道:5m宽、6.17m 高,紧急停车带左右洞各一个,分离式隧道紧急停车带净宽:0.75+0.5+2×3.75+3.75+0.75=13.25m。右洞:K72+442~K73+717全长1275米;左洞:ZK72+465~ZK73+759全长1294米。隧道右洞纵坡坡度为2.4%,隧道左洞纵坡坡度为2.406%,隧道开挖时可能存在小量滴水、渗水现象。 三、自然条件及施工环境 3.1气象、水文 1、气象 项目区属亚热带山地季风气候,雨量充沛,日照充足,冬无严寒,夏无酷暑,干雨季分明。由于地形地貌复杂,海拔高差悬殊,立体气候明显。其中海拔700米以下的澜沧江、小黑江、黑河等河谷地区为北热带,700~1400米之间的大部分坝子河谷底丘地带为南亚热带,这两个气候带的面积约占 0第0 页共12 页
