管沟开挖、阀门井制作技术交底
- 格式:doc
- 大小:49.00 KB
- 文档页数:3
一、工程名称:____________________二、施工部位或层次:__________________三、施工内容及交底内容:一、施工前准备1. 施工现场必须贯彻“安全第一,预防为主”的方针,坚持以人为本,以技术为实。
2. 施工前应对开挖场地进行清理,对地下管线进行调查,并予以保护。
3. 制定详细的施工方案和安全技术措施,确保施工安全。
二、沟槽开挖1. 沟槽开挖前,应按照设计图纸和规范要求,对沟槽进行测量放样,确保开挖尺寸准确。
2. 沟槽开挖时应严格按照边线进行,严禁超挖。
3. 机械开挖时,严禁所有人员进入其旋转半径以内。
4. 开挖过程中,应密切关注边坡稳定性,发现异常情况立即停止施工,并采取相应措施进行处理。
5. 开挖过程中,如遇地下管线、电缆等设施,应立即停止施工,并与相关部门联系,待处理完毕后方可继续施工。
6. 沟槽两侧堆土,土堆距沟边不得小于1米,高度不得大于1.5米。
7. 沟槽深度超过2米时,每隔50米左右应设梯子或跳板,供操作人员上下。
8. 沟槽支撑应经常检查,特别是雨后或泡槽后,一旦发现撑料走动或折断,边坡土方开裂等现象,必须采取加固措施后,方可下槽操作。
三、个人防护与安全措施1. 施工人员必须佩戴安全帽、安全带、防护眼镜等个人防护用品。
2. 施工现场各类防护设施、机械设备、临时用电、脚手架等均需严格验收后,方可挂牌使用。
3. 要制定对施工现场危险部位的安全监控措施。
4. 根据实际需要及有关规定张挂各类安全标志、警告牌、安全标语等,渲染施工现场的安全气氛。
四、环境保护与文明施工1. 施工现场必须制定有关控制环境污染(道路保洁、噪音、施工单位给水、雨水、污水管道月日污水排放)的措施。
2. 施工现场必须做到三通一平。
3. 施工现场必须按规定设置消防器材设备,对动火进行审批和监护。
4. 运土车辆必须覆盖,严禁撒漏,污染路面必须清扫。
五、应急措施1. 制定应急响应预案,明确应急组织、职责和程序。
一、交底对象本交底适用于所有参与阀门井施工的作业人员,包括但不限于施工负责人、技术员、施工员、电工、焊工、管道工等。
二、交底内容1. 作业环境安全(1)施工前,对作业现场进行全面检查,确保无安全隐患,如高空坠落、物体打击、电气火灾等。
(2)作业现场应设置明显的警示标志,并配备安全防护设施,如安全网、安全带、防护栏杆等。
(3)施工期间,严禁无关人员进入作业区域。
2. 人员安全(1)进入施工现场人员必须正确佩戴安全帽、工作服、手套、防护眼镜等个人防护用品。
(2)高空作业人员必须系好安全带,安全带应挂于可靠固定点。
(3)施工过程中,严禁酒后作业、疲劳作业。
3. 施工工艺安全(1)施工前,对施工图纸进行详细审查,确保施工工艺符合设计要求。
(2)施工过程中,严格按照施工方案进行操作,不得擅自更改施工工艺。
(3)焊接作业时,应确保焊接设备安全可靠,并采取有效措施防止电弧飞溅。
4. 电气安全(1)施工过程中,严禁私拉乱接电线,确保用电安全。
(2)电气设备应定期检查、维护,确保其正常运行。
(3)施工现场临时用电,必须符合国家相关标准和规定。
5. 管道安全(1)管道施工前,对管道材料进行检查,确保其质量符合要求。
(2)管道焊接时,应采取防烫伤、防中毒等措施。
(3)管道试压前,应确保管道连接牢固,并检查管道是否有泄漏。
6. 阀门安装安全(1)阀门安装前,对阀门进行检查,确保其完好无损。
(2)安装过程中,严禁碰撞、划伤阀门。
(3)阀门安装后,应进行试运行,确保阀门开启、关闭灵活。
三、安全注意事项1. 作业过程中,严格遵守操作规程,不得违章作业。
2. 施工现场应保持整洁,严禁乱堆乱放材料、工具。
3. 作业结束后,应及时清理现场,确保无安全隐患。
4. 遇到紧急情况,应立即采取应急措施,确保人员安全。
四、交底时间本交底自施工开始前进行,直至施工结束。
五、交底人(此处填写交底人姓名及职务)六、签字确认(此处填写所有参与阀门井施工的作业人员姓名及职务,并签字确认)注:本模板仅供参考,具体安全措施应根据实际施工情况进行调整。

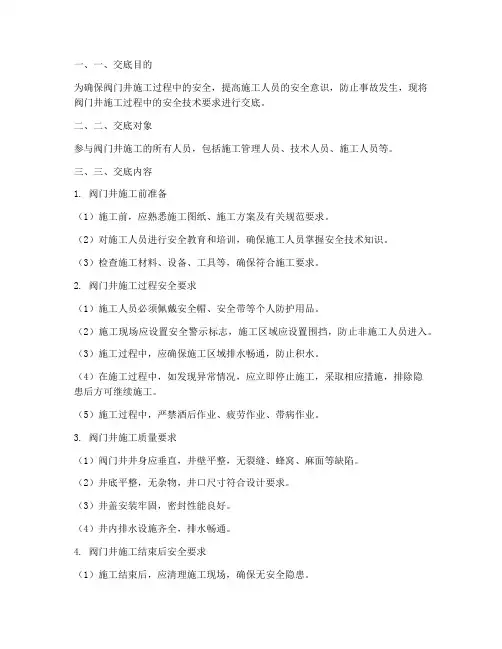

一、安全交底目的为确保管沟开挖施工过程中的安全,提高施工人员的安全意识,预防事故发生,特进行本次安全及技术交底。
二、施工范围本次管沟开挖施工范围为XX项目,包括但不限于沟槽开挖、基础处理、管道安装等。
三、施工人员参与本次施工的人员应熟悉本交底内容,严格遵守各项安全规定。
四、安全注意事项1. 沟槽开挖安全- 沟槽一经开挖,沟的两端及两侧应设置明显标志或围栏,夜间预设照明及红灯警示。
- 沟槽两侧堆土,土堆距沟边不得小于1米,高度不得大于1.5米。
- 沟槽深度超过2米时,每隔50米左右应设梯子或跳板,供操作人员上下,梯子应坚固不缺档,跳板应钉防滑条。
- 沟槽开挖前,按土质情况研究确定支撑的形式。
撑料不得有腐朽、劈裂等现象。
- 沟槽支撑应经常检查,特别是雨后或泡槽后,一旦发现撑料走动或折断,边坡土方开裂等现象,必须采取加固措施后,方可下槽操作。
- 卸基础材料时,不要碰撑木、撑柱,卸料前要招呼沟槽内操作人员让开,卸大石块或混凝土时,必须使用滑槽卸料,不得从地面直接倒入沟内。
- 机动翻斗车、手推车等在沟槽卸料,沟槽边缘要放挡板,防止沟槽边缘潮湿打滑而翻车坠落伤人。
2. 冬季、雨季施工安全- 全面检查原有排水系统,进行疏浚,必要时增加排水措施,保证水流畅通。
- 开挖基坑(槽)或管沟时,四周垒填土埂,防止雨水流入,并要注意边坡和直立壁的稳定。
- 必要时可增设反撑,并加固边坡和支撑的检查。
3. 夜间施工安全- 夜间施工应配备足够的照明设施,确保施工现场光线充足。
- 作业人员应穿戴反光服装,佩戴安全帽,手持反光手电筒等安全防护用品。
- 严格实行夜间施工报告制度,确保夜间施工安全有序。
五、技术交底1. 管沟开挖- 根据地质情况和施工现场,采用自上而下分段跳槽二次分层开挖法。
- 严格按照土质和深度情况进行放坡,放坡系数按施工规范执行。
- 沟槽开挖宽度依据GB50268-97规范施工,槽壁平整,挖方深度在3米以内时,边坡坡比1:0.50。

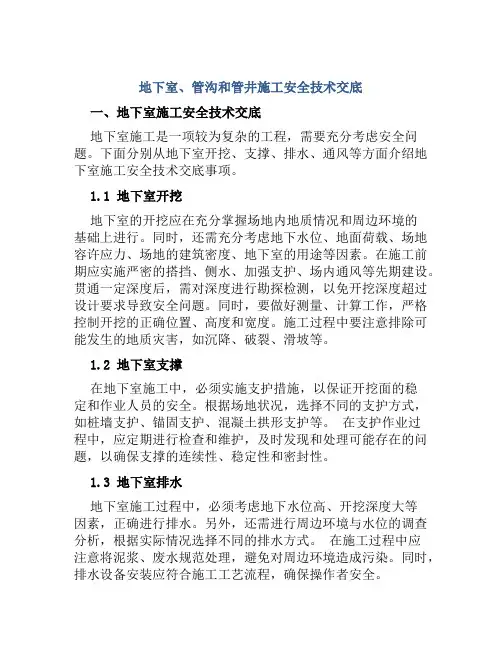

地下室、管沟和管井施工安全技术交底一、地下室施工安全技术交底地下室施工是一项较为复杂的工程,需要充分考虑安全问题。
下面分别从地下室开挖、支撑、排水、通风等方面介绍地下室施工安全技术交底事项。
1.1 地下室开挖地下室的开挖应在充分掌握场地内地质情况和周边环境的基础上进行。
同时,还需充分考虑地下水位、地面荷载、场地容许应力、场地的建筑密度、地下室的用途等因素。
在施工前期应实施严密的搭挡、侧水、加强支护、场内通风等先期建设。
贯通一定深度后,需对深度进行勘探检测,以免开挖深度超过设计要求导致安全问题。
同时,要做好测量、计算工作,严格控制开挖的正确位置、高度和宽度。
施工过程中要注意排除可能发生的地质灾害,如沉降、破裂、滑坡等。
1.2 地下室支撑在地下室施工中,必须实施支护措施,以保证开挖面的稳定和作业人员的安全。
根据场地状况,选择不同的支护方式,如桩墙支护、锚固支护、混凝土拱形支护等。
在支护作业过程中,应定期进行检查和维护,及时发现和处理可能存在的问题,以确保支撑的连续性、稳定性和密封性。
1.3 地下室排水地下室施工过程中,必须考虑地下水位高、开挖深度大等因素,正确进行排水。
另外,还需进行周边环境与水位的调查分析,根据实际情况选择不同的排水方式。
在施工过程中应注意将泥浆、废水规范处理,避免对周边环境造成污染。
同时,排水设备安装应符合施工工艺流程,确保操作者安全。
1.4 地下室通风地下室施工过程中,由于封闭环境、施工强度等因素,通风至关重要。
通风主要分为正压通风和负压通风,根据实际施工情况选择不同的通风方式。
在施工过程中需要对通风管道和设备进行检测和维护,及时保养设备,确保操作人员的安全和舒适。
二、管沟施工安全技术交底管沟施工涉及到的施工措施,主要包括开挖、支护、回填、水平定位等,下面将详细介绍管沟施工各个环节的安全技术交底事项。
2.1 管沟开挖管沟开挖时应确保开挖范围内没有人员,防止土层坍塌,应采取必要的支护措施,如设立搭挡和地陷控制隔离带等。

施工技术交底记录(承包[ ]技交号)合同名称:合同编号:图1-1墙体模板立面图图1-2 墙体模板拼接图图1-3 墙体模板Ⅰ-Ⅰ剖面图图1-4墙体范本支设剖面图1.4集水井模板设计B、C、D型阀门井集水坑截面尺寸为2600mm×2600mm,高度2300mm,G型阀门井的集水井截面尺寸为1600mm×1600mm,高度1800mm,I、J型阀门井的集水井截面尺寸为A300mm,高500mm。
B、C、D、G型阀门井集水井内部采用15mm厚竹胶板为板面,竖向背楞为50×100mm木方,间距250mm。
根据集水坑尺寸,提前加工成无盖箱形,各阴角处设置2跟50 ×100mm的木方加强,横龙骨采用50*100mm的木方,根据集水坑尺寸确定,间距不大于600mm,内部支撑间距同横龙骨。
外部采用砌筑砖胎模作为模板,砖胎膜的砌筑高度大于1500mm时,墙体厚度选择370mm,砖胎膜的高度不足1.5m时,墙体厚度选择240mm。
I、J型阀门井在地板中,可在底板浇筑过程中,在集水井位置放置A300mm,高500mm的圆柱形模板或相同尺寸的物体。
下面以B、C、D集水坑为例,横龙骨采用50*100mm的木方设置4道,间距600mm,砖胎膜砌筑高度1600mm厚度370mm。
详图1-5和1-6,其他阀门井设置相同,只改变模板间距。
图1-5 集水坑模板支设平面图图1-6 集水坑模板支设剖面图井坑支模要保证模板位置准确,模板不变形,对封闭式支模,还得防止模板上浮。
主要措施如下:①保证模板位置准确:钢筋绑扎完后,在井坑两侧及底板的钢筋上设置混凝土垫块,以控制模板图1-6柱模板支设图2.现场准备(1)沟槽开挖完成,并通过验槽,符合施工要求,方可开始阀门井的施工。
(2)现场设置4台潜水泵排水,使水位保持在阀门井槽底以下。
(3)浇筑砼前,各工种应在自检合格后,办理隐、预检、交接检,报监理验收,验收合格后方能浇筑。

管沟开挖安全技术交底一、工程概述在进行本次管沟开挖工程前,有必要向各位施工人员详细介绍工程的基本情况。
本次管沟开挖工程位于_____地段,管沟总长度为_____米,开挖深度为_____米,宽度为_____米。
管沟将用于铺设_____管道,是整个项目的重要组成部分。
二、施工准备1、技术准备施工前,技术人员应熟悉施工图纸和相关规范要求,制定详细的施工方案,并向施工人员进行技术交底。
2、现场准备(1)清理施工现场的障碍物,如树木、石块等。
(2)测量放线,确定管沟的开挖位置和边界。
(3)设置警示标志,禁止无关人员进入施工现场。
3、物资准备(1)准备好所需的施工机械和工具,如挖掘机、装载机、铁锹等。
(2)确保施工所需的材料,如支撑材料、防护用品等齐全。
三、管沟开挖安全要求1、人员要求(1)所有参与管沟开挖的施工人员必须经过安全教育培训,考核合格后方可上岗作业。
(2)特种作业人员,如挖掘机司机等,必须持证上岗。
(3)施工人员应正确佩戴和使用个人防护用品,如安全帽、安全带、安全鞋等。
2、机械设备要求(1)施工机械设备应性能良好,定期进行维护和保养。
(2)机械设备操作人员应严格按照操作规程进行操作,严禁违规作业。
3、管沟开挖过程中的安全要求(1)按照设计要求和施工方案进行开挖,严禁超挖和欠挖。
(2)在开挖过程中,应采取有效的排水措施,防止管沟积水。
(3)当管沟开挖深度超过一定限度时(一般为 15 米),应采取分层开挖的方式,并设置合适的边坡坡度,以防止塌方。
(4)在开挖过程中,如发现地下管线、文物等,应立即停止施工,并报告有关部门进行处理。
四、管沟支护与防护1、管沟支护(1)根据管沟的地质条件和开挖深度,确定是否需要进行支护。
(2)常用的管沟支护方式有木板支撑、钢板桩支护等。
(3)支护结构应牢固可靠,能够承受管沟壁的土压力和侧向力。
2、管沟防护(1)在管沟边缘设置防护栏杆,高度不低于 12 米,并设置警示标志。
一、交底对象全体参与阀门井安装施工的工人、技术人员及管理人员。
二、交底内容1. 工程概况(1)工程名称:XX项目阀门井安装工程。
(2)工程地点:XX地区。
(3)工程规模:XX座阀门井。
2. 施工安全措施(1)施工前,应进行安全技术交底,确保所有施工人员了解并掌握施工过程中的安全要求。
(2)施工人员必须穿戴好个人防护用品,如安全帽、工作服、安全鞋、手套等。
(3)施工过程中,应严格遵守操作规程,确保施工安全。
(4)施工现场应设置明显的警示标志,提醒施工人员注意安全。
3. 施工现场安全注意事项(1)施工人员应熟悉施工现场的布置,了解施工区域内的危险源。
(2)施工过程中,不得擅自改变施工方案,如需修改,必须经现场负责人批准。
(3)施工人员应严格遵守操作规程,不得违章作业。
(4)施工现场应保持整洁,不得堆放杂物,以免影响施工安全。
4. 施工过程中可能出现的危险及预防措施(1)危险:高空坠落。
预防措施:施工人员必须系好安全带,不得在无安全措施的情况下进行高空作业。
(2)危险:触电。
预防措施:施工人员必须穿戴绝缘手套、绝缘鞋,确保施工设备接地良好。
(3)危险:物体打击。
预防措施:施工人员应严格遵守操作规程,确保施工过程中不发生物体打击事故。
(4)危险:火灾。
预防措施:施工现场应配备消防器材,施工人员应掌握消防器材的使用方法。
5. 施工现场急救措施(1)发生事故时,立即停止施工,组织人员对伤者进行现场急救。
(2)对伤者进行心肺复苏、止血、包扎等急救措施。
(3)立即拨打急救电话,请求专业医疗救援。
6. 交底要求(1)施工人员必须认真听取安全技术交底,确保掌握施工过程中的安全要求。
(2)施工人员应严格遵守操作规程,确保施工安全。
(3)施工过程中,如发现安全隐患,应立即报告现场负责人,及时处理。
三、交底时间(具体时间根据实际情况确定)四、交底人(具体交底人根据实际情况确定)五、记录人(具体记录人根据实际情况确定)六、备注本安全技术交底模板仅供参考,具体施工过程中应根据实际情况进行调整。

一、施工准备工作1. 必须明确工程概况,实施性施工组织设计,了解基槽土质,地下水位,基槽开挖尺寸、边坡等情况。
2. 明确基槽区的地下构筑物的埋设地点、类型尺寸、埋深等情况,如影响施工的应等施工人员协调处理后方可施工。
3. 根据布置的排水方案进行实施布署及安排的工作量合理的搭配各工种的劳力人数。
二、施工作业条件二、施工作业条件1. 根据测量放样的数据、顺序布控方向及高程控制点,经复核后方可进行开挖。
2. 在无地下水(地下水较少)且不超过1.5m或地下管网密集(地下管线不明)等无法机械开挖的地段,采用人工开挖。
施工前必须检查所用的工具是否结实,安装是否牢固,不安全工具应修理好后方可使用。
3. 当采用机械开挖时,施工工人应在指挥人员(机械指挥人员或施工管理人员)的控制下配合机械进行修整。
保证断面尺寸(高程、宽度)防止超挖。
且在机械旋转工作半径内严禁站人。
采用水泵抽水时应严格按照《施工现场临时用电安全技术规范》的要求,听从电工的安全交底。
4. 在基槽边坡无法满足设计和自身稳定性要求时,施工工人应严格按照施工管理人员所布置的防护措施(打桩、垒砂袋)等进行实施。
及时在开挖后的边坡临边进行安全防护并设明显标志,杜绝安全事故的发生。
5. 如遇到土质较差的地段,应在槽边5m范围内清除所有障碍物,确保施工通道畅通。
施工工人应集中精力,遇到特殊情况应及时解决,确保施工的顺利进行。
6. 基槽开挖至已知地下构筑物附近时,施工工人应根据施工管理人员交底的数据、范围,采用人工开挖探坑,准确了解地下构筑物的情况。
(1)当地下构筑物为横穿电力、邮电、自来水、煤气等城市管网时,施工工人应当严格按照施工管理人员的布置进行探明线位的准确位置,待施工管理人员协同有关单位确定好现场保护措施或拆除方案后,并允许继续开挖时方可施工。
(2)如果地下构筑物为纵向结构,并必须保持原状的,应该按施工管理人员的交底进行保护,待构筑物不影响开挖时方可继续施工。
