阀门井砌筑工程施工工艺及方法
- 格式:docx
- 大小:14.05 KB
- 文档页数:3
阀门井施工方案砖砌一、工程概述本次阀门井施工旨在为管道系统中的阀门提供保护和操作空间,确保阀门的正常运行和维护。
砖砌阀门井具有结构稳定、耐久性好等优点,能够满足长期使用的需求。
二、施工准备1、技术准备熟悉施工图纸和相关规范,明确阀门井的尺寸、位置和设计要求。
进行技术交底,确保施工人员了解施工工艺和质量标准。
2、材料准备选用优质的红砖,其强度和规格应符合设计要求。
准备好水泥、砂、石子等材料,确保质量合格。
准备好井盖、井座等配套构件。
3、施工机具准备配备砌砖工具,如砖刀、抹子、灰桶等。
准备好运输工具,如手推车等。
准备好测量工具,如水准仪、全站仪、钢尺等。
4、现场准备清理施工场地,确保场地平整、无障碍物。
按照设计要求进行测量放线,确定阀门井的位置和尺寸。
三、施工工艺流程1、基础施工按照设计要求开挖基础,确保基础的尺寸和深度符合要求。
对基础进行夯实处理,确保基础的承载力满足要求。
在基础底部铺设一层混凝土垫层,厚度一般为 100mm。
2、砌筑井壁采用“三一”砌砖法进行砌筑,即一铲灰、一块砖、一揉压。
砌筑时要保证砖砌体的灰缝饱满,水平灰缝的砂浆饱满度不得低于80%,竖向灰缝不得出现透明缝、瞎缝和假缝。
每砌筑一层砖,要进行一次挂线检查,确保井壁的垂直度和平整度符合要求。
3、安装踏步在井壁上按照设计要求安装踏步,踏步应牢固可靠,间距均匀。
踏步安装完成后,要进行检查和调整,确保其符合使用要求。
4、井室施工井室的高度和尺寸应符合设计要求。
在井室内设置集水坑,以便排除积水。
5、盖板安装盖板应在井室砌筑完成后进行安装。
安装前要对盖板进行检查,确保其质量合格。
盖板安装要平稳、牢固,与井壁的连接处要密封严实。
6、井盖安装井盖应在盖板安装完成后进行安装。
安装前要对井盖进行检查,确保其质量合格。
井盖安装要平稳、牢固,与井座的连接处要密封严实。
四、质量控制要点1、砖的质量砖的强度、规格和外观质量应符合设计要求和相关标准。
严禁使用断裂、缺棱掉角的砖。
阀门井施工方案五、阀门井1、场地清理及基础土方开挖为了清除建筑垃圾、废渣以及其他碍物,我们将采用挖掘机、自卸汽车和人工协作。
清理和挖掘的材料将在工程师指定的弃渣场堆放。
基础开挖将采用挖掘机和人工协作,并将土方就近堆放。
2、C25砼底板在距离基础底面约20厘米的位置进行人工精平开挖。
我们将安排测量员对基础的平面位置、高程和几何尺寸进行放样。
底板模板将采用砖砌模板,浇筑底板时将采用砼搅拌运输车配合溜槽入模。
3、井壁砌筑3.1原材料准备为了保证砌清水墙的强度,我们将在砌砖前对进场的原材料进行检查。
我们将选择棱角整齐、无弯曲和裂纹、颜色均匀、规格基础一致的砖块。
砖块应具备合格证,并且要求平直、棱角分明。
粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖砖四边1.5厘米为宜,含水率为10~15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬季浇水有困难,必须适当增大砂浆稠度。
对进场黄砂的含泥量严格控制,不得超过3%,使用时必须过筛。
水泥应采用32.5以上普通硅酸盐水泥,水泥进行要有质保书,堆放处应有防潮、防雨措施,不用过期水泥。
砌筑使用的砂浆级配应根据试验室的级配报告,科学配制,保证其和易性、保水性和强度。
3.2操作顺序操作顺序为准备施工、清理基层、弹线、立皮数杆、砌墙、校正和清理。
我们将采用一铲灰、一块砖、一挤揉的“三一”砌砖法来砌砖,即满铺、满挤操作法。
在砌砖时,砖要放平。
里手高,墙面就要张;里手低,墙面就要背。
砌砖一定要跟线,“上跟线,下跟棱,左右相邻要对平”。
水平灰缝厚度和竖向灰缝宽度一般为10毫米,但不应小于8毫米,也不应大于12毫米。
在操作过程中,要认真进行自检,如出现偏差,应随时纠正,严禁事后返工。
不得在上部任意变活、乱缝。
砌筑砂浆应随搅拌随使用,一般水泥砂浆必须在3小时内用完,水泥混合砂浆必须在4小时内用完,不得使用过夜砂浆。
护体墙面清扫干净,应随砌随将舌头灰刮净。
操作要求为砌筑前一天对要使用的砖块进行隔夜浇水,保证使砖块吃水在1公分以上。
砖砌阀门井施工方案砖砌阀门井施工方案一、工程概况本工程选用砖砌结构,主要用于安装阀门,并对阀门进行维护保养。
阀门井位于地下,为了方便检修和维修,井口直径为1.5米。
本施工方案以确保施工安全、质量和进度为目标,合理安排施工工序。
二、施工准备1.组织人员:确定施工组织人员,包括工程经理、技术员、砌筑工、机械操作工等。
2.材料准备:准备所需的砖、水泥、砂等施工材料,并检查材料质量。
3.机械设备:准备所需的施工机械设备,如吊车、搅拌机、灰浆泵等。
4.施工图纸:仔细阅读施工图纸,了解详细的施工要求。
5.工程标志:在施工现场进行标志,确保施工的顺利进行。
三、施工步骤1.地基处理:根据施工图纸要求,对井容地基进行挖掘,井深为4米。
清理地基底部,确保干净整齐,再施工井基础。
2.砌筑井壁:在地基底部铺垫一层砂浆,然后抹平,开始砖砌井壁。
选用高强度砖砌筑,采用水泥砂浆粘接,保证井壁的牢固性和耐久性。
3.阀门安装:在井口附近按照施工图纸要求预留适当位置用于阀门的安装。
根据阀门种类和规格进行调整,确保阀门的安装牢固可靠。
4.底板砌筑:在井壁施工结束后,进行底板的砌筑,选用耐腐蚀、耐压的混凝土材料。
确保底板平整平稳,同时预留检修通道。
5.顶板砌筑:底板砌筑完成后,进行顶板的砌筑,同样选用耐腐蚀、耐压的混凝土材料。
确保顶板的平整平稳,同时预留检修通道。
6.细部处理:对井壁、底板和顶板的接缝进行处理,确保防水、防渗漏等功能的实现。
7.清理整理:施工完成后,对施工现场进行清理整理,确保工地环境整洁。
四、施工安全措施1.组织人员必须具备相应的施工技能,严禁未经培训的人员上岗作业。
2.施工现场应设置明显的警示标志,禁止未经许可的人员进入。
3.施工过程中应使用合格的施工材料,并按照规定的比例进行搅拌。
以上就是砖砌阀门井施工方案的具体内容,通过合理安排工序、严格遵守施工安全措施,确保施工的质量和进度,以早日完成工程目标。

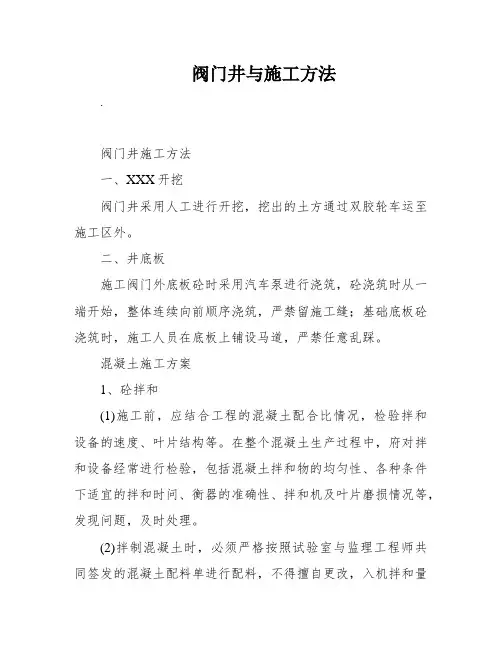

阀门井与施工方法.阀门井施工方法一、XXX开挖阀门井采用人工进行开挖,挖出的土方通过双胶轮车运至施工区外。
二、井底板施工阀门外底板砼时采用汽车泵进行浇筑,砼浇筑时从一端开始,整体连续向前顺序浇筑,严禁留施工缝;基础底板砼浇筑时,施工人员在底板上铺设马道,严禁任意乱踩。
混凝土施工方案1、砼拌和(1)施工前,应结合工程的混凝土配合比情况,检验拌和设备的速度、叶片结构等。
在整个混凝土生产过程中,府对拌和设备经常进行检验,包括混凝土拌和物的均匀性、各种条件下适宜的拌和时问、衡器的准确性、拌和机及叶片磨损情况等,发现问题,及时处理。
(2)拌制混凝土时,必须严格按照试验室与监理工程师共同签发的混凝土配料单进行配料,不得擅自更改,入机拌和量不应超过拌和机规定容量的90%,水泥、砂、石、混合材料应以重量计,水和外加剂溶液可按重量折算成体积。
(3)在混凝土拌和过程中,应采取措施保持骨料含水率稳定,砂的含水率应控制在6cYo以内,应根据气候条件定期测定骨料的含水率,特别是在降雨的情况下、应增加测定次数,以便随时调整混凝土。
.中的用水量。
(4)因为受现场施工条件限制,部分小体积砼接纳“三干三湿”法进行人工拌制。
现场拌制时要严格按配合比进行配置,控制砼加水量,严禁二次加水。
(5)必须将混凝土再组分拌和均匀,颜色一致,拌和程序和拌和时间,通过试验决定。
混凝土的纯拌和时间,可参考使用下表中的数值。
2、砼的浇筑和振捣(1)、浇筑混凝土之前,应详细检查有关准备T作,包括基槽、模板、预埋件及止水设施等,并做好记实。
(2)、入仓混凝土采取溜槽缓降措施,如果入仓混凝土出现轻微的离析,应采取人工翻拌,杜绝骨料分离现象。
(3)、浇入仓内的混凝土,应随浇随半仓,小得堆积,仓内若有粗骨料堆叠时,应均匀地分布于砂浆较多处,绝不可用水泥砂浆覆盖,以免造成内部蜂窝。
如发现混凝土和易性差严禁入仓,已入仓的不合格混凝土必须清除。
(4)、混凝土浇筑应连续进行,如因故中断且超过允许间歇时问,应按施工缝处理。
阀门井砖砌施工方案施工技术要点与经验总结一、引言阀门井是工程建设中常见的设备之一,其用途是控制和调节液体或气体的流量。
阀门井的砖砌施工是确保井体结构牢固、稳定运行的重要环节。
本文将围绕阀门井砖砌施工方案、施工技术要点及施工经验进行总结和归纳,以期为施工人员提供参考和指导。
二、施工方案1. 测量和验收施工前应明确阀门井的位置和尺寸,在测量完成后进行验收,以确保符合设计要求的尺寸和位置。
2. 材料准备准备砖、水泥、砂子等建筑材料,并按照设计要求进行验收,保证质量合格。
3. 砌筑工艺(1)基层处理:清理阀门井基底,确保基底平整牢固。
(2)砌筑墙体:根据设计图纸,按照一定的砌筑顺序进行砖砌。
(3)砌筑顺序:先从底部开始逐渐往上砌筑,直到达到设计高度。
(4)灰缝处理:砌筑完一层后,用水泥砂浆填充灰缝,保证墙体的密实性和坚固性。
(5)阀门井顶板施工:在墙体顶部设置木方模板,浇筑混凝土,做好防水层处理。
三、施工技术要点1. 墙体砌筑(1)砖砌工艺:选用优质砖块,石灰、水泥等材料按照一定比例配制砂浆,保证墙体的强度和稳定性。
(2)交叉砌筑:交叉砌筑可提高墙体的稳定性,防止砖体倾斜或开裂。
2. 灰缝处理对于灰缝处理要注重以下几点:(1)砖与砖之间的灰缝应保持一定的宽度,以便留有空隙供砂浆填充。
(2)砂浆的浆体要适中,不宜过干或过湿,以免影响灰缝的填充效果。
3. 顶板施工阀门井的顶板施工要注意以下几点:(1)顶板的混凝土要经过充分的振捣,确保混凝土的密实性。
(2)配合钢筋的使用,增加顶板的强度和稳定性。
(3)顶板施工完成后,及时进行防水层的处理,防止水渗透。
四、施工经验总结1. 做好施工前的准备工作,确保基础牢固、材料合格,为施工打下坚实的基础。
2. 砖砌施工时,要注意交叉砌筑,保证墙体稳定性和强度。
3. 灰缝处理时,要控制好砂浆的浆体,保证灰缝的填充质量。
4. 顶板施工时,要充分振捣混凝土,配合钢筋的使用,确保顶板结实稳定,防止渗水。
砖砌阀门井施工方案一、工程概况:本工程是针对水厂的阀门井进行砖砌施工,该井位于地下,主要用于控制水流的开关。
本工程的施工内容包括井壁砌筑、井盖施工、排水系统建设等。
二、施工准备:1.工地布置:根据现场情况,进行施工场地的清理、平整,确保施工空间的安全。
2.材料准备:准备砖块、水泥、沙子、砂浆等建筑材料以及所需的工具和设备,保证施工所需物资的准备充足。
3.安全措施:按照施工安全管理要求,设置警示标志,确保工人的施工安全。
三、施工步骤:1.地面开挖:根据设计要求,在地下开挖一个符合井的尺寸要求的坑。
开挖深度根据设计井的深度确定,开挖坑底要保持平整。
2.井壁砌筑:根据设计图纸,进行井壁的砌筑。
先将砖块沿着井壁一圈水平放置,砖与砖之间用砂浆粘结。
在砖与砖之间要保持一定的缝隙,用来排水和检修。
3.井盖施工:井壁砌筑完成后,进行井盖的施工。
井盖一般需要使用钢筋混凝土浇筑,首先进行钢筋的焊接和布置,然后浇筑混凝土。
浇筑混凝土后,进行养护。
4.排水系统建设:根据设计要求,在井底挖一个排水沟,将井底的积水引入排水沟,再将排水沟与上下游的水管相连,确保井内的排水畅通。
5.防渗漏处理:为了防止井壁渗漏,可以在井壁内涂刷一层防水涂料,提高井壁的防渗漏能力。
四、质量控制:1.建筑材料选用:确保使用符合标准的建筑材料,杜绝使用劣质材料,保证工程质量。
2.砖砌质量控制:根据设计要求,控制砖块砌筑的层数和缝隙,保证砖块之间的连接牢固。
3.混凝土质量控制:浇筑混凝土时,要控制水灰比,保证混凝土的强度和耐久性。
4.排水系统质量控制:排水沟和水管的连接要牢固,确保井内的积水能够顺利排出。
五、施工安全:1.施工现场要设置警示标志,保证工人的施工安全。
2.工人进行高处作业时要系好安全带,确保施工人员的人身安全。
3.使用施工机械时,要进行良好的维护和保养,确保机械设备的安全性能。
六、竣工验收:1.施工完成后,进行阀门井的检查和试运行,确保阀门井的功能正常。

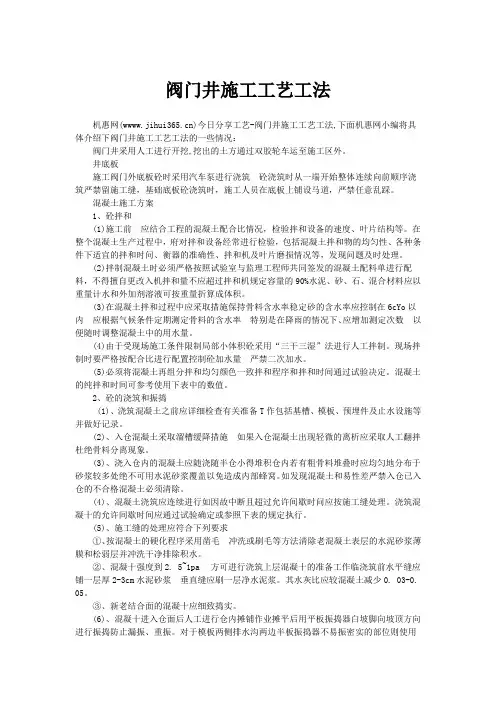

阀门井施工工艺工法机惠网()今日分享工艺-阀门井施工工艺工法,下面机惠网小编将具体介绍下阀门井施工工艺工法的一些情况:阀门井采用人工进行开挖,挖出的土方通过双胶轮车运至施工区外。
井底板施工阀门外底板砼时采用汽车泵进行浇筑砼浇筑时从一端开始整体连续向前顺序浇筑严禁留施工缝,基础底板砼浇筑时,施工人员在底板上铺设马道,严禁任意乱踩。
混凝土施工方案1、砼拌和(1)施工前应结合工程的混凝土配合比情况,检验拌和设备的速度、叶片结构等。
在整个混凝土生产过程中,府对拌和设备经常进行检验,包括混凝土拌和物的均匀性、各种条件下适宜的拌和时问、衡器的准确性、拌和机及叶片磨损情况等,发现问题及时处理。
(2)拌制混凝土时必须严格按照试验室与监理工程师共同签发的混凝土配料单进行配料,不得擅自更改入机拌和量不应超过拌和机规定容量的90%水泥、砂、石、混合材料应以重量计水和外加剂溶液可按重量折算成体积。
(3)在混凝土拌和过程中应采取措施保持骨料含水率稳定砂的含水率应控制在6cYo以内应根据气候条件定期测定骨料的含水率特别是在降雨的情况下、应增加测定次数以便随时调整混凝土中的用水量。
(4)由于受现场施工条件限制局部小体积砼采用“三干三湿”法进行人工拌制。
现场拌制时要严格按配合比进行配置控制砼加水量严禁二次加水。
(5)必须将混凝土再组分拌和均匀颜色一致拌和程序和拌和时间通过试验决定。
混凝土的纯拌和时间可参考使用下表中的数值。
2、砼的浇筑和振捣(1)、浇筑混凝土之前应详细检查有关准备T作包括基槽、模板、预埋件及止水设施等并做好记录。
(2)、入仓混凝土采取溜槽缓降措施如果入仓混凝土出现轻微的离析应采取人工翻拌杜绝骨料分离现象。
(3)、浇入仓内的混凝土应随浇随半仓小得堆积仓内若有粗骨料堆叠时应均匀地分布于砂浆较多处绝不可用水泥砂浆覆盖以免造成内部蜂窝。
如发现混凝土和易性差严禁入仓已入仓的不合格混凝土必须清除。
(4)、混凝土浇筑应连续进行如因故中断且超过允许间歇时问应按施工缝处理。

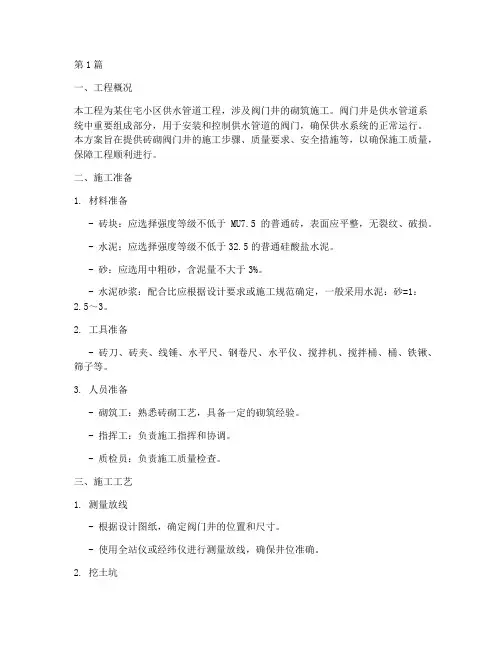

第1篇一、工程概况本工程为某住宅小区供水管道工程,涉及阀门井的砌筑施工。
阀门井是供水管道系统中重要组成部分,用于安装和控制供水管道的阀门,确保供水系统的正常运行。
本方案旨在提供砖砌阀门井的施工步骤、质量要求、安全措施等,以确保施工质量,保障工程顺利进行。
二、施工准备1. 材料准备- 砖块:应选择强度等级不低于MU7.5的普通砖,表面应平整,无裂纹、破损。
- 水泥:应选择强度等级不低于32.5的普通硅酸盐水泥。
- 砂:应选用中粗砂,含泥量不大于3%。
- 水泥砂浆:配合比应根据设计要求或施工规范确定,一般采用水泥:砂=1:2.5~3。
2. 工具准备- 砖刀、砖夹、线锤、水平尺、钢卷尺、水平仪、搅拌机、搅拌桶、桶、铁锹、筛子等。
3. 人员准备- 砌筑工:熟悉砖砌工艺,具备一定的砌筑经验。
- 指挥工:负责施工指挥和协调。
- 质检员:负责施工质量检查。
三、施工工艺1. 测量放线- 根据设计图纸,确定阀门井的位置和尺寸。
- 使用全站仪或经纬仪进行测量放线,确保井位准确。
2. 挖土坑- 根据放线结果,挖出砖砌阀门井的土坑,坑底应平整,坑壁应垂直。
- 土坑尺寸应略大于设计尺寸,以便于砖块排列。
3. 垫层施工- 在土坑底部铺设一层厚度为10cm的C10素混凝土垫层。
- 垫层应平整,无空鼓现象。
4. 基础砌筑- 使用MU7.5级砖,M7.5级水泥砂浆进行基础砌筑。
- 砌筑时,砖块应平整,砂浆饱满,灰缝厚度应控制在5~10mm。
- 砌筑过程中,应随时检查水平度和垂直度,确保基础稳固。
5. 墙体砌筑- 墙体砌筑采用一顺一丁砌筑法,砖块排列应整齐,灰缝均匀。
- 墙体厚度应满足设计要求,一般为240mm。
- 砌筑过程中,应每隔一定距离设置拉结筋,以增强墙体稳定性。
6. 顶板施工- 顶板采用现浇C20混凝土,厚度应满足设计要求。
- 混凝土应搅拌均匀,浇筑密实,表面平整。
7. 检查验收- 施工过程中,应随时检查施工质量,确保符合设计要求和施工规范。

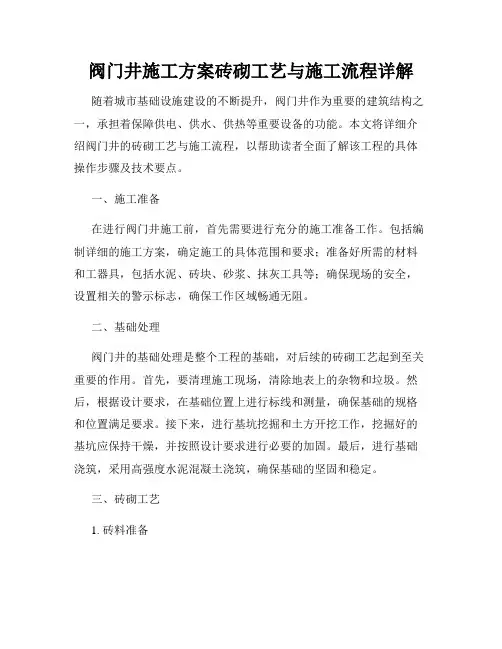

阀门井施工方案砖砌工艺与施工流程详解随着城市基础设施建设的不断提升,阀门井作为重要的建筑结构之一,承担着保障供电、供水、供热等重要设备的功能。
本文将详细介绍阀门井的砖砌工艺与施工流程,以帮助读者全面了解该工程的具体操作步骤及技术要点。
一、施工准备在进行阀门井施工前,首先需要进行充分的施工准备工作。
包括编制详细的施工方案,确定施工的具体范围和要求;准备好所需的材料和工器具,包括水泥、砖块、砂浆、抹灰工具等;确保现场的安全,设置相关的警示标志,确保工作区域畅通无阻。
二、基础处理阀门井的基础处理是整个工程的基础,对后续的砖砌工艺起到至关重要的作用。
首先,要清理施工现场,清除地表上的杂物和垃圾。
然后,根据设计要求,在基础位置上进行标线和测量,确保基础的规格和位置满足要求。
接下来,进行基坑挖掘和土方开挖工作,挖掘好的基坑应保持干燥,并按照设计要求进行必要的加固。
最后,进行基础浇筑,采用高强度水泥混凝土浇筑,确保基础的坚固和稳定。
三、砖砌工艺1. 砖料准备在进行阀门井的砖砌工艺前,需要准备好各种砖料和相关的砂浆材料。
常见的砖料有耐火砖、红砖等,砂浆材料常用的有水泥砂浆、灰砂浆等。
根据设计要求,选择合适的砖料和砂浆材料进行准备。
2. 砌筑井墙在进行砖砌工艺时,首先要进行井墙的砌筑。
根据设计图纸和要求,安装好垂直架线和水平线,确保砌筑的井墙垂直和水平度良好。
将事先准备好的砂浆均匀涂抹在砖块上,按照设计要求和砌墙顺序开始逐层逐块地砌筑。
每一层的砖块都要严格搭接,砖缝应均匀一致,并及时清理砖缝内的杂物和浆料。
3. 安装阀门设备在砖墙的砌筑中,根据设计要求,需要预留好阀门设备的安装孔洞。
在砌筑到相应位置时,安装专用的阀门设备,注意对设备进行调整和定位,确保设备处于合适的位置。
四、施工流程1. 基础处理:清理施工现场、标线测量、基坑挖掘、基坑加固、基础浇筑等。
2. 砌筑井墙:安装垂直架线和水平线、砂浆涂抹、逐层逐块地砌筑、清理砖缝等。
阀门井砌筑工程施工工艺及方法
一、施工准备
1、材料
1)砌筑用砖:品种、规格、外观、强度、质量等级必须符合设计要求,砖进场应有产品质量合格证,进场后应抽样复试,其质量应符合国家现行标准有关规定。
2)水泥:一般采用32.5级普通硅酸盐水泥,水泥进场应有产品质量合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能
进行取样复试,其质量必须符合现行国家有关规定。
3)砂:宜采用质地坚硬、洁净的中粗砂,砂和含泥量不超过3%。
砂的品种、质量应符合国家现行标准有关规定要求,进场后应按规定进行取样试验合格。
2、技术准备
1)编制施工方案,对操作人员进行技术交底。
2)根据设计图纸,统计材料数量,编制材料计划。
3)做好施工前的各项试验工作。
二、作业条件
1、混凝土基础施工完毕,经检查合格,强度达到1.2MPa。
2、进出阀门井各种管道已经安装就位,伸入井内壁的尺寸、标高及坡度等符合设计要求。
三、操作工艺
1、工艺流程
准备工作→井室砌筑→流槽与脚窝→踏步安装→盖板安装→井筒砌筑→抹面勾缝→井圈及井盖安装。
2.操作方法
1)准备工作
(1)井位放线:根据设计图纸,测放阀门井墙体内外边线及井室中心线。
(2)基础及管口凿毛:对应墙体的混凝土基础及管口外壁表面进行凿毛处理,以利于与墙体连接。
2)井室砌筑
(1)砌筑前,应将砌筑部位清理干净。
(2)井室为矩形时,在墙体的转角处立皮数杆,以控制墙体垂直度和高度。
砌筑前先盘角,然后挂线砌墙。
采用满丁满条砌法,砖墙转角处,每皮砖均加砌七分头砖。
井室为圆形时,以圆心为控制线,随砌随阀门井室尺寸,采用丁砖砌法,两面排砖,外侧大灰缝用“二分枣”砌。
砌完一层后,再灌一次砂浆,然后再铺浆砌筑上一层,上下两层砖间竖向缝应错开。
(3)砌砖宜采用“三一”砌砖法,铺浆长度不超过500mm。
(4)砌体水平灰缝砂浆饱满度不得低于90%,竖向灰缝宜采用挤浆或加浆法,便其砂浆饱满,严禁用水冲浆灌缝。
(5)砌筑时,要上下错缝,相互搭接,水平灰缝和竖直灰缝控制在8—12mm。
(6)拱券及支管
阀门井接入圆管时,管顶应砌砖券加固。
预留支管应随砌随安,管口应伸入井壁30mm,预留管的管径、方向、标高应符合设计要求,管与井壁衔接处应严密不得漏水,预留支管宜用强度低于M7.5等级的砂浆砌筑抹平。
用截断的短管安装预留管时,基断管破茬不得朝向井内。
3)流槽与脚窝
流槽应与井室同时进行砌筑。
流槽高度为干线管顶高,表面采用20mm厚1:2.5水泥砂浆抹面,压实抹光,与上下游管线顺接一致。
脚窝提前用1:2.5水泥砂浆预制,现场安放。
4)踏步安装
(1)踏步为铸铁踏步,安装前一天应刷防锈漆两遍。
(2)踏步的竖向间距为375mm,踏步外露长度为100mm,踏步水平间距为150mm,踏步安装时,要求上下垂直,尺寸一致。
圆形井踏步安装时,必须向圆中心安装。
(3)踏步应随井墙砌筑随安装,位置准确,随时用尺测量其间距,在砌砖时用砂浆埋牢,不得事后凿洞补装,砂浆未凝固前不得踩踏。
5)盖板安装时要求位置准确,底部平稳牢固。
6)井筒砌筑
井筒高度应符合设计要求,砌筑时应挂中心线,随砌筑随测量内径尺寸,防止尺寸偏差。
砌筑排砖要求同圆形阀门井井室。
圆形收口井筒砌筑时,根据设计要求进行,四面收口时每层不应超过30mm;三面收口
时每层不应超过40—50mm。
砌筑收口井上部收口时,若需抹面,应按坡度将砖头打成破茬,以便于井内顺坡抹面。
7)抹面
井室内墙面由下游管底至井顶以下全部使用1:2.5水泥砂浆抹面,厚20mm,其余用1:2水泥砂浆勾缝:如位于地下水位以下,则外墙用1:3水泥砂浆抹面,厚20mm,至地下水位以上500mm。
抹面完成后,井顶应覆盖养护。
8)井圈及井盖安装
预制混凝土井圈下铺1:3水泥砂浆座底。
为了保证阀门井井盖与道路路面平顺,应按照路面设计高程、纵横坡度,安装井圈和井盖。
