外用电梯安装拆卸方案
- 格式:doc
- 大小:9.48 MB
- 文档页数:19
《××××》室外施工电梯项项目目经经理理::××××××审审定定::审审核核::编编制制::××××××××有有限限公公司司··××××××××项项目目部部22001166年年11月月施工电梯安拆施工方案目录第一章编制依据5第二章工程概况6第一节基本情况6第二节施工电梯安拆施工安全技术要求6第三节施工电梯选型7第三章作业人员组织和职责9第一节施工电梯安拆项目部人员名单9第二节施工电梯安拆项目部人员分工10第四章施工电梯平面定位和立面附着11第一节施工电梯平面定位11第二节施工电梯立面附着13第三节附墙架作用于建筑物上力F的计算15第四节附着点详图16第五章施工电梯的安装步骤及方法17第一节安装顺序17第二节安装前的准备17第三节护栏安装18第四节吊笼安装18第五节吊杆安装19第六节吊笼安装后的调整19第七节电气控制系统安装20第八节电动升降试车21第九节导轨架的加节安装21第十节附墙架的安装23第六章出料平台的搭设24第七章施工电梯调试、验收25第八章施工电梯运行26第一节开机前的准备工作26第二节运行操作规程27第三节施工电梯运行操作28第四节驾驶员离机前的工作29第五节日常故障排除29第九章施工电梯定期检查30第一节每天检查30第二节每周检查30第三节每月检查31第四节每季检查31第五节每年检查31第十章施工电梯的拆卸步骤及方法31第一节电缆导向装置的拆卸32第二节导轨架及附墙架的拆卸32第三节上传动机构,吊笼的拆卸33第四节外笼的拆卸33第十一章施工安全保证措施34第一节组织保障34第二节技术措施34第三节应急预案38第四节施工电梯的监测监控46第十二章计算书48第一节参数信息48第二节基础承载计算49第三节地基承载力验算49第四节基础承台验算50第十三章附件及附表53第一节××××市建筑起重机械安装(拆卸)告知表53第二节施工电梯准用通知书53第三节施工电梯基础验收表53第四节施工电梯安装自检表53第五节施工电梯安装验收表53第六节建筑施工机械“四方”验收表53第一章编制依据第二章工程概况第一节基本情况1.工程名称:××××·××××一期工程(6#、7#、8#、30#楼)2.建设单位:××××房地产有限公司3.设计单位:××××筑设计平台股份有限公司4.监理单位:四川××××有限公司5.使用单位:××××有限公司6.地勘单位:××××省勘测设计院7.质安监站:××××县建设工程质量安全监督管理站8.安装单位:××××中建建科机械有限公司9.建筑面积:38866㎡10.结构形式:框架、剪力墙结构11.建筑层数:6#、7#楼地下两层(自然地坪上)、地上25层;8#楼地下一层(自然地坪上),地上十六层;30#楼为商业楼,地上3层。
外用电梯安拆安全施工方案一、工程概述:项目外用电梯需要进行安拆施工。
本工程安拆范围包括电梯钢结构、电器设备及附件的拆除工作。
本施工方案旨在确保施工过程中的安全性和效率,保证周边环境的安全和整洁。
二、工程准备:1.设计施工方案:根据工程实际情况,制定详细的安拆施工方案,包括拆除的顺序、安全措施等。
2.工程人员:组织专业技术人员,具备相关证书、培训,并熟悉施工方案。
3.施工区域划定:划定施工区域,并设立标志牌、警示线等,确保施工位置清晰可见。
4.安全防护措施:准备必要的安全防护设施,包括安全帽、防护眼镜、防护手套、防护鞋等,并确保施工人员穿戴齐全。
三、安全措施:1.安全教育:在施工开始前,组织专业人员进行全员安全教育,包括安全操作流程、应急措施等。
2.施工现场管理:设立专门的现场管理人员,负责协调施工现场的秩序和安全。
3.施工区域封锁:在施工区域进行封锁,确保非施工人员无法进入,并在封闭区域的入口处设置警示牌。
4.施工区域清理:在施工过程中及时清除产生的垃圾和杂物,保持施工区域的整洁和安全。
5.现场安全警示:设置安全警示标志牌和警告标志,提醒施工人员和周边人员注意安全。
6.安全护栏:在电梯周边设立安全护栏,防止人员误入危险区域。
7.电梯锁闭:在拆除电梯的过程中,对电梯做好锁闭措施,避免意外发生。
8.高处作业安全:对于高空作业,施工人员必须佩戴安全带,并严格按照操作规程进行作业。
9.指派专责:指派专人负责承担安全管理职责,监督施工过程中的安全情况,并及时纠正违规行为。
四、施工流程:1.拆除电梯外壳:首先进行电梯外壳的拆卸,按照施工方案所规定的顺序和方法进行,避免对电梯结构造成损坏。
2.拆除电气设备:对电梯的所有电气设备进行检查和断电,确保施工过程中的安全。
3.拆除电梯钢结构:按照预定方案,对电梯的钢结构进行拆除,注意施工过程中的安全,避免钢结构的倾覆和坠落等意外。
4.清理工作:施工完成后,及时清理施工区域,并对周围环境进行清扫和修复。
商场直梯和电扶梯拆除更换封闭施工方案在商场装修或维护过程中,常常需要对现有的直梯和电扶梯进行拆除更换。
这个过程需要仔细的规划和施工方案,以确保施工过程安全高效,最大程度减少对商场正常运营的影响。
一、施工前准备在开始拆除更换直梯和电扶梯之前,需要做一系列准备工作。
首先是确定施工范围,明确拆除更换的直梯和电扶梯位置以及周边区域。
然后,做好通风排水准备,确保施工过程中的通风和排水畅通。
同时,需要对施工人员进行培训,确保他们熟悉施工流程和安全措施。
二、拆除直梯和电扶梯在进行拆除工作时,首先需要将电梯井门封闭,确保施工区域与商场其他区域隔离。
然后,根据具体情况选择合适的拆除方案,例如采用切割等工艺进行拆除。
在拆除过程中,需严格按照安全规范进行操作,避免发生意外情况。
三、更换新直梯和电扶梯更换新直梯和电扶梯是整个工程的重点。
在进行更换工作时,需要确保新设备的安装位置准确无误。
同时,需要进行设备测试和调试,确保新设备可以正常运行。
最后,对新直梯和电扶梯进行验收,确保其符合相关标准和规定。
四、施工封闭方案为了最大程度减少对商场正常运营的影响,施工过程需要采取封闭措施。
可以在施工区域周围设置围挡,确保施工区域与商场其他区域隔离。
同时,可以在商场入口处设置提示牌,告知顾客施工情况。
对施工过程中产生的噪音和灰尘进行有效控制,确保商场环境整洁舒适。
五、总结商场直梯和电扶梯的拆除更换是一项复杂的工程,在施工过程中需要做好充分的准备,并严格按照施工方案进行操作。
通过合理规划和封闭施工,可以最大程度减少对商场正常运营的影响,保证工程顺利完成。

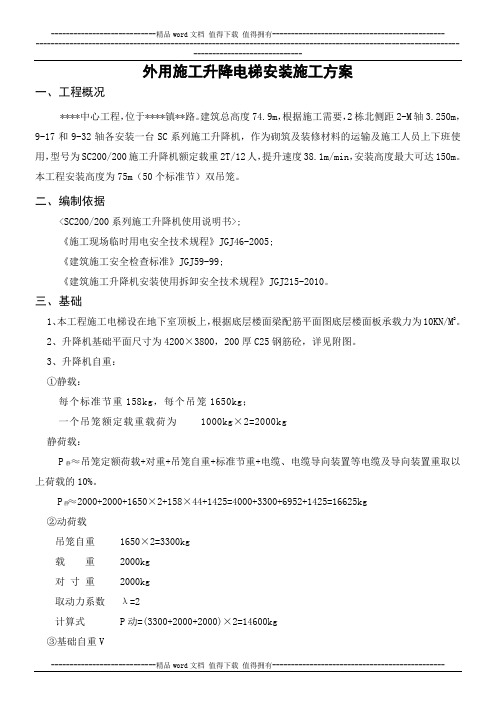

外用施工升降电梯安装施工方案一、工程概况****中心工程,位于****镇**路。
建筑总高度74.9m,根据施工需要,2栋北侧距2-M轴3.250m,9-17和9-32轴各安装一台SC系列施工升降机,作为砌筑及装修材料的运输及施工人员上下班使用,型号为SC200/200施工升降机额定载重2T/12人,提升速度38.1m/min,安装高度最大可达150m。
本工程安装高度为75m(50个标准节)双吊笼。
二、编制依据<SC200/200系列施工升降机使用说明书>;《施工现场临时用电安全技术规程》JGJ46-2005;《建筑施工安全检查标准》JGJ59-99;《建筑施工升降机安装使用拆卸安全技术规程》JGJ215-2010。
三、基础1、本工程施工电梯设在地下室顶板上,根据底层楼面梁配筋平面图底层楼面板承载力为10KN/M2。
2、升降机基础平面尺寸为4200×3800,200厚C25钢筋砼,详见附图。
3、升降机自重:①静载:每个标准节重158kg,每个吊笼1650kg;一个吊笼额定载重载荷为 1000kg×2=2000kg静荷载:≈吊笼定额荷载+对重+吊笼自重+标准节重+电缆、电缆导向装置等电缆及导向装置重取以P静上荷载的10%。
≈2000+2000+1650×2+158×44+1425=4000+3300+6952+1425=16625kgP静②动荷载吊笼自重 1650×2=3300kg载重 2000kg对寸重 2000kg取动力系数λ=2计算式 P动=(3300+2000+2000)×2=14600kg③基础自重V砼底板4×3.7×0.3+上部砼底板4×3.7×0.1+砼柱0.3×0.7×2×2=6.76m3 V=6760×2450=16560kg④基础应力δ=(P静+P动+V+G/A)=(16625+14600+16560)÷14.8=3228.72kg=3.23T/M2以上验算现场地下室顶板不能满足施工升降机的安装要求,固在地下室用钢管回顶,钢管横距600,纵距600,步距1200,扫地杆距地下室底板面200,设置剪刀撑,计算书如下:钢管支架计算书本支撑架的计算参照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)。
施工电梯安拆方案电梯安装前的准备工作:1.施工准备:确定电梯安装位置,与相关部门协调,获得必要的审批证明;2.工程测量:测量电梯井道尺寸,与电梯制造商进行沟通,确保电梯尺寸与井道匹配;3.基础准备:根据电梯的重量和压力,进行井底基础的加固,确保电梯安装后的稳定性;4.材料准备:采购电梯安装所需的材料和设备,如安装螺栓、托盘、消防设备等。
电梯安装的步骤如下:1.根据制造商提供的图纸和说明,确定电梯的组装方式和所需工具;2.在井道的上部和下部安装安全钢管架和安全外围栏,确保工作的安全性;3.在井道中间的位置固定临时工作平台,并搭设安全的防护网;4.将电梯主体组装在临时工作平台上,根据图纸正确连接电梯的各个组件;5.安装电梯导轨系统,确保其与电梯主体固定结实;6.连接电梯的电气和机械设备,进行初步调试和测试;7.安装电梯门和门机,确保其正常运转和安全性;8.进行电梯全面测试,包括载重测试、安全装置测试等;9.安装电梯的控制系统和按钮;10.进行最后的调试和测试,确保电梯的正常运行。
电梯安装完成后的收尾工作:1.清理施工现场,确保没有遗留任何危险或垃圾;2.进行电梯接收验收,报告相关部门并获得相关证明文件;3.培训相关人员,包括使用和维护电梯的操作人员;4.编制电梯的维护计划,确保日常维护和保养;5.建立电梯使用档案,记录电梯的安装和维护情况;6.如有需要,进行电梯的保险购买及相关手续;7.完成电梯的交付,确保电梯交付后的质量和运行安全。
以上是一般的电梯安装和安拆方案,具体的施工方案应根据实际情况进行调整和安排。
在整个施工过程中,要严格按照相关法规和安全规范进行操作,确保人身安全和质量,避免事故发生。
电梯拆除施工方案(2)
概述
在日常建筑维护和更新中,电梯拆除是一个极具挑战性的工程。
本文将就电梯
拆除施工的具体操作步骤和安全注意事项进行介绍,希望对相关工程人员提供参考。
施工准备工作
•对拆除电梯的周围区域进行清理,确保施工区域干净整洁。
•准备必要的工具和设备,如吊装设备、钢丝绳等。
•确保施工人员已经接受相关安全培训,了解应急措施。
施工步骤
1.施工人员穿戴好安全防护装备,如头盔、安全带等。
2.根据拆除计划,开始对电梯各部分进行分解拆除。
3.使用吊装设备逐步吊运各部件至施工现场指定区域。
4.在拆除过程中,要时刻注意作业安全,避免发生意外情况。
5.拆卸完成后,对现场进行清理消毒,确保安全通道畅通。
安全注意事项
•在拆除过程中,应严格按照工程方案进行操作,杜绝私自更改。
•施工现场要设置明显的警示标志,避免无关人员靠近。
•施工人员要全程佩戴安全帽和安全带,确保自身安全。
•如遇暴雨、风雪等极端天气,应暂停施工并做好防护。
结语
电梯拆除是一项细致而复杂的工程,需要由经验丰富且专业能力强的施工人员
来进行操作。
在施工之前,务必做好充分的准备和安全防范措施,以确保施工过程顺利进行并保障工作人员的安全。
愿此篇文档对电梯拆除工程有所帮助。
目录1、编制依据 ........................................... 错误!未定义书签。
2、工程概况 (2)2。
1工程概况 (2)2。
2项目概况 (2)2.3项目设计概况 (2)3、施工准备 (3)3.1 技术准备 (3)3.2 机具准备 (3)4、施工安排 (3)4.1 安装部位 (3)4。
2劳动力组织 (5)5、施工工艺 (5)5。
1 基础施工 (5)5.2 附墙锚固 (9)5。
3 电梯防护架及防护门制作 (9)5。
4 电源 (17)6、室外电梯安装程序 (17)6。
1 准备工作 (17)6。
2 安装工作 (18)7、安装、拆卸安全注意事项 (19)8、应急预案 ........................................... 错误!未定义书签。
9、安全操作规程及注意事项.............................. 错误!未定义书签。
1、编制依据22。
1工程概况本工程位于北京市大兴区西红门镇,项目地块南北长256米,东西长200米。
我司承建的地上4#、5#、6#及B座办公楼总建筑面积62645㎡,地下2层,地上18层,建筑高度最高75.85m。
结构类型:本工程为剪力墙—核心筒结构,基础埋深12。
5米,基础为平板式筏板基础,主楼基础筏板厚度为1800㎜。
2.2项目概况2。
3项目设计概况本工程工期紧,现场小,楼座层数较高,二次结构、装修阶段施工材料品种繁多,为保证二次结构、装修期间施工材料的垂直运输和现场施工和管理人员的上下楼,结合施工总进度计划的安排,本工程装修期间垂直运输采用施工升降机。
根据施工现场的场地情况及建筑物的平面位置,确定施工升降机的安装位置和数量,4#、5#、6#及B座办公楼各配置一台,共计四台,每台安装高度为81米,共计54节。
3、施工准备3.1 技术准备3。
1。
1在正式施工以前,对参与施工的有关管理人员、技术人员和工人进行技术性的交待与说明。
外用电梯施工方案(高层安装与拆除)一、前言在建筑施工过程中,外用电梯的安装与拆除是一个重要环节,尤其是在高层建筑工程中,其施工方案必须谨慎制定,保证安全高效。
本文将针对外用电梯的高层安装与拆除进行详细探讨,并提出相应的施工方案。
二、安装阶段1. 施工前准备在安装外用电梯之前,必须进行仔细的施工前准备工作。
首先要对施工地点进行勘察,了解周围环境情况和施工空间限制;然后根据勘察结果制定详细的施工方案;同时要准备好所有所需的材料和设备;最后要进行安全培训和制定应急预案。
2. 安装流程安装外用电梯的流程一般包括以下几个步骤:(1) 安装支架首先要根据安装方案在建筑物外墙上安装支架,支架必须能够承受电梯的整个重量,同时要保证支架的稳固。
(2) 安装电梯井道在支架上安装完成后,需要搭建电梯井道,井道的尺寸和结构必须与电梯型号相匹配,并且要符合相关的安全标准。
(3) 安装电梯本体最后将电梯本体安装在井道内,连接所有电气设备和控制系统,并进行调试测试,确保电梯可以正常运行。
3. 安全措施在安装外用电梯的过程中,必须严格执行安全措施,包括但不限于穿戴安全防护装备、设置警示标识、定期检查设备状态等,以保障施工人员和周围环境的安全。
三、拆除阶段1. 拆除准备在拆除外用电梯之前,同样需要进行充分的准备工作。
必须先清空电梯内的物品,并对拆除现场进行清理;然后要制定详细的拆除方案,明确每个步骤和安全措施。
2. 拆除流程拆除外用电梯一般包括以下几个步骤:(1) 拆除电梯本体首先要将电梯本体逐步拆解,移除到指定位置,并根据规定进行分类处理。
(2) 拆除井道接着要拆除电梯井道结构,清理现场,确保不留下任何残留物。
(3) 拆除支架最后要拆除支架,确保支架不再对建筑物造成任何影响。
3. 安全注意事项在拆除外用电梯的过程中,同样需要密切注意安全问题,确保施工人员和周围环境不受到损害,同时要注意避免破坏建筑物结构和影响周围交通。
四、总结外用电梯的高层安装与拆除,是一项复杂的施工工程,需要严谨的施工方案和精细的执行。
施工外用电梯施工方案
《施工外用电梯施工方案》
一、施工前的准备工作
1. 确定施工外用电梯的位置和高度,必须符合安全施工的要求;
2. 选定合适的施工外用电梯型号,保证其承载能力和安全性;
3. 确定施工外用电梯的安装方式和施工平台的设计;
4. 制定施工外用电梯的施工计划,合理安排施工时间和施工人员。
二、施工外用电梯的安装
1. 根据设计要求和施工计划,先进行基础的打桩和设置固定柱;
2. 按照施工平台的设计要求,进行平台的安装和固定;
3. 将施工外用电梯的主体部分安装在平台上,并进行固定和调试;
4. 安装好电梯的防护栏杆和安全设备,确保施工过程中的安全;
5. 完成施工外用电梯的电气连接和动力调试,保证其正常运行。
三、施工外用电梯的使用和维护
1. 使用施工外用电梯前,进行全面的安全检查,确保各项安全设备齐全有效;
2. 在使用过程中,严格按照操作规程进行操作,不得超载和乱动;
3. 定期进行施工外用电梯的检查和维护,保证其安全可靠;
4. 在施工结束后及时拆卸和清理施工外用电梯,并妥善存放。
以上就是关于施工外用电梯施工方案的介绍,希望能为您的施工工作提供一些参考。
施工电梯施工方案一、双笼外用电梯的安装1.双笼外用电梯的定位根据现场实际情况以及施工中的需要,在建筑物的侧面设置一台双笼外用电梯,具体位置见施工平面布置图。
2.地基处理由于双笼外用电梯所需地基承载力不低于10t/m2,所以双笼外用电梯安装前先对地基承载力进行试验,通过试验地基的承载力达不到要求,应对地基进行处理。
处理方法:在双笼外用电梯的地基位置下挖1.5m,然后采用3:7 灰土进行回填,夯实后再进行试验,合格后方可进行基础施工。
3.基础施工双笼外用电梯的基础为5.4×3.67×0.4m 的混凝土基础,内设φ10@200 的双层双向钢筋网,混凝土的强度等级为C30。
基础施工时预留10 个300×300×350mm 的孔洞,但孔洞内的钢筋不要断开,以便二次浇筑混凝土,二次浇筑混凝土的强度等级为C35。
混凝土基础的强度达到70%以上时方能安装双笼外用电梯,注意控制电梯基础块上表面标高值为-0.900m。
4.附墙拉结由于双笼外用电梯与建筑物的外皮较远,高度较高,所以双笼外用电梯与建筑物之间需要设置拉结点。
5.双笼外用电梯的安装5.1 在电梯的底座采用M24×230 的螺栓进行连接,注意调平底座的水平度,使底座水平度达到0.2%,予紧力为350N·M。
5.2 安装三节标准节,连接标准节用的螺栓为M24×230,予紧力为350N·M。
5.3 安装围栏。
5.4 安装吊笼。
5.5 电气控制系统的安装。
5.6 电动生降试车。
5.7 电梯标准节的加节。
5.8 按照施工规范安装电梯的附墙杆。
5.9 对重系统的安装。
5.10 进行电梯坠笼试验,符合要求合格后方可投入使用。
二、双笼外用电梯的拆除在拆除双笼外用电梯时必须是专业人员按照操作规程进行拆除,拆除后应注意对双笼外用电梯部件的清理。
三、安全措施1. 安装时,工人必须佩带齐全的安全防护用品。
目录一、编制依据........................................................................................................... - 2 -二、工程概况及设备参数....................................................................................... - 2 -2.1工程概况 (2)三、施工准备........................................................................................................... - 3 -3.1现场准备工作 (3)3.1.1 外用电梯基础........................................................................................ - 3 -3.1.2、四台电梯定位的局部放大图.............................................................. - 4 -3.1.3、关于基础荷载计算.............................................................................. - 5 -3.1.5、接地装置.............................................................................................. - 6 -3.1.6、搭设护头棚.......................................................................................... - 6 -3.1.7、搭设登梯平台...................................................................................... - 7 -3.1.8、搭设楼层门门框及其以外的防护围栏,安装楼层防护门错误!未定义书签。
3.2其他准备工作 (9)四、安装步骤........................................................................................................... - 9 -4.1、安装底座、外笼、及吊笼(现场用塔吊或汽车吊配合) (9)4.2、导轨架的安装 (10)4.3、附墙架的安装 (10)4.4、施工升降机的调试 (12)五、施工电梯使用期间的安全管理..................................................................... - 13 -六、电梯的拆除..................................................................................................... - 14 -七、验收及检验..................................................................................................... - 14 -7.1外用电梯验收流程 (14)7.2验收应具备的资料 (14)八、重大事故应急预案......................................................................................... - 15 -8.1、编制依据 (15)8.2、成立重大安全事故应急准备和响应领导小组 (15)8.3、应急救援小组职责: (15)8.4、应急响应 (16)8.5、应急医疗急救路线图 (16)8.6、项目经理部应急电话 (16)8.7、发生安全事故具体上报程序如下: (17)8.8、拨打电话时要尽量说清楚以下几件事 (17)九、外用电梯安装质量要求................................................................................. - 17 -十、安全文明施工................................................................................................. - 18 -一、编制依据二、工程概况及设备参数2.1工程概况本工程位于XXXXXXXXX。
项目总用地面积XXXX平方米,总建筑面积XXX平方米,是XXXXX建筑。
其中地下室连通为一体,共计地下四层;地上分为独立的两个单体,其中商业:地上8层,F1层层高为XXm,F2~F7层层高为XXm,F8层及夹层层高为Xm。
为框架剪力墙结构;住宅:地上XX层;为剪力墙结构。
2.2外用电梯概况商业楼电梯平面布置图2.2.1外用电梯定位为保证装修施工期间建筑材料及人员的垂直运输之需要,本工程拟安装4部双笼外用电梯,其中3部用于商业楼地上装修,电梯编号为1#~3#外用电梯,外用电梯厂家为北京正和工程装备服务股份有限公司。
详细定位详见本方案3.1.2节。
2.2.2外用电梯选型及参数1)1#-3#外用电梯基本参数三、施工准备3.1现场准备工作3.1.1 外用电梯基础商业外用电梯基础图3.1:商业升降机基础图3.1.2、三台电梯定位的局部放大图电梯定位的局部放大图详见下图3.2所示图3.2a:1#电梯基础定位图图3.2c :3#电梯基础定位图3.1.3、关于基础荷载计算基础所受垂直向下的力按如下计算:以最高的45米为例:电梯安装总高45米,导轨架需31节标准节。
P=(导轨架重+外笼重+吊笼重+载重量)x2.1导轨架总重: 170X31=5270 Kg外笼重量: 1600 kg吊笼重量: 2x2200=4000 kg吊笼额定载荷重: 2x2000=4000 kg基础承载力:P=(导轨架重+外笼重+吊笼重+载重量)x2.1=[5270+1600+4000+4000]x2.1=14870x2.1 kg=31227 Kg≈31T≈312 KN能够承受31吨(312KN)压力的、符合尺寸要求的基础即可供本电梯安全运行。
2#号电梯安装高度为45.05米,按保守计算,基础所需承载力按312KN计算,2#电梯部位覆土厚度为 1.75m,故2#电梯基础范围内覆土总重为:4.1x5.5x1.75x14=552.5KN>312KN,故2#电梯底部不用进行回顶。
3#外用电梯中心位置坐落在场区硬化路面上,电梯荷载传至硬化地面,根据本工程设计勘察报告,本工程所在地区地基承载力为210Kpa,即210KN/㎡,外用电梯基础为5600x4000mm,故基础可承受的荷载为4704 KN>312KN,满足要求。
1#外用电梯中心位置坐落在首层内收楼板上,楼板厚度为200mm,为保证施工安全,在B1层进行回顶,回顶形式如下图所示。
图:外用电梯回顶形式3.1.4、现场机电准备将电梯电源引到电梯基础附近5米左右不妨碍施工的地方,备好配电箱。
其引入电源线不小于25mm²铜线,三相五线制。
漏电保护断路器的漏电漏电电流40mA。
并解决好工地现场照明。
3.1.5、接地装置a.接地电阻值不超过4欧姆,重复接地不超过10欧姆。
b.接地极不少于两根,其间距不得小于2.5米。
c.接地极的接地电阻与埋入地的深度有关系,在2.5米范围内,一般深度不小于2米。
d.接地线必须与接地极连接牢固,其截面积不小于如下规定:铜线4 mm²,铝线6 mm ²;圆钢30 mm ²。
3.1.6、搭设护头棚为防止落物伤人,在外用电梯入口处搭设双层护头棚,护头棚宽4m,长3m。
入口处用50×200×4000mm脚手板搭设斜坡道,坡度不得大于20度。
护头棚侧面应采用绿色密目网做封闭。
在入口处挂安全标语警示牌。
图:护头棚正立面图图:护头棚侧立面图3.1.7、搭设登梯平台为了保证电梯物料及人员通往各层工作面,通道平台边缘与吊笼边缘之距离为50mm,具体做法如下:(1)电梯梯笼出口距结构边梁1500~1800mm,在结构外侧设置两排立杆,步距1500mm,每层与结构拉接两道连墙件。
立杆下端立在电梯基础外侧,下垫通长木跳板。
外用电梯防护门平面图设置施工单位标识图:成品外用电梯防护门3.2其他准备工作(1)、物资准备——符合设计的3台电梯全套机电设备:包括外笼、吊笼、标准节、附墙架、电缆、必要的备件以及安装现场所需的一切工具连接件等按时运抵安装现场。
电梯安装人员在安装前必须对安装的部件进行严格的外观检查,对于在运输、保管、拆卸或安装过程中受损的零部件,必须修复或更换。
未经修复或更换的有损部件不得投入安装使用。
(2)、安装电梯现场需使用起重量3吨以上的塔吊或10吨汽车起重机配合安装、拆卸工作。
(3)、人员准备——安装人员持证上岗,必须仔细阅读有关图纸和技术资料,熟悉升降机的机械性能和电器原理。
驾驶员要经过严格的技术培训,并取得上岗证书。
(4)、外用电梯安拆前,安装单位主管安全、技术的人员要组织所有参加安拆人员进行技术指导,交待注意事项;安全员要坚守岗位。
作业人员应进行严格的体检,不合格者不得高空作业,且在安装时安装单位主管安全技术的人员应在现场指导安装及监督安全作业。
四、安装步骤4.1、安装底座、外笼、及吊笼(现场用塔吊或汽车吊配合)A.在合格的地基基础上安装底座、外笼,在底座上安装两节标准节,选择好位置安装下限位开关及下限位碰铁。
B.将吊笼就位,就位时将拖动电机的制动器释放,就位后再复位。
C.调整各滚轮和导轨架立柱、靠背轮和齿条背面的间隙,使它们保持在0.3mm-0.5mm之间,齿轮和齿条顶隙2mm。
4.2、导轨架的安装A.将操作盒安装在吊笼顶部的护身栏上,接通电源,首先检查吊笼的运行方向是否与操作盒的运行方向一致,若相反,则改变输入电源线的相序。
严禁改变升降机本身电源相序及电路。
B.打开防护栏的门,装好吊杆并用吊杆将标准节运至吊笼的顶部。
安装时,吊笼顶部最多摆放两节标准节。
