主材订购时间合理安排:
1、橱柜定购(可早定或施工方进场三至五天前定购)
因为橱柜水电图是由厂家出,厂家设计师交付水电图到业主手中,大概需要三天左右的时间。
这样,就不会延误水电改造开槽。
2、套装门(可早定或施工方进场三至五天前定购)
这是一个可长可短的主材配送,短的厂家,可能半月即能送货,长的差不多穿越了大半个装修工期。
也是延误工期限一个较致命环节。
早定品牌,可及时安排上门测量。
3、墙地砖(可早定或施工方进场三至五天前定购)
一般瓦工大概在开工后的10天进驻。
这个时候就需要墙地砖进场了。
4、石材类(瓦工进场后三至五天天定购)
5、五金类(这个依据木工提供的量的时间来定购,一般施工方会提前三至五告知业主)
6、墙纸类(可早定或面漆施工前三至五天定购)
7、扣板(可早定或在工程中期定购) 因为扣板多是商家配套安装,而且是在墙砖铺贴完毕橱柜安装好后续下的工程。
8、灯具(刷漆开始就可以定了,基本完工之后安装)
9、地板(地板基本是最后一个环节,基装差不得才会安装地板,在工程中期之前定购就差不多了)
10、各类挂件等,包括窗帘杆,在完工之前购买,施工队离场前安装。

超详细装修主材的购买顺序清单,幸好提前知道了昨天还在听朋友吐槽说,'本以为买了房⼦就轻松了,没想到装修才是最让⼈头疼的事'。
的确装修是个⼤⼯程,就拿前期来说,什么时候需要⽤到哪些主材,什么时候进⾏哪些主材的采购,这些都是需要⾃⼰考虑的问题。
为了解决⼤家的烦恼,川豪君今天就按照施⼯流程给⼤家总结了,装修中主材的购买顺序清单,提前了解省得到时候⼿忙脚乱!什么是主材?简单来说家⾥装完后,能⾁眼看见的就是主材。
主要包括:地板、瓷砖、洁具、橱柜、门、灯具、开关插座、热⽔器、龙头花洒、烟机灶具、散热器、吊顶、⽔槽等。
辅材则相反是装修后看不到的材料,包括板材、⽔泥、沙⼦、防⽔材料、电线、腻⼦、胶等。
主材的购买顺序?1.设计阶段在与设计师沟通需求的时候,需要明确⾃⼰家⼤概的样⼦,⽐如说风格、⾊彩的搭配。
这个阶段你可以去建材市场⼤概了解⼀下各个空间的主材款式,了解之后根据施⼯图和实际的测量再做定夺。
设计确定好之后,可以预定:电线电缆:这部分属于最最基础的建材,⼀定要选购优质的电线,铜线最佳。
⼀般设计确定好之后会进⾏敲墙,敲墙后就是⽔电,所以选购电线要尽早,不要到时候⼿忙脚乱!中央空调:开⼯之前最好能先定下。
2.拆改阶段如果你家需要进⾏拆改,那么选择铺⽊地板的朋友,就要进⾏挑选、备货了。
3.⽔电进场阶段⽔电⼯进场前(约3~5天前),这个时候您可以考虑订购厨房橱柜,煤⽓灶、油烟机等炉具。
橱柜:橱柜主要是需要考虑功能分区的设计,初步需要在⽔电改造前定下橱柜⼚家,让橱柜设计师来进⾏初步测量,确定橱柜的位置、使⽤⽅式及电器和⽔电路的位置。
等贴完砖后,橱柜⼚家进⾏第⼆次测量,这时可与设计师沟通,确定橱柜颜⾊款式及功能五⾦配件。
卫⽣间:这个时候可以去订购马桶、热⽔器、洗漱盆、浴室柜等卫浴洁具。
墙砖地砖:⽔电⼯开线槽结束后,可以开始订购墙砖和地砖,瓷砖在家⾥的铺设⾯积可以说是相当⼤的,这⾥提醒⼤家挑⼀款好瓷砖相当重要。

工程施工时材料采购月份在工程施工过程中,材料采购是一个至关重要的环节。
合理的材料采购计划不仅可以保证施工进度,还可以控制成本,提高工程质量。
而不同的材料采购月份也会对施工进度和成本产生一定的影响。
本文将分析不同月份的材料采购特点,为工程施工提供参考。
一、春季(3月-5月)春季是一个适宜进行材料采购的月份。
一方面,春季气温适中,不会受到大雪、大雨等恶劣天气的影响,可以保证材料的质量;另一方面,春季是一个施工旺季,市场需求量比较大,供应商也会提早备货,选择范围更广,价格更有竞争力。
因此,春季是一个较好的材料采购月份。
二、夏季(6月-8月)夏季是一个施工旺季,而同时也是一个供应旺季。
夏季气温高,易受热浪等恶劣天气影响,而市场上淡季产品价格也可能偏高。
但是,由于夏季为施工旺季,市场需求量大,供应商也会备货充足,价格也会有一定的竞争,多角度考虑,夏季也是一个适宜进行材料采购的月份。
三、秋季(9月-11月)秋季是一个施工淡季,市场需求量较小,供应商也会相应偏少。
而秋季气温适中,天气条件也比较稳定,适宜进行材料运输和存储,质量相对稳定。
但是由于市场需求量小,供应商备货可能也会相对较少,价格可能有所波动。
因此,在采购材料时,需要提前做好调查,选择合适的供应商。
四、冬季(12月-2月)冬季是一个不宜进行材料采购的月份。
冬季气温低,易受寒冷天气影响,材料的质量可能会受到影响。
而冬季也是施工淡季,市场需求量小,供应商也会减少备货,价格也会相对较高。
因此,在冬季进行材料采购需要提前做好计划,选择稳定的供应商保证材料质量。
综上所述,不同月份的材料采购有着不同的特点和影响因素。
在进行材料采购时,需要根据季节特点,合理安排采购计划,选择合适的供应商,控制好质量和价格,保证施工进度和工程质量。
只有这样,才能更好地完成工程施工任务。

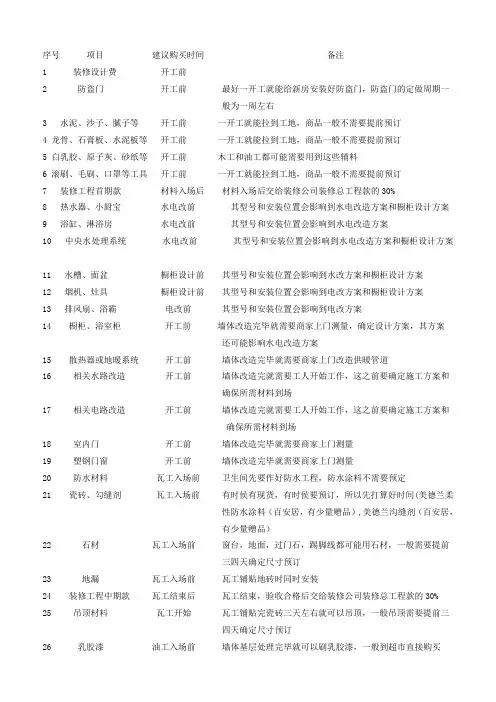

序号项目建议购买时间备注1 装修设计费开工前2 防盗门开工前最好一开工就能给新房安装好防盗门,防盗门的定做周期一般为一周左右3 水泥、沙子、腻子等开工前一开工就能拉到工地,商品一般不需要提前预订4 龙骨、石膏板、水泥板等开工前一开工就能拉到工地,商品一般不需要提前预订5 白乳胶、原子灰、砂纸等开工前木工和油工都可能需要用到这些辅料6 滚刷、毛刷、口罩等工具开工前一开工就能拉到工地,商品一般不需要提前预订7 装修工程首期款材料入场后材料入场后交给装修公司装修总工程款的30%8 热水器、小厨宝水电改前其型号和安装位置会影响到水电改造方案和橱柜设计方案9 浴缸、淋浴房水电改前其型号和安装位置会影响到水电改造方案10 中央水处理系统水电改前其型号和安装位置会影响到水电改造方案和橱柜设计方案11 水槽、面盆橱柜设计前其型号和安装位置会影响到水改方案和橱柜设计方案12 烟机、灶具橱柜设计前其型号和安装位置会影响到电改方案和橱柜设计方案13 排风扇、浴霸电改前其型号和安装位置会影响到电改方案14 橱柜、浴室柜开工前墙体改造完毕就需要商家上门测量,确定设计方案,其方案还可能影响水电改造方案15 散热器或地暖系统开工前墙体改造完毕就需要商家上门改造供暖管道16 相关水路改造开工前墙体改造完就需要工人开始工作,这之前要确定施工方案和确保所需材料到场17 相关电路改造开工前墙体改造完就需要工人开始工作,这之前要确定施工方案和确保所需材料到场18 室内门开工前墙体改造完毕就需要商家上门测量19 塑钢门窗开工前墙体改造完毕就需要商家上门测量20 防水材料瓦工入场前卫生间先要作好防水工程,防水涂料不需要预定21 瓷砖、勾缝剂瓦工入场前有时侯有现货,有时侯要预订,所以先打算好时间(美德兰柔性防水涂料(百安居,有少量赠品),美德兰沟缝剂(百安居,有少量赠品)22 石材瓦工入场前窗台,地面,过门石,踢脚线都可能用石材,一般需要提前三四天确定尺寸预订23 地漏瓦工入场前瓦工铺贴地砖时同时安装24 装修工程中期款瓦工结束后瓦工结束,验收合格后交给装修公司装修总工程款的30%25 吊顶材料瓦工开始瓦工铺贴完瓷砖三天左右就可以吊顶,一般吊顶需要提前三四天确定尺寸预订26 乳胶漆油工入场前墙体基层处理完毕就可以刷乳胶漆,一般到超市直接购买27 衣帽间木工入场前衣帽间一般在装修基本完成后安装,但需要一至两周的制作周期28 大芯板等板材及钉子等木工入场前不需要提前预订29 油漆油工入场前不需要提前预订30 地板较脏的工程完成后最好提前一周订货,以防挑选的花色缺货,安排前两三天预约31 壁纸地板安装后进口壁纸需要提前20天左右订货,但为防止缺货,最好提前一个月订货,铺装前两三天预约32 门锁、门吸、合页等基本完工后不需要提前预订33 玻璃胶及胶枪开始全面安装前很多五金洁具安装时需要打一些玻璃胶密封34 水龙头、橱卫五金件等开始全面安装前一般款式不需要提前预订,如果有特殊要求可能需要提前一周35 镜子等开始全面安装前如果定做镜子,需要四五天制作周期36 马桶等开始全面安装前一般款式不需要提前预订,如果有特殊要求可能需要提前一周37 灯具开始全面安装前一般款式不需要提前预订,如果有特殊要求可能需要提前一周38 开关、面板等开始全面安装前一般不需要提前预订39 装修工程后期款完工后工程完工,验收合格后交给装修公司装修总工程款的30%40 升降晾衣架完工前一般款式不需要提前预订,如果有特殊要求可能需要提前一周41 地板蜡、石材蜡等保洁前可以买好点的蜡让保洁人员在自己家中使用42 保洁完工需要提前两三天预约好43 窗帘完工前保洁后就可以安装窗帘了,窗帘需要一周左右的订货周期44 装修工程尾款保洁、清场后最后的10%工程款可以在保洁后支付,也可以和装修公司商量,一年后支付,作为保证金45 家具完工前保洁后就可以让商家送货了46 家电完工前保洁后就可以让商家送货安装了47 配饰完工前油画、地毯、花等装饰能让居室添色不少。

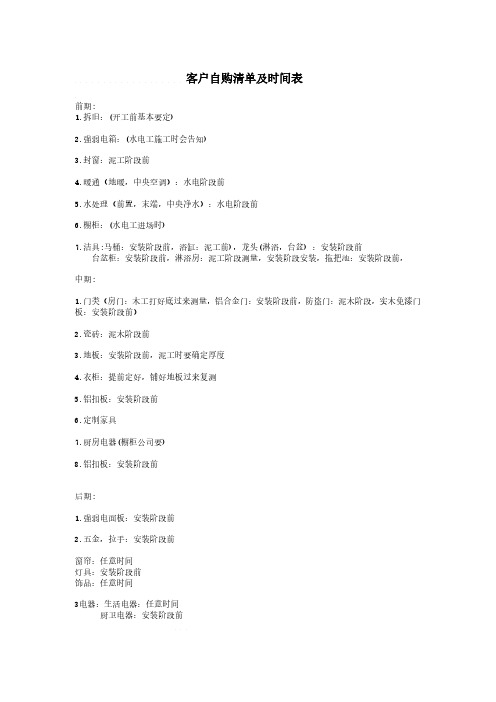

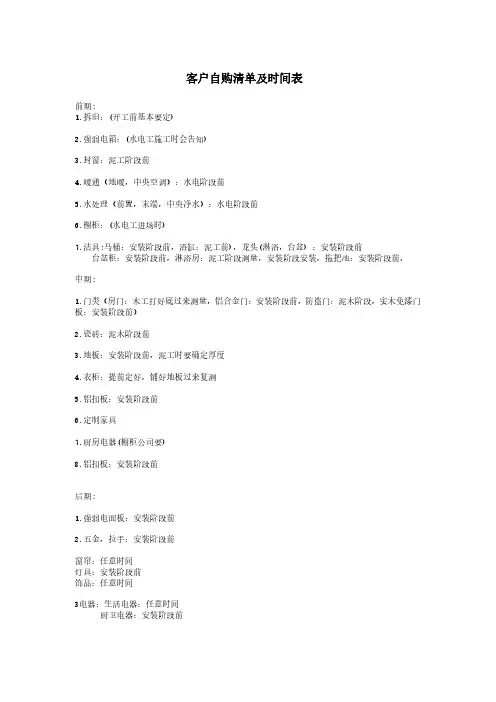

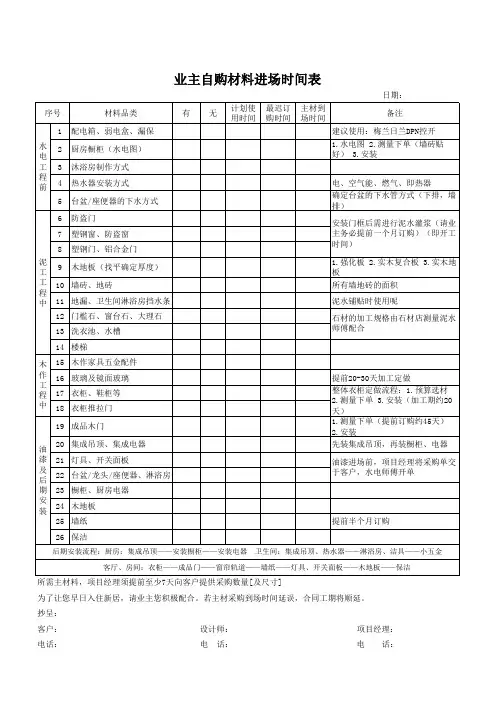

客户自购清单及时间表
前期:
1.拆旧:(开工前基本要定)
2.强弱电箱:(水电工施工时会告知)
3.封窗:泥工阶段前
4.暖通(地暖,中央空调):水电阶段前
5.水处理(前置,末端,中央净水):水电阶段前
6.橱柜:(水电工进场时)
7.洁具:马桶:安装阶段前,浴缸:泥工前),龙头(淋浴,台盆) :安装阶段前
台盆柜:安装阶段前,淋浴房:泥工阶段测量,安装阶段安装,拖把池:安装阶段前,
中期:
1.门类(房门:木工打好底过来测量,铝合金门:安装阶段前,防盗门:泥木阶段,实木免漆门板:安装阶段前)
2.瓷砖:泥木阶段前
3.地板:安装阶段前,泥工时要确定厚度
4.衣柜:提前定好,铺好地板过来复测
5.铝扣板:安装阶段前
6.定制家具
7.厨房电器(橱柜公司要)
8.铝扣板:安装阶段前
后期:
1.强弱电面板:安装阶段前
2.五金,拉手:安装阶段前
窗帘:任意时间
灯具:安装阶段前
饰品:任意时间
3电器:生活电器:任意时间
厨卫电器:安装阶段前。

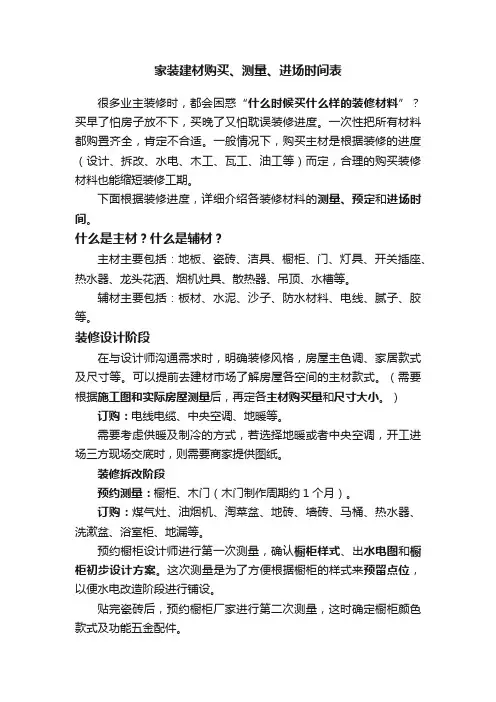

家装建材购买、测量、进场时间表很多业主装修时,都会困惑“什么时候买什么样的装修材料”?买早了怕房子放不下,买晚了又怕耽误装修进度。
一次性把所有材料都购置齐全,肯定不合适。
一般情况下,购买主材是根据装修的进度(设计、拆改、水电、木工、瓦工、油工等)而定,合理的购买装修材料也能缩短装修工期。
下面根据装修进度,详细介绍各装修材料的测量、预定和进场时间。
什么是主材?什么是辅材?主材主要包括:地板、瓷砖、洁具、橱柜、门、灯具、开关插座、热水器、龙头花洒、烟机灶具、散热器、吊顶、水槽等。
辅材主要包括:板材、水泥、沙子、防水材料、电线、腻子、胶等。
装修设计阶段在与设计师沟通需求时,明确装修风格,房屋主色调、家居款式及尺寸等。
可以提前去建材市场了解房屋各空间的主材款式。
(需要根据施工图和实际房屋测量后,再定各主材购买量和尺寸大小。
)订购:电线电缆、中央空调、地暖等。
需要考虑供暖及制冷的方式,若选择地暖或者中央空调,开工进场三方现场交底时,则需要商家提供图纸。
装修拆改阶段预约测量:橱柜、木门(木门制作周期约1个月)。
订购:煤气灶、油烟机、淘菜盆、地砖、墙砖、马桶、热水器、洗漱盆、浴室柜、地漏等。
预约橱柜设计师进行第一次测量,确认橱柜样式、出水电图和橱柜初步设计方案。
这次测量是为了方便根据橱柜的样式来预留点位,以便水电改造阶段进行铺设。
贴完瓷砖后,预约橱柜厂家进行第二次测量,这时确定橱柜颜色款式及功能五金配件。
购买时,需要打出10%至15%的损耗量,一次搞定。
因为有些瓷砖每批之间存在色差,补买会比较麻烦。
(还要考虑可能需要在加工厂加工的窗台石(砖)、地脚线、门槛石、波导线、腰线、防滑区石材等等。
)水电进场阶段水路改造进场材料:PPR水管、地漏、水管弯道及接头、防水涂料、三角阀、台盆落水、浴缸落水、金属软管、生料带、厚白漆、麻丝、地漏、硅胶、双面胶带纸、移位器等。
电路改造进场材料:配电箱、电线、音响线、辅料(包括导线管、暗盒、管箍、弯管弹簧、入盒接头锁扣、90度弯头、绝缘胶布等)等。

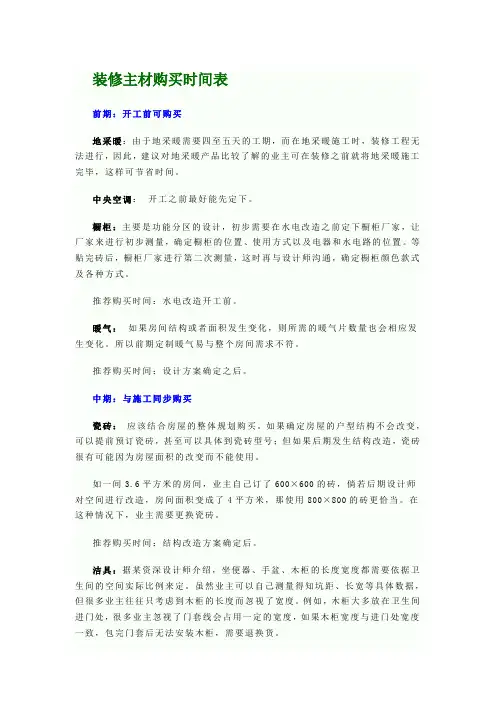

装修主材购买时间表前期:开工前可购买地采暖:由于地采暖需要四至五天的工期,而在地采暖施工时,装修工程无法进行,因此,建议对地采暖产品比较了解的业主可在装修之前就将地采暖施工完毕,这样可节省时间。
中央空调:开工之前最好能先定下。
橱柜:主要是功能分区的设计,初步需要在水电改造之前定下橱柜厂家,让厂家来进行初步测量,确定橱柜的位置、使用方式以及电器和水电路的位置。
等贴完砖后,橱柜厂家进行第二次测量,这时再与设计师沟通,确定橱柜颜色款式及各种方式。
推荐购买时间:水电改造开工前。
暖气:如果房间结构或者面积发生变化,则所需的暖气片数量也会相应发生变化。
所以前期定制暖气易与整个房间需求不符。
推荐购买时间:设计方案确定之后。
中期:与施工同步购买瓷砖:应该结合房屋的整体规划购买。
如果确定房屋的户型结构不会改变,可以提前预订瓷砖,甚至可以具体到瓷砖型号;但如果后期发生结构改造,瓷砖很有可能因为房屋面积的改变而不能使用。
如一间3.6平方米的房间,业主自己订了600×600的砖,倘若后期设计师对空间进行改造,房间面积变成了4平方米,那使用800×800的砖更恰当。
在这种情况下,业主需要更换瓷砖。
推荐购买时间:结构改造方案确定后。
洁具:据某资深设计师介绍,坐便器、手盆、木柜的长度宽度都需要依据卫生间的空间实际比例来定。
虽然业主可以自己测量得知坑距、长宽等具体数据,但很多业主往往只考虑到木柜的长度而忽视了宽度。
例如,木柜大多放在卫生间进门处,很多业主忽视了门套线会占用一定的宽度,如果木柜宽度与进门处宽度一致,包完门套后无法安装木柜,需要退换货。
坐便器的长度也易与淋浴区位置发生冲突,没有经验的业主最好不要贸然去定制产品,否则即使尺寸上可以安装,也有可能导致卫生间内洁具摆放比例失调,达不到完美的装饰效果。
推荐购买时间:家具平面布置图出台后。
地板:一般业主只考虑地板的耐磨度等指标,很少考虑厚度问题。
如果不同房间内有铺砖也有铺地板的情况,由于砖通常较厚,如果地板厚度不够,很容易造成整个空间过渡时高度不一,地面不平,给生活带来不便。
说明:
1.采购周期指物资申购计划单经各部门审核批准后交采购部的次日起至物资
进库时间。
2.此采购周期未含运输意外情况而造成的延误时间.
3.所购物资需先款后货的,则采购周期以银行转帐手续时间或入对方帐户时间
起计算。
4.因供方节假日休假(不能协调的),则供货周期顺延。
5.所购物资在采购前必须经需求部门确认的,则采购周期在确认后起计算.
6.包装材料,在新版、新规格或改版等情况下,采购周期以质量部签审的样稿
日期起计算。
7.促销品的购买、订购或彩宣印制,采购周期以申购部门最终签字认可的小样
(稿样)日期起计算。
重庆装修主材购买时间表
来源:网友评论0条分享到:2
购买装修建材是重庆业主装修的重头任务,有些重庆业主以为提前购买会节省时间,或趁商家节日促销时定下建材。
但其实,很多建材家具须与装修过程相匹配,或者等施工到某个程度才能定具体型号,提前与设计师沟通,不然会带来后期与整个装修风格不搭或者因为不适用而需更改型号或退换货,影响家装流程。
为了规避这些问题,制定了详细的建材购买时间表,希望能对您家装修带来些启发和提醒。
【推荐阅读:家装主材购买顺序】
前期:开工前可购买
地采暖:由于地采暖需要四至五天的工期,而在地采暖施工时,装修工程无法进行,因此,建议对地采暖产品比较了解的业主可在装修之前就将地采暖施工完毕,这样可节省时间。
中央空调:开工之前最好能先定下。
橱柜:主要是功能分区的设计,初步需要在水电改造之前定下橱柜厂家,让厂家来进行初步测量,确定橱柜的位置、使用方式以及电器和水电路的位置。
等贴完砖后,橱柜厂家进行第二次测量,这时再与设计师沟通,确定橱柜颜色款式及各种方式。
推荐购买时间:水电改造开工前。
暖气:如果房间结构或者面积发生变化,则所需的暖气片数量也会相应发生变化。
所以前期定制暖气易与整个房间需求不符。
推荐购买时间:设计方案确定之后。
中期:与施工同步购买
瓷砖:应该结合房屋的整体规划购买。
如果确定房屋的户型结构不会改变,可以提前预订瓷砖,甚至可以具体到瓷砖型号;但如果后期发生结构改造,瓷砖很有可能因为房屋面积的改变而不能使用。
如一间3.6平方米的房间,业主自己订了600×600的砖,倘若后期设计师对空间进行改造,房间面积变成了4平方米,那使用800×800的砖更恰当。
在这种情况下,业主需要更换瓷砖。
推荐购买时间:结构改造方案确定后。
洁具:据某资深设计师介绍,坐便器、手盆、木柜的长度宽度都需要依据卫生间的空间实际比例来定。
虽然业主可以自己测量得知坑距、长宽等具体数据,但很多业主往往只考虑到木柜的长度而忽视了宽度。
例如,木柜大多放在卫生间进门处,很多业主忽视了门套线会占用一定的宽度,如果木柜宽度与进门处宽度一致,包完门套后无法安装木柜,需要退换货。
坐便器的长度也易与淋浴区位置发生冲突,没有经验的业主最好不要贸然去定制产品,否则即使尺寸上可以安装,也有可能导致卫生间内洁具摆放比例失调,达不到完美的装饰效果。
推荐购买时间:家具平面布置图出台后。
地板:一般业主只考虑地板的耐磨度等指标,很少考虑厚度问题。
如果不同房间内有铺砖也有铺地板的情况,由于砖通常较厚,如果地板厚度不够,很容易造成整个空间过渡时高度不一,地面不平,给生活带来不便。
虽然可以通过地面找平或者加龙骨的方式使地面保持在同一个高度,但增加了工序既费钱又误时。
推荐购买时间:贴砖以后。
铝扣板:建议购买集成吊顶,整个风格统一而且比较安全。
具体款式和颜色需等贴完墙砖后再听设计师建议。
壁柜门:壁柜都是厂家定做,可提前做,但是壁柜门与地面平整程度相关,如果没考虑地面高度,壁柜门很有可能无法安装。
即使知道地板的厚度,由于整个房间的地面要在一个水平面上,可能地面还需找平,高度无法确定,因此不能贸然定制。
推荐购买时间:等地面找平做完以后再测量所需壁柜门的尺寸。
门:各个厂家生产的门的尺寸不同,因此需要让厂家先行测量,告诉施工工人应将洞口扩大或者缩小至固定尺寸,厂家二次测量之后再确定门的款式颜色等。
推荐购买时间:结构改造方案出台后。
后期:结合整体风格购买
五金锁具:一般门的厂家都有配套锁具,有些业主为了节省会选择自己配制锁具,由于锁具也是整个装饰工程的一部分,其质地与表面配套直接相关,建议业主直接购买配套锁具,如果要单买也需到后期,整体风格确定后,与设计师沟通锁具的颜色款式。
开关面板:开关面板也是装饰的一部分,现在的开关面板风格多样,需要等整个装修完成后,考虑整体风格再购买,有利于整个风格的协调统一。
窗帘、壁纸:窗帘和壁纸属于装饰部分,在整个装修过程中,设计方案可能有变,或者设计师有新的灵感,装完之后才有整个的感觉,因此完工之后购买最适宜。
楼梯:对于别墅而言,如果各楼的风格不同,则需要设计师依据整体风格来与厂家研究定制。
家具:后期依据重庆家装风格与重庆设计师一起选购。
【推荐阅读:家装工程需注意装修主材购买的顺序】
