梁柱节点核心区钢筋如何绑扎
- 格式:docx
- 大小:144.02 KB
- 文档页数:5
首先梁柱节点区是受力复杂应力集中,是钢筋交错纵横部位,是抗震优先保护区域。
因此,梁柱钢筋的连接要避免在这个区域进行,钢筋的任何连接方式都是对整根钢筋的削弱。
所以规范规定,梁柱节点区域不允许钢筋接头。
另一个梁钢筋弯折问题,梁钢筋在柱子要满足锚固长度的要求,《11G101-1》里面对此讲的非常透彻。
基本要掌握几个要点,平直段0.4Lae;弯折15d;加锚头;0.5hc+5d理解如下:端支座:直锚满足Lae则要求锚长为大于0.5hc+5d;不满足Lae时,要求平直段0.4Lae再弯折长15d;或者平直段0.4Lae再锚头;中间支座:下部钢筋锚长要求Lae以及0.5hc+5d浅谈框架结构梁柱节点的施工钢筋混凝土框架结构梁柱节点也称节点核芯区,是主体结构的重要组成部分。
框架结构的震害大多发生在柱和梁柱节点核芯区,节点破坏主要是剪切破坏和钢筋锚固破坏,严重时会引起整个框架的倒毁。
我国新、老规范均强调了“强节点”的设计要求,对节点的箍筋和砼强度做了比较严格的规定。
但是,在工程实践中却往往对节点的施工重视不够,节点施工质量控制不严。
下面谈谈节点施工的一些问题,探讨如何保证节点区的施工质量。
1、节点区的钢筋绑扎梁柱节点的钢筋主要应注意两点:1.1箍筋的间距。
1.2纵筋的锚固。
设计上一般是按照规范要求取节点区箍筋与箍筋加密区相同,包括箍筋的规格、直径和间距等;纵筋锚固也要求满足规范规定,包括伸入支座的直段及弯钩长度。
实际施工中常常出现的问题是:节点区箍筋缺少绑扎、数量不足、间距不分,或者几个箍筋全堆在一起,或者空空的一长段没有箍筋;而纵筋则可能会因弯钩被烧短烧断导致锚固长度不够。
究其原因,一方面是部分施工管理、监理人员素质较低,对节点区的重要性缺乏认识,质量意识比较淡薄;另一方面则是施工所采取的工艺流程限制,使得要做到节点区钢筋(尤其是箍筋)完全符合设计及规范要求十分困难,甚至是根本不可能。
工程实践中最常见的框架梁柱施工做法有两种:一种是将每层柱包括柱身、加密区和节点区的箍筋一次全部按要求绑扎好,然后装柱模板、在梁底下5~10㎝处留施工缝浇灌柱砼,柱侧模拆除后接着装柱头节点模板和梁底模(或者包括梁一边侧模),然后绑扎框架梁钢筋。
.

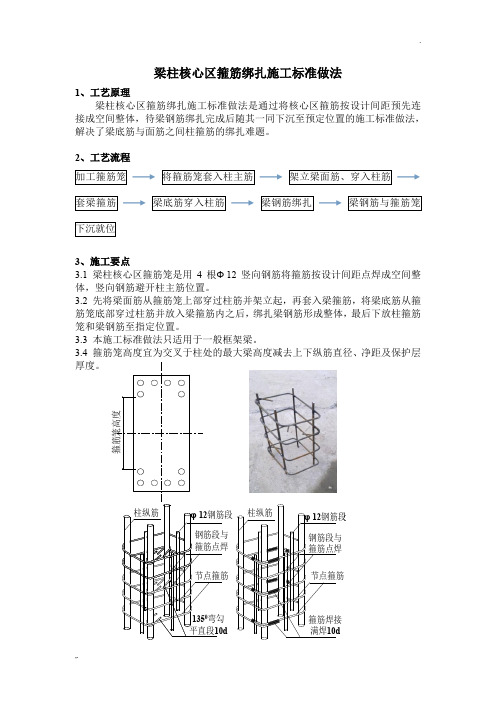

,. 梁柱核心区箍筋绑扎施工标准做法
1、工艺原理
梁柱核心区箍筋绑扎施工标准做法是通过将核心区箍筋按设计间距预先连接成空间整体,待梁钢筋绑扎完成后随其一同下沉至预定位置的施工标准做法,解决了梁底筋与面筋之间柱箍筋的绑扎难题。
2、工艺流程 加工箍筋笼 将箍筋笼套入柱主筋 架立梁面筋、穿入柱筋 套梁箍筋
梁底筋穿入柱筋 梁钢筋绑扎 梁钢筋与箍筋笼下沉就位
3、施工要点
3.1 梁柱核心区箍筋笼是用4根Ф12竖向钢筋将箍筋按设计间距点焊成空间整体,竖向钢筋避开柱主筋位置。
3.2 先将梁面筋从箍筋笼上部穿过柱筋并架立起,再套入梁箍筋,将梁底筋从箍筋笼底部穿过柱筋并放入梁箍筋内之后,绑扎梁钢筋形成整体,最后下放柱箍筋笼和梁钢筋至指定位置。
3.3 本施工标准做法只适用于一般框架梁。
3.4 箍筋笼高度宜为交叉于柱处的最大梁高度减去上下纵筋直径、净距及保护层厚度。
箍筋笼高度
钢筋段与箍筋焊接135钢筋段与
φ12钢筋段φ12钢筋段
柱纵筋柱纵筋箍筋点焊节点箍筋
满焊10d 0弯勾
平直段10d
箍筋点焊
节点箍筋。
梁柱接头的绑扎在建筑施工中,梁柱接头的连接是重要的工作之一。
其中,梁与柱的接头连接稳定性直接关系到建筑的承重能力。
为保证梁柱接头的牢固和可靠,需要进行绑扎。
本文将介绍梁柱接头的绑扎方法及相关注意事项。
梁柱接头的绑扎方法一、梁端需加挡板固定:在进行梁柱接头的绑扎前,需要先在梁的连接端加挡板固定。
加挡板的目的在于增大梁端与柱端接触面积,从而提高梁柱接头的承载能力。
二、钢筋套管固定:绑扎方法中,需要用钢筋套管将梁上的钢筋固定紧密,并与柱上的钢筋连接起来,进而将梁和柱固定在一起。
钢筋套管的大小需根据实际情况进行选择,确认后进行固定。
三、梁柱接头的绑扎:将梁与柱上的钢筋连接起来后,接下来需要进行梁柱接头的绑扎。
绑扎方法可选择使用钢丝绳、钢筋和钢板等进行牢固连接。
需要注意的是,在进行绑扎时,需思考如何保证绑扎的牢固性和稳定性,这一点需要在进行梁柱连接前考虑周全,从而避免日后的建筑安全隐患。
四、竖向钢筋的加固:在绑扎梁柱接头时,需特别关注竖向钢筋的加固问题。
竖向钢筋承担的是竖向荷载,因此需要进行专门的加固处理,确保建筑的承载能力。
注意事项1.在进行梁柱接头的绑扎时,需要严格按照规范要求进行操作,遵循建筑工程施工的规划和设计方案。
2.梁柱接头的绑扎过程应严格按照工艺规范进行操作,避免生产出暗藏质量隐患的不良工程。
3.物料的选择要确保有质量保证,以保证建筑的承载能力。
4.在进行梁柱接头绑扎时需要完全了解建筑工程的状态,严格按照情况进行绑扎处理。
对于梁柱接头绑扎这一关键环节,我们需要在操作中严格按照规范要求进行操作,确保施工的质量和建筑的稳定性。
同时,也需要时刻关注建筑工程的状态,特别是在设计和施工前要充分考虑梁柱接头绑扎的稳固和安全问题,以确保建筑质量的稳定和持久。
混凝土梁柱钢筋绑扎方案与技巧在建筑工程中,混凝土结构是十分常见的一种结构形式。
而混凝土结构中的梁柱,是承载重量和分担力量的重要组成部分。
而这些梁柱的稳定性,不仅与设计施工的质量相关,更重要的是与钢筋绑扎方案和技巧的正确性息息相关。
本文将介绍混凝土梁柱钢筋绑扎的方案和技巧。
一、钢筋预埋处理在混凝土梁柱的钢筋绑扎中,首先需要进行的是钢筋的预埋处理。
在进行钢筋预埋时,需要预留好绑扎所需的丝扣长度,同时钢筋的长度也需要考虑其余强度的需要。
二、绑扎顺序在进行混凝土梁柱的钢筋绑扎时,绑扎的顺序也是需要注意的。
一般来讲,钢筋绑扎的顺序应该是从下往上,这样可以保证每根钢筋的紧密度和合理度。
同一层钢筋的安排应该是从中间开始向两侧排列,保证布局的平衡性。
三、双肢绞拧法双肢绞拧法是一种常见的混凝土梁柱钢筋绑扎技巧。
具体方法是将两根钢筋交叉,然后采用手工绞拧的方式将钢筋绑扎在一起。
这种方法可以保证钢筋的固定性和牢固度,但需要注意的是,不要过度绞拧,否则会造成钢筋变形或断裂。
四、单肢绞拧法单肢绞拧法是一种相对简单的混凝土梁柱钢筋绑扎技巧。
该方法是将两根钢筋平行叠放,然后将一根钢筋绞拧在另一根钢筋上。
这种方法适用于直径较小的钢筋,并且可以有效地提高绑扎速度。
但是需要注意的是,单肢绞拧法不能保证钢筋的牢固性和固定性,因此需要在绑扎时加强把握。
五、绑扎工具的选择在混凝土梁柱钢筋绑扎时,绑扎工具的选择也是需要考虑的一个因素。
一般来讲,较小的钢筋可以采用手工绞拧,而较大的钢筋则需要使用电动绞拧器等专业绑扎工具。
此外,还需要注意工具的材质和质量,保证其牢固性和耐用性,以便在钢筋绑扎过程中充分发挥作用。
综上所述,混凝土梁柱钢筋绑扎方案和技巧至关重要,不仅关系到梁柱的稳定性和牢固性,同时还与建筑工程的质量和安全性密切相关。
在进行混凝土梁柱的钢筋绑扎时,应该科学合理、严格规范,保证钢筋绑扎的质量和效果。
梁柱钢筋绑扎施工步骤1. 前期准备工作1.1 材料准备首先,咱们得把钢筋准备齐全,这可不是随便找找就行的。
钢筋的种类、规格可得一清二楚,不然到时候麻烦可就大了。
你想啊,要是图纸上标的是16毫米的,结果你拿来的是12毫米的,那就得重头再来了,真是得不偿失!所以,提前确认材料的质量,别怕麻烦,仔细检查一遍,确保没问题。
1.2 工具检查然后,工具也得检查好,像钳子、剪刀、扎丝机这些都是必不可少的。
尤其是扎丝机,得确保它能顺利运转,咱们可不想在施工时卡壳,耽误了工期。
搞施工就得准备好,心里有个底,才能在现场顺风顺水。
2. 现场施工步骤2.1 钢筋的切割接下来,开始切割钢筋。
根据图纸要求,量好尺寸,切的时候要稳,不要急,心急吃不了热豆腐。
这个环节可得小心,切割不当的话,钢筋的使用就不经济,哎呀,真是个“心累”的过程。
记得戴上护目镜,保护好眼睛,毕竟安全第一。
2.2 钢筋的绑扎切好钢筋后,咱们就要进入绑扎环节啦!把钢筋按照图纸要求的位置摆好,接着用扎丝把它们绑在一起。
这个环节讲究的是一个“稳”,一定要绑得牢靠,不然后面的混凝土浇灌的时候,钢筋一动,岂不是前功尽弃?这时候,干活可得像“绣花”一样,细致入微。
3. 质量检查3.1 现场巡查绑扎完后,别急着松口气,咱们还得进行质量检查。
现场巡查是个关键步骤,师傅们可不能掉以轻心。
走一圈,看看钢筋的排列、绑扎的牢固程度,一定要确保一切都符合规范。
就像“临阵磨枪”,要确保每一个细节都完美,才安心。
3.2 随时调整如果发现问题,及时调整,不怕麻烦。
现场可不能有任何松动的地方,咱们的目标就是万无一失。
这样,等到浇筑混凝土时,才能安心,不至于临时抱佛脚。
做到这一点,就像“细水长流”,长远来看才会更稳妥。
4. 施工总结最后,施工结束后,别忘了总结经验。
这是个“循序渐进”的过程,咱们在这过程中学到的,都是宝贵的财富。
无论是材料的选择,还是工具的使用,抑或是施工的每一步,都是值得记录的经验。
装配式公共建筑梁柱核心区钢筋绑扎施工工法装配式公共建筑梁柱核心区钢筋绑扎施工工法一、前言装配式建筑是当前建筑领域的一种先进技术,能够提高施工效率和质量,减少对现场环境的污染。
而装配式公共建筑的核心区通常由钢筋混凝土构成,其施工工法对于保证建筑结构的稳定和安全起着至关重要的作用。
本文将介绍一种装配式公共建筑梁柱核心区钢筋绑扎施工工法,从工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例等方面进行详细介绍。
二、工法特点装配式公共建筑梁柱核心区钢筋绑扎施工工法具有以下特点:1. 高效快速:采用工厂预制构件,现场施工时只需要进行钢筋绑扎和连接工作,施工速度快。
2. 质量可控:由于工厂化生产,工艺成熟,能够保证施工质量的稳定性和一致性。
3. 环保节能:减少现场施工过程中的噪音、粉尘和废料排放,降低对环境的污染。
4. 空间利用率高:梁柱核心区采用装配式构件,能够充分利用空间,提高建筑使用效率。
三、适应范围装配式公共建筑梁柱核心区钢筋绑扎施工工法适用于各类公共建筑,如商业综合体、写字楼、医疗设施、学校等。
具体适应范围还需要根据项目的实际情况进行评估。
四、工艺原理装配式公共建筑梁柱核心区钢筋绑扎施工工法的工艺原理是将工厂预制的构件运至现场,进行梁柱的拼装和连接,然后进行钢筋绑扎,最后进行混凝土灌注。
工法的实际应用需结合具体工程进行设计和施工,确保其理论依据与实际工程之间的连接和适应性。
在施工过程中,需要采取一系列的技术措施,如钢筋的质量控制、拼装的精确度控制、灌注的工艺控制等,以确保施工质量和结构的稳定性。
五、施工工艺装配式公共建筑梁柱核心区钢筋绑扎施工工法的施工工艺包括以下几个阶段:1. 构件拼装:将工厂预制的构件运至现场,按照设计图纸进行梁柱的拼装和连接。
2. 钢筋绑扎:对拼装好的梁柱进行钢筋绑扎,保证钢筋的位置和间距符合设计要求。
3. 混凝土灌注:对绑扎好的梁柱进行混凝土的灌注,确保梁柱的承载能力和稳定性。
梁钢筋绑扎顺序梁是建筑工程中使用较多的结构构件之一,钢筋在梁中起着重要的承载作用,因此梁钢筋绑扎的质量直接影响着梁的承载能力和稳定性。
在进行梁钢筋绑扎时,应该按照一定的顺序进行。
一般来说,梁钢筋绑扎的顺序应该从靠近中心的位置开始,逐渐向两边延伸绑扎。
具体的绑扎顺序如下:1、绑扎时,首先在主梁模板上按图纸设计要求划好箍筋的间距。
2、主筋穿好箍筋,按已画好的间距逐个分开,固定主筋,穿主筋并套好箍筋,放主梁架立筋、次梁架立筋,隔一定间距将梁底主筋与箍筋绑住(架立筋与箍筋用套扣法绑扎),再绑主筋。
主次梁同时配合进行。
3、当梁和柱边平齐时,梁主筋应放置在柱主筋内侧。
4、框架梁箍筋间距为200mm时,加密区的箍筋间距为100mm,梁两端第一个箍筋离柱边50mm,在梁的腰筋(或集中应力)弯起处每侧另加三道箍筋,直径及肢数与梁箍筋相同。
5、箍筋弯钩的叠合处,在梁中应交错绑扎,箍筋弯钩为135度。
6、负弯矩钢筋位置要准确,梁与柱交接处,梁钢筋锚入柱内长度符合要求。
7、主次梁钢筋,要在主筋下垫好垫块,以保证主筋保护层的厚度。
8、搭接长度的末端与钢筋弯曲处的距离,不得小于钢筋直径的10倍,接头不位于构件最大弯矩处。
受拉区域内Ⅰ级钢筋绑扎接头的末端应做钩(Ⅱ、Ⅲ级钢筋不做弯钩),搭接处在接头中心和两端扎牢。
9、接头位置相互错开,在受力钢筋直径35倍区段范围内(且不小于500mm),有绑扎接头的受力钢筋截面面积占受力钢筋总截面面积为受拉区不得超过25%,受压区不得超过50%。
10、梁主筋双排时,用Φ25短钢筋垫在两层钢筋之间,钢筋排距不小于一倍主筋直径。
11、主梁钢筋也可先在楼板模板上绑扎,然后入填,其方法是将主梁需穿次梁的部位稍稍抬高,再在次梁梁口搁两根横杆,把次梁的长钢筋铺在横杆上按箍筋间距划线,套箍筋并按线摆开,抽换横杆、将下部纵向钢筋落入箍筋内,按架立钢筋、弯起钢筋、受力钢筋的顺序和箍筋绑扎,将骨架稍抬起抽出横杆,将梁骨架落入模内(绑扎箍筋时应按要求对柱边梁箍筋间距加密)。
基础、梁、板、柱、墙钢筋绑扎解析基础部分:独立基础、条形基础基础底板钢筋绑扎:定位钢筋—承台、地梁钢筋绑扎—下层横向钢筋—高强垫块—绑扎成网—柱子定位筋—钢筋马凳—上层纵向钢筋—上层横向钢筋—柱子、剪力墙插筋1)在底板钢筋绑扎前,先按照设计要求钢筋间距,算出底板需要用的钢筋根数,在垫层上放出底板钢筋摆放的位置线和墙柱插筋位置线。
2)承台钢筋绑扎先铺底板下层钢筋。
根据设计和规范要求,决定下层钢筋哪个方向钢筋在下面,绑完下层钢筋后,按间距0.8m 左右设置钢筋马凳,马凳及附加钢筋应支设在下层钢筋网上,不得直接落在保护层,在马凳上摆放纵横两个方向定位钢筋,钢筋上下次序及绑扣方法同底板下层钢筋。
马凳高度H=承台高—混凝土保护层厚—上层双向钢筋直径—下部钢筋单向钢筋直径,桩承台采用下图的钢筋马凳)间距800mm 左右设置,如下图:3)底板钢筋的施工要求:钢筋绑扎要满扣绑扎且相邻绑扣为“八”字扣,扣头应向结构板内侧弯入。
在绑扎钢筋前要用墨线弹出钢筋摆放间距线,按线绑扎。
上层钢筋绑扎前要摆设好马凳铁,再绑上铁。
筏形基础(1)钢筋按型号、规格分类加垫木堆放,覆盖塑料布防雨雪。
(2)盘条I级钢筋采用冷拉的方法调直,冷拉率控制在4%以内。
(3)对于受力钢筋,I级钢筋末端(包括用作分布钢筋的I级钢筋)做180度弯钩,弯弧内直径不小于2.5d,弯后的平直段长度不小于3d。
II级钢筋当设计要求做90度或135度弯钩时,弯弧内直径不小于5d。
对于非焊接封闭筋末端作135度弯钩,弯弧内直径除不小于2.5d外还不应小于箍径内受力纵筋直径,弯后的平直段长度不小于10d。
(4)钢筋绑扎施工前,在基坑内搭设高约4m的简易暖棚,以遮挡雨雪及保持基坑气温,避免垫层砼在钢筋绑扎期间遭受冻害。
立柱用ф50钢管,间距为3.0m,顶部纵横向平杆均为Ø 50钢管,组成的管网孔尺寸为1.5×1.5m,其上铺木板,方钢管等,在木板上覆彩条布,然后满铺草帘。
混凝土梁柱钢筋绑扎技术规程一、前言混凝土梁柱是建筑结构中的重要组成部分,其质量的好坏直接影响整个建筑的安全性和稳定性。
钢筋绑扎作为混凝土构件中的关键工序,对于确保混凝土梁柱的承载能力和耐久性起着至关重要的作用。
本技术规程旨在详细介绍混凝土梁柱钢筋绑扎的具体操作步骤、注意事项和质量要求,以确保钢筋绑扎质量符合标准。
二、材料准备1. 钢筋:应符合GB/T1499.2-2018《混凝土用钢筋》标准要求,长度应根据实际需要进行裁剪,同时要避免切割端面出现明显的裂纹和扭曲。
2. 手套、安全带、工具袋、钢尺等绑扎工具:应符合安全生产要求,保证工人操作时的安全性和舒适度。
3. 绑扎用钢丝:应符合GB/T3428-2018《建筑用钢丝》标准要求,直径应根据实际需要进行选择。
三、绑扎工艺1. 钢筋的校验与切割(1)对于每根钢筋,应进行长度和直径的校验,确保符合设计要求。
(2)钢筋切割时,应使用钢剪或电剪,避免使用火焰切割或锯切,以免引起钢筋表面的氧化和变形。
2. 钢筋的定位(1)在混凝土结构的施工过程中,应严格按照设计要求进行定位。
(2)定位应使用可靠的固定设备或标记,以确保钢筋的位置和方向正确。
3. 钢筋的绑扎(1)钢筋的绑扎应该按照设计要求进行。
(2)使用绑扎用钢丝时,应根据钢筋的直径和长度选择适当的钢丝长度和绑扎点数。
(3)钢筋的绑扎应该紧密、有序、牢固、平整、美观,钢丝的两端应该扭紧。
(4)对于悬挑钢筋的绑扎,应该使用绑扎钳或者手动绑扎,保证绑扎质量。
(5)在钢筋绑扎过程中,应注意钢筋的位置和方向,避免发生偏移和旋转。
4. 钢筋的连接(1)在混凝土结构中,钢筋连接应该按照设计要求进行。
(2)连接点的钢筋必须在绑扎前正确定位,确保连接位置正确。
(3)连接点的钢筋应该在连接前清理干净,以确保连接牢固。
(4)连接时应使用连接套筒或焊接,确保连接牢固可靠。
四、质量要求1. 钢筋绑扎质量应符合GB50204-2015《混凝土结构工程验收规范》标准要求。
框架结构梁柱节点核心区钢筋绑扎施工工法一、前言框架结构梁柱节点是建筑结构中关键的连接部位,其质量直接影响整个建筑结构的安全性和稳定性。
钢筋绑扎施工工法作为目前常用的一种节点施工工法,已经在实践中被广泛运用。
本文将对框架结构梁柱节点核心区钢筋绑扎施工工法进行详细的介绍和分析。
二、工法特点框架结构梁柱节点核心区钢筋绑扎施工工法具有以下特点:1. 简单易行:工法的操作流程简单明了,方便施工人员掌握和操作。
2. 施工效率高:采用钢筋机械绑扎设备能够大幅提高施工效率,节省施工时间。
3. 质量稳定:通过机械绑扎设备对钢筋进行绑扎,能够保证钢筋的牢固性和稳定性。
4. 环保节能:相比传统手工绑扎,机械绑扎工法减少了人力投入和用电量,节省了资源和能源。
三、适应范围框架结构梁柱节点核心区钢筋绑扎施工工法适用于各类框架结构梁柱节点的实施,尤其在大跨度、高层建筑以及工期紧张的项目中更具优势。
四、工艺原理该工法的实际工程应用与工艺原理密切相关。
在具体应用中,需要根据实际工程情况,采取相应的技术措施。
具体来说,采用钢筋机械绑扎设备对梁柱节点核心区进行钢筋绑扎,通过机械绑扎的方式,将钢筋牢固地连接在一起,确保节点的强度和稳定性。
五、施工工艺框架结构梁柱节点核心区钢筋绑扎施工工艺包括以下几个施工阶段:1. 准备工作:对施工现场进行清理,检查钢筋材料的质量和数量。
2. 钢筋加工:根据设计图纸要求和实际需要,对钢筋进行切割、弯曲和成型处理。
3. 安装定位:根据设计要求,将钢筋按照正确的位置和角度安装到节点核心区,并进行定位和固定。
4. 机械绑扎:使用钢筋机械绑扎设备,将钢筋进行绑扎,确保每根钢筋的连接牢固。
5.质量检验:对绑扎完成的节点进行质量检验,确保节点满足设计要求和标准。
六、劳动组织对该工法的劳动组织需要合理安排,包括人员的数量和分工,以及施工进度的安排和协调。
施工人员应具备相关的绑扎技术和操作经验。
七、机具设备该工法所需的机具设备包括:钢筋机械绑扎设备、钢筋切割机、钢筋弯曲机、钢筋成型机等。
梁柱节点核心区钢筋如何绑扎
一、工艺做法及特点简介
1、为提高节点核心区钢筋绑扎质量,采取把节点处柱箍筋提前组合成箍筋笼,限位后整体绑扎梁钢筋,有效解决了该施工难点。
2、把常规的单个式箍筋组合成定型箍筋笼,有效保证了节点箍筋间距,避免梁钢筋绑扎及沉梁时箍筋位置移动造成箍筋间距不均的问题。
3、本施工工艺适用于钢筋砼框架结构梁高大于600mm的梁柱节点绑扎施工,在施工中主体结构工程质量得到保障,效果良好。
二、施工工艺原理
把箍筋套上框架柱主筋,用扎丝将箍筋暂时固定在框架节点顶面,然后用4根直径10mm短钢筋把梁柱节点核心区柱箍筋点焊形成定型箍筋笼;把框架梁上下纵筋在箍筋笼之间穿过框架柱,再架立绑扎框架梁箍筋;梁钢筋绑扎成型后,解开扎丝,节点核心区箍筋连同框架梁钢筋一同缓慢沉入梁柱模板,然后检查绑扣和保护层偏差情况,如有偏差进行调整。
节点核心区箍筋笼绑扎实施效果如下图所示
三、施工工艺流程
梁柱节点核心区钢筋绑扎施工示意图
1、梁板模板支设
先铺设梁底板,定位后装梁侧模板,梁单侧模板暂不封闭。
然后铺设安装楼板模板,与梁侧模板拼装成整体,转入柱模板安装和支撑架体加固,板上工作面在清理后交钢筋班组。
如图所示
2、节点核心区箍筋安装
把单个箍筋套入柱主筋,使用扎丝绑扎固定,箍筋位置应高出楼板模板。
3、组合箍筋笼
用4根直径10mm短钢筋把梁柱节点核心区柱箍筋点焊成定型箍筋笼。
4、穿设梁钢筋
先穿设主梁钢筋,在梁底筋下部垫50×100mm木方(一般在1/3梁跨处),使梁整体架立。
再穿设主梁骨架钢筋,套主梁箍筋。
如图所示
5、梁钢筋绑扎
进行梁钢筋绑扎,先完成主梁钢筋绑扎,然后进行次梁钢筋绑扎。
如图所示
6、模板清理
梁钢筋绑扎完成后,清理绑扎过程中的产生的杂物和垃圾,做好梁钢筋下放的准备。
7、梁钢筋下放
梁钢筋绑扎完成经检查无误后,人工配合塔吊进行梁钢筋下放。
吊点分别布置于节点两侧主梁1/4跨处,轻吊后松开节点箍筋笼绑扣,抽掉梁底木方,信号工指挥塔吊把主梁慢慢下放至梁模板内(节点处箍筋笼随梁钢筋同步下放到位)。
