梯形路基面边坡防护工程施工技术交底
- 格式:doc
- 大小:422.00 KB
- 文档页数:7
梯形路基面边坡防护工程施工技术交底一、设计说明设计无砟轨道路基面形状为梯形,双线标准路基面宽度13.6米,基床表层厚0.4米,基床底层厚2.3米.基床以下及基床底层均采用B组细圆砾土填筑,路堤两侧边坡坡率1:1.5,两侧坡脚设宽2米,高1.5米护道.护道以上边坡设置带截水槽的拱型骨架护坡防护,拱型骨架肋柱、拱部及镶边均采用M10砂浆片石砌筑(桥台锥体坡面铺砌采用M20砂浆片石砌筑).拱圈内镶六边形空心砖;护道及以下边坡采用浆砌片石满铺;脚墙采用C20片石混凝土现场浇筑.沿线路方向每隔15.02米(一联四拱),设一道伸缩缝,缝宽0.02米,缝内用沥青木板填塞.各部位尺寸见《路基通用参考图-乌兰二线甘青施路05》.路基边坡防护断面图二、施工工艺施工工艺流程:测量放样→脚墙基础开挖→C20片石砼护道脚墙基础、护坡脚墙基础→护道及以下浆砌片石护面→骨架基础开挖→浆砌片石主骨架→浆砌片石拱形骨架→养护→空心砖砌筑.施工工艺流程框图1、施工准备根据设计纵断面及标准横断面图,确定相应段落的路肩标高、宽度及边坡坡率,对已成型的路基进行刷坡、修整.2、测量放样由架子队测量组施放路基设计边线,骨架柱肋、脚墙基础的开挖边线和宽度,以及确定顶面的标高线;固定桩位,在施工场地的适合位置布置控制桩及护桩.由于主骨架及护道以下护面与脚墙基础相连,脚墙基础的位置正确与否,将直接影响主骨架及护面的整体线性和外观效果,故测量放样时,务必做到精准无误.另对地形变化处放样点适当加密,确保脚墙连续、圆顺.3、开挖⑴脚墙基础开挖根据测量放样后的基坑宽度,洒出石灰线,采用50型小挖机开挖,按设计值预留20厘米由人工修整;开挖土方直接装车,由自卸车运至附近弃土场.脚墙基础的开挖顺序是:护道脚墙→坡脚脚墙.漫流区排洪涵两端各20米范围及桥台相邻20米范围内路基,脚墙基础加深至涵洞底板顶面下0.5米,且最小高度不小于1.5米.⑵骨架基础开挖待护道脚墙、坡脚脚墙、护道及以下完成施工后,挖掘机位于基床底层顶面路肩处,自下向上开挖,其顺序为:肋柱→护脚墙→拱部.机械开挖后,按设计值预留20厘米由人工修整.见下图:受施工场地的限制,骨架开挖的最大范围取决于挖掘机的有效臂长,上述机械开挖不到位的部位,则必须由人工完成.开挖土方不得堆放在基床底层顶面,必须直接装车,由自卸车运至附近弃土场.4、护道、坡脚脚墙基础片石砼浇筑⑴脚墙外侧立钢模,线型要求平顺,基础顶面标高和平面位置应视具体地形进行优化:为保证脚墙线形顺直、美观,可适当调整脚墙横向位置,但原则上坡脚脚墙顶应基本与原地面持平,为确保线形美观,调整坡脚脚墙横向位置时,应以调整后坡脚脚墙比原地面不得高于10厘米、高出地面部分的长度不得超过15米为原则.⑵脚墙内侧采用土模的,应保证基槽土模的坡面平顺,坡度符合设计要求,以此有效保证脚墙截面尺寸与坡度;施工脚墙顶与护脚连接处的倒角须支立钢模板,以保证倒角尺寸符合设计要求,保证护道以下坡面铺砌及以上骨架有良好的着力点.⑶片石混凝土施工①片石混凝土施工按照隐蔽工程要求执行,施工过程监理人员全过程旁站.施工前,片石应冲洗干净,要求先放混凝土再放入片石、保证浆体充分包裹住片石;片石埋放均匀,不得倾倒成堆;最小分布间距不小于100米米,最大不超过结构的1/4,掺量不大于总体积的20%.;片石的最外边距模板距离不得小于15厘米.②混凝土采用水平分层浇筑,分层混凝土浇筑厚度不宜超过40厘米,要求片石与混凝土交替入模,同时采用50型插入式振捣棒振捣密实,确保片石混凝土施工质量.③脚墙片石混凝土施工完后,顶面及时收光,不允许外露片石.④混凝土养生:混凝土浇注完毕后的12h以内对混凝土覆盖养生;养护时间不得少于7天;采用塑料布覆盖养护的混凝土,其敞露的全部表面应覆盖严密,并保持塑料布内有凝结水.⑤脚墙伸缩缝设置位置须与骨架护坡的伸缩缝对应,且伸缩缝竖直,不得倾斜、扭曲,缝内按设计要求全断面填塞沥青木板.4、浆砌片石护坡施工⑴施工要求①浆砌片石施工采用挤浆法分层、分段进行砌筑.分段位置设在沉降缝处,分层水平砌缝大致水平.各砌块的砌缝应互相错开最少8厘米,严禁产生通缝,砌缝应饱满,完全充满砂浆,不得有空洞存在.②各砌层应先砌外圈定位砌块,并与里层砌体交错连成一体.定位砌块应选用表面较平整且尺寸较大的石料,定位砌缝应满塞砂浆,不得镶嵌小石块.③定位砌块砌完后,先在圈内底部铺一层砂浆,其厚度应使石料在挤压安砌时能紧密连接,且砌缝砂浆密实、饱满.砌筑腹石时,石料间的砌缝应互相交错、咬搭,砂浆密实.石料不得无砂浆直接接触,也不得干填石料后铺灌砂浆;石料应大小搭配,较大的石料应大面为底,较宽的砌缝可用小石块挤塞.挤浆时可用小锤敲打石料,将砌缝挤紧,不得留有孔隙.④定位砌块表面砌缝的宽度不得大于4厘米.砌体表面与三块相邻石料相切的内切圆直径不得大于7厘米,两层间的错缝不得小于8厘米,每砌筑120厘米高度以内应找平一次.⑤浆砌片石时,应利用片石的自然形状,互相交错的衔接在一起,因此,除最下一层石块应大面朝下外,上面得石块不一定必须大面朝下,做到犬齿交错,搭接紧密即可.同时在砌下层石块时,即应考虑上层石块如何接砌.砌筑过程中还要将石料的砌缝留开,保证2厘米的深度,以利于勾缝.⑥勾缝.勾缝采用凹缝,缝宽2厘米,缝深1.5厘米,勾前用水冲洗干净,勾后再用同级别的水泥砂浆抹平划槽勾缝,缝两侧同级别水泥砂浆抹带宽1厘米,厚0.5厘米的砂浆凸带.泄水管口与墙面齐平,管与砌石之间用砂浆填塞密实.勾缝需注意:勾自然缝,杜绝勾假缝,勾缝以后需用钢刷配合干净水将浆砌片石表面清洗干净整洁,不得用砂浆抹面及修饰表面⑦养生.砌体砌筑完成后应及时覆盖,并经常洒水保持湿润,常温下养护期不得小于7d;在养护期间避免对砌体产生碰撞、振捣;砌体的砂浆未达到设计强度前,不得承受全部设计荷载.⑧原材料质量要求A、片石强度不低于MU30,抗冻性指标符合冻融循环25次的要求,且表面无破坏迹象.浸水和潮湿段片石的软化系数不得小于0.8.B、普通片石石块中部厚度不小于15厘米;镶面片石有两个大致平行面,厚度不小于15厘米,其他尺寸大于厚度.风化石、裂纹石、有软弱夹层的石块应剔除,不得使用.卵形和薄片者不得采用.砌筑前应适当修凿,将影响灰缝的尖、凸棱角敲掉.石块在砌筑前应浇水湿润.C、砌筑用的水泥砂浆标号必须符合设计规定.砂浆配合比应通过试验确定施工配合比,一般宜拌好的砂浆3h内用完,气温超过30℃时,2h内应使用完毕.在运输过程或在贮存器中发生离析、泌水的砂浆,砌筑前应重新拌和;已凝结的砂浆,不得使用.D、砌筑用砂浆必须有适当的流动性和良好的和易性.⑵注意事项1、护道及以下浆砌片石铺砌a铺砌前,护道及以下边坡的残留浮土及施工垃圾应清理干净并按设计尺寸修整成型;洒水润湿砌筑面,减少土层对砂浆中水分的吸附作用;b护道及以下自衔接处开始,自下而上水平分层砌筑;根据设计尺寸做出样板、线架,相关部位尺寸、变化点的高程标定在样板与线架上,且在施工中可经常检查、核对,每相邻沉降缝处用沥青木板临时隔开;c护道变坡点的铺筑,宜采用经人工凿除的转角石进行过渡,提高铺砌层的整体性;d沿护道下边坡铺砌,每5米设置泄水孔一处,采用直径50米米的PVC管,统一高出坡脚脚墙0.5米.2、拱形骨架浆砌片石a预留、预埋设施调查:骨架施工前对站后接口、电缆井等路肩预留设施及边坡预埋的排水管等预埋位置进行确认,需要预留位置的或提前施工的按要求进行预留、施工,避免后施工项目破坏已完成的骨架防护;b根据设计防护形式,双向挂线控制骨架轴线;拱型骨架铺砌时应先架设钢筋定位架,确保浆砌拱架的线性,使其整体协调一致.如下图:c骨架砌筑自衔接处开始,自下而上砌筑,两骨架衔接处处于同一高度;骨架嵌入坡面,与坡面密贴;截水缘随骨架一同砌筑,顶面平齐、线形圆顺;挖方段骨架基础与侧沟平台整体砌筑.为方便现场工人施工,需顺路基边坡搭设木梯.5、六棱空心砖安装⑴在安装前,根据设计尺寸要求,先在已完成施工的拱形骨架截水槽的侧边线和坡底各砌筑一排六棱砖.对六棱块底边进行调平,底边和侧边预制块铺砌完成后开始进行大面积铺砌.六棱砖采用干砌方式铺设,要求缝隙大小统一,纵横斜向线形顺直,相邻两块之间高差控制在5米米以内.⑵为控制好六棱砖坡面砌筑的平整度,要求工人在砌筑时带一条横向线,以该线的高度为标准,六棱砖的上口不能高于或低于该线的高度.纵向(垂直与路肩方向)按工人的熟练程度相应增设纵向线以控制表面高度.⑶凹凸曲线处六棱块铺设的间距调整.在凹曲线施工时,一个施工断面的上口长度要大于下口的长度,在凸曲线施工时,则上口长度小于下口长度,为确保整体的美观,就要求施工人员控制好断面范围内上下部分的砌筑间距.在凹曲线处上口部分的间距大于下口部分的间距,凸曲线则相反.⑷六棱砖铺砌坚固密实,色泽一致、尺寸准确.完毕检查验收后采用人工回填土.三、质量验收标准表3-砌体砌缝宽度、位置和砌筑方式四、环境保护措施在整个施工期间和施工范围内,将认真执行环境保护法,对环境保护做到全面规划,综合治理.具体措施:严格遵守国家有关环境保护的法令和法规;工程废水和生活污水不得随意排放,如农田、耕地.施工期间和完工后施工场地进行适当的处理,施工废料应合理堆放,严格管理,防止废料随雨水排入地表及相应的水域造成污染;在整个施工期间,对施工场地经常洒水使尘土飞扬减到最低程度,容易起尘的细料和松散材料予以适当的防护措施,这些材料在运输期间应用帆布或类似的遮盖物覆盖.。
边坡防护工程技术交底一、背景介绍在工程建设中,为保证工程的安全性和可靠性,边坡防护工程技术显得尤为重要。
在工程的设计、建设和维护中,必须严格遵循相关的技术标准和规范,以确保防护工程的高效性和稳定性。
边坡防护工程是一项比较复杂的工程,需要涉及多个方面,设计、施工和监测都需要仔细规划和实施。
本文对边坡防护工程技术进行详细的交底,以帮助工程人员更好地实施工程。
二、边坡防护工程的原理和方法1. 原理边坡防护工程的原理是采用不同的技术措施,防止边坡的滑坡、崩塌等自然灾害的发生。
其中,常用的技术措施包括植物覆盖、土工织物材料、钢筋混凝土墙、挡土墙等。
通过采用这些措施,可以增加边坡的稳定性,防止其发生滑坡和崩塌等自然灾害。
2. 方法首先,在边坡防护工程的设计和施工前,需要对边坡的地质和地形条件进行充分的了解和分析。
根据地形条件和工程需要,选择合适的防护措施方案,设计合适的防护措施。
在施工阶段,需要严格按照设计要求和相关标准进行施工,确保防护结构的强度和稳定性。
同时,需要对防护结构的稳定性进行定期的监测和维护,确保边坡防护工程的长期稳定性。
三、边坡防护工程技术的应用1. 植被覆盖技术植被覆盖技术是一种比较简单和经济的边坡防护措施,可以有效地防止边坡的滑坡和崩塌等自然灾害的发生。
在植被覆盖技术中,通常使用一些能够生长得较快,根系发达的植物,如草坪、灌木、树木等。
2. 土工织物材料技术土工织物材料技术是一种比较常用的新型边坡防护措施,它可以有效地提高边坡的稳定性和强度。
在土工织物材料技术中,常用的材料包括土工织物、塑料网格、合成材料等。
3. 钢筋混凝土墙技术钢筋混凝土墙技术是一种结构比较强大的边坡防护措施,通过在边坡上砌筑钢筋混凝土墙体来增加边坡的稳定性和强度。
在钢筋混凝土墙技术中,墙体的厚度、高度等要素需要满足相关的设计要求和规范。
4. 挡土墙技术挡土墙技术是一种常用的边坡防护措施,它可以通过建筑一座墙体来克服边坡的滑动力和倾覆力,增加边坡的稳定性和强度。
边坡防护工程技术交底5篇【第1篇】高边坡防护工程安全技术交底表格编码:pags-5编号:分部工程名称普安高速公路总承包项目经理部第五工区安全科工程项目交底时间年月日交底人交底地点施工班组作业内容交底类别机械设备□人员□材料□工序□工种□工班□(在选项内划)高边坡防护工程安全技术交底1.进入施工现场必须配戴安全帽,高边坡作业必须配戴安全带。
2.高边坡作业禁止穿硬底和带钉易滑的鞋子。
3.高边坡作业所用材料要堆放平稳,工具应随手放入工具袋(套)内,上下传递物件禁止抛掷。
4.遇有恶劣气候(如风力在六级以上)影响施工安全时,禁止进行高空作业。
5.高边坡防护作业,必须搭设牢固的脚手架。
6.梯子不得缺档,不得垫高使用。
梯子横档间距以30厘米为宜。
使用时上端要扎牢,下端应采取防滑措施。
单面梯与地面夹角以60-70度为宜,禁止二人同时在梯上作业。
如使用梯子,应有人监护或设置围栏。
7.没有安全防护设施,禁止在支撑和未固定的构件上行走或作业。
8.喷浆设备使用前应检查、使用后应洗净、喷头堵塞、疏通时不准对人。
9.输送管道各接头应连接牢固,并设有牢固的支撑,尽量减少管道长度和弯管数量,管道上不得加压或悬挂重物。
10.砌石工程必须自下而上砌筑,片石改小不得在脚手架上进行,抬运石块上架,跳板应坚固,并设防滑条。
11.抹面、勾缝必须先上后下,严禁在砌筑好的坡面上行走,架上作业时,架下不准有人操作或停留,不得上面砌筑下面勾缝。
被交底人员签名:注:交底内容栏不足填写可写在背面或另起空白页【第2篇】路基边坡防护工程安全技术交底单位:中铁十一局集团成渝客专-4标第二项目部编号:主送单位路基架子队五工班页数第1页共4页工程名称路基边坡防护交底内容路基边坡作业安全交底交底内容:为确保路基边坡施工安全,各施工工班必须把安全放在首位,为了加强施工人员的安全意识,坚持"安全第一、预防为主、综合治理'的安全方针,确保施工安全和人生安全。
一、交底目的为确保边坡防护施工过程中,施工人员的人身安全和工程的质量,特进行本次安全技术交底。
通过交底,使施工人员充分了解和掌握边坡防护施工的安全技术要求,提高安全意识,降低事故风险。
二、适用范围本安全技术交底适用于所有参与边坡防护施工的作业人员。
三、施工前准备1. 施工人员必须经过专业培训,掌握边坡防护施工的基本技能和安全操作规程。
2. 施工现场应配备必要的安全防护设施,如安全帽、安全带、防护栏杆、安全网等。
3. 施工现场应设置明显的警示标志,提醒施工人员注意安全。
四、施工过程安全措施1. 边坡防护施工前,应对边坡进行实地勘察,了解边坡地质、水文等条件,制定合理的施工方案。
2. 施工人员必须穿戴好个人防护用品,如安全帽、安全带等。
3. 施工过程中,应严格遵守操作规程,严禁违章作业。
4. 施工现场应设置安全通道,确保施工人员安全通行。
5. 边坡防护施工过程中,应随时关注边坡稳定性,发现异常情况立即停止施工,并采取相应措施。
6. 施工机械操作人员必须经过专业培训,熟悉机械性能和安全操作规程。
7. 施工现场应设置专人负责安全管理,对施工过程进行监督。
五、高处作业安全措施1. 高处作业人员必须佩戴安全带,安全带应连接牢固。
2. 高处作业平台应设置防护栏杆,确保作业人员安全。
3. 高处作业时,作业人员应与地面保持通讯联系,确保信息畅通。
4. 高处作业结束后,应对作业平台进行检查,确认无安全隐患后方可撤离。
六、边坡防护材料及设备安全措施1. 边坡防护材料应选用符合国家标准的合格产品。
2. 施工过程中,应确保材料堆放整齐,不得占用安全通道。
3. 施工设备应定期检查、保养,确保设备性能良好。
七、应急处理1. 施工现场应制定应急预案,明确事故处理流程。
2. 施工人员应熟悉应急预案,提高应急处置能力。
3. 事故发生后,应立即启动应急预案,采取有效措施进行处置。
八、总结本次安全技术交底,旨在提高边坡防护施工人员的安全意识,降低事故风险。
路边坡防护施工技术交底第一篇示例:路边坡防护施工技术交底一、前言本旨在交底路边坡防护施工技术,确保施工过程安全、高效进行。
在施工前,施工人员应详细了解施工要求、工期、质量要求等内容,确保施工进展顺利。
二、施工准备1. 勘测实地情况:包括路边坡的高度、坡度、土质等情况,以便正确选择防护措施和施工方法。
2. 进行材料准备:主要包括护坡网、护坡砖、草袋等材料,根据实际情况合理计算材料的用量。
3. 设备准备:准备好挖掘机、推土机等相关设备,确保施工过程中的机械化作业。
三、施工流程1. 清理施工区域:清理杂物、清除松散土方,确保施工区域清洁,为后续施工做好准备。
2. 进行坡面修整:对路边坡进行刨平、整平等调整,使其符合设计要求。
3. 设计施工方案:根据实际情况选择合适的防护措施,并制定详细的施工方案,包括施工顺序、施工方法等。
4. 进行固定措施:根据设计要求,采取合适的固定措施,如使用护坡网、护坡砖等进行固定。
5. 执行草袋加固:根据需要,使用草袋等材料进行坡面加固,确保施工质量。
四、施工注意事项1. 安全第一:施工过程中要严格遵守安全操作规程,工人要佩戴好安全帽、工装等防护用品。
2. 环境保护:施工过程中要注意保护周围环境,不得随意倾倒垃圾、破坏生态环境。
3. 质量把控:严格按照设计要求施工,确保施工质量符合标准,避免出现质量问题。
4. 施工期限:合理安排工期,确保施工进度,防止施工延误。
五、附件列表1. 工程图纸:附上相关工程图纸,包括勘测图、设计图等。
2. 施工方案:详细说明施工方案,包括施工步骤、工期安排等内容。
六、法律名词及注释1. 建设工程法:指规范建设工程领域相关行为的法律法规。
2. 建设工程勘察设计管理条例:指规范建设工程勘察设计行为的法律法规。
第二篇示例:路边坡防护施工技术交底一、引言本旨在交底施工人员路边坡防护施工技术,以确保施工进展顺利,并确保施工的安全性和质量。
二、施工前准备1. 实地勘测:对路边坡进行实地勘测,了解坡面的高度、坡度、土质等情况,为后续施工提供准确数据。
技术交底书工程名称:施工合同段:编号:LJJD-2022001单位工程施工单位交底日期路基工程2022 年02 月11 日分项工程施工班组交底地点路基支档构造工程工程治理部交底内容:路基支挡加固构造技术交底1.重力式挡土墙本工程路基支挡工程有路肩挡墙和路堑挡墙两种,建筑材料均承受C35 混凝土,全墙背设置塑料排水片材防滤层。
挡墙应分段跳槽开挖,并准时砌筑墙身。
挡墙墙身不应有水平通缝,斜基底不得改缓或改陡。
临时开挖边坡尽可能与墙背保持全都,临时边坡如超挖、局部坍塌、掉块等,应承受不低于挡墙设计指标的材料填筑。
施工开挖过程中,应严格留意核对墙背及基底地质条件是否与设计相符,假设不符,准时通知有关人员妥当处理。
挡墙施工工艺如下:(1)测量放样:基坑开挖前,按设计图纸进展测量放样,画出基坑开挖轮廓线。
(2)基坑开挖:承受挖掘机依据开挖线开挖基坑,假设是石质基坑,则承受小爆破开挖,留意基坑开挖范围应包括墙背反滤层尺寸。
开挖接近基坑底标高时,应再次测量放样,画出根底轮廓,然后人工用洋镐或风镐依据设计根底底部尺寸将基坑开挖成型。
(3)立模:外侧模板承受大块平面钢模,内侧模板承受小型组合钢模或木模,利用型钢、方木、圆木等作为横竖肋和支撑,为确保挡墙断面尺寸,模板里面宜承受等墙厚的圆木作内撑,随混凝土浇注时取出。
因挡墙外路面是斜面,按以往阅历,混凝土浇注时空气难以排解,拆模后混凝土面外观欠佳,而且墙背模板因空间过小格外难以撤除,实际施工时可以承受混凝土预制块作为挡墙镶面〔顺丁砌筑〕,兼作混凝土浇注模板,墙背也承受预制块。
因预制块集中预制,选择较好的模具和成型工艺,比较简洁得到光滑的外路面。
承受预制块作模板时,不用加固,但必需一次只能施工肯定的高度,一般不超过 2m。
交底人交底承受人审核人注:监理抽查。
技术交底书工程名称:********* 施工合同段:********* 编号:LJJD-2022001 单位工程路基工程分项工程路基支档构造施工单位交底日期*********2022 年02 月11 日施工班组交底地点*********工程工程治理部交底内容:(4)浇注:混凝土自 5#拌和站集中拌和,混凝土运输车运送至浇注地点,利用混凝土输送泵运混凝土入模,承受插入式振动棒振捣。
1 目的明确路基防护工程施工工艺、操作要点和相应的工艺标准,指导、规范路基防护工程施工。

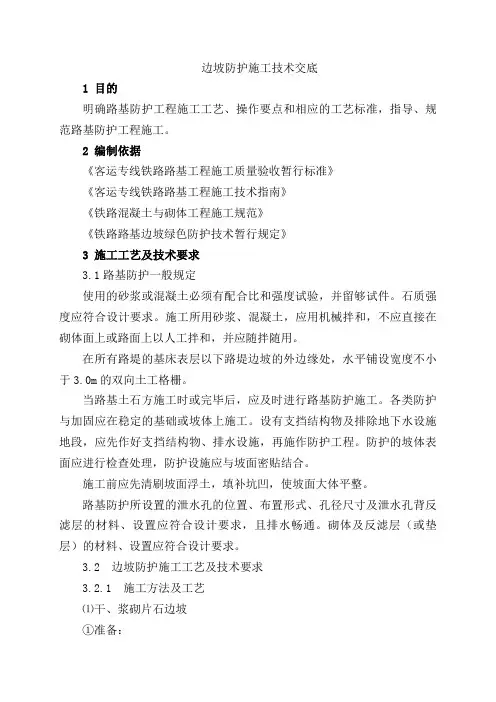

2 编制依据《客运专线铁路路基工程施工质量验收暂行标准》《客运专线铁路路基工程施工技术指南》《铁路混凝土与砌体工程施工规范》《铁路路基边坡绿色防护技术暂行规定》3 施工工艺及技术要求3.1路基防护一般规定使用的砂浆或混凝土必须有配合比和强度试验,并留够试件。
石质强度应符合设计要求。
施工所用砂浆、混凝土,应用机械拌和,不应直接在砌体面上或路面上以人工拌和,并应随拌随用。
在所有路堤的基床表层以下路堤边坡的外边缘处,水平铺设宽度不小于3.0m的双向土工格栅。
当路基土石方施工时或完毕后,应及时进行路基防护施工。
各类防护与加固应在稳定的基础或坡体上施工。
设有支挡结构物及排除地下水设施地段,应先作好支挡结构物、排水设施,再施作防护工程。
防护的坡体表面应进行检查处理,防护设施应与坡面密贴结合。
施工前应先清刷坡面浮土,填补坑凹,使坡面大体平整。
路基防护所设置的泄水孔的位置、布置形式、孔径尺寸及泄水孔背反滤层的材料、设置应符合设计要求,且排水畅通。
砌体及反滤层(或垫层)的材料、设置应符合设计要求。
3.2 边坡防护施工工艺及技术要求3.2.1 施工方法及工艺⑴干、浆砌片石边坡①准备:1 目的明确路基防护工程施工工艺、操作要点和相应的工艺标准,指导、规范路基防护工程施工。
2 编制依据《客运专线铁路路基工程施工质量验收暂行标准》《客运专线铁路路基工程施工技术指南》《铁路混凝土与砌体工程施工规范》《铁路路基边坡绿色防护技术暂行规定》3 施工工艺及技术要求3.1路基防护一般规定使用的砂浆或混凝土必须有配合比和强度试验,并留够试件。
石质强度应符合设计要求。
施工所用砂浆、混凝土,应用机械拌和,不应直接在砌体面上或路面上以人工拌和,并应随拌随用。
在所有路堤的基床表层以下路堤边坡的外边缘处,水平铺设宽度不小于3.0m的双向土工格栅。
当路基土石方施工时或完毕后,应及时进行路基防护施工。
一、交底目的为确保路基边坡防护施工安全,预防事故发生,现将路基边坡防护施工过程中的安全技术要求进行交底,请全体施工人员认真学习和执行。
二、交底内容1. 施工前准备(1)对施工人员进行安全技术培训,确保其具备必要的安全知识和技能。
(2)对施工设备进行检查,确保其性能良好、安全可靠。
(3)熟悉施工图纸,明确施工工艺、质量要求和安全注意事项。
2. 施工过程安全措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工过程中,严禁酒后作业、疲劳作业和带病作业。
(3)施工区域应设置明显的警示标志,提醒过往人员注意安全。
(4)施工人员应严格遵守操作规程,严禁违规操作。
(5)施工机械操作人员应具备相应的操作资格证书,熟练掌握操作技能。
3. 边坡防护施工安全要点(1)边坡开挖前,应进行地质勘察,确保边坡稳定性。
(2)边坡开挖过程中,应遵循自上而下、分层开挖的原则,严禁超挖。
(3)边坡开挖后,应及时进行支护,防止边坡坍塌。
(4)边坡支护材料应选用合格产品,确保其强度和稳定性。
(5)边坡排水系统应畅通,防止积水。
(6)边坡绿化工作应与边坡防护同步进行,防止水土流失。
4. 应急措施(1)施工过程中发生安全事故,立即停止施工,组织人员撤离危险区域。
(2)迅速上报事故,按照事故处理程序进行处置。
(3)对受伤人员进行现场急救,并尽快送往医院治疗。
三、交底要求1. 施工人员应认真学习本次安全技术交底内容,确保掌握相关安全知识和技能。
2. 施工过程中,严格执行安全技术措施,确保施工安全。
3. 施工现场应加强安全巡查,及时发现和消除安全隐患。
4. 施工完成后,对路基边坡进行验收,确保其安全稳定。
四、总结路基边坡防护施工是一项高风险作业,为确保施工安全,全体施工人员应严格遵守安全技术要求,共同努力,确保工程顺利进行。
铁路路基边坡防护施工技术交底一、施工规范及验收标准1、《高速铁路路基工程施工质量验收标准》(TB10751-2010);2、《高速铁路路基工程施工技术指南》(铁建设[2010]241号);3、《铁路混凝土工程施工质量验收标准》(TB10424-2010);4、《路基大样图集》。
二、结构形式及特点⑴路堤段①边坡高度大于3.0m路堤边坡采用C25混凝土拱形截水骨架防护,骨架内空心砖客土植草及栽种灌木,骨架厚0.6m,主、支骨架净距3.0m,并于路堤两侧边坡水平宽度3.0m 范围内,自坡脚至基床表层下垂直高度每隔0.6m铺设一层双向土工格栅,其极限抗拉强度不小于25KN/m。
②边坡高度小于3m路堤边坡采用C25混凝土空心砖客土植草及栽种灌木防护。
③DK101+530~DK101+570段高路堤0~12m采用截水骨架护坡,12m以下采用预制混凝土板防护。
⑵路堑段路堑最上一级边坡且高度大于3.0m路堑边坡采用C25混凝土拱形截水骨架防护,骨架内空心砖客土植草及栽种灌木,骨架厚0.6m,主、拱间净距3.0m;其余路堑边坡采用空心砖内培土植草种灌木防护。
三、施工方法1、施工准备(1)路堑边坡已经基本修整到位,所需材料已经进场并检验合格,施工所需人员、材料及设备均以具备。
(2)施工前应先清刷坡面浮土,填补坑凹,使坡面大体平整。
(3)测量放样:对坡面进行平整清除杂物,然后进行施工放样,按设计图纸定出骨架基槽开挖线。
(4)对机械性能检测和人员进行素质考核与培训,并进行针对性的技术及安全交底。
2、施工工艺(1)施工程序与工艺流程○1 C25拱形截水骨架内空心砖培土植草+种灌木防护施工施工前准备→测量放线→骨架基槽开挖→基槽模板安装→基槽混凝土施工→骨架内铺砌空心砖→空心砖内客土植草+种灌木。
○2 C25混凝土预制板防护施工施工前准备→测量放线→设置渗排水网垫→铺设砂砾石垫层→安装C25混凝土预制板护坡。
C25拱形截水骨架内空心砖培土植草+种灌木防护施工流程图C25混凝土预制板防护施工流程图施工准备测量放线设置渗排水网垫铺设砂砾石垫层C25混凝土板预制安装C25砼预制板(2)C25拱形截水骨架内空心砖培土植草+种灌木防护施工①骨架基槽开挖根据测量放样位置,对坡面主骨架基槽采用小型挖掘机进行开挖施工,挖掘机开挖不到的位置则采用人工进行开挖,最后由人工进行修整,清除浮土并对基槽底进行夯实。
梯形护栏施工安全技术交底1. 引言本文档旨在交代梯形护栏施工的安全技术要点和操作注意事项。
梯形护栏施工涉及高处作业,因此安全是至关重要的。
2. 安全技术要点以下是梯形护栏施工过程中的安全技术要点:2.1. 施工前准备- 确保施工场地的平整和稳固,排除任何杂物或障碍物。
- 检查梯形护栏材料的完整性和质量。
- 准备所需的施工工具和设备,并确保其正常工作状态。
2.2. 施工现场安全措施- 搭建临时工作平台或脚手架,确保稳定可靠,并按照规范进行搭设。
- 施工现场设置明显的警示标识,提醒他人注意工作区域。
- 安装临时护栏或警示线,确保施工现场的安全区域。
2.3. 工人个人防护- 工人必须佩戴符合标准的个人防护设备,包括安全帽、安全绳和防滑鞋等。
- 工人应接受相关安全培训,并了解施工现场的紧急撤离程序。
2.4. 护栏安装过程- 严格按照设计图纸和施工规范进行护栏的安装。
- 使用安全可靠的工具进行固定和连接,以确保护栏的稳定性。
- 在安装过程中,工人应保持平衡、稳定,避免因操作不当引起意外。
2.5. 检查和验收- 完成护栏的安装后,进行全面检查,确保护栏的质量和性能符合要求。
- 进行相关验收测试和质量检测。
3. 操作注意事项- 在高处作业时,工人需特别注意自己的站姿和平衡,确保安全。
- 严禁在施工现场吸烟或使用明火。
- 施工现场应保持整洁,防止杂物和工具堆积引起的安全隐患。
- 如遇恶劣天气或不安全因素,应暂停施工并及时采取相应的措施。
以上是梯形护栏施工的安全技术要点和操作注意事项,希望全体工作人员始终以安全为标准,严格遵守相关规范和要求,确保施工过程安全顺利进行。
边坡防护施工安全技术交底技术交底记录表施工单位:XXX,合同号:No.4监理单位:XXX工程项目名称:边坡防护一、基本规定:1.进入施工现场必须戴好安全帽并扣好安全带。
2.严禁穿拖鞋、凉鞋上班。
3.严禁高处向下抛掷工具、材料、和废料等材料。
4.高于2米以上的作业必须佩戴安全带。
5.清理路堑边坡上突出的块石和整修边坡时,应从上而下顺序进行,坡面上的松动土、石块必须及时清除。
坡面上的操作人员需戴安全帽。
严禁在危石下方作业、休息和存放机具。
边坡上方有人工作时,边坡下方不准站人。
6.开挖工作应与装运作业面相互错开,严禁上、下双重作业。
7.边坡防护作业,必须搭设牢固的脚手架,对地基和脚手所用材料、扣件或连接件,要认真检查,合格后方可使用。
二、锚杆锚索钻孔作业:1.钻机司机应经过专业技术培训,经考核合格,持证后方可单独操作。
2.钻机的工作地面应平整,在倾斜地面作业时,履带板下方应用楔形木块塞紧。
不得在斜坡上横向钻孔作业。
3.锚索造孔采用潜孔锤风动钻进时,应采取必要的除尘措施。
作业人员宜佩戴口罩、面罩、耳塞等劳动防护用品。
4.开钻前,应检查工作面附近岩石是否稳定;有无盲炮,发现问题应立即处理,否则不得作业。
在任何情况下不得在残空中钻孔。
开孔时,对孔口松动岩块应进行清除,以避免冲击钻进时岩体掉块伤人。
5.施工与作业人员应加强自我防护意识,钻孔过程中,非相关人员距离钻机不得太近,防止机械伤人。
三、锚杆施工:1.施工过程中指定专人加强观察,定期检查锚杆抗拔力,确保安全。
2.作好锚杆防护工作,锚杆安设后不得随意敲击、碰撞、拉拔杆体等扰动。
四、注浆施工:1.作业前应检查注浆罐、弯头、输料管、注浆管和管路接头是否完好,输料管不得有回折。
注浆施工作业中,要经常检查出料弯头、输料管、注浆管和管路接头等有无磨薄、击穿或松脱现象,发现问题,应及时处理。
2.向锚杆孔注浆时,注浆罐内应保持一定数量的砂浆,以防罐体放空,砂浆喷出伤人。
施工技术交底路基边坡平台及平台排水沟施工技术交底一、编制依据1、施工点设计图2、《》4、四、施工准备1、技术要求及准备(1)测量放线:施工时必须在每条骨架起讫点挂线放样,根据设计尺寸定出起止骨架位置,起拱位置。
(2)场地平整,清理边坡平台:在施工前,人工对路基边坡进行清理,平台面要平整,尺寸正确,平台不得有树桩、树根、有机质或废物等.(3)平台排水沟尺(4)施工时应至下而上逐条砌筑骨架,间距不足时调整拱间间距,在下部增加一道拱。
(5)施工前,应对站后接口、电缆井等路肩预留设施及边坡预埋排水管等预埋位置进行确认并预留。
(6)砌筑基础应按设计要求挂线放样,基础顶面应平顺。
(7)混凝土预制块需与浆砌片石同时施工,并保证其栽砌牢固,埋入土中深度10cm。
1。
2 、六棱空心砖护坡(1)测量放线:根据路肩标高每20m放基床底层顶面边桩,然后按照1:1。
5的坡度,放出对应位置的坡脚控制桩,根据控制桩控制标高挂线.(2)根据控制桩清除坡面浮土(大粒径卵石),保证坡面平整密实。
(3)施工前,应对站后接口、电缆井等路肩预留设施及边坡预埋排水管等预埋位置进行确认并预留。
(4)砌筑基础应按设计要求挂线放样,基础顶面应平顺.2、材料准备2。
1、浆砌防护的材料主要是砂、片石、水泥。
材料进场前需对各种原材料的品质进行试验,合格后方可进场,在材料进场后还要对砼的原材料进行抽检,其各项指标均要符合设计要求。
试验室提供施工砂浆的配合比。
浆砌片石采用M10砂浆,现场作业时禁止另行添加外加剂。
2.2、片石质量要求:片石强度需达到MU30,石料应选用色泽均匀、结构密实、不易风化、无裂缝的硬质石料。
镶面片石表面要修整平整光滑,石料不得带有泥土、油渍或其他物质.片石要求大小均匀、厚度20~30cm、尺寸30~40cm,边缘厚度不小于15cm,宽度和长度不得小于厚度的1。
5倍。
用作镶面的片石,要选择表面平整、至少有5个边、尺寸较大者。
对片石不平齐的边要进行人工修整,敲掉尖锐或破碎的棱角,冲洗片石表面土垢。
护坡施工技术交底范文
内容:
各位同仁:
护坡工程是公路、铁路、水利等建设项目中的重要内容,直接关系到工程质量和安全。
为了确保护坡施工的质量,现就护坡施工的主要技术要点作以下交底:
一、护坡选材
护坡所用材料必须符合设计和规范要求,如护面块石应选用耐久性强、抗压强度高的石材,混凝土护面板的强度等级不应低于设计要求。
材料进入工地后应进行全面检测,不合格品应及时清理。
二、护坡基础处理
护坡基础应进行夯实或回填压实,表面应整平、无软弱部分。
基础如有湿软地段,必须完全挖除后回填护坡筑底层。
三、护坡面处理
护坡面在施工前应进行清理,去除突出物和杂质。
混凝土护面的基层应平整,保证上层块石或护板与基层间的良好结合。
四、护坡体施工
石质护坡应根据设计规范平整排列石块,并逐级回填夯实。
混凝土护面板的连接、水平度、线形应符合要求,板间接缝应灌浆封实。
五、护坡防渗处理
护坡后方应进行防渗处理,如布设隔水毯、石方格架等,防止水土流失。
六、护坡监测
护坡施工完成后,应建立监测档案,定期检查护坡结构完整性,发现问题及时维修。
请各位施工人员务必按上述要点执行,做到心中有数,确保护坡工程质量。
如有疑问,随时请教相关技术人员。
梯形路基面边坡防护工程施工技术交底一、设计说明设计无砟轨道路基面形状为梯形,双线标准路基面宽度13.6米,基床表层厚0.4m,基床底层厚2.3m。
基床以下及基床底层均采用B组细圆砾土填筑,路堤两侧边坡坡率1:1.5,两侧坡脚设宽2m,高1.5m护道。
护道以上边坡设置带截水槽的拱型骨架护坡防护,拱型骨架肋柱、拱部及镶边均采用M10砂浆片石砌筑(桥台锥体坡面铺砌采用M20砂浆片石砌筑)。
拱圈内镶六边形空心砖;护道及以下边坡采用浆砌片石满铺;脚墙采用C20片石混凝土现场浇筑.沿线路方向每隔15.02m(一联四拱),设一道伸缩缝,缝宽0.02m,缝内用沥青木板填塞。

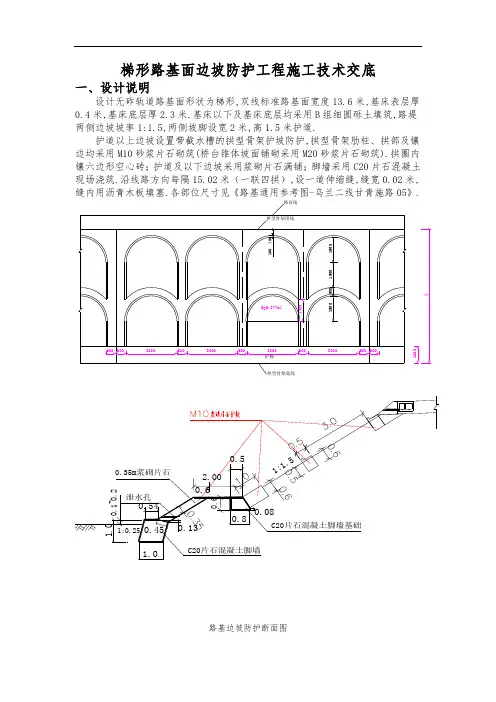

各部位尺寸见《路基通用参考图-乌兰二线甘青施路05》。
路基边坡防护断面图二、施工工艺施工工艺流程:测量放样→脚墙基础开挖→C20片石砼护道脚墙基础、护坡脚墙基础→护道及以下浆砌片石护面→骨架基础开挖→浆砌片石主骨架→浆砌片石拱形骨架→养护→空心砖砌筑。
施工工艺流程框图1、施工准备根据设计纵断面及标准横断面图,确定相应段落的路肩标高、宽度及边坡坡率,对已成型的路基进行刷坡、修整。
2、测量放样由架子队测量组施放路基设计边线,骨架柱肋、脚墙基础的开挖边线和宽度,以及确定顶面的标高线;固定桩位,在施工场地的适合位置布置控制桩及护桩。
由于主骨架及护道以下护面与脚墙基础相连,脚墙基础的位置正确与否,将直接影响主骨架及护面的整体线性和外观效果,故测量放样时,务必做到精准无误。
另对地形变化处放样点适当加密,确保脚墙连续、圆顺。
3、开挖⑴脚墙基础开挖根据测量放样后的基坑宽度,洒出石灰线,采用50型小挖机开挖,按设计值预留20cm由人工修整;开挖土方直接装车,由自卸车运至附近弃土场。
脚墙基础的开挖顺序是:护道脚墙→坡脚脚墙。
漫流区排洪涵两端各20m范围及桥台相邻20m范围内路基,脚墙基础加深至涵洞底板顶面下0.5m,且最小高度不小于1.5m。
⑵骨架基础开挖待护道脚墙、坡脚脚墙、护道及以下完成施工后,挖掘机位于基床底层顶面路肩处,自下向上开挖,其顺序为:肋柱→护脚墙→拱部。
机械开挖后,按设计值预留20cm由人工修整。
见下图:受施工场地的限制,骨架开挖的最大范围取决于挖掘机的有效臂长,上述机械开挖不到位的部位,则必须由人工完成。
开挖土方不得堆放在基床底层顶面,必须直接装车,由自卸车运至附近弃土场。
4、护道、坡脚脚墙基础片石砼浇筑⑴脚墙外侧立钢模,线型要求平顺,基础顶面标高和平面位置应视具体地形进行优化:为保证脚墙线形顺直、美观,可适当调整脚墙横向位置,但原则上坡脚脚墙顶应基本与原地面持平,为确保线形美观,调整坡脚脚墙横向位置时,应以调整后坡脚脚墙比原地面不得高于10cm、高出地面部分的长度不得超过15m 为原则。
⑵脚墙内侧采用土模的,应保证基槽土模的坡面平顺,坡度符合设计要求,以此有效保证脚墙截面尺寸与坡度;施工脚墙顶与护脚连接处的倒角须支立钢模板,以保证倒角尺寸符合设计要求,保证护道以下坡面铺砌及以上骨架有良好的着力点。
⑶片石混凝土施工①片石混凝土施工按照隐蔽工程要求执行,施工过程监理人员全过程旁站。
施工前,片石应冲洗干净,要求先放混凝土再放入片石、保证浆体充分包裹住片石;片石埋放均匀,不得倾倒成堆;最小分布间距不小于100mm,最大不超过结构的1/4,掺量不大于总体积的20%。
;片石的最外边距模板距离不得小于15cm。
②混凝土采用水平分层浇筑,分层混凝土浇筑厚度不宜超过40cm,要求片石与混凝土交替入模,同时采用50型插入式振捣棒振捣密实,确保片石混凝土施工质量。
③脚墙片石混凝土施工完后,顶面及时收光,不允许外露片石。
④混凝土养生:混凝土浇注完毕后的12h以内对混凝土覆盖养生;养护时间不得少于7天;采用塑料布覆盖养护的混凝土,其敞露的全部表面应覆盖严密,并保持塑料布内有凝结水。
⑤脚墙伸缩缝设置位置须与骨架护坡的伸缩缝对应,且伸缩缝竖直,不得倾斜、扭曲,缝内按设计要求全断面填塞沥青木板。
4、浆砌片石护坡施工⑴施工要求①浆砌片石施工采用挤浆法分层、分段进行砌筑。
分段位置设在沉降缝处,分层水平砌缝大致水平。
各砌块的砌缝应互相错开最少8cm,严禁产生通缝,砌缝应饱满,完全充满砂浆,不得有空洞存在。
②各砌层应先砌外圈定位砌块,并与里层砌体交错连成一体。
定位砌块应选用表面较平整且尺寸较大的石料,定位砌缝应满塞砂浆,不得镶嵌小石块。
③定位砌块砌完后,先在圈内底部铺一层砂浆,其厚度应使石料在挤压安砌时能紧密连接,且砌缝砂浆密实、饱满。
砌筑腹石时,石料间的砌缝应互相交错、咬搭,砂浆密实。
石料不得无砂浆直接接触,也不得干填石料后铺灌砂浆;石料应大小搭配,较大的石料应大面为底,较宽的砌缝可用小石块挤塞。
挤浆时可用小锤敲打石料,将砌缝挤紧,不得留有孔隙。
④定位砌块表面砌缝的宽度不得大于4cm。
砌体表面与三块相邻石料相切的内切圆直径不得大于7cm,两层间的错缝不得小于8cm,每砌筑120cm高度以内应找平一次。
⑤浆砌片石时,应利用片石的自然形状,互相交错的衔接在一起,因此,除最下一层石块应大面朝下外,上面得石块不一定必须大面朝下,做到犬齿交错,搭接紧密即可。
同时在砌下层石块时,即应考虑上层石块如何接砌。
砌筑过程中还要将石料的砌缝留开,保证2cm的深度,以利于勾缝。
⑥勾缝。
勾缝采用凹缝,缝宽2cm,缝深1.5cm,勾前用水冲洗干净,勾后再用同级别的水泥砂浆抹平划槽勾缝,缝两侧同级别水泥砂浆抹带宽1cm,厚0.5cm的砂浆凸带。
泄水管口与墙面齐平,管与砌石之间用砂浆填塞密实。
勾缝需注意:勾自然缝,杜绝勾假缝,勾缝以后需用钢刷配合干净水将浆砌片石表面清洗干净整洁,不得用砂浆抹面及修饰表面⑦养生。
砌体砌筑完成后应及时覆盖,并经常洒水保持湿润,常温下养护期不得小于7d;在养护期间避免对砌体产生碰撞、振捣;砌体的砂浆未达到设计强度前,不得承受全部设计荷载。
⑧原材料质量要求A、片石强度不低于MU30,抗冻性指标符合冻融循环25次的要求,且表面无破坏迹象。
浸水和潮湿段片石的软化系数不得小于0.8。
B、普通片石石块中部厚度不小于15cm;镶面片石有两个大致平行面,厚度不小于15cm,其他尺寸大于厚度。
风化石、裂纹石、有软弱夹层的石块应剔除,不得使用。
卵形和薄片者不得采用。
砌筑前应适当修凿,将影响灰缝的尖、凸棱角敲掉。
石块在砌筑前应浇水湿润。
C、砌筑用的水泥砂浆标号必须符合设计规定。
砂浆配合比应通过试验确定施工配合比,一般宜拌好的砂浆3h内用完,气温超过30℃时,2h内应使用完毕。
在运输过程或在贮存器中发生离析、泌水的砂浆,砌筑前应重新拌和;已凝结的砂浆,不得使用。
D、砌筑用砂浆必须有适当的流动性和良好的和易性。
⑵注意事项1、护道及以下浆砌片石铺砌a铺砌前,护道及以下边坡的残留浮土及施工垃圾应清理干净并按设计尺寸修整成型;洒水润湿砌筑面,减少土层对砂浆中水分的吸附作用;b护道及以下自衔接处开始,自下而上水平分层砌筑;根据设计尺寸做出样板、线架,相关部位尺寸、变化点的高程标定在样板与线架上,且在施工中可经常检查、核对,每相邻沉降缝处用沥青木板临时隔开;c护道变坡点的铺筑,宜采用经人工凿除的转角石进行过渡,提高铺砌层的整体性;d沿护道下边坡铺砌,每5m设置泄水孔一处,采用直径50mm的PVC管,统一高出坡脚脚墙0.5m。
2、拱形骨架浆砌片石a预留、预埋设施调查:骨架施工前对站后接口、电缆井等路肩预留设施及边坡预埋的排水管等预埋位置进行确认,需要预留位置的或提前施工的按要求进行预留、施工,避免后施工项目破坏已完成的骨架防护;b根据设计防护形式,双向挂线控制骨架轴线;拱型骨架铺砌时应先架设钢筋定位架,确保浆砌拱架的线性,使其整体协调一致。
如下图:c骨架砌筑自衔接处开始,自下而上砌筑,两骨架衔接处处于同一高度;骨架嵌入坡面,与坡面密贴;截水缘随骨架一同砌筑,顶面平齐、线形圆顺;挖方段骨架基础与侧沟平台整体砌筑。
为方便现场工人施工,需顺路基边坡搭设木梯。
5、六棱空心砖安装⑴在安装前,根据设计尺寸要求,先在已完成施工的拱形骨架截水槽的侧边线和坡底各砌筑一排六棱砖。
对六棱块底边进行调平,底边和侧边预制块铺砌完成后开始进行大面积铺砌。
六棱砖采用干砌方式铺设,要求缝隙大小统一,纵横斜向线形顺直,相邻两块之间高差控制在5mm以内。
⑵为控制好六棱砖坡面砌筑的平整度,要求工人在砌筑时带一条横向线,以该线的高度为标准,六棱砖的上口不能高于或低于该线的高度。
纵向(垂直与路肩方向)按工人的熟练程度相应增设纵向线以控制表面高度。
⑶凹凸曲线处六棱块铺设的间距调整。
在凹曲线施工时,一个施工断面的上口长度要大于下口的长度,在凸曲线施工时,则上口长度小于下口长度,为确保整体的美观,就要求施工人员控制好断面范围内上下部分的砌筑间距。
在凹曲线处上口部分的间距大于下口部分的间距,凸曲线则相反。
⑷六棱砖铺砌坚固密实,色泽一致、尺寸准确。
完毕检查验收后采用人工回填土。
三、质量验收标准表3-砌体砌缝宽度、位置和砌筑方式四、环境保护措施在整个施工期间和施工范围内,将认真执行环境保护法,对环境保护做到全面规划,综合治理。
具体措施:严格遵守国家有关环境保护的法令和法规;工程废水和生活污水不得随意排放,如农田、耕地。
施工期间和完工后施工场地进行适当的处理,施工废料应合理堆放,严格管理,防止废料随雨水排入地表及相应的水域造成污染;在整个施工期间,对施工场地经常洒水使尘土飞扬减到最低程度,容易起尘的细料和松散材料予以适当的防护措施,这些材料在运输期间应用帆布或类似的遮盖物覆盖。
