国家电网公司输变电工程标准工艺管理办法
- 格式:ppt
- 大小:725.00 KB
- 文档页数:45

规章制度编码:国网(基建/3)188—2015 国家电网公司输变电工程验收管理办法第一章总则第一条为进一步加强和规范国家电网公司(以下简称公司)输变电工程验收管理工作,依据国家有关法律、法规、规程、规范和《国家电网公司基建项目管理规定》、《国家电网公司基建质量管理规定》等制度,制定本办法.第二条本办法所称的输变电工程验收,是指在“四通一平"至工程移交期间,依据相关标准、按照一定程序,对工程项目的管理工作及实体质量进行审核、检验及确认的活动。
第三条本办法适用于公司建设管理的35千伏及以上输变电工程(含新建变电站配套10千伏送出线路工程)验收管理工作。
其他工程参照执行.第四条输变电工程实行全过程验收管理。
工程项目必须经验收合格,方可进行后续工作。
未经启动验收或验收不合格的,禁止启动投产.第二章职责分工第五条公司各相关部门和各级单位根据职责分工,按“谁主管、谁负责”的原则负责或参加相关验收工作。
第六条国网基建部管理职责(一)负责建立健全工程验收管理体系,制定管理办法和技术标准。
(二)负责对工程验收管理工作进行监督、检查、指导、考核。
(三)负责与国网运维检修部共同组织常规跨区域、跨省输变电工程启动验收工作。
(四)负责协调总部层面工程验收工作中的重大问题。
第七条国网交流建设部、直流建设部管理职责(一)负责对直接管理的项目建设过程中的验收管理工作进行监督、检查、指导、考核.(二)负责与国网运维检修部共同组织开展直接管理的项目的启动验收工作。
第八条国网运维检修部管理职责(一)负责建立健全技术监督与生产运行准备管理制度并进行监督、检查、指导、考核.(二)参与直接管理项目的工程建设相关环节的审查验收、设备交接试验并确认试验结果.(三)与基建部门共同组织公司总部直接管理项目的启动验收。
第九条省公司级单位(省、直辖市、自治区电力公司及公司直属建设公司,以下同)基建管理部门管理职责(一)负责所辖工程验收管理工作的监督、检查、指导、考核.(二)负责与运检部门共同组织开展所辖工程启动验收工作。
(管理制度)国家电网公司输变电优质工程评定管理办法(年版)国家电网公司输变电优质工程评定管理办法第一章总则第一条【编制依据】为贯彻“百年大计、质量第一”的方针,落实国家《质量发展纲要(2011-2020)》、《建设工程质量管理条例》等政策法规,以及行业、国家电网公司(以下简称公司)工程建设有关质量管理制度、标准,规范工程建设质量管理,努力创建优质工程,持续提升输变电工程建设质量和工艺水平,实施质量强网,特制定本办法。
第二条【编制目的】输变电优质工程是在达标投产考核基础上,对工程项目的管理规范性、技术先进性、质量和工艺优良性、运行可靠性、指标合理性等方面进行评定。
第三条【适用范围】本办法适用于公司系统投资(含委托建设管理)的35千伏及以上电压等级变电站工程(含新建、改扩建及同期配套工程),35千伏及以上电压等级输电线路工程。
第二章申报基本条件第四条输变电工程达标投产和优质工程申报应具备以下条件:(一)工程建设符合国家基本建设程序。
(二)工程项目移交生产运行时间满3个月,且不超过1年。
(三)变电站工程与输电线路工程分别申报。
(四)工程项目通过达标投产考核和优质工程自检。
(五)公司考核评定的项目通过优质工程复检。
(六)按现行国家、行业及公司的技术规范、质量标准及相关规定组织施工,并认真开展施工和调试质量的检验及评定,工程质量总评为优良,且满足:(1)变电站土建分项工程合格率100%,分部工程合格率100%,单位工程优良率100%,观感得分率≥90%;(2)变电站安装分项工程合格率100%,分部工程合格率100%,单位工程优良率100%;(3)输电线路分项工程优良率100%,分部工程优良率100%。
(七)工程技术档案资料按照规定移交。
(八)工程建设期间及投运后,未发生五级及以上质量事件。
(九)工程建设期间及投运后,未发生人身死亡、三人及以上人身重伤事故。
(十)工程建设工期满足要求。
第五条考核评定范围(一)公司优质工程考核评定的项目(1)110千伏及以上电压等级新建变电站(换流站、开关站、串补站等,下同)工程。

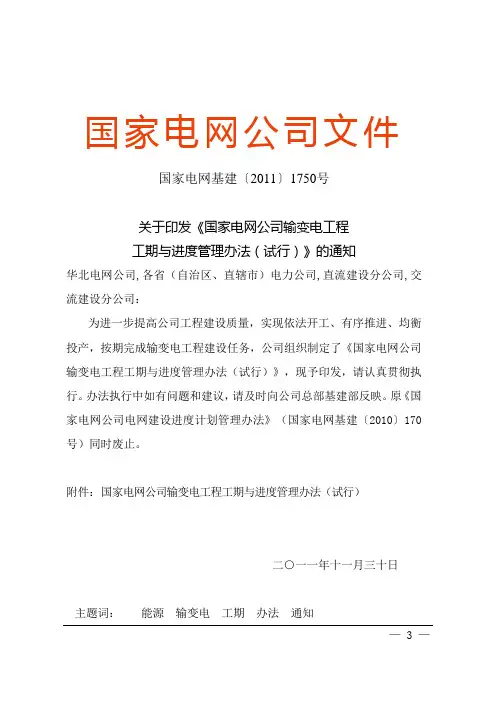

国家电网公司文件国家电网基建〔2011〕1750号关于印发《国家电网公司输变电工程工期与进度管理办法(试行)》的通知华北电网公司,各省(自治区、直辖市)电力公司,直流建设分公司,交流建设分公司:为进一步提高公司工程建设质量,实现依法开工、有序推进、均衡投产,按期完成输变电工程建设任务,公司组织制定了《国家电网公司输变电工程工期与进度管理办法(试行)》,现予印发,请认真贯彻执行。
办法执行中如有问题和建议,请及时向公司总部基建部反映。
原《国家电网公司电网建设进度计划管理办法》(国家电网基建〔2010〕170号)同时废止。
附件:国家电网公司输变电工程工期与进度管理办法(试行)二○一一年十一月三十日主题词:能源输变电工期办法通知— 3 —国家电网公司办公厅2011年12月1日印发附件国家电网公司输变电工程工期与进度管理办法(试行)第一章总则第一条为提高基建标准化管理水平,实现依法开工、有序推进、均衡投产,进一步提高公司建设质量,按计划完成输变电工程建设任务,根据国家相关法律法规和公司基建项目管理等相关规定,制定本办法。
第二条本办法所称项目前期,是指由发展策划部门负责的从项目可研到核准的工作过程,包括项目立项、可研编制、可研审批、核准等内容。
第三条本办法所称工程前期,是指由基建及物资部门负责的项目开工前的建设准备工作过程,包括设计招标、初步设计及评审、物资招标、施工图设计、施工及监理招标、场平等内容。
第四条本办法所称工程建设阶段,是指从开工到投产的工作过程。
变电工程建设阶段包括土建、安装、调试等内容,线路工程建设阶段包括基础、组塔、架线等内容。
第五条本办法所称工期,是指从开工到投产的工程建设阶段所持续的时间。
开工以主体工程基础开挖为标志,投产以完成试运行为标志。
第六条本办法规定了输变电工程建设的工期管理要求,明确了输变电工程项目前期、工程前期、工程建设阶段等各级管理部门进度管理— 4 —的工作职责和要求。

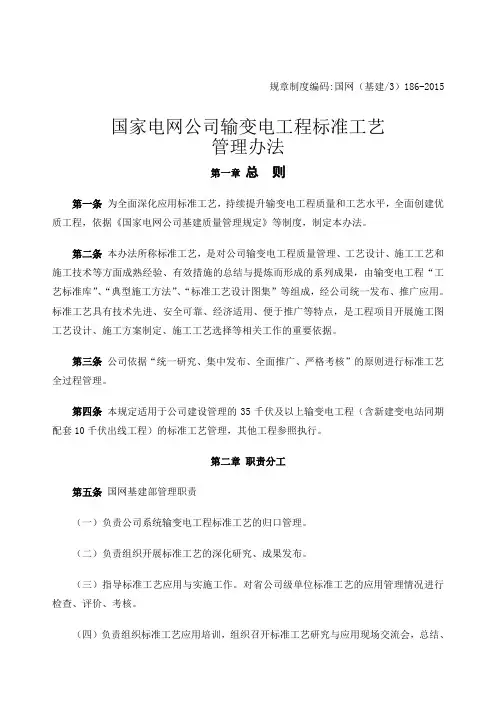

规章制度编码:国网(基建/3)186-2015国家电网公司输变电工程标准工艺管理办法第一章总则第一条为全面深化应用标准工艺,持续提升输变电工程质量和工艺水平,全面创建优质工程,依据《国家电网公司基建质量管理规定》等制度,制定本办法。
第二条本办法所称标准工艺,是对公司输变电工程质量管理、工艺设计、施工工艺和施工技术等方面成熟经验、有效措施的总结与提炼而形成的系列成果,由输变电工程“工艺标准库”、“典型施工方法”、“标准工艺设计图集”等组成,经公司统一发布、推广应用。
标准工艺具有技术先进、安全可靠、经济适用、便于推广等特点,是工程项目开展施工图工艺设计、施工方案制定、施工工艺选择等相关工作的重要依据。
第三条公司依据“统一研究、集中发布、全面推广、严格考核”的原则进行标准工艺全过程管理。
第四条本规定适用于公司建设管理的35千伏及以上输变电工程(含新建变电站同期配套10千伏出线工程)的标准工艺管理,其他工程参照执行。
第二章职责分工第五条国网基建部管理职责(一)负责公司系统输变电工程标准工艺的归口管理。
(二)负责组织开展标准工艺的深化研究、成果发布。
(三)指导标准工艺应用与实施工作。
对省公司级单位标准工艺的应用管理情况进行检查、评价、考核。
(四)负责组织标准工艺应用培训,组织召开标准工艺研究与应用现场交流会,总结、推广工作经验。
第六条省公司级单位(包括省(直辖市、自治区)电力公司和公司直属建设公司,以下同)基建管理部门管理职责(一)负责所辖区域标准工艺应用管理工作。
(二)在年度质量管理策划方案中编制标准工艺应用专篇,明确标准工艺管理目标及措施。
(三)负责对建设管理单位(负责具体工程项目建设管理的省公司级单位、地市供电企业、县供电企业,以下同)标准工艺实施管理的督导、检查、考核工作,负责组织在本单位投资或建设管理的输变电工程中全面应用标准工艺。
(四)负责组织标准工艺应用培训,组织召开标准工艺研究与应用现场交流会,总结、推广工作经验。
国网基建国家电网公司输变电工程设计质量管理规定文件管理序列号:[K8UY-K9IO69-O6M243-OL889-F88688]规章制度编号:国网(基建/3)117-2017国家电网公司输变电工程设计质量管理办法第一章总则第一条为贯彻落实国家电网公司(以下简称“公司”)“集团化运作、集约化发展、精益化管理、标准化建设”的要求,加强输变电工程设计质量管理,提升工程设计质量,提高工程建设质量,推进坚强智能电网建设,制定本办法。
第二条本办法适用于公司建设管理的35千伏及以上输变电工程(含新建变电站同期配套10千伏送出线路工程)的设计质量管理工作,其它工程参照执行。
第三条输变电工程设计质量管理主要工作包括工程设计质量全过程管控、设计技术问题协调、设计质量评价及考核等。
第四条工程设计质量管理的相应内容纳入设计评审合同、设计合同中。
第二章职责分工第五条国网基建部管理职责(一)负责输变电工程设计质量管理归口管理,制定输变电工程设计质量管理制度并组织实施;(二)指导和评价省(自治区、直辖市)电力公司(以下简称“省公司”)设计质量管理工作;(三)负责220~750千伏输变电工程设计技术问题协调工作;(四)负责核定220~750千伏输变电工程设计质量评价及考核结果。
第六条国网交流建设部和国网直流建设部负责所辖范围内特高压交流、直流等工程的设计质量管理工作。
第七条省公司建设部管理职责(一)负责贯彻执行公司输变电工程设计质量管理相关制度;(二)负责所管辖输变电工程设计质量全过程管控工作;(三)负责110(66)千伏及以下工程设计技术问题协调工作,向公司沟通汇报220千伏及以上输变电工程中需协调的设计技术问题。
(四)协助公司开展220千伏规模及以上输变电工程设计质量评价及考核,负责规模以下工程设计质量评价及考核工作。
第八条地市供电企业建设部、县供电企业发展建设部管理职责(一)负责贯彻执行公司输变电工程设计质量管理相关制度;(二)负责所管辖输变电工程设计质量全过程管控工作;(三)负责组织所管辖输变电工程设计质量评价及考核工作。
《国家电网公司输变电工程施工工艺管理办法》国家电网基建〔2011〕1752号第一章总则第一条为全面落实国家电网公司关于强化工程建设安全质量和工艺管理的工作要求,持续提升施工工艺水平和工程质量水平,以电网建设质量的提高,促进公司发展质量的提升,特制定本办法。
第二条公司通过“标准工艺”的研究制定、推广应用、持续完善,加大成熟施工技术的应用与交流,不断推动输变电施工技术进步,促进质量工艺水平的持续提升。
第三条本办法所称“标准工艺”是广义施工工艺的一部分,包括工艺标准、施工要点、观感质量等要素,是公司结合输变电工程建设管理实践,按照全寿命周期质量管理要求,对现阶段施工工艺的总结、优选。
“标准工艺”成果是《国家电网公司输变电工程工艺标准库》、《国家电网公司输变电工程典型施工方法》等内容的集成,代表公司当前输变电工程先进施工工艺水平。
第四条公司对“标准工艺”实行统一制定、强制应用.除公司统一组织开展的工艺创新工作外,符合“标准工艺”应用条件的施工作业需严格执行公司统一发布的“标准工艺",各单位不再另行制定施工工艺标准。
第五条公司对“标准工艺”应用率及应用效果进行目标管理。
本办法所称的“标准工艺”应用率,对单个工程项目是指该项目应用“标准工艺”的数量占“工艺标准库”中本项目可引用的“标准工艺类别”所列数量的比例,对某一单位则指该单位某一阶段所有投产项目“标准工艺”应用率的算术平均值。
第六条本办法适用于公司及所属单位投资建设的 110(66)千伏及以上输变电工程(含新建、改建、扩建项目),35千伏及配电网工程可参照执行.第二章管理职责与工作责任第七条公司基建部负责公司系统的施工工艺归口管理:一、负责公司系统输变电工程施工工艺管理的指导、推广、考核等工作。
二、负责组织开展施工工艺标准化研究和“标准工艺”编制工作,定期发布和更新“标准工艺”成果。
三、结合“标准工艺”样板工程评选、项目管理流动红旗竞赛、质量检查等工作,对网省公司施工工艺的应用情况进行检查、评价。
国家电网公司输变电工程安全文明施工标准化工作规定(试行)第一条为贯彻“安全第一、预防为主”的方针,进一步规范输变电工程现场安全文明施工管理,全面推行建设工程安全文明施工标准化工作,提高安全作业环境水平,保障从业人员安全与健康,倡导绿色施工,依据国家有关安全健康与环境保护的法律、法规和《国家电网公司电力建设安全健康与环境管理工作规定》等文件,结合输变电工程建设具体情况制定本规定。
第二条本规定用于指导、规范公司系统220kV及以上电压等级新建输变电工程建设现场的安全文明施工组织与管理,其他工程项目可参照执行。
第三条贯彻以人为本的理念,通过创建安全文明施工工地,努力做到:安全管理制度化、安全设施标准化、现场布置条理化、机料摆放定置化、作业行为规范化、环境影响最小化,营造安全文明施工的良好氛围。
第四条项目法人(工程建设管理单位)负责工程建设现场安全文明施工的规划、监督和指导。
(一)依法选择具有相应资质和安全业绩的设计、监理、施工单位,并与其签订安全管理责任书,明确各方工程安全管理责任。
(二)负责组建项目安全生产委员会(以下简称安委会),并担任安委会主任。
安委会要定期召开会议,协调解决工程建设过程中重大的安全文明施工问题。
(三)依据本规定编制工程建设项目安全文明施工总体规划,提出工程建设项目安全文明施工管理目标、管理及保障措施,并对本规定在工程建设全过程的有效实施进行监督、指导。
(四)依法管理工程项目,坚持合理工期、合理造价,为安全文明施工创造条件。
(五)招标时根据工程建设规模、电压等级,单列安全文明施工补助费用(此费用不作投标报价,具体规定由国家电网公司另行发文),并确保此费用及时拨付到位。
(六)委派专人负责工程项目安全文明施工管理工作,定期组织安全文明施工检查。
(七)对设计、监理、施工等工程参建方建立安全绩效考核制度和激励机制。
第五条工程建设监理单位依据法律、法规、工程建设强制性标准及工程建设监理合同实施监理,履行安全文明施工监理职责。

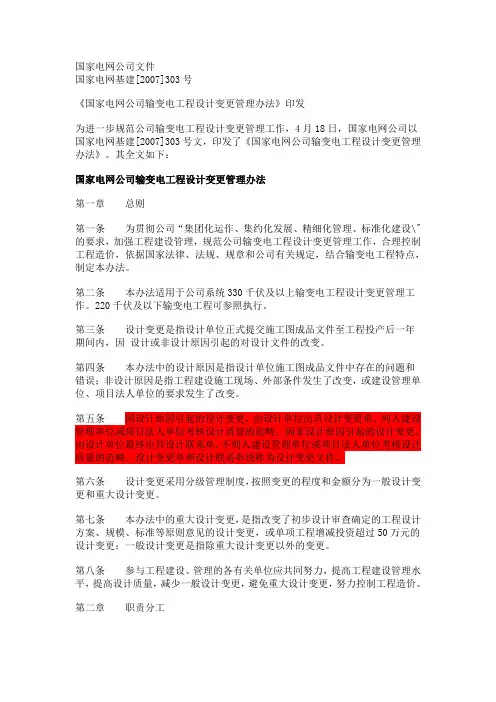

国家电网公司文件国家电网基建[2007]303号《国家电网公司输变电工程设计变更管理办法》印发为进一步规范公司输变电工程设计变更管理工作,4月18日,国家电网公司以国家电网基建[2007]303号文,印发了《国家电网公司输变电工程设计变更管理办法》。
其全文如下:国家电网公司输变电工程设计变更管理办法第一章总则第一条为贯彻公司“集团化运作、集约化发展、精细化管理、标准化建设\"的要求,加强工程建设管理,规范公司输变电工程设计变更管理工作,合理控制工程造价,依据国家法律、法规、规章和公司有关规定,结合输变电工程特点,制定本办法。
第二条本办法适用于公司系统330千伏及以上输变电工程设计变更管理工作。
220千伏及以下输变电工程可参照执行。
第三条设计变更是指设计单位正式提交施工图成品文件至工程投产后一年期间内,因设计或非设计原因引起的对设计文件的改变。
第四条本办法中的设计原因是指设计单位施工图成品文件中存在的问题和错误;非设计原因是指工程建设施工现场、外部条件发生了改变,或建设管理单位、项目法人单位的要求发生了改变。
第五条因设计原因引起的设计变更,由设计单位出具设计变更单,列入建设管理单位或项目法人单位考核设计质量的范畴;因非设计原因引起的设计变更,由设计单位最终出具设计联系单,不列入建设管理单位或项目法人单位考核设计质量的范畴。
设计变更单和设计联系单统称为设计变更文件。
第六条设计变更采用分级管理制度,按照变更的程度和金额分为一般设计变更和重大设计变更。
第七条本办法中的重大设计变更,是指改变了初步设计审查确定的工程设计方案、规模、标准等原则意见的设计变更,或单项工程增减投资超过50万元的设计变更;一般设计变更是指除重大设计变更以外的变更。
第八条参与工程建设、管理的各有关单位应共同努力,提高工程建设管理水平,提高设计质量,减少一般设计变更,避免重大设计变更,努力控制工程造价。
第二章职责分工第九条国家电网公司基建部(以下简称“公司基建部”)是公司系统输变电工程设计变更的归口管理部门,负责审批项目法人单位上报的重大设计变更,负责制定相关管理办法并检查监督。
文件编号:GD/FS-5477The Daily Operation Mode, It Includes All Implementation Items, And Acts To Regulate Individual Actions, Regulate Or Limit All Their Behaviors, And Finally Simplify The Management Process.编辑:_________________单位:_________________日期:_________________(管理制度范本系列)国家电网公司输变电工程安全文明施工标准化管理办法详细版国家电网公司输变电工程安全文明施工标准化管理办法详细版提示语:本管理制度文件适合使用于日常的规则或运作模式中,包含所有的执行事项,并作用于规范个体行动,规范或限制其所有行为,最终实现简化管理过程,提高管理效率。
,文档所展示内容即为所得,可在下载完成后直接进行编辑。
第一章总则第一条为规范国家电网公司(以下简称“公司”)输变电工程现场安全文明施工管理,全面推行标准化建设,规范安全作业环境,倡导绿色施工,保障施工作业人员的安全健康,依据国家、行业有关安全文明施工、建设与环境保护的法律、法规和《国家电网公司基建安全管理规定》,结合输变电工程建设具体情况,制定本办法。
第二条本办法所称的安全文明施工标准化管理,是指通过落实相关各方管理责任、开展全过程管理和进行量化评价考核,实现输变电工程安全制度执行标准化、安全设施标准化、个人防护用品标准化、现场布置标准化、作业行为规范化和环境影响最小化,确保施工安全。
第三条公司在加强输变电工程安全文明施工标准化工作的同时,鼓励技术创新和管理创新,倡导积极采用有利于保障施工安全的技术装备、施工工艺和管理方式。
第四条本办法适用于公司各级单位建设管理的35kV及以上电压等级输变电工程(含新建变电站同期配套10kV送出线路工程)的安全文明施工标准化管理工作,其它输变电工程建设可参照执行(管理流程图见附件1)。

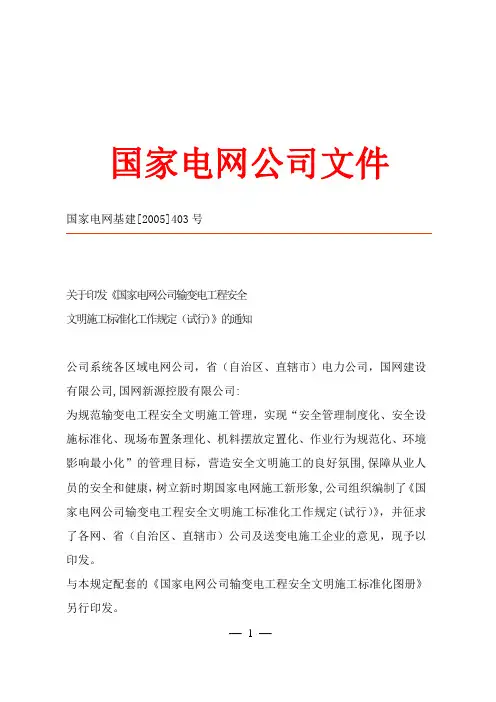

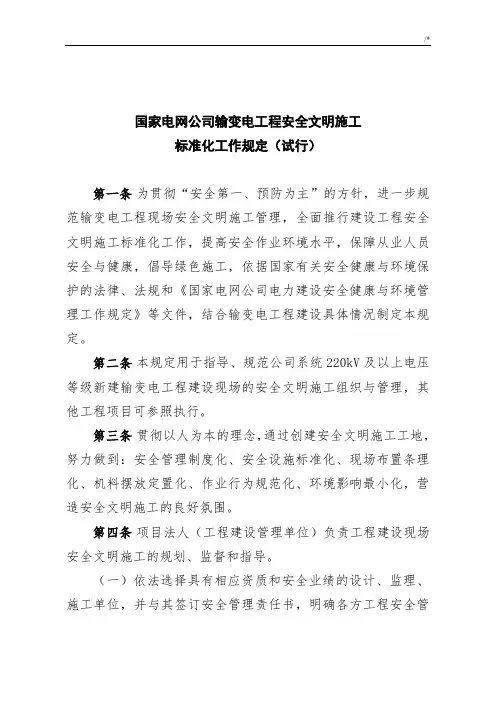

国家电网公司文件国家电网基建[2005]403号关于印发《国家电网公司输变电工程安全文明施工标准化工作规定(试行)》的通知公司系统各区域电网公司,省(自治区、直辖市)电力公司,国网建设有限公司,国网新源控股有限公司:为规范输变电工程安全文明施工管理,实现“安全管理制度化、安全设施标准化、现场布置条理化、机料摆放定置化、作业行为规范化、环境影响最小化”的管理目标,营造安全文明施工的良好氛围,保障从业人员的安全和健康,树立新时期国家电网施工新形象,公司组织编制了《国家电网公司输变电工程安全文明施工标准化工作规定(试行)》,并征求了各网、省(自治区、直辖市)公司及送变电施工企业的意见,现予以印发。
与本规定配套的《国家电网公司输变电工程安全文明施工标准化图册》另行印发。
—1 —附件:国家电网公司输变电工程安全文明施工标准化规定(试行)二○○五年六月十七日主题词:输变电安全文明施工规定通知国家电网公司办公厅2005年6月17日印发—2 —附件:国家电网公司输变电工程安全文明施工标准化工作规定(试行)为贯彻“安全第一、预防为主"的方针,进一步规范输变电工程现场安全文明施工管理,全面推行建设工程安全文明施工标准化工作,提高安全作业环境水平,保障从业人员安全与健康,倡导绿色施工,依据国家有关安全健康与环境保护的法律、法规和《国家电网公司电力建设安全健康与环境管理工作规定》等文件,结合输变电工程建设具体情况制定本规定.本规定用于指导、规范公司系统220kV及以上电压等级新建输变电工程建设现场的安全文明施工组织与管理,其他工程项目可参照执行。
贯彻以人为本的理念,通过创建安全文明施工工地,努力做到:安全管理制度化、安全设施标准化、现场布置条理化、机料摆放定置化、作业行为规范化、环境影响最小化,营造安全文明施工的良好氛围。
项目法人(工程建设管理单位)负责工程建设现场安全文明施工的规划、监督和指导。
(一)依法选择具有相应资质和安全业绩的设计、监理、施工单位,并与其签订安全管理责任书,明确各方工程安全管理责任。
