跳仓法施工方案新
- 格式:doc
- 大小:147.50 KB
- 文档页数:12
跳仓法施工方案范文一、前言跳仓法是一种常用于施工现场的高效施工方法。
它通过合理规划施工队伍和物资进场,实现施工进度的快速推进。
本文将详细介绍跳仓法的施工方案,包括施工准备、方案制定、施工流程、质量控制等内容。
二、施工准备1.编制施工计划:根据工程需求和进度要求,编制详细的施工计划。
计划包括工序划分、施工队伍组织、物资采购等内容。
2.组建施工队伍:根据工程规模和难度,组建适当的施工队伍。
施工队伍人员要求技术过硬,熟悉跳仓法的施工流程和要求。
3.采购施工物资:根据施工计划,提前采购好所需的施工物资。
包括建筑材料、机械设备、安全设施等。
三、方案制定1.确定施工跳仓区域:根据工程要求和施工进度,确定合理的跳仓区域。
跳仓区域应尽量减少对周边环境的影响,确保施工安全。
2.划分施工单元:根据跳仓区域的大小和工程进度,将施工区域划分为多个施工单元。
每个施工单元内包括一个或多个工序。
3.确定施工顺序:根据工程特点和施工难度,确定施工顺序。
一般情况下,先进行基础工程施工,再进行上部结构的施工。
四、施工流程1.准备工作:在施工前,先进行必要的准备工作。
包括现场清理、安全设施的搭建、施工材料进场等。
2.基础工程施工:根据施工顺序,先进行基础工程的施工。
包括地基处理、基础搭设等。
在施工过程中,要确保施工质量和安全。
3.上部结构施工:在基础工程施工完成后,进行上部结构的施工。
包括梁柱的安装、墙体的施工等。
4.附属设施施工:在上部结构施工完成后,进行附属设施的施工。
包括水电安装、门窗安装等。
5.整体验收:在施工完成后,进行整体验收。
包括工程质量的检查和验收。
六、质量控制1.施工质量检查:在施工过程中,要定期进行质量检查。
重点检查施工材料的质量、施工工艺的合理性等。
2.施工记录:在施工过程中,要对每个工序的施工情况进行详细记录。
包括施工人员、施工材料、施工时间等。
3.质量整改:在施工过程中,如发现施工质量不合格的情况,要及时进行整改。
跳仓法施工方案1. 引言本文档旨在介绍跳仓法施工方案的实施过程和步骤。
跳仓法是一种用于大型工程项目的施工组织与管理技术,旨在提高施工效率、保证施工质量以及减少施工风险。
本文档将对跳仓法的实施原则、具体步骤和注意事项进行详细介绍。
2. 跳仓法原则跳仓法的实施过程需要遵循以下原则:•有序分包:将施工工序划分为多个子包,保证每个子包的工期合理、工作量适宜,并确保各个子包之间的衔接协调。
•逐级增量:逐级交付子包,每个子包完成后,即可进行下一个子包的施工,实现施工的平稳进行。
•风险预防:在项目计划和施工过程中,充分考虑各种风险因素,并制定相应的预防和应对措施,从而避免施工过程中的延误和事故发生。
•信息共享:在施工过程中,及时收集、传递和共享各类施工相关信息,包括施工计划、进度报告、质量检测等,确保各方对项目进展有清晰的了解。
3. 跳仓法步骤跳仓法的实施步骤如下:3.1 制定项目计划在跳仓法施工过程中,首先需要制定项目计划,确定项目的总体时间节点和分包工序。
项目计划需要充分考虑每个分包工序的前后关系,并制定相应的工期和质量要求。
3.2 分包工序根据项目计划确定的分包工序,将项目按工序划分为多个子包。
每个子包应具有相对独立的施工条件和工作要求。
3.3 交付评估每完成一个子包的施工,进行相应的交付评估。
交付评估包括对施工质量、工时和成本等方面进行检查和评价,从而确定是否满足交付要求。
3.4 跳仓交接在完成一个子包的施工后,跳仓交接是将前一子包交接给下一子包的过程。
跳仓交接需要充分沟通和协调两个子包之间的工作进展,确保衔接的顺利进行。
3.5 跟进监控在整个跳仓法施工过程中,需要进行实时的跟进监控,及时发现和解决施工中的各类问题和难点。
通过跟进监控,可以保证施工工序的顺利进行,及时调整和优化施工过程。
4. 注意事项在实施跳仓法施工方案时,需要注意以下事项:•充分调研和了解各个分包工序的施工要求和特点,确保每个子包的施工过程能够顺利进行。
地下室跳仓法施工方案一、工程概述本工程为具体工程名称,地下室建筑面积为具体面积,基础形式为基础形式,地下室结构形式为结构形式。
为了加快地下室施工进度,保证地下室结构的整体性和防水性能,决定采用跳仓法进行施工。
二、跳仓法施工原理跳仓法施工是基于“抗与放”的原则,将地下室结构按照一定的尺寸划分成若干个仓格,相邻仓格之间间隔一定的时间进行浇筑,通过混凝土自身的抗拉强度抵抗混凝土收缩产生的裂缝。
跳仓法施工可以有效地减少混凝土收缩裂缝的产生,提高地下室结构的整体性和防水性能。
三、施工准备1、技术准备(1)熟悉施工图纸,编制详细的施工方案,并进行技术交底。
(2)根据施工图纸,计算混凝土的工程量,确定混凝土的配合比。
2、材料准备(1)水泥:选用具体品牌普通硅酸盐水泥,强度等级为具体等级。
(2)砂:选用中砂,细度模数为具体数值,含泥量不大于具体百分比。
(3)石子:选用具体规格碎石,含泥量不大于具体百分比。
(4)外加剂:选用具体外加剂名称,其性能应符合国家现行标准的要求。
(5)粉煤灰:选用具体等级粉煤灰,其掺量应根据试验确定。
3、机械设备准备(1)混凝土搅拌站:选用具体搅拌站名称,其生产能力应满足施工要求。
(2)混凝土输送泵:选用具体型号混凝土输送泵,其输送能力应满足施工要求。
(3)振捣设备:选用具体型号振捣棒,数量应满足施工要求。
4、劳动力准备(1)混凝土工:具体人数,负责混凝土的浇筑和振捣。
(2)钢筋工:具体人数,负责钢筋的绑扎和调整。
(3)模板工:具体人数,负责模板的安装和拆除。
(4)架子工:具体人数,负责脚手架的搭设和拆除。
四、仓格划分1、根据地下室结构的特点和尺寸,将地下室划分为若干个仓格,仓格的尺寸不宜大于具体尺寸。
2、相邻仓格之间应设置后浇带,后浇带的宽度为具体宽度。
五、施工顺序1、先浇筑跳仓法施工区域内的第一条仓格,间隔具体时间后浇筑相邻的第二条仓格,依次类推,直至完成所有仓格的浇筑。
2、后浇带应在主体结构封顶后具体时间进行浇筑。

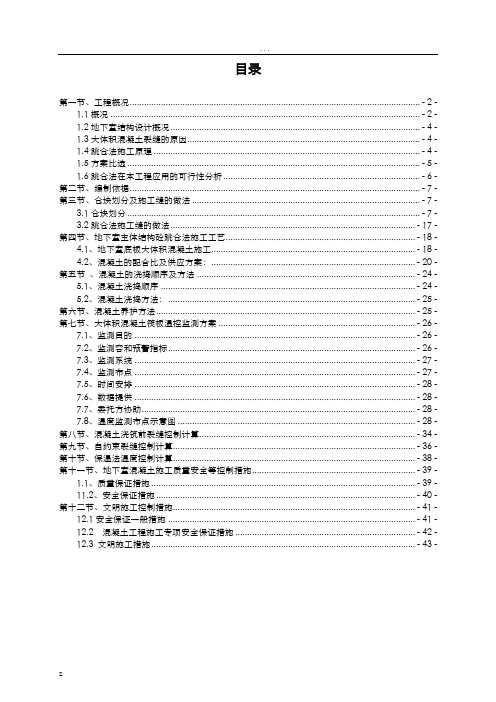

目录第一节、工程概况......................................................................................................................... - 2 -1.1概况 ................................................................................................................................. - 2 -1.2地下室结构设计概况........................................................................................................ - 4 -1.3大体积混凝土裂缝的原因................................................................................................. - 4 -1.4跳仓法施工原理 ............................................................................................................... - 4 -1.5方案比选 .......................................................................................................................... - 5 -1.6跳仓法在本工程应用的可行性分析.................................................................................. - 6 - 第二节、编制依据......................................................................................................................... - 7 - 第三节、仓块划分及施工缝的做法 ............................................................................................... - 7 -3.1仓块划分 .......................................................................................................................... - 7 -3.2跳仓法施工缝的做法...................................................................................................... - 17 - 第四节、地下室主体结构砼跳仓法施工工艺............................................................................... - 18 -4.1、地下室底板大体积混凝土施工..................................................................................... - 18 -4.2、混凝土的配合比及供应方案:..................................................................................... - 20 - 第五节、混凝土的浇捣顺序及方法 ........................................................................................... - 24 -5.1、混凝土浇捣顺序 .......................................................................................................... - 24 -5.2、混凝土浇捣方法:....................................................................................................... - 25 - 第六节、混凝土养护方法............................................................................................................ - 25 - 第七节、大体积混凝土筏板温控监测方案 .................................................................................. - 26 -7.1、监测目的 ..................................................................................................................... - 26 -7.2、监测容和预警指标....................................................................................................... - 26 -7.3、监测系统 ..................................................................................................................... - 27 -7.4、监测布点 ..................................................................................................................... - 27 -7.5、时间安排 ..................................................................................................................... - 28 -7.6、数据提供 ..................................................................................................................... - 28 -7.7、委托方协助.................................................................................................................. - 28 -7.8、温度监测布点示意图 ................................................................................................... - 28 - 第八节、混凝土浇筑前裂缝控制计算.......................................................................................... - 34 - 第九节、自约束裂缝控制计算..................................................................................................... - 36 - 第十节、保温法温度控制计算..................................................................................................... - 38 - 第十一节、地下室混凝土施工质量安全等控制措施.................................................................... - 39 -1.1、质量保证措施 .............................................................................................................. - 39 -11.2、安全保证措施 ............................................................................................................ - 40 - 第十二节、文明施工控制措施..................................................................................................... - 41 -12.1安全保证一般措施 ....................................................................................................... - 41 -12.2 混凝土工程施工专项安全保证措施 ........................................................................... - 42 -12.3 文明施工措施.............................................................................................................. - 43 -第一节、工程概况1.1概况地下室的底板及顶板均是无梁楼板的形式,采用结构找坡;设计单位设置后浇带分布如下图所示:本项目工程性质为住宅楼,结构形式为框架和剪力墙结构,住宅部分1~18#住宅楼结构形式为剪力墙结构,19#、20#楼及纯地下室为框架结构。
跳仓法施工方案(修3)跳仓法是指在工程施工中,由于特殊原因需要改变原定施工位置的情况下,暂离原施工位置,稍后再回到原位置继续施工的方法。
以下是跳仓法施工方案的修订版本3:1. 整体施工计划:- 根据实际情况确定跳仓前暂离的时间和恢复施工的时间。
- 跳仓前清理施工现场,分类整理材料和工具。
- 跳仓期间根据需要采取安全措施,确保材料和施工设备的安全。
2. 跳仓前准备工作:- 确定跳仓后暂停施工的原因和预计的时间。
- 在暂离施工位置前,将已完成的工作保存好,确保下次恢复施工后能够继续进行。
- 清理施工现场,将材料和工具整理妥当,防止遗失或损坏。
3. 施工中跳仓:- 根据预计的暂离时间,安排好跳仓地点,并保证跳仓地点的施工条件符合要求。
- 将材料和工具按照施工要求临时搬迁到跳仓地点,确保在跳仓期间能够正常进行施工。
4. 恢复施工:- 暂离期结束后,根据实际情况确定恢复施工的时间和流程。
- 进行安全检查和整理工作,确保施工现场符合安全要求。
- 搬迁材料和工具回到原施工位置,恢复施工。
5. 施工记录和沟通:- 在跳仓前和恢复施工后,进行施工记录,包括暂离原因、跳仓地点、暂离时间和恢复施工时间等信息。
- 与相关人员进行沟通,包括项目经理、业主、监理等,确保施工计划的调整和跳仓方案的执行得到确认。
6. 安全注意事项:- 在跳仓和恢复施工过程中,严格遵守施工安全规定,确保工人的人身安全和施工质量。
- 严格控制材料和设备的使用,防止遗失和损坏。
- 随时关注施工现场的安全情况,及时处理可能存在的安全隐患。
请根据具体的施工情况和需要,对以上方案进行适当的调整和修订。
跳仓法施工方案跳仓法是一种施工工艺,用于施工过程中快速、高效地转移、更换施工设备或材料的一种方法。
下面是一个跳仓法的施工方案,包括施工原则、准备工作、具体步骤以及施工注意事项等内容。
一、施工原则1. 安全第一,确保施工人员和设备的安全。
2. 高效快速,尽量减少施工中的停工时间,提高施工效率。
3. 组织严密,确保施工过程的协调与合作,避免造成工期延误。
4. 环境友好,减小施工对周边环境的影响。
二、准备工作1. 确定跳仓法的施工区域,并制定详细的施工计划。
2. 确定跳仓的设备或材料种类及数量,并准备好对应的备用设备或材料。
3. 安排施工人员进行足够的培训,了解跳仓法的工艺和操作要点。
4. 检查施工设备的运行状况,确保其正常可用。
5. 准备好安全防护设施,如安全网、警示标志等。
三、具体步骤1. 施工前,确保施工现场的安全,清理杂物,并设置好安全防护措施。
2. 根据施工计划,提前预留好跳仓区域。
3. 将待更换设备或材料移动到跳仓区域,并根据工程要求进行拆卸或取下。
4. 安排足够的施工人员,协同进行设备或材料的搬迁。
5. 将备用设备或材料移动到施工现场,进行安装或使用。
6. 完成更换后,对新设备或材料进行检查和测试,确保其正常运行。
7. 清理施工现场,恢复原状,确保施工现场整洁、无隐患。
四、施工注意事项1. 在跳仓过程中,施工人员需严格遵守操作规程,确保自身安全。
2. 检查待更换设备或材料的尺寸、重量等参数,确保备用设备或材料与原有设备或材料相匹配。
3. 在移动设备或材料的过程中,特别是重型设备或材料,要采取适当的保护措施,避免损坏或对施工人员造成伤害。
4. 在跳仓过程中,施工人员需进行密切配合和良好沟通,确保施工顺利进行。
5. 在跳仓过程中,应注意对周边环境的保护,避免施工对周边环境造成污染或破坏。
跳仓法作为一种高效快捷的施工工艺,能够在施工过程中灵活转移设备或材料,从而提高施工效率,减少停工时间,使施工进程更加顺利。
跳仓法施工方案(修3)1. 引言跳仓法是一种常用的施工方法,用于在建筑工程中将材料从一个地方跳至另一个地方。
本文档将详细介绍跳仓法的施工方案,并给出一些注意事项和安全措施。
2. 施工准备在施工之前,需要进行以下准备工作:2.1. 设计跳仓点根据施工现场的实际情况,确定跳仓点的位置和数量。
跳仓点应与施工区域相对应,并确保距离合适,以便材料顺利跳仓。
2.2. 提供足够的材料确保在施工过程中有足够的材料供应。
这将确保工程进度的顺利进行,并减少因材料不足而造成的延误。
2.3. 安装安全网在跳仓点周围安装安全网,以防止材料跳落时对工人和设备造成伤害。
安全网应符合相关安全标准并承受足够的冲击力。
3. 施工步骤3.1. 搭建跳仓平台在施工现场搭建跳仓平台,以提供一个稳定和安全的工作平台。
跳仓平台应能承受材料的重量,并设置合适的边界以防止材料从平台上滑落。
3.2. 安装跳仓器材在跳仓平台上安装跳仓器材,如跳板、滚筒等。
确保跳仓器材能够顺畅地将材料从一个地方跳到另一个地方,并且与跳仓点相匹配。
3.3. 进行材料跳仓根据施工计划,将需要跳仓的材料放置在跳仓点上。
然后,通过操作跳仓器材,将材料顺利跳至目标位置。
在操作过程中,需要注意材料的稳定性和均衡性,以确保安全和顺利。
3.4. 拆除跳仓平台在材料跳仓完成后,及时拆除跳仓平台,并清理施工现场。
确保跳仓平台的拆除过程安全可靠,并迅速恢复现场的正常工作秩序。
4. 注意事项在进行跳仓法施工时,需要注意以下事项:•确保跳仓过程中司机和工人之间的有效沟通,并严格遵守操作规程。
•严禁超载跳仓,以保证施工安全。
•定期检查和维护跳仓器材,确保其正常工作和安全可靠性。
5. 安全措施为确保施工安全,必须采取相应的安全措施:•所有工人必须穿戴符合安全要求的个人防护装备,如安全帽、安全鞋等。
•在施工现场设置明确的安全警示标志,并保持施工区域的清洁和整齐。
•建立施工安全管理制度,定期组织安全教育培训。
独立基础跳仓法施工方案一、前言独立基础跳仓法是一种常见的施工方法,主要用于在不影响原有建筑结构的前提下,对原有建筑进行扩建或改造。
本文档将详细介绍独立基础跳仓法的施工方案。
二、施工准备在进行独立基础跳仓法的施工前,需要进行以下准备工作:1.项目准备:确定项目需求、计划、工期等。
2.设计准备:制定施工设计图纸,并进行相关审批手续。
3.材料准备:购买所需的施工材料,如水泥、砂浆、钢筋等。
4.人力准备:调配足够的施工人员,并提供相应的安全培训。
三、施工步骤独立基础跳仓法的施工主要包括以下几个步骤:1. 基坑开挖首先需要根据设计图纸确定基坑的位置和尺寸,并进行开挖。
开挖过程中需要注意以下事项:•挖土回填:在挖土过程中,需要将挖出的土方进行分类回填,以确保基坑的稳定性。
•施工安全:在基坑开挖过程中,需要设置围护结构,并采取相应的安全措施,以确保施工人员的安全。
2. 浇筑独立基础在基坑开挖完成后,需要进行独立基础的浇筑。
具体步骤如下:•模板安装:根据设计要求,安装好独立基础的模板。
•钢筋制作:根据设计要求,制作好独立基础的钢筋工程。
•浇筑混凝土:根据设计要求,进行混凝土的配制和浇筑,并进行相应的浇筑工艺控制。
3. 桩基处理在独立基础浇筑完成后,如果需要进行桩基处理,需要进行以下步骤:•桩基选型:根据设计要求,选择合适的桩基类型。
•基础处理:在独立基础上进行桩基的施工,包括桩基的钻孔、灌注、承载力测试等。
4. 上部结构施工在独立基础和桩基处理完成后,可以进行上部结构的施工。
具体步骤如下:•结构搭建:根据设计要求,进行楼板、墙体等结构的搭建。
•安装设备:根据设计要求,安装相应的设备、管道等。
5. 动态监测和验收在施工完成后,需要进行动态监测和验收工作,以确保施工质量和安全。
•动态监测:对施工工程进行一段时间的动态监测,观察是否存在变形、裂缝等问题。
•验收工作:根据相关标准和规范,对施工工程进行验收。
四、安全措施在独立基础跳仓法的施工过程中,需要采取一系列的安全措施,以确保施工人员的安全:1.安全防护:设置良好的围护结构,保护施工现场周围的行人和邻近建筑物。
地库筏板跳仓法施工方案一、仓块划分1. 跳仓法的跳仓原则、尺寸和间隔施工时间要求。
跳仓法的原则为“隔一跳一”,即至少隔一仓块跳仓或封仓施工,上下层的分仓施工缝可不对齐。
最大分块尺寸不宜大于40m,分块最大尺寸可调整到60m。
跳仓间隔,封仓间隔施工时间宜为7~10d。
2.仓块划分本工程地库底板面积为12246㎡,底板依据“跳仓”工艺及原图纸设计中温度后浇带划分成9块仓块(详见附图“跳仓平面布置图”),地下室外墙划分成9块仓块,但因存在4个外墙沉降后浇带,故仅需考虑5个外墙温度后浇带。
跳仓法布置图中,仓块尺寸最大的是3仓块,3仓块(混凝土方量约1450m3)为41m ×41m×0.85。
最小仓块为5仓块(混凝土方量约144m3)41m×7.6m×0.85m。
二、跳仓法施工部署本工程计划分东、西两大区域施工,采用“跳仓法”施工工艺,针对本工程施工的实际情况结合图纸设计底板厚度及混凝土配比,本工程封仓间隔时间选用7天。
封仓时间间隔为7天。
1.底板跳仓法施工顺序根据跳仓平面布置图,底板共划分为9个施工段(东区4块仓块、西区5块仓块)。
因主楼与地库间有沉降后浇带隔开,故本方案不考虑主楼;先施工东区仓块、再施工西区仓块,间隔时间不宜低于7天。
以下对地库部位详述如下:施工顺序如下:东区:1、2、4、6(共4块仓块)西区:3、8、5、7、9(共5块仓块)跳仓3、8 该跳仓区作为一个施工段同期施工,但该跳仓区较东区跳仓区混凝土浇筑时间晚7天,以满足跳仓法施工间隔要求。
第一次封仓5、7该封仓区作为一个施工段同期施工,但该封仓区较东区封仓区混凝土浇筑时间晚7天,以满足跳仓法施工间隔要求。
第二次封仓9该封仓区较西区第一次封仓区混凝土浇筑时间晚7天,以满足跳仓法施工间隔要求。
2.外墙施工段“跳仓”划分结合地下室底板仓位的划分,外墙一共5个温度后浇带,其根据地库仓块施工顺序依次施工,通过跳仓法,可取消5个温度后浇带。
什么是跳仓法跳仓法施工方案
跳仓法是一种仓位管理方式,用于控制交易风险,保护资金。
其核心思想是在当一个仓位亏损到一定程度时及时止损并打开新的仓位。
执行跳仓法有以下步骤:
1. 设定初始仓位与止损条件,初始仓位大小应根据个人经验与资金情况小心把握。
2. 如果当前持仓出现亏损,到达止损条件时及时平仓。
此时应将亏损转化为学费,反思过往决策,总结经验。
3. 在平仓后建立一个新的仓位,初始仓位大小应根据当前的市场状况和自己的风险承受能力来确定。
4. 重复以上步骤,直至交易结束。
跳仓法的优点在于可以及时止损并控制风险,同时避免过度交易。
然而,跳仓法需要经验和技巧的积累,并且可能对初学者来说比较困难。
下面是一份跳仓法施工方案:
1. 设定止损条件
在执行跳仓法时,设定止损条件极其重要。
止损条件可以设置在一定的价格点位或者一定的亏损额度上。
无论是哪种方式,止损条件一旦触发就需要及时止损,避免进一步亏损,保护资金。
2. 定义初始仓位。
假日丽城B区工程跳仓法施工方案编制人:审核人:审批人:天元建设集团有限公司第十工程公司2017年 5月 15日跳仓法施工方案说明目前,采用设置永久性伸缩缝、设置后浇带、设置膨胀混凝土加强带等传统技术措施来控制温度和收缩裂缝,永久性伸缩缝会给建筑物外立面的处理及功能要求的实现带来很多的困难。
此外,建筑结构处理复杂,施工难度增加,工期延长以及工程造价提高。
后浇带需留置较长时间才能浇筑,同时,预留缝部位必然带来清缝、凿毛、填缝后续复杂工序处理,而填缝处理不当极易造成渗漏,对工程进度和建筑物的正常使用带来不利影响。
随着社会的发展,建筑施工行业涌现出众多先进、实用的施工技术,超长混凝土结构跳仓法施工技术便是其中之一,跳仓法施工技术不仅能提高结构的整体性和防水性,还能缩短施工工期和节省投资,解决了传统后浇带施工过程中可能出现的大部分缺陷。
本工程地下车库宽195.2m,长256.1m,属于超长、超宽的大体积混凝土结构,适合采用跳仓法施工。
原理跳仓法是充分利用了混凝土在5到10天期间性能尚未稳定和没有彻底凝固前容易将内应力释放出来的“抗与放”特性原理,它是将建筑物地基或大面积砼平面机构划分成若干个区域,按照“分块规划、隔块施工、分层浇筑、整体成型”的原则施工,其模式和跳棋一样,即隔一段浇一段。
相邻两段间隔时间不少于7天,以避免混凝土施工初期部分激烈温差及干燥作用,这样就不用留后浇带了。
施工底板分段长度不宜大于40m,侧墙和顶板分段长度不宜大于16m。
跳仓间隔施工的时间不宜小于7d,跳仓接缝处按施工缝的要求设置和处理。
跳仓法浇筑综合技术措施是在不设缝情况下成功地解决了超长、超宽、超厚的大体积混凝土裂缝控制和防渗问题。
主要技术是:(1)利用"抗放兼施、先放后抗、以抗为主"的原理,经分析科学划分"跳仓块",采取材料、结构、施工管理综合措施,严格实施有效控制混凝土早期裂缝。
(2)长墙配小直径、高密度水平钢筋置于主筋外侧,底板加铺钢筋网,以增加混凝土抗裂能力。
(3)选择低收缩性水泥,采用中、低水化热硅酸盐水泥,优化混凝土配合比,严格控制水泥用量,从而有效控制混凝土温度应力和减少混凝土收缩变形。
(4)严格控制混凝土原材料中粗细骨料含泥量和混凝土坍落度,进一步提高混凝土抗拉强度及极限拉伸变形。
粗骨料宜采用连续级配,其最大粒径不宜大于40mm,含泥量不大于1%;细骨料宜采用中砂,优先采用河沙,控制含泥量不大于3%。
(5)混凝土采用矿粉和粉煤灰双掺技术,用量按矿粉为10%,粉煤灰25%等量替代水泥,外加剂使用减水剂含量0.5%,可以改善混凝土的性能,达到泌水少、流动度和可塑性好、水化热降低的效果,从而有利于防止大体积混凝土内部温升而引起的裂缝和变形。
(6)加强信息化施工,采用测温法实现温控。
采用塑料薄膜保湿加草袋保温的综合养生措施尽快回填覆土,以达缓慢降温,充分发挥混凝土的应力松弛效应,降低约束应力。
本成果所进行的裂缝控制理论分析,包括强度及变形分析。
紧密联系工程实践:混凝土的温度应力与结构长度并非线性关系,超长结构的混凝土裂缝是可控的。
超长、超宽、超厚的大体积混凝土结构不设变形缝和后浇带,利用不加任何膨胀剂的常规混凝土采取"分块跳仓法浇筑综合技术措施",可有效控制混凝土有害裂缝,确保了工程抗裂安全度,较目前国内外常用的施工方法具有创新性,突破了国内规范中地下长墙变形缝许可间距的规定。
跳仓法仓块划分及施工部署一、仓块划分1. 跳仓法的跳仓原则、尺寸和间隔施工时间要求。
跳仓法的原则为“隔一跳一”,即至少隔一仓块跳仓或封仓施工,上下层的分仓施工缝可不对齐。
最大分块尺寸不宜大于40m,分块最大尺寸可调整到60m。
跳仓间隔,封仓间隔施工时间选为10d。
2.仓块划分本工程地库底板面积为12246㎡,总建筑面积为40727.69㎡。
底板和顶板依据“跳仓”工艺及原图纸设计中温度后浇带划分成34块仓块(不包含主楼,详见附图“跳仓平面布置图”),地下室外墙划分成24块仓块,但因存在10个外墙沉降后浇带,故仅需考虑14个外墙温度后浇带。
跳仓法布置图中,仓块尺寸最大的是10仓块,面积约为1407平方米,混凝土方量约588立方米。
最小仓块为1仓块,面积约为300平方米,混凝土方量约120立方米。
二、跳仓法施工部署本工程计划分南、北两大区域施工,采用“跳仓法”施工工艺,针对本工程施工的实际情况结合图纸设计底板厚度及混凝土配比,本工程因为混凝土标号为C35较高,故封仓间隔时间选用10天。
封仓时间间隔为10天。
1.底板跳仓法施工顺序根据跳仓平面布置图,底板共划分为34个施工段(北区18块仓块、南区16块仓块),因主楼、超市、社区中心与地库间有沉降后浇带隔开,故可单独进行施工;又因每栋主楼仅有2块仓块,仅需按原图设计主楼温度后浇带自然分隔成2块即可,先施工西侧仓块、再施工东侧仓块,间隔时间为10天。
以下对地库部位详述如下:施工顺序如下:2.外墙施工段“跳仓”划分外墙施工段划分结合基础平面布置图及地下室底板仓位划分的区域,分为24个施工段:1、2#楼北侧4个,2、3、4#楼东侧9个,1、7、8#楼西侧7个,5、6#主楼南侧4个,共24个仓块),其根据地库仓块施工顺序依次施工,通过跳仓法,可取消14个温度后浇带(即:1、2#楼北侧4个,1、7、8#楼西侧5个,2、3、4#楼东侧4个,7#楼南侧1个)。
3、顶板跳仓法施工段划分顶板施工仓块划分与基础底板相对应,划分为34个仓块,位置同基础底板。
施工顺序和方法同底板。
三、跳仓法混凝土施工要求。
1、泵管的布置及混凝土泵送泵管的布置原则:宜直,转弯缓,管线短,接头严和管架牢固。
水平配管接头处设马凳,转弯处必须设井字形支架。
(1)对砼泵送岗位的要求A)泵机操作人员持证上岗。
B)水、电供应到位。
C)规定联络统一信号或配备通讯设备。
D)泵机先行启动运转,检查正常后报告生产负责人。
(2)砼的泵送程序A)润管:砼在泵送以前,应先泵水,然后泵送水泥浆或水泥砂浆,使管壁处于充分滑润状态。
B)泵送砼泵送按初始泵送、正常泵送、短时间停泵、长时间停泵的操作规程作业。
2.跳仓法跳仓顺序和混凝土结构施工顺序。
2.1施工时,严格按照跳仓的顺序布置图进行混凝土浇筑施工。
2.2混凝土结构施工顺序:底板→墙、柱、顶3.混凝土施工缝要求:施工缝防水材料采用-3*300止水钢板。
施工缝封堵采用的密目钢板网(网孔5mm*5mm)。
止水钢板需布置构件中间位置。
在现浇板处预留施工缝的部位,用钢板网做立挡,采用直径12钢筋焊制钢筋支架,钢板网和钢筋支架绑扎在一起,钢筋支架与上下层板筋满扣绑扎;剪力墙处的止水钢板通过剪力墙端部模板固定于墙体中间。
底板周边剪力墙反口、水平施工缝、外墙施工缝处应凿除浮浆、不密实部位混凝土,再进行凿毛处理。
施工缝在封仓前,应对施工缝处(钢板网可不用凿除)的杂物、混凝土浮浆、松散混凝土块、止水钢板上的混凝土应清除干净,并进行清洗湿润。
若在施工缝周围(已浇筑完的钢丝网内侧的混凝土)存在孔洞、松散等不密实的混凝土部位,应将钢板网和混凝土一起凿除,直至密实为止,然后清洗干净,浇水湿润,以保证混凝土接缝处的施工质量。
3.混凝土的浇筑要求(1)混凝土浇筑前应对混凝土振捣工进行培训,使其了解混凝土的施工要求和掌握本工程混凝土的浇筑、振捣施工工艺和操作技能。
本工程采用二次振捣和二次抹面施工工艺。
(2)混凝土采用斜坡分层连续浇筑的方式进行施工,所有水平分层或水平构件的混凝土均用振动棒振捣密实,层间最长的间歇时间不应大于混凝土的初凝时间,水平构件的混凝土表面处用振动棒振捣外,还应在面层混凝土浇筑2~3小时后,用平板振动器进行纵横向振捣,顺边搭接振捣宽度不少于50mm。
剪力墙竖向施工缝周边的混凝土浇筑应放慢浇筑速度,待分层振捣密实后,方可继续向上浇捣混凝土,以保证施工缝处混凝土的浇筑质量。
墙体砼的浇筑从每仓墙体一端向另一端均匀推进浇筑,浇筑点不能过于集中,当墙体有洞口时,洞口两段混凝土浇筑高度要保持一致,墙体砼分层浇筑,每次浇筑高度为500MM。
砼分层浇捣示意图在集水坑和底板高低跨相接处模板安装应注意在进行混凝土浇筑时从模板两侧对称部位同时下料,振捣时振捣棒斜插入模板下口先振捣,由于模板底部开口,混凝土内气泡能泛出,故摸板下口部位的混凝土能保证振实。
在浇筑坑底部混凝土2~3h 后,待底部混凝土接近初凝时,再进行其他部分混凝土的浇筑。
砼的振捣:振捣是一个重要环节,一定要严格按操作规程操作,做到快插慢拨,快插是为了防止上层砼振实后而下层砼内气泡无法排出,慢拨是为了能使砼能填满棒所造成的空洞。
在振捣过程中,振捣棒略上下抽动,使砼振捣密实,插点要均匀,插点之间距离一般控制在40cm左右,振捣时间不超过15S,离开模板距离不大于25cm,采用单一的行列形式,不要与交错式混用,以免漏振。
振捣时间要掌握好,不要过长,也不要过短,一般控制在20~30s之间,宜在砼表面泛浆,不出现气泡,砼不再下沉为止。
在振捣过程中,不得触及钢筋,模板,以免其发生移位,出现跑模现象。
振捣上层砼时,振捣棒插入下层砼约50mm,以消除上下层之间冷缝,确保砼质量。
根据混凝土泵送时自然形成的坡度,在每个浇筑带的前后,中部布置三道振动器,主要通过混凝土的振动流淌达到均匀的铺坍的要求。
(3)混凝土的坍落度应及时跟踪实测,浇筑工作面的坍落度应控制在120±20mm,当个别泵车的混凝土坍落度不满足施工要求时,可以使用外加剂对混凝土坍落度进行适度调整。
当采用外加剂调整混凝土拌合物质量,搅拌运输车应进行快速搅拌,搅拌时间不应小于120s,符合要求后,方可出料浇筑。
(4)严禁采用直接加水调整混凝土坍落度和混凝土拌合物质量的方法。
(5)混凝土浇筑应加强振捣, 但应避免漏振、过振,以期获得密实的混凝土,提高混凝土密实度和抗拉强度。
当混凝土按基准标高面浇完一定数量后,在混凝土初凝前,用铝合金长刮尺表面刮平,铁抹子搓平压实,这是第一遍。
第二遍待收水后,基础表面沿钢筋位置出现收水裂缝,用磨光机提浆,闭合收水裂缝。
第三遍在混凝土终凝前,用铁抹子对混凝土面层进行压光处理。
混凝土面层收光后及时进行保温覆盖。
四、混凝土的养护1、混凝土的养护期间必须严格控制其内外温差,确保不出现有害裂缝,确保混凝土质量,养护是一项十分关键的工序,应根据气候条件采取控温措施,并按需要,测定浇筑后的混凝土表面和内部温度,将温差控制25℃范围内。
2、混凝土养护要达到保温和保湿的双重目的。
保温能保持混凝土表面温度不至过快散失,减小混凝土表面的热扩散和温度梯度,防止产生表面裂缝,同时延长散热时间,可充分发挥混凝土的潜力和材料的松弛特性,使混凝土的平均总温差所产生的拉应力小于混凝土抗拉强度,防止产生贯通裂缝。
