石灰砂浆抹面施工方案
一、施工准备
1. 准备工具和材料:
- 石灰砂浆
- 砂浆平板
- 抹刀
- 清水
- 施工工具(拖把、水桶等)
- 铺贴施工所需的辅助材料(抗裂网、角铁等)
2. 对基层进行检查和处理:
- 清除基层表面的灰尘、油污等杂物
- 检查基层是否平整、无明显裂缝,确保基层牢固、干燥
3. 预处理工作:
- 对墙面进行涂料处理,提高石灰砂浆抹面的附着力
- 对墙面进行湿润处理,避免石灰砂浆迅速吸水,影响施工效果
二、施工步骤
1. 调制石灰砂浆:
- 按照砂浆产品说明书的比例,将石灰粉和砂浆粉均匀混合,并加入适量清水,搅拌至砂浆均匀、湿润的状态
2. 抹面施工:
- 将预调制好的石灰砂浆倒在砂浆平板上
- 使用抹刀将砂浆均匀地抹在墙面上,力度均匀、厚度一致
- 抹面时要注意保持墙面的垂直、水平度,并做好预留缝隙处理
3. 养护:
- 抹面结束后,对施工部位进行覆盖保护,避免外来污染
- 进行养护,保证石灰砂浆充分固化、干燥
- 养护期间应避免冲击、撞击,防止抹面层开裂
三、安全注意事项
1. 使用工具时应注意安全,避免造成伤害
2. 施工现场应保持整洁,避免发生意外
3. 按照砂浆产品说明书的要求进行操作,避免使用过量或过少的水份
4. 施工过程中要穿戴好个人防护装备
5. 出现安全事故或违反操作规程时,应立即停工,进行处理和总结
以上是石灰砂浆抹面施工方案的一般步骤和注意事项,祝施工顺利!如有需要,可根据具体情况进行调整和补充。
内墙水泥石灰砂浆抹灰作法
a 普通砖墙:
1、l:l:6 水泥石灰砂浆打底。
厚:7--9mm
2、1:1:6水泥石灰砂浆中层. 厚: 7 -- 9mm
3、石灰膏或大白腻子面层: 1 2mm
b 有吸音要求的房间:
1,1:1:5:3 水泥石灰木屑砂浆砂浆底层,面层.
[ 木屑处理同石灰砂浆抹灰,分两遍成活,木抹子搓平]
c 需做油漆面:
1 ,1:0.3:3 水泥石灰砂浆打底.厚:7mm
2 同上中层厚:7mm [ 待基层七--八层干后施工]
3 同上面层厚:5mm [面层用木抹搓平,铁抹压实.压光]
[二]
砼墙抹水泥砂浆:
1, 打底:1:0.3:3 成1:1:6 水泥石灰砂浆打底,[基层应先浇水湿润,刷一遍水泥浆,分两遍抹成]
2, 罩面:水泥石灰砂浆罩面. [其他同砖墙抹石灰砂浆]
内墙石灰砂浆抹灰作法
[ 一]普通砖墙:分层作法,操作要点及厚度:
1、1:2.5 石灰砂浆打底
2、1:2.5 石灰砂浆中层
3、石灰膏或大白腻子(或1:1石灰砂浆)底7~9mm,中7~9mm,面。
内墙抹石灰砂浆工艺1. 简介内墙抹石灰砂浆工艺是指在内墙表面使用石灰砂浆进行抹灰,以达到美观、耐久、防潮的效果。
石灰砂浆是一种传统的墙面装饰材料,具有良好的透气性、防火性、耐候性等特点,因此在装修中广泛应用。
2. 准备工作在进行内墙抹石灰砂浆工艺之前,需要进行以下准备工作:2.1 清洁表面首先,需要将内墙表面清洁干净,去除附着在墙面上的尘土、油污等杂质,确保墙面平整、干燥。
2.2 准备材料在进行抹灰工艺之前,需要准备以下材料和工具: - 石灰砂浆 - 清水 - 抹灰板刀- 抹灰底板3. 施工步骤3.1 浸湿墙面首先,用清水将要抹灰的内墙表面进行湿润处理,使墙面吸水饱和,这样可以提高石灰砂浆的粘结力和润湿性。
3.2 刮涂抹灰底板然后,使用抹灰板刀将抹灰底板均匀地涂刮在墙面上,厚度约为1-2mm。
抹灰底板的作用是填平墙面不平整的部分,为后续的抹灰工作做好基础。
3.3 水泥砂浆拌合将石灰砂浆和适量的清水按照一定比例进行拌合。
拌合时,需要确保石灰砂浆充分湿润,均匀混合,没有结块。
3.4 抹灰在水泥砂浆拌合好后,用抹灰板刀将砂浆均匀地涂抹在墙面上。
起初可先抹一薄层,然后等待其初干,再进行第二层、第三层的抹灰。
3.5 抹平在将砂浆抹在墙面上后,用抹灰板刀将砂浆进行抹平。
要注意的是,抹平的力度要轻柔,以免破坏砂浆的粘结性和平整度。
3.6 养护完成抹灰后,需要对墙面进行养护,以保证石灰砂浆的质量和效果。
养护的方法可包括保湿、遮阳、防风等,可根据实际情况选择适当的养护方式。
4. 注意事项•施工过程中要注意安全,戴好口罩、手套等个人防护用品。
•在进行抹灰工作时,要确保墙面表面平整、湿润,以提高砂浆的粘结力。
•石灰砂浆施工完毕后,要及时进行养护,防止砂浆干燥过快导致开裂。
•抹灰工作需要专业人员进行施工,以确保施工质量。
5. 结论内墙抹石灰砂浆工艺是一种简单而实用的装修方式,它不仅可以美观墙面,还可以提高墙面的防潮性能。
内墙抹石灰砂浆技术交底内墙抹石灰砂浆技术交底一、施工前准备1、材料准备:石灰、沙子、水,边角料、水泥(可选)。
2、工具准备:砂浆桶、刷子、抹子、平整板、橡皮刮板、钢钉、铁丝钩、尺子、细线、水平仪等。
3、基层处理:基层应平整、无凹凸、无明显的裂缝等。
如果基层不平整,应先用抹灰砂浆进行找平。
4、基层处理:墙面要刮涂一层基层灰,抹好后要抹平整,无垂直面,墙面颜色均匀,是浅灰色的,不能有砂子等杂质存在,可进行第二遍涂抹。
二、施工过程1、足够的配合水,把石灰和沙子混合起来,注意要均匀搅拌,搅拌时间不能太长。
2、墙面首先用水扫一遍,把浮尘清洗干净,以免影响黏附。
3、采用平整板测出要抹的部位的厚度,涂抹砂浆之前,先在最底部上涂抹一层薄的砂浆,以达到提高保水性和增加黏度的目的。
4、砂浆均匀地涂在墙面部位,砂浆不宜太稠,不宜涂抹过厚。
5、当砖墙部分装修完毕后,需要在砖墙表面涂一层石灰砂浆,用以填平砖缝,等到干燥后再用抹子抹平。
6、抹浆时,要注意在脚手架上进行,从下到上依次涂抹,如有空隙处,需用料多的抹子填补,然后用橡皮泥工具或抹子互相擦净,尽可能的抹平整。
7、角落和电线插座等凸出的地方,用边角灰进行涂抹平整。
8、砂浆涂抹中,注意墙面和砂浆交界处的平整和颜色均匀。
9、注意密封处理,砂浆涂抹结束后,一定要注意加强密封处理,避免淋雨、被阳光暴晒等。
三、注意事项1、在石灰砂浆施工的过程中,一定要注意配合水的品控,水质过多过少都会影响施工质量。
2、在施工过程中,要注意施工的时间,不要让砂浆过早的干硬,适当进行保水处理。
3、在施工过程中对于拐角、电线插孔等细节部分,要做好不同材料的转换。
4、选用优质的石灰和沙子,可以大大增强砂浆的黏合力和抗压强度。
5、在墙面涂抹完砂浆后,要用湿布擦拭一遍,避免出现开裂或者脱落现象。
6、如果有需要,可以在砂浆中加入少量的水泥,可以增加砂浆的硬度和强度。
7、施工完毕后,及时对施工现场进行清理,保持建筑的整洁和卫生。
一、工程概况本工程为一住宅楼室内墙面抹灰工程,总面积约为5000平方米。
墙面抹灰采用石灰砂浆,抹灰厚度为20mm。
为确保抹灰质量,特制定本专项方案。
二、施工准备1. 材料准备:选用优质石灰、中砂、水泥等原材料,确保材料质量符合国家相关标准。
2. 工具准备:准备抹子、铲刀、搅拌机、水平尺、线锤、靠尺板等施工工具。
3. 人员准备:组织具有丰富经验的施工人员进行施工,并对施工人员进行技术交底。
三、施工工艺1. 基层处理(1)清除墙面灰尘、油污、锈迹等杂物。
(2)检查墙面平整度,对不平整处进行凿毛处理。
(3)对墙体进行浇水湿润,以利于砂浆的粘结。
2. 砂浆配制(1)石灰砂浆配比:石灰:中砂:水泥=1:2:0.5。
(2)将石灰、中砂、水泥按配比进行搅拌,搅拌均匀后即可使用。
3. 抹灰施工(1)将砂浆均匀涂抹在墙面上,厚度约为10mm。
(2)用抹子将砂浆抹平,使墙面平整度达到要求。
(3)在砂浆初凝前进行第二遍抹灰,厚度约为10mm。
(4)第二遍抹灰完成后,用靠尺板检查墙面平整度,如有不平整处进行修整。
4. 抹灰养护(1)抹灰完成后,及时进行洒水养护,保持墙面湿润。
(2)养护时间不少于7天,以确保砂浆强度达到要求。
四、质量控制1. 材料检验:对原材料进行抽样检验,确保材料质量符合国家相关标准。
2. 施工过程控制:严格按照施工工艺进行施工,确保施工质量。
3. 质量验收:抹灰完成后,进行自检和验收,确保墙面平整、无裂缝、无空鼓等现象。
五、安全措施1. 施工人员应佩戴安全帽、安全带等个人防护用品。
2. 施工现场应设置安全警示标志,防止人员误入危险区域。
3. 施工过程中,注意用电安全,防止触电事故发生。
4. 施工现场应保持整洁,及时清理施工垃圾。
六、环境保护1. 施工过程中,严格控制粉尘、噪音等污染。
2. 施工垃圾应分类收集,及时清运。
3. 施工现场应保持绿化,降低扬尘污染。
本专项方案旨在确保石灰砂浆抹灰工程的质量和安全,为业主提供满意的居住环境。

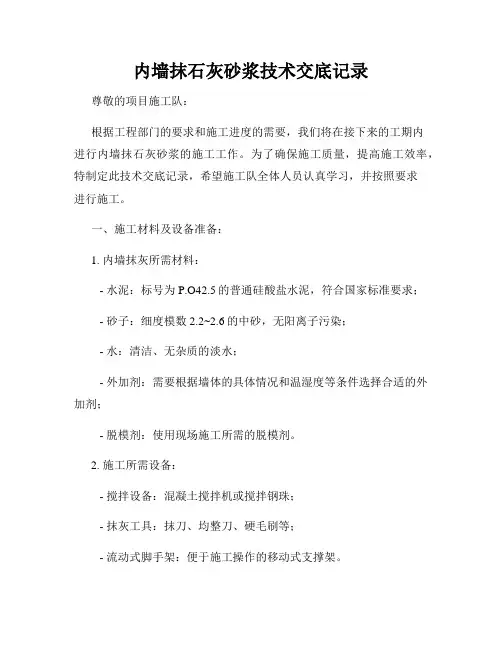

内墙抹石灰砂浆技术交底记录尊敬的项目施工队:根据工程部门的要求和施工进度的需要,我们将在接下来的工期内进行内墙抹石灰砂浆的施工工作。
为了确保施工质量,提高施工效率,特制定此技术交底记录,希望施工队全体人员认真学习,并按照要求进行施工。
一、施工材料及设备准备:1. 内墙抹灰所需材料:- 水泥:标号为P.O42.5的普通硅酸盐水泥,符合国家标准要求;- 砂子:细度模数2.2~2.6的中砂,无阳离子污染;- 水:清洁、无杂质的淡水;- 外加剂:需要根据墙体的具体情况和温湿度等条件选择合适的外加剂;- 脱模剂:使用现场施工所需的脱模剂。
2. 施工所需设备:- 搅拌设备:混凝土搅拌机或搅拌钢珠;- 抹灰工具:抹刀、均整刀、硬毛刷等;- 流动式脚手架:便于施工操作的移动式支撑架。
二、施工步骤:1. 基础处理:在开始抹灰施工前,首先应确保基层墙面平整、清洁,并将墙面上的浮尘、油污等杂质清除干净。
2. 配制砂浆:2.1 按照设计要求和比例准确配制砂浆。
一般情况下,水泥与砂子的配合比为1:3。
2.2 当配制砂浆时,首先将水倒入搅拌桶中,然后将水泥和砂子逐渐加入搅拌中,同时边搅拌边加水直至达到施工要求。
3. 抹灰施工:3.1 在施工前,确保基层墙面湿润,但无明水。
3.2 用抹刀将砂浆均匀涂敷在墙面上,厚度不得超过设计要求。
3.3 抹灰表面应平整、光滑,无裂缝和起泡。
4. 抹灰表面处理:4.1 在抹灰初凝后,应及时使用均整刀进行打磨,以提高墙面的平整度和光滑度。
4.2 如遇到施工接缝处,应采取补充砂浆的方式进行修复。
5. 抹灰保护:5.1 在抹灰后,应进行及时的保护措施,防止墙面受到外力撞击和水分蒸发等影响施工质量。
5.2 根据天气情况,及时进行保湿,确保砂浆正常硬化。
5.3 进入下一道工序前,应等待抹灰层充分干燥,达到设计强度要求。
三、安全与质量控制:1. 施工现场应符合安全、整洁、有序的要求。
2. 施工人员应定期参加安全技术交底,熟悉施工操作规程,并使用个人防护装备。
内墙抹灰技术标准1. 引言内墙抹灰是指将一层薄石灰砂浆涂抹在内墙表面,主要用于平整墙面、防水和增加墙体结构强度。
本文档旨在规范内墙抹灰工作的技术标准,以确保施工质量和效果。
2. 抹灰材料2.1 石灰砂浆抹灰材料应选用符合国家标准的石灰砂浆,具备良好的黏结性、耐水性和耐久性。
2.2 混凝土墙面处理剂在抹灰前,混凝土墙面应进行处理。
处理剂应选用符合要求的产品,具备填补表面小孔和增强黏结力的功能。
2.3 防水材料如需对内墙进行防水处理,应选用符合国家标准的防水材料,确保其防水效果和使用寿命。
3. 施工准备3.1 清理墙面施工前,应清理墙面,确保墙面干净、无灰尘、油污和松散物。
3.2 处理墙面如果墙面有裂缝或不平整的情况,应先进行修补和打磨,保证墙面平整。
3.3 基层处理在施工前,应对基层进行处理。
如果基层含水率过高,应先进行干燥处理;如果基层质量不佳,应进行修补和加固。
4. 施工工艺4.1 保护措施施工开始前,应先对周围环境进行保护,如铺设保护膜或用塑料布覆盖,以避免抹灰材料和水溅到墙外。
4.2 抹灰层厚度抹灰层厚度应根据设计要求进行控制,一般不超过20mm。
若需施工多层抹灰,每层抹灰厚度应控制在8-10mm,且每层抹灰之间应有足够的养护时间以确保粘结和稳定性。
4.3 抹灰过程将预拌好的石灰砂浆均匀涂抹在墙面上,使用抹子或抹刀进行抹平和压实。
抹灰层应均匀、平整、无明显的悬浮颗粒和裂缝。
4.4 养护抹灰完成后,应及时进行养护。
养护时间至少为7天,期间应避免直接暴露在阳光下和水的浸泡。
养护期过后,可进行下一道工序或进行涂刷装饰。
5. 质量验收5.1 表面平整度按照国家标准,应进行表面平整度检测。
墙面不应有凹凸不平或明显鼓泡现象,平整度误差不应超过规定范围。
5.2 抹灰层厚度按照设计要求,测量抹灰层厚度并进行验收,应符合设计要求和国家标准。
5.3 黏结强度通过抽样检测黏结强度,确保抹灰层与基层牢固粘结。
6. 安全注意事项6.1 工具使用在施工过程中,应正确使用和保养工具,避免使用损坏或不符合要求的工具。

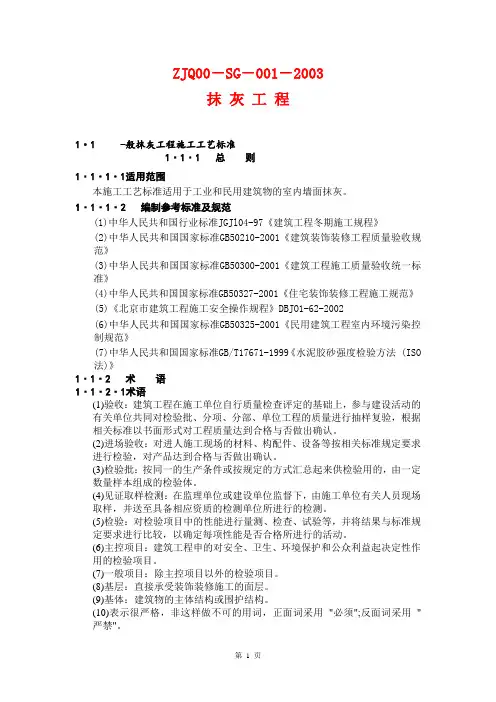

ZJQ00-SG-001-2003抹灰工程1·1 -般抹灰工程施工工艺标准1·1·1 总则1·1·1·1适用范围本施工工艺标准适用于工业和民用建筑物的室内墙面抹灰。
1·1·1·2 编制参考标准及规范(1)中华人民共和国行业标准JGJl04-97《建筑工程冬期施工规程》(2)中华人民共和国国家标准GB50210-2001《建筑装饰装修工程质量验收规范》(3)中华人民共和国国家标准GB50300-2001《建筑工程施工质量验收统一标准》(4)中华人民共和国国家标准GB50327-2001《住宅装饰装修工程施工规范》(5)《北京市建筑工程施工安全操作规程》DBJO1-62-2002(6)中华人民共和国国家标准GB50325-2001《民用建筑工程室内环境污染控制规范》(7)中华人民共和国国家标准GB/T17671-1999《水泥胶砂强度检验方法 (ISO法)》1·1·2 术语1·1·2·1术语(1)验收:建筑工程在施工单位自行质量检查评定的基础上,参与建设活动的有关单位共同对检验批、分项、分部、单位工程的质量进行抽样复验,根据相关标准以书面形式对工程质量达到合格与否做出确认。
(2)进场验收:对进人施工现场的材料、构配件、设备等按相关标准规定要求进行检验,对产品达到合格与否做出确认。
(3)检验批:按同一的生产条件或按规定的方式汇总起来供检验用的,由一定数量样本组成的检验体。
(4)见证取样检测:在监理单位或建设单位监督下,由施工单位有关人员现场取样,并送至具备相应资质的检测单位所进行的检测。
(5)检验:对检验项目中的性能进行量测、检查、试验等,并将结果与标准规定要求进行比较,以确定每项性能是否合格所进行的活动。
(6)主控项目:建筑工程申的对安全、卫生、环境保护和公众利益起决定性作用的检验项目。
使用石灰砂浆抹灰的工艺流程1. 石灰砂浆抹灰简介石灰砂浆抹灰是一种传统的建筑装饰材料,具有良好的透气性、耐久性和卫生性能。
它广泛用于室内和室外墙面的抹灰,以提供平整、美观和耐久的表面。
下面是使用石灰砂浆抹灰的一般流程。
2. 准备工作在进行石灰砂浆抹灰之前,需要进行一些准备工作,确保施工材料和场地准备得当。
2.1 材料准备•石灰砂浆:选择质量好、符合国家标准的石灰砂浆,可以选择预拌的石灰砂浆,也可以配制自己的石灰砂浆。
•混凝土基层处理剂:用于提高混凝土基面的附着力和均匀性。
•抹灰网格布:加强基层与石灰砂浆之间的粘结强度,防止裂缝的产生。
•水:用于配制石灰砂浆,水质应清洁。
•工具:包括抹灰刀、刮板、拖把、抹泥工具和测量工具等。
2.2 场地准备在开始施工之前,需要确保施工场地的基层平整、干燥和无尘。
必要时,还需清理基层上的浮尘、油污和有害物质。
3. 施工步骤3.1 基层处理•清理基层:清除基层上的灰尘、油污和松散物质,确保基层表面干净。
•处理裂缝:对于有裂缝的基层,需要使用修补材料进行修复,确保基层平整。
•湿润基层:使用清水湿润基层,防止基层吸水过快影响抹灰效果。
3.2 预涂石灰砂浆在进行主抹灰之前,需要进行一次预涂石灰砂浆的操作,以提高基层的附着性和充实度。
•涂刷基层处理剂:使用刮板将基层处理剂均匀地涂刷在基层上,形成一层薄膜。
•准备石灰砂浆:按比例将石灰砂浆与清水混合,搅拌均匀。
•预涂石灰砂浆:使用抹灰刀将石灰砂浆均匀地涂抹在基层上,厚度一般为3-5mm。
•等待干燥:让预涂的石灰砂浆充分干燥,一般需要1-2天的时间。
3.3 主抹灰在预涂层干燥后,进行主抹灰,建立最终的抹灰层。
•准备石灰砂浆:按比例将石灰砂浆与清水混合,搅拌均匀。
•抹灰网格布:将抹灰网格布铺贴在预涂层上,用刮板将其压实,加强与抹灰层之间的粘结强度。
•抹灰:使用抹灰刀将石灰砂浆均匀地抹在基层上,厚度一般为10-20mm。
•整平: 使用抹泥工具在抹灰层上进行整平,保证表面平整度。
内墙抹石灰砂浆1范围本工艺标准适用于工业与民用建筑的内墙抹石灰砂浆(包括抹水泥踢脚或墙裙及窗台)。
2 施工准备2.1 主要材料和机具:2.1.1石灰膏:应用块状生石灰淋制,必须用孔经不大于3mm x 3mm的筛过滤,并贮存在沉淀池中。
熟化时间,常温下一般不少于15d;用于罩面灰时,不应少于30d。
使用时,石灰膏内不得含有未熟化的颗粒和其它杂质。
2.1.2磨细生石灰粉:其细度应通过4900孔/cm2筛,用前应用水浸泡使其充分熟化,其熟化时间应为3d以上。
2.1.3水泥:325目矿渣水泥和普通硅酸盐水泥。
应有出厂证明或复试单,当出厂超过三个月,按试验结果使用。
2.1.4 砂:中砂,平均粒径为0.35〜0.5mm,使用前应过5mm孔径的筛子。
且不得含有杂质。
2.1.5纸筋:使用前应用水浸透、捣烂,并应洁净;罩面纸筋宜用机碾磨细。
稻草。
麦秸应坚韧、干燥,不含杂质,其长度不应大于30mm。
稻草、麦秸应经石灰浆浸泡处理。
2.1.6麻刀:要求柔软,干燥,敲打松散,不含杂质,长度10〜30mm,在使用前4〜5d用石灰膏调好(也可用合成纤维)。
2.1.7主要机具:砂浆搅拌机、纸筋灰搅拌机、平锹、筛子(孔径5mm)、窄手推车、大桶、灰槽、灰勺、2.5m大杠、1.5m中杜、2m靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、塑料袜子、八字靠尺、5〜7mm厚方口靠尺、阴阳角抹子、长舌铁抹子、铁水平、长毛刷、排笔、钢丝刷、笤帚、喷壶、胶皮水管、小水桶、粉线袋、小白线、钻子(尖、扁头)、锤子、钳子、钉子、托线板、工具袋等。
2.2 作业条件:2.2.1必须经过有关部门进行结构工程的验收,合格后方可进行抹灰工程。
2.2.2抹灰前应检查门窗框安装位置是否正确,与墙体连接是否牢固。
连接处缝隙用 1 : 3水泥砂浆或1 : 1 : 6水泥混合砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺少量麻刀嵌塞,使其塞缝密实;木门框需设铁皮保护。
2.2.3将过梁、梁垫、圈梁及组合柱表面凸出部分混凝土剔平。
对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道(内掺水重10%的107胶),紧跟用1 : 3水泥砂浆分层补平;脚手眼应堵严,外露钢筋头、铅丝头等要剔除,窗台砖应补齐;内隔墙与楼板、梁底等交接处应用斜砖砌严。
2.2.4管道穿越墙洞、楼板洞应及时安放套管,并用 1 : 3水泥砂浆或豆石混凝土填嵌密实;电线管、消火栓箱、配电籍安装完毕,并将背后露明部分钉好铅丝网;接线盒用纸堵严。
2.2.5壁柜门框及其木制配件安装完毕;窗帘钩、通风篦子。
吊柜及其它预埋铁件位置和标高准确无误,并刷好防腐、防锈涂料。
2.2.6砖墙基层表面的灰尘、污垢和油渍等应清除干净,并浇水湿润。
2.2.7根据室内高度和抹灰现场的具体情况,提前准备好抹灰高凳或脚手架,架子应离开墙面及墙角200〜250mm ,以利操作。
2.2.8室内大面积施工前应制定施工方案,先做样板间,经鉴定合格后再大面积施工。
2.2.9屋面防水工程完工前进行室内抹灰时,必须采取防护措施。
3操作工艺3.1 工艺流程:—做护角—抹水泥窗台3.2 墙面浇水:抹灰前一天,应用胶皮管自上而下的浇水湿润。
3.3 一般抹灰按质量要求分为普通、中级和高级三级,室内砖墙抹灰层的平均总厚度,不得大于下列规定:普通抹灰---- 18mm中级抹灰---- 20mm高级抹灰---- 25mm根据设计图纸要求的抹灰质量等级,按基层表面平整垂直情况,吊垂直、套方、找规矩,经检查后确定抹灰厚度,但最少不应小于7mm。
墙面凹度较大时要分层衬平(石灰砂浆和水泥混合砂浆每层厚度宜为7〜9mm),操作时先抹上灰饼再抹下灰饼;抹灰饼时要根据室内抹灰的要求(分清抹踢脚板还是水泥墙裙),以确定下灰饼的正确位置,用靠尺板找好垂直与平整。
发饼宜用1 : 3水泥砂浆抹成5cm见方形状。
3.4 抹水泥踢脚板(或水泥墙裙):用清水将墙面洇透,尘土、污物冲洗干净,根据已抹好的灰饼充筋(此筋应冲得宽一些,8〜10cm为宜,因此筋即为抹踢脚或墙裙的依据,同时也是抹石灰砂浆墙面的依据),填档子,抹底灰一般采用1 : 3水泥砂浆,抹好后用大杠刮平。
木抹子搓毛,常温第二天便可抹面层砂浆。
面层灰用 1 : 2.5水泥砂浆压光。
墙裙及踢脚抹好后,一般应凸出石灰墙面5〜7mm,但也有的做法与石灰墙面一平或凹进石灰墙面的,应按设计要求施工(水泥砂浆墙裙同此作法)。
3.5 做水泥护角:室内墙面的阳角、柱面的阳角和门窗洞口的阳角,应用 1 : 3水泥砂浆打底与所抹灰饼找平,待砂浆稍干后,再用107胶素水泥膏抹成小圆角;或用1 : 2水泥细砂浆做明护角(比底灰高2mm,应与石灰罩面齐平),其高度不应低于2m,每侧宽度不小于5cm。
门窗口护角做完后,应及时用清水刷洗门窗框上的水泥浆。
3.6 抹水泥窗台板:先将窗台基层清理干净,松动的砖要重新砌筑好。
砖缝划深,用水浇透,然后用1 : 2 : 3豆石混凝土铺实,厚度大于2.5cm。
次日,刷掺水重10%107胶素水泥浆一道,紧跟抹1 : 2.5水泥砂浆面层,待面层颜色开始变白时,浇水养护2〜3d。
窗台板下口抹灰要平直,不得有毛刺。
3.7 墙面冲筋:用与抹灰层相同砂浆冲筋,冲筋的根数应根据房间的宽度或高度决定,一般筋宽为5cm,可充横筋也可充立筋,根据施工操作习惯而定。
3.8 抹底灰:一般情况下充完筋2h左右就可以抹底灰,抹灰时先薄薄地刮一层,接着分层装档、找平,再用大杠垂直、水平刮找一遍,用木抹子搓毛。
然后全面检查底子灰是否平整,阴阳角是否方正,管道处灰是否抹齐,墙与顶交接是否光滑平整,并用托线板检查墙面的垂直与平整情况。
散热器后边的墙面抹灰,应在散热器安装前进行,抹灰面接搓应平顺。
抹灰后应及时将散落的砂浆清理干净。
3.9修抹预留孔洞、电气箱、槽、盒:当底灰抹平后,应即设专人把预留孔洞、电气箱、槽、盒周边5cm的石灰砂浆刮掉,改抹1 : 1 : 4水泥混合砂浆,把洞、箱、槽、盒周边抹光滑、平整。
3.10 抹罩面灰:当底灰六、七成干时,即可开始抹罩面灰(如底灰过干应浇水湿润)。
罩面灰应二遍成活,厚度约2mm,最好两人同时操作,一人先薄薄刮一遍,另一人随即抹平。
按先上后下顺序进行,再赶光压实,然后用铁抹子压一遍,最后用塑料抹子压光,随后用毛刷蘸水将罩面灰污染处清刷于净。
3.11 冬期施工:应符合下列规定:3.11.1冬期施工,室内砖墙抹石灰砂浆应采取保温措施,拌合砂浆所用的材料不得受冻。
涂抹时,砂浆的温度不宜低于5C。
3.11.2室内抹石灰砂浆工程施工的环境温度不应低于+5C。
放需提前做好室内的采暖保温和防寒工作。
3.11.3用冻结法砌筑的墙,应待其解冻后,而室内温度保持在+5C以上,方可进行室内抹灰。
不得在负温度和冻结的墙上抹石灰砂浆。
3.11.4冬期施工要注意室内通风换气排除湿气、应设专人负责定时开关门窗和测温,抹灰层不得受冻。
4质量标准4.1 保证项目:材料的品种、质量必须符合设计要求和材料标准的规定;各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝等缺陷。
4.2 基本项目:4.2.1表面:普通抹灰:表面光滑、洁净,接槎平整。
中级抹灰:表面光滑、洁净,接槎平整,线角顺直清晰。
高级抹灰:表面光滑、洁净,颜色均匀,无抹纹,线角和灰线平直方正,清晰美观。
4.2.2孔洞、槽、盒、管道后面的抹灰表面:尺寸正确,边缘整齐、光滑;管道后面平整。
4.2.3门窗框与墙体间缝隙填塞密实,表面平整。
护角高度符合施工规范的规定,表面光滑平顺。
4.2.4分格条(缝)宽度:深度均匀,条(缝)平整光滑,楞角整齐,横平竖直、通顺。
4.3 允许偏差项目,见表9-1。
2.顶棚抹灰本表第二项表面平整可不检查,但应平顺5成品保护5.1抹灰前必须事先把门窗框与墙连接处的缝隙用水泥砂浆嵌塞密实(铝合合门窗框应留出一定间隙填塞嵌缝材料,其嵌缝材料由设计确定);门口钉设铁皮或木板保护。
5.2 要及时清扫干净残留在门窗框上的砂浆。
铝合金门窗框必须有保护膜,并保持到快要竣工需清擦玻璃时为止。
5.3 推小车或搬运东西时,要注意不要损坏口角和墙面。
抹灰用的大杠和铁锹把不要靠在墙上。
严禁蹬踩窗台,防止损坏其棱角。
5.4 拆除脚手架要轻拆轻放,拆除后材料码放整齐,不要撞坏门窗、墙角和口角。
5.5 要保护好墙上的预埋件、窗帘钩、通风篦子等。
墙上的电线槽、盒、水暖设备预留洞等不要随意抹死。
5.6 抹灰层凝结前,应防止快干、水冲、撞击、振动和挤压,以保证灰层有足够的强度。
5.7 要注意保护好楼地面面层,不得直接在楼地面上拌灰。
6 应注意的质量问题6.1 门窗洞口、墙面、踢脚板、墙裙上口抹灰空鼓裂缝:6.1.1 门窗框两边塞灰不严,墙体预埋木砖间距过大或木砖松动,经开关振动,将门窗框两边的灰震裂、震空。
故应重视门窗框塞缝工序,应设专人负责。
6.1.2 基层清理不干净或处理不当;墙面浇水不透,抹灰后砂浆中的水分很快被基层(或底灰)吸收,影响粘结力,应认真清理和提前浇水,使水渗入砖墙里面达8〜10mm即可达到要求。
6.1.3 基层偏差较大,一次抹灰过厚,于缩产生裂缝,应分层衬平,每层厚度为7〜9mm。
6.1.4 配制砂浆和原材料质量不符合要求:应根据不同基层采用不同的配合比配制所需的砂浆,同时要加强对原材料和抹灰部位配合比的管理。
6.2 抹灰面层起泡。
有抹纹、爆灰、开花:6.2.1 抹完罩面灰后,压光跟得太紧,灰浆没有收水,故压光后多余的水气化后产生起泡现象。
6.2.2 底灰过分干燥,因此要浇透水。
不然抹罩而灰后,水分很快被底灰吸收,故压光时容易出现漏压或压光困难;若浇的浮水过多,抹罩面灰后,水浮在灰层表面,压光后易出现抹纹。
6.2.3 使用磨细生石灰粉时,对欠火灰、过火灰颗粒及杂质没彻底过滤,灰粉熟化时间不够,灰膏中存有未熟化的颗粒,抹灰后遇水或潮湿空气就继续熟化、体积膨胀,造成抹灰层的爆裂,出现开花。
6.3 抹灰面不平,阴阳角不垂直、不方正:抹灰前应认真挂线,做灰饼和冲筋,阴阳角处亦要冲筋、顺杠、找规矩。
6.4 踢脚板、水泥墙裙、窗台板等上口出墙厚度木一致,上口毛刺和口角不方正:操作时应认真,按规范要求吊垂直,拉线找直、找方,对上口的处理,应待大面抹完后,及时返尺把上口抹平、压光,取走靠尺后用阳角抿子,将角撂成小圆。
6.5 暖气槽两侧、上下窗口墙角抹灰不通顺:应按规范要求吊直,上下窗口墙角应使用通长靠尺,上下层同时操作,一次做好不显接槎。
6.6 管道后抹灰不平、不光,管根空裂:应按规范安放过墙套管,管后抹灰应采用专用工具(长抹子或称大鸭嘴抹子、刮刀等)。
6.7 接顶、接地阴角处木顺直:抹灰时没有横竖刮杠,为保证阴角的顺直,必须用横杠检查底灰,是否平整,修整后方可罩面。
