钻孔灌注桩混凝土浇筑
- 格式:docx
- 大小:21.83 KB
- 文档页数:7
钻孔灌注桩基础施工方案嘿,小伙伴,今天我们来聊聊钻孔灌注桩基础施工方案。
这可是个大工程,涉及到建筑物的根基,马虎不得。
行了,废话不多说,咱们直接进入主题。
一、工程概况得了解这个工程的概况。
钻孔灌注桩是一种常用的桩基形式,适用于各种土层,具有承载能力强、沉降量小、施工速度快等优点。
本次工程位于某城市新区,地质条件复杂,建筑物要求高,所以选择了钻孔灌注桩作为基础。
二、施工准备1.人员准备:组建一个专业的施工队伍,包括项目经理、技术负责人、施工员、安全员等。
2.设备准备:钻孔灌注桩施工需要用到的主要设备有钻机、搅拌机、泵车、混凝土输送泵等。
3.材料准备:混凝土、钢筋、水泥、砂石等建筑材料,确保质量达标。
4.施工图纸及技术规范:熟悉施工图纸,了解工程要求,掌握相关技术规范。
三、施工流程1.测量放线:按照设计图纸,对桩基位置进行测量放线,确保桩位准确。
2.钻孔施工:采用旋挖钻机进行钻孔,钻孔直径、深度等参数按照设计要求进行。
3.钢筋笼制作:根据设计要求,制作钢筋笼,确保钢筋笼的质量和尺寸。
4.混凝土浇筑:将混凝土浇筑到钻孔中,采用泵车输送混凝土,确保浇筑质量。
5.桩顶处理:混凝土浇筑完成后,对桩顶进行处理,确保桩顶质量。
6.检查验收:施工完成后,对桩基进行质量检查,确保满足设计要求。
四、施工要点1.钻孔过程中,要控制好钻孔速度和压力,防止孔壁坍塌。
2.钢筋笼制作时,要确保钢筋间距、直径等参数符合设计要求。
3.混凝土浇筑过程中,要控制好浇筑速度和压力,防止混凝土离析。
4.桩顶处理时,要确保桩顶混凝土的密实度,防止桩顶开裂。
5.施工过程中,要加强现场管理,确保施工安全。
五、施工安全1.建立健全施工现场安全管理制度,明确责任分工。
2.施工人员必须佩戴安全帽、安全带等防护用品。
3.钻孔过程中,要注意防止钻头卡钻、折断等事故发生。
4.混凝土浇筑过程中,要防止混凝土溅伤人。
5.定期对施工现场进行安全检查,发现问题及时整改。
简述钻孔灌注桩灌注水下混凝土的施工要求钻孔灌注桩是一种常见的基础工程施工方法,适用于各种地质条件的建筑工程。
在施工过程中,钻孔灌注桩需进行水下混凝土的灌注。
水下混凝土灌注施工要求如下:1.施工钻孔:钻孔应根据设计要求进行,确保钻孔的垂直度和直径符合设计规定。
钻孔应达到设计要求的深度,且底部以清洁固实状况,无松动土层。
2.钻孔清洁:在灌注之前,应对钻孔进行清洁,清除杂物、切屑等。
清洁方式可以通过冲洗、吹扫等方法进行,以确保钻孔内部光滑、无积水、无松土等杂质。
3.钻孔稳定:为保证钻孔的稳定性,防止塌方和塌孔现象的发生,可以采取披挡、套管或管芯法等支护措施。
根据设计要求选择合适的方法,确保钻孔的稳定性。
4.灌注设备:选择合适的灌注设备,并按照要求进行校准和调试。
确保设备灌注水泥浆料的质量和流量稳定,并具备良好的灌注效果。
5.水下混凝土配比:水下混凝土的配比应根据设计规定进行,确保配合比的准确性和混凝土的强度。
骨料和胶凝材料的选用应符合设计要求,并严格按照配比比例进行混合,确保混凝土的均匀性和稳定性。
6.灌注过程控制:在灌注过程中,应控制好灌注速度和混凝土浆料的流动性。
灌注速度应控制在设计要求的范围内,不得过快或过缓,以免造成坍塌或堵塞。
混凝土浆料的流动性应符合设计要求,以确保灌注均匀。
7.灌注浆料的密度:灌注浆料的密度应符合设计要求。
灌注浆料的密度过高会引起结构重量增加,增加地基承载,过低则会影响结构的稳定性。
根据设计要求控制灌注浆料的密度,确保施工质量。
8.坐沉控制:水下灌注混凝土在灌注后会产生沉降,需要进行坐沉控制。
可以通过在灌注前或灌注过程中采取预拌混凝土、灌浆、挤浆等措施进行坐沉控制,以保证桩的稳定性和承载力。
9.连续施工:在进行水下混凝土灌注时,需要确保施工连续性。
不得因为天气、材料供应等因素中断施工,以免影响整体施工质量。
10.施工管理:在施工过程中,需要进行材料、设备、人员等的管理,确保施工符合规范要求。
钻孔灌注桩混凝土浇筑施工方法一、混凝土配合比桩基混凝土为C30混凝土。
混凝土配制及性能指标按照招标文件、施工图纸、规范及技术标准、施工工艺等综合因素设计。
混凝土配合比通过试配,并经监理及业主验证审批后确定。
二、混凝土拌制及运输桩基混凝土由商混站供应,商混站距现场控制在30分钟以内,每小时最少供应量不小于80nl3 /ho混凝土通过10m3罐车经现有县道和施工便道运输至施工现场进行灌注混凝土运输至现场后,应在浇筑点进行检测,混凝土应无显著离析、泌水现象,坍落度一般情况下宜为180^220mm o如不符合要求,应进行第二次拌和,二次拌和后仍不符合要求时,不得使用。
三、混凝土首封施工混凝土首封采用拔塞法,导管内设球胆作为隔水塞。
先把首封大集料斗中放满混凝土,然后打开卸料阀将混凝土放入小料斗中,当小料斗内混凝土快注满时,通过汽车吊小钩拔落隔水塞,使混凝土沿导管连续的卸放到孔底,同时向大集料斗补充混凝土,直至首封混凝土浇筑完成。
首封混凝土浇筑时应注意护筒内泥浆回流,通过泥浆回流状况可以判断首封成败或孔底是否扩孔。
混凝土首封灌注完成后,用测绳及时测量孔内混凝土面高度,做好混凝土浇筑记录。
印JI 却Hi】小料斗・0 I I 浇注平台型式导管标板I滩注.臂,图1桩基混凝土首封示例四、正常灌注混凝土首封完成后,改用0.3m3小料斗进行桩基混凝土浇筑。
混凝土应连续灌注,不得中断。
在校浇筑过程中,根据规范要求制做混凝土试块,并随时对混凝土的和易性、坍落度进行检测,不符合要求的混凝土不得进行灌注,确保成桩的质量。
在混凝土灌注时,始终保持护筒内泥浆面高于护筒底0. 5m以上。
混凝士灌注过程中,随时测量混凝土面的高度,并做好记录,正确计算导管埋入混凝土深度,导管的埋置深度宜控制在2〜6m。
当导管埋深过大时,及时拆卸导管,拆除导管前由技术人员进行复核,确认无误后方可拆除,导管拆除后要及时清洗,以备下次再用。
灌注过程中,应注意观察管内混凝土下降和孔内水位升降情况,当混凝土灌注出现不连续时,可上下提动导管,保证混凝土的正常翻浆,但应确保导管埋深不小于2瞑为防止钢筋骨架上浮,当混凝土拌和物上升到骨架底口41n以上时,提升导管,使其底口高于骨架底部2m以上后再恢复正常灌注速度。

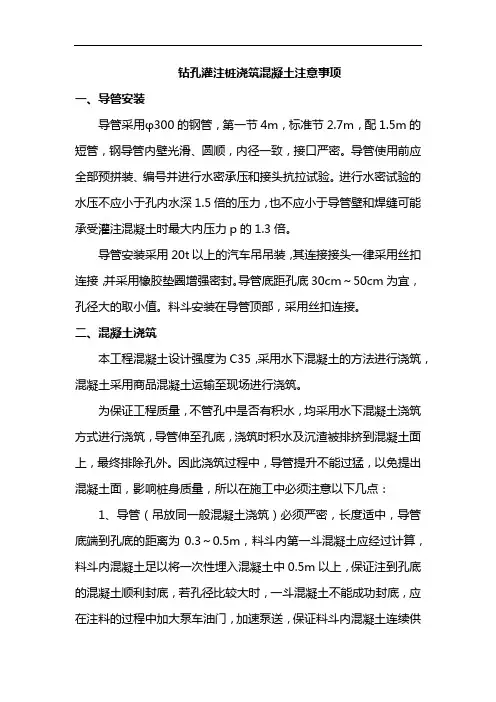

钻孔灌注桩浇筑混凝土注意事项一、导管安装导管采用φ300的钢管,第一节4m,标准节2.7m,配1.5m的短管,钢导管内壁光滑、圆顺,内径一致,接口严密。
导管使用前应全部预拼装、编号并进行水密承压和接头抗拉试验。
进行水密试验的水压不应小于孔内水深1.5倍的压力,也不应小于导管壁和焊缝可能承受灌注混凝土时最大内压力p的1.3倍。
导管安装采用20t以上的汽车吊吊装,其连接接头一律采用丝扣连接,并采用橡胶垫圈增强密封。
导管底距孔底30cm~50cm为宜,孔径大的取小值。
料斗安装在导管顶部,采用丝扣连接。
二、混凝土浇筑本工程混凝土设计强度为C35,采用水下混凝土的方法进行浇筑,混凝土采用商品混凝土运输至现场进行浇筑。
为保证工程质量,不管孔中是否有积水,均采用水下混凝土浇筑方式进行浇筑,导管伸至孔底,浇筑时积水及沉渣被排挤到混凝土面上,最终排除孔外。
因此浇筑过程中,导管提升不能过猛,以免提出混凝土面,影响桩身质量,所以在施工中必须注意以下几点:1、导管(吊放同一般混凝土浇筑)必须严密,长度适中,导管底端到孔底的距离为0.3~0.5m,料斗内第一斗混凝土应经过计算,料斗内混凝土足以将一次性埋入混凝土中0.5m以上,保证注到孔底的混凝土顺利封底,若孔径比较大时,一斗混凝土不能成功封底,应在注料的过程中加大泵车油门,加速泵送,保证料斗内混凝土连续供应。
2、混凝土拌和必须均匀,坍落度控制在20±2cm之间,因为混凝土的浇筑是从孔底往孔口挤压上升,且是每隔10~20分钟通过反复升降导管,来达到振捣目的。
3、随着混凝土的上升,要适时提升和拆卸导管,导管底端埋入混凝土面以下一般保持2~4m,不应大于6m,并不得小于1m。
因为埋深过小会会使混凝土面上的泥浆卷入混凝土内形成夹泥,或导管底端提出混凝土面造成断桩,过大则使混凝土容易堵管,或导管拔不出来。
4、在水下混凝土灌注过程中,设专人测量导管埋深,以防导管提升过猛或导管埋入过深造成断桩或堵管,并填写好水下混凝土灌注记录,详见附表。
钻孔灌注桩施工流程钻孔灌注桩是一种常见的地基处理方法,适用于各种地质条件下的基础工程。
下面将详细介绍钻孔灌注桩的施工流程。
1. 前期准备。
在进行钻孔灌注桩施工前,首先需要进行现场勘察和设计,确定桩的布置位置和数量。
然后进行施工方案的编制和技术交底,明确施工人员的责任和要求。
同时,还需要准备好施工所需的设备、材料和人员。
2. 钻孔。
钻孔是钻孔灌注桩施工的第一步,需要使用钻机进行。
在进行钻孔前,要根据设计要求选择合适的钻头和钻具,然后按照设计要求在地面上标出桩位,并进行钻孔。
在钻孔的过程中,要及时清理孔内的泥浆和岩屑,保持孔壁的清洁。
3. 灌浆。
钻孔完成后,需要进行灌浆作业。
首先要将灌浆管或注浆管安装到孔内,然后进行灌浆。
在灌浆的过程中,要控制好浆液的流速和流量,确保浆液充实均匀,同时还要注意防止浆液泄漏和渗漏。
4. 钢筋安装。
灌浆完成后,需要进行钢筋的安装工作。
根据设计要求选择合适的钢筋规格和数量,然后将钢筋安装到孔内。
在安装钢筋的过程中,要注意保持钢筋的垂直度和水平度,确保钢筋的连接牢固。
5. 搅拌混凝土。
钢筋安装完成后,需要进行混凝土的搅拌和浇筑。
首先要按照设计要求配制好混凝土,然后使用搅拌车将混凝土运输到施工现场。
在浇筑混凝土时,要控制好浇筑的速度和厚度,确保混凝土的质量和均匀性。
6. 成孔。
混凝土浇筑完成后,需要进行成孔作业。
成孔是指在混凝土凝固硬化之前,使用特定的工具对孔口进行处理,保证孔口的平整和垂直度,以便后续的桩顶与基础连接。
7. 桩顶处理。
最后一步是对桩顶进行处理。
根据设计要求进行桩顶的修整和处理,确保桩顶的平整和符合要求。
以上就是钻孔灌注桩施工的全部流程,通过严格按照流程进行施工,可以保证钻孔灌注桩的质量和安全。
希望以上内容对大家有所帮助,谢谢阅读!。
钻孔灌注桩混凝土浇筑安全技术交底1. 前言钻孔灌注桩是一种在土层中钻孔后注入混凝土而形成的桩基。
在进行钻孔灌注桩混凝土浇筑时,确保施工安全是至关重要的。
本文将介绍钻孔灌注桩混凝土浇筑的安全技术交底,以确保施工过程中的安全性。
2. 施工前准备2.1 检查施工现场在进行钻孔灌注桩混凝土浇筑前,应仔细检查施工现场,确保周围环境安全。
排除施工现场可能存在的隐患,如杂物、堆放物等。
2.2 桩基设计和施工方案钻孔灌注桩混凝土浇筑前,需要进行桩基设计和施工方案的编制。
确保施工方案符合设计要求,包括桩的直径、深度、混凝土配合比等。
2.3 职工培训和安全知识交底在进行钻孔灌注桩混凝土浇筑前,应对参与施工的职工进行相关培训,提高他们的安全意识和技能水平。
交底内容包括施工过程中的安全注意事项、操作规程等。
2.4 安全防护措施在施工现场设置明显的安全警示标志和标牌,并采取必要的安全防护措施,如安全帽、安全绳等,确保施工人员的安全。
3. 钻孔灌注桩混凝土浇筑安全技术交底细节3.1 钻孔灌注桩混凝土浇筑前3.1.1 桩基检查在混凝土浇筑前,需要对桩基进行检查,确保桩孔的质量。
检查桩孔的直径、深度和垂直度,以及孔底是否有积水等情况。
3.1.2 混凝土材料准备准备混凝土材料前,需要检查材料的质量和配合比是否符合要求。
确保混凝土材料的强度和均匀性。
3.1.3 设备检查检查使用的钻孔、灌注设备是否正常运行。
确保设备的安全性和稳定性。
3.2 钻孔灌注桩混凝土浇筑过程中3.2.1 混凝土浇筑进行混凝土浇筑时,应确保浇注顺畅,避免混凝土中的空洞和松散。
混凝土应均匀覆盖孔壁,防止孔壁崩塌。
3.2.2 浇筑高度控制混凝土浇筑时,应控制每次浇筑的高度。
过高的浇筑会导致浇筑不均匀,影响桩的强度和稳定性。
3.2.3 混凝土温度控制混凝土浇筑过程中,应控制混凝土的温度。
过高的温度会导致混凝土的龄期缩短,影响混凝土的强度。
3.3 钻孔灌注桩混凝土浇筑后3.3.1 混凝土养护混凝土浇筑后,应及时进行养护。
钻孔灌注桩1. 简介钻孔灌注桩是一种在土壤中形成的混凝土桩,常用于加固土壤和提供结构支撑的建筑工程中。
本文将介绍钻孔灌注桩的概念、施工步骤和应用范围。
2. 概念钻孔灌注桩(Bored Pile)是通过钻孔形成孔洞,然后将钢筋筒放入孔洞中,再将混凝土灌入形成桩身的一种工法。
钻孔灌注桩通常由先钻孔、下管束、浇筑混凝土三个步骤组成。
3. 施工步骤以下是钻孔灌注桩的基本施工步骤:3.1 预测定位在开始施工之前,需要根据设计要求确定桩的位置和深度。
该步骤通常由工程师进行,使用测量仪器和设备来准确确定孔洞的位置。
3.2 钻孔使用钻孔机械进行孔洞的钻探。
根据设计要求,选择合适的孔径和深度来满足结构需求。
钻孔过程中需要注意避免孔壁坍塌,可以使用钢套管来加固孔洞。
3.3 下管束在钻孔完毕后,将钢筋筒(也称为管束)下放入孔洞中。
管束的材质通常是钢铁或预应力混凝土,具有足够的强度来承受桩的荷载。
3.4 灌浆在安装好管束后,开始进行混凝土的灌浆。
灌浆通常使用压力法进行,确保混凝土能够充实到孔洞的每个角落。
灌浆完成后,需要等待混凝土充实并凝固。
3.5 钢筋绑扎在混凝土凝固之前,需要在桩体中加入钢筋以增加桩的强度和稳定性。
根据设计要求,在桩体内加入必要数量和位置的钢筋。
3.6 补充灌浆等待钢筋绑扎完成后,需要进行补充灌浆。
这一步骤可以确保钢筋与混凝土之间的连接牢固,并增加整个桩的稳定性。
3.7 桩顶修整在桩完成后,通常需要修整桩顶使其平整。
根据设计要求,可以采用机械切割、掌握或其他方法来修整桩顶。
4. 应用范围钻孔灌注桩适用于以下场景:•土壤状况较差:钻孔灌注桩可以加固土壤,并提供更好的承载能力。
特别适用于软土、强风化岩层和松散砂土等地质条件不理想的情况。
•结构支撑:钻孔灌注桩可以作为建筑物的基础承载系统,提供结构稳定性和抗震性能。
•地下工程:钻孔灌注桩可以作为地下工程的支撑结构,例如地铁隧道、地下室等。
•桥梁和高速公路:钻孔灌注桩可以作为桥梁和高速公路的基础,提供稳定的承载能力。
钻孔灌注桩施工要求1、灌注桩混凝土采用商品混凝土,设计强度为水下混凝土C30。
2、钻孔灌注桩应满足桩身质量及钢筋笼焊接质量要求,不得有断桩、混凝土离析、夹泥现象发生。
3、混凝土应连续灌注,每根桩的浇注时间不得大于混凝土的初凝时间.混凝土浇注应适当大于桩顶的设计标高,凿除浮浆后的桩顶混凝土标号必须满足设计要求.4、钻孔灌注桩工序:钻孔灌注桩定位、钻击成孔(泥浆护壁)、第一次清孔、下放钢筋笼、下导管、第二次清孔、水下浇筑混凝土。
5、泥浆:槽内泥浆液面应保持高于地下水位0。
5m以上,泥浆的比重配置应保持孔壁稳定。
6、清孔:清孔应分二次进行。
第一次清孔在成孔完毕后立即进行;第二次在下放钢筋笼和灌注混凝土导管安装完毕后进行。
7、钻孔灌注桩施工时应保证桩径偏差不大于50mm,垂直度偏差不宜大于0.5%,桩位偏差轴线和垂直轴线方向均不宜超过50mm。
8、钻孔灌注桩作为支护桩,桩底沉渣不宜超过150mm。
钻孔灌注桩钢筋保护层厚50mm,充盈系数≥1。
1。
9、钻孔灌注桩排桩宜采取隔桩施工,并应在灌注砼24h后进行邻桩成孔施工。
10、圈梁施工前,应将支护桩桩顶浮浆凿除清理干净,桩顶以上出露的钢筋长度应不小于圈梁高度。
11、钢筋笼的制作:(1)钢筋笼宜分段制作。
分段长度应视成笼的整体刚度,来料钢筋长度及起重设备的有效高度因素合理确定.(2)钢筋笼制作前,应将主钢筋校直,清除钢筋表面污垢、锈蚀等,钢筋下料时应准确控制下料长度。
(3)钢筋笼的外形尺寸应符合设计要求,钢筋笼主筋混凝土保护层允许偏差为±20mm.(4)环形箍筋与主筋的连接应采用点焊连接;螺旋箍筋与主筋的连接可采用铁丝绑扎并间隔点焊固定。
(5)成形的钢筋笼应平卧堆放在干净平整的地面上,堆放层数不应超过2层。
(6)钢筋笼应经中间验收合格后方可安装。
(7)为保证钢筋保护层厚度,在钢筋笼的两侧应焊接定位垫块,钢筋笼水平方向每侧设两列,每列垫块纵向间距为4m。
钻孔灌注桩混凝土施工方案一、施工前准备1. 确定施工设计方案:根据工程情况确定灌注桩的布置和孔径,选择合适的混凝土配合比和施工工艺。
2. 施工材料准备:准备好所需的混凝土、钢筋、钻具等施工材料,并进行质量检验,确保符合规定要求。
3. 施工机械检查:检查钻机、泥浆搅拌设备、混凝土搅拌设备等施工机械设备的运行状况,确保正常工作。
4. 安全措施:制定并落实安全施工措施,确保施工过程中人员和设备的安全。
二、施工工艺流程1. 钻孔:按照设计要求,使用钻机进行钻孔。
钻孔的直径和深度要符合设计要求,保证桩基的承载力和稳定性。
2. 清孔:采用清洗液或泥浆将钻孔内的残渣清除干净,确保桩身与钻孔壁之间的贴合度。
3. 钢筋加固:在钻孔内安装预先设计好的钢筋笼,确保钻孔灌注桩的抗拉、抗弯和抗压性能。
4. 浇筑混凝土:使用混凝土搅拌设备将预先调配好的混凝土泵入钻孔中,确保充实和密实。
5. 桩顶整平:用平板进行桩顶的整平处理,确保桩的平整度和垂直度。
6. 后续处理:根据设计要求进行灌浆、喷涂等加固处理,提高钻孔灌注桩的整体强度和稳定性。
三、质量控制措施1. 混凝土配合比控制:按照设计要求,进行混凝土的配合比设计,并进行严格的施工实施,确保混凝土的强度和可塑性。
2. 钢筋加固控制:按照设计要求制作钢筋笼,并在施工过程中进行钢筋的正确安装和定位,确保钻孔灌注桩的抗拉、抗弯和抗压性能。
3. 施工现场管理:加强施工现场管理,确保施工材料和机械设备的质量和安全性。
4. 施工工艺控制:按照施工工艺要求,严格控制每个施工环节的操作流程,确保施工工艺的规范性和准确性。
四、施工安全措施1. 人员安全:加强安全教育培训,提高施工人员的安全意识,配备必要的安全防护装备,确保人员在施工过程中的安全。
2. 设备安全:对施工机械设备进行定期检查和维护,确保设备的正常运行,防止设备故障引发安全事故。
3. 施工现场安全:划定施工现场的安全区域,设立警示标志,加强巡视和监督,防止施工现场发生意外事故。
钻孔灌注桩水下混凝土灌注施工要点钻孔灌注桩是一种常见的基础工程施工技术,在桥梁、高层建筑等领域得到了广泛应用。
水下混凝土灌注是钻孔灌注桩施工中的关键环节,其施工质量直接关系到桩的承载能力和耐久性。
下面我们就来详细探讨一下钻孔灌注桩水下混凝土灌注施工的要点。
一、施工准备1、材料准备水下混凝土灌注所使用的混凝土应具备良好的和易性、流动性和初凝时间。
水泥应选用普通硅酸盐水泥,粗骨料宜选用卵石或碎石,其最大粒径应小于导管内径的 1/6 至 1/8 和钢筋最小净距的 1/4。
细骨料宜采用中砂,砂率宜控制在 40%至 50%。
同时,应严格控制混凝土的配合比,确保其强度和耐久性符合设计要求。
2、设备准备(1)导管:导管是水下混凝土灌注的重要设备,其直径应根据桩径和混凝土浇筑量来确定,一般宜为 200 至 350 毫米。
导管应具备足够的强度和密封性,使用前应进行水密性试验和接头抗拉试验。
(2)料斗:料斗的容量应满足首批混凝土灌注后导管埋深不小于 1 米的要求。
(3)吊车:用于提升和下放导管和料斗。
3、场地准备施工现场应平整、坚实,保证吊车和混凝土运输车辆的通行顺畅。
同时,应设置好泥浆排放和处理设施,保持施工现场的清洁和环保。
二、清孔清孔是为了清除孔底的沉渣和泥浆,保证混凝土与孔壁的良好结合。
清孔方法有抽浆法、换浆法、掏渣法等。
清孔完成后,应测量孔底沉渣厚度和泥浆性能指标,孔底沉渣厚度应符合设计要求,一般不大于50 毫米,泥浆比重应在 11 至 12 之间,粘度应在 18 至 22 秒,含砂率应小于 4%。
三、首批混凝土灌注1、计算首批混凝土方量首批混凝土的方量应满足导管埋深不小于1 米的要求,计算公式为:V =πD²/4 × (H1 + H2)+πd²/4 × h1其中,V 为首批混凝土方量,D 为桩孔直径,H1 为桩孔底至导管底端间距,一般取 04 米,H2 为导管初次埋置深度,d 为导管内径,h1 为桩孔内混凝土达到埋置深度 H2 时,导管内混凝土柱平衡导管外泥浆压力所需的高度。
【引言概述】钻孔桩和灌注桩是土木工程领域中常用的地基处理方法。
虽然它们都是用于增加地基的承载能力和稳定性,但是它们之间存在一些显著的区别。
本文将深入探讨钻孔桩和灌注桩在施工工艺、结构特点、应用范围等方面的差异。
【正文】一、施工工艺差异1.钻孔桩:钻孔桩是通过钻孔机将地面的土壤钻孔至一定深度,然后在钻孔中灌注钢筋混凝土浆液而形成的桩基。
钻孔桩的施工工艺相对简单,包括钻孔、清孔、灌浆、钢筋布置和混凝土浇筑等几个主要步骤。
施工过程中需要保证钻孔的直径和深度满足设计要求,并且要严格控制浆液的注入量和浆液的品质。
2.灌注桩:灌注桩是在挖掘坑底后,在钢筋笼周围连续注入砂浆或混凝土,形成桩基。
灌注桩的施工工艺相对复杂,包括挖坑、钢筋布置、搅拌与输送砂浆或混凝土等几个主要步骤。
灌注桩的施工要求对土壤的处理更加细致,确保灌注桩与周围土壤形成紧密的结合。
二、结构特点的差异1.钻孔桩:钻孔桩具有较高的承载能力和抗剪强度。
钻孔桩的直径和长度根据设计要求可以有一定的变化范围,适应不同的地质条件和荷载要求。
钻孔桩的整体结构紧密,由混凝土和钢筋构成,具有较好的整体稳定性。
2.灌注桩:灌注桩的承载力主要来自于桩身与周围土壤的黏结强度。
灌注桩的直径和长度一般较小,适用于较软土层和较小的荷载要求。
灌注桩的结构相对松散,由砂浆或混凝土填充桩体空隙形成,整体稳定性稍差于钻孔桩。
三、应用范围的差异1.钻孔桩:钻孔桩适用于各种地质条件和工程要求,适用于高层建筑、桥梁、港口码头等工程。
钻孔桩的直径和长度可以根据具体工程要求定制,具有较高的灵活性。
钻孔桩的施工速度相对较快,适合对工期要求较高的工程。
2.灌注桩:灌注桩适用于松软土壤和荷载较小的工程,如房屋基础、边坡加固等。
灌注桩的直径和长度相对较小,因此适应性较差,对土壤的要求较高。
灌注桩施工灵活性较强,适合对地形变化较大的地区。
【总结】钻孔桩和灌注桩在施工工艺、结构特点和应用范围等方面存在明显差异。
钻孔灌注桩水下混凝土浇筑施工方法及要点1)控制要点孔身及孔底检查经过监理人认可后,立即进行钢筋骨架安放,二次清孔后,开始灌注混凝土,并连续进行,不得中断.混凝土浇筑采用水下导管浇筑,导管长度按照管底距孔底30~50cm控制。
导管要求密封良好,不漏气且顺直。
水下混凝土必须具有良好得与易性,坍落度控制在18~22cm。
初灌量保证将导管一次埋入混凝土以下0、8m以上,在以后得浇筑中,导管埋深控制在2~4m,灌注过程保证确保无间隔。
桩顶预留50-100cm得浮浆凿除层.2)技术措施浇筑前检查沉渣厚度及泥浆性能,合格后方能浇筑。
混凝土采用汽车泵浇筑(拖泵作为备用方案)浇筑,同时制作料斗2个,做为履带吊浇筑混凝土备用。
采用内径为250mm得丝扣式导管,连接密封顺畅,使用前作压水试验。
采用砂包作阻水塞,每次浇筑时均检查阻水塞就是否放好。
3)混凝土浇筑①混凝土得配置水泥选用符与国家标准,初凝时间不得小于2、5h,水泥选用P、O42、5水泥,掺有适量减水剂,以改善混凝土得与易性。
粗骨料选用5-31、5mm碎石,级配良好,粗集料得最大粒径不大于导管内径得1/6~1/8与钢筋最小净距得1/4,同时不得大于40mm;碎石采用二级配。
细集料采用级配良好得机制砂与河砂按比例掺与使用。
混凝土得含砂率为40%~50%。
缓凝外掺剂,只有得到监理人得批准,才能采用。
坍落度为180~220mm。
水灰比为0、5~0、6。
混凝土得配合比须报经监理批准后方能使用。
②混凝土拌与混凝土拌与物从拌与机卸出到引进导管得坍落度18-22cm,并保持一定得流动度。
钻孔灌注桩单桩最大量119m3,混凝土拌与站生产能力30m3/h,4 h内可以完成混凝土浇筑,要求在首批浇筑得混凝土初凝时间以前完成.③混凝土灌注初灌量得确定:按照导管底距孔底50cm,初灌后埋导管深度不少于0、8m确定,Ф150、Ф180得初灌量分别为2、5m3与3、6m3。
首批混凝土灌注到孔底后,立即测探孔内混凝土面高度,计算出导管内埋设深度,如符合要求,即可正常灌注。
钻孔灌注桩的混凝土浇筑工艺及施工要点钻孔灌注桩是一种常见的地基处理方法,用于增加土壤的承载力和稳定性。
其混凝土浇筑工艺及施工要点对于保证施工质量和工程安全至关重要。
本文将介绍钻孔灌注桩混凝土浇筑的具体步骤和关键要点。
一、材料准备在进行钻孔灌注桩混凝土浇筑之前,首先需要准备好所需材料。
主要包括水泥、骨料、砂浆、外加剂等。
确保材料的质量符合相关标准,并按照施工设计要求进行配比。
二、混凝土浇筑工艺1. 钻孔准备钻孔灌注桩的混凝土浇筑是在已钻好的孔洞内进行的。
在浇筑前,应检查孔洞的质量,并清除其中的杂物和泥沙。
确保孔洞的壁面光滑,无结块或松散土。
2. 钢筋安装钻孔灌注桩一般需配置纵向和横向钢筋以增强桩体的承载能力。
在混凝土浇筑前,需按照设计图纸要求在孔洞内安装好相应的钢筋,并保证钢筋的位置准确,与孔洞壁面保持一定间隔。
3. 浇筑混凝土混凝土的浇筑应从底部开始,并利用振捣棒进行振捣以排除空隙和减少气泡。
同时,应保持浇筑速度均匀,并注意混凝土的温度和湿度控制。
4. 灌注工艺在混凝土浇筑过程中,为保证桩内不发生分层或回缩,常采用顶部灌注、充满孔洞直至溢出的方法。
灌注过程中应控制好浇筑速度和浇筑压力,防止孔洞顶部出现积泥和漏浆现象。
5. 拔桩混凝土达到规定强度后,可进行拔桩处理。
拔桩时需采用合适的设备和方法,避免对桩体造成不良影响。
三、施工要点1. 确保孔洞质量在进行混凝土浇筑前,必须对钻好的孔洞进行认真检查,确保孔洞的质量符合要求。
如发现孔壁存在结块、塌方或松散土,应及时处理。
2. 控制混凝土质量混凝土的质量对于保证钻孔灌注桩的强度和稳定性至关重要。
在施工过程中,应加强对混凝土的检验和控制,确保配合比准确、外加剂掺量正确、拌合充分等。
3. 严格控制浇筑质量在混凝土浇筑过程中,应严格控制浇筑工艺,保持浇筑速度均匀,并采取适当的振捣措施以提高混凝土的密实性。
4. 灌注过程管理灌注过程中要及时观察灌注孔顶泥浆的颜色变化和溢出程度,确保浇筑的混凝土能够充满整个孔洞,且无回缩和分层现象。
钻孔灌注桩水下砼灌注的论文(5篇)第一篇:钻孔灌注桩水下砼灌注的论文论文关键词:钻孔灌注桩;水下砼灌注;水下砼性能指标论文摘要:文章对影响钻孔灌注桩水下砼灌注中的砼的性能指标、泥浆性能指标、导管及隔水塞等问题进行了探讨,并根据实际施工经验提出砼、泥浆的合适控制指标,总结了对灌注前的准备、初期灌注、中期灌注、后期灌注的合理有效的控制措施,以确保水下砼灌注的质量。
钻孔灌注桩因具有承载力高、可以穿越软硬岩层及施工方便等优点,在我国沿海地区地基基础工程中被广泛使用。
其中水下砼灌注是钻孔灌注桩成桩质量控制中的关键工序,若施工措施不当就会造成桩缺陷,甚至产生报废桩,从而给施工单位造成重大损失,因此,在水下砼灌注中运用合理的施工控制措施以确保工程质量显得十分重要。
一、水下砼性能指标的控制灌注桩砼有其本身的特殊性,要求砼在灌注中具有较好的流动性、和易性,因此需要控制好砼的性能指标。
1.砼原材料。
细骨料宜选用中粗砂;粗骨料优先选用卵石,其含泥量应小于2%,以确保砼和易性、流动性,防止堵管现象。
2.混凝土的初凝时间。
砼初凝时间应大于桩的砼灌注时间,一般砼初凝时间仅3~5小时,只能满足浅孔小桩径灌注要求,深桩灌注时间约为5~7小时。
因此用于钻孔灌注桩的水下砼应掺加外加剂,使砼的初凝时间大于8小时,所掺加的外加剂不仅要具有缓凝作用,还应具有减水、改善和易性及节省水泥等材料作用。
3.坍落度控制。
在实际施工中坍落度控制在200~220mm较好,这样的砼具有良好流动性。
在钻孔灌注桩水下砼灌注中发生堵管等问题往往砼的坍落度、初凝时间等性能指标有关,所以必须严把砼质量关。
除了控制好砼质量外,在水下砼的灌注过程中还要注意其他方面的控制。
二、水下砼的灌注1.灌注前的准备。
(1)孔内泥浆性能指标的控制:砼灌注前应调控好泥浆性能指标,根据施工经验泥浆比重控制为1.10~1.25、含砂率小于等于8%、粘度小于等于28s。
因为泥浆比重过小,泥浆护壁就容易失去了阻挡土体坍塌的作用,如果泥浆的比重过大、过稠会降低泥浆流动性,增加浇注砼的阻力,使的置换砼产生困难,从而影响成桩的质量。
钻孔灌注桩混凝土浇筑
钻孔灌注桩混凝土浇筑?
【解答】一、施工准备编辑材料水泥:P.S32.5矿渣硅酸盐水泥。
有出厂合格证及复试报告。
砂:细砂。
混凝土低于C30时含泥量不大于5%,高于C30、时含泥量不大于3%.石子:粒径16-30mm,混凝土低于C30时含泥量不大于2%.高于C30时不大于1%.混凝土外加剂:FJ-1泵送剂。
应符合有关标准的规定,其掺量经试验符合要求后,方可使用。
作业条件 1.浇筑混凝土层段的模板、钢筋、预埋铁件及管线等全部安装完毕,经检查合格,符合设计要求,并办完隐蔽、预检手续。
2.浇筑混凝土用架子及走道已支搭完毕,经检查合格。
3.水泥、砂、石及外加剂等经检查符合有关标准要求,试验已下达混凝土配合比通知单。
4.电子计量器经检查衡量准确、灵活,振捣器(棒)经检验试运转正常。
二、操作工艺清理浇筑前应将模板内的垃圾、泥土,钢筋上的油污等杂物清除干净,并检查钢筋的水泥砂浆垫块、塑料垫块是否垫好。
如使用木模板时应浇水使模板湿润。
柱子模板的扫除口应在清除杂物及积水后再封闭。
混凝土搅拌 1.根据配合比确定每盘各种材料用量,骨料含水率应经常测定及时调整配合比用水量。
2.装料顺序:一般先倒石子,再装水泥,最后倒砂子。
掺外加剂时,粉
状外加剂应根据每盘加量应预加工装入小包装内(塑料袋为宜),用时与细粗骨料同时加入;液状外加剂应按每盘用量与水同时装入搅拌机搅拌。
3.搅拌时间:为使混凝土搅拌均匀,自全部拌合料装入搅拌筒中起到混凝土开始卸料为止,混凝土搅拌的最短时间为90秒(1.5分钟)。
混凝土运输泵送混凝土时必须保证混凝土泵连续工作,、如发生故障,、停歇时间超过45分钟或混凝土出现离析现象,应立即用压力水或其他方法冲洗管内残留的混凝土。
振捣要求1.混凝土自料口下落的自由倾落高度不得超过2米,如超过2米时必须采取措施。
2.浇筑混凝土时应分段分层连续进行,每层浇筑高度应根据结构特点、钢筋疏密程度决定,一般分层高度为振捣器作用部分长度的1.25倍,最大不超过50厘米。
3.使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。
移动间距不大于振捣棒作用半径的1.5倍(一般为30-40cm)。
、振捣上一层时应插入下层5cm,以消除两层间的接隙。
4.浇筑混凝土应连续进行。
如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕。
5.浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即停止浇灌,并应在已浇筑
的混凝土凝结前修正完好。
柱的浇筑1.柱浇筑前底部应先填以5-10cm厚与混凝土配合比相同的减半石子混凝土,柱混凝土应分层振捣,使用插入式振捣器时每层厚度不大于50cm,振捣棒不得触动钢筋和预埋件。
除上面振捣外,下面要有人随时敲打模板。
2.柱高在3米之内,可在柱顶直接下灰浇筑,柱高超过3米时应采取措施用串筒分段浇筑。
每段的高度不得超过2米。
3.柱子混凝土应一次浇筑完毕,如需留施工缝时应留在主梁下面。
梁板浇筑1.肋形楼板的梁板应同时浇筑,浇筑方法应由一端开始用“赶浆法”,即先将梁根据梁高分层浇筑成阶梯形,当达到板底位置时再与板的混凝土一起浇筑,随着阶梯形不断延长,梁板混凝土浇筑连续向前推进。
2.和板连成整体的大断面允许将梁单独浇筑,其施工缝应留在板底以下2-、3cm处。
浇捣时,浇筑与振捣必须紧密配合,第一层下料慢些,梁底充分振实后再下二层料。
用“赶浆法”保持水泥浆沿梁底包裹石子向前推进,每层均应振实后再下料,梁底及梁膀部位要注意振实,振捣时不得触动钢筋及预埋件。
3.梁柱结点钢筋较密时,浇筑此处混凝土时宜用细石子同强度等级混凝土浇筑,并用小直径振捣棒振捣。
4.浇筑板的虚铺厚度应大于板厚,用插入式振捣器顺浇筑方向拖拉振捣,并用铁插尺检查混凝土厚度,振捣完毕后用长木抹子抹平。
施工缝处
或有预埋件及插筋处用木抹子找平。
浇筑板混凝土时不允许用振捣棒铺摊混凝土。
5.施工缝位置:沿着次梁方向浇筑楼板,施工缝应留置在次梁跨度的中间三分之一范围内。
施工缝的表面应与梁轴线或板面垂直,不得留斜槎。
施工缝宜用木板或钢丝网挡牢。
6.施工缝处须待已浇筑混凝土的抗压强度不小于1.2MPa时,才允许继续浇筑,在继续浇筑混凝土前,施工缝混凝土表面应凿毛,剔除浮动石子,并用水冲冼干净后,先浇一层水泥浆,然后继续浇筑混凝土,应细致操作振实,使新旧混凝土紧密结合。
楼梯浇筑 1.楼梯段混凝土自下而上浇筑,先振实底板混凝土,达到踏步混凝土一起浇捣,不断连续向上推进,并随时用木抹子将踏步上表面抹平。
2.施工缝:楼梯混凝土宜连续浇筑完,多层楼梯的施工缝应留置在楼梯段三分之一部位。
养护混凝土浇筑完毕后,应在12h以内加以覆盖和浇水,浇水次数应保持混凝土有足够的湿润状态,养护期一般不少于7昼夜。
三、质量标准保证项目 1.混凝土所用的水泥、水、骨料、外加剂等必须符合施工规范及有关规定,检查出厂合格证或试验报告是否符合质量要求。
2.混凝土的配合比、原材料计量、搅拌、养护和施工缝处理必须符合施工规范规定。
3.混凝土强度的试块取样、制作、养护和试验要符合《混凝土强度检验评定标准》(GBJ107-87)的规定。
4.结构严禁出现裂缝。
基本项目混凝土应振捣密实,不得有蜂窝、孔洞、露筋、缝隙、夹渣等缺陷。
允许偏差轴线位移、5mm、垂直度、8mm、标高、±10mm截面尺寸:+8,-5mm、表面平整度:8mm、预埋管件、5mm四、成品保护1.要保证钢筋和垫块的位置正确,不得踩楼板、楼梯的弯起钢筋,不碰动预埋件和插筋。
2.不用重物冲击模板,不在梁或楼梯踏步模板吊帮上登踩,应搭设跳板,保护模板的牢固和严密。
3.已浇筑楼板、楼梯踏步的上表面混凝土要加以保护,必须在混凝土强度达到1.2MPa以后,方准在面上进行操作及安装结构用的支架和模板。
五、注意问题1、蜂窝:原因是混凝土一次下料过厚,振捣不实或漏振;模板有缝隙水泥浆流失;钢筋较密而混凝土坍落度过小或石子过大;基础、柱、墙根部下层台阶浇筑后未停歇就继续浇筑上层混凝土,以致上层混凝土根部砂浆从下部涌出而造成。
2、露筋:原因是钢筋垫块位移,间距过大、漏放,钢筋紧贴模板造成露筋或梁、板底部振捣不实也可能出现露筋。
3、麻面:模板表面不光滑或模板湿润不够,构件表面混凝土易粘附在模板上造成脱皮麻面。
4、孔洞:原因是在钢筋较密的部位混凝土被卡,未经振捣就继续浇筑上层混凝土。
5、缝隙及夹层:施工缝处杂物清理不净或未浇底浆等原因造成缝隙、夹层。
6、梁、柱结点处断面尺寸偏差过大:主要原因是柱接头模板刚度太差。
7、现浇楼板和楼梯上表面平整偏差太大:主要原因是混凝土浇筑后表面不认真用抹子抹平。
六、基本条件1、在炎热气候条件下,混凝土入模时的温度不宜超过30°C.应避免模板、和新浇混凝土受阳光直射,控制混凝土入模前模板和钢筋的温度以及附近的局部气温不超过40°C.宜安排在傍晚开始浇筑,不宜在早上浇筑以免气温升、到最高时加剧混凝土内部温升。
2、当工地昼夜平均气温连续3d低于5C或最低气温低于-3C时,应按冬、期施工办理,混凝土的入模温度不应低于5C.、
3、新浇混凝土入模温度与邻接的己硬化混凝土或岩土、钢筋、模板介质、间的温差不得大于15C.与新浇筑混凝土接触的己硬化混凝土、岩土介质、、钢筋和模板的温度不得低于2°C.、
4、在相对湿度较小、风速较大的环境条件下,可釆取场地洒水、喷雾、、挡风等措施,或在此时避免浇筑有较大暴露面积的构件。
5、混凝土应分层浇筑,分层厚度(指捣实后厚度)应根据搅拌与运输能、力、浇筑速度、振捣能力和结构特点等条件确定。
泵送混凝土的最大摊铺厚度不宜大于600mm,其它混凝土最大摊铺厚度不宜大于
400mm.在新浇筑完成的下层混凝土上再浇筑新混凝土时,应在下层混凝土初凝前浇筑完成上层混凝土。
上下层同时浇筑时,上层与下层前后浇筑距离应保、持1.5m以上。
在倾斜面上浇筑混凝土时,应从低处开始逐层扩展升高,保持水平分层。
6、混凝土浇筑应连续进行。
当因故间歇时,其间歇时间应小于前层混凝、土的初凝时间。
对不同混凝土的允许间歇时间应根据环境温度、水泥性能、水胶比和外加剂类型等条件通过试验确定。
当超过允许间歇时间时,应按浇筑中断处理,同时应留置施工缝,并作出记录。
施工缝的平面应与结构的轴线相垂直。
7、在浇筑混凝土过程中或浇筑完成时,如混凝土表面泌水较多,须在不、扰动已浇筑混凝土的条件下,釆取措施将水排除。
继续浇筑混凝土时,应查明原因,釆取措施,减少泌水。
8、浇筑混凝土期间,应设专人检查支架、模板、钢筋和预埋件等的稳固、情况,当发现有松动、变形、移位时,应及时处理。
