第1篇一、工程概况本工程位于某市某区域,主要建筑物为住宅楼,占地面积约为10万平方米。
基础形式采用灌注桩基础,桩径为Φ500mm,桩长根据地质勘察报告确定。
本方案针对灌注桩的施工过程进行详细阐述。
二、施工准备1. 施工组织设计(1)成立灌注桩施工项目部,明确项目经理、技术负责人、施工负责人等人员职责。
(2)编制施工组织设计,明确施工工艺、进度计划、资源配置、质量控制、安全管理等。
2. 材料准备(1)钢筋:按照设计要求,准备Φ25mm、Φ28mm、Φ32mm等不同规格的钢筋。
(2)水泥:选用符合国家标准的普通硅酸盐水泥。
(3)砂、石:选用级配良好的中粗砂,碎石粒径不大于40mm。
(4)外加剂:选用符合国家标准的混凝土外加剂。
3. 机械设备准备(1)桩机:选用合适的桩机,如旋挖钻机、冲击钻机等。
(2)搅拌机:选用符合国家标准的混凝土搅拌机。
(3)运输车辆:准备混凝土运输车、钢筋运输车等。
4. 施工场地准备(1)平整场地:确保施工现场平整,满足桩机进场和施工要求。
(2)排水设施:设置排水沟、集水井等排水设施,确保施工现场排水畅通。
(3)临时设施:搭建办公室、材料库房、休息室等临时设施。
三、施工工艺1. 施工顺序(1)桩位放样:根据设计图纸,确定桩位,进行桩位放样。
(2)桩机就位:将桩机移至桩位,调整桩机水平,确保桩机稳定。
(3)钻孔:根据地质条件,选择合适的钻孔方法,如旋挖钻孔、冲击钻孔等。
(4)清孔:钻孔完成后,清除孔底沉渣,确保孔底干净。
(5)钢筋笼制作与吊装:制作钢筋笼,按照设计要求进行吊装。
(6)混凝土浇筑:将混凝土拌合物浇筑至孔底,确保混凝土密实。
(7)拔管:待混凝土达到一定强度后,拔出桩管。
(8)桩头处理:对桩头进行切割、打磨等处理。
2. 施工工艺要点(1)钻孔:根据地质条件,选择合适的钻孔方法。
旋挖钻孔适用于土层较厚、土质较好的场地;冲击钻孔适用于土层较薄、土质较硬的场地。
(2)清孔:钻孔完成后,采用空气、水、泥浆等方法清除孔底沉渣,确保孔底干净。
混凝土灌注桩施工方案一、前期准备在进行混凝土灌注桩的施工前,需要对工程现场进行细致的勘察和测量,包括地质情况、场地平整度等。
同时,要准备好所需的材料和设备,确保施工过程中不会因此而延误工期。
二、施工准备1.确定施工方案:根据勘察结果和工程要求,制定详细的施工方案,包括桩基直径、桩长、钢筋配筋等内容。
2.材料准备:准备好所需的混凝土、钢筋、模具等材料,并对其进行质量检查,确保施工过程中材料的质量达标。
3.设备调试:对混凝土灌注桩施工所需的设备进行调试和检查,确保设备的正常运转,并做好保养工作。
三、施工步骤1.基坑开挖:按照设计要求,在地面上开挖出适当大小的基坑,准备进行混凝土灌注桩的施工。
2.桩基处理:根据勘察结果和设计要求,在基坑内进行桩基的处理,包括清理桩基周围的杂物,确保桩基的质量。
3.桩身浇筑:将预先调配好的混凝土通过桩筒或管象等工具浇入桩孔中,同时搅拌混凝土,确保桩身的质量。
4.桩顶连接:在灌注完成后,根据设计要求对桩顶进行处理,包括修整桩顶,连接桩体与基础等工作。
四、施工质量控制1.现场监督:安排专业人员对施工现场进行实时监督,确保施工过程中按照设计要求进行。
2.质量检测:对混凝土灌注桩的质量进行检测,包括混凝土的抗压强度、桩身的垂直度等指标,确保施工质量达标。
3.施工记录:详细记录施工过程中的关键环节和参数,包括混凝土调配比例、班组操作情况等内容,为后期验收提供依据。
五、施工结束及验收1.施工结束:在混凝土灌注桩的施工结束后,对施工现场进行清理和整理,确保施工现场的安全和整洁。
2.验收工作:邀请相关部门对混凝土灌注桩进行验收,检查施工质量、工程符合度等内容,确保工程的正常使用和安全。
总结通过以上的施工方案,我们可以看到混凝土灌注桩施工的关键步骤和质量控制要点。
只有在严格按照施工方案进行操作,且保证施工质量的前提下,才能确保工程的安全和可靠性。
混凝土灌注桩作为一种重要的基础工程技术,在施工过程中需要注重细节,确保工程的顺利进行和良好完工。
本施工方案依据《村民安置房 2#楼·人工挖孔桩施工专项方案》、村民安置房工程设计图纸、设计修改通知、工程地质勘查报告及相关工程技术资料编制而成,主要用于 2#楼及地下室人工挖孔灌注桩、墩砼施工。
1-1 国家及地方现行有关规程、规范、标准:1) 《工程建造标准强制性条文》 (建设部建标[2000]85 号文)2) 《建造地基基础工程施工质量验收规范》 GB502023) 《建造桩基技术规范》 JGJ94-944) 《建造施工安全检查标准》 JGJ59-995) 《混凝土结构施工质量验收规范》 GB50204-20026) 《混凝土强度检验评定标准》 GBJ107-877) 《普通混凝土协作比设计规程》 JGJ55-20008) 《钢筋焊接及验收规程》 JGJ18-200.9) 《工程测量规范》 GB50026-9310) 《建造工程施工质量验收统一标准》 GB50300-200111) 《建造机械运用安全技术规程》 JGJ33-200112) 《施工现场暂时用电安全技术规范》 JGJ46-200513) 《建造地基基础技术规范》 DB42/242-20031、技术打算1)熟识施工图纸及本工程相关技术资料,向施工人员进行技术和安全交底。
2)按设计要求分段制作钢筋笼并对其进行验收。
3)混凝土浇筑前应对施工人员进行全面的安全技术交底;操作前进行安全牢靠的检查和试验,确保施工安全。
4)检查验收:成孔以后必需对桩身直径、扩底尺寸、孔底标高、桩位中线、井壁垂直、虚渣厚度进行全面测定,办理隐藏验收手续。
混凝土浇筑时作好混凝土浇筑施工记录,全部符合要求后,方可进行浇筑。
5)对每一根桩孔做好砼浇筑施工记录,并按规范要求留置标准养护混凝土试块,整理好全部桩孔技术资料,提交有关部门检查验收及工程竣工资料归档工作。
2、材料要求依据本工程须要、特点及设计和施工规范要求选用相应标号的混凝土,混凝土品质必需符合设计要求。
钢筋混凝土灌注桩施工一、施工准备1、技术资料与前期准备(1)围护桩施工合同(2)工程地质勘察报告(3)桩位平面布置图、工程施工图及设计技术说明书。
施工前详细研究工程地质,对照地质剖面构造,按照施工组织设计要求和确定分块区进行打桩流水作业。
(4)施工现场三通一平。
要求将施工场地内地面旧房碎砖瓦和地下旧房基础清除干净,用挖掘机将地表土1.50m 以上挖去。
现场供电级力达到80KW,自来水管(管径Φ100)接至现场,进场门口处电线与电话线抬高到离地面8m,以利桩机进场。
(5)选用60g 三支点振动桩架,自重40t,高度26m,挂放60g 震动器,激振力达到28t,再别国设加重块10t,桩管采用壁厚14mm 的无缝钢管。
桩机进场前进行全面机械性能检查。
L400 混凝土搅拌机一台,0.5t 翻斗车三辆。
(6)由试验室提供桩基混凝土配合比。
(7)钢筋进场先进行外观检查,检查厂方提供质保单或者产品合格证,并抽样送试验室进行机械性能试验。
2、现场作业准备(1)按照施工组织设计中施工总平面布置图要求完成暂时设施,安装打桩水电路线布置。
(2)由建设单位、监理单位、施工单位,现场建造平面和高程测量与布点,完成建造物轴线放样。
(3)按照施工方案要求标明桩编号,桩位用经纬仪定位,并埋设好桩尖。
根据地质条件和现场情况,安排桩机进场,调整打桩顺序。
(4)劳动组织:每天按两班作业,每班打桩操作工人 1 人,钢筋工2 人,混凝土工6 人,技术负责人1 人。
(5)试桩:按设计要求进行试桩,确定打桩参数:贯入度、混凝土充盈系统、拔管速度。
试桩时设计人员与建设单位代表到现场共同商定。
试桩时先假定桩充盈系统为1.2,以此准备混凝土的灌注量,确定试桩时一根桩混凝土的总灌量,在施工现场派人对试桩混凝土灌注数进行计量,测定试桩混凝土充盈系统。
为正式打桩时提供依据。
二、施工工艺1、人工成孔(1)预制混凝土桩尖埋设位置应符合设计要求,建设单位代表核对,桩管应垂直套入桩尖,二者轴线应一致。
混凝土灌注桩施工方案一、施工任务本次施工的主要任务是完成混凝土灌注桩的施工,包括桩基的准备工作、桩筒的制作、钢筋的安装和混凝土浇筑等。
二、施工准备1.设计图纸:根据设计图纸进行施工,确保施工过程符合设计要求。
2.施工材料准备:混凝土、水泥、石灰、砂石、钢筋、桩模等施工材料应按照质检标准进行采购,确保质量合格。
3.施工设备准备:挖掘机、搅拌机、浇注设备、钢筋切割机等施工设备应经过检查和调试,确保正常运行。
4.施工人员培训:对施工人员进行培训,包括施工工艺、安全操作规范等,确保施工人员具备必要的技术能力和安全意识。
三、施工流程1.桩基准备:根据设计要求进行土壤的挖掘和整平,确保桩基底部平整、无凸起物和松散土。
2.桩筒制作:按照设计要求制作桩筒,包括长度、直径和钢筋等。
桩筒内部应清理干净,确保无杂质。
3.钢筋安装:按照设计要求在桩筒内设置钢筋,包括纵向和横向的钢筋。
钢筋的直径和间距应符合设计要求,且钢筋与桩筒的间距以及与桩筒之间的截面积应达到一定的要求。
4.环板安装:根据设计要求,在桩筒顶部安装环板,用于桩和地面结构的连接。
5.混凝土浇筑:准备好混凝土,并根据设计要求进行配制。
在浇筑混凝土时,要注意逐层浇筑,采取振捣和震动等方式,确保混凝土密实。
6.后期处置:混凝土浇筑完成后,对桩顶的封闭处理进行保护,防止水、泥沙等物质进入桩体内部。
四、施工安全措施1.施工现场应设置明显的施工警示标志,确保过往行人和车辆的安全。
2.挖掘机和其他施工设备应保持稳定,操作人员应熟悉设备操作规程,并佩戴必要的安全装备。
3.钢筋和混凝土浇筑过程中,施工人员应佩戴好安全帽、手套、防护服等个人防护装备。
4.施工现场应配备灭火器材,并对施工人员进行适当的消防培训。
5.施工人员应严格按照操作规程进行操作,禁止违反规定的操作行为。
五、质量控制措施1.混凝土的配制应按照质检标准进行,确保混凝土的强度和均匀性。
2.钢筋的安装应符合设计要求,钢筋的表面应进行除锈处理,确保钢筋和混凝土的粘结性能。

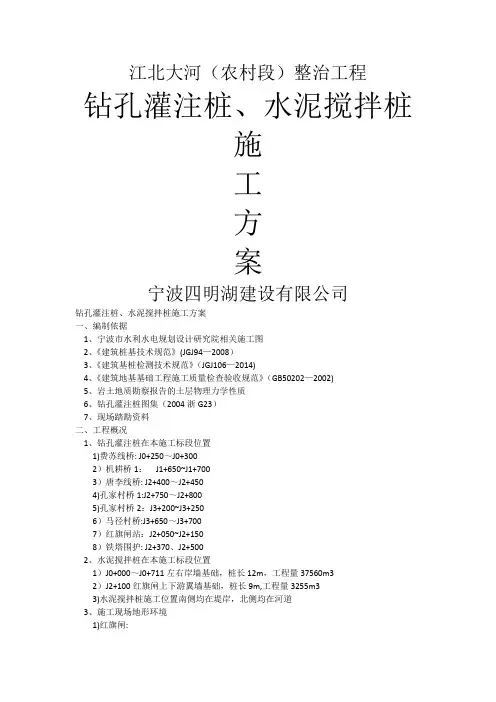

江北大河(农村段)整治工程钻孔灌注桩、水泥搅拌桩施工方案宁波四明湖建设有限公司钻孔灌注桩、水泥搅拌桩施工方案一、编制依据1、宁波市水利水电规划设计研究院相关施工图2、《建筑桩基技术规范》(JGJ94—2008)3、《建筑基桩检测技术规范》(JGJ106—2014)4、《建筑地基基础工程施工质量检查验收规范》(GB50202—2002)5、岩土地质勘察报告的土层物理力学性质6、钻孔灌注桩图集(2004浙G23)7、现场踏勘资料二、工程概况1、钻孔灌注桩在本施工标段位置1)费苏线桥: J0+250~J0+3002)机耕桥1:J1+650~J1+7003)唐李线桥: J2+400~J2+4504)孔家村桥1:J2+750~J2+8005)孔家村桥2:J3+200~J3+2506)马径村桥:J3+650~J3+7007)红旗闸站:J2+050~J2+1508)铁塔围护: J2+370、J2+5002、水泥搅拌桩在本施工标段位置1)J0+000~J0+711左右岸墙基础,桩长12m,工程量37560m32)J2+100红旗闸上下游翼墙基础,桩长9m,工程量3255m33)水泥搅拌桩施工位置南侧均在堤岸,北侧均在河道3、施工现场地形环境1)红旗闸:①基桩基本布置在江北大河上,水泥搅拌桩北侧布置在河面上,南侧在岸堤上.②该段江北大河宽30m左右,河水深约0。
7m左右,河面水位高程1.10m左右,陆岸自然地坪高程1。
60m左右,河底淤泥厚度约1。
0m左右.③基桩施工须先江北大河上、下游围堰填筑,河道抽水,清除淤泥。
④淤泥清除后采用粘土回填,回填至0.70m左右高程,面填60cm原塘渣便于桩基作业和行走,回填面积50×20m左右.4、设计概况1)红旗闸:工程桩桩型①Φ1000钻孔灌注桩,桩长50m,桩尖进入土层为Ⅷ—3中砂层,混凝土强度等级C25,桩顶高程(有效高程)—2。
77m,桩尖高程—52.77m,桩数量15根,采用高应变+低应变检测,高应变检测数量2根,低应变全数检测。
混凝土灌注桩专项施工方案一、工程概况本工程是针对中建一局建设的项目的混凝土灌注桩施工方案,工程位于地区,主要包括灌注桩的钻孔、清底、钢筋配筋、浇筑、养护等工作。
二、施工准备工作1.施工人员:为确保工程质量和安全,项目组应配备专业技术人员和熟练操作工。
2.施工设备:准备好各种开孔设备、挖掘机、钢筋弯曲机、砼搅拌站、砼输送泵等。
3.材料准备:准备好混凝土、钢筋、水泥、砂石等各种施工材料,质量符合国家标准。
三、施工工艺流程1.钻孔:根据设计要求,采用钻孔设备对桩基位置进行钻孔施工,保证孔深和孔径的准确度。
2.清底:使用钻孔机械将孔底清理干净,并确保无杂物和泥浆。
3.钢筋配筋:根据设计要求,将桩基内部的钢筋按照要求进行配筋布置。
4.浇筑:按照设计要求和混凝土配合比,将搅拌好的混凝土通过输送泵浇注到钻孔内,注意保持浇筑速度和浇注质量。
5.养护:在混凝土浇筑完成后,对桩基进行养护,保持湿润环境和养护时间,确保混凝土的强度和稳定性。
四、施工安全措施1.施工现场应设置警示标志和安全警示牌,保持通畅的施工通道。
2.操作人员应经过专业培训,熟悉工艺流程和安全操作规程。
3.施工设备和工具的使用应符合操作规程,并进行定期维护和检验。
4.严格按照施工方案和设计要求进行施工,不得随意更改施工工艺。
5.施工前应进行现场勘察和土层分析,并根据工程要求采取相应的灌浆和支护措施,以确保施工安全。
五、质量控制措施1.施工过程中应严格按照设计要求进行施工,包括孔深、孔径、钢筋配筋等。
2.施工现场设立施工记录,并对施工过程进行检查和验收,确保施工质量符合设计要求。
3.对施工材料的质量进行检测和验收,确保施工材料符合国家标准。
4.对施工现场进行巡视和抽查,确保施工工艺和施工质量符合标准要求。
六、环保措施1.施工过程中应合理利用材料和资源,尽量减少对环境的污染。
2.施工现场应加强环境保护意识,保持施工现场的整洁和清洁。
3.使用环保型材料,减少对环境的污染。
灌注桩砼浇筑施工方案
一、前期准备
在灌注桩砼浇筑前,需要确保施工现场整体平整,并且具备良好的排水条件。
施工前需对砼原材料进行检查,确保质量合格。
同时,按照设计要求准备模板和支撑设施。
二、砼搅拌及输送
灌注桩砼的质量直接影响工程质量,搅拌站应配置高效的搅拌设备,并确保原
材料的准确配比。
搅拌后的砼应快速输送至施工现场,以免发生坍塌或凝结。
三、砼浇筑
1.按照设计要求,在施工现场进行预埋件的布置;
2.在混凝土的浇筑过程中,应注意控制浇筑速度,避免洒漏现象;
3.采用振捣器对浇筑的混凝土进行振捣,确保混凝土均匀分布、无空隙;
4.遇到雨雪等恶劣天气,需采取措施及时对砼进行保护,避免影响其强
度。
四、养护与验收
1.砼浇筑结束后,需对其进行科学合理的养护;
2.在砼初凝后,及时对表面进行养护,防止水分流失;
3.对砼养护过程中的温度、湿度等条件进行监测;
4.完成工程后,进行验收工作,确保各项指标符合设计要求。
五、安全防护
在进行灌注桩砼浇筑施工过程中,要严格遵守工地安全规定,穿戴好安全装备,并保持工地整洁,防止发生意外事故。
以上是灌注桩砼浇筑施工方案的基本内容,了解并掌握这些要点,才能确保工
程的顺利进行,完美交付。
灌注桩水下混凝土施工方案1、导管选用10mm厚无缝钢管制作,内径250mm,标准第度每节2.5m,另有0.5m~1.0m长的辅助导管。
接头用法兰盘接头,用8M29螺栓连接,法兰接头处理设置导向装置,防止挂住钢筋笼,导管按规定进行气密试验。
气密试验按孔底水压的1.5倍进行,防止导管在混凝土浇筑过程中爆裂和漏水。
2、料斗钻孔灌注桩初灌量应满足设计及有关规范要求。
在导管内布置球胆作为隔水栓。
施工时,用8mm钢板加工漏斗,漏斗体积必须确保首批混凝土使导管埋入混凝土2m以上。
3、水下混凝土浇筑钻孔桩水下混凝土初凝时间设计为4~6小时,坍落度为18~20cm,须检查坍落度和均匀度、温度、含水量合格后才能放入漏斗。
灌注水下混凝土时,导管和漏斗之间设置阀门关好,并将导管提高孔底30~40cm左右,然后将灌注漏斗和储料斗装满混凝土之后方可打开阀门开始浇注水下混凝土。
在混凝土灌注过程中,实测实量正在浇筑的混凝土面的标高,控制导管深在3~6m,最小不小于2m。
混凝土灌注应连续进行不得中断。
桩的灌注时间不宜过大,严禁导管提出混凝土面造成事故。
当出现堵塞情况时,可将导管少量上下升降排队故障,但不得左右摇晃移动,当混凝土浇至钢筋笼底部时,应放慢混凝土入管速度,减少混凝土上升顶力对钢筋笼的影响,避免钢筋笼上浮,作好混凝土灌注记录备查。
为确保桩顶质量,灌注桩混凝土实际灌注高度应比设计桩顶高出2米以上。
现场计量人员认真计量,确保混凝土按监理工程师认可的配合比拌制,并按施工技术规范规定的频率全面检查混凝土的坍落度指标,严禁不符合要求的混凝土送入漏斗灌注。
施工时桩身任何载面不得有缩颈现象,砼充盈系数控制在1.10~1.30之间。
灌注桩混凝土施工方案
一、施工前准备
•确定施工地点的地质情况和承载力情况,以便确定合适的灌注桩类型;
•制定施工计划,确定各项施工工序的顺序和时间节点;
•确保施工现场的安全措施到位,保障施工人员的安全;
二、材料准备
•按照设计要求准备所需的钢筋、混凝土、拌合料等材料;
•对各类材料进行质量检验,确保符合相关标准要求;
•确保材料储存合理,防止材料受潮、变质等问题;
三、施工工序
1. 桩基开挖
•根据设计要求进行桩基开挖,确保桩基的几何尺寸和位置准确无误;
•在开挖过程中,及时清理出桩基内的杂物,保持桩基清洁;
2. 钢筋笼制作
•根据设计要求对钢筋进行切割、弯曲等加工,制作成合适的钢筋笼;
•确保钢筋笼的质量和尺寸符合设计要求,严禁出现断裂、错位等质量问题;
3. 灌浆
•将混凝土按照设计配比进行搅拌,并通过管道注入到桩基内;
•灌浆时应密实均匀,避免出现空洞、漏浆等问题;
4. 桩身整形
•在灌浆完成后,对桩身进行修整,保证桩身表面平整光滑;
•确保桩身的几何尺寸和形状符合设计要求;
5. 桩顶打磨
•对灌注桩的桩顶进行打磨处理,使其达到设计要求的平整度和粗糙度要求;
•打磨时应注意控制力度和速度,避免损坏桩顶;
四、验收及保养
•完成施工后,进行灌注桩的验收工作,对各项指标进行检测,确保达到设计要求;
•在验收合格后进行灌注桩的保养工作,保证桩体的质量和使用寿命;
五、施工安全
•加强施工现场的安全管理,保障施工人员的人身安全;
•对施工过程中出现的安全隐患进行及时处理,杜绝事故发生;
以上为灌注桩混凝土施工方案的相关内容,希望可以为相关人员在实际工作中提供参考和借鉴。
混凝土实验灌注桩施工方案1. 引言混凝土实验灌注桩是一种常用的地基处理方式,广泛应用于建筑和土木工程中。
本文将详细介绍混凝土实验灌注桩的施工方案,包括施工准备、施工工序以及质量控制等内容。
2. 施工准备在开始施工之前,需要进行一系列的准备工作,以确保施工的顺利进行。
2.1 确定施工位置根据工程设计图纸,确定混凝土实验灌注桩的施工位置。
在确定位置时,需要考虑地质条件、荷载要求等因素,以确保桩的稳定性。
2.2 准备材料和设备在施工过程中,需要准备以下材料和设备:•混凝土:根据设计要求选择合适的混凝土配合比,并检查混凝土的质量标准。
•钢筋:根据设计要求选择合适的钢筋材料,并检查钢筋的质量标准。
•砂浆:用于灌注桩与周围土壤之间的间隙填充。
•灌浆材料:用于灌入桩内,增加桩的稳定性。
•桩机:用于施工过程中的钻孔、灌注等作业。
•测量设备:包括水平仪、测量桩高度的仪器等。
2.3 编制施工方案在施工前,需要编制详细的施工方案,包括施工工序、时间计划、安全措施等内容。
施工方案需要经过相关部门的审核和批准,方可进行施工。
3. 施工工序混凝土实验灌注桩的施工工序通常包括以下几个步骤:3.1 钻孔按照设计要求,在施工位置进行钻孔工作。
根据钻孔直径和桩的长度而定,钻孔深度应达到设计要求的标高。
钻孔过程中需要注意钻孔直径和垂直度的控制,以确保桩的质量。
在钻孔完成后,使用清孔工具将钻孔中的泥土或杂物清除干净。
清孔工具可以是清孔钻或气压清孔器等。
3.3 钢筋安装根据设计要求,在钻孔中安装钢筋。
钢筋的长度和间距应符合设计要求,钢筋与孔壁之间应保持适当的间隙。
安装钢筋时,需要注意钢筋的垂直度和位置的准确性。
3.4 灌注混凝土在钢筋安装完毕后,进行混凝土的灌注作业。
灌注混凝土时,可以采用顶灌或自由落下的方式,以确保混凝土能充分填充钻孔空间并密实。
3.5 灌浆材料注入在混凝土灌注完成后,通过注入灌浆材料提高桩的稳定性。
注入灌浆材料时,需要注意注入的均匀性和充盈度,以确保桩的质量。
混凝土灌注桩施工方案
《混凝土灌注桩施工方案》
混凝土灌注桩是一种常用的基础形式,适用于各种土质和地质条件下的基础施工。
对于混凝土灌注桩的施工,需要严格按照工程规范和要求进行,以确保基础的稳固和安全性。
在进行混凝土灌注桩的施工时,需要首先进行桩基的设计,确定桩的直径、长度和间距等参数;其次,对场地进行准备工作,清理场地、测量桩位和标定桩点;然后进行桩孔的钻挖工作,根据设计要求选择合适的钻机进行作业,确保桩孔的直径和深度符合设计要求;接下来是灌注桩的浇筑工作,首先在桩孔中安放钢筋笼,然后利用混凝土输送泵将混凝土灌注到桩孔中,并通过振捣作业确保混凝土的密实性;最后,进行桩顶的处理和标高调整,根据设计要求进行修整和标高测量。
在混凝土灌注桩的施工过程中,需要严格控制各项施工参数,确保桩的质量和稳固性。
同时,还需要注意施工现场的安全和环保,避免对周围环境造成污染和破坏。
总的来说,混凝土灌注桩施工方案涉及多个环节和工序,需要严格遵循规范和要求进行作业,以确保基础的稳固和安全。
只有在科学施工的基础上,才能保证工程的顺利进行和质量可控。
混凝土灌注桩施工方案一.基桩及承台工程验收资料1.当桩顶设计标高与施工场地标高相近时,桩基工程的验收应待成桩完毕后验收,当桩顶设计标高低于施工场地标高时,应待开挖到设计标高后进行验收。
2.基桩验收应包括下列资料:1)工程地质勘察报告、桩基施工图、图纸会审纪要、设计变更及材料代用通知单等。
2)经审定的施工组织设计、施工方案及执行中的变更情况。
3)桩位测量放线图,包括工程桩位线复核签证单。
4)成桩质量检查报告。
(小应变)5)单桩承载力检测报告。
(静载试验、抽芯等)6)基坑挖至设计标高的基桩竣工平面图及桩顶标高图。
3.承台工程验收时应包括下列资料:1)承台钢筋、混凝土的施工与检查记录;2)桩头与承台的锚筋、边桩离承台边缘距离、承台钢筋保护层记录;3)承台厚度、长宽记录及外观情况描述等。
二.成桩质量检查灌注桩的成桩质量检查主要包括成孔及清孔、钢筋笼制作及安放、混凝土搅拌及灌注等三个工序过程的质量检查。
1.混凝土搅制应对原材料质量与计量、混凝土配合比、坍落度、混凝土强度等级进行检查;2.钢筋笼制作应对钢筋规格、焊条规格、品种、焊口规格、焊缝长度、焊缝外观和质量、主筋和箍筋的制作偏差等进行检查;3.在灌注混凝土前,应严格按照有关施工质量要求对成孔的中心位置、孔深、孔径、垂直度、孔底沉渣厚度、钢筋笼安放的实际位置等进行认真检查,并填写相应的质量检查记录。
4.对于一级建筑桩基和地质条件复杂或成桩质量可靠性较低的桩基工程,应进行成桩质量检测。
检测方法可采用可靠的动测法,对于大直径桩还可采取钻取岩芯、预埋管超声检测法、检测数量根据具体情况由设计确定。
5.成桩桩位偏差应根据不同桩型按(相关)规定检查。
三.单桩承载力检测1.为确保实际单桩竖向极限承载力标准值达到设计要求,应根据工程重要性、地质条件、设计要求及工程施工情况进行单桩静载荷试验或可靠的动力试验。
四.人工挖孔桩灌注桩的施工1.开孔前,桩位应定位放样准确,在桩位外设置定位龙门桩,安装护壁模板必须用桩心点校正模板位置,并由专人负责。
灌注桩桩基础施工方案在建筑施工中,灌注桩桩基础是一种常见的基础工程方法。
下面将介绍灌注桩桩基础的施工方案。
1. 立项阶段•在确定项目需求后,应委托专业机构进行地质勘察,评估地基条件,为后续的施工提供依据。
•根据地质勘察结果,确定灌注桩桩基础的类型、数量和布置方案。
2. 设计阶段•按照设计要求确定桩径、桩长、桩周长等参数。
•设计桩基础的荷载传递机制及受力分析。
•制定施工方案,并进行相关技术交底。
3. 材料准备•确保施工所需的各类材料完好,并符合要求。
•保质保量购买混凝土、钢筋等材料。
4. 施工准备•按照设计要求进行现场布置,确定桩位。
•准备好施工用具和设备,包括搅拌站、钻机等。
5. 施工工艺1.桩位布置–在确定位置打桩前,应检查桩位偏差,保证桩位准确无误。
2.钻孔–使用钻机对各桩位进行钻孔,控制孔径和深度。
3.爆破(如必要)–若土层过于坚硬,可采用爆破方式扩孔。
4.浇筑混凝土–在钻孔中插入钢筋笼,然后进行混凝土浇筑。
5.静浆–对灌注桩进行静压处理,保证桩身质量。
6.桩顶处理–针对不同的工程要求,对桩顶进行处理。
6. 施工质量检验•对每根灌注桩进行质量检验,确保符合设计要求和规范。
7. 完工阶段•确保桩基础的质量符合设计要求,方可移交下一阶段的施工。
•记录施工过程中的关键节点和质量检验数据,形成完备的桩基础施工档案。
灌注桩桩基础是一种重要且常见的基础工程方法,在施工过程中需高度重视安全、质量和效率,确保工程顺利进行。
灌注桩专项施工方案一、前期准备工作在进行灌注桩专项施工前,需要进行充分的前期准备工作,以确保施工的顺利进行。
主要包括以下内容:1.勘察设计阶段–进行现场勘察,了解地质情况、地下水位等信息。
–制定灌注桩设计方案,确定桩的数量、直径、深度等参数。
–编制施工图纸和施工说明书,为后续施工提供指导。
2.材料设备准备–检查相关施工材料和设备是否符合要求,包括水泥、砂石、钢筋等。
–购买或租赁必要的施工机械设备,确保设备完好并经过检验。
3.安全生产准备–制定安全生产计划和应急预案,保障施工期间的安全。
–对施工人员进行安全生产培训,确保他们了解施工中的危险源和安全操作规程。
二、施工过程灌注桩施工过程主要包括桩基开挖、钢筋笼制作、浇筑混凝土等步骤,具体流程如下:1.桩基开挖–根据设计要求,在施工现场确定桩基位置和桩孔尺寸。
–使用挖掘机等设备进行桩孔的开挖工作,保证桩孔的垂直度和平整度。
2.钢筋笼制作–根据设计要求,在施工现场制作钢筋笼,包括钢筋的加工和组装。
–确保钢筋笼的尺寸、钢筋的间距符合设计要求,保证桩的承载能力。
3.浇筑混凝土–在桩孔内放入钢筋笼,并注意调整笼的位置,确保笼与桩孔之间的间距均匀。
–从桩孔底部开始,逐层浇筑混凝土,并采取振捣措施,使混凝土充实并减少气孔。
三、质量验收施工完成后,需要进行质量验收,通过对灌注桩的外观、尺寸、质量等进行检查,确保灌注桩的质量符合设计要求。
同时,还应注意做好施工档案的整理和归档工作,为今后维护和管理提供依据。
四、施工总结在灌注桩专项施工过程中,需要充分考虑灌注桩的设计要求、施工技术和安全生产工作,确保施工质量和工期的顺利进行。
通过前期的准备、严格的施工过程和质量验收工作,可以保证灌注桩专项施工的顺利完成,并为工程建设提供坚实的基础支撑。
以上为灌注桩专项施工方案的具体内容,希望能对相关工作提供帮助和指导。
混凝土灌注桩施工方案混凝土灌注桩施工方案1. 引言混凝土灌注桩是一种常用的地基处理方法,广泛应用于建筑、桥梁、码头等工程中。
本文将介绍混凝土灌注桩的施工方案,包括施工准备、材料准备、施工步骤和注意事项。
2. 施工准备在施工混凝土灌注桩之前,需要进行以下准备工作:- 地质勘察:通过地质勘察了解地质情况,确定桩的布置位置和基本参数,为施工提供依据。
- 设计方案:根据地质勘察结果,制定合理的设计方案,包括桩的直径、长度、间距等参数。
- 施工方案:根据设计方案,制定详细的施工方案,确定施工步骤、材料使用和安全措施等。
3. 材料准备进行混凝土灌注桩施工时,需要准备以下材料:- 混凝土:按照设计要求配制合适的混凝土,通常采用水泥、细骨料和粗骨料进行配制。
- 钢筋:根据设计要求,在桩的核心部位加入足够数量的钢筋,增加桩的强度和抗弯性能。
- 砂浆:用于桩与土壤之间的界面处理,增加桩与土壤之间的粘结强度。
4. 施工步骤混凝土灌注桩的施工可以分为以下步骤:4.1 桩基处理在桩基处理阶段,需要进行以下工作:1. 清理桩基:清理桩基表面的杂物和泥土,确保桩基表面干净。
2. 打水孔:根据设计要求,在桩基部位打入水孔,以提高桩基承载力。
3. 合理布置钢筋:根据设计要求,在桩基中布置足够数量和正确位置的钢筋。
4.2 施工混凝土在施工混凝土阶段,需要进行以下工作:1. 浇筑混凝土:将配制好的混凝土从桩桩的顶部开始逐渐注入桩中。
2. 同时振捣:在灌注混凝土的过程中,使用振捣器对混凝土进行振捣,以排除空隙和提高混凝土的密实度。
3. 检查桩的竖直度:在施工过程中,需要不断检查桩的竖直度,确保桩的稳定性和垂直度。
4.3 桩顶处理在桩顶处理阶段,需要进行以下工作:1. 整平桩顶:在混凝土刚浇筑完成后,用专用工具整平桩顶,使其符合设计要求。
2. 砂浆处理:在桩顶和土层之间涂抹一层砂浆,以增加桩的粘结强度。
5. 注意事项在混凝土灌注桩的施工过程中,需要注意以下事项:- 施工过程中严格按照设计方案进行,不得擅自更改施工参数。
钻孔灌注桩混凝土施工方案一、施工前准备1. 确定施工设计方案:根据工程情况确定灌注桩的布置和孔径,选择合适的混凝土配合比和施工工艺。
2. 施工材料准备:准备好所需的混凝土、钢筋、钻具等施工材料,并进行质量检验,确保符合规定要求。
3. 施工机械检查:检查钻机、泥浆搅拌设备、混凝土搅拌设备等施工机械设备的运行状况,确保正常工作。
4. 安全措施:制定并落实安全施工措施,确保施工过程中人员和设备的安全。
二、施工工艺流程1. 钻孔:按照设计要求,使用钻机进行钻孔。
钻孔的直径和深度要符合设计要求,保证桩基的承载力和稳定性。
2. 清孔:采用清洗液或泥浆将钻孔内的残渣清除干净,确保桩身与钻孔壁之间的贴合度。
3. 钢筋加固:在钻孔内安装预先设计好的钢筋笼,确保钻孔灌注桩的抗拉、抗弯和抗压性能。
4. 浇筑混凝土:使用混凝土搅拌设备将预先调配好的混凝土泵入钻孔中,确保充实和密实。
5. 桩顶整平:用平板进行桩顶的整平处理,确保桩的平整度和垂直度。
6. 后续处理:根据设计要求进行灌浆、喷涂等加固处理,提高钻孔灌注桩的整体强度和稳定性。
三、质量控制措施1. 混凝土配合比控制:按照设计要求,进行混凝土的配合比设计,并进行严格的施工实施,确保混凝土的强度和可塑性。
2. 钢筋加固控制:按照设计要求制作钢筋笼,并在施工过程中进行钢筋的正确安装和定位,确保钻孔灌注桩的抗拉、抗弯和抗压性能。
3. 施工现场管理:加强施工现场管理,确保施工材料和机械设备的质量和安全性。
4. 施工工艺控制:按照施工工艺要求,严格控制每个施工环节的操作流程,确保施工工艺的规范性和准确性。
四、施工安全措施1. 人员安全:加强安全教育培训,提高施工人员的安全意识,配备必要的安全防护装备,确保人员在施工过程中的安全。
2. 设备安全:对施工机械设备进行定期检查和维护,确保设备的正常运行,防止设备故障引发安全事故。
3. 施工现场安全:划定施工现场的安全区域,设立警示标志,加强巡视和监督,防止施工现场发生意外事故。
混凝土灌注桩施工方案混凝土灌注桩施工方案一、施工准备1. 组织工程人员和施工人员进行施工前的技术交底和安全教育,确保施工人员熟悉施工工艺和安全操作规程。
2. 准备施工所需的设备、材料和人力资源。
设备包括挖掘机、混凝土搅拌机、钢筋连接器、高压水泥浆泵等;材料包括水泥、砂石、钢筋、模板等。
3. 对施工现场进行勘察和测量,确定灌注桩的位置和布设方案。
4. 设置施工标志和警示标识,指示施工现场的边界和安全区域。
二、灌注桩施工流程1. 挖掘桩孔使用挖掘机按照设计要求挖掘桩孔,孔的直径和深度应符合设计要求。
挖掘过程中应注意掌握挖孔速度和操作技巧,确保孔壁的垂直度和平整度。
2. 安装钢筋笼将预先制作好的钢筋笼吊入桩孔中,并通过钢筋连接器将笼子连接起来。
钢筋笼应符合设计要求,保证钢筋的位置和数量符合要求。
3. 浇筑混凝土使用混凝土搅拌机搅拌混凝土,根据设计要求将混凝土泵送至桩孔中。
在泵送的过程中应注意控制泵送速度和施工压力,避免混凝土发生分层和气泡。
4. 护坡喷浆在桩孔周围喷浆,加固土层,提高桩身的承载力和稳定性。
5. 养护桩身浇筑完毕后,需要进行养护。
养护时间通常为7天左右,期间需保持桩身湿润。
三、施工安全措施1. 在施工现场设置安全围挡,保证施工安全区域。
2. 施工期间严格遵守相关安全操作规程,保护施工人员的人身安全。
3. 定期对施工设备和工具进行检查和维护,确保其正常运行。
4. 施工过程中严禁酒后作业,避免安全事故的发生。
5. 桩孔挖掘过程中,应注意防止坍塌。
如遇到土质较松软的地层,应进行支护措施。
6. 混凝土浇筑过程中,要注意保持混凝土的质量和均匀性,避免发生混凝土的分层和脱水现象。
四、施工质量控制1. 施工过程中按照设计要求进行测量和调整,确保桩孔的位置和尺寸满足设计要求。
2. 施工现场要进行全过程的监控和记录,并对施工过程进行质量验收。
3. 施工结束后对灌注桩进行静载试验,检验桩身的承载能力和稳定性是否符合设计要求。
混凝土灌注桩施工方案混凝土灌注桩施工方案一、引言混凝土灌注桩是一种高效、经济的地基处理技术,广泛应用于建筑、桥梁等领域。
本文将详细介绍混凝土灌注桩的施工方案,包括施工流程、设备选择、质量控制等方面,旨在为相关工程提供参考。
二、施工流程1、桩位放样:根据设计要求,将桩位放样到施工场地,以便后续施工。
2、钻孔:使用钻机在预定位置钻孔,根据地质情况控制钻进速度。
3、清孔:将钻孔内的残渣清理干净,确保孔底平整、无杂物。
4、钢筋笼制作:按照设计图纸制作钢筋笼,确保钢筋规格、间距符合要求。
5、钢筋笼安装:将制作好的钢筋笼放入钻孔内,注意保持垂直、居中。
6、混凝土浇筑:在钢筋笼安装完成后,进行混凝土浇筑,控制好浇筑速度。
7、养护:混凝土浇筑完成后,进行必要的养护工作,确保桩体质量。
三、设备选择1、钻机:根据工程地质条件、桩径和施工条件等因素,选择合适的钻机。
2、起重设备:用于钢筋笼的吊装和混凝土的浇筑。
3、混凝土搅拌设备:用于混凝土的搅拌。
4、其他设备:如水泵、泥浆泵等,根据实际需要选择。
四、质量控制1、钻孔深度:在钻孔过程中,要控制好钻进深度,确保达到设计要求。
2、混凝土质量:严格控制混凝土的配合比、搅拌时间等指标,确保混凝土质量符合要求。
3、钢筋笼制作:按照设计图纸制作钢筋笼,确保钢筋规格、间距符合要求。
4、混凝土灌注:控制好混凝土的浇筑速度,防止出现堵管、夹泥等问题。
5、桩体检测:在施工完成后,对桩体进行检测,确保其质量符合设计要求。
五、安全措施1、施工现场应设置明显的安全标志,确保施工安全。
2、操作人员应佩戴必要的劳动保护用品,如安全帽、防护服等。
3、定期对机械设备进行检查和维护,防止出现安全事故。
4、注意施工现场的防火、防汛等工作,确保施工安全。
六、总结本文详细介绍了混凝土灌注桩的施工方案,包括施工流程、设备选择、质量控制和安全措施等方面。
在施工过程中,应严格按照设计方案进行施工,并注意安全和质量等方面的问题。
灌注桩、墩砼浇筑施工方案一、编制依据:本施工方案依据《村民安置房2#楼·人工挖孔桩施工专项方案》、村民安置房工程设计图纸、设计修改通知、工程地质勘查报告及相关工程技术资料编制而成,主要用于2#楼及地下室人工挖孔灌注桩、墩砼施工。
1-1国家及地方现行有关规程、规范、标准:1)《工程建筑标准强制性条文》(建设部建标[2000]85号文)2)《建筑地基基础工程施工质量验收规范》GB502023)《建筑桩基技术规范》JGJ94-944)《建筑施工安全检查标准》JGJ59-995)《混凝土结构施工质量验收规范》GB50204-20026)《混凝土强度检验评定标准》GBJ107-877)《普通混凝土配合比设计规程》JGJ55-20008)《钢筋焊接及验收规程》JGJ18-200.9)《工程测量规范》GB50026-9310)《建筑工程施工质量验收统一标准》GB50300-200111)《建筑机械使用安全技术规程》JGJ33-200112)《施工现场临时用电安全技术规范》JGJ46-200513)《建筑地基基础技术规范》DB42/242-2003二、施工准备:1、技术准备1)熟悉施工图纸及本工程相关技术资料,向施工人员进行技术和安全交底。
2)按设计要求分段制作钢筋笼并对其进行验收。
3)混凝土浇筑前应对施工人员进行全面的安全技术交底;操作前进行安全可靠的检查和试验,确保施工安全。
4)检查验收:成孔以后必须对桩身直径、扩底尺寸、孔底标高、桩位中线、井壁垂直、虚渣厚度进行全面测定,办理隐蔽验收手续。
混凝土浇筑时作好混凝土浇筑施工记录,全部符合要求后,方可进行浇筑。
5)对每一根桩孔做好砼浇筑施工记录,并按规范要求留置标准养护混凝土试块,整理好全部桩孔技术资料,提交有关部门检查验收及工程竣工资料归档工作。
2、材料要求根据本工程需要、特点及设计和施工规范要求选用相应标号的混凝土,混凝土品质必须符合设计要求。
3、机具准备:混凝土输送泵、混凝土输送管、插入式振动器、混凝土吊斗、串筒、输送管、大小平锹、混凝土坍落度筒、混凝土标准试模、水准仪等。
4、作业条件1)场地三通一平工作完成,照明、动力、通风、安全设施等准备就绪,施工机具等在施工过程中出现故障时,有备用机具使用。
2)按施工图纸进行支护桩位中心线和桩径检查和复核,办理混凝土浇筑签证手续后,才能浇筑桩身混凝土。
3)浇筑前,施工现场技术人员应逐孔全面检查施工准备,逐级进行技术安全交底和安全教育,要使安全、技术管理在思想、组织、措施上都得到落实。
4)施工前应根据浇筑的混凝土量、桩的特点(水的多少、是否抽得干)、泵送能力等确定桩的浇筑方法。
5)桩身强度取决于钢筋笼的制作质量与砼质量,泵送混凝土施工前应办理好桩孔及钢筋笼验收手续。
6)专人负责做好桩孔砼浇筑记录;收集好桩身砼强度等级等有关技术资料。
7)对所浇筑桩孔的桩顶标高进行严格控制,以免过多裁桩。
三、砼施工工艺:1、工艺流程桩顶高程放线→砼运输、泵送→桩身砼浇筑→砼振捣→砼养护。
2、测量放线施工前应首先按照施工图纸,对桩顶标高进行测量标记,以免在施工中出现桩顶标高高出设计桩顶标高的现象。
3、操作工艺1)桩身混凝土要从桩底到桩顶标高一次完成。
如遇下雨等特殊情况,必须做好排水措施,严防地面雨水流入桩孔内,孔口周围应有挡水措施,防止雨水流入孔内,应对桩孔上方采用必要的遮盖。
同时应调整砼配合比,适当减少用水量并增加水泥用量等;当必须留施工缝时,可在混凝土面周围加插适量的短钢筋。
在浇筑新的混凝土前,缝面必须清理干净,不得有积水和隔离物质。
2)浇筑混凝土时必须用混凝土泵筒离混凝土面2m以内,不准在井口抛铲或倒车卸料,以免混凝土离析,影响混凝土整体强度。
3)混凝土边浇筑边插实,采用插入式振动器和人工插实相结合的方法以保证混凝土的密实度。
4)在浇筑桩身砼时,相邻10m范围内的挖孔作业应停止,不得在孔底留人。
5)浇筑桩身混凝土时应留置试块,每根桩要按混凝土验收规范留置混凝土试块,但不得少于一组,并及时提出试验报告。
4、泵送工艺1)泵送混凝土前,先把储料斗内清水从管道泵出,达到湿润和清洁管道的目的,然后向料斗内加入与混凝土配比相同的水泥砂浆(或1:2水泥砂浆),润滑管道后即可开始泵送混凝土。
2)开始泵送时,泵送速度宜放慢,油压变化应在允许的范围内,待泵送顺利时,才用正常速度进行泵送。
泵送时,混凝土泵应处于慢速、匀速并随时可能反泵的状态。
泵送的速度应先慢,后加速。
3)泵送期间,料斗内的混凝土量应保持不低于在缸口上100mm到料口下150mm 之间为宜。
避免吸入效率低,容易吸入空气而造成塞管,太多则反抽时会溢出并加大搅拌轴负荷。
4)混凝土泵送宜连续作业,当混凝土供应不及时,需降低泵送速度,泵送暂时中断时,搅拌不应停止。
当叶片被卡死时,需反转排除,再正转、反转一定时间,待正转顺利后方可继续泵送。
5)泵送中途若停歇时间超过20min、管道又较长时,应每隔5min开泵一次,泵送小量混凝土,管道较短时,可采用每隔5min正反转2~3个行程,使管内混凝土蠕动,防止泌水离析,长时间停泵(超过45min)气温高、混凝土坍落度落度小时可能造成塞管,宜将混凝土从泵和输送管中清除。
6)泵送先远后近,在浇筑中逐渐拆管。
7)当遇特殊情况中断喂料作业时,应使拌筒保持慢速拌合混凝土。
5、泵送结束1)泵送将结束时,应估算混凝土管道内和料斗内储存的混凝土量及浇捣现场所欠混凝土量(Ф150mm径管每100m有1.75m3),以便决定拌制混凝土量。
2)泵送完毕清理管道时,采用空气压缩机推动清洗球。
先安好专用清洗管,再启动空压机,渐进加压。
清洗过程中,应随时敲击输送管,了解砼是否接近排空。
当输送管内有10m左右砼时,应将压缩机缓慢减压,防止出现大喷爆和伤人。
3)泵送完毕,应立即清洗混凝土泵,布料器和管道,管道拆卸后按不同规格分类堆放。
四、水下砼施工工艺:1、水下灌注砼的性能参数①、砼原料粗骨料选用碎石,石子含泥量小于2%,以提高砼的流动性,防止堵管。
②、砼初凝时间一般砼初凝时间仅3~5小时,只能满足浅孔小桩径灌注要求,而深桩灌注时间约为5~7小时,因此应加缓凝剂,使砼初凝时间大于8小时。
③、砼搅拌方法和搅拌时间为使砼具有良好的保水性和流动性,应按合理的配合比将水泥、石子、砂子倒入料斗后,先开动搅拌机并加入30%的水,然后与拌合料一起均匀加入60%的水,最后再加入10%的水(如砂、石含水率较大时,可适当控制此部分水量),最后加水到出料时间控制在60~90秒内。
④、坍落度选择坍落度应控制在180±20毫米之间,砼灌注距桩顶约5米处时,坍落度控制在160~170毫米,以确保桩顶浮浆不过高。
气温高,成孔深,导管直径在250毫米之内,取高值,反之取低值。
2、砼灌注操作技术①、首批砼灌注砼灌注量与泥浆至砼面高度、砼面至孔底高度、泥浆的密度、导管内径及桩孔直径有关。
孔径越大,首批灌注的砼量越多,由于砼量大,搅拌时间长,因此可能出现离析现象,首批砼在下落过程中,由于和易性变差,受的阻力变大,常出现导管中堵满砼,甚至漏斗内还有部分砼,此时应加大设备的起重能力,以便迅速向漏斗加砼,然后再稍拉导管,若起重能力不足,则应用卷扬机拉紧漏斗晃动,这样能使砼顺利下滑至孔底,下灌后,继续向漏斗加入砼,进行后续灌注。
②、后续砼灌注后续砼灌注中,当出现非连续性灌注时,漏斗中的砼下落后,应当牵动导管,并观察孔口返浆情况,直至孔口不再返浆,再向漏斗中加入砼,牵动导管的作用如下:a.有利于后续砼的顺利下落,否则砼在导管中存留时间稍长,其流动性能变差,与导管间磨擦阻力随之增强,造成水泥浆缓缓流坠,而骨料都滞留在导管中,使砼与管壁摩擦阻力增强,灌注砼下落困难,导致断桩,同时,由于粗骨料间有大量空隙,后续砼加入后形成的高压气囊,会挤破管节间的密封胶垫而导致漏水,有时还会形成蜂窝状砼,严重影响成桩质量。
b.牵动导管增强砼向周边扩散,加强桩身与周边地层的有效结合,增大桩体摩擦阻力,同时加大砼与钢筋笼的结合力,从而提高桩基承载力③、后期砼的灌注在砼灌注后期,由于孔内压力较小,往往上部砼不如下部密实,这时应稍提漏斗增大落差,以提高其密实度。
3、砼灌注速度在控制砼初凝时间的同时,必须合理地加快灌注速度,这对提高砼的灌注质量十分重要,因此应做好灌注前的各项准备工作,以及灌注过程中各道工序的密切配合工作。
五、施工过程控制:1、施工用混凝土要求:①、由专门技术人员对混凝土的原材料进行检查验收,并根据浇筑方量等需要,组织好原材料进场及浇筑机械设备,确保混凝土快速不间断的供应。
②在施工现场混凝土出口现场制作混凝土试块,桩基础根据浇筑方量,每个台班不少于一组。
所有试件均按规范规定进行编号、养护和送样试验。
2、桩身混凝土的浇筑1)桩、墩成孔爆破挖至孔底设计标高或持力层后,立即请业主、监理会同勘察设计及有关质检人员共同鉴定,符合设计要求后及时清理孔底,及时验收,办理好桩孔及钢筋笼隐蔽验收手续,得到监理下达的混凝土浇筑令后,随即浇灌封底混凝土。
2)浇筑前,由项目部向施工技术人员进行二级安全、技术交底;项目工长、安全工程师负责向作业班组进行三级安全、技术交底,并对作业班组进行现场配合比、操作规程交底。
3)浇灌封底混凝土后马上浇灌桩身混凝土,如因条件所限需要延迟时,要在浇灌前先抽清孔内积水,清理封底混凝土层的表面,然后再浇灌桩身混凝土。
4)混凝土的浇灌方法:按设计要求,浇灌封底混凝土时,先抽清孔底积水,保证积水深度不超过100mm。
5)泵送混凝土时,可直接将混凝土泵出料口移入孔内投料。
桩孔深度超过12m 时宜采用混凝土串筒连续分层浇筑,振捣密实。
桩基混凝土串筒采用法兰连接钢串筒或Ø200mmPVC串筒进行浇筑,投料口用自制漏斗集料,串筒应居中安放,混凝土下部出料口离混凝土面不得大于2000mm,且应连续浇灌、分层振捣。
6)混凝土振捣采用DN150变频振动器进行振捣,浇筑中准确计算混凝土倒入量,砼分层高度在500-800mm之间,严格控制混凝土坍落度,防止骨料离析,振捣时要插入下一层50mm左右,以消除层面间接缝;震动棒在每个插点上的振捣延续时间,以混凝土表面泛浆呈现水平不再出现大量气泡为度,普通振捣器控制时间为20~30s,高频振捣器为8~10s,严防过振。
混凝土振捣人员进入桩内作业必须系好安全带,脚底用木板借助混凝土护壁台口和钢筋笼设置操作安全平台进行振捣。
7)原则上一根桩体一次连续浇筑完毕,中间不作停歇。
浇筑过程中,严格控制振捣时间、振捣间距和插入深度。
其移动间距不大于作用半径的1.5倍。
尽可能排除混凝土泌水及在粗骨料下部生成的水分和空隙,提高混凝土与钢筋的握裹力,增强砼密实度,提高其抗裂性。
