运输顺槽风桥施工安全技术措施正式版
- 格式:docx
- 大小:37.16 KB
- 文档页数:12
顺槽施工安全技术措施引言顺槽施工是一种常见的地下矿井开采方式,它可以有效地提高煤矿的开采效率。
然而,由于其施工过程中存在一定的安全风险,必须采取一系列科学合理的技术措施来确保工人的安全。
本文将介绍顺槽施工中常用的安全技术措施,有助于提高施工过程中的安全性。
1. 施工前期安全准备措施在开始顺槽施工之前,必须进行充分的安全准备工作。
以下是一些常见的施工前期安全准备措施:•详细的工程规划:根据矿井开采情况,制定详细的施工方案,明确施工的范围、施工过程以及可能存在的安全风险。
•安全培训与教育:对参与施工的工人进行必要的安全培训,使他们了解相关的安全规章制度以及应对突发事件的应急措施。
•安全设备的准备:确保所有必要的安全设备和器材齐全,并进行充分的检查和测试,以确保其可靠性和有效性。
•施工现场的布置:合理布置施工现场,确保施工道路畅通、电力供应和通信设备可靠。
2. 监测与预警技术措施有效的监测与预警技术措施是保障顺槽施工安全的重要手段。
以下是一些常见的监测与预警技术措施:•地质勘探与监测:对施工区域进行地质勘探,了解地质情况,确保施工区域的稳定性。
同时,通过安装和使用合适的地质监测设备,及时监测地质变化和地下水位等信息。
•气体监测与通风控制:对施工现场进行气体监测,确保矿井中的氧气含量达到安全标准。
在有毒气体超标的情况下,及时采取通风控制措施,保证施工人员的安全。
•应力监测与预警:对施工区域进行应力监测,确保顺槽施工过程中不会产生过大的应力。
一旦监测到应力超过安全标准,及时采取必要的措施以避免灾害发生。
3. 安全操作技术措施在顺槽施工过程中,采取合理的安全操作技术措施是保障工人安全的关键。
以下是一些常见的安全操作技术措施:•计划稳定顺槽:在施工过程中,要根据地质条件及时调整顺槽的位置和尺寸,以确保施工的稳定性。
必要时,采取锚杆支护、注浆等措施加强顺槽的稳定性。
•防火与防爆措施:在矿井内进行顺槽施工时,必须严格遵守防火与防爆的规定。
编订:__________________单位:__________________时间:__________________顺槽施工安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-6884-92 顺槽施工安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、概况由于8105工作面回风措施巷与工作面前溜机尾处高差为1.85m,且此处为全岩,回采须破岩1.8m,影响正常回采,经地测科确定工作面内岩石范围后,经公司会议决定,在工作面内开口掘进5105-Ⅰ顺槽。
由于原设计无法满足要求,经公司会议决定变更5105-Ⅰ顺槽设计。
为确保施工安全、顺利进行,特编制本措施。
二、安全组织机构(一)安全组织机构队长:王华副队长:程洪志董怀生田文文张春贵组长:贺祖意蔡德成陈绪山李晓兵现场负责人:当班的跟班队干及班组长。
当天的值班队干和运料组班组长负责物料和设备运输。
(二)一般规定1、施工单位:掘进队组织施工,施工负责人王华,负责整个工程的施工安全、工程质量等。
2、施工形式:采用“三八”作业制。
3、跟班队干部必须按时参加矿调度会并组织召开队内班前会,传达调度班前会的会议精神,安排当班任务以及施工过程中的各类注意事项。
4、班组长为当班施工的主要负责人,负责组织、协调施工,处理作业过程中遇到的问题,做好交接班工作,确保施工安全与施工质量。
运输顺槽维修安全措施引言运输顺槽在工业生产中扮演着重要的角色,然而,由于其特殊性质和操作方式,运输顺槽维修过程中存在一定的安全风险。
为了保障工人的生命安全和维修工作的顺利进行,我们需要采取一系列安全措施。
本文将介绍运输顺槽维修的安全措施。
1. 确定维修人员的资质要求首先,保证维修操作人员具备合格的相关资质和专业技能。
运输顺槽维修工作需要维修人员了解顺槽的结构和特性,并能准确判断维修工作的风险和难度。
因此,维修人员应接受相关培训,并获得相关证书。
2. 提供适当的个人防护装备在运输顺槽维修过程中,维修人员需要面对不同的危险因素,如高温、化学物质泄漏、电气风险等。
提供适当的个人防护装备可以有效地减少这些危险对维修人员的影响。
常见的个人防护装备包括安全帽、安全鞋、防护手套、眼罩、耳塞等。
维修人员在进行维修操作前,应严格佩戴相应的个人防护装备,并在维修过程中不得随意摘除。
3. 建立维修作业的操作规程在运输顺槽维修过程中,维修人员应根据实际情况制定详细的操作规程,并与所有参与维修工作的人员充分沟通和讨论。
操作规程应包括但不限于以下内容:•维修前的准备工作:对顺槽进行检查和测试,确保维修环境良好,无明显的安全隐患。
•维修过程中的操作步骤:详细描述维修过程中各项工作的顺序、方法和要点。
•应急措施:针对可能出现的突发情况,制定相应的应急预案和应对措施。
操作规程应随时更新和完善,以确保维修工作的安全可靠。
4. 定期进行安全演练和培训为了增强维修人员的安全意识和应对突发情况的能力,定期进行安全演练和培训是必要的。
安全演练可以模拟真实的维修场景,让维修人员了解操作规程的具体实施步骤,并在实践中发现和纠正错误。
培训课程应涵盖顺槽维修的基本知识和操作技能,以及应对常见安全问题的方法和技巧。
5. 建立监督和检查机制为了确保运输顺槽维修安全措施的有效执行,应建立相应的监督和检查机制。
监督人员应对维修现场进行定期巡视,检查工作人员的个人防护装备是否符合要求,操作规程是否得到落实,安全措施是否到位等。

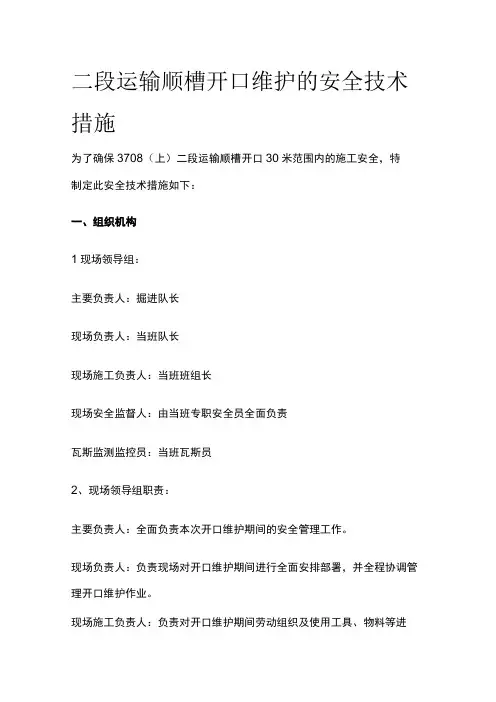

二段运输顺槽开口维护的安全技术措施为了确保3708(上)二段运输顺槽开口30米范围内的施工安全,特制定此安全技术措施如下:一、组织机构1现场领导组:主要负责人:掘进队长现场负责人:当班队长现场施工负责人:当班班组长现场安全监督人:由当班专职安全员全面负责瓦斯监测监控员:当班瓦斯员2、现场领导组职责:主要负责人:全面负责本次开口维护期间的安全管理工作。
现场负责人:负责现场对开口维护期间进行全面安排部署,并全程协调管理开口维护作业。
现场施工负责人:负责对开口维护期间劳动组织及使用工具、物料等进行安排、指挥。
现场安全监督人:负责开口维护期间的安全监督工作。
瓦斯监测监控员:负责施工点及施工点附近的瓦斯监测监控工作。
施工方法1开口施工前,严格执行由通风科制定的打开密闭措施及瓦斯排放措施,施工点必须配备专职瓦斯员,如发现施工点20米范围内瓦斯超限或局部瓦斯积聚,应立即撤出人员采取有效的措施,密闭打开后,检查瓦斯及有毒有害气体浓度小于相关规定时作业人员方可进入工作面。
2、当班队长、班组长和安全员由外向内检查顶帮隐患,发现顶帮隐患及时进行处理,在确认无任何隐患的情况下,方可进行其他作业。
3、对原3708(上)运输顺槽顶板压力大、锚杆、锚索失效地段进行补打锚杆、锚索加强支护;4、对开口范围内原旧巷利用掘进机以方位角0度沿煤层底板进行施工作业;对锚杆、锚网进行重新支设,锚杆间排距为11mXO.9m;对不再使用的旧巷要及时木垛支设并进行密闭;5、在对原旧巷维护完成后继续以方位角O度向北施工与原3708(上)运输顺槽贯通,再以方位角90度沿底板向东施工10米,以方位角90度、仰角8度沿原3708(上)运输顺槽起坡20米。
6、开口33米范围设计巷道断面为距形,断面为:宽X高:5x3米;原3708(上)运输顺槽断面:宽X高:4.2×2.8米。
施工巷道中线至任何一帮间距不小于设计巷道宽度,净宽误差为Omm—10Omm;巷道前33米高为3米,33-43米高为2.8米,施工时高度不得小于设计高度,净高误差为-5Omm—20Omm;施工巷道随煤层自然坡度或所标定红外线指示仪距巷帮尺寸规定进行施工。
3103工作面辅运顺槽风桥施工安全技术措施
一、概述
3103工作面辅助运输顺槽开口段自一水平21采区辅运大巷顶板上方通过。
根据施工安排,需施工3103工作面辅助运输顺槽跨一水平21采区辅运大巷风桥。
为确保施工质量和施工的安全,特制本安全技术措施。
二、风桥的施工方法
1.在大巷风桥的两侧10m位置设置警戒,派专人看守,严禁人员进入。
2.在施工3103工作面辅助运输顺槽跨一水平21采区辅运大巷风桥时,先采用人工风镐将风桥上方的煤渣部分清理,(长×宽)2000×2000mm。
然后从上方将顶板道木取出,人工破碎煤块,并将煤渣漏至大巷底板。
采用
防爆装载机配合防爆无轨胶轮车将矸石运输至一水平东翼胶运大巷皮带。
3.利用铲车拆除临时风桥钢棚,此时铲车司机需缓慢将架在巷道的工
字钢顶起并缓慢向后行驶,边行驶边降低铲斗,缓慢将工字钢放下。
除铲
车司机外的其他施工人员需站在铲车对面巷道安全处,待工字钢全部拆下
时,将拆下的工字钢码放整齐。
4.在拆除钢棚后,扩帮长度不够时,采用风镐刷帮至设计长度;由于
施工临时风桥时扩帮深度为720mm,采用混凝土浇筑。
5.搭设脚手架,支设两帮的模板,浇筑混凝土墙体。
浇筑时混凝土运
输至3103辅助运输顺槽,一次性浇筑。
6.在两帮浇筑好的混凝土上铺设14#工字钢横梁和金属网。
7.利用搭设好的脚手架支设顶板模板,浇筑混凝土顶板。
8.拆除模板、脚手架,文明施工。
三、风桥的技术要求
1.风桥两侧墙体砌碹。

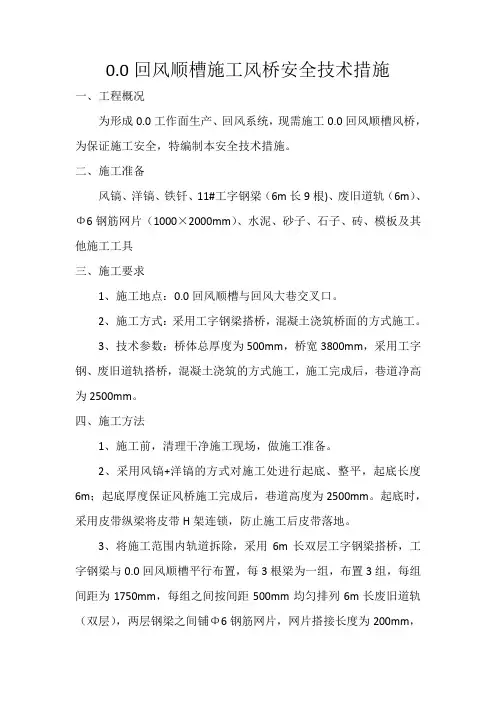

0.0回风顺槽施工风桥安全技术措施一、工程概况为形成0.0工作面生产、回风系统,现需施工0.0回风顺槽风桥,为保证施工安全,特编制本安全技术措施。
二、施工准备风镐、洋镐、铁钎、11#工字钢梁(6m长9根)、废旧道轨(6m)、Φ6钢筋网片(1000×2000mm)、水泥、砂子、石子、砖、模板及其他施工工具三、施工要求1、施工地点:0.0回风顺槽与回风大巷交叉口。
2、施工方式:采用工字钢梁搭桥,混凝土浇筑桥面的方式施工。
3、技术参数:桥体总厚度为500mm,桥宽3800mm,采用工字钢、废旧道轨搭桥,混凝土浇筑的方式施工,施工完成后,巷道净高为2500mm。
四、施工方法1、施工前,清理干净施工现场,做施工准备。
2、采用风镐+洋镐的方式对施工处进行起底、整平,起底长度6m;起底厚度保证风桥施工完成后,巷道高度为2500mm。
起底时,采用皮带纵梁将皮带H架连锁,防止施工后皮带落地。
3、将施工范围内轨道拆除,采用6m长双层工字钢梁搭桥,工字钢梁与0.0回风顺槽平行布置,每3根梁为一组,布置3组,每组间距为1750mm,每组之间按间距500mm均匀排列6m长废旧道轨(双层),两层钢梁之间铺Φ6钢筋网片,网片搭接长度为200mm,采用14#铁丝双丝三扣挨孔绑扎,桥体必须横跨回风大巷。
5、在已搭好的钢梁上铺网、支模,采用C20混凝土浇筑,C20混凝土配比:水:水泥:砂子:石子=0.51:1:1.81:3.68。
6、混凝土凝固48小时后,拆除模板,恢复轨道;待0.0工作面形成后,在0.0回风顺槽右帮一侧砌筑厚度为240mm砖墙。
五、安全技术措施1、所有施工人员必须学习本安全技术措施,严格按照措施施工。
2、施工前,设置施工警戒,严禁非施工人员进入施工范围。
3、施工前,通知绞车、皮带司机,施工期间严禁开车,防止发生人员伤害事故。
4、采用风镐施工时,严禁将风镐对准他人,严禁野蛮作业,防止飞石伤人。
5、保持风管完好,务使风管卷曲,矸石及其他物件打坏而造成漏风。
龙镇煤矿芦则沟矿井11506风桥安全技术措施工程名称:11506风桥施工施工区队:综掘队编制日期:2017年9月1日风桥施工安全技术措施一、基本情况:根据矿生产技术科计划,在11506采煤工作面开工之前,对11506回采工作面运输顺槽与西集中回风大巷交叉处进行风桥建设,形成独立通风,风桥采用综掘割顶方式,锚杆网片进行加强支护,为了保证割顶期间的安全技术质量,并制订安全措施如下:二、位置与工程量:1、为了使11506采面实行独立通风,风桥位置设在运输顺槽与西总回风巷交叉处设置风桥。
2、割顶工程量:长度12米,宽度为4米,割顶厚度最高2m。
3、按技术科给定的腰线进行综掘割顶。
4、支护方式为锚网支护。
5、设计要求(见附图)。
三、施工顺序:1、首先对施工地点顶板进行安全检查,并对管路、线路、设施采取有效措施进行保护,方可对风桥进行施工。
2、掘进机挑顶:放顶规格为净高2m ,净宽3m ,掘进机挑顶视顶板情况可一次成巷。
3、砌筑桥墩:对11506运输顺槽与总回风巷交叉处砌筑风桥的桥墩用砖砌墙,砌墙的规格为:厚0.5m, 宽度以巷道的宽度为准,以便风桥能严密不漏风, 高度不少于1.8m 。
4、充填两边桥墩:风桥墩子砌好后,用矸石沿墩子向总回风巷道两边充填成梯形坡度。
5、风桥桥面预制:桥墩中间与边安放三根18Kg 钢轨。
用4公分厚的木板铺底, 用风筒布铺面,再对桥面实行浇灌厚度不少于0.2m 的混凝土。
6、割顶由西向东的顺序进行施工,采用掘进机割顶施工。
割顶必须沿中腰线进行施工。
7、施工时必须按腰线,严禁空顶作业,割顶后及时进行锚网、支护,割顶执行掘进机一次完成割顶的施工方法。
四、安全技术质量要求:1、作业前,所有作业人员必须组织学习本措施,做到措施落实、管理落实、责任落实,同时做到自保、互保、联保,确保施工安全、顺利进行。
2、每班作业前都必须由班组长、安全员负责认真进行敲帮问顶工作,发现问题及时处理,只有确认安全无问题后方可开工作业。
YF-ED-J9108可按资料类型定义编号0402运输顺槽连接风筒安全技术措施实用版In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment.(示范文稿)二零XX年XX月XX日0402运输顺槽连接风筒安全技术措施实用版提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。
下载后可以对文件进行定制修改,请根据实际需要调整使用。
10402运输顺槽风门修筑完毕,过风门处风筒连接需停风操作,为保证施工过成安全顺利完成,特制度下列安全技术措施。
一、通风队成立以队长为首的施工领导小组组长:吴家才副组长:徐良彬组员:通风队施工作业人员。
吴家才:负责停风风筒连接全面指挥工作。
徐良彬:负责现场停风风筒连接的全面指挥工作。
组员:在组长、副组长指挥下完成风筒连接的全部工作。
二、安全技术措施(一)连接前准备工作1、通风队负责做好风筒连接的全部准备工作。
2、掘二队派一名电工现场调试好10402运输顺槽风机,并负责连接风筒期间的停风、送风工作。
3、通风队设置专职瓦检员对风机前及施工地点的瓦斯检查工作。
风机附近10m范围内及其进风流中瓦斯浓度大于0.5%时,严禁开动局扇。
4、掘二队电工负责10402运输顺槽内所有电器设备的停送电工作。
5、所有参加作业人员,必须参加措施贯彻学习,未参加贯彻学习人员,严禁参加作业。
6、所有参加作业人员必须检查所带灯具、便携式瓦检仪等电器,严防失爆,必须携带经检验合格的自救器并会使用,严禁化纤衣物入井。

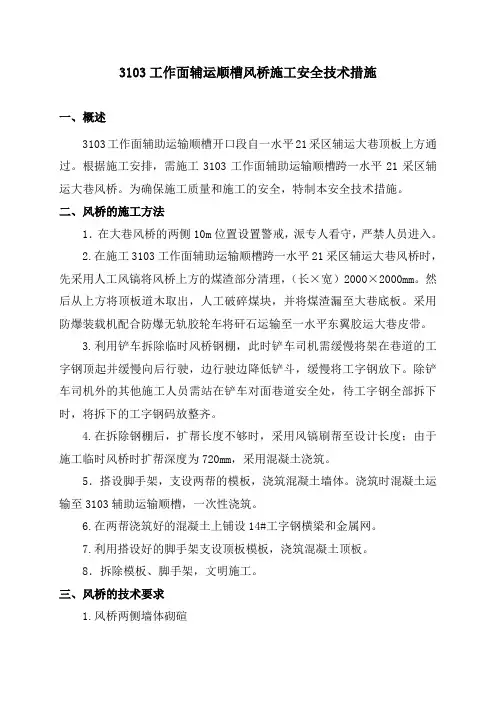

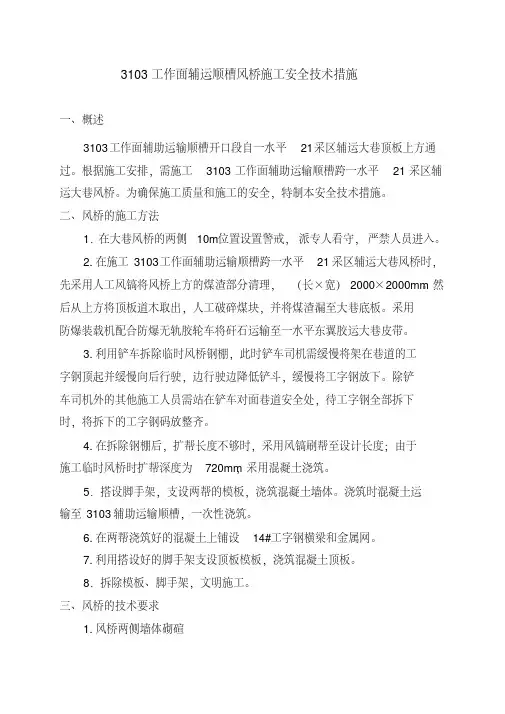

3103工作面辅运顺槽风桥施工安全技术措施一、概述3103工作面辅助运输顺槽开口段自一水平21采区辅运大巷顶板上方通过。
根据施工安排,需施工3103工作面辅助运输顺槽跨一水平21采区辅运大巷风桥。
为确保施工质量和施工的安全,特制本安全技术措施。
二、风桥的施工方法1.在大巷风桥的两侧10m位置设置警戒,派专人看守,严禁人员进入。
2.在施工3103工作面辅助运输顺槽跨一水平21采区辅运大巷风桥时,先采用人工风镐将风桥上方的煤渣部分清理,(长×宽)2000×2000mm。
然后从上方将顶板道木取出,人工破碎煤块,并将煤渣漏至大巷底板。
采用防爆装载机配合防爆无轨胶轮车将矸石运输至一水平东翼胶运大巷皮带。
3.利用铲车拆除临时风桥钢棚,此时铲车司机需缓慢将架在巷道的工字钢顶起并缓慢向后行驶,边行驶边降低铲斗,缓慢将工字钢放下。
除铲车司机外的其他施工人员需站在铲车对面巷道安全处,待工字钢全部拆下时,将拆下的工字钢码放整齐。
4.在拆除钢棚后,扩帮长度不够时,采用风镐刷帮至设计长度;由于施工临时风桥时扩帮深度为720mm,采用混凝土浇筑。
5.搭设脚手架,支设两帮的模板,浇筑混凝土墙体。
浇筑时混凝土运输至3103辅助运输顺槽,一次性浇筑。
6.在两帮浇筑好的混凝土上铺设14#工字钢横梁和金属网。
7.利用搭设好的脚手架支设顶板模板,浇筑混凝土顶板。
8.拆除模板、脚手架,文明施工。
三、风桥的技术要求1.风桥两侧墙体砌碹风桥墙体宽300mm,高3700mm,基础深400mm,长6000mm;墙体内侧保证与前后巷道两帮成直线。
2.风桥顶板施工混凝土墙体上搭14#工字钢15根,长度为6000mm;间距均为400mm。
工字钢搭设好后,在上部采用C20混凝土浇筑。
厚度为450mm。
3.C20混凝土配合比为(水泥:砂:碎石:水)1:1.342:3.129:0.47。
水泥采用32.5级普通硅酸盐水泥;砂采用粒径为3.5~5mm中砂;碎石粒径为10~20mm。
In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.顺槽施工安全技术措施正式版顺槽施工安全技术措施正式版下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。
文档可以直接使用,也可根据实际需要修订后使用。
一、概况由于8105工作面回风措施巷与工作面前溜机尾处高差为1.85m,且此处为全岩,回采须破岩1.8m,影响正常回采,经地测科确定工作面内岩石范围后,经公司会议决定,在工作面内开口掘进5105-Ⅰ顺槽。
由于原设计无法满足要求,经公司会议决定变更5105-Ⅰ顺槽设计。
为确保施工安全、顺利进行,特编制本措施。
二、安全组织机构(一)安全组织机构队长:王华副队长:程洪志董怀生田文文张春贵组长:贺祖意蔡德成陈绪山李晓兵现场负责人:当班的跟班队干及班组长。
当天的值班队干和运料组班组长负责物料和设备运输。
(二)一般规定1、施工单位:掘进队组织施工,施工负责人王华,负责整个工程的施工安全、工程质量等。
2、施工形式:采用“三八”作业制。
3、跟班队干部必须按时参加矿调度会并组织召开队内班前会,传达调度班前会的会议精神,安排当班任务以及施工过程中的各类注意事项。
4、班组长为当班施工的主要负责人,负责组织、协调施工,处理作业过程中遇到的问题,做好交接班工作,确保施工安全与施工质量。
三、安全技术措施(一)技术方案制定1、5105-I顺槽从点A开口,以方位角299°18′26″、坡度-20°30′掘进29.48m(平距)到点B,从点A开口前5m 以及掘至B点前5m为C-C断面,剩余巷道为B-B断面。
运输顺槽风桥施工安全技术措施引言运输顺槽风桥施工是一项需要高度注意安全的工作。
在运输顺槽风桥施工过程中,需要考虑各种因素,包括施工人员的安全、工作环境的安全、设备和材料的安全等。
本文将详细介绍运输顺槽风桥施工的安全技术措施,以保证施工过程中的安全和顺利进行。
1. 施工人员安全运输顺槽风桥施工中,施工人员的安全是最重要的。
以下是几项保障施工人员安全的技术措施:•培训和教育:在施工前,所有参与施工的人员应接受相关的培训和教育,了解施工操作规程,学习使用各种施工工具和设备的安全方法。
•穿戴个人防护装备:施工人员在施工现场必须穿戴符合标准的个人防护装备,包括安全帽、防护鞋、安全带等。
同时,应注意个人卫生习惯,保持身体健康,避免施工中的意外事故发生。
•其他安全措施:施工现场应设置明显的安全警示标志,进行安全巡视和检查,及时排除安全隐患。
在施工过程中,要注意团队协作和沟通,确保施工工作的安全连贯进行。
2. 工作环境安全在运输顺槽风桥施工过程中,工作环境的安全至关重要。
以下是几项保障工作环境安全的措施:•施工现场管理:施工现场应设立专门的安全管理岗位,负责监督和管理施工现场的安全工作。
施工现场应清理工作环境,保持通道畅通,及时清理掉施工过程中产生的垃圾和废料。
•安全防护措施:对于高空作业、窄缝作业等特殊工况,应配备适当的安全防护设施,如安全网、安全绳等,以减少高空坠落和意外事故的发生。
•环境监测:对施工现场进行环境监测,确保空气质量、噪音水平等处于安全范围内。
如有超标情况,应采取相应的措施进行调整和处理。
3. 设备和材料安全运输顺槽风桥施工过程中使用的设备和材料的安全保障措施也非常重要。
以下是几项常见的设备和材料安全技术措施:•设备维护保养:施工过程中使用的设备应定期进行维护保养,保证其正常工作和使用安全。
设备异常的情况应及时处理,并对施工人员进行相关教育和培训,确保操作符合安全规程。
•材料质量检验:在运输顺槽风桥施工过程中使用的材料应定期进行质量检验,确保其符合相关标准要求,避免使用质量不合格的材料导致安全事故的发生。
61202运输顺槽回风联巷施工安全技术措施一、工程概况61202运输顺槽回风联巷,从61202运输顺槽内测点M1向北85m位置,沿方位角70°拨门施工,先按平巷施工5m,然后8.9°上山施工51.536m,最后施工5m平巷与6煤回风大巷贯通,总工程量61.536m。
二、地质概况1、煤岩层情况:61202运输顺槽回风联巷位于6煤中下部转为上部施工,全煤黑色,平均煤厚16.8m,暗煤为主,块状,片状,有数层泥岩夹矸。
2、地质构造情况:根据6煤回风大巷和6煤运输大巷实际揭露情况,煤层倾角2~8°下山,掘进期间煤岩层破碎、纵向裂隙发育,易片帮掉顶。
3、水文地质情况:根据6煤回风大巷和6煤运输大巷实际揭露资料,掘进区域富含顶板砂岩裂隙水,掘进期间由淋水现象。
预计掘进期间正常涌水量0~5m³/h,最大涌水量15m³/h。
三、施工方法前期采用人工风镐挖掘施工,先拨门加固再掘进施工,工程量8m;后期采用综合机械化掘进、锚联网喷支护成巷的施工方法,采用三一重工EBZ230悬臂式掘进机截煤、装煤,刮板输送机出货。
四、支护参数(一)拨门口加固支护参数61202运输顺槽回风联巷巷中处向两边施工锚索槽钢梁,共5组。
每根槽钢(规格:12#槽钢L=3000mm)搭配3根锚索(规格:Φ21.6×10300mm,托盘:δ14×96×140mm钢板)进行加固,锚索孔间距1300mm,端头间距不超过800mm,锚索使用1卷K2360和2卷Z2360型树脂锚固剂。
(二)永久支护参数矩形断面,掘进宽4400mm,掘进高度3000mm,掘进断面积13.2㎡;净宽4200mm,净高2800mm,净断面积11.76㎡。
1、顶部采用锚网索支护,锚杆规格为Φ20×2500mm高强锚杆,间排距800×800mm;锚索规格为Φ21.6×8300mm,托盘规格300×300×14mm钢板,间排距1600×2400mm。
运输顺槽连接风筒安全技术措施前言在钢铁、石化、电力等行业,运输顺槽连接风筒是常见的一种运输方式。
然而,过去的运输过程中时常发生运输失误,导致设备损坏和人员伤亡。
为了减少这类事故,需要采取一些安全技术措施。
运输顺槽连接风筒安全技术措施1. 严格按照规定进行装载在装载运输顺槽连接风筒时,必须严格按照相关的规定进行,确保货物的稳定和安全。
首先,要选择合适的车型进行装载,其次要在车辆上采取各种固定措施,确保运输顺槽连接风筒不会晃动或倒塌。
在装载时,需特别注意货物的重心位置,避免超载和超重装载,导致运输不稳定,引起事故。
2. 保持运输车辆稳定运输顺槽连接风筒的车辆在运输过程中必须保持稳定。
首先,需要保持车辆稳定,降低车速,防止过弯或急转弯导致货物晃动,带来风险。
其次,还应当严格遵守交通规则,避免擅自变道、抢道或超速行驶等情况的发生。
3. 建立严格的安全管理制度针对运输顺槽连接风筒的运输,应当建立完善的安全管理制度。
包括对运输车辆、驾驶员、货物装载、路线选择等方面进行规定和管理。
制定准确、明确的操作规程和应急预案,加强对运输过程中发现的问题及时处理和解决。
4. 加强驾驶员培训和应急救援驾驶员是运输顺槽连接风筒运输的重要环节,应定期进行培训和教育,提高他们的安全意识和应急救援能力。
要求驾驶员按照规定开车,并严格遵守交通规则,确保车辆稳定性和安全性。
5. 检查货物是否完好无损在装载运输顺槽连接风筒之前,需要详细检查货物是否完好无损。
如发现货物有裂纹、变形、腐蚀或损坏等情况,必须不能进行运输。
同时,在运输过程中还应当定期进行检查,如发现货物有任何问题,要立刻进行处理。
结语运输顺槽连接风筒是企业常见的运输方式,其运输安全至关重要。
在运输过程中提高安全意识,采取上述措施,可以有效避免运输事故的发生,提高运输效率和质量。
10207运输顺槽回风联巷开口掘进串联通风安全技术措施根据采掘计划,我矿10207运输顺槽准备从10#一采区轨道下山下段开口掘进10207运输顺槽,在此期间不能形成独立回风系统,10207运输顺槽回风流串入到10#二采区西部水泵房及10#二采区轨道下山下段进风流,形成一次串联通风,为确保施工安全,特制定本安全技术措施。
一、串联通风安全风险辨识1、安全风险评估方法采用作业条件危险性评估法(LEC法)。
作业条件危险性评价法采用与风险有关的三种因素指标值的乘积来评估操作人员伤亡风险大小。
对于一个具有潜在危险性的作业条件,影响危险性的主要因素有3个:发生事故或危险事件的可能性L,暴露于这种危险环境的频繁程度E,事故一旦发生可能产生的后果C。
公式:风险值(D)=可能性(L)×暴露率(E)×后果(C)式中:D—作业地点、关键环节等存在的安全风险L—事故或危险事件发生的可能性;E—人员暴露于危险环境中的频繁程度;C—一旦发生事故或危险事件可能产生的后果;用L、E、C三种因素的乘积D=L×E×C来评价作业条件的危险性。
D值越大,作业条件的危险性越大。
根据实际经验,给出三个因素在不同情况下的分数值,采取对所评价对象进行“打分”的办法,计算出危险分数值,对照危险程度等级表将其危险性进行分级,各因素的值分别参见表1、表2、表3。
计算出风险的分值,按分值大小,将安全风险等级从高到低划分为重大风险/Ⅰ级、较大风险/Ⅱ级、一般风险/Ⅲ级、低风险/Ⅳ级四个等级,参见表4。
表1 事故发生可能性分值(L)表2 暴露于危险环境中的频繁程度分值(E)表3 事故造成的后果分值(C)表4 安全风险等级划分2、安全风险评估结果通过对辨识出的6项安全风险进行评估,10207运输顺槽开口串联通风期间,确定较大风险4项,一般风险2项。
(详见表5)风险辨识管控措施表(5)安全风险及管控措施(表6 )二、串联通风路线计划在10#二采区轨道下山下段距10207运输顺槽开口上风侧约40米处安装局部通风机。
In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.运输顺槽风桥施工安全技术措施正式版
运输顺槽风桥施工安全技术措施正式
版
下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成
的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度
与方案所计划的时间吻合。
文档可以直接使用,也可根据实际需要修订后使用。
我单位负责在15106运输顺槽与回风大巷立交处施工一个风桥,为确保施工安全顺利完成,特制定如下安全技术措施。
一、现场概况:
15106运输顺槽是以0°方位角掘进,回风大巷是以270°方位角掘进,两条巷道呈90°夹角,15106运输顺槽与回风大巷底板立交贯通,在此交叉点需施工风桥。
二、施工时间及地点
时间,20xx年月日
地点: 15106运输顺槽与回风大巷立交处。
三、施工任务:
施工风桥一个。
风桥下部(运输顺槽)尺寸:高3100mm、宽5800mm;两道砖墙厚370㎜,基础300mm,里侧喷射C20砼100㎜;风桥中间的构筑物300㎜厚。
四、施工工序
砌筑运输两侧的料石墙高3100mm→铺设矿用12#工字钢和金属网→铺预制板和钢筋网→用C20砼浇筑→在运输顺槽对砖墙和风桥顶进行喷浆→施工现场文明生产。
六、施工方法及技术要求
(一)、风桥顶施工
1、风桥墙上搭12号矿用工字钢,长度5740mm,间距500mm,工字钢每端搭在墙体上的长度为500mm,工字钢上部铺金属
菱形网,规格4800×1000m,上部排预制板,预制板规格:
长×宽×厚=1000mm×600mm×100mm。
预制板上部铺设一层钢筋网,规格为3000mm×1000mm。
2、风桥铺设完成后,对风桥上部采用C20砼进行浇注,预制板上部浇注100mm 厚。
(二)、风桥下部施工
1、风桥底部工字钢喷射C20砼封闭,工字钢之间要喷平,工字钢下方喷射50mm 厚。
2、砖墙表面喷射C20砼100㎜。
3、风桥顶与回风大巷顶板间用C20砼喷平。
(三)、砼和水泥砂浆配合比
1、喷射砼配比合为:水泥:砂:石子
=1:2:2,速凝剂掺量为水泥用量的3~4%,水灰比为0.4~0.5,其强度不低于C20。
水泥:普通硅酸盐水泥,标号为
Po425,无过期、受潮结块现象。
砂:坚硬清洁的中粗黄砂,含水率3~6%,含泥量不大于3%。
石子:清洁干净,粒度5—10mm。
速凝剂:经国家鉴定合格的产品,无受潮变质现象。
2、浇筑砼配比合为:水泥:砂:石子
=1:2:2,水灰比为0.4~0.5,其强度不低于C20。
水泥:普通硅酸盐水泥,标号为
Po425,无过期、受潮结块现象。
砂:坚硬清洁的中粗黄砂,含水率3~6%,含泥量不大于3%。
石子:清洁干净,粒度5—10mm。
3、水泥砂浆配合比:水泥:砂子
=1:3,水灰比为0.4~0.55。
水泥:普通硅酸盐水泥,标号为
Po425,无过期、受潮结块现象。
砂:坚硬清洁的中粗黄砂,含水率3~6%,含泥量不大于3%。
七、安全技术措施
1、施工期间必须有队长以上人员跟班,负责指挥,协调全队的工作,以确保安全生产。
2、铺设工字钢时要找平、找正、找
稳。
3、混凝土搅拌均匀,人工搅拌不少于3遍。
4、严格工程质量,每道工序施工后,必须认真检查工程质量,全部合格后方可进行下一道工序。
5、多人作业、搬抬运物件要专人指挥、专人观察,号令一致、动作统一协调,严防碰手碰脚事故发生,严禁有人突然抛掷。
6、施工前要核实标高尺寸,砌墙时要挂线施工,保证风桥的净尺寸。
7、浇筑C20砼时要震实捣实。
8、砌墙时要砂浆饱满。
9、施工时要在回风大巷距风桥两侧各
10m处,挂金属网片拦人。
10、喷射砼安全技术措施
10.1、喷浆前用废风筒对巷道内的设备、设施和各种线缆进行覆盖好。
10.2、喷浆前,所有设备必须先进行检查,无问题时再进行动力和压风试验,保证运转正常。
10.3、在使用喷浆机前,应对其进行全面检查,发现问题及时处理。
喷射机要有专人操作。
处理机械故障,必须切断电源、关水、最后停风源。
送风、水、电时必须通知有关人员,以防发生事故。
10.4、喷射工作开始以后,严禁将喷射枪头对准人员。
震动法处理堵管时,喷射手应紧握喷头并将喷头向下。
以防突然
喷射和管路跳动伤人。
疏通管路时采用敲击法,如果用压风吹通,其工作压力不得超过0.4MPa。
10.5、射手应配两人,一人持枪喷射,一人辅助照明并负责联络、观察顶板及喷射情况,以保安全。
10.6、向喷射机送料人员要站在安全地点。
10.7、喷射机必须保持密封性良好,防止漏风和粉尘飞扬。
喷头应增设拢料管、异径葫芦管、双水管,使水、料充分混合。
10.8、凡从事喷射工作的人员,必须佩带劳动保护用品。
10.9、进行砼喷射时,必须检查顶帮
的安全和支护状况,并进行敲帮问顶,清除顶、帮的活矸碎石,同时要检查喷射管路的所有接头,确认捆绑牢固安全后方可施工。
10.10、喷射手必须戴防尘口罩、乳胶手套,其他人员必须佩带防尘口罩。
10.11、喷嘴与喷射面尽量保持垂直,喷嘴移动方式一般采用螺旋轨道。
顺时针转,前进一圈压半圈的均匀缓慢的前进移动。
10.12、施工要严格执行喷射砼操作规程,避免发生堵机、堵管事故,在处理堵塞的喷射管时,喷枪口前方及其附近严禁站人,严禁突然喷射和管路跳动伤人,发生堵管时采取敲击法疏通,使用压风吹通
时,其工作压力不得大于0.4MPa。
10.13、拌料要均匀,人工拌料要不少于三遍,推行潮喷工艺。
10.14、喷砼时,必须采用潮喷工艺,分层喷砼时,应在喷射前用静压水冲洗前次受喷面,然后再进行喷射砼。
10.15、喷顶部时,如高度不够,作业人员可站在搭设稳定的工作台上作业,工作台上的人员必须系好安全带,并将安全带挂在稳定牢固的起吊点上,作业期间工作台下10m范围内严禁站人并设置警戒。
10.16、喷射砼施工时,要在施工地点设岗拦人,防止其他人员误入施工地点。
10.17、如果喷射到管路等其他机电设备上,要及时对其进行清理。
处理堵管
时,必须停风处理。
10.18、喷浆完毕后,要及时清理巷道内的喷浆杂物,做好巷道的文明生产和标准化工作。
其它严格执行《15106工作面运输顺槽作业规程》及《煤矿安全规程》。
——此位置可填写公司或团队名字——。
