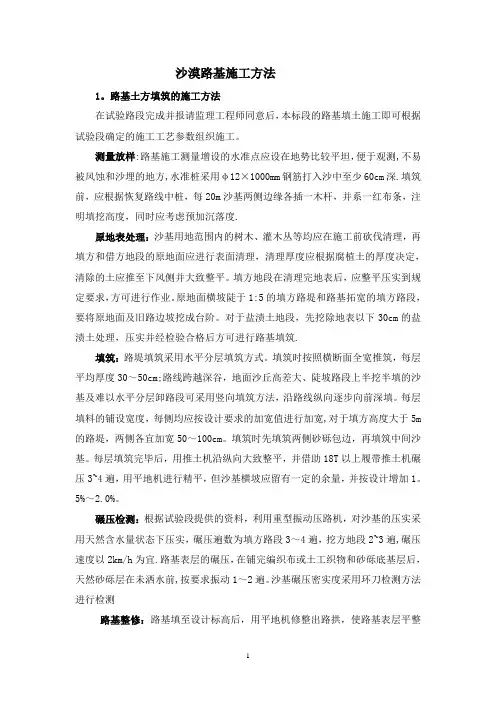

沙漠路基施工方法1。
路基土方填筑的施工方法在试验路段完成并报请监理工程师同意后,本标段的路基填土施工即可根据试验段确定的施工工艺参数组织施工。
测量放样:路基施工测量增设的水准点应设在地势比较平坦,便于观测,不易被风蚀和沙埋的地方,水准桩采用φ12×1000mm钢筋打入沙中至少60cm深.填筑前,应根据恢复路线中桩,每20m沙基两侧边缘各插一木杆,并系一红布条,注明填挖高度,同时应考虑预加沉落度.原地表处理:沙基用地范围内的树木、灌木丛等均应在施工前砍伐清理,再填方和借方地段的原地面应进行表面清理,清理厚度应根据腐植土的厚度决定,清除的土应推至下风侧并大致整平。
填方地段在清理完地表后,应整平压实到规定要求,方可进行作业。
原地面横坡陡于1:5的填方路堤和路基拓宽的填方路段,要将原地面及旧路边坡挖成台阶。
对于盐渍土地段,先挖除地表以下30cm的盐渍土处理,压实并经检验合格后方可进行路基填筑.填筑:路堤填筑采用水平分层填筑方式。
填筑时按照横断面全宽推筑,每层平均厚度30~50cm;路线跨越深谷,地面沙丘高差大、陡坡路段上半挖半填的沙基及难以水平分层卸路段可采用竖向填筑方法,沿路线纵向逐步向前深填。
每层填料的铺设宽度,每侧均应按设计要求的加宽值进行加宽,对于填方高度大于5m 的路堤,两侧各宜加宽50~100cm。
填筑时先填筑两侧砂砾包边,再填筑中间沙基。
每层填筑完毕后,用推土机沿纵向大致整平,并借助18T以上履带推土机碾压3~4遍,用平地机进行精平,但沙基横坡应留有一定的余量,并按设计增加1。
5%~2.0%。
碾压检测:根据试验段提供的资料,利用重型振动压路机,对沙基的压实采用天然含水量状态下压实,碾压遍数为填方路段3~4遍,挖方地段2~3遍,碾压速度以2km/h为宜.路基表层的碾压,在铺完编织布或土工织物和砂砾底基层后,天然砂砾层在未洒水前,按要求振动1~2遍。
沙基碾压密实度采用环刀检测方法进行检测路基整修:路基填至设计标高后,用平地机修整出路拱,使路基表层平整度、坡度、宽度符合规定要求。
本项目为夏门至成都国家高速公路赣州至崇义(赣湘界)段B5标,标段起讫桩号为K514+000- K518+150,路线全长4.15KM。
本标段路线总体为东西走向,位于崇义县关田镇境内。
本段路线起于关田村上牛岗附近,沿小江设置两座高架桥后至刘屋北面,沿山脚布线,于关田小学附近设关田互通,之后跨赣丰公路及小江,终于杨梅坑附近。
主要控制点有上牛岗、关田镇、关田互通。
主要河流为小江,主要公路为赣丰公路,为三级公路,沥青砼路面,路基宽8.5m,路面宽7m。
导线点、水准点、路基横断面已进行了准确的复测,其成果已得到监理工程师的批复。
2010年12月15日经我项目部和监理组在现场认真勘查研究,最后综合考虑决定试验段选择在K518+000—K518+150,全幅填筑施工,试验段计划施工时间2010.12.29-2011.01.02。
1、赣崇高速公路B5合同段施工承包合同书及技术规范;2、赣崇高速公路B5合同段施工图设计文件;3、交通部现行的公路设计、施工技术规范、验收评定标准等。
相关规范、规程;4、《公路工程技术标准》 JTGB01-2003;5、《公路路基施工技术规范》 JTG F10-2006;6、《公路工程质量检验评定标准》 JTG F80/1-04。
三、试验段目的1、根据各种机械的施工能力相匹配的原则,确定适宜的施工机械,按生产能力决定机械数量及组合方式。
2、通过试验段验证:最佳含水量、最大密实度等土工试验指标指导施工的实际效果。
3、通过试铺决定:1)压实机械的选择、组合,碾压顺序、碾压速度、碾压遍数;2)确定压实系数;3)挖土、运输、推平和碾压机械的合理组合;4)施工中人员的配合。
4、确定每天的施工产量及作业段的长度。
5、全面检查填料及施工质量是否符合要求。
填方用土:试验段用土主要来自主线挖方段,挖方段土源五、路基土方填筑试验段施工方案施工工艺:测量放样---场地处理---试验准备---排水设施完善—布土—推平---碾压成型---试验检测---下道工序施工。
公路路基工程填土路基、填石路基、土石混填路基施工方法一、填土路堤施工方法路基填筑工程应采用配套的机械化施工。
形成挖、装、运、摊、平、压机械化流水作业,能保证路基填筑高质量,高速度的完成。
1、填土原则:填方路基必须按横断面全宽分层水平填筑,逐层向上填筑;填方作业应分层平行摊铺,保证路基压实度及每层填料铺设的压实度,并且每侧超出路堤的设计宽度40cm,以保证修整路基边坡后,路堤边缘有足够的压实度。
每层填料厚度不得超过20cm。
土方路堤填至路订顶面最后一层的压实层厚度不少于10cm。
2、填筑路堤填筑前处理办法:路堤填土高度小于80cm(不包括路面厚度)时,对于原地表清理与挖除后的土质基底应将表面翻松30cm,然后整平压实使其压实度达到规定要求。
路堤填土高度大于80cm,应将路堤基底整平处理,并在填筑前进行碾压,压实度达到设计要求。
3、地表起伏较大的填筑处理办法:地面自然横坡陡于1:5时,应将原地面挖成台阶,台阶宽度不小于1M,以满足摊铺和压实设备操作的需要,台阶顶做成3%的内倾斜坡。
地面自然横坡陡于1:2.5时,路基应作特殊处理,防止路堤沿基底滑动。
4、土的含水量控制:(1)将取土场土的含水量控制在最佳含水量±2%范围内;(2)将利用方的土精心分出适用材料、不适用材料,禁止不适用材料填筑路堤。
5、试验段及准备工作:开工前进行复测放样,做好路段、土场排水工作,选择代表性地段200M作为试验段,以确定各土质的最佳含水量(实验室获得),适宜的松铺系数,相应的碾压遍数和施工日进度及人、机、料生产要素的配置,选择最佳施工方案。
6、土方摊铺:摊铺前,应在路堤中心边缘处设置松铺厚度控制桩,在桩上挂线,以控制摊铺厚度。
采用人工配合推土机、平地机摊铺整平。
直线段由两侧向中心刮平,曲线段由内向外侧刮平。
摊铺路堤横坡度不小于3%(但也不宜过大),以利横向排水。
7、碾压:摊铺后及时碾压,碾压时土方含水量应处于最佳含水量近邻范围。
土石混填-路基试验段施工方案一、前言在道路工程建设中,路基是道路的基础部分,对于路基的施工方案选择至关重要。
土石混填是一种常用的路基填筑方式,通过将土石材料混合填充至路基设计高程,以提升道路的承载能力和稳定性。
本文将就土石混填路基的试验段施工方案进行详细阐述。
二、施工前准备1. 材料准备在进行土石混填的路基试验段施工前,需要准备好以下主要材料:•砂石土:用于填充路基。
•石灰:用于土石混合填充过程中的胶凝作用。
•水:用于搅拌土石混合材料。
•路基填料:用于表层修整。
2. 设备准备为保证施工顺利进行,需要准备好如下设备:•推土机:用于土石混合填充的均匀推平。
•水泥搅拌机:用于混合土石材料及石灰的搅拌。
•初期检测仪器:用于监测土石混合填充后的压实情况。
•卡板:用于压实土石混合材料,确保路基密实。
三、施工流程1. 土石混合填充1.将砂石土和石灰按比例混合,并逐步加入适量水进行搅拌,直至形成均匀的土石混合材料。
2.将土石混合材料填充至路基设计高程,并用推土机进行均匀推平,确保填充充实。
3.使用初始检测仪器对土石混合填充进行检测,调整填充密实度,确保达到设计要求。
2. 压实处理1.采用卡板进行压实处理,逐层逐段进行,确保土石混合材料密实度达标。
2.压实完毕后,对路基进行表层修整,确保路基平整度。
四、施工质量控制1. 定期检测在施工过程中,应设置定期检测点,对土石混合填充的压实情况进行监测,并根据检测结果及时调整施工方案。
2. 质量验收施工完成后,应进行质量验收工作,确保土石混填路基试验段的工程质量符合设计要求。
五、总结土石混填路基是路基填筑的一种重要方式,通过本文对土石混填路基试验段施工方案进行详细阐述,希望能为相关从业人员提供参考。
在实际施工中,应严格按照设计要求和施工流程进行操作,保证路基工程质量和施工进度的顺利进行。
路基填筑试验段施工方案一、概述(一)土方工程概要**高速公路威信,主线起点桩号为K**+**,终点桩号K**+**,长15.943公里。
本标段所在自然区划分V3,沿线地貌类型较为复杂.我项目部计划在K+~K+段进行路基填筑试验段施工,实验段全长m,平均填土高度为m。
(二)试验段的选取该段m具有通段代表性,通过试验段施工进行施工优化组织,机械合理配置,确定并提出标准施工的方法和合理的技术参数,用以指导大面积施工。
具体项目如下:1、确定合适的使用材料2、确定材料的松铺系数3、确定标准施工方法(1)填前处理方案1)确定填料最佳含水量的控制方法2)确定整平、整型的合适机具和方法3)确定压实机械的选择和组合,压实的顺序、速度和遍数4)确定挖土、运输、整平和碾压机械的合理组合5)确定压实度的检测方法6)确定作业队(组)的人员组成和分工,画出施工和质量管理框图4、确定每一作业段的合适长度或面积5、确定每次铺筑的松铺及压实厚度二、试验段施工方案(一)试验段位置拟在K+~K+段做路基填筑试验段,长度m,该段位于昆明路延伸段上,平均填土高度在m。
(二)路基填料选择该段路基填筑料,主要是调用路堑挖方作为填料。
试验段所用的填料应按《公路土工试验规程》做好原材料试验检测(各种原材料必须符合设计及规范要求)(三)机械的选型和配套主要机械设备配备如下:表1:项目部成立路基填筑首件工程施工领导小组,由项目总工程师**担任组长,副总工程师**、工程部长**为副组长,组员有路基主管工程师、安质部长**、质检工程师**、测量工程师**、试验工程师**、队长等.施工现场管理人员组成和分工如下:现场施工负责人:技术负责人:测量人员:试验人员:主要人力配置如下:表2:按试验规程及规范要求,采用灌砂法测定压实度,含水量测定现场采用酒精燃烧法测定,同时取样,采用烘干法做对比试验,确保科学、准确。
鉴于路基填料为砂砾,灌砂法测定压实度无法实现。
据《公路工程质量检验评定标准》(JTG F80/1—2004)石方路基以不低于20T压路机振压两遍标高差不大于2mm控制压实度.(六)道路施工技术方案路堤施工要求多点分段平行流水施工,确定在计划工期内完成路基施工。
土石方路基填筑试验段施工方案为圆满完成xxxx合同路基土方填筑工程,根据施工招标文件和施工标准化管理实施细则,在认真阅读和充分理解设计意图及对施工现场作详细调查的基础上,并结合我公司的多年施工经验,以信守合同、确保工期和质量、合理控制工程造价、优质高效文明施工为指导思想,选择在K63+190~K63+340段路基进行土方路堤试验段的施工,为我标段后续大面积土方路堤填筑施工提供可靠的依据及相应的施工参数,找出适合本标段土方路堤填筑的最佳方案和最佳机械组合,指导全线施工,现编制本工程路基土方路堤试验段施工方案。
一、编制依据1、《公路路基施工技术规范》(JTG F10-2006)2、《公路路基路面现场测试规程》(JTJ059-2005)3、《公路土工合成材料试验规程》(JTG E50-2006)4、《公路工程质量检验评定标准》(JTG F80/1-2004)5、《公路土工试验规程》(JTJ 051-93)6、《公路工程施工安全技术规程》(JTJ076-95)7、两阶段施工图设计8、《施工标准化管理实验细则》路基篇二、开展路基试验段施工目的(一)路基试验段施工工程概况xxxxx合同段,主线路基工程起讫里程为:K55+749.042~YK64+422.5,全线挖方为159.4万方,填方144.4万方,本合同段受线路地形条件限制,试验路段选在主线内隧道口前填方段,里程桩号为: K63+190~K63+340,长150米,填料主要来源为路基主线内挖方。
(二)进行所属试验段的目的1、通过路基试验段施工,摸索并总结出一套本合同段路基填方施工合理的施工组织和机械设备的配置方式。
2、摸索并总结如何依据招标文件的技术、质量标准以及部颁质量标准进行规范的程序管理方法和质量控制手段。
3、通过本试验段施工,收集相关数据,指导全面路基工程施工并达到技术质量标准。
主要为:⑴、确定填料辗压时的最佳含水量⑵、确定适宜的松铺厚度及松铺系数⑶、确定合适的辗压遍数和辗压速度⑷、最佳的机械组合和施工组织。
目录一、编制依据 (1)二、编制原则 (1)三、工程概况 (2)四、路基试验段施工目的 (2)五、施工准备工作 (3)1、技术准备 (3)、2、现场准备 (3)3、路基试验段人员安排及分工 (3)4、报检程序 (3)5、施工机械组合及有关规定 (4)6、试验、测量仪器 (5)六、工期安排 (5)七、测量工作、程序 (6)1、测量准备 (6)~2、测量程序 (7)3、测量成果 (7)八、路堤填筑试验施工工艺及控制要点 (7)1、试验段路基总体施工方案 (7)2、第一层填筑 (7)3、第二层试验 (10)4、注意事项 (10)5、试验成果整理 (11)<九、质量保证体系及保证措施 (11)1、质量保证体系 (11)2、质量保证措施 (11)十、安全保证体系及保证措施 (13)1、安全保证体系 (13)2、安全保证措施 (14)十一、环境保护体系及保证措施 (14)1、环境保护体系 (14)&2、环境保护措施 (14)十二、文明施工体系及保证措施 (15)1、文明施工体系 (15)2、文明施工措施 (15)十三、冬、雨季路基施工 (16)1、冬季施工注意事项 (16)2、雨季施工注意事项 (17)十四、路基试验段资料的整理、分析及结论 (18)'路基填筑试验段施工方案一、编制依据1、《公路工程土工试验规程》 JTG E-2007;2、《公路路基施工技术规范》 JTG F10-2006;3、招标文件、设计图纸及资料;建设单位、设计单位、监理单位的相关文件要求;4、我标段现场踏勘、调查所获得的有关资料;5、我单位拥有的科技工法成果和现有的企业管理水平,劳力、设备技术能力以及长期从事高速公路建设所积累的丰富的施工经验;6、国家、地方政府有关安全、环境保护、水土保持的法律、规程、规则、条例。
二、编制原则1、严格遵守部颁规范、规程和规则等技术标准并将其贯穿于整个施工过程中。
2、结合现场调查情况及我标段承诺的工期、质量、安全等各方面要求,制定出完善的保证体系和保证措施,确保该项目标的实现。
填砂路基试验段施工方案一、前言填砂路基是道路建设中常见的工程形式,其施工方案设计的合理性直接影响到道路质量和使用寿命。
为了对填砂路基进行试验段的施工,需要制定详细的施工方案,以确保试验段施工质量。
二、施工准备1.工程概况:–试验段位置:xxxx–土地情况:xxx–填砂要求:xxx2.物资准备:–砂石料:按设计要求购买–机械设备:铲车、推土机等–劳动力:合适数量的工人3.环境保护:–施工期间要加强环境保护,防止扬尘和水土流失。
三、施工步骤1.场地清理:–清理场地上的杂物和障碍物,保持施工场地整洁。
2.挖掘坡脚沟:–根据设计要求,在道路两侧挖掘坡脚沟,用于排水。
3.填砂处理:–将砂石料运输到工地,进行均匀覆盖填充。
4.夯实压实:–采用压路机或夯实机械对填砂进行夯实,确保填砂路基坚实稳定。
5.表层处理:–通过覆盖防护层,确保填砂路基表面光滑平整。
四、质量控制1.材料质量控制:–检查砂石料的质量,确保符合设计要求。
2.施工质量控制:–实施现场质量检查,对夯实、压实等工序进行质量把关。
3.验收标准:–根据试验段施工标准,进行验收并记录施工过程中的关键数据。
五、安全防护1.施工安全:–加强对施工现场的安全管理,避免工人受伤事故的发生。
2.设备维护:–定期检查施工设备,确保设备完好,避免设备故障引发事故。
六、总结与展望填砂路基试验段施工方案的制定需要考虑多方面因素,包括材料、施工步骤、质量控制和安全防护等方面。
通过严格按照设计要求和施工方案执行,可以确保填砂路基的质量和稳定性。
未来,在试验段施工实践中的经验可以为日后的道路建设提供参考和借鉴。
第一章、工程概况一、工程概况通海十九路道路及配套工程位于大竹林-礼嘉组团F标准分区,金渝大道以南,渝武高速以西,金州大道以北,起点接金通大道,终点接横六路,道路等级为城市次干道。
施工里程为K0+000-K2+065,全长约2.06km。
道路等级为城市次干路,设计车速30km/h,标准路幅宽度26m,双向四车道。
土石方挖方约9.5万m3,填方约52.5万m3,清表1.1万m3,水田换填约4.0万m3,鱼塘抛石挤淤1.1万m3,外运弃方量约6万m3,需借土回填约49万m3。
项目造价约为66231114元,施工总工期为720日历天。
因本工程地势为东高西低,地形总体上呈“波浪状”起伏,地面坡角多在1-190之间。
大部分地形都处于山沟中,符合规范长度的路基填筑试验段工程的段落选择有很大难度,因此路基填筑试验段拟选定在K0+200~K0+300路段上,试验段长100m,合格压实度应达到92%。
施工范围内回填量远大于开挖量,路基回填材料采用业主指定的人和照母山立交工地开挖的土石方填料用于本试验段填筑要求。
为确保路基填筑施工满足设计及施工规范的质量要求,需对其进行现场回填试验,确定相关参数以指导后续路基填筑工程施工。
二、填筑试验段的目的1、通过路基试验段施工,摸索并总结出一套适应本工程路基填筑地质、地形合理施工的施工组织形式和机械设备的配置类型及数量方式。
2、通过现场回填碾压试验,确定满足路基填筑压实度质量控制标准的松铺厚度、压实机械型号和组合、碾压顺序、压实速度、压实遍数、沉降差等相关参数及质量控制标准。
3、摸索并总结如何依据招标文件的技术、质量标准以及部分质量标准进行规范的程序管理方法和质量控制手段。
4、通过本试验段施工,收集相关数据,指导相路基填筑工程施工并达到技术质量标准。
5、确定松铺系数及合理的施工段落长度;6、改进并完善施工方案以指导路基填筑大面积的施工。
第二章、编制依据1、通海十九路道路及配套工程施工承包合同及设计施工图、相关的标准图、参考图;2、通海十九路道路及配套工程地质勘察报告;3、当地的水文地质、地形地貌、气象条件及交通运输条件。
路基回填试验段专题施工方案原先设计图纸中路基回填段试验段为通港东路K0+700~K0+850, 现根据施工现场实际状况, 经建设单位、设计院、监理单位、施工单位多方协商, 为尽快打开回填区工作面, 加紧施工进度, 综合多种原因, 最终到达一致意见, 决定把试验段变更为海景路K2+900~K3+050。
一、编制根据:1.洞头县洞头状元南片回填工程(驳岸、市政道路软基处理部分)及招标文献、有关技术文献、设计图纸、招标答疑、施工组织设计。
2.温州工程勘察院有限企业《洞头县状元南片市政道路工程地质勘察汇报》3.《公路路基施工技术规范》(JTG F10-2023)4.《交通工程土工合成材料土工格栅》(JT/T480-2023)5.《城镇道路工程施工与质量验收规范》(CJJ 1-2023)6.从现场踏勘、调查、征询获得旳有关资料。
7、现拥有旳技术成果、技术装备、管理水平、施工工艺水平, 以及数年积累旳土石方工程和现场工程施工经验。
二、开展路基填筑试验段施工旳目旳(一)路基填筑试验段施工段工程概况1.路基试验段选择位置为: 海景路K2+900~K3+050, 长150米, 做石方填筑试验。
2、该段地质(z18孔、z23孔)状况为:(1)淤泥质粘土层, 层厚1.4米:(2)淤泥层, 层厚12米:(3)粘土层, 层厚8.2米:(4)粘土层未穿透:各层土质力学、物理指标详细祥地质勘查汇报。
最大填筑高度5.84米。
(二)进行路基填筑试验段旳目旳1.通过试验, 检查设计边坡坡比旳合理性, 尝试进行深入优化, 以及边坡稳定观测控制临界值旳合理性。
2.通过试验, 探索并总结围垦区路基填筑施工中进行回填所需明确旳路堤回填旳松铺厚度、压实机械型号及组合、压实速度及压实遍数、沉降差等施工工艺参数。
3.探索并总结怎样根据招标文献、设计施工图、质量原则以及部颁质量原则进行规范旳程序管理措施和质量控制手段。
4、通过本试验段施工, 搜集有关数据, 指导全面路基工程施工并到达技术质量原则。

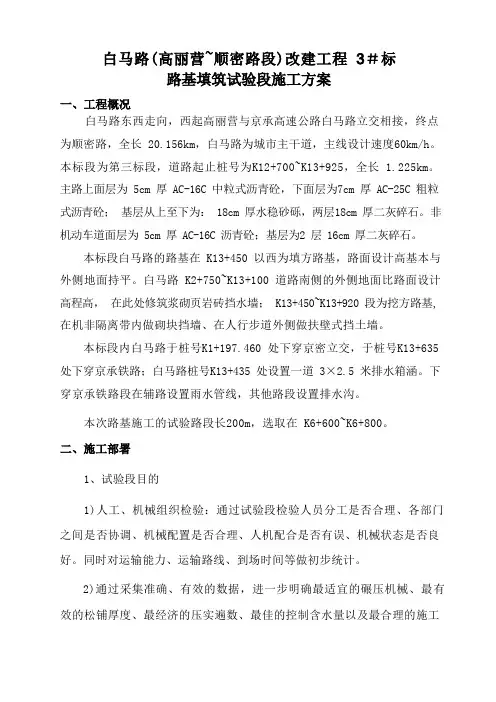

白马路东西走向,西起高丽营与京承高速公路白马路立交相接,终点为顺密路,全长 20.156km,白马路为城市主干道,主线设计速度60km/h。
本标段为第三标段,道路起止桩号为K12+700~K13+925,全长 1.225km。
主路上面层为 5cm 厚 AC-16C 中粒式沥青砼,下面层为7cm 厚 AC-25C 粗粒式沥青砼;基层从上至下为: 18cm 厚水稳砂砾,两层18cm 厚二灰碎石。
非机动车道面层为 5cm 厚 AC-16C 沥青砼;基层为2 层 16cm 厚二灰碎石。
本标段白马路的路基在 K13+450 以西为填方路基,路面设计高基本与外侧地面持平。
白马路 K2+750~K13+100 道路南侧的外侧地面比路面设计高程高,在此处修筑浆砌页岩砖挡水墙; K13+450~K13+920 段为挖方路基, 在机非隔离带内做砌块挡墙、在人行步道外侧做扶壁式挡土墙。
本标段内白马路于桩号K1+197.460 处下穿京密立交,于桩号K13+635 处下穿京承铁路;白马路桩号K13+435 处设置一道3×2.5 米排水箱涵。
下穿京承铁路段在辅路设置雨水管线,其他路段设置排水沟。
本次路基施工的试验路段长200m,选取在 K6+600~K6+800。
1、试验段目的1)人工、机械组织检验:通过试验段检验人员分工是否合理、各部门之间是否协调、机械配置是否合理、人机配合是否有误、机械状态是否良好。
同时对运输能力、运输路线、到场时间等做初步统计。
2)通过采集准确、有效的数据,进一步明确最适宜的碾压机械、最有效的松铺厚度、最经济的压实遍数、最佳的控制含水量以及最合理的施工控制方法等,为路基后续大面积施工提供准确的依据。
2、试验段选择我标段选择K6+600~K6+800 段为此路基填筑的试验段,长度为200m,路基填筑高度为 100~120cm,填筑层数为 5~6 层。
3、施工日期本次路基填筑试验段计划从2022 年 3 月 25 日开工,2022 年 3 月 26 日完成。
填石路基试验路段施工方案一、前言在道路建设中,路基填石是一项至关重要的工程。
填石路基是指在路面下方用碎石等材料进行填土,以提高路面的承载能力和稳定性。
本文将针对填石路基试验路段的施工方案进行详细说明。
二、路基设计在选择填石路基试验路段前,需根据土地情况、交通量和设计要求确定路基的设计方案。
路基设计包括路基宽度、填石层厚度、石料规格等内容。
三、施工准备3.1 材料准备施工前需准备好所需的填石、石料筛选设备、振实设备等施工必需材料和设备。
3.2 人员配备施工人员包括工程师、技术人员、操作工等,需保证人员有相关工程经验。
3.3 设备准备振实设备、挖掘机、运输车辆等工程设备需做好准备,确保施工过程中设备运转良好。
四、施工流程4.1 布置施工现场在填石路基试验路段选定后,需对施工现场进行清理,确保施工环境整洁。
4.2 石料筛选将选择好的石料进行筛选,确保石料的规格符合设计要求。
4.3 石料铺设根据设计要求,将筛选好的石料依次铺设在路基上,注意填土均匀。
4.4 振实采用振实设备对填石路基进行振实作业,保证路基均匀密实。
4.5 检查验收施工完成后进行检查验收,确认填石路基达到设计要求,并进行必要的修正工作。
五、施工注意事项5.1 施工中需严格按照设计要求进行操作,保证填石路基的质量。
5.2 施工过程中要加强安全管理,确保施工人员安全。
5.3 随时与设计、监理单位保持沟通,及时解决施工过程中的问题。
六、总结通过本文对填石路基试验路段的施工方案进行详细阐述,希望可以为填石路基施工提供参考,保障道路建设工程的顺利进行。
填石路基是道路工程中不可或缺的一部分,只有合理施工,才能保证道路的安全和耐久性。
换填中粗砂试验段施工方案一、施工概况根据路基施工技术规范,我部选定在施工桩号为K19+220—K19+420段进行换填中粗砂试验段施工,段长200m,本段路基为填方段,地势较为平坦,该段清表填前压实已完成。
二、试验目的1、确定填料的松铺系数与松铺厚度2、确定最佳含水量4、确定碾压方法和碾压遍数5、确定压实度的检测方法6、确定作业队的人员组成和分工7、确定经济、高效的机械配备三、人员安排该试验段施工配备劳动力30人,见附表A-JL-05.2 主要人员报表。
四、机械设备及检测仪器试验段配备挖掘机1台,推土机1台,自卸卡车10台,压路机1台,装载机1台,平地机1台,洒水车1台,进场设备见附表A-JL-05 进场设备报验单。
试验检测设备主要包括相对密度仪1台,灌砂筒1个,30kg电子秤1台,标准砂30kg。
五、施工方案1、将原地面的腐植土、淤泥清除至设计深度(0.5m),将基底做成设计要求的横向路拱。
清淤后用平地机整平,用压路机压实,检测清淤后的路基压实度,保证压实度为90%。
做好施工前测量工作,包括导线点、水准点、中线、边桩、标高复测,检查其平整度、宽度、横坡、纵坡、压实度等,保证清淤后路基满足技术规范要求。
2、完成原材料的常规试验,确定填料的相对密度,填料中粗砂的含泥量应小于5%,中粗砂中不应含有树根、草皮、杂土、淤泥等。
3、填前整修路拱。
软土地基填前先修出一定的路拱,路拱坡度为2%。
路拱的作用为不仅的有利于双面排水,且防止了随着路基填高的增加,其底部出现窝水现象。
4、挖排水沟。
清表和清淤后,在边桩外侧顺着路基挖出边沟,并控制好沟底标高,使其顺畅,不能有局部积水现象。
5、施工机械、人员均已进场,满足施工需要。
6、填筑中粗砂。
在线路中心、路肩处分别定出标高控制桩,用石灰线将其划分为多个格子,通过中线桩定出施工平面,以控制填料厚度,根据标高、填筑面积及松铺厚度,确定填料方量。
采用机械分堆摊铺法进行施工,即先将砂砾堆成若干砂堆,然后用推土机、装载机顺序推进铺设,确保松铺厚度均匀。
公路路基试验段施工方案(土石混填填石方)福建省海西高速公路网莆永线莆田段路基土建工程A6合段路堤填筑试验路段施工方案一、开展路基试验段施工的目的1、通过路基试验段施工,收集相关数据,并总结出本合同段路基填方适宜的松铺厚度和相应的碾压遍数、最佳的机械组合、合理的施工组织及施工工艺来指导全线施工。
2、通过路基试验段施工,摸索并总结如何依据招标文件的技术、质量标准以及部颁质量标准进行规范的程序管理方法和质量控制手段。
二、编制施工方案的依据1、设计图纸2、《公路路基施工技术规范》JTGF10─20233、《公路工程质量评定标准》JTGF80/1─20044、《公路工程施工安全技术规程》JTJ076─955、《道路施工工程师手册》6、《公路工程施工方法与实例》7三、路基试验段施工段工程概况1、拟开展土石混填路堤试验段位于莆永高速公路A6合同段主线ZK84+000~ZK84+150总长150米,此区段处于农耕水田地区,大部分为普通土、硬土、软石。
从断面形式分类为高填方路段,最大填筑高度7.39米。
2、土石混填路堤试验段填料取自主线K83+100~K83+300的挖方路基土石混合料,挖方段总长200米,此区段大部分为普通土、硬土、软石,与本合同段其它段挖方材料基本一致,最大挖深达15.04米。
四、施工组织和施工安排1、试验段施工人员配备见表1表1试验段施工人员配备表序号职责人数12345678现场指挥工班长技术员测量工试验工机械司机汽车司机小工122324862、试验段施工机械配备见表2表2试验段施工机械配备表序号1234机械名称挖掘机推土机压路机自卸载重汽车型号PC360TYA220YZ22红岩性能1.6m3功率162Kw自重22t,震动36t载重8T 数量1118产地3、试验段施工计划起讫时间:2023年6月1日~2023年6月16日。
五、施工准备1、技术准备(1)、试验室标准试验成果见附录一、(2)、测量成果见附录二、2、现场准备(1)、试验段相应人员组织安排均己到位,试验段的协调工作己做好;(2)、试验段施工机械配备已到位,并且运转良好;(3)、已修好通往试验段的施工便道,人员及机械设备可直接进场作业。
天然砂砾石填料路基试验段施工方案一、前期准备工作1.路基试验段选址:根据路基设计要求和实际情况,选取合适的试验段位置,确保能够展开试验并观测结果。
2.施工测量:在试验段位置进行测量,确定施工线路和标志点,并进行地表高程测量,了解地形和辅助设计。
3.施工材料准备:根据设计要求,准备好所需的天然砂砾石填料和辅助材料,确保材料质量和供应充足。
二、施工工序1.清理工序:清理施工段区域内的树木、杂草、垃圾等障碍物,保持施工区域整洁,确保施工安全和通畅。
2.填料铺设:根据试验段路基设计要求,将天然砂砾石填料均匀地铺设在试验段路基上,保证填料层稳定、均匀和合适厚度。
3.填压压实:使用填压机对填料进行压实,以确保填料层的密实度和稳定性,提高路基的承载力和抗沉降能力。
4.粗修整平:对填料层进行粗修整平,消除填料层表面的凹凸不平和边坡,以提高路基的平整度和外观,便于后续施工和观测。
5.检验观测:对填料路基试验段进行检验观测,包括地表沉降观测、压实度测定、承载力试验等,了解填料路基的工程性能和质量。
6.确定调整:根据试验段的检验观测结果,评估填料路基的工程性能和质量,及时调整和改进施工工艺和措施,确保填料路基达到设计要求。
7.完成验收:经过试验段的施工和检验观测,填料路基达到设计要求,进行最后的验收和记录,确保施工结束并进入下一阶段。
三、施工注意事项1.施工现场安全:在施工过程中,要严格执行施工现场安全规定,配备必要的安全设备和保护措施,确保施工人员和设备的安全。
2.施工质量控制:严格按照设计要求和施工规范进行施工,对填料材料的选择、铺设和压实都要严格控制质量,确保填料路基的工程性能和稳定性。
3.环境保护措施:在施工过程中,要注意环境保护,合理利用施工材料和资源,防止污染和浪费,保护周围环境和生态系统。
4.施工记录和汇报:及时记录和汇报施工过程中的重要情况和数据,包括施工进展、材料使用、观测结果等,以备后续的分析、评估和决策。
路基试验段施工方案及方法要点路基填筑按照四区段、八流程的施工工艺组织施工。
根据自然分段长度和天气情况,明确路基施工展开长度,一般为1m左右,遇有雨天气可适当减少展开长度。
施工时,对作业场地进行合理分块,按填土区、整平区、碾压区、检验区一条龙展开,进行机械化流水作业施工。
1、测量放样(1)按设计图纸放出施工边界、征地范围线。
(2)按照“测规”规定,对设计提供的导线、中线桩、高程桩进行复测,并做好和相邻标段的贯通测量。
然后补加线路中线桩和路基边桩,并对桩点做好保护。
(3)按照复核后的中线桩、边界桩,对设计纵、横断面进行复核测量,并绘出实测横断面图,以便准确计算挖填方量。
2、地表清除及基底处理(1)拆迁用地范围内地面建筑物,清除地表植被及人工堆积层内非使用性材料,并运至弃土场处置,以免污染环境。
(2)清表至设计基底标高时,及时请监理、设计单位采用钎探法共同验基。
(3)地基容许承载力[。
]<低于120KPa,对其进行翻挖,分层回填并用重型压路机碾压密实。
(4)地基土为密实度较低的松土时,如厚度小于0.3m,将原地基土夯压密实;厚度大于0.3m时,将松土翻挖,并分层回填、逐层压实。
(5)基底换填坡面挖宽度不小于1m台阶。
(6)本标段内路堤高度小于基床厚度,基床厚度范围内的天然地基如为人工填土层且不符合设计要求时,换填符合设计要求的填料,并达到压实标准。
四惠站及四惠东站之间路基的基床表层范围内的人工填土层翻挖晾晒后再分层回填压实,若土质不符合基床表层的填料要求,换填符合设计要求的填料。
(7)根据设计文件,本标段内未发现地下水。
若施工时发现地下水时,应视其出露位置、出水量的大小,做好截排水措施,确保周边土体稳定。
同时请监理、设计单位依据钎探和试验结果提出换填方案,并做好现场签证记录。
3、试验路段施工拟选取一段一般路基作为试验段,采取全幅路基形式填筑。
(1)试验目的对试验段所使用的填料进行外观检查,并取土样进行试验分析,检查土样的最佳含水量、最大干密度、液塑限是否符合设计要求。
填砂路基试验段施工方案一、编制依据1、两阶段施工设计图。
2、现行的部颁公路工程技术标准、工程设计施工技术规范以及其它相关的施工规范、试验规程。
3、合同段工程现场考察情况。
4、我单位现有已投入工程的施工技术力量和机械设备二、试验目的通过试验确定适合本试验段填料施工含水量的控制范围,适宜的松铺厚度和相应的压实遍数,确保路堤填筑质量并贯穿于整个施工过程中。
三、试验段位置根据现场实际情况,拟将试验段位置选择在地质条件具有代表性的填方地段K191+600~K191+870,长度为270m。
本试验段位于南昌县泾口乡东港村附近,地形开阔,地势平坦、交通方便,多为农田。
该段地形较缓,自然坡度约50,本段以路堤形式通过。
天然路基土情况为:可~硬塑状低液限粘土,清除表层松散土后,路基可直接压实填筑。
水文地质条件:地下水主要为第四系松散岩类孔隙潜水和基岩裂隙水,第四系松散岩类孔隙潜水较发育,基岩裂隙水较贫乏。
四、试验段施工方案(一)施工准备:1、所需人员已到位(附表1),所需机械已进场(型号见后附表2),征地拆迁已完成,便道修筑已完成。
附表一附表二2、本试验段为填砂路基段,取砂场选在康庄舒村砂场。
(二)、施工放样:路基施工前,对本试验段路基中桩及地基处理段边桩进行放样(见后附表3),对原地面进行断面复核,确定地基处理范围及填土高度。
(三)、地表处理路基施工前,清除表层种植土(厚0.5m左右),采用推土机粗平后用平地机进行精平,并采用重型压路机碾压至符合设计及规范要求。
(四)、填料路堤施工试验目的是为了确定填料施工的含水率、适宜的松铺系数、厚度和相应的碾压遍数、最佳的机械配套和施工组织。
1、技术要求①、路堤填筑按“三阶段、四区段、八流程”施工。
原材料的最大干密度、理论最优含水量、土样最大颗粒粒径、颗粒密度、不均匀系数、CBR、有机质含量等,由试验室选取应符合设计和规范要求,报监理批复后用于试验段施工。
②、工艺流程路堤填筑施工工艺流程图2 、施工过程下层面处理→卸填料土→推土机摊铺整平→中型压路机初压→洒水→重型压路机复压→平地机精平→中型压路机终压。
初步确定施工机械为1台18 T压路机、1台20 T压路机、1台推土机、1台平地机、1台洒水车、1台挖掘机、30辆自卸车、1台装载机。
①、基底处理基底先用推土机初平再用平地机平整作成向两侧4﹪的横向排水坡后,采用振动碾压的方法处理基底,达到基床以下路堤填筑压实标准后方可进行路基填筑。
②、作好临时汇水、排水措施本地区雨量充沛,为了防止路基被水浸泡,必须作好临时汇水、排水措施。
③、松铺厚度确认采用横断面全宽、纵向水平分层填筑压实的方法填筑。
分层填筑厚度根据压实机械压实能力、填料种类和要求的压实密度,分层松铺厚度通过现场工艺试验确定,最终使压实合格后厚度不超过30cm,同时记录此时松铺厚度,反复验证。
待验证合格后整理成正式文件用来指导其他段路基施工。
④、填砂、摊铺、平整:路基填料应分层填筑,填料层厚不得大于400mm。
填土区段按照网格化布料,用推土机或平地机摊铺平整,使填层在纵向和横向平顺均匀,以保证压路机碾压轮表面能基本均匀接触层面进行压实,达到最佳碾压效果。
推土机摊铺平整的同时,应对路肩进行初步压实,保证压路机进行压实时,压到路肩而不致滑坡。
初压工序之后用平地机精平,局部凹坑采用人工修整。
⑤、碾压:进行碾压前对填筑层的分层厚度和大致平整程度应进行检查,确认层厚和平整程度符合要求方能进行碾压。
施工过程中用环刀法检测路堤压实度。
压实度检测合格后,可转入下道工序,不合格的应进行洒水及补压后再做检查,一直达到合格为止。
压路机走行先两边后中间,曲线段先内侧后外侧,相邻两行碾压轮迹至少重叠40cm,保证不漏压。
碾压试验安排要点:按初压慢速、复压中速、终压快速三个步骤进行。
碾压遍数为6~8遍,静压1~2遍、弱振1遍、强振2~3遍、弱振1遍、静压1~2遍进行,若实测含水量超出最佳含水量范围,须予晾晒或洒水,碾压超过8遍仍然达不到压实度要求时须考虑减薄层厚。
如“图1试验段碾压工艺流程图”所示。
图1试验段碾压工艺流程图第一步:布填料第二步:摊铺压路机走行路线碾压示意图横向碾压顺序B1⑥、断面控制:填方断面边坡线按每侧超填宽度50cm 进行控制,为保证断面几何尺寸准确无误,直线段边桩设置间距20m ,曲线段边桩设置间距10m 。
每隔20~50m 用标竿和红色施工绳作成标准几何断面,如“图2路基横断面控制示意图”所示。
图2 路基横断面控制示意图项标桩,并按设计图纸要求检查路基的中线位置、宽度、纵横坡、边坡及相应的标高。
带线控制边坡坡度,直线段每隔20m设置一道坡度标志线,曲线段每隔10m设置一道坡度标志线。
并用坡度尺实时检测实际坡度。
当锤球垂线与对准线重合时表示坡度符合要求,当锤球垂线与对准线不重合时(虚线位置)表示坡度不符合要求。
边坡坡度尺检查见“图3边坡坡度尺检查示意图”。
图3 边坡坡度尺检查示意图两侧超填的宽度应予切除,低边坡用推土机或平地机刮土整修成型。
高边坡用挖掘机和人工联合整形。
边坡用液压振动夯或牵引式机械振动碾压实,边坡压实示意见“图4边坡压实示意图”。
图4 边坡压实示意图1: 1.51: 1.5图1 压实层纵向施工顺序示意图⑧、洒水或晾晒在碾压前,填料的含水率必须控制在工艺试验确定的施工允许含水率范围内,为10﹪~15﹪,当含水率过低时,及时洒水湿润;当含水率过大时,将填料翻开晾晒至施工允许含水率范围内。
3、试验检测由现场试验人员按《客运专线铁路路基工程施工质量验收暂行标准》检测,并报监理单位人员检测,确认合格后进行下部工程施工。
①、试验段施工投入的试验人员为3人:a、曾三毛试验工程师试验室负责人b、袁春林试验工程师c、朱亮试验员②、试验段施工现场投入的试验检测设备:a、1000cm3环刀12个b、电子秤1台c、天枰1台d、酒精2000ML③试验记录时所用表格见另附五、质量控制措施平整度厚度坡度控制:碾压结束后,用6m直尺检查平整度;测量小组用自动安平水准仪跟踪检测层面标高,计算出坡度和厚度。
边角地带及缺陷处人工修整:在边角地带,采用人工摊铺,手扶振动冲击夯压实。
厚度、标高、平整度、横坡不合要求时,在终压成型前及时修整。
检验签证:分层填筑碾压,分层检验;终压后的压实度采用环刀法进行检测。
整修:路基压实后,达到规范要求的,用挖机配合人工进行边坡整修。
六、技术要求和标准七、试验段路基施工成果编制将各种试验数据汇总,确定能达到规范和设计要求的指导性参数,形成书面材料(作业指导书),做为其他路基施工的指导文件。
八、沉降观测填砂路基施工须按设计要求进行地基沉降、侧向位移的动态观测。
观测基桩必须置于不受施工影响的稳定地基内,每100~200m设一点,并每天观测一次沉降情况。
观测装置的埋设位置须符合设计要求,且埋设稳定。
观测期间须对观测点采取有效的保护措施。
沉降观测采用二等水准测量,观测精度不低于+1mm。
填砂过程中,根据观测结果整理绘制“填土高-时间-沉降量”关系曲线图,分析土体的侧向位移值及其发展趋势,判断地基的稳定性。
边桩及沉降在施工期间一般每一填筑层进行一次观测,在沉降量突变的情况下,每天须观测2~3次。
如果两次填筑间隔时间太长,每3天至少观测一次。
路堤经过分层填筑达到预压高程后,每5天观测一次,一直观测到不再发生沉降为止。
观测资料须齐全、详实、规范、符合设计要求,并及时整理、汇总分析。
沉降观测装置和位移边桩的构造、结构尺寸和制作材料的规格、材质等须符合设计要求,且无影响观测精度的缺陷。
观测断面数量及每一断面观测点布设数量、观测频次和精度须符合设计要求。
观测断面及每一观测断面上观测点埋设位置的允许偏差不大于20cm。
本段路基每隔20m在两侧坡脚外2.0m、10.0m处设置位移观测桩,根据沉降观测控制填砂速率、记录填筑期及放置期的沉降量。
九、试验段时间计划开工、竣工日期:2009年10月20日~2009年11月10日十、质量保证措施坚持“百年大计,质量第一”的方针,制定完善的工程质量管理制度,建立质量保证组织机构,针对本标段工程特点和质量目标的要求,对各管理部门的工作进行分解,在工程施工工序上严格把关,从根本上保证工程质量目标的实现。
1、具体质量目标工程质量达到国家及规范要求的工程质量验收标准,并满足设计要求。
按公路工程质量验收标准的要求进行检测,工程一次验收合格率达到100%。
主体工程零缺陷、材料设备无隐患;线路工后沉降、差异沉降及结构变形有效控制。
2、质量保证体系针对本工程特点和质量目标,建立工程质量保证体系,详见“质量保证体系框图”。
3、质量保证措施(一)、原材料质量控制措施原材料按技术质量要求由专人采购与管理,采购人员和施工人员之间对各种原材料认真做好交接记录。
原材料进厂(场)后,对原材料的品种、规格、数量以及质量证明书等进行验收核查,并按有关标准的规定取样和复验。
经检验合格的原材料方可进厂(场)。
对于检验不合格的原材料,按有关规定清除出厂(场)。
原材料进厂(场)后,及时建立“原材料管理台账”,内容包括材料名称、品种、规格、数量、生产单位、供货单位、“质量证明书”编号、“复试检验报告”编号、检验结果以及进货日期等。
“原材料管理台账”应填写正确、真实、齐全。
对原材料建立符合工厂化生产的堆放地点和明确的标识,标明材料名称、品种、生产厂家、生产日期和进厂(场)日期。
原材料堆放时应有堆放分界标识,以免误用。
(二)、路基填筑路基施工过程中选用合格原材料。
改良原料土采用的强风化软质砂岩,控制破碎粒径;改良剂采用磨细石灰或水泥。
对级配碎石的集料按规定频度、方法取样进行试验,确认其级配、压碎值、有机物和硫酸盐含量是否满足技术规范要求;拌合用水洁净、不含有害物质,对水源按《铁路工程水质分析规程》(TB10104-2003)的要求进行试验,并报监理工程师批准。
改良土采用先破碎后集中厂拌法。
拌和站配置自动电子计量、电气联合控制装置及液压碎土设备,保证给料计量精确,含水量、破碎粒径满足要求。
改良土先完成试验段施工,得出合理的各项施工技术参数后开始正式拌合、填筑施工。
路堤填筑严格按四区段、八流程工艺组织进行。
碾压采用带有自动检测压实度功能的重型振动压路机,保证路堤本体压实度。
8.安全保证措施8.1、施工机械安全保证措施各种机械操作人员和车辆取得操作合格证,不准将机械设备交给无本机操作证的人员操作,对机械操作人员要建立档案,专人管理。
操作人员按照机械说明规定,严格执行工作前的检查制度和工作中注意观察、工作后的检查保养制度。
保持机械操作室整洁,严禁存放易燃易爆物品。
不酒后操作机械,机械不带病运转、超负荷运转。
定期组织机电设备、车辆安全大检查。
对检查中查出的安全问题按照“四不放过”原则进行调查处理,制定防范措施,防止机械事故的发生。
