外墙面砖粘贴技术交底
- 格式:docx
- 大小:13.55 KB
- 文档页数:3

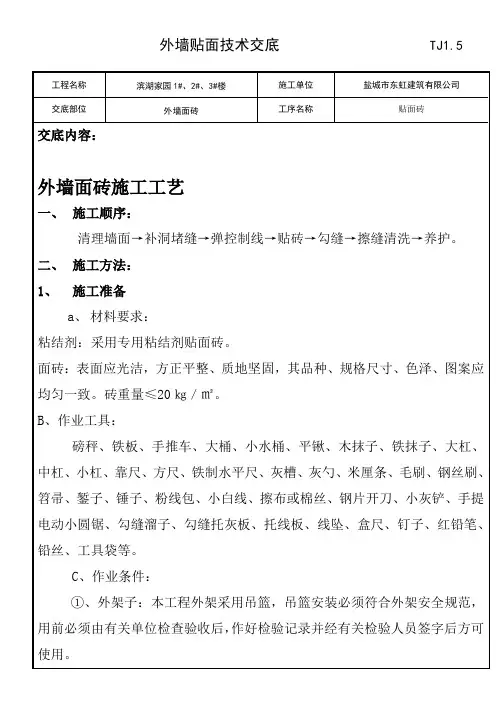

外墙面砖施工技术交底工程名称:武进牛塘初级中学教学楼分部名称:装饰分部分项工程名称:外墙面砖镶贴交底内容:(一)、施工准备:1、施工前的材料准备:(1)、水泥:需用32.5强度等级的普通硅酸盐水泥。
(2)、砂子:需用粗砂或中砂,使用前必须过筛,去掉泥土、杂草等物,其含泥量不大于3%。
(3)、石灰膏或微沫剂:需用充分熟化的石灰膏。
2、施工条件准备:(1)、在面砖镶贴施工前应搭设好脚手架,脚手架各杆件离墙面和门窗口角15~20mm。
(2)、预留洞及排水等处理完毕,门窗框固定好、缝隙用1:3水泥砂浆堵塞严实。
(3)、塑钢窗框边缝所用发泡材料应符合设计要求,要堵塞密实,并应事先粘好保护膜。
(4)、脚手眼要堵好,窗台、窗套等有松动的要修理砌好.(5)按设计要求,挑选面砖要求规格一致、形状平整方正、无凸凹扭曲、不缺棱、不缺边、不开裂、不脱釉、颜色均匀一致、无凸凹扭曲的,并分类堆放好。
选釉面砖方法:可采取自做套模,按1mm差距三种规格的套模。
先按釉面砖的长宽标准尺寸,做一个“["型木模框,然后再做大于标准尺寸和小于标准尺寸的“[”型木模,按顺序分别钉在一块木板上。
挑选时先将釉面砖放进标准尺寸的“[”型进行检查,如不符合要求时,再取其他两个“[”型进行检查,通过这样的挑选就能选出三种不同规格的釉面砖,分别堆放好。
使用时根据工程量选用其中的一种规格,来保证镶贴缝隙的大小一致性。
(6)、大面积镶贴面砖施工时,应先放样,做样板,并经项目部、监理、甲方检查合格后,方可进行正式施工。
(二)、施工工艺及技术操作要求:1、基层处理:(1)、基层为砖墙面的基面处:在抹底子灰之前,必须将砖墙面扫干净,然后浇水湿润。
(2)、基层为砼墙面的基层处理:对于凸出墙面的砼应剔凿平整,对光滑砼表面处理采取毛化处理:先把表面的尘土、污垢清理干净,再用素水泥中掺30%的107胶喷撒墙面进行毛化处理.并进行养护保证其强度.2、吊垂直、套方、找规矩:(1)、采用在外墙阳角处用钢丝花蓝螺栓拉垂直线,根据阳角钢丝出墙面标志(灰饼),墙面上每1。
内外墙面砖地砖粘贴作业安全技术交底为了确保内外墙面砖地砖粘贴作业的安全性,保障工人和使用者的人身安全,本文对该作业的安全技术进行详细交底。
一、安全准备1. 人员准备:作业人员应经过专业培训,掌握砖瓦工操作技能,了解施工规范和安全操作要求。
同时,要配备足够数量的作业人员,确保施工过程中能够落实安全措施。
2. 工具材料准备:清点工具和材料,确保材料的质量和符合施工要求。
检查使用的砖瓦是否完好无损,以免影响施工质量和安全。
3. 安全区域设置:在施工现场周边设置警示标志,确保没有非作业人员进入作业区域。
对作业区域进行划定,确保周围没有其他危险物品或障碍物,保持施工区域的整洁,减少意外风险。
二、个人防护1. 穿戴防护装备:作业人员在施工过程中应穿戴符合标准的个人防护装备,包括安全帽、防护眼镜、耳塞、防护手套、工作服等。
特别是有高空作业时,还应配备安全带、防滑鞋等。
2. 掌握安全操作要领:作业人员应掌握正确的操作方法,理解和遵守工地交通规则,特别是在操作机械设备时,更要严格按照使用手册进行操作,确保自身安全。
三、施工准备1. 施工前的检查:在开始施工前,进行现场勘测和环境检查,确保墙面和地面的平整度和稳定性。
同时检查所使用的材料的质量和规格,以及所需工具的完好情况。
2. 墙面和地砖选材:根据设计要求,选择适合的墙面和地砖材质,密切关注砖瓦的耐候性和防滑性能。
在选择砖瓦时,应注意其尺寸规格和表面质量,以确保施工过程中的安全和质量。
3. 打线和计量:根据设计要求,进行合理的墙面和地砖布局。
在进行打线时,要保证线条直、平、整,位置准确,符合设计要求。
在测量过程中要仔细核对数据,减少误差。
四、粘贴作业1. 表面处理:在进行砖瓦粘贴作业前,要进行表面处理。
确保墙面或地面干净无灰尘、油污等杂物,同时检查基层是否平整,避免出现凹凸不平的情况。
2. 砂浆配置和施工:根据砖瓦规格和施工要求,合理配置砂浆。
在施工过程中,要注意砂浆的粘贴均匀,确保砖瓦与基层之间的粘结牢固,避免出现空鼓、掉砖等安全隐患。
外墙砖粘贴技术交底1、合同主体11 甲方(发包方):____________________________12 地址:____________________________13 联系方式:____________________________14 乙方(承包方):____________________________15 地址:____________________________16 联系方式:____________________________2、合同标的21 本合同的标的为外墙砖粘贴工程。
22 工程地点:____________________________23 工程范围:明确具体的外墙区域及面积。
24 工程要求:241 外墙砖的品种、规格、颜色等应符合甲方的要求和相关标准。
242 粘贴工艺应达到行业标准,保证牢固、平整、美观。
243 施工过程中应注意保护周边环境,避免对其他建筑物或设施造成损害。
3、权利义务31 甲方权利义务311 有权监督乙方的施工过程,提出合理的意见和建议。
312 按照合同约定及时支付工程款项。
313 提供施工所需的必要条件,如施工场地的通水、通电等。
32 乙方权利义务321 有权要求甲方按照合同约定提供施工条件和支付款项。
322 严格按照合同要求和施工规范进行施工,确保工程质量。
323 负责施工过程中的安全管理,如因施工造成的安全事故,由乙方承担全部责任。
324 遵守施工现场的管理规定,保护好施工现场的环境和公共设施。
4、违约责任41 若甲方未按照合同约定支付款项,每逾期一天,应按照未支付款项的一定比例向乙方支付违约金。
42 若乙方未按照合同约定的时间完成施工,每逾期一天,应按照合同总价的一定比例向甲方支付违约金。
43 若工程质量未达到合同要求,乙方应负责无偿返工,直至达到标准,并承担由此给甲方造成的损失。
44 若乙方在施工过程中违反施工现场的管理规定,应承担相应的罚款和整改责任。

一、交底对象本安全技术交底适用于所有参与外墙面砖铺贴作业的施工人员、管理人员及监理人员。
二、交底内容1. 安全注意事项(1)进入施工现场必须佩戴合格的安全帽,并系好下额带。
(2)严禁酒后作业,确保人员清醒状态。
(3)现场禁止吸烟,确保作业环境安全。
(4)禁止私自拆除或移动防护设施、电器设备,确保安全防护措施到位。
(5)禁止追逐打闹,保持施工现场秩序。
(6)禁止操作与自己无关的机械设备,防止误操作造成事故。
(7)高处作业必须系好合格的安全带,高挂低用,确保人员安全。
(8)使用手持切割机时,必须戴绝缘手套,防止触电事故。
2. 作业前准备(1)检查脚手板是否有空隙、有无探头板,护身栏、挡脚板是否齐全,确认合格后方可使用。
(2)作业过程中遇到有脚手架与建筑物拉接点严禁拆除,禁止攀爬外脚手架。
(3)脚手架上物料重量不得超过200平方米,集中载荷不得超过150平方米。
(4)无证人员不得操作升降吊篮,上下吊篮走专用通道口,严禁攀爬或蹦跳上下吊篮。
(5)使用吊篮作业必须系挂安全带,必须挂在安全绳上。
(6)废料、边角料不得随意抛掷,吊篮不得超载使用。
(7)遇有六级以上强风、大雨、大雾等恶劣天气,应停止室外高处作业。
(8)吊篮下方必须设双层水平等网,确保作业安全。
3. 施工过程安全(1)面砖铺贴前,进行挑选,并应浸水2小时以上,晾干表面水分。
(2)铺贴前应进行放线定位和排砖,非整砖应排放在次要部位或墙的阴角处。
(3)铺贴前应确定水平及竖向标志,垫好底尺,挂线铺贴。
(4)面砖表面应平整、接缝应平直、缝宽应均匀一致。
(5)阴角砖应压向正确,阳角线宜做成45度对接。
(6)在墙、柱面突出物处,应整砖套割吻合,不得用非整砖拼凑铺贴。
(7)粘接剂应满铺在砖背面,一面墙、柱不宜一次铺贴到底,以防塌落。
三、交底要求1. 交底人应将本安全技术交底内容详细讲解,确保每位参与人员充分了解。
2. 接受交底人员应认真听取,如有疑问,应及时提出。
外墙砖粘贴安全技术交底.doc一、施工前的准备在粘贴外墙砖之前,必须对施工场地进行调查,了解周围环境的情况。
在施工现场必须设置安全警示标识,方便施工人员和过路行人识别,避免发生意外事故。
在选择砖胶时,要注意品牌质量,尽量选用符合国家质量标准的产品,以确保砖面的粘结性和稳定性。
根据不同的粘贴面材质,选择不同的砖胶种类和规格,尤其是在外墙的高空作业中,要选择更加厚实、高强度的砖胶,以确保施工安全。
二、安全施工的注意事项1、施工人员必须穿着合适的防护装备,如安全帽、安全鞋、手套等,以保证整个施工过程的安全。
2、悬挂脚手架时,必须遵循严格的悬挂规定。
悬挂的高度必须符合要求,拆卸装置必须牢固,松动的螺母必须坚决拆掉,斜杠必须水平,高低差偏差不得超过3mm。
3、施工时需要充分考虑天气因素,避免在恶劣天气下施工。
如果在强风、暴雨等情况下施工,需要进行完善的防风、防水措施。
4、在进行高空作业时,必须有足够的人员进行护卫,防止高空坠物砸伤行人。
5、在粘贴外墙砖时,必须遵循粘贴规程,将砖胶均匀地涂在砖上,避免出现空鼓、掉角等情况。
在砖胶涂抹过程中,需要避免皮肤直接接触砖胶,以免引起皮肤过敏等问题。
6、将砖粘贴到墙面上后,需要进行仔细的检查,确保砖与墙面达到了紧密粘合,避免出现开裂、空鼓等情况。
如果出现问题,必须及时纠正,避免影响墙面的美观和使用寿命。
三、现场清理施工完毕后,必须对施工现场进行清理,尽量减少残留的材料和废料。
在进行施工过程中应遵循环保原则,不要将建筑废料和垃圾直接倾倒在周围环境中,以免影响环境卫生。
总之,外墙砖粘贴是一项技术含量较高的工作,需要施工人员有足够的技术经验和安全意识,才能完成一个安全、美观、耐用的施工过程。
因此,在进行外墙砖粘贴的过程中,一定要遵循严格的安全规定,确保施工过程的安全和质量。

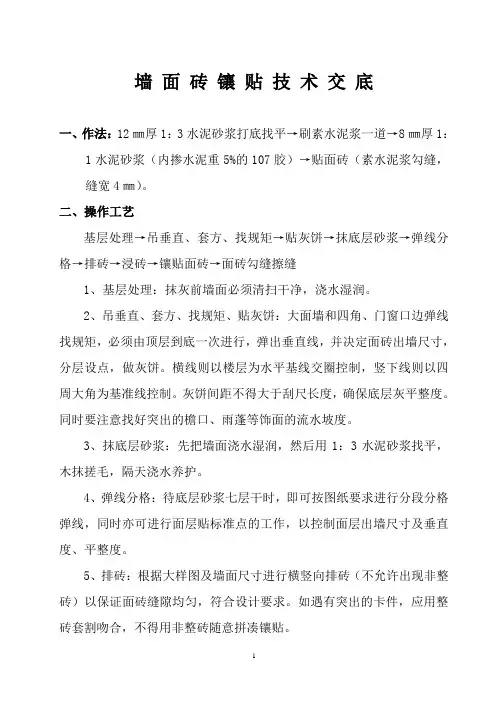

墙面砖镶贴技术交底一、作法:12㎜厚1:3水泥砂浆打底找平→刷素水泥浆一道→8㎜厚1:1水泥砂浆(内掺水泥重5%的107胶)→贴面砖(素水泥浆勾缝,缝宽4㎜)。
二、操作工艺基层处理→吊垂直、套方、找规矩→贴灰饼→抹底层砂浆→弹线分格→排砖→浸砖→镶贴面砖→面砖勾缝擦缝1、基层处理:抹灰前墙面必须清扫干净,浇水湿润。
2、吊垂直、套方、找规矩、贴灰饼:大面墙和四角、门窗口边弹线找规矩,必须由顶层到底一次进行,弹出垂直线,并决定面砖出墙尺寸,分层设点,做灰饼。
横线则以楼层为水平基线交圈控制,竖下线则以四周大角为基准线控制。
灰饼间距不得大于刮尺长度,确保底层灰平整度。
同时要注意找好突出的檐口、雨蓬等饰面的流水坡度。
3、抹底层砂浆:先把墙面浇水湿润,然后用1:3水泥砂浆找平,木抹搓毛,隔天浇水养护。
4、弹线分格:待底层砂浆七层干时,即可按图纸要求进行分段分格弹线,同时亦可进行面层贴标准点的工作,以控制面层出墙尺寸及垂直度、平整度。
5、排砖:根据大样图及墙面尺寸进行横竖向排砖(不允许出现非整砖)以保证面砖缝隙均匀,符合设计要求。
如遇有突出的卡件,应用整砖套割吻合,不得用非整砖随意拼凑镶贴。
6、浸砖:外墙面砖镶贴前,应放入水中浸泡2h以上,取出待表面晾干后方可使用。
7、镶贴面砖:镶贴应自上而下进行。
本工程可分段进行,在每一分段分块内的面砖,均自下而上镶贴,从最下一层砖下皮的位置线先稳好靠尺,以此托住第一皮面砖,在面砖外皮上口拉水平通线,作为镶贴的标准。
女儿墙、窗台等部位平面也要镶贴面砖时,应采取顶面面砖压立面面砖的做法,防止渗水和空鼓。
粘贴面砖操作时应保持面砖上口平直,并始终保持一个竖边与垂线平齐,随贴随纠偏,严禁在镶贴砂浆收水后再收偏,粘贴后应将缝隙内的灰浆随时清理干净,粘贴砂浆严禁使用水泥浆,粘贴时应准确估计砂浆厚度要均匀一致。
粘贴砂浆应严格计量,拌合均匀,厚薄一致,使砂浆收缩率一致,以保证墙面平整度。
面砖阳角拼缝应割磨450斜角,对角镶贴,面砖在割磨斜角时,角尖处要留0.5~1mm的厚刃,斜角要割磨准确,阳角面砖在镶贴时,磨割斜角处用细水泥砂浆挤满,对角缝要严密;面砖的阴角应正面压侧面,防止迎面黑缝。
一、交底日期:二、施工单位:三、工程名称及分项工程名称:四、交底内容:1. 作业人员入场要求:- 作业人员入场前必须经过入场安全教育考试,合格后方可上岗作业。
- 所有上岗人员必须了解并遵守本安全技术交底内容。
2. 个人防护用品:- 作业人员进入施工现场必须佩戴合格的安全帽,并系好下额带。
- 作业人员应穿着符合安全要求的服装和鞋子,禁止赤背、穿拖鞋。
- 根据作业需求,正确佩戴防护眼镜、手套等个人防护用品。
3. 现场安全措施:- 施工现场应设置明显的安全警示标志,包括高空作业、易燃易爆物品等。
- 施工现场应保持整洁,不得堆放杂物,以免影响通行和作业安全。
- 高处作业时,必须使用安全带,并确保其系挂牢固。
4. 工具与设备使用:- 使用电动工具时,应确保其绝缘良好,并定期检查。
- 电动工具操作人员应了解其使用方法,并严格遵守操作规程。
- 高处作业时,使用的脚手架、吊篮等设备应经过专业人员检查,确保其安全可靠。
5. 施工操作注意事项:- 外墙砖粘贴前,应对墙面进行处理,确保墙面平整、干净。
- 粘贴外墙砖时,应按照施工规范进行操作,不得随意更改施工工艺。
- 粘贴过程中,如发现外墙砖粘贴不牢固,应及时进行处理,防止坠落。
6. 交叉作业安全:- 在同一垂直作业面内,不得出现交叉作业,如需进行交叉作业,必须采取相应的安全防护措施。
- 上下楼层间传递材料时,应使用专用工具,严禁抛掷。
7. 安全教育培训:- 施工单位应定期对作业人员进行安全教育培训,提高其安全意识和操作技能。
- 作业人员应积极参加安全教育培训,掌握必要的安全知识和技能。
8. 现场急救与疏散:- 施工现场应配备急救箱和必要的急救药品。
- 作业人员应了解急救知识,并掌握基本的急救技能。
- 发生安全事故时,应立即停止作业,并迅速组织人员进行救援。
五、审核人:六、交底人:七、接受交底人:八、注意事项:1. 本安全技术交底模板仅供参考,具体内容应根据实际情况进行调整。
外墙面砖施工技术交底一、工程概况本工程外墙面面砖装饰面积约14000 m 2,外门外窗为白色铝合金门窗。
面砖以100*100 mm浅米色面砖为主,间以100*100 mm浅灰色面砖;浅米色面砖的灰缝用白水泥浆嵌填,浅灰色面砖的灰缝用普通水泥砂浆嵌填,30 mm宽灰缝和混凝土线条均刷深灰色外墙水泥漆。
立面效果见附图。
本工程面砖在铺贴时间根据主体施工的进度可分三个阶段,第一阶段:当墙体砌至四层以上时,底层窗台以上、四层以下墙面开始刮糙,贴面砖;第二阶段:四层以上贴面砖。
第三阶段:底层窗台以下贴面砖。
二、施工准备1. 基层处理:光滑的基层表面应凿毛。
基层表面残存的灰浆、尘土、油渍(用盐酸稀液清洗)等应清洗干净。
基层表面有明显凸凹处,应事先用1:3水泥砂浆找平或踢平。
不同材料的基层表面相接处,应先铺钉金属网,以防止开裂。
门窗口与立墙交接处,应发泡嵌填密实。
面砖粘贴前,对基层墙面和混凝土面进行刮糙找平,用面砖做灰饼,找出墙面、柱面、门窗边等的横竖标准,阳角处要双面排直,灰饼的间距不应大于 1.0m 。
为使基层能与找平层粘结牢固,可在抹找平层前先洒聚合水泥浆(801胶:水=1:4的胶水拌水泥)处理或使用混凝土界面处理剂涂抹。
找平层砂浆抹法与一般抹灰的底、中层做法相同。
找平层质量允许偏差和检验方法如下表:找平层抹完符合要求后,养护1-2天方可镶贴面砖。
角、不开裂、不脱釉、无凸凹扭曲、颜色均匀的砖块。
挑选时,按1mm差距分类选出3个规格,各自做出样板,逐块对照比较,分类堆放待用。
3.外墙面砖在粘贴前,应先清理干净,并要隔夜浸泡。
然后取出阴干备用。
阴干的时间视气温而定,一般半天左右,以砖的表面无水膜又有潮湿感为难。
4.机具准备:准备好外墙面砖施工的各种机具。
5.作业条件准备:室内外门窗框均已安装完毕。
室外墙面已弹好水平线,水平线应使整个外墙面砖能够交圈。
6. 根据设计要求和采用的镶贴方法,准备好各种面砖和粘结材料和辅助材料。
技术交底记录资料编号工程名称施工单位审核人分包单位□施组总设计交底□单位工程施组交底□施工方案交底□专项施工方案交底 施工作业交底交底部位外墙饰面砖粘贴接受交底范围瓦工班组交底摘要:外墙砖采用240×115×8mm 规格的同质外墙砖,色彩为深灰色;采用专用粘结剂粘贴,专用勾缝剂进行勾缝,勾成圆弧凹缝;采用横排骑马缝。
本工程四周外墙的室外地坪至二层顶标高处粘贴面砖,总粘贴面积约1300m 2。
交底内容:一、作业准备1、材料要求表1材料计划表序号名称规格/型号单位数量备注1饰面砖240×115×8m 214002粘接剂专用聚合物粘接剂袋503勾缝剂专用勾缝剂袋204水泥42.5kg 1005砂细砂kg2002、主要机具表2主要机具计划表序号名称规格/型号单位数量备注1电动切割机手持台42电动搅拌器900w 台23墨线盒20m 只44靠尺2m 根55线坠1kg 只46铝合金U 型槽10×10m 1007卷尺7.5m把43、作业条件(1)饰面砖、粘结材料、填缝材料、密封材料等主要材料已进场,并经复验合格,劳务队接到项目部质检员通知后方可使用。
(2)外墙抹灰已完成,并验收合格。
(3)外窗框已安装完毕,框与墙体间的缝隙已封堵密实并验收合格;阳台、护栏、突出墙面的造型及墙面各种预留洞口、预埋件等已处理完毕;高层建筑金属门窗防雷接(1)外墙饰面砖的品种、规格、图案、颜色和性能应符合要求。
(2)外墙饰面砖粘贴工程的找平、防水、粘结、填缝材料及施工方法应符合要求。
(3)外墙饰面砖粘贴工程的伸缩缝设置应符合要求。
(4)外墙饰面砖粘贴应牢固。
(5)外墙饰面砖工程应无空鼓、裂缝。
2、一般项目(1)外墙饰面砖表面应平整、洁净、色泽一致,应无裂痕和缺损。
(2)饰面砖外墙阴阳角构造应符合要求。
(3)墙面凸出物周围的外墙饰面砖应整砖套割吻合,边缘应整齐。
墙裙、贴脸突出墙面的厚度应一致。
技术交底记录工程名称建设单位工程编号监理单位交底部位施工单位交底人签字交底日期分部分项工程外墙瓷砖粘贴接收人签字交底内容:一、工艺流程施工准备→验收→基层处理→验收→放线、吊垂直、套方、找规矩、贴灰饼→验收→打底灰、抹找平层→验收→分线、弹线、排砖→验收→饰面砖粘贴→饰面砖勾缝→验收→表面清理、养护→验收二、施工准备1、粘贴方案确定:粘贴前,应将施工图与效果图仔细分析领会,清楚外墙各部位应粘贴的颜色,并编制好分色粘贴图。
2、样板粘贴:按照分色粘贴图对每种颜色饰面砖进行样板粘贴,并对样板砖进行拉拔检测,样板需请规建局、建设、设计、监理单位进行验收确认。
3、材料准备:水泥采用32.5级普通硅酸盐水泥,砂采用中砂,界面剂、胶粘剂、防水剂、砂浆外加剂应采用品牌专用产品,饰面砖采用合格品牌产品,所有材料均有质量合格证明文件,并按规范进行取样复检,所有材料均应规范储存。
4、工序准备:涉及外墙施工作业前的各项工序均已验收合格,包括外墙砌筑、构造柱浇筑等。
突出墙面的造型以及预埋件已经处理完毕;外墙施工脚手架安装完毕,经验收符合使用要求和安全规定;高层建筑防雷接地验收完毕。
三、基层处理基层清理:将基层表面灰尘、油污、杂物清理扫干净,必要时可用水冲洗。
四、放线、吊垂直、套方、找规矩、贴灰饼1、放线、吊垂直:在建筑物大角、门窗口边、柱垛处用经纬仪打垂直线,并将其作为竖向控制线;每两版必需进行弹线,确保粘贴顺直、平整。
2、套方、找规矩、贴灰饼:以墙面修补抹灰最少为原则,灰饼间距不宜超过2米,灰饼尺寸为50mm×50mm,阴阳角要顺直,阴阳角处要双面找直,同时要注意找好女儿墙顶、窗台、凸窗板、雨棚等饰面的流水坡度和滴水线。
五、分线、弹线、排砖1、分线、弹线:外墙面砖粘贴时每面除弹纵横线外,每条纵线宜挂铅垂线,铅线略高于面砖1mm。
2、排砖:①阳角、窗口、大墙面、柱垛等主要部位都要排整砖,非整砖要放在阴角或不明显处,且不宜小于1/2整砖。
外墙贴砖安全技术交底一、工程概述本工程为_____建筑外墙贴砖项目,贴砖面积约为_____平方米,涉及建筑物高度从_____米至_____米不等。
外墙贴砖工作对于建筑物的外观美观和保护起着重要作用,但同时也存在一定的安全风险,因此必须严格遵守相关安全技术规范和操作流程。
二、施工准备1、技术准备施工前,施工人员应熟悉施工图纸和技术交底,明确贴砖的位置、规格、颜色等要求。
对基层进行检查,确保基层平整、坚实、无裂缝、无空鼓等缺陷。
2、材料准备瓷砖应符合设计要求,规格、颜色一致,无破损、缺棱掉角等缺陷。
粘结剂应具有良好的粘结性能和耐候性。
其他辅助材料如勾缝剂、十字卡等应准备齐全。
3、施工机具准备吊篮、脚手架等高空作业设备应经过验收合格,安全可靠。
电动搅拌器、抹子、靠尺、水平尺、线坠等工具应齐全。
4、作业条件准备外墙门窗框已安装完毕,并通过验收。
外墙雨水管、落水管等安装完毕。
施工现场具备良好的通风和照明条件。
三、安全技术措施1、个人防护施工人员必须佩戴安全帽、安全带,安全带应高挂低用,系在牢固可靠的地方。
穿戴防滑鞋,严禁穿拖鞋、高跟鞋作业。
作业时应佩戴防护手套,防止手部受伤。
2、吊篮和脚手架使用吊篮和脚手架的安装必须由专业人员进行,安装完成后应经过验收合格方可使用。
吊篮内的作业人员不得超过 2 人,吊篮应配备独立的安全绳。
脚手架上的脚手板应铺满、铺平,不得有探头板。
严禁在吊篮和脚手架上嬉戏、打闹。
3、高处作业高处作业时,严禁向下抛掷工具、材料等物品。
遇到六级以上大风、雷雨等恶劣天气,应停止高处作业。
高处作业下方应设置警示区域,严禁无关人员进入。
4、用电安全施工现场临时用电应符合《施工现场临时用电安全技术规范》的要求。
电动工具的使用应符合操作规程,严禁私拉乱接电线。
定期对用电设备和线路进行检查,发现问题及时处理。
5、防火安全施工现场应配备灭火器材,严禁在施工现场吸烟和动用明火。
粘结剂等易燃材料应存放在阴凉、通风的地方,远离火源。
