深层基础施工中桩基后压浆技术
- 格式:doc
- 大小:35.50 KB
- 文档页数:7
钻孔灌注桩后压浆法引言钻孔灌注桩是一种常见的地基处理技术,广泛应用于各类建筑工程中。
在钻孔灌注桩施工的过程中,压浆法是一种重要的技术手段,能够在灌注桩后进一步提高桩基的承载力和稳定性,同时改善地基的工程地质性质。
本文将介绍钻孔灌注桩后压浆法的原理、施工工艺和优势。
一、压浆法的原理在钻孔灌注桩施工完成后,钢筋笼会被联结到相应的混凝土搅拌罐。
压浆法在施工过程中通过持续或间歇注入浆液的方式将压浆液泌入钻孔灌注桩的基础部分中。
这种操作通过将浆液注入岩土体中来改善岩土体的物理性质、强度和稳定性。
压浆法的关键原理是通过施加压力将浆液注入到孔隙中,填充和压实岩土体,从而提高地基的承载力和稳定性。
压浆液可以根据具体工程需要进行选择,一般采用的是水泥浆液,也可以根据需要添加其他辅助材料来增加浆液的特性。
二、压浆法的施工工艺1. 浆液配比:根据实际情况,确定水泥浆液的配比。
一般来说,水泥与水的比例为1:1,根据需要可以酌情调整。
2. 注浆钻头选择:选择合适的注浆钻头,以确保浆液能够有效地注入到灌注桩中。
注浆钻头的直径通常与灌注桩的直径相匹配。
3. 注浆孔的布置:根据设计要求,在灌注桩上预留一定数量和位置的注浆孔。
4. 注浆施工:将选定的注浆钻头安装在注浆设备上,将浆液注入到注浆孔中,通过连续或间歇注浆方式进行施工。
5. 注浆压力控制:在注浆过程中,施工人员需根据实际情况灵活掌握注浆压力,以确保浆液能够充分填充孔隙,并达到良好的填充效果。
6. 注浆结束:注浆完成后,将注浆孔进行及时密封,防止浆液外泄。
三、压浆法的优势1. 提高承载力:钻孔灌注桩后压浆法能够有效地填充和压实岩土体,增加桩基的承载力。
通过压浆法施工,可以提高地基的整体稳定性和抗沉降能力。
2. 改善地基性质:压浆法施工可改善地基的工程地质特性,提高地基的均匀性和一致性。
这有助于减少地基沉降和不均匀沉降的发生,提高建筑物的安全性和稳定性。
3. 保护环境:压浆法施工过程中使用的浆液主要是水泥浆液,对环境影响较小。

桥梁桩基中的后压浆技术解析
了人们的广泛关注。
如今,随着社会经济的快速发展,桥梁工程的建设规模也越来越大,桩基工程是桥梁建设的基础,要求施工人员采用先进的施工技术,以求确保工程的施工质量。
后压浆技术是应用在桩基工程的一种常见施工技术,虽然其具有各种优点,但是也存在着许多缺陷问题,影响到桩基工程的施工质量。
本文就后压浆技术在桥梁桩基中的应用进行分析,以供相关技术人员参考。
关键词】桥梁;桩基;后压浆技术
所谓后压浆技术也就是在桥梁桩基工程施工过程中将桩基工程的施工技术与地基加固技术有机结合起来,从而形成一种新的施工技术,该技术能够对地基期待固化作用,从而提高桩基工程的稳定性与施工质量,从而达到理想的施工要求。
在桩基工程施工过程中,施工人员一般会将钢筋骨龙、管道、压浆管连接起来,然后在其中浇筑混凝土,等到其凝固之后再使用相应的设备对其进行压浆,从而提高工程的施工质量,确保后续工程的顺利开展。
一、后压浆技术的适用范围以及加固原理
1、后压浆技术的适用范围
通过我们对后压浆技术的分析,若地基属于砾石土、砂土、粘土、粉质粘土、强风化岩层等,那么我们可采用这种施工技术进行施工,从而误导加固的效果;而俄国地基属于淤质粘土,那么我们也就不能够采用这一施工技术。
钻孔灌注桩成桩后压浆施工方案1、概述钻孔灌注桩后压浆技术是在成桩过程中,在桩基或桩侧预置压浆管路,待桩身砼达到一定强度后,通过压浆管路采用高压注浆泵注入特殊配方水泥浆液,使桩底沉渣及桩周之间的泥皮隐患得到根除,桩身强度得到补强,桩底、桩侧周围土体得到密实,桩与桩周土粘结力得到提高,从而使钻孔灌注桩承载力获得提高的一种先进科学的技术方法。
通过对桩端和桩侧压注水泥浆液,在高压注浆泵的压力作用下,水泥浆液渗透至桩端残渣疏松土体和桩侧壁土体,使桩端和桩侧土体形成一种较土体强度高的复合土体,使桩端和桩侧土体的结构密实,增强桩端土体的抗击强度,增大桩侧土体摩阻力从而提高单桩承载力。
*********工程第**标段东引桥部分X14-4#桩,桩径1.8m、终孔桩长为60.65m,于-60.8m处进入中风化石灰岩。
该桩于2013年9月30日成孔。
为了确保该桩的承载力,我部建议该桩钢筋笼上部至-45m标高处仍按原设计图纸进行加工,标高-45m至-63.0m 钢筋笼按17根主筋,钢筋笼直径按缩小20cm进行制作。
在该桩清孔完成灌注混凝土后,采取成桩后注浆的工艺,对桩底进行压浆补强。
注浆管路采用无缝钢管材质,直径35mm,安装固定在钢筋笼内侧,随钢筋笼下放至实际孔底标高,共计2根管,压浆时在桩底形成一个十字型形回路。
做法如下图所示:桩立面配筋图180承 台终孔孔底标高钢筋笼变截面处压浆管99162180A-A压浆管19.419.4141.2180B-BA AB B压浆管压浆管布置图H=-45m Ⅰ25b工字钢横梁Ⅰ25b工字钢横梁预留5mm出浆孔说明:本图尺寸以cm计,适用于14#-4桩基钢筋笼加工。

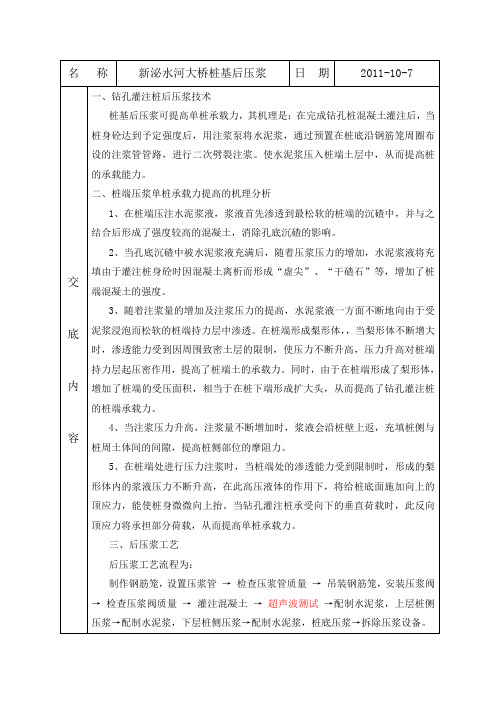

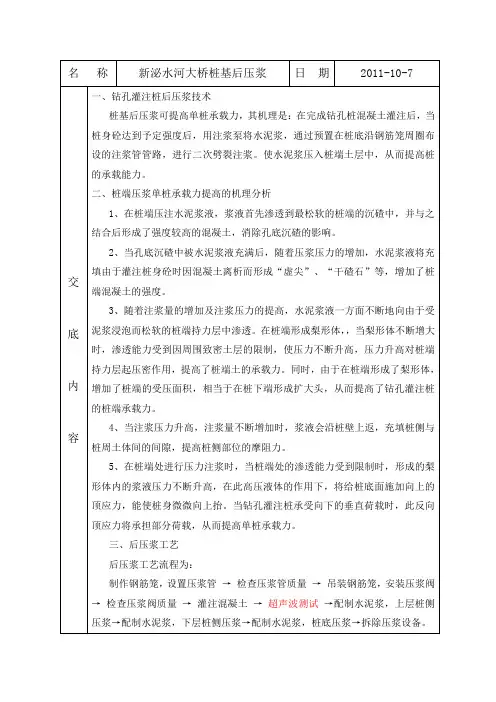

图1-1 钢筋笼加工及压浆管布置图图1-2 钢筋笼加工成型后外观图-引用2、设计要求1)压浆水泥采用P.O.42.5普通硅酸盐水泥。
2)水泥浆性能:初凝时间3~4h ,稠度17~18s ,7天强度大于等于10Mpa 。
3)外加剂:采用微膨胀剂含量≤5%。

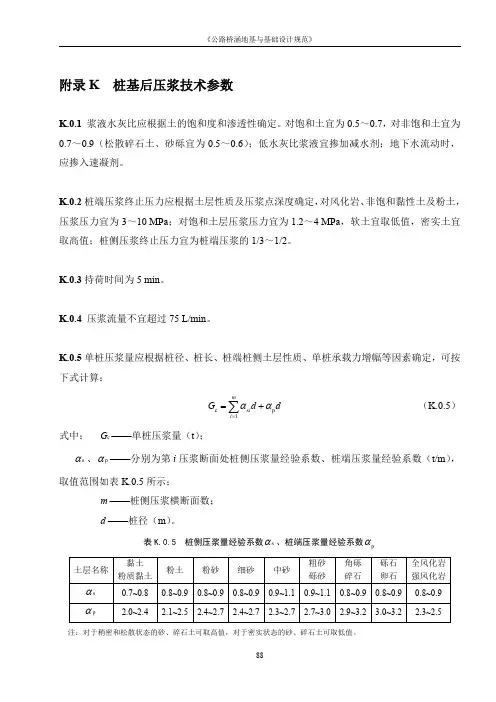

《公路桥涵地基与基础设计规范》88附录K 桩基后压浆技术参数K.0.1浆液水灰比应根据土的饱和度和渗透性确定。
对饱和土宜为0.5~0.7,对非饱和土宜为0.7~0.9(松散碎石土、砂砾宜为0.5~0.6);低水灰比浆液宜掺加减水剂;地下水流动时,应掺入速凝剂。
K.0.2桩端压浆终止压力应根据土层性质及压浆点深度确定,对风化岩、非饱和黏性土及粉土,压浆压力宜为3~10MPa ;对饱和土层压浆压力宜为1.2~4MPa ,软土宜取低值,密实土宜取高值;桩侧压浆终止压力宜为桩端压浆的1/3~1/2。
K.0.3持荷时间为5min 。
K.0.4压浆流量不宜超过75L/min 。
K.0.5单桩压浆量应根据桩径、桩长、桩端桩侧土层性质、单桩承载力增幅等因素确定,可按下式计算:c s p 1mi i G d dαα==+∑(K.0.5)式中:c G —单桩压浆量(t );s α、p α—分别为第i 压浆断面处桩侧压浆量经验系数、桩端压浆量经验系数(t/m ),取值范围如表K.0.5所示;m —桩侧压浆横断面数;d —桩径(m )。
表K.0.5桩侧压浆量经验系数s α、桩端压浆量经验系数pα土层名称黏土粉质黏土粉土粉砂细砂中砂粗砂砾砂角砾碎石砾石卵石全风化岩强风化岩sα0.7~0.80.8~0.90.8~0.90.8~0.90.9~1.10.9~1.10.8~0.90.8~0.90.8~0.9pα 2.0~2.42.1~2.52.4~2.72.4~2.72.3~2.72.7~3.02.9~3.23.0~3.22.3~2.5注:对于稍密和松散状态的砂、碎石土可取高值,对于密实状态的砂、碎石土可取低值。

浅谈深层基础施工中桩基后压浆技术摘要:在建筑设计中,基础施工是一个重要的研究事项。
为保证建筑稳定、坚固并且长期安全就要对基础进行缜密的设计,严谨的施工,对建筑周边的水文条件、地质条件、气候变化等详细地进行勘察、记录。
随着万丈高楼平地起,对建筑行业的技术要求也越来越高,基础工程也越来越复杂,因此我们对基础施工的设方案与技术创新也在不断进行中,尤其是近两年建筑施工与理论设计不断出现新问题,因此对基础施工问题的讨论也越来越看重,本文通过对我国基础施工桩基后压浆问题的现状及出现的问题进行分析,并对桩基压浆问题的技术及发展趋势进行探讨。
关键词:桩基后压浆;施工工艺;技术要求abstract: with the great oaks from little acorns grow. in construction industry, the technical requirements are also getting higher and higher, foundation engineering is becoming more and more complex, so we on the basis of construction program and technical innovation has been carried out, especially in the last two years of construction and theoretical design of continuous appear new issue, therefore, on the basis of the construction of discussion is also getting more and more important, this paper on china’s construction of foundation pile post grouting problem of the current situation and problems were analyzed, and the pile groutingtechnique in question and development trend are discussed.中图分类号:tu753.7文献标识码a 文章编号引言:二十世纪八十年代末九十年代初,我国建筑业日新月异,大量建筑如雨后春笋般拔地而起,这也间接带动了基础工程的蓬勃发展,因此基坑工程中的桩基压浆的相关理论问题和实践问题也受到重视。
桩端桩侧后压浆施工工法一、前言在桩基施工中,桩端桩侧后压浆施工工法是一种常用的工法。
该工法通过在桩身上部钻孔打入后浆管,并将浆液注入钻孔,形成一定的压力,达到增加桩侧土体密实度的目的。
本文将对桩端桩侧后压浆施工工法进行详细介绍和分析。
二、工法特点桩端桩侧后压浆施工工法具有以下特点:1. 提高桩侧土体密实度:通过注入压浆液,增加了桩侧土体的密实度,提高了桩基的承载力和稳定性。
2. 减小振动和沉降影响:后压浆施工工法对地面振动和沉降的影响较小,适用于对周边环境要求较高的施工场地。
3. 施工便捷:工法操作简单,施工速度快,可以节约人力和时间成本。
三、适应范围桩端桩侧后压浆施工工法适用于以下情况:1. 桩基的侧面需要增加密实度的情况,如土层较松软的地区。
2. 周边环境对振动和沉降有较高要求的施工场地。
四、工艺原理桩端桩侧后压浆施工工法的工艺原理主要是通过注入后浆液,增加桩侧土体的密实度。
具体工艺原理如下:1. 在桩身上部钻孔打入后浆管。
2. 将后浆管与注浆机相连接,注入浆液。
3. 浆液在后浆管内形成一定的压力,将沿桩侧孔道向周围土体渗透和压实。
4. 根据施工需要,控制注浆时间和浆液压力,确保达到设计要求的密实度。
五、施工工艺桩端桩侧后压浆施工工法的施工工艺包括以下几个阶段:1. 准备工作:确定施工场地和施工参数,调试和检查机具设备的正常工作状态。
2. 钻孔打桩:根据设计要求在桩身上部进行钻孔打桩。
3. 安装后浆管:将后浆管安装到钻孔中,并与注浆机相连接。
4. 注浆施工:通过注浆机将浆液注入后浆管,控制注浆时间和浆液压力。
5. 后期处理:注浆完成后,撤除后浆管,对施工现场进行清理和整理。
六、劳动组织桩端桩侧后压浆施工工法的劳动组织包括施工人员、浆液调配人员和机具操作人员。
施工人员负责钻孔打桩和后期处理工作,浆液调配人员负责调配和准备浆液,机具操作人员负责操作注浆机和后浆管的安装。
七、机具设备桩端桩侧后压浆施工工法所需的机具设备包括钻机、注浆机、后浆管等。
桩基后压浆施工方案桩基后压浆施工是土木工程中关键的一环,它能够提高桩基的承载力和稳定性,确保工程的安全和可靠性。
本文将介绍桩基后压浆施工方案的准备工作、施工步骤、注意事项等内容。
准备工作在进行桩基后压浆施工前,需要进行充分的准备工作。
首先要对施工区域进行清理,确保没有障碍物。
同时,要准备好所需的压浆材料、设备和工具,包括水泥、水、搅拌机、压浆泵等。
施工步骤1.准备桩基:首先要对桩基进行检查,确保其表面干净、坚实。
如有损坏或松动的部分,需及时修补。
2.搅拌压浆材料:按照配比要求,将水泥和水混合搅拌成均匀的浆料。
搅拌过程中要注意控制水泥的用量,以确保浆料的质量。
3.压浆施工:使用压浆泵将搅拌好的浆料注入桩基中,填满桩孔,并确保压浆过程中无气泡产生。
4.固化:浇注完压浆材料后,等待一定时间让压浆材料固化结实。
这个时间根据压浆材料的性质和环境温度而定。
5.检测:待压浆材料固化后,进行必要的质量检测,包括压浆均匀性、密实度等。
确保施工质量符合要求。
注意事项1.严格按照配比要求搅拌压浆材料,以确保施工质量。
2.控制压浆泵的压力和流量,保证压浆均匀、充实。
3.施工现场要保持整洁,防止杂物混入压浆材料中影响质量。
4.施工过程中注意安全,避免发生意外事故。
5.严格按照压浆材料固化时间进行后续工作,不可过早操作。
综上所述,桩基后压浆施工是土木工程中关键的一步,影响着工程的整体质量和安全。
只有严格按照施工方案进行操作,且注意事项,才能确保施工质量和效果。
希望以上内容对于压浆施工感兴趣的读者有所帮助。
桩端后压浆施工方案一、引言桩基作为地基工程中常用的一种工法,在建筑和桥梁等项目中扮演着至关重要的角色,桩基的质量直接影响着整个工程的安全与稳定。
在桩基施工中,桩端后压浆是一项重要的工序,通过该工序可以提高桩基的承载力、抗拔承载力和抗剪承载力,确保工程的安全可靠。
二、施工前准备在进行桩端后压浆施工前,首先需要做好施工前的准备工作,包括但不限于确定施工方案、准备必要的材料和设备等。
在确定施工方案时,需要考虑桩端后压浆的深度、压浆料的性质和用量等因素,以保证施工的顺利进行。
此外,在施工前还需要检查压浆设备的运行状态,确保设备正常运转。
三、施工步骤1. 洞口清理在进行桩端后压浆施工时,首先需要清理桩端的洞口,将洞口中的杂物清除干净,以确保后续的压浆作业能够顺利进行。
2. 压浆材料配制根据工程要求和设计要求,选用合适的压浆材料,并按照规定的比例将压浆材料配制好,以确保后续的压浆作业符合要求。
3. 压浆施工将事先配制好的压浆料注入到桩端洞口中,通过适当的压力将压浆料充分压实,直至填满桩端洞口,并且在桩端处上升一定高度,保证桩端部位的密实性和可靠性。
4. 压浆结束压浆结束后,需等待一定时间让压浆料充分固化,以保证其具有足够的强度和稳定性。
四、施工质量控制在进行桩端后压浆施工时,需要严格控制施工质量,确保施工达到设计要求。
具体包括但不限于: - 压浆料配制比例的准确性; - 压浆过程中的压实情况; - 压浆结束后的养护措施等。
五、施工注意事项在桩端后压浆施工过程中,需要注意以下事项: - 确保压浆设备运行正常; - 严格按照设计要求实施施工; - 注意施工现场的安全和环保。
六、总结桩端后压浆施工是地基工程中重要的一个环节,通过良好的施工方案和严格的质量控制,可以确保桩基的稳定性和安全性,为工程的顺利进行提供保障。
在今后的施工实践中,需要在不断总结经验的基础上,进一步完善桩端后压浆施工技术,提高施工质量和效率。
以上是关于桩端后压浆施工方案的相关介绍,希望对相关人员有所帮助。
桩基后压浆技术
桩基后压浆技术是将压浆管插入桩内,在桩底部注入水泥浆料,使桩体与周围土层形成紧密接触,提高桩基承载能力和抗震性能的一种施工技术。
桩基后压浆技术的施工步骤一般包括以下几个步骤:
1. 压浆管的安装:在桩基施工过程中,预留一根或多根直径较小的空心钢管,即压浆管。
压浆管一般的长度要超过桩底埋深的一定长度,以确保浆料注入深度。
2. 桩基施工完成后,将压浆管插入桩内,并与桩底保持一定的间隙。
3. 注浆设备:使用专门的注浆设备将水泥浆料注入压浆管。
注入过程中,要逐渐向上提升压浆管,以确保浆料充满整个桩身。
4. 浆料固化:注浆完成后,等待一定时间,让水泥浆料在压浆管和桩体之间固化,形成一个坚固的浆料桩体。
桩基后压浆技术的优点包括:
1. 提高桩体的承载能力和抗震性能,增大桩与土之间的摩擦阻力,提高了桩的承载能力。
2. 压浆作用使得桩与周围土层形成整体,提高了桩基的稳定性和抗沉降性能。
3. 施工过程相对简单,对现场施工条件要求不高。
4. 可以在施工过程中实时控制浆料的注入量和压力,以达到设计要求。
总之,桩基后压浆技术能够有效改善桩基的承载性能和抗震性能,提高桩基施工质量和可靠性,常用于桩基加固和土层不稳定地区的桩基施工。
浅谈深层基础施工中桩基后压浆技术摘要:在建筑设计中,基础施工是一个重要的研究事项。
为保证建筑稳定、坚固并且长期安全就要对基础进行缜密的设计,严谨的施工,对建筑周边的水文条件、地质条件、气候变化等详细地进行勘察、记录。
随着万丈高楼平地起,对建筑行业的技术要求也越来越高,基础工程也越来越复杂,因此我们对基础施工的设方案与技术创新也在不断进行中,尤其是近两年建筑施工与理论设计不断出现新问题,因此对基础施工问题的讨论也越来越看重,本文通过对我国基础施工桩基后压浆问题的现状及出现的问题进行分析,并对桩基压浆问题的技术及发展趋势进行探讨。
关键词:桩基后压浆;施工工艺;技术要求
abstract: with the great oaks from little acorns grow. in construction industry, the technical requirements are also getting higher and higher, foundation engineering is becoming more and more complex, so we on the basis of construction program and technical innovation has been carried out, especially in the last two years of construction and theoretical design of continuous appear new issue, therefore, on the basis of the construction of discussion is also getting more and more important, this paper on china’s construction of foundation pile post grouting problem of the current
situation and problems were analyzed, and the pile grouting technique in question and development trend are discussed.
中图分类号:tu753.7文献标识码a 文章编号
引言:二十世纪八十年代末九十年代初,我国建筑业日新月异,大量建筑如雨后春笋般拔地而起,这也间接带动了基础工程的蓬勃发展,因此基坑工程中的桩基压浆的相关理论问题和实践问题也受到重视。
基础工程的实施与周围复杂的环境密切相关。
对于周边的地质条件,岩层性质、水文特征,气候变化都要有很高的敏感度,需要经过精密的勘探、测量与研究,才能着手设计一套最佳方案。
现在城市化发展日益迅速,为了节省土地利用资源,土地利用规划开始在顶棚空间上大做文章,楼房越建越高,那么为了保持建筑的稳固,地基就要越深。
越牢靠,随之出现的问题就会越来越多,面对一些不理想的地质环境与气候因素,甚至一些施工材料的问题,基础工程的实施面对的考验也越来越大,工程设计方案和技术也需要不断提升,特别是面对城市中心的一些标志性建筑,其要求就更为高端。
一、我国基础施工中桩基后压浆现状及问题
现在基础的施工面临的环境越来越复杂。
一方面城市建设愈演愈烈,每个城市都在沉溺于高楼建设中,不但要越建越高,还要越建越独特,这看似华丽的外表下,却需要更高难度的设计与施工,建筑越高越复杂,那么基础就要越挖深越牢固。
现在城市人口日益
密集,大家对住房需求不断增加,这对于施工又增加了难题,寻找可利用的建设空间也逐渐困难,无论是地上设施还是地下埋设物都密集起来,这需要基础的施工变得更加小心翼翼。
同时不断的建设,优良的地质条件也遭破坏,以后的施工设计更加困难。
基础在施工中常常会遇到很多问题。
例如:基础施工中挖掘力度大,常常会损害到支护施工的进行,不给支护施工预留空间和时间;基础施工对钻孔要求较高,若钻孔达不到深度,或者孔中残渣遗留都会影响注浆,为建筑施工埋下隐患。
如果不断的进行挖坑,地下水会不断溢出,若不进行很好防护,原有的坑壁和其他防护措施被地下水的浸湿、损坏,同时也会破坏地下水的水质;在施工过程与设计和实际情况差异都很大,施工中常常会出现偷工减料的现象,而设计往往是图纸与图纸的交流,都是在一个较理想的情况下呈现出的完美设计,差异随之而来;实际情况中也会有很多自然因素比如岩层参数、负荷力度等往往与计算出来的数据有一些差距,给施工造成困扰。
最后,工程监管力度不到位,监测数据不认真,也是常见问题。
二、桩基后压浆施工工艺
1.适用的基础地质条件
桩基后压浆施工工艺适用于没有流动的地下水的中粗砂夹卵砾石层、卵砾石层、稍密或中密粉细砂等基础土层,也可适用于风化岩基础土层
2.桩基后压浆施工
(1)桩基后压浆工艺
桩基后压浆施工工艺包含的内容:钢筋笼、压浆管的加工制作;按桩孔深配制压浆管;进行钻孔成孔施工;放压浆管;二次清孔;进行桩体混凝土灌注;压浆设备的检查;压浆达到注浆压力或者注浆量之后结束;对桩身进行检测,合格之后交工验收。
(2)施工原理
利用注浆泵将配置好的水泥砂浆加压注入桩身内导管,通过桩底或者桩侧的注浆阀注入基坑周围的土层中。
桩底注浆时通过渗入细粒土的作用,使注入桩底的沉渣与周围一定范围的地基形成一个整体。
注浆的压力是根据地层性质和深度制定的,风化岩的压力最高,而软土的压力最低。
三、桩基后压浆技术要求
(1)泥浆护壁在钻孔灌注桩的施工会经常发现有部分沉降和变形的问题。
对其原因进行分析:钻孔灌注桩因为施工时使用的泥浆作为冲洗介质,存在孔底沉渣,影响了灌注桩的承载力;在浇灌混凝土时,因为导管较长而细,造成落差较大,使桩底处产生了“虚尖”的现象;使桩端混凝土强度低,也造成桩额承载力达不到要求,造成建筑桩基的沉降量偏大。
为了能有效的解决泥浆护壁钻孔灌注桩的工艺缺陷,避免上述
的桩端问题,提高桩基的承载能力,经过反复的研究和试验桩论证
后,我们可以采用桩基后压浆的技术进行加固处理。
(2)桩端后压浆施工要求
桩端后压浆技术是采用高压注浆泵使水泥浆液或与其它材料的混合浆液渗透进入疏松的桩端虚尖中,结合形成较高强度的混凝土。
随着压浆量的增加,水泥浆会不断向受泥浆浸泡而松软的基础
持力层中渗透,在桩端处形成“梨形体”,增强了桩基的承压面积,相当于对桩基进行了扩底。
压浆时,渗透能力会受到周围致密土层的限制,随着压力的不断升高,对桩基端的土层进行挤压、充填、密实、加固,使桩底的沉渣以及桩端受到扰动的持力层能得到有效的压密和加固。
(2)水灰比要求
压浆施工中的水灰比不能过大或者过小,如果过大会造成注浆
的困难,过小会造成水泥浆在压力的作用下发生离析现象。
一般根据设计的要求注浆用的水泥材料选用42.5级普通硅酸盐水泥,并且要求水泥不结块、保持新鲜。
基础工程压浆施工时采用纯水泥浆,因此水灰比应控制在0.55至0.60之间,搅拌的时间不能少于2min。
搅拌好的水泥浆液用孔径用不大于3mm×3mm的滤网过滤。
(3)压浆压力要求
一般来对于压浆结束的时间应该根据事先的设计要求的注浆量进行控制,而且同时要控制压浆的压力值。
防止达不到预先设计的
压浆量,在达到一定的压力时就必须停止压浆,防止压浆的压力过大,如果不能达到要求容易造成水泥浆的离析,堵塞压浆管道,另一方面,压力额过大还可能扰动土层,导致桩基上浮现象。
本地区的注浆压力一般控制在1.5mpa左右 ,流速应该控制在30-40l/min之内,每次压浆完成后都要特别两根注浆管压浆时间的间隔不能超过
12h。
(4)施工完成验收要求
在工程完工后,必须依照现行jgj94-2008《建筑桩基技术规范》的相关规定进行检验压手。
承载力的检验应在压浆后20天后进行,在浆液中掺入早强剂时会提前进行。
压浆施工完成后必须提供以下资料:材质检验报告、试压浆记录、压浆设备性能资料、设计工艺参数、后注浆桩检验、后注浆作业记录以及及特殊情况处理记录。
防止在出现质量问题时,能及时的对其进行处理。
结语:
基础施工的设计与技术与多项技术综合利用加固基础土体。
而施工机械设备也会向更高端发展,桩基后压浆技术在施工可以灵活控制,提高工作效率,被逐应用在基础施工中,使施工效率等到了保障。
通过以上对桩基后压浆技术相关内容的阐述,可以看出基础是建筑业发展的一个重要课题,地基的稳定是保持高楼稳定、安全的基础,进而保障整个城市高效安全的发展。
因此,对桩基后压浆的创新与发展趋势的展望也是我们不可忽视的。
[参考文献]:
[1]杜峰. 武汉国际会展中心后压浆钻孔灌注桩施工[j].施工技术, 2003.12-13
[2]刘金砺, 祝经成. 泥浆护壁灌注桩后压浆技术及其应用[j].建筑科学, 1996.56
[3]段新胜,顾湘.桩基工程[m].武汉:中国地质大学出版
社,1998.36
[4]建筑地基处理规范(jgj79-91)[s].北京:中国计划出版
社,2000.89-91
[5] 黄生根,龚维明.钻孔灌注桩后压浆的承载性能研究,岩土
力学[j]2004,8.。
