回风砌碹巷维修施工安全技术措施(正式)
- 格式:docx
- 大小:33.82 KB
- 文档页数:4

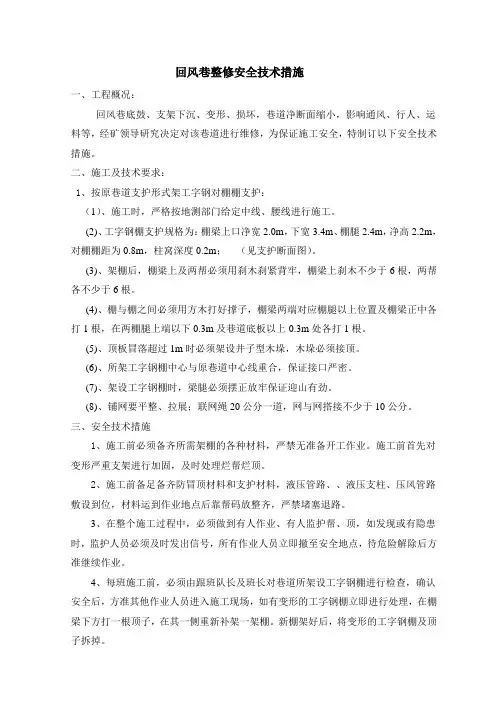

回风巷整修安全技术措施一、工程概况:回风巷底鼓、支架下沉、变形、损坏,巷道净断面缩小,影响通风、行人、运料等,经矿领导研究决定对该巷道进行维修,为保证施工安全,特制订以下安全技术措施。
二、施工及技术要求:1、按原巷道支护形式架工字钢对棚棚支护:(1)、施工时,严格按地测部门给定中线、腰线进行施工。
(2)、工字钢棚支护规格为:棚梁上口净宽2.0m,下宽3.4m、棚腿2.4m,净高2.2m,对棚棚距为0.8m,柱窝深度0.2m;(见支护断面图)。
(3)、架棚后,棚梁上及两帮必须用刹木刹紧背牢,棚梁上刹木不少于6根,两帮各不少于6根。
(4)、棚与棚之间必须用方木打好撑子,棚梁两端对应棚腿以上位置及棚梁正中各打1根,在两棚腿上端以下0.3m及巷道底板以上0.3m处各打1根。
(5)、顶板冒落超过1m时必须架设井子型木垛,木垛必须接顶。
(6)、所架工字钢棚中心与原巷道中心线重合,保证接口严密。
(7)、架设工字钢棚时,梁腿必须摆正放牢保证迎山有劲。
(8)、铺网要平整、拉展;联网绳20公分一道,网与网搭接不少于10公分。
三、安全技术措施1、施工前必须备齐所需架棚的各种材料,严禁无准备开工作业。
施工前首先对变形严重支架进行加固,及时处理烂帮烂顶。
2、施工前备足备齐防冒顶材料和支护材料,液压管路、、液压支柱、压风管路敷设到位,材料运到作业地点后靠帮码放整齐,严禁堵塞退路。
3、在整个施工过程中,必须做到有人作业、有人监护帮、顶,如发现或有隐患时,监护人员必须及时发出信号,所有作业人员立即撤至安全地点,待危险解除后方准继续作业。
4、每班施工前,必须由跟班队长及班长对巷道所架设工字钢棚进行检查,确认安全后,方准其他作业人员进入施工现场,如有变形的工字钢棚立即进行处理,在棚梁下方打一根顶子,在其一侧重新补架一架棚。
新棚架好后,将变形的工字钢棚及顶子拆掉。
5、加强超前支护,用单体柱加固老棚至少6对,老梁加固至少一梁两柱,茬口打好戗柱,所使用的单体柱必须进行防倒。
回风巷维修安全技术措施随着社会的快速发展,现代城市化的建设和高楼林立的景象成为了现代化城市的一种普遍现象。
随之而来的是维修保养的问题,而回风巷则成为了维修难点之一。
因此,采取相应的回风巷维修安全技术措施,保障工作人员的安全,是非常必要的。
首先,回风巷内应做好防护工作。
维修队伍进入回风巷时,应该携带上手套、安全帽、工作鞋等保护用品,确保工作安全。
在回风巷维修过程中,必须加强通风,保证空气流通。
出入口处应设置防护栏杆,尽量避免掉落物品对工作人员造成威胁。
如果回风巷数量很大,应按照时间段分批进入,以免交通堵塞。
其次,维修过程中应做好电气安全措施。
回风巷常用电源很容易出现问题,而且电源一旦出现戳表的情况,就会对工作人员的安全造成巨大威胁。
为了杜绝这一情况,维修团队在进入回风巷时必须检查电源口的安全使用情况,电缆线路是否正确接通,并格外注意接地线的接通安全性。
其次,在进行回风巷修建中,材料的选用应特别注意安全性能,保证维修过程中的安全性。
如采用泡沫材料,应注意其强度是否足够,选择较新的材料,杜绝因材料老化而导致发生意外事故。
在切割泡沫时,应采用专业工具,而非利用一些普通工具,确保工作顺利进行。
同时,在粘胶过程中,要采用专业的材料和粘合剂,避免由于质量问题而影响工作安全。
最后,维修工作完成后,需要及时清理回风巷内的杂物和废料,以确保清洁有序。
如果废料处理不当,可能会对环境造成污染,也会对工作人员的健康造成影响。
总之,回风巷维修安全技术措施是必不可少的,不仅能够确保工作人员的安全,也能够保障这些工作的顺利进行。
因此,在进行回风巷维修时,应加强工作人员的安全意识,采取正确的安全技术措施,避免出现任何意外事故。

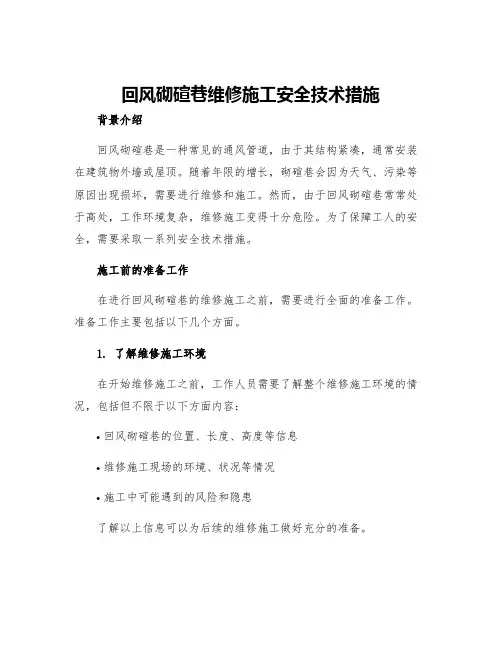

回风砌碹巷维修施工安全技术措施背景介绍回风砌碹巷是一种常见的通风管道,由于其结构紧凑,通常安装在建筑物外墙或屋顶。
随着年限的增长,砌碹巷会因为天气、污染等原因出现损坏,需要进行维修和施工。
然而,由于回风砌碹巷常常处于高处,工作环境复杂,维修施工变得十分危险。
为了保障工人的安全,需要采取一系列安全技术措施。
施工前的准备工作在进行回风砌碹巷的维修施工之前,需要进行全面的准备工作。
准备工作主要包括以下几个方面。
1. 了解维修施工环境在开始维修施工之前,工作人员需要了解整个维修施工环境的情况,包括但不限于以下方面内容:•回风砌碹巷的位置、长度、高度等信息•维修施工现场的环境、状况等情况•施工中可能遇到的风险和隐患了解以上信息可以为后续的维修施工做好充分的准备。
2. 确定适合的维修施工方案针对不同的回风砌碹巷损坏情况,可以采用不同的维修施工方案。
在施工前,需要根据具体情况制定操作规程,确定适合的施工方案。
3. 选择合适的维护工具和设备不同的回风砌碹巷损坏情况需要使用不同的维护工具和设备。
施工前需要做好相关设备和工具的筹备工作,确保可以为施工提供有力的支持。
维修施工中的安全技术措施进行回风砌碹巷维修施工时,需要采取一系列安全技术措施,确保工人的安全。
1. 施工前需要进行综合安全评估施工前需要进行综合安全评估,对施工环境和现场情况进行评估,确定可能存在的风险和隐患,制定相应的应对措施,以确保施工过程中的安全。
2. 严格遵守安全操作规程在进行维修施工时,需要严格遵守安全操作规程,按照安全标准操作,确保工作人员的安全。
需要确保施工人员熟知安全操作规程,并在整个施工过程中持续遵守。
3. 工人需要经过专业培训和考试在进行回风砌碹巷维修施工之前,需要对工人进行专业的安全培训和考试,确保工人具备安全操作、救援等技能,能够应对紧急情况。
4. 采用安全防护措施在进行高空施工时,需要采用各种安全防护措施。
例如在施工现场周围悬挂安全绳、设置安全网、标记危险区域等等,确保施工人员可以在安全的环境下进行施工。
文件编号:GD/FS-2866(解决方案范本系列)回风砌碹巷维修施工安全技术措施详细版A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.编辑:_________________单位:_________________日期:_________________回风砌碹巷维修施工安全技术措施详细版提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。
,文档所展示内容即为所得,可在下载完成后直接进行编辑。
为适应煤炭企业发展壮大的要求,提高煤矿安全水平,提高矿井生产能力;经公司领导研究决定:完善矿井基础设施,同时为了适应矿井各环节相互协调,增强矿井抗灾能力,需对东山南回风巷增加巷道断面,为保证行人安全和减小通风阻力,经研究决定,将原巷道扩大巷道断面后从新进行砌碹,为保证施工期间的安全,特制定本安全技术措施。
一、施工工艺:在现有巷道内边拆除原有碹体边扩砌,由外向里逐段进行,每次只允许拆扩一碹,砌一碹,依此循环,必要时加设临时支护管理顶板,建成后巷道净宽3.5m净高2.8m,巷道规格为三心拱形。
施工程序:拆碹--扩巷--出渣--砌碹。
二、施工注意事项:1、严禁放炮,人工难于拆除时,可以用风镐进行拆碹和扩大巷道断面。
2、如需使用风镐时,空压机及电机必须具有煤安标志和防爆性能。
3、扩巷所产生的渣必须及时清运走,以防影响通风。
4、施工过程中,材料的堆放严禁超过巷道断面的1/3.每班结束时,必须将施工现场清理干净。
In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.回风巷维修安全技术措施正式版回风巷维修安全技术措施正式版下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。
文档可以直接使用,也可根据实际需要修订后使用。
处理巷道脱层顶板和活矸的措施1. 处理顺序:由外往里逐米用长柄工具进行找掉,不得分段进行。
2. 在处理巷道脱层顶板和活矸过程中,随时观察顶帮及两帮情况,防止掉矸石伤人,若出现不安全隐患时,立即停止工作、进行处理。
3. 处理顶板脱层和活矸时,禁止在施工的下方行走,确保施工地点的安全。
4. 处理顶板脱层和活矸时,因巷道高够不着施工时,必须提前焊梯子,但梯子必须架设牢固,保证施工安全。
5. 施工过程中,必须随时进行敲帮问顶,注意自己和他人的安全。
6. 对原失效的木支护先将工字钢棚架好后再拆除;拉底措施拉底顺序:由外往里逐米进行或由下往上进行,不得分段进行。
在拉底过程中,随时观察顶帮及支架情况,防止活矸掉落,若出现不安全隐患时,立即停止工作、进行处理。
进入巷道拉底前,必须先对整段巷道检查一遍,处理好危棚,找掉帮顶活煤(矸)后,方可进行拉底工作;拉底时,严格按要求进行;拉底时必须根据现场实际,采取可行措施,对巷道内的各种设备、设施和管线进行保护;拉底过程中,必须随时进行敲帮问顶,注意自己和他人的安全。
开帮、刷顶措施开帮刷顶后的巷道断面标准:巷道轨道面以上净高保持2.0米,巷道上净宽保持2.0米,下净宽保持3.0米。
煤矿回风巷修理安全措施为保障回风巷道的正常回风及全井通风系统的安全畅通,由于原回风巷道大部分地段是裸体毛巷和木支护巷道,抗压能力差,要在恢复正常的生产前和恢复生产后不定期地进行检查,发现有失修的回风地段要及时组织人员进行修理。
为确保修理过程中的施工安全,特编制修理安全技术措施如下,希认真贯彻并严格执行。
一、修理前的准备工作:1、修理前准备好修理用的支护材料和加固材料,另必须准备一定数量的防止冒顶之用的飘尖、老木子做接顶打木垛之用,材料不齐不准动工。
2,在回风瓦斯超限、掘进煤巷防突作业头面实施排放孔或其它卸压措施时,不得安排作业人员进入回风系统进行修理,回风巷修理冒顶,造成回风段不能正常回风,必须停止修理工作,立即撤出修理段回风区域的所有人员并汇报调度室进行处理。
3、在施工前,必须把巷道两边的电缆、监测线和管路保护好,以防修理时损坏管道、线路。
4、回风井坡度大于15度时,清底、落底出矸、修理施工前,在回风下山平巷打挡,挂牌警戒标明"严禁人员通行'字样。
还必须在拆修点下方每隔5米错开打好两道牢固安全阴阳挡,以防大矸石下坠打坏管道、线缆。
5、组织施工前,由值班长要进班前组织施工人员学习本措施,施工时严格按本措施进行施工。
二、修理顺序及工程质量要求:1、轨道下山修理顺序:落底清理巷道按从下往上的顺序、修理支护分段按由上往下的顺序进行:修理拆除旧支架前、按照先加固、然后按先帮后顶的顺序逐边、逐顶进行拆换。
然后清理煤(矸)、水沟杂物。
2修理质量要求:按原设计的支护规格的净宽、净高背顶卡帮规格进行修理,即修理时要按原设计断面和质量标准进行修理,空帮,空顶处用矸石或老木子、荆条把接顶。
每够一付钳子长要及时抬好双边钳子。
三、修理安全技术措施:1,进入修理地点前,必须先由瓦检员(值班长)按规定检查瓦斯,回风风流瓦斯浓度超过1.0%时不得作业。
2、一条巷道只许一处进行修理作业,严禁两处或两处以上同时作业。
一、施工设计巷道砌碹采用拆除的料石,混凝土配合砌筑,砌碹巷道净高为3.5m净宽为4.2m,墙体高度为1.5m,拱高为2.1m。
胎箍制作选用18Mg钢轨制成。
二、技术措施1、砌料石墙(1)根据巷道的中、腰线先挂好垂线和水平线,按线施工。
(2)为了保证碹墙的工程质量,防止碹墙不直,发生“伸腿”和“鼓肚子”等现象,在砌墙之前,必须先用边线在要砌的墙两端先挂好边垂线,并固定牢固,然后沿垂线进行施工。
(3)砌墙时,必须将料石摆正放平,不平时,应用碎石垫平、垫稳。
(4)随砌随将壁后用碎石充填严实,用片石块充填时,要用砂浆灌实。
(5)料石压茬要明显,正常情况下,压茬宽度不得小于料石宽度的1/4,接茬要严密,严禁出现对缝、重缝和齐茬。
碹头必须留好短茬。
2、架工作台及加设拱架(1)先立台腿,必须将腿子栽在实底上,载平靠紧。
(2)固定好台腿后,开始架台梁。
每根台梁至少要有两人搬运,先抬起一端,再抬起另一端,但抬梁人员要距梁端均不得大于0.5m,以免上梁时碰伤,梁必须按中线放对称,梁端与墙间隙要用木楔背紧。
(3)在任何情况下,都必须将工作台架平,严禁使用倾斜的工作平台。
(4)架设工作平台使用的材料必须保证材料合格,使用过程中变形、损坏必须及时更换。
(5)台梁必须背紧,台板必须铺严,铺不严时空隙要留到一帮靠墙处,并用木块、木楔与墙体背紧,防止台板滑动。
架设工作台完成后,要采用耙钉进行连接,提高稳定性。
禁止在工作平台上打石楔,不得在工作平台上放过多的料石。
(6)由于金属拱架较重,抬、立拱架时,一定要配足人员,由班组长统一指挥,方可进行作业。
拱架必须放正,两侧扭矩一致。
3、砌拱(1)砌碹拱时,必须从两侧起拱线向中心线对封,为提高拱的抗压强度,拱顶中部应避开灰缝,砌筑时边砌边加石楔灌浆,掌握行数。
为了保证施工质量,砌拱所用的砂浆应采用1:2比例的砂浆。
(2)随砌拱随铺好碹板,碹板要铺设严密,碹板采用尺寸为1500mm*200mm*50mm的松木板材,严禁使用不合格碹板。

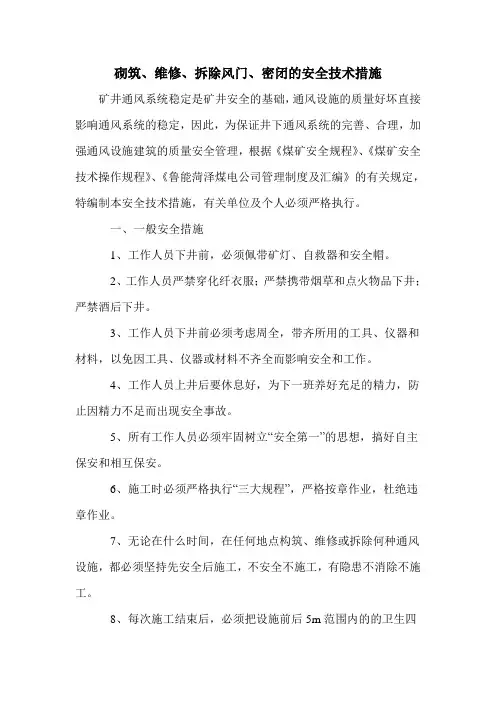

砌筑、维修、拆除风门、密闭的安全技术措施矿井通风系统稳定是矿井安全的基础,通风设施的质量好坏直接影响通风系统的稳定,因此,为保证井下通风系统的完善、合理,加强通风设施建筑的质量安全管理,根据《煤矿安全规程》、《煤矿安全技术操作规程》、《鲁能菏泽煤电公司管理制度及汇编》的有关规定,特编制本安全技术措施,有关单位及个人必须严格执行。
一、一般安全措施1、工作人员下井前,必须佩带矿灯、自救器和安全帽。
2、工作人员严禁穿化纤衣服;严禁携带烟草和点火物品下井;严禁酒后下井。
3、工作人员下井前必须考虑周全,带齐所用的工具、仪器和材料,以免因工具、仪器或材料不齐全而影响安全和工作。
4、工作人员上井后要休息好,为下一班养好充足的精力,防止因精力不足而出现安全事故。
5、所有工作人员必须牢固树立“安全第一”的思想,搞好自主保安和相互保安。
6、施工时必须严格执行“三大规程”,严格按章作业,杜绝违章作业。
7、无论在什么时间,在任何地点构筑、维修或拆除何种通风设施,都必须坚持先安全后施工,不安全不施工,有隐患不消除不施工。
8、每次施工结束后,必须把设施前后5m范围内的的卫生四清搞好。
9、施工后,负责材料的回收复用,以利材料的节约,杜绝浪费。
10、任何单位和个人,凡牵扯到该项工作,安排工作前,都必须认真传达该措施,并在施工中严格执行。
二、砌筑风门(包括调节墙)、密闭的安全措施1、风门、密闭位置应选在顶板完好、地压稳定的地点,风门、密闭前后5m内的支护要完好,无片帮、冒顶,并清除杂物和污泥,密闭以里和风门前后至少要保留三排完好支护,以确保工作人员的安全。
2、施工地点必须保证通风良好。
施工时必须随时检查瓦斯、二氧化碳、一氧化碳和氧气浓度情况,若发现浓度超过《规程》允许极限值时,应立即撤出全部人员并汇报通风部门,采取有效措施处理后,方可再进行施工。
3、施工地点若需回撤棚子、点柱时,应先支后回,先打好前后两架棚顶点柱,穿好托梁并加紧牢固,使前后两架相连牢固后,方可回撤中间支架,安全撤完后,需对顶帮进行再次控制后,再做其它工作;回撤时,要有两名有经验的工作人员协同作业,一人照明,一人作业,并提前清理好退路,撤出的支架要用长柄工具取出,严禁进入空顶区域作业。
砌碹巷道安全技术措施一、砌碹水泥沙石强度等级、用材及消耗量定额1)强度等级取C15或C20为宜。
(1)水泥_采用标号为325R或425R的普通硅酸盐水泥。
(2)砂子——采用粒径在0.35mm~5mm、含泥量≤5%、其它杂质≤3%的中粗砂。
(3)石子——采用粒径在20mm~40mm、含泥量≤2%、针、片状颗粒含量≤25的碎石或卵石。
(4)水——宜采用饮用水或采用PH值>4并符合《用水标准>>(JG63—89)的水。
﹙5﹚料石0.4×0.4m二、安全技术措施1)巷道砌碹是在地压较大、围岩较破碎的条件下施工的,因此,要特别注意安全。
砌碹必须采用前进式,方向是从风井筒往地面方向,使工作人员处于安全条件下作业和易于撤退。
2)刷帮、挑顶前,应先检查支架和顶帮安全情况,发现隐患及时处理。
拆除临时支架,应由下向上依次进行。
每次拆除的长度和数量不得超过一架的规定。
3)临时棚腿拆除后,应立即进行挖基础坑和砌墙工作。
分段碹墙砌完后,按规定的距离拆除顶柱或顺巷抬棚和原有支架棚梁,按碹拱尺寸检查,并处理好拱部荒断面,如有掉顶危险,须在墙顶壁后牢固地架设墙上小棚。
小棚拆除后,以穿棒护顶,穿棒的一端插入碹茬,另一端托在未撤的临近的小棚梁上。
4)基础坑应挖到实底。
如基础下是软岩时,基础必须加深、加宽;基础加大要符合规定。
5)由于碹拱时,碹胎及模版的最不利受力组合为施加在碹胎及模版上的碹体自重和围岩压力,但随着混凝土龄期增长,压力渐由碹体自身承载,碹胎及模版渐卸载至零,因此,严禁使用腐朽、开裂、变形、折损的碹胎及模板。
6)架设碹胎的工作,应由碹头向里依次进行,第一架碹胎应稳在老碹下,两碹胎间距不应大于1m,相邻碹胎之间必须连接牢靠。
7) 砌碹时,必须搭设牢固的工作平台,要先清理模板上的矸石杂物,检查厚度尺寸是否符合设计要求。
8)回收碹胎的时间,应在72小时后的规定。
回收碹胎必须使用长柄工具,严禁使用动力机械回收。
西大巷砌碹安全技术措施一、施工工序及方法1、扩巷扩巷采用平地20立方空气压缩机供风,采用风钻打眼,爆破落矸,人工装岩,矿车运输的施工方法。
遇到巷道变形严重,拱顶破碎墙体脱落段,要先用木质棚在施工地点前后,做不少于20m长的临时支护,然后在进行扩砌作业。
2、掘砌基础扩巷完成之后,按照设计尺寸在巷道两侧掘砌侧墙基础,基础深度要符合设计要求,并要做到实底,在坚硬岩石中的基础深度,局部不得小于50mm。
3、砌筑侧墙砌筑料石侧墙时,灰缝要均匀、饱满,且在砌筑同时,应做好壁后充填工作。
4、砌拱砌拱主要包括搭工作台、立胎、砌碹等。
工作中一定保证作业安全,时刻观察顶板,顶板不稳、有活石时,应先撬掉活石,必要时在局部打上顶柱或架过顶梁管理顶板。
确认安全后,便根据中、腰线架立碹胎、模板。
碹胎架立稳固后开始砌拱,砌拱必须从拱基础开始,向拱顶对称砌筑,使碹胎两侧均匀受压,以防碹胎向一侧倾斜。
砌料石拱时,砌块应垂直于拱的辐射线,楔形砌块的大头必须向上,各行砌块必须错缝;砌拱同时应做好壁后充填工作;封顶时,最后的砌块必须位于正中。
每砌筑一段拱、墙,应留有台阶式咬合茬,以便下次砌筑接茬。
砌筑完毕后,要待拱、墙达到一定的强度后,才能拆除碹胎和模板,拆下的碹胎、模板应洗刷、整理,以便复用。
下班后要及时清理巷道内的各种物料,运到不影响矿井行人、通风的地点。
二、巷道规格西大巷为半圆拱形巷道。
巷道净断面11.9㎡,净宽4.2m,净高3.3m,墙高1.2m,拱高2.1m,砌碹厚度0.5m,基础0.3m。
三、工程质量标准1、巷道扩巷严格按中腰线施工,巷道高、宽尺寸均不得小于设计规定,也不得大于设计100mm。
2、扩巷工作面最大空顶距不超过1.7m,一次扩砌长度1.2m。
3、巷道中线至任何一帮宽度不得小于设计,腰线以上高度不大于设计50mm,腰线以下允许误差±20mm。
4、必须严格按比例配料,先将砂与水泥均匀拌合两遍。
然后加水再搅拌两遍待干湿均匀后方可使用。
回风巷维修的安全技术措施1711回风巷由于年久失修,依据矿井采掘支配,预备对其进行修理,为保证施工平安,制定如下措施。一、工程概况(一)巷道断面及支护形式:1711回风巷接受梯形工字钢支护,棚距0.8m,净上宽1.7m,下宽2.6m,净高2.1m,净断面积4.5(见断面图)。(二)巷道坡度:+3‰,工程长度:250M。二、施工技术要求1、由地测人员现场标定,准时给定腰线。掘进队严格按地测人员给定的腰线掘进,地测人员应常常复查,确保施工质量达到设计要求。 2、施工时务必加强施工质量管理,工程质量应吻合井巷工程质量标准化要求。3、轨道铺设要求: 1)道枕间距0.7~1.0m;2)扣件务必齐全,牢固并与轨型相符,轨道接头间隙不得大于5,高低左右错差不得大于23)直线段2条钢轨顶面的高低差,以及曲线段外轨按设计加高后与内轨顶面的高低偏差不得大于54)直线段及加宽后的曲线段轨距上偏差为+5,下偏差为-2。三、平安措施(一)局部通风管理1、局部通风要有专人管理,并垫高30cm以上;主机和备机能自动切换;2、风筒吊挂平直,不得有大破口,风筒口到作业头的距离不得超过3m(假如巷道垮冒不严,前方能够通行,可提前排放20m,瓦斯排放措施另补)。3、工作面临时停工不得停风,若因检修、停电等缘由停风时务必撤出人员、切断电源,复原通风前务必先检查瓦斯,只有在局部通风机及其开关附近瓦斯都在0.5%以下时,方可人工启动风机。(二)瓦斯管理1、加强瓦斯检查,严禁空班漏检,假检、弄虚作假;务必做到瓦斯检查“三对口”。2、修理工作面每班至少检查三次瓦斯浓度;严禁超限作业。3、瓦斯检查人员务必严格执行瓦斯巡回检查和请示报告制度,并仔细填写瓦斯检查班报,并将检查结果通知现场工作人员。当瓦斯浓度超过《规程》相关规定的,瓦斯检查工有权责令停工,并撤出人员进行处理。4、该修理工作面的瓦斯传感器管理参与掘进工作面执行。(三)运输管理1、接受人力推车时,务必遵守下列规定:①1次只准推1辆车。严禁在矿车两侧推车。同向推车的间距,在轨道坡度小于或等于5‰时,不得小于10m;坡度大于5‰时,不得小于30m:坡度大于7‰时,不准人力推车。②推车时务必时刻留意前方。在开头推车、停车、掉道、发觉前方有人或有障碍物,从坡度较大的地方向下推车以及接近道岔、弯道、巷道口、风门、硐室出口时,推车人务必准时发出警号。③严禁放飞车。2、处理掉道矿车务必遵守下列规定:①有专人指挥。②将矿车稳住,先抬一头上轨,后抬另一头复位。③用铁轨、撬杠使矿车复位时,应留意自身及他人平安。④用机械复位时,严禁生拉硬拖矿车。3、大块矸石(见方大于30cm)务必打碎,防止溜矸时打倒上山支柱。(四)找顶帮悬矸平安措施作业过程中严格执行“敲帮问顶”制度,准时进行“敲帮找顶”工作,在找尽全部活石悬矸后,才能进行其它工作。1、找顶帮悬矸要站在相对高处用长把工具找下,防止悬矸随工具把滑下伤人。2、假如开裂岩体或矸石较大,不得用法风镐找,要用法2m长的撬棍插入开裂岩体一侧将其找掉。在找的过程中,严禁其他人员通过,防止其落下伤人。3、找顶工作应有2名阅历的人员担当,一人找顶、一人观看顶板。找顶人应站在平安地点,观看人应站在找顶人的侧后面,并保证退路畅通。4、找顶应从有完好支护的地点开头,由外向里先顶部后两帮依次进行,找顶范围内严禁其他人员进入。5、找顶工作应戴手套。(五)支护: 1)要求在一般状况下,在有临时支护的前提下,永久支护可滞后于碛头1.6m,但若遇顶板裂开,务必将永久支护跟拢碛头。2)支护方式①临时支护:用法前探支架,前探梁接受9#工字钢,长度为6m;两前探梁间距应在0.7―0.8m。固定前探支架挂钩每梁上不得低于3付,且务必用木楔楔牢在前探支架挂钩内,前探梁上部用木料接顶。前探梁允许前伸长度最大长为2.5m,后挂长度最短不得低于3.5m。每班进班后先掏梁窝,并准时前移前探支架,严禁“空顶”作业;如遇顶板裂开时,前探梁上部接顶后,可用金属摩擦支柱打临时点柱的方式协作前探梁支撑。②永久支护:金属棚支护,金属棚材料为11#工字钢,棚距不大于0.8m,柱窝深度不得低于0.15m,棚务必架正,空顶部分务必用不燃物进行充填,帮、顶务必背实。在可能架设永久支护时务必尽快架好永久支护,不允许拖延。(六)爆破:工作面原则上不进行爆破作业,确需接受爆破方式处理大块矸石时,遵守下列规定:1)放炮员由经过特地培训并取得合格证的专职人员担当。2)放炮作业前由瓦斯检查员将碛头瓦斯探头移至风门外(或石门往回风平硐方向10m以外)不受炮轰地方,放炮后再移至碛头,并按规定悬挂在巷道内。3)严格执行一炮三检及三人联锁放炮制,每个炮眼内装药量不得超过200g,炮眼剩余部分全部炮泥填满。4)严禁放糊炮、明炮。放炮后至少应通风15min后,等炮烟吹散后,由班组长、瓦检员和放炮员一起由外向里、由下向上对工作面的各项状况进行检查,发觉隐患准时处理。确认平安后方可生产。5)炸药和雷管务必分别放在专用箱内并加锁,严禁乱扔乱放;炸药箱、雷管箱务必放在顶板完好,避开淋水、机械、电器设备且宽敞的地点以防止车辆撞击。装配引药时务必在顶板完整,支架完好,避开电气设备和导电体的地点进行。6)电雷管只许由药卷的顶端插入,不许从聚能穴插入,不得用电雷管代替竹签或木棍扎眼。电雷管务必全部插入药卷内,严禁将电雷管斜插在药卷中部或捆绑在药卷上,电雷管插入药卷后,用脚线将药卷缠住,并将脚线末端短接。7)脚线与脚线、放炮母线与脚线的连结及通电工作只能由专职放炮员一人进行,他人不得代替。8)装药前务必用压风清除炮眼内的煤(岩)粉,再用木质或竹质炮棍将药卷轻轻推入,不得用力冲撞和猛捣。装药方式为正向装药(先装殉爆药再装引药,炸药聚能穴向眼底);严格执行“一炮三检”和“三人联锁”放炮制。放炮母线和脚线之间的连接务必由放炮员亲自操作。放炮点务必设在进风流中,只有在爆破点和起爆点20m范围内瓦斯浓度低于1.0%且在发出放炮警号后至少再等5s后方能起爆。装药量务必吻合作业规程规定;封泥长度严格按《煤矿平安规程》第329条执行。炸药用法3#煤矿平安许用炸药。9)装药时工作面不得从事其它与放炮作业无关的工作。工作面装药时,由班长或有阅历的老工人协作放炮员进行,人数不得超过2人,连线时由放炮员一人进行,严禁有人逗留。10)放炮前班、组长务必亲自布置岗哨,清点人员撤离状况,确认无误时方可下达放炮指令,放炮后亲自通知解除岗哨。警戒人员不得擅自离岗。务必是岗哨已布好、瓦斯浓度低于1%以下时,班组长方可下达放炮指令。11)为保证施工平安,工作面放炮地点选在风门外,放炮前在1500避难硐室、C5回风上山与1500m斜石门交岔点及爆破点设置警戒,禁止人员进入工作面回风区域。12)处理拒爆、残炮时,务必在班长的指导下进行,并应在当班处完毕。处理瞎炮务必遵守下列原则:①由于连线不良造成的瞎炮,可重新连线起爆。②需接受重新打眼放炮时,务必在距瞎炮0.3m以处的地点另打与瞎炮平行的新炮眼,重新装药起爆。③严禁用镐刨或从煤眼中取出原放置的起爆药或从起爆药中拉出电雷管。不论有无残余炸药严禁将残眼底连续加深;严禁用打眼方法往外掏药;严禁压风吹拒爆或瞎炮眼。④处理瞎炮后,爆破员务必具体检查炸落的煤、矸,收集未爆的电雷管。⑤在瞎炮未处理完毕之前,严禁在该地点进行与处理瞎炮无关的工作。13)当班没有用完的炸药雷管务必准时退库并签字,严禁在井下存放或转交给下一班。(七)避灾路线:1、发生瓦斯、火灾、顶板事故:作业地点―1500材料石门―1500上部车场―轨道上山―1375运输大巷―主平硐―地面或:作业地点―1500材料石门―1500上部车场―人行斜井―地面。2、发生水灾事故:作业地点―1500材料石门―1500上部车场―人行斜井―地面。会审看法:同意措施内容并补充如下:1、安监科在清修点前方3~5m处设置临时栅栏(前外垮冒不能进入除外),并挂牌严禁人员入内,由每班瓦斯检查员负责前移。2、严禁人员进入未清修的巷道内查看或探险,管理人员务必入内了解状况时,务必实行平安措施,并告知矿调度室,否则不得入内。3、风筒出口距清修点的距离不超过3m,并保证有足够的风量,使前方5m内的瓦斯浓度不超过0.8%,否则停止作业,进行处理。 4、1500运输石门透穿1711风巷后,先实行负压排放该巷瓦斯的措施,如措施无效,则务必加强该巷瓦斯管理,严禁无风、微风作业和瓦斯超限作业,并严格执行停送风措施。5、局扇停电停风后复原送风时,严禁擅自启动局扇排放瓦斯,务必严格按《煤矿平安规程》和特地措施进行排放。.篇2:井下作业掘进机平安技术措施为了保证井下掘进机平安用法,制定平安技术措施如下:1、掘进机司机务必经过特地的培训,考试合格后方可持证上岗; 2、用法掘进机掘进应遵守《煤矿平安规程》第七十一条的规定并坚持正确用法掘进机上全部的平安闭锁和疼惜装置,不得擅自改动或甩掉不用,不得任凭调整液压系统,雾化系统各部位的压力;3、掘进机司机开机前,应对掘进机进行如下检查:(1)机械、电气、液压系统,平安疼惜装置应正常牢靠;(2)液压管路、雾化系统管路的管接头无破损、无泄漏,疼惜装置应齐全牢靠;(3)减速器液压油箱的油位、油量应适当,无渗漏现象;(4)转载胶带机应确保完好,托辊齐全;(5)切割头截齿应完好;(6)装载耙爪、链轮要完好;(7)履带、履带板、销轴、链轮保持完好并按规定调整好履带的松紧度;(8)喷雾装置系统、冷却装置及照明要灵敏牢靠,水质、水压、流量应吻合规定,喷雾管路、喷嘴应畅通;以上经检查确认机器正常工作并在作业人员撤至平安地点方可开机,禁止机器带负荷启动和带病运转。4、开机前务必提前3分钟发出报警信号后,方可开机,启动顺序:打开水源液压泵胶带转载机刮板输送机载割部。 5、切割时,先横向扫底,然后在巷道中、下部进刀、横向顺时针分层切割,最终刷帮、打顶、使巷道成型,这种方法可使上部煤层本身自重自行脱落和垮落,有利于切割速度和掘进机的用法寿命;6、掘进半煤岩巷时,应先截割岩石,即按先软后硬的程序,假如岩石硬度大于掘进机切割力气时,应停止用法掘进机,接受炮掘;7、依据煤岩的软硬程度,把握好机械的掘进速度,避开发生截割电机过载或刮板输送机过载等现象,切割时应放下铲板。假如落煤量大而造成过载时,司机务必停机,先将掘进机退出,然后再重新进入,进行处理。8、掘进机司机工作时要精神集中,开机要平稳,看好方向,并听从观山人员指挥。前进时将铲板落下,后腿时将铲板抬起。发觉有冒顶预兆或危机人员平安状况时,应立即停机,切断电源,进行处理;9、掘进机切割期间,应设专人清理跑道和拖拉电缆,以防掉道和挤压电缆;10、掘进机切割成型后,应将掘进机退到平安地点,截头落地,并将装载铲板放在底板上,按操作顺序停机后,关闭水门,吊挂好电缆和水管; 11、掘进机司机切割时不得擅自离开工作岗位,不得托付无证人员开机;12、在有淋水的巷道且底板较软时,应用法道木或废旧坑木将掘进机垫起,以防卧机;13、在掘进机停止工作、检修及交接班时,务必断开机器上的隔离开关;14、司机务必严格执行现场交接班制度,填写交接班记录,对机器运转状况及存在的问题向接班司机交代清晰;15、掘进机修理及保养要求如下:(1)坚持执行掘进机的修理及保养制度,严格依据《煤矿平安操作规程》规定执行;(2)对掘进机的检修要包机定人,实行方案检修与强检修相结合的方法;(3)每天对掘进机的要害部位指定专人检查,易松动部位要准时检查紧固;(4)依据注油六定(定人、定机、定时、定量、定质、定位)进行润滑管理,定期更换截割头减速箱齿轮油;(5)掘进机工作中发觉异样现象时,应立即停机处理,以免消逝大的机械事故;(6)要加强对电气设备的检修,杜绝失爆;(7)高、突危急掘进工作面用法掘进机掘进,要编制专项措施报集团公司总工程师审批。篇3:掘进补充平安技术措施一、技术规格及工程量1﹑该巷道在十台刮板道开门掘进,与22602下刮板道贯穿,总工程量为60余米。2、巷道断面:①净断面:上宽1.7m50㎜下宽2.4 m50㎜高1.7m50㎜②毛断面:上宽2.1 m 下宽2.7 m 高1.9 m③棚距:0.6 m50㎜3、支护方法:梁子用长2 m 、直径不少于18㎝的圆木,腿子用长2 m、直径不少于16㎝的圆木,用梁子与腿子协作成梯形支护,支架扎脚78?,梁腿间接受亲口连接,用边块三角点抬双边栌,五贯齐全,用茅柴杂柴关好顶板和胸子。二、顶板管理措施1、开门前务必抬好开门栌,加固开门处附近支护。2、坚持敲邦问顶制度,每次开工前务必清除顶邦松矸。3、准时支护、支架紧跟工作面,准时抬好边栌,严禁空顶作业。4、支架务必架正、架牢,迎山有力,空顶处用老木子接顶。5、顶板裂开时,适当加密棚子,棚距在0.5 m左右。 6、工作面往前掘进时,要常常检查后面的顶板状况,准时更换断梁折腿,修理时遵守"先补后拆、由外向里、逐架进行'的原则。三、通风瓦斯管理1、坚持"三不作业'制度,即无风微风不作业、不检查瓦斯不作业、瓦斯超限不作业。2、严禁破坏通风设施,瓦检员要对所辖范围内的通风设施和牌板加强检查和维护,发觉问题准时处理。3、风筒吊挂做到"两靠始终、转变平滑'准时修补风筒破口,风筒出口距工作面不得大于5 m,确保工作面有足够的新颖风量。4、风机启动前务必检查局扇附近10 m内瓦斯浓度,只有在瓦斯浓度低于0.5%时方可启动,严禁打循环风,工作面风流瓦斯浓度达1%时,务必停止作业;达到1.5%时,务必停工、断电、撤人并进行处理;电动机及其附近20m内瓦斯浓度达到1.5%时,务必停止运转,切断电源撤出人员进行处理,并向调度室和工区领导汇报。5、当作业人员不在工作面时,严禁将风筒拆脱,只对作业点吹风。 6、坚持用法风电、瓦斯电闭锁装置。7、临时停工的地点,不得停风,否则务必切断电源、设置栅栏、挂好"禁止入内'的警示牌,禁止人员入内,并向工区汇报,假如复原施工,务必事先按措施排放瓦斯。。
回风巷修护施工安全技术措施介绍回风巷是地下矿山中的通道,由于经常承受重载车辆和运输设备的行驶,加之自然因素的影响,回风巷的墙壁、顶部和地面容易发生地质灾害和严重破坏。
为了保证矿山顺利进行,回风巷的修复和维护是十分必要的。
然而,施工过程中人员安全是首要考虑的因素,因此,施工期间采取必要的安全技术措施是必不可少的。
安全技术措施施工前在施工前,需要严格按照规定进行施工前安全检查。
具体包括以下几个方面:1.检查施工区域周围的环境,确保可通行和安全;2.检查施工设备的运转状况,特别是对于高空作业和强力设备,必须事先进行安全测试;3.为施工现场规划适当的施工空间,设置警戒线和隔离区域,以确保施工场地周围人员的安全;4.布置必要的标志和提示牌,提醒过往车辆和行人遵守安全规则。
施工期间在施工期间,需要采取多种安全技术措施,以便应对随时可能出现的安全事故。
具体包括以下几个方面:1.为施工区域定期检查并进行安全评估,及时发现和解决可能的危险隐患;2.进行定期排风换气,确保施工区域内空气清新流通;3.对于涉及到高空和隧道内部的施工,必须为工人配备专业的安全带和绳索,以防止因倒塌、突发停电或设备故障等原因被困;4.在施工现场设置防护网、安全标识和报警设备,如发现异常情况立即报警;5.定期进行培训,提高工人对安全事故的识别和处理能力。
施工后在施工结束后,需要对施工区域进行彻底整理和安全检测,以确保施工完成后能够恢复到最初的原貌。
包括以下几个方面:1.清理施工现场垃圾,包括杂物、垃圾和施工材料等;2.进行施工完成后的性能检测,以确保回风巷能够达到相关标准;3.对于损坏严重的回风巷,需要进行支护和加固,确保施工现场的安全性。
结论在回风巷的修护施工过程中,人员安全始终是第一优先考虑的因素。
针对不同的施工需求,需要采取多种不同的安全技术措施,包括施工前、施工期间和施工后的安全检测和整理。
只有严格按照相关安全规定实施安全保障措施,才能确保回风巷的修护施工过程安全可靠、达到预期效果。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改回风巷修复技术安全措施(最新版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes回风巷修复技术安全措施(最新版)双扶矿回风巷因关闭时间较长,巷道通风设施变形严重,本次启封将对其进行沿空护巷重新修复,为修复期间安全施工,特拟技安措施如下:一、主扇风机修复后,启动试运转,观察主斜井进风流是否畅通,并测试进回风量是否达到要求。
二、由风井人行通道由上往下检查巷道完好情况,检查时仍要进行敲邦问顶工作,检查至主水仓段,并作好应修复地段的记录,应修复的工作量。
三、考虑材料、残渣的进出,先从二级提升双风门处由里往外修复(且工人是顺风操作,逆风对操作者不利)直至风井口。
四、在修复平巷段,修复一段铺设好铁道一段,以便材料、残渣运输,在修复上山时,垮冒不严重地段在修复段的前方严禁有人作与修复无关的工作。
跟班安全员必须把好关。
以防滑矸飞石伤人。
五、架设支护材料时,一定要有脚手架或搭设操作平台,以利安全操作,空邦空顶处,必须背护严实,接顶受力。
六、在修复各项工作中,必须坚持经常性的敲邦问顶工作,找掉松悬浮矸,为防止大面积抽冒,必须先加固找矸前后方5米的支架或打上临时关矸支柱以策安全,找矸时,下方严禁有人。
若垮冒严重,则分段由上往下逐段修复。
七、巷道规格,由于是沿空护巷修复整改,整改修复后的产净断面不得小于4m2,以利通风行人。
八、巷道修复好后,清理完浮煤浮矸,安设好监控系统,排水系统。
九、修复期间,将人行梯步一并完善。
十、修护期间,各工种严格按《操作规程》执行。
回风巷修护施工安全技术措施-360m南翼总回风巷局部巷道受地压显现影响,顶板消失浆皮开裂、脱落、帮部凸起、底板鼓起现象,对我矿正常的通风系统造成肯定的影响。
为保证我矿正常的通风系统不受影响,现由开拓事业部修护队对-360m南翼总回风巷局部巷道进行修护,为确保施工平安,特编制此平安技术措施。
一、-360m南翼总回风巷修护施工概况:1、-360m南翼总回风巷为我矿主要回风大巷。
原:-360m南翼总回风巷为直墙半圆拱锚网喷支护,另加锚索加强支护。
局部为半圆拱形29U棚支护。
-360m南翼总回风巷锚网喷巷道规格:B×H (净)=4.2×3.6m;锚杆间排距:800×800mm,每排12根锚杆;锚索间排距:1.5×2.4m,每排3根锚索。
2、-360m 南翼总回风巷待修护段的失修状况:-360m南翼总回风巷与充电硐室三岔门B6点向南48m至98m段(向迎头掘进方向);-360m南翼总回风巷与充电硐室三岔门B6向北120m 段(向风井方向),顶板浆皮开裂、脱落,巷道底板底鼓、帮部凸起(面对风井,左帮。
长约20m,高1.8m),水沟损坏严峻。
巷道对帮支护完好。
-360m南翼总回风巷与南一采区回风巷三岔门K,点向北120m至170m段(向风井方向)底鼓严峻。
待修护段为:直墙半圆拱锚网喷加锚索支护。
3、-360m南翼总回风巷待修护段内的管线、设备状况:右帮(面对风井方向)为存放29U棚处,无电缆、无设备;左帮有风、水管。
二、修护施工范围及挨次:1、修护范围:-360m南翼总回风巷与充电硐室三岔门B6点向南48m至98m段(向迎头掘进方向);-360m南翼总回风巷与充电硐室三岔门B6向北120m段(向风井方向);-360m南翼总回风巷与南一采区回风巷三岔门K,点向北120m至170m段(向风井方向)。
总工程量约330m。
2、修护施工挨次:先施工-360m南翼总回风巷与充电硐室三岔门B6向北120m段(向风井方向),从南向北挨次施工;再施工-360m南翼总回风巷与充电硐室三岔门B6点向南48m至98m段(向迎头掘进方向)从北向南挨次施工;最终施工-360m南翼总回风巷与南一采区回风巷三岔门K,点向北120m至170m段(向风井方向)。
回风巷修复技术安全措施作为城市基础设施之一,道路是人们出行和交通运输的重要载体。
而随着城市的不断发展,道路的维护和修复也成为了一项永恒的话题。
本文主要讨论回风巷修复技术的安全措施,以提高道路维护的安全性。
什么是回风巷?回风巷是一种通风构造,一般位于楼房居室外墙,可以有效地调节室内空气新陈代谢,使室内空气更加清新,环保,舒适。
而作为城市道路的一部分,回风巷也需要经常进行检修和维护。
回风巷修复技术安全措施1.确保施工人员持证上岗在回风巷的修复过程中,操作人员需要有一定的技术和经验,且必须持有相关的施工证书。
只有这样才能确保施工人员有足够的能力和素质进行工作,并严格按照相关规范操作,避免不必要的安全事故。
2.安全防护措施完备开展回风巷的维修和修复工作需要对施工区域进行严格的封锁和防护,避免未经授权的人员进入施工现场。
同时,施工人员还需要配备必要的个人防护用品,如安全帽、安全鞋、防护眼镜等,保证工作过程中身体的安全。
3.施工现场严格管理施工现场必须严格按照相关规范进行管理,确保每一道施工工序都经过严格检查和验收。
同时,施工现场必须保持清洁,确保任何可能造成安全隐患的物品及时清理,避免现场出现任何不必要的安全事故。
4.现场施工人员定期接受安全培训为了提高施工人员的安全意识和专业素质,必须对现场施工人员定期进行安全培训,包括相关标准和规范、安全操作流程和技术要求等,确保施工人员对操作流程和方法了解清晰,能够有效地降低现场安全事故的发生率。
5.安全检修和保养回风巷修复技术安全措施的最后一个环节是对修复后的设备进行安全检修和保养。
每一道修复工序都必须经过严格的验收,并进行相应的保养和检修,以确保设备在使用寿命内可以正常运转,提高设备的使用寿命。
结论回风巷修复技术的安全措施关系到施工人员的身体健康和设备的功能完整性,因此必须高度重视。
只有通过制定落实更细致的安全措施,才能确保回风巷的维护和修复工作更加安全、顺利的进行。
编订:__________________
单位:__________________
时间:__________________
回风砌碹巷维修施工安全技术措施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.
Word格式 / 完整 / 可编辑
文件编号:KG-AO-8424-65 回风砌碹巷维修施工安全技术措施
(正式)
使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
为适应煤炭企业发展壮大的要求,提高煤矿安全水平,提高矿井生产能力;经公司领导研究决定:完善矿井基础设施,同时为了适应矿井各环节相互协调,增强矿井抗灾能力,需对东山南回风巷增加巷道断面,为保证行人安全和减小通风阻力,经研究决定,将原巷道扩大巷道断面后从新进行砌碹,为保证施工期间的安全,特制定本安全技术措施。
一、施工工艺:
在现有巷道内边拆除原有碹体边扩砌,由外向里逐段进行,每次只允许拆扩一碹,砌一碹,依此循环,必要时加设临时支护管理顶板,建成后巷道净宽3.5m 净高2.8m,巷道规格为三心拱形。
施工程序:拆碹--扩巷--出渣--砌碹。
二、施工注意事项:
1、严禁放炮,人工难于拆除时,可以用风镐进行拆碹和扩大巷道断面。
2、如需使用风镐时,空压机及电机必须具有煤安标志和防爆性能。
3、扩巷所产生的渣必须及时清运走,以防影响通风。
4、施工过程中,材料的堆放严禁超过巷道断面的1/3.每班结束时,必须将施工现场清理干净。
5、施工过程中,应注意行人安全,由调度室进行协调施工和运料的工作,尽量做到互不影响。
6、拆碹时及拆碹后,根据顶板情况进行顶板的临时支护,临时支护采用戴帽点柱的方法。
三、施工安全措施:
1、施工时严禁空顶作业,每次进行拆碹前必须将靠近工作地点2m内的巷道进行加固。
2、严格执行敲帮问顶知制度,并及时将顶板及两帮的活石及矸石处理掉。
3、施工中要加强机电设备的管理,严格执行机电管理制度和运输制度。
4、瓦检工要按规定进行检查瓦斯,发现瓦斯超限要及时通知工作人员并组织撤人。
5、安全检查员必须随时随地进行安全检查,发现问题必须及时处理后方可继续作业。
6、工作面采用湿式打眼,放炮后喷雾洒水,净化空气等防尘措施,加强个人防护,所有接尘人员必须佩带防尘口罩。
7、当主扇停风时,当班瓦斯员或安全员要及时将工作人员撤至安全地点。
二〇一一年六月二十二日
