建筑、安装、市政、装饰装修工程及其包工不包料工程费用标准一、建筑工程费用标准(一)费用标准适用范围1.一般建筑工程费用标准:适用于工业与民用的新建、改建、扩建的各类建筑物、构筑物、厂区道路等建筑工程。
2.建筑工程土石方、建筑物超高、垂直运输、特大型机械场外运输及一次安拆费用标准:适用于工业与民用建筑工程的土石方(含厂区道路土方)、建筑物超高、垂直运输、特大型机械场外运输及一次安拆等工程项目。
3.桩基础工程费用标准:适用于工业与民用建筑工程中现场灌注桩和预制桩的工程项目。
(二)建筑工程费用标准(包工包料)1.一般建筑工程费用标准(见下表)。
2.建筑工程土石方、建筑物超高、垂直运输、特大型机械场外运输及一次安拆费用标准(见下表)3.桩基础工程费用标准(见下表)(三)建筑工程类别划分及说明1.一般建筑工程类别划分(见下表)2.桩基础工程类别划分标准。
(1)现场混凝土灌注桩为桩基础一类工程。
(2)预制混凝土桩为桩基础二类工程。
3.接层工程的工程类别划分:在计算檐口高度和层数时,连同原建筑物一并计算。
4.斜通廊以最高檐口高度,按单层厂房标准划分。
(四)工程类别使用说明1.以单位工程为类别划分单位,在同一类别工程中有几个特征时,凡符合其中之一者,即为该类工程。
2.一个单位工程有几种工程类型组成时,符合其中较高工程类别指标部分的面积若不低于工程总面积的50%,该工程可全部按该指标确定工程类别;若低于50%,但该部分面积又大于1500㎡,则可按其不同工程类别分别计算。
3.高度系指从设计室外地面标高至檐口滴水的高度(有女儿墙的算至女儿墙顶面标高)。
4.跨度系指结构设计定位轴线的距离,多跨建筑物按主跨的跨度划分工程类别。
5.面积系指按《建筑工程建筑面积计算规范》(GB/T50353-2005)计算的建筑面积。
6.面积小于标准层30%的顶层及建筑物内的设备管道夹层,不计算层数。
7.超出屋面封闭的楼梯出口间、电梯间、水箱间、塔楼、瞭望台,小于标准层30%的,不计算高度、层数。
2008年山东安装定额解释问:刮板输送机计量单位为“组”,是否是指驱动装置“组”?如果刮板输送机系统内有多组驱动装置,其驱动装置规格各不相同,请问如何执行定额?答:答:刮板输送机以“组”为计量单位,其“组”系指刮板输送机驱动装置的组数。
在一刮板输送机系统内如有多组不同规格驱动装置时,应分别以相同规格的驱动装置所驱动的输送机长度计算每组输送机长度并套用相应定额。
如:某刮板输送机全长为170m,槽宽为420mm。
其中:输送机纵向长度为90m,设有A、B型两台驱动装置,A型驱动装置驱动输送机长度60m,B型驱动装置驱动输送机长度为30m;输送机横向长度为80m,有C型驱动装置两台。
套用定额时,A型驱动装置1组应套用定额1-486子目,工程量为1;B型驱动装置1组应套用定额1-484子目,工程量为1;C型驱动装置两组应按80m÷2=40m的输送机长度,套用1-485子目,工程量为2。
问:什么情况下计算泵、风机、压缩机的拆装检查项目?答:答:风机、泵、压缩机设备凡是按施工及验收规范规定必须进行拆装检查工作的,或因设备久置或受潮湿等原因建设单位或设计部门提出进行拆装检查的,且实际上做了该项工作,并有双方签字的拆装检查施工记录时,均可计取拆装检查费用。
问:铸铁平台在基础上安装分为“灌浆”和“不灌浆”,是什么概念?答:答:铸铁平台安装,无论是“灌浆”或“不灌浆”,均不包括设备基础灌浆的工作内容及消耗量,其基础灌浆应按本册第十四章的相关规定另行计算。
上述所谓“灌浆”,是指铸铁平台在安装过程中或安装完毕后配合灌浆时套用的项目。
所谓“不灌浆”是指铸铁平台在安装过程中,不配合基础灌浆,而是由施工单位另行独立进行设备基础灌浆。
问:机械设备安装时,利用车间内已有的桥式起重机吊装,执行定额时,是否还要调整定额中的机械费?答:答:若使用厂房内已有桥式起重机吊装设备就位,在执行定额时不作调整,应按有偿使用处理。
桥式起重机所有者应按使用的情况向使用者收取桥式起重机使用费。
2008年山东省建筑定额部分解释问:采用彩钢复合夹芯板制作维护墙时,怎样调整相应的定额子目?答:执行相应的彩钢压型板墙子目,定额含量不调整。
问:淄博市定额解释中关于“建筑垃圾,泥浆等的清理运输费”的规定能否用于修缮改造工程,其中平整费怎样执行?答:该项费用与《山东省建筑工程综合定额淄博市价目表》配套使用,执行其它定额的工程不得使用。
其中平整费指运至垃圾场的附加费。
问:3—180以外的其它砼工程,发生泵送砼由施工企业安装输送管道并配合泵送时其费用怎样计算?答:整浇框架柱梁板墙以外的其它砼工程以相应子目砼含量系数乘以11.44工日计算基础部分按相应子目砼含量系数乘以7.61工日计算,以上增加费用均进入定额直接费(本子目含量系数=定额砼含量÷1.015÷10)。
问:毛石砼满堂基础垫层及毛石钢筋砼基础怎样套用定额?答:调整相应定额砼及钢筋砼子目。
扣减子目中砼含量30%(或按设计要求),将扣减体积乘以1.33计算出毛石用量后代入子目换算出毛石砼及毛石钢筋价格,并将子目中砼搅拌机台班按比例相应扣减,其它不变。
问:轻钢结构工程的脚手架怎样计取?答:单层轻钢结构工程总包施工企业按下列系数计取综合脚手架费用:有隔墙有吊顶50%;有吊顶无隔墙或有隔墙无吊顶40%;无隔墙无吊顶25%.问:砼柱、梁、墙表面用界面剂处理时怎样套用定额?答:设计或施工规范要求使用的界面剂,计算出材料费后列入定额直接费,其它不计取。
问:外墙抹灰面介格或挑沿雨蓬底面滴水用的塑料(或铝合金)线槽怎样套用定额?答:按设计用量及实际价格计算材料费列入定额直接费,其它不计取。
问:现浇双向弧形梁怎样套用定额?答:按平、立面投影确定弧度双向弧度均>90°(拱弦比>0.21)时,相应定额基价乘以系数1.275,其中人工乘以1.67;否则相应定额基价乘以系数1.197,其中人工乘以系数1.48.问:管道回填土时,Φ500mm以下的管子体积不扣除,如设计回填土时,是否扣除?答:设计做回填土时,应扣除管道所占体积。
2008版定额第15册取费表一、安全文明施工措施费:安全文明施工措施费指按照建筑施工安全检查标准,需设置现场安全、文明施工措施所需的费用。
安全文明施工措施费以综合工日为计算基数,具体费率见表1。
二、夜间施工增加费:夜间施工措施费是指因夜间施工所发生的夜班补助费、夜间施工降效、夜间施工照明设备摊销及照明用电等费用。
夜间施工措施费是以综合工日为计算基数,具体费率详见表2。
三、冬雨施工增加费冬雨施工增加费是指在冬雨季施工期间,采取的防寒保温或防雨措施所增加的费用。
冬雨施工增加费以综合工日为计算基数,具体费率详见表3。
三、二次搬运费:二次搬运费是指因施工场地狭小等特殊情况而发生的二次搬运费用。
二次搬运费根据现场情况,按实际发生计算。
1、表中所列工程均为单独发包工程,非单独发包的土方、构件吊装、桩基应并入建筑工程计算2、依据建设部建办(2005)89号文、豫建设标(2006)82号文的规定制定,本表中的费率包括文明施工费、安全文明施工和临时设施费。
环境保护费另按实际发生额计算。
3、基本费应足额计取:考评费在工程竣工结算时,按当地造价管理机构核发的《安全文明施工措施费率表》进行核算;奖励费根据施工现场文明获奖级别计算,省级为全额,市级为70%,县(区)级为50%。
2008预算表14册1、业主供应材料(简称甲供材)时,甲供材应以全额价格计入相应的综合单价子目内。
2、材料单价=(材料原价+材料运杂费)×(1+运输损耗率+采购及保管率)或材料单价=供应到现场的价格×(1+采购及保管费率)3、业主指定材料供应商并由承包方采购时;双方应依据第2条的方法计算,该价格与综合单价材料取定价格的差异应计算材料差价,4、甲供材到现场,承包方现场保管费可按下列公式计算:(该保管费在税后返还甲供材料费内抵扣)现场保管费=供应到现场的价格×表中的“现场交货”费率。
表4 工程造价费用组成表表5工程量清单招投标造价计价标准程序表说明一、安装与生产同时进行增加的费用是指改建、扩建工程在生产车间或装置内施工时,因生产操作或生产条件限制(如不准动火、空间狭小通风不畅等)干扰了安装工作正常进行而降效所增加的费用。
青建管字〔2008〕6号

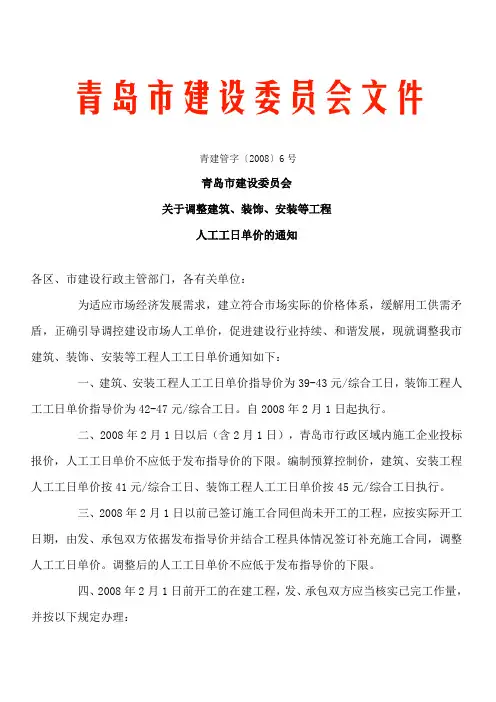

青岛市建设委员会
关于调整建筑、装饰、安装等工程
人工工日单价的通知
各区、市建设行政主管部门,各有关单位:
为适应市场经济发展需求,建立符合市场实际的价格体系,缓解用工供需矛盾,正确引导调控建设市场人工单价,促进建设行业持续、和谐发展,现就调整我市建筑、装饰、安装等工程人工工日单价通知如下:
一、建筑、安装工程人工工日单价指导价为39-43元/综合工日,装饰工程人工工日单价指导价为42-47元/综合工日。
自2008年2月1日起执行。
二、2008年2月1日以后(含2月1日),青岛市行政区域内施工企业投标报价,人工工日单价不应低于发布指导价的下限。
编制预算控制价,建筑、安装工程人工工日单价按41元/综合工日、装饰工程人工工日单价按45元/综合工日执行。
三、2008年2月1日以前已签订施工合同但尚未开工的工程,应按实际开工日期,由发、承包双方依据发布指导价并结合工程具体情
况签订补充施工合同,调整人工工日单价。
调整后的人工工日单价不应低于发布指导价的下限。
四、2008年2月1日前开工的在建工程,发、承包双方应当核实已完工作量,并按以下规定办理:
1、对已完工作量,其人工工日单价仍按原施工合同的约定执行。
2、对未完工作量,其人工工日单价应当依据发布指导价并结合工程具体情况,由发、承包双方另行签订补充施工合同,调整人工工日单价。
调整后的人工工日单价不应低于发布指导价的下限。
五、2008年2月1日前已竣工的工程,其人工工日单价仍按原施工合同的约定执行。
二○○八年一月十六日
