《山东省安装工程消耗量定额》解释共性问题1、本定额总说明第十二条中已明确”环保、安防、消防、劳保、技术监督等部门的监测、检验费用,发生时按有关部门规定另行计算”。
请问,对于这类强制性检验、验收收费应由谁来承担?答:上述费用是发生于工程上的检验、验收费用,其费用计算标准按相关部门规定计算。
这类费用属于建设单位管理费,应由建设单位承担。
2、在执行消耗量定额时,是否必须执行省统一发布的价目表中各类消耗量单价?答:在执行消耗量定额时,其人、材、机的单价应由工程发、承包双方根据建筑市场情况合同定价;如是投标报价则完全由投标人根据拟建工程实际和自身情况自主确定.省统一发布的工日、材料、机械台班单价是一个指导价格,为工程计价活动提供参考。
省统一发布的指导价格包括省、各市的指导价。
3、怎样理解材料费中的检验试验费包括的内容?结算时这些费用是否按实际发生计取?答:根据建设部建标[2003]206号文件规定,材料检验试验费是指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,属于材料费的组成部分.所谓"对建筑材料、构件……进行一般鉴定、检查……”,即是指按照相关工程施工及验收规范的规定,在安装使用前必须对原材料、成品或半成品以及构件、配件等所进行的抽检、校验或复查(包括试件、试样的机械性能试验和化学成分分析)。
这些检测可以由具备条件的施工单位自己进行,也可以委托具有相应资质的专业检验单位进行。
检验试验费的计算,理论上讲,应将实际需要发生的对某一类别、规格、型号、批次的安装材料检验试验费用,分别计入相应被检验材料的单位材料成本费用(单价)之中。
但是在实际工作中,如果每个工程都按实际发生的检验试验费计算非常困难,且由于工程专业、建设地点、材料产地及品质等诸多影响因素,也不宜制定全省统一费率。
所以报价人应根据拟建工程实际情况,结合以往完成的相同或类似工程的成本核算资料,测算并确定材料检验费用的计取比率,进而完成相应的材料成本报价。
⼭东省安装⼯程消耗量定额定额解释《⼭东省安装⼯程消耗量定额》解释共性问题1、本定额总说明第⼗⼆条中已明确"环保、安防、消防、劳保、技术监督等部门的监测、检验费⽤,发⽣时按有关部门规定另⾏计算"。
请问,对于这类强制性检验、验收收费应由谁来承担?答:上述费⽤是发⽣于⼯程上的检验、验收费⽤,其费⽤计算标准按相关部门规定计算。
这类费⽤属于建设单位管理费,应由建设单位承担。
2、在执⾏消耗量定额时,是否必须执⾏省统⼀发布的价⽬表中各类消耗量单价?答:在执⾏消耗量定额时,其⼈、材、机的单价应由⼯程发、承包双⽅根据建筑市场情况合同定价;如是投标报价则完全由投标⼈根据拟建⼯程实际和⾃⾝情况⾃主确定。
省统⼀发布的⼯⽇、材料、机械台班单价是⼀个指导价格,为⼯程计价活动提供参考。
省统⼀发布的指导价格包括省、各市的指导价。
3、怎样理解材料费中的检验试验费包括的内容?结算时这些费⽤是否按实际发⽣计取?答:根据建设部建标[2003]206号⽂件规定,材料检验试验费是指对建筑材料、构件和建筑安装物进⾏⼀般鉴定、检查所发⽣的费⽤,属于材料费的组成部分。
所谓"对建筑材料、构件……进⾏⼀般鉴定、检查……",即是指按照相关⼯程施⼯及验收规范的规定,在安装使⽤前必须对原材料、成品或半成品以及构件、配件等所进⾏的抽检、校验或复查(包括试件、试样的机械性能试验和化学成分分析)。
这些检测可以由具备条件的施⼯单位⾃⼰进⾏,也可以委托具有相应资质的专业检验单位进⾏。
检验试验费的计算,理论上讲,应将实际需要发⽣的对某⼀类别、规格、型号、批次的安装材料检验试验费⽤,分别计⼊相应被检验材料的单位材料成本费⽤(单价)之中。
但是在实际⼯作中,如果每个⼯程都按实际发⽣的检验试验费计算⾮常困难,且由于⼯程专业、建设地点、材料产地及品质等诸多影响因素,也不宜制定全省统⼀费率。
所以报价⼈应根据拟建⼯程实际情况,结合以往完成的相同或类似⼯程的成本核算资料,测算并确定材料检验费⽤的计取⽐率,进⽽完成相应的材料成本报价。
山东省安装工程消耗量定额解释山东省安装工程消耗量定额解释一、引言安装工程消耗量定额是指在进行山东省内安装工程计量计价时,为了便于定量计算耗材、人工及施工时间等资源的使用,制定的标准化指标。
本文将对山东省安装工程消耗量定额进行解释和说明。
二、安装工程消耗量定额的意义安装工程消耗量定额的制定对于合理安排资源、控制工程成本具有重要意义。
通过将消耗量定额与工程实际情况进行对比,可以评估施工进度和资源使用效率。
同时,定额的制定也可以规范安装工程的操作,提高施工质量和效率。
三、安装工程消耗量定额的构成安装工程消耗量定额包括多个方面的指标,下面分别进行介绍:1. 耗材消耗量耗材消耗量指安装工程所需的材料的消耗量。
这些材料可以包括钢材、电线、管材等。
耗材消耗量的确定需要考虑到施工工艺、材料规格等因素。
2. 人工消耗量人工消耗量指安装工程所需的人力资源。
包括施工人员的数量和工作时间等。
人工消耗量的确定需要考虑到不同工种的工作强度和工时等因素。
3. 施工时间施工时间是指完成安装工程所需的时间。
通过合理设置施工时间可以提高工程进度和效率。
4. 设备使用量设备使用量指安装工程所需的机械设备的使用时间。
设备使用量的确定需要考虑到不同工序的设备要求和效率等因素。
5. 附加消耗附加消耗包括与安装工程相关的其他消耗,例如管理费用、运输费用等。
四、定额的制定方法安装工程消耗量定额的制定需要综合考虑多个因素,包括工程类型、地理位置、工程规模等。
常用的制定方法有以下几种:1. 统计分析法统计分析法是通过对历史施工数据进行统计和分析,得出不同项目的消耗量指标。
这种方法可以提高定额的准确性和可靠性。
2. 经验法经验法是基于经验和专业知识进行定额的制定。
通过对类似项目的实施经验进行总结和归纳,制定出适合特定情况的消耗量定额。
3. 标准定额法标准定额法是采用行业标准和相关技术规范进行定额制定。
这种方法可以确保定额的合理性和规范性。
五、定额的应用和局限性安装工程消耗量定额的应用可以帮助工程管理人员进行成本控制和资源调配。

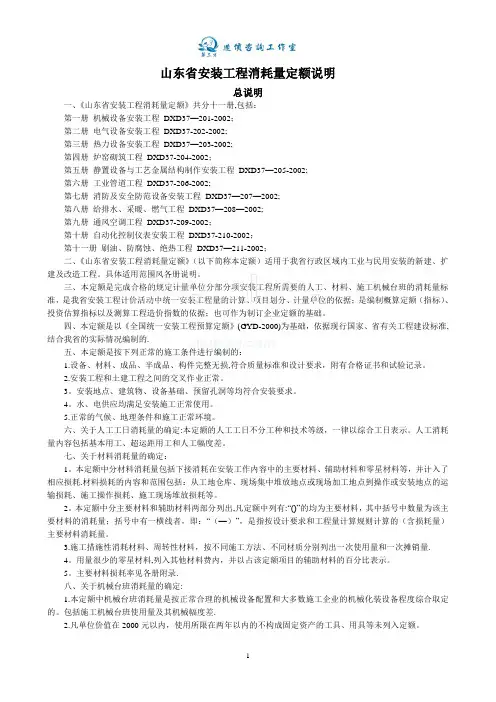

山东省安装工程消耗量定额说明总说明一、《山东省安装工程消耗量定额》共分十一册,包括:第一册机械设备安装工程DXD37—201-2002;第二册电气设备安装工程DXD37-202-2002;第三册热力设备安装工程DXD37—203-2002;第四册炉窑砌筑工程DXD37-204-2002;第五册静置设备与工艺金属结构制作安装工程DXD37—205-2002;第六册工业管道工程DXD37-206-2002;第七册消防及安全防范设备安装工程DXD37—207—2002;第八册给排水、采暖、燃气工程DXD37—208—2002;第九册通风空调工程DXD37-209-2002;第十册自动化控制仪表安装工程DXD37-210-2002;第十一册刷油、防腐蚀、绝热工程DXD37—211-2002;二、《山东省安装工程消耗量定额》(以下简称本定额)适用于我省行政区域内工业与民用安装的新建、扩建及改造工程。
具体适用范围风各册说明。
三、本定额是完成合格的规定计量单位分部分项安装工程所需要的人工、材料、施工机械台班的消耗量标准,是我省安装工程计价活动中统一安装工程量的计算、项目划分、计量单位的依据;是编制概算定额(指标)、投资估算指标以及测算工程造价指数的依据;也可作为制订企业定额的基础。
四、本定额是以《全国统一安装工程预算定额》(GYD-2000)为基础,依据现行国家、省有关工程建设标准,结合我省的实际情况编制的.五、本定额是按下列正常的施工条件进行编制的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.安装工程和土建工程之间的交叉作业正常。
3。
安装地点、建筑物、设备基础、预留孔洞等均符合安装要求。
4。
水、电供应均满足安装施工正常使用。
5.正常的气候、地理条件和施工正常环境。
六、关于人工工日消耗量的确定:本定额的人工工日不分工种和技术等级,一律以综合工日表示。
人工消耗量内容包括基本用工、超运距用工和人工幅度差。

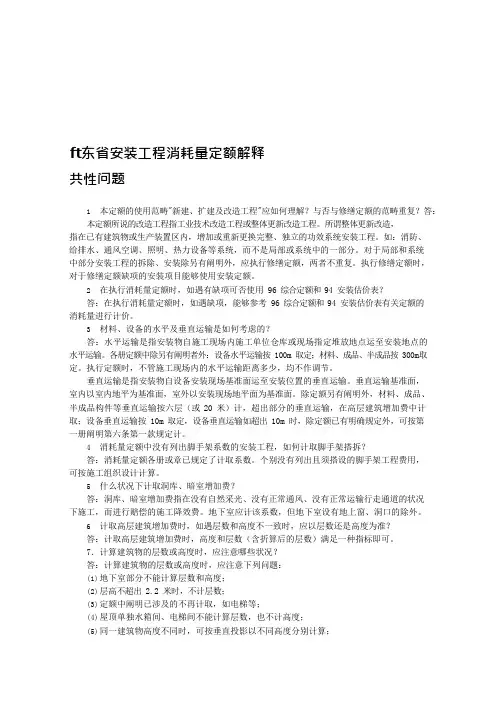

ft东省安装工程消耗量定额解释共性问题1.本定额的使用范畴"新建、扩建及改造工程"应如何理解?与否与修缮定额的范畴重复?答:本定额所说的改造工程指工业技术改造工程或整体更新改造工程。
所谓整体更新改造,指在已有建筑物或生产装置区内,增加或重新更换完整、独立的功效系统安装工程。
如:消防、给排水、通风空调、照明、热力设备等系统,而不是局部或系统中的一部分。
对于局部和系统中部分安装工程的拆除、安装除另有阐明外,应执行修缮定额,两者不重复。
执行修缮定额时,对于修缮定额缺项的安装项目能够使用安装定额。
2.在执行消耗量定额时,如遇有缺项可否使用 96 综合定额和 94 安装估价表?答:在执行消耗量定额时,如遇缺项,能够参考 96 综合定额和 94 安装估价表有关定额的消耗量进行计价。
3.材料、设备的水平及垂直运输是如何考虑的?答:水平运输是指安装物自施工现场内施工单位仓库或现场指定堆放地点运至安装地点的水平运输。
各册定额中除另有阐明者外:设备水平运输按 100m 取定;材料、成品、半成品按 300m取定。
执行定额时,不管施工现场内的水平运输距离多少,均不作调节。
垂直运输是指安装物自设备安装现场基准面运至安装位置的垂直运输。
垂直运输基准面,室内以室内地平为基准面,室外以安装现场地平面为基准面。
除定额另有阐明外,材料、成品、半成品构件等垂直运输按六层(或 20 米)计,超出部分的垂直运输,在高层建筑增加费中计取;设备垂直运输按 10m 取定,设备垂直运输如超出 10m 时,除定额已有明确规定外,可按第一册阐明第六条第一款规定计。
4.消耗量定额中没有列出脚手架系数的安装工程,如何计取脚手架搭拆?答:消耗量定额各册或章已规定了计取系数。
个别没有列出且须搭设的脚手架工程费用,可按施工组织设计计算。
5.什么状况下计取洞库、暗室增加费?答:洞库、暗室增加费指在没有自然采光、没有正常通风、没有正常运输行走通道的状况下施工,而进行赔偿的施工降效费。

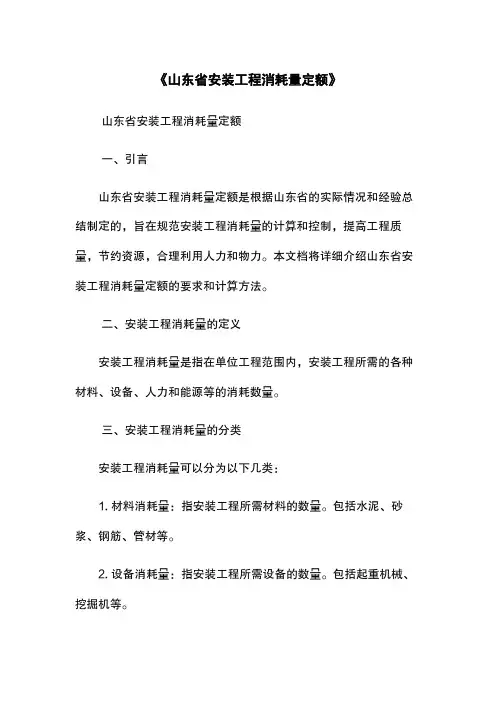

《山东省安装工程消耗量定额》山东省安装工程消耗量定额一、引言山东省安装工程消耗量定额是根据山东省的实际情况和经验总结制定的,旨在规范安装工程消耗量的计算和控制,提高工程质量,节约资源,合理利用人力和物力。
本文档将详细介绍山东省安装工程消耗量定额的要求和计算方法。
二、安装工程消耗量的定义安装工程消耗量是指在单位工程范围内,安装工程所需的各种材料、设备、人力和能源等的消耗数量。
三、安装工程消耗量的分类安装工程消耗量可以分为以下几类:1. 材料消耗量:指安装工程所需材料的数量。
包括水泥、砂浆、钢筋、管材等。
2. 设备消耗量:指安装工程所需设备的数量。
包括起重机械、挖掘机等。
3. 人力消耗量:指安装工程所需人力的数量。
包括工人、技术人员等。
4. 能源消耗量:指安装工程所需能源的数量。
包括电力、煤气等。
四、安装工程消耗量定额的编制安装工程消耗量定额的编制一般由专业技术人员完成,需要考虑以下几个因素:1. 设计依据:根据相应的设计文件和规范,确定安装工程的技术要求和计算依据。
2. 工程量清单:根据工程的不同部位和项目,编制详细的工程量清单,记录所需材料、设备、人力和能源等的数量。
3. 消耗系数:根据工程的实际情况和经验,确定各种消耗量的系数,考虑到材料的损耗率和设备的利用率等因素。
4. 定额计算:根据工程量清单和消耗系数,进行安装工程消耗量的计算,得出最终的定额结果。
五、安装工程消耗量定额的应用安装工程消耗量定额的应用包括以下几个方面:1. 施工计划编制:根据安装工程消耗量定额的计算结果,制定合理的施工计划,保证施工进度和质量。
2. 材料和设备采购:根据安装工程消耗量定额的计算结果,进行材料和设备的采购,确保施工过程中的物资供应。
3. 人力组织和管理:根据安装工程消耗量定额的计算结果,组织和管理人力资源,使施工过程高效有序。
4. 成本控制和预算编制:根据安装工程消耗量定额的计算结果,进行成本控制和预算编制,确保工程的经济性和可行性。
《山东安装工程消耗量定额》
山东安装工程消耗量定额
一、前言
山东安装工程消耗量定额是根据山东省安装工程特点和生产实际编制的定额,旨在科学合理地确定安装工程的材料消耗量,为安装工程的设计、预算、施工等环节提供参考依据。
二、定额范围
本定额适用于山东省范围内各类安装工程,包括但不限于机械设备安装、电气设备安装、管道安装等。
三、定额内容

具体定额内容如下:
1. 机械设备安装
定额项目定额单位定额数量 -
-
设备基础㎡ 10 -
设备支吊架及附件吨 5 -
安装螺栓根 50 -
接口法兰个 20 -
管道安装米 100 -
电气设备安装台 2 -2. 电气设备安装
定额项目定额单位定额数量 --
设备基础㎡ 5 -
设备支架及配电箱 Kg 20 -安装电缆米 200 -
配电箱及电缆桥架台 3 -接线端子个 50 -3. 管道安装
定额项目定额单位定额数量 --
材料基础米 10 -
管道支架米 2 -
管道阀门个 5 -
排污装置台 1 -
管道接头个 10 -
泵安装台 1 -
四、使用说明
本定额可以作为安装工程设计、预算、施工等各环节的参考依据,但根据具体工程情况和实际需要,可以进行适当的调整和修订。
五、
山东安装工程消耗量定额是对安装工程各项目材料消耗的统一
规定,可以提高工程的设计质量和施工效率,对于实现安装工程的
科学合理、经济高效具有重要意义。

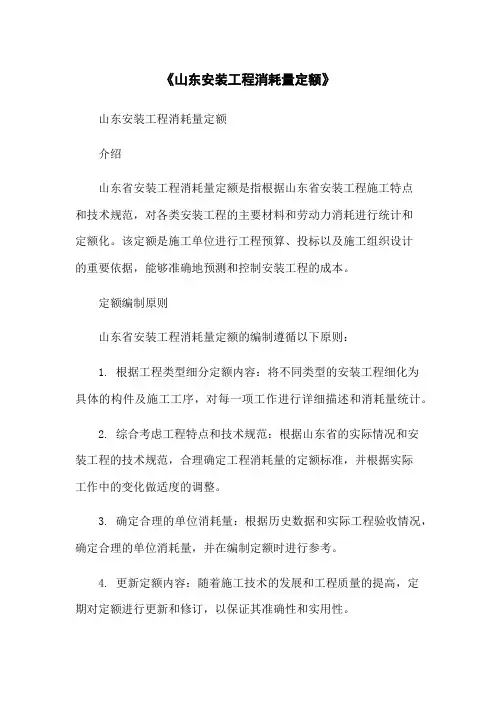

《山东安装工程消耗量定额》山东安装工程消耗量定额介绍山东省安装工程消耗量定额是指根据山东省安装工程施工特点和技术规范,对各类安装工程的主要材料和劳动力消耗进行统计和定额化。
该定额是施工单位进行工程预算、投标以及施工组织设计的重要依据,能够准确地预测和控制安装工程的成本。
定额编制原则山东省安装工程消耗量定额的编制遵循以下原则:1. 根据工程类型细分定额内容:将不同类型的安装工程细化为具体的构件及施工工序,对每一项工作进行详细描述和消耗量统计。
2. 综合考虑工程特点和技术规范:根据山东省的实际情况和安装工程的技术规范,合理确定工程消耗量的定额标准,并根据实际工作中的变化做适度的调整。
3. 确定合理的单位消耗量:根据历史数据和实际工程验收情况,确定合理的单位消耗量,并在编制定额时进行参考。
4. 更新定额内容:随着施工技术的发展和工程质量的提高,定期对定额进行更新和修订,以保证其准确性和实用性。
定额内容山东省安装工程消耗量定额主要包括以下内容:1. 材料消耗量定额:根据安装工程的类型和规模,对主要材料的消耗量进行统计和定额化。
包括钢材、水泥、砂浆、管件等各类材料的消耗标准。
2. 劳动力消耗量定额:对安装工程中各种工序所需的人工、机械和施工时间进行统计和定额化。
包括焊工、电工、安装工等各类劳动力的消耗标准。
3. 设备消耗量定额:根据安装工程的特点和施工要求,对各种设备的消耗量进行统计和定额化。
包括起重机、吊篮、施工机械等各类设备的消耗标准。
4. 能源消耗量定额:对安装工程中能源的消耗进行统计和定额化。
包括电力、燃气、水等各类能源的消耗标准。
应用范围山东省安装工程消耗量定额适用于山东省内各类安装工程的施工预算、投标和施工组织设计。
在编制工程预算时,施工单位可以根据定额内容和工程实际情况,计算出材料、劳动力和设备等消耗量,从而准确预测工程造价。
,定额也可以作为施工组织设计的参考依据,帮助施工单位合理安排施工工序、确定施工方案。

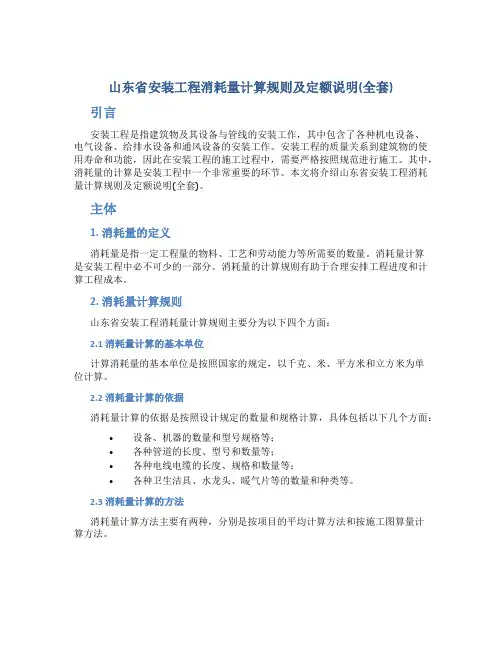

山东省安装工程消耗量计算规则及定额说明(全套)引言安装工程是指建筑物及其设备与管线的安装工作,其中包含了各种机电设备、电气设备、给排水设备和通风设备的安装工作。
安装工程的质量关系到建筑物的使用寿命和功能,因此在安装工程的施工过程中,需要严格按照规范进行施工。
其中,消耗量的计算是安装工程中一个非常重要的环节。
本文将介绍山东省安装工程消耗量计算规则及定额说明(全套)。
主体1. 消耗量的定义消耗量是指一定工程量的物料、工艺和劳动能力等所需要的数量。
消耗量计算是安装工程中必不可少的一部分。
消耗量的计算规则有助于合理安排工程进度和计算工程成本。
2. 消耗量计算规则山东省安装工程消耗量计算规则主要分为以下四个方面:2.1 消耗量计算的基本单位计算消耗量的基本单位是按照国家的规定,以千克、米、平方米和立方米为单位计算。
2.2 消耗量计算的依据消耗量计算的依据是按照设计规定的数量和规格计算,具体包括以下几个方面:•设备、机器的数量和型号规格等;•各种管道的长度、型号和数量等;•各种电线电缆的长度、规格和数量等;•各种卫生洁具、水龙头、暖气片等的数量和种类等。
2.3 消耗量计算的方法消耗量计算方法主要有两种,分别是按项目的平均计算方法和按施工图算量计算方法。
2.3.1 按项目的平均计算方法按项目的平均计算方法是指根据历史数据等资料,依据相似的工程项目中物料消耗量的平均值计算。
这种方法主要适用于大型工程项目。
2.3.2 按施工图算量计算方法按施工图算量计算方法是指在完成设计施工图之后,根据施工图已经确定的物料消耗量、工艺劳动力等因素计算。
2.4 消耗量计算时需要注意的问题•在计算消耗量时,应当严格按照设计标准规定的要求进行计算,不得随意加大或者减少计算量。
•不同的物料、设备、材料等的消耗量一般不同,因此在计算消耗量时,需要根据不同的特点进行计算,不能搞混。
•在计算消耗量时,需要考虑到施工景区的特点,如地形、交通等情况,及时调整计算方案。
山东省安装工程消耗量定额说明总说明一、《山东省安装工程消耗量定额》共分十一册,包括:第一册机械设备安装工程DXD37-201-2002;第二册电气设备安装工程DXD37-202-2002;第三册热力设备安装工程DXD37-203-2002;第四册炉窑砌筑工程DXD37-204-2002;第五册静置设备与工艺金属结构制作安装工程DXD37-205-2002;第六册工业管道工程DXD37-206-2002;第七册消防及安全防范设备安装工程DXD37-207-2002;第八册给排水、采暖、燃气工程DXD37-208-2002;第九册通风空调工程DXD37-209-2002;第十册自动化控制仪表安装工程DXD37-210-2002;第十一册刷油、防腐蚀、绝热工程DXD37-211-2002;二、《山东省安装工程消耗量定额》(以下简称本定额)适用于我省行政区域内工业与民用安装的新建、扩建及改造工程。
具体适用范围风各册说明。
三、本定额是完成合格的规定计量单位分部分项安装工程所需要的人工、材料、施工机械台班的消耗量标准,是我省安装工程计价活动中统一安装工程量的计算、项目划分、计量单位的依据;是编制概算定额(指标)、投资估算指标以及测算工程造价指数的依据;也可作为制订企业定额的基础。
四、本定额是以《全国统一安装工程预算定额》(GYD-2000)为基础,依据现行国家、省有关工程建设标准,结合我省的实际情况编制的。
五、本定额是按下列正常的施工条件进行编制的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.安装工程和土建工程之间的交叉作业正常。
3.安装地点、建筑物、设备基础、预留孔洞等均符合安装要求。
4.水、电供应均满足安装施工正常使用。
5.正常的气候、地理条件和施工正常环境。
六、关于人工工日消耗量的确定:本定额的人工工日不分工种和技术等级,一律以综合工日表示。
人工消耗量内容包括基本用工、超运距用工和人工幅度差。
《山东安装工程消耗量定额》
山东安装工程消耗量定额
1. 定额编制依据
《建筑安装工程预算定额编制导则》(JT/T 383-2001)
《建筑安装工程消耗量定额编制规则》(JT/T 737-2018)
2. 定额的编制目的
编制山东安装工程消耗量定额的目的是为了指导工程预算编制和工程量清单的编制,合理确定工程施工所需的材料、设备和劳务消耗量,保证工程质量和工程预算的准确性。
3. 定额内容
山东安装工程消耗量定额覆盖了建筑电气、供水与排水、供热与通风、给排水与供热、消防设施等方面的工程项目消耗量定额。
每个工程项目的定额包括了材料消耗量、设备消耗量和劳务消耗量等内容。
4. 定额的编制要求
定额的编制要求包括:
准确反映工程项目的技术要求和设计规范;
合理确定材料、设备和劳务的使用量;
确保工程质量和工程预算的准确性;
符合节能环保和经济合理性的要求。
5. 定额的应用
山东安装工程消耗量定额可用于以下方面:
工程预算的编制;
工程量清单的编制;
工程竣工结算和决算。
6. 定额的更新和修订
随着技术和工程管理的不断发展,定额需要进行定期的更新和
修订,以适应新的技术和规范要求。
山东省相关部门应当负责定期
对定额进行修订和更新工作,并及时发布新版本。
以上是《山东安装工程消耗量定额》的主要内容,定额的编制
依据、编制目的、内容、要求、应用和更新等方面都需要充分考虑,以确保工程质量和工程预算的准确性。

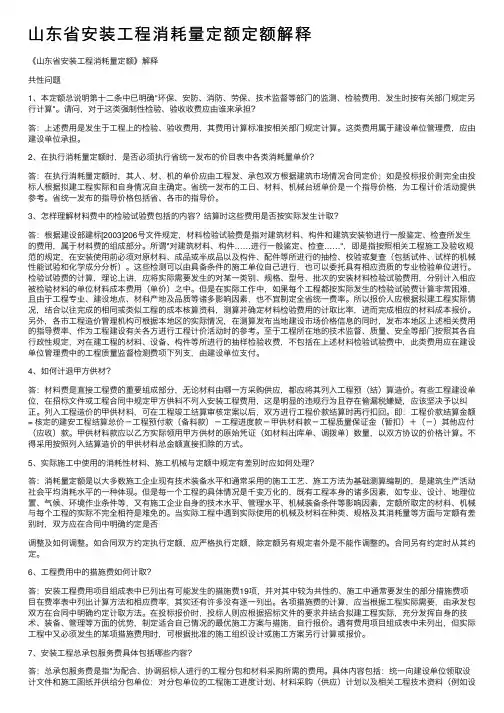

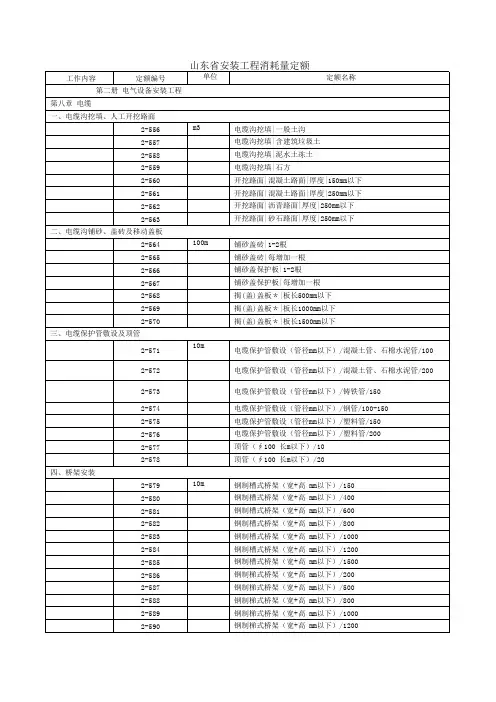

《山东省安装工程消耗量定额》解释其次册《电气设备安装工程》1、配电箱安装定额的工作内容中有接地,接地的范围指哪些?答:定额中考虑的接地是箱体接地,马上箱体与已接地的金属体或接地线之间进展跨接。
2、多表电表箱、户内开关箱、插座箱、等电位箱等成品箱的安装各应使用什么定额工程?答:多表电表箱、户内开关箱、插座箱等成品箱的安装可按半周长执行配电箱安装相应定额子目;等电位箱安装可依据箱体大小按接线箱安装相应定额子目执行。
3、定额中配电箱安装是按成品箱考虑的,如在工程中需由施工单位自己组装,如何套用定额?答:假设配电箱非成品箱,由施工单位现场组装的话,除了按箱体半周长套用相应定额外,另按箱内配置的元、器件分别套用相应元、器件安装及箱内配线定额。
4、电机检查接线实际发生的工作内容〔如仅是接线、接地、空载试运转等工作〕与定额中考虑的不符,可否调整?答:定额包括的工作内容是依据标准的要求考虑的,一般不做调整。
假照实际工程中的工作内容与定额规定不同时,可依据实际按规定作补充定额。
合同另有商定者从其商定。
5、风机盘管、空气幕、小型泵类等电气接线、调试应如何套定额?答:功率在 0.75KW 以下的小型电机的检查接线依据其功率大小执行微型电机检查接线〔2-466、2-467〕相应子目,其调试执行微型电机调试〔2-1112〕子目。
6、电缆沿混凝土电缆沟支架敷设如何套用定额?同一根电缆敷设过程中有多种敷设方式时,如何计算工程量?答:沿混凝土电缆沟支架敷设按“电缆其他敷设“工程执行。
同一根电缆敷设过程中有多种敷设方式时,应按其最终定位的敷设方式分别计算工程量,套用相应定额。
7、预分支电缆如何执行定额?答:预分支电缆按电缆不同截面分段计算工程量且分别套用相应定额。
8、100mm 以内的电缆保护管如何执行定额?答:电缆保护管管径小于 100mm 时,应按配管配线章相应定额执行。
9、在计算电缆的预留长度时,对于工程量计算规章表 2.8.6“电缆敷设的附加长度“规定可否同时计算?如有的箱体根本无法按规定预留,如何处理?答:工程量计算规章“表 2.8.6 电缆敷设的附加长度“是依据标准的要求对必需预留或宜发生预留的状况进展规定的。

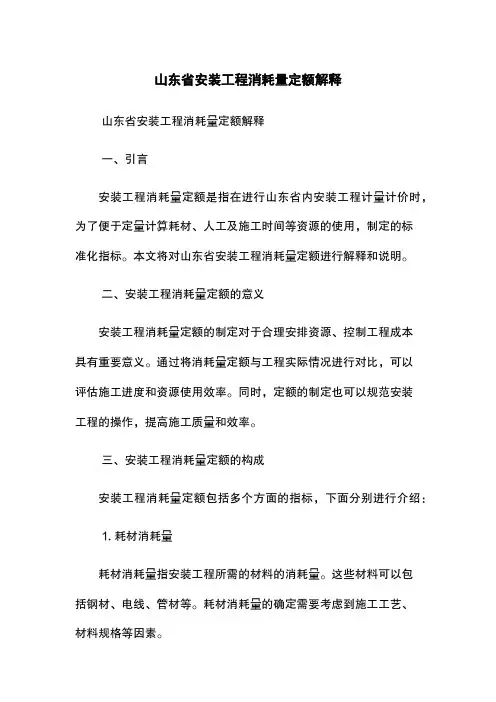

山东省安装工程消耗量定额一、背景随着经济的快速发展,建筑工程的体量愈来愈大,工程技术的要求也随之提高。
因此,为了规范建筑安装工程的施工,逐步明确各项定额,提高施工质量和效益,山东省开始制定安装工程消耗量定额。
二、消耗量定额的概念在建筑安装工程中,消耗量定额是指规定一个建筑安装工程所需消耗材料的数量,以及施工过程中所需的各类工时、设备、用具等清单或标准。
其目的是为了优化施工计划,控制成本,保证建筑质量,提高施工效率。
三、山东省安装工程消耗量定额制定的重要性安装工程是建筑工程中不可缺少的重要组成部分,消耗量的计算和制定对于建筑工程的质量和健康开展有重要的影响。
因此,制定合理的安装工程消耗量定额是保证建筑施工在合规要求下的物质基础。
四、山东省安装工程消耗量定额制定的步骤在具体制定定额方案时,首先是对建筑安装工程中所用材料和设备、人员的数量进行统计和确定。
然后,结合施工工序和工作特点,再制定出相应的消耗量标准,最后再对定额进行审核和完善,确保制定的消耗量定额科学合理。
五、山东省安装工程消耗量定额的分类根据安装工程的不同类型和特点,山东省制定了不同的消耗量定额,主要包括:机电安装、给排水安装、暖通空调安装等。
这些定额标准都是以实际用量为依据所制定的,旨在为施工过程中提供参考标准,优化施工效率,控制施工成本。
六、制定安装工程消耗量定额的现状与展望目前,随着建筑工程持续发展和施工技术水平的提高,山东省安装工程消耗量定额的制定不断完善和更新。
未来,会根据市场需求及新材料新工艺的发展对安装工程消耗量定额进行进一步的优化,并全面推广实施,以规范建筑安装工程的施工过程,实现更高的经济效益和社会效益。
,山东省安装工程消耗量定额的制定,对于实现建筑工程的规范化、标准化、高效化有着十分重要的作用。
通过合理的定额制定和科学的施工方案,不仅可以确保建筑质量,还可以提高施工效率,降低施工成本,实现好的经济和社会效益。
.山东省安装工程消耗量定额说明总说明一、《山东省安装工程消耗量定额》共分十一册,包括:第一册机械设备安装工程 DXD37-201-2002 ;第二册电气设备安装工程 DXD37-202-2002 ;第三册热力设备安装工程 DXD37-203-2002 ;第四册炉窑砌筑工程 DXD37-204-2002 ;第五册静置设备与工艺金属结构制作安装工程DXD37-205-2002 ;第六册工业管道工程 DXD37-206-2002 ;第七册消防及安全防范设备安装工程DXD37-207-2002 ;第八册给排水、采暖、燃气工程DXD37-208-2002 ;第九册通风空调工程 DXD37-209-2002 ;第十册自动化控制仪表安装工程DXD37-210-2002 ;第十一册刷油、防腐蚀、绝热工程DXD37-211-2002 ;二、《山东省安装工程消耗量定额》 ( 以下简称本定额 ) 适用于我省行政区域内工业与民用安装的新建、扩建及改造工程。
具体适用范围风各册说明。
三、本定额是完成合格的规定计量单位分部分项安装工程所需要的人工、材料、施工机械台班的消耗量标准,是我省安装工程计价活动中统一安装工程量的计算、项目划分、计量单位的依据;是编制概算定额 ( 指标 ) 、投资估算指标以及测算工程造价指数的依据;也可作为制订企业定额的基础。
四、本定额是以《全国统一安装工程预算定额》 (GYD-2000) 为基础,依据现行国家、省有关工程建设标准,结合我省的实际情况编制的。
五、本定额是按下列正常的施工条件进行编制的:设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
安装工程和土建工程之间的交叉作业正常。
安装地点、建筑物、设备基础、预留孔洞等均符合安装要求。
水、电供应均满足安装施工正常使用。
正常的气候、地理条件和施工正常环境。
六、关于人工工日消耗量的确定:本定额的人工工日不分工种和技术等级,一律以综合工日表示。

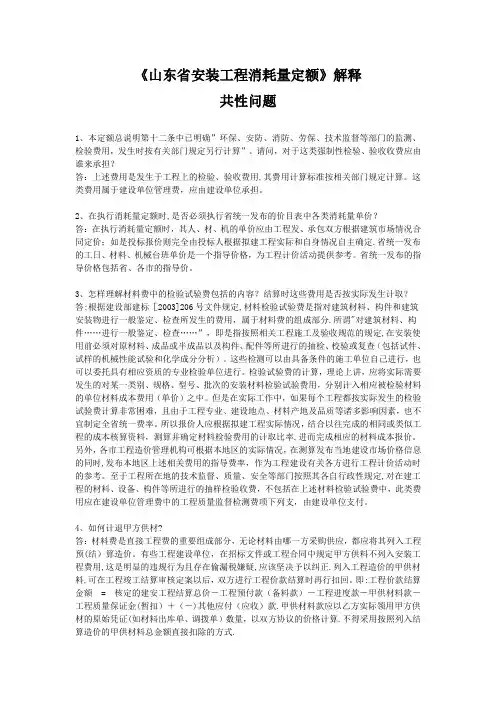

《山东省安装工程消耗量定额》解释共性问题1、本定额总说明第十二条中已明确”环保、安防、消防、劳保、技术监督等部门的监测、检验费用,发生时按有关部门规定另行计算”。
请问,对于这类强制性检验、验收收费应由谁来承担?答:上述费用是发生于工程上的检验、验收费用,其费用计算标准按相关部门规定计算。
这类费用属于建设单位管理费,应由建设单位承担.2、在执行消耗量定额时,是否必须执行省统一发布的价目表中各类消耗量单价?答:在执行消耗量定额时,其人、材、机的单价应由工程发、承包双方根据建筑市场情况合同定价;如是投标报价则完全由投标人根据拟建工程实际和自身情况自主确定。
省统一发布的工日、材料、机械台班单价是一个指导价格,为工程计价活动提供参考。
省统一发布的指导价格包括省、各市的指导价.3、怎样理解材料费中的检验试验费包括的内容?结算时这些费用是否按实际发生计取?答:根据建设部建标[2003]206号文件规定,材料检验试验费是指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,属于材料费的组成部分。
所谓"对建筑材料、构件……进行一般鉴定、检查……",即是指按照相关工程施工及验收规范的规定,在安装使用前必须对原材料、成品或半成品以及构件、配件等所进行的抽检、校验或复查(包括试件、试样的机械性能试验和化学成分分析)。
这些检测可以由具备条件的施工单位自己进行,也可以委托具有相应资质的专业检验单位进行。
检验试验费的计算,理论上讲,应将实际需要发生的对某一类别、规格、型号、批次的安装材料检验试验费用,分别计入相应被检验材料的单位材料成本费用(单价)之中。
但是在实际工作中,如果每个工程都按实际发生的检验试验费计算非常困难,且由于工程专业、建设地点、材料产地及品质等诸多影响因素,也不宜制定全省统一费率。
所以报价人应根据拟建工程实际情况,结合以往完成的相同或类似工程的成本核算资料,测算并确定材料检验费用的计取比率,进而完成相应的材料成本报价。
省安装工程消耗量定额说明总说明一、《省安装工程消耗量定额》共分十一册,包括:第一册机械设备安装工程DXD37-201-2002;第二册电气设备安装工程DXD37-202-2002;第三册热力设备安装工程DXD37-203-2002;第四册炉窑砌筑工程DXD37-204-2002;第五册静置设备与工艺金属结构制作安装工程DXD37-205-2002;第六册工业管道工程DXD37-206-2002;第七册消防及安全防设备安装工程DXD37-207-2002;第八册给排水、采暖、燃气工程DXD37-208-2002;第九册通风空调工程DXD37-209-2002;第十册自动化控制仪表安装工程DXD37-210-2002;第十一册刷油、防腐蚀、绝热工程DXD37-211-2002;二、《省安装工程消耗量定额》(以下简称本定额)适用于我省行政区域工业与民用安装的新建、扩建及改造工程。
具体适用围风各册说明。
三、本定额是完成合格的规定计量单位分部分项安装工程所需要的人工、材料、施工机械台班的消耗量标准,是我省安装工程计价活动中统一安装工程量的计算、项目划分、计量单位的依据;是编制概算定额(指标)、投资估算指标以及测算工程造价指数的依据;也可作为制订企业定额的基础。
四、本定额是以《全国统一安装工程预算定额》(GYD-2000)为基础,依据现行国家、省有关工程建设标准,结合我省的实际情况编制的。
五、本定额是按下列正常的施工条件进行编制的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.安装工程和土建工程之间的交叉作业正常。
3.安装地点、建筑物、设备基础、预留孔洞等均符合安装要求。
4.水、电供应均满足安装施工正常使用。
5.正常的气候、地理条件和施工正常环境。
六、关于人工工日消耗量的确定:本定额的人工工日不分工种和技术等级,一律以综合工日表示。
人工消耗量容包括基本用工、超运距用工和人工幅度差。
《山东省安装工程工程量清单计价办法》问题解答1、第一册机械设备安装定额项目均不包括设备本体无负荷试运转所用的水、电、气、油、燃料等,但对于清单项目的机械设备安装,这部分材料费是否包含于综合单价中?答:设备单体无负荷试运转所用的水、电、气、油、燃料等,现行定额中未包括,清单计价规范中也未编列统一的项目编码。
按国家现行的工程造价费用构成,联合试运转费不属于建筑安装工程费,这些内容属于工程建设其他费用中的”第三类--与未来企业生产经营有关的其他费用"中,且通常是由建设单位负责的。
实际工程中的处理方式有两种:一是业主委托施工单位按施工方案或实耗数量列入工程结算;二是由建设单位无偿提供,最终在工程项目决算的设备安装工程费项下列支。
对于在清单计价时此类费用是否计入综合单价,应以建设单位(招标人)的要求来决定,并在工程量清单中加以说明,告知投标人,是否在清单综合单价中计算.如业主委托承包企业计入清单综合单价时,可以采用编制”其他项目清单”的方式处理,即在”其他项目清单"的”投标人部分”中增列(补充)”配合联动试车费",由投标人自主报价。
2、清单计价办法中,”工程内容及其消耗量定额"栏中如对应某工程内容的定额缺项,是否可套其它清单项目中所包含的定额编号。
答:清单报价完全是自主报价.我省清单计价办法中所列的项目工程内容及消耗量定额均属参考,列出这些定额编号只是为以统一定额为基础报价提供一些方便。
遇有所列工程内容与拟建工程实际不符或定额缺项等,如何报价则完全由报价人自行确定。
例如:—000中断接卡子箱可以套用定额2-1561.3、避雷装置清单项目计量单位为”项",何为"一项”?答:避雷装置包括避雷针(网)、引下线、接地极等一整套共同完成避雷作用的装置,一整套装置即为"一项”。
4、住宅楼设置户外水井表,每户一根给水立管,在室内形成管束,暗设在一根套管内,套管使用排水PVC塑料管材,列清单时单独列项还是综合在给水项目中?答:如编列工程量清单,根据清单项目设置以形成工程实体(指形成生产工艺作用或使用功能的主要实体部分)的划分原则,该保护套管不必单独列项(必要时可加以说明),由报价人在综合单价中考虑。
《山东省安装工程消耗量定额》解释共性问题1、本定额总说明第十二条中已明确"环保、安防、消防、劳保、技术监督等部门的监测、检验费用,发生时按有关部门规定另行计算"。
请问,对于这类强制性检验、验收收费应由谁来承担?答:上述费用是发生于工程上的检验、验收费用,其费用计算标准按相关部门规定计算。
这类费用属于建设单位管理费,应由建设单位承担。
2、在执行消耗量定额时,是否必须执行省统一发布的价目表中各类消耗量单价?答:在执行消耗量定额时,其人、材、机的单价应由工程发、承包双方根据建筑市场情况合同定价;如是投标报价则完全由投标人根据拟建工程实际和自身情况自主确定。
省统一发布的工日、材料、机械台班单价是一个指导价格,为工程计价活动提供参考。
省统一发布的指导价格包括省、各市的指导价。
3、怎样理解材料费中的检验试验费包括的内容?结算时这些费用是否按实际发生计取?答:根据建设部建标[2003]206号文件规定,材料检验试验费是指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,属于材料费的组成部分。
所谓"对建筑材料、构件……进行一般鉴定、检查……",即是指按照相关工程施工及验收规范的规定,在安装使用前必须对原材料、成品或半成品以及构件、配件等所进行的抽检、校验或复查(包括试件、试样的机械性能试验和化学成分分析)。
这些检测可以由具备条件的施工单位自己进行,也可以委托具有相应资质的专业检验单位进行。
检验试验费的计算,理论上讲,应将实际需要发生的对某一类别、规格、型号、批次的安装材料检验试验费用,分别计入相应被检验材料的单位材料成本费用(单价)之中。
但是在实际工作中,如果每个工程都按实际发生的检验试验费计算非常困难,且由于工程专业、建设地点、材料产地及品质等诸多影响因素,也不宜制定全省统一费率。
所以报价人应根据拟建工程实际情况,结合以往完成的相同或类似工程的成本核算资料,测算并确定材料检验费用的计取比率,进而完成相应的材料成本报价。
另外,各市工程造价管理机构可根据本地区的实际情况,在测算发布当地建设市场价格信息的同时,发布本地区上述相关费用的指导费率,作为工程建设有关各方进行工程计价活动时的参考。
至于工程所在地的技术监督、质量、安全等部门按照其各自行政性规定,对在建工程的材料、设备、构件等所进行的抽样检验收费,不包括在上述材料检验试验费中,此类费用应在建设单位管理费中的工程质量监督检测费项下列支,由建设单位支付。
4、如何计退甲方供材?答:材料费是直接工程费的重要组成部分,无论材料由哪一方采购供应,都应将其列入工程预(结)算造价。
有些工程建设单位,在招标文件或工程合同中规定甲方供料不列入安装工程费用,这是明显的违规行为且存在偷漏税嫌疑,应该坚决予以纠正。
列入工程造价的甲供材料,可在工程竣工结算审核定案以后,双方进行工程价款结算时再行扣回。
即:工程价款结算金额= 核定的建安工程结算总价-工程预付款(备料款)-工程进度款-甲供材料款-工程质量保证金(暂扣)+(-)其他应付(应收)款。
甲供材料款应以乙方实际领用甲方供材的原始凭证(如材料出库单、调拨单)数量,以双方协议的价格计算。
不得采用按照列入结算造价的甲供材料总金额直接扣除的方式。
5、实际施工中使用的消耗性材料、施工机械与定额中规定有差别时应如何处理?答:消耗量定额是以大多数施工企业现有技术装备水平和通常采用的施工工艺、施工方法为基础测算编制的,是建筑生产活动社会平均消耗水平的一种体现。
但是每一个工程的具体情况是千变万化的,既有工程本身的诸多因素,如专业、设计、地理位置、气候、环境作业条件等,又有施工企业自身的技术水平、管理水平、机械装备条件等影响因素,定额所取定的材料、机械与每个工程的实际不完全相符是难免的。
当实际工程中遇到实际使用的机械及材料在种类、规格及其消耗量等方面与定额有差别时,双方应在合同中明确约定是否调整及如何调整。
如合同双方约定执行定额,应严格执行定额,除定额另有规定者外是不能作调整的。
合同另有约定时从其约定。
6、工程费用中的措施费如何计取?答:安装工程费用项目组成表中已列出有可能发生的措施费19项,并对其中较为共性的、施工中通常要发生的部分措施费项目在费率表中列出计算方法和相应费率,其实还有许多没有逐一列出。
各项措施费的计算,应当根据工程实际需要,由承发包双方在合同中明确约定计取方法。
在投标报价时,投标人则应根据招标文件的要求并结合拟建工程实际,充分发挥自身的技术、装备、管理等方面的优势,制定适合自己情况的最优施工方案与措施,自行报价。
遇有费用项目组成表中未列出,但实际工程中又必须发生的某项措施费用时,可根据批准的施工组织设计或施工方案另行计算或报价。
7、安装工程总承包服务费具体包括哪些内容?答:总承包服务费是指"为配合、协调招标人进行的工程分包和材料采购所需的费用。
具体内容包括:统一向建设单位领取设计文件和施工图纸并供给分包单位;对分包单位的工程施工进度计划、材料采购(供应)计划以及相关工程技术资料(例如设计变更文件、分部分项工程自检记录、隐蔽工程验收记录、交工验收记录、质量评定报告、工程竣工图等)的审核、汇总、整理归档;按合同规定范围向分包单位提供建筑材料、构配件等;对分包单位施工现场条件、施工进度、质量、安全与文明施工等方面进行协调与监督检查;参与分包单位工程点交竣工验收;对分包单位工程预、结算资料及已完工程报表的审核、汇总、上报;按分包合同规定办理分包单位工程进度款及安全、文明施工措施费用的结算与拨付等等管理工作。
总承包服务费是施工总承包单位代行建设单位对分包工程和分包单位实施的部分管理工作和管理责任,而由建设单位对其给予的费用补偿。
8、总承包服务费在什么情况下可以计取?计取的基础是什么?答:按规定可以实行分包的工程项目、且由建设单位批准同意后,由总承包单位实施对分包单位的管理服务并向发包人承担连带责任的情况下,施工总承包单位可以计取总承包服务费。
总承包服务费以分包工程的相关费用作为计取基础。
总承包服务费用是由总包单位列入总预算向建设单位收取的,不应向工程分包单位收取。
至于实际施工过程中,总、分包单位之间施工配合所发生的费用,例如:分包单位使用总包单位现有临时设施、脚手架、垂直运输设备或起重吊装设备,以及总包和分包约定的其他费用等,则不包含在建设单位支付的总承包服务费中,应由总、分包双方在分包合同中约定结算办法。
9、在实际中,有的建设单位要求施工单位代建设单位先垫付社会保障费,此做法是否合理?答:这种做法显然不符合现行规定。
社会保障费的收缴管理应严格按省政府鲁政发[1995]101号和省政府办公厅鲁政办发[1995]77号文件规定执行。
10、社会保障费在合同签订后工程开工前由建设单位办完缴纳手续,如果施工单位在工程结算时计算的社会保障费额高于或低于建设单位已交费额,施工单位如何计取?答:鲁政办发[1995] 77号文发《关于改革山东省建筑企业劳动保险费用提取办法的报告》中三(一)条"……工程投资有增减的,(建设单位)应于工程竣工前20日内按工程实际造价到建筑主管部门结算……否则有关部门不予办理竣工手续"。
根据此规定,劳动保险费(现称为社会保障费)的缴纳与结算均应由建设单位负责办理,施工单位不得直接向建设单位收取。
施工单位在报价、签定合同价、竣工结算时,按规定的计价程序及费率计算便可。
11、施工用水、电量是否可按定额分析的数量计算?定额中列出的电消耗量是从何考虑的?答:对于施工用水、用电,原则上都应安表计量,结算时按实耗数量结算水电费,其单价执行采用的价目表单价或双方约定单价。
如实际施工中所采用的机械规格型号与定额完全一致时,也可按定额分析的数量计算。
不论采用什么方法,都应在合同中约定,如无约定,应按《山东省安装工程消耗量定额解释(2004)》中规定的方法计算。
定额中列出的电动机械的用电,除某些特殊、专用(如地下工程盾构掘进机等)机械外,一般均已包括在机械台班费中。
对于单位价值较小、不构成固定资产、未列入定额机械内的电动工、机具,其用电量列入定额材料消耗量内。
12、进口设备安装费用如何计价?答:引进设备安装,原则上应按有关专业(行业)部门引进设备安装概预算定额或规定计算,其安装费通常是根据设备价值或设备重量计算的。
如专业部门没有规定时,应按国内同类或相近设备安装定额或规定计价。
13、安装工程定额没有相应项目时,可否借用建筑、市政等其他专业定额?答:各专业定额之间不可以直接借用。
因各定额在编制时所依据的工程特点、环境条件、劳动组织、施工工艺以及技术规范标准等方面均有明显不同。
如遇有缺项,而其他专业定额设有该项目时,应分析上述诸因素对各消耗量的影响并作相应调整后方可借用。
14、在实际工程中遇有现行安装定额缺项、需要使用部分专业定额项目时,如何取费?答:原则上使用何种定额就应按其配套的费用定额计费。
如使用部分专业安装工程定额子目时,其费用计算应从其规定。
如价值不大,可将专业定额中各消耗量价格换算成与我省现行定额一致的价格,并按我省现行安装定额规定取费。
工程中遇有缺项采用什么定额、费用如何计算,承发包双方应在合同中明确约定。
15、施工机械台班费用计算规则规定:"不需安装、拆卸且自身又能开行的机械,……其安拆费及场外运费不计算",怎样理解?在安装工程施工中,使用大型施工机械的进(出)场费数额很大,该项费用应怎样解决?答:施工机械台班费用计算规则中提到的"不需安装、拆卸且自身又能开行的机械……其安拆费及场外运费不计算",是指在计算组成施工机械台班单价的各项费用时,该机械的安拆及场外运费不计算在内。
在此所说不计算的场外运输是指在运距25km以内的场外运输,该费用已在施工管理费的工地转移费中考虑。
场外运距在25km以上时,应根据进出场所需行驶时间,以其自身台班单价计算:4小时以内按0.5个台班、8小时以内按1个台班计算。
对于施工单位外租特、大型机械,计算其进出场费用时,应事先按照经批准的施工(吊装)方案计算相应费用金额并列入工程措施费用内。
16、工业安装工程中,单独的刷油、防腐蚀工程如何划分工程类别?答:新建、扩建工程应根据其所附属的设备安装工程类别标准划分。
17、安装工程类别划分标准说明中:"一个单位工程中有多个不同的工程类别标准时,则依据主体设备,或主要部分的标准确定"。
其主体设备或主要部分如何确定?答:依据主体设备或主要部分的标准确定工程类别时,其主体设备或主要部分是针对工程的结构和功能而言,即指主要工艺设备和主要设施、结构等。
