钢板桩支护工程监理实施细则
- 格式:docx
- 大小:44.58 KB
- 文档页数:19

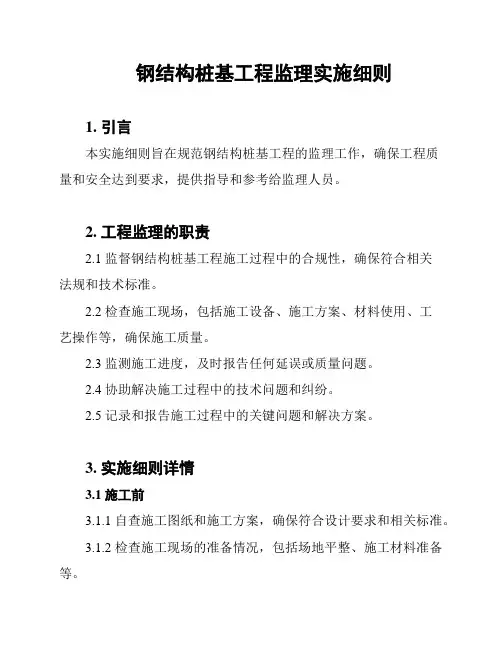

钢结构桩基工程监理实施细则1. 引言本实施细则旨在规范钢结构桩基工程的监理工作,确保工程质量和安全达到要求,提供指导和参考给监理人员。
2. 工程监理的职责2.1 监督钢结构桩基工程施工过程中的合规性,确保符合相关法规和技术标准。
2.2 检查施工现场,包括施工设备、施工方案、材料使用、工艺操作等,确保施工质量。
2.3 监测施工进度,及时报告任何延误或质量问题。
2.4 协助解决施工过程中的技术问题和纠纷。
2.5 记录和报告施工过程中的关键问题和解决方案。
3. 实施细则详情3.1 施工前3.1.1 自查施工图纸和施工方案,确保符合设计要求和相关标准。
3.1.2 检查施工现场的准备情况,包括场地平整、施工材料准备等。
3.1.3 确认施工队伍的合法资质,包括监理人员的资质。
3.2 施工中3.2.1 监督桩基施工的合规性,包括钢结构桩的安装和焊接工艺。
3.2.2 检查桩基施工材料的质量,确保材料符合规定标准。
3.2.3 监测施工进度,确保按计划进行,并及时记录和报告任何延误。
3.2.4 解决施工过程中的技术问题和纠纷,协调施工单位和设计单位之间的沟通。
3.2.5 定期召开施工会议,与相关各方协商和沟通。
3.3 施工后3.3.1 检查桩基施工的质量,包括桩基的垂直度、深度等参数。
3.3.2 跟踪桩基的使用情况,及时处理任何质量问题。
3.3.3 编写施工总结报告,记录桩基施工过程中的关键问题和解决方案。
4. 监理报告监理报告应包括施工现场的实际情况、施工进度、质量问题、整改情况等,并根据需要提出改进建议。
5. 结论本实施细则提供了钢结构桩基工程监理的具体细节和要求,有助于监理人员履行职责,确保工程的质量和安全。
A.0.4工程监理实施细则()内容提要:专业工程特点监理工作流程监理工作要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师(签字、执业印章):日期:江苏省住房和城乡建设厅监制2.8 钢板桩施工质量监理细则一、质量标准:(一)依据标准:应符合国家标准GBJ202-83《地基与基础工程施工及验收规范》(二)基本要求:打桩前进行系统的轴线复合,板桩轴线偏差应控制在20mm以内。
插桩时垂直偏差不得超过0.5%桩尖位于软土时,以桩尖达到设计标高为符合要求,桩顶允许偏差应控制在-50~+100mm范围。
板桩打入后,允许位置偏移100mm垂直度应控制在1%以内。
钢筋砼板桩这间缝隙,用于防渗时不得大于20mm,用于挡土时不得大于25mm。
(三)允许偏差项目:1、钢板桩允许偏差值:高度允许偏差±3MM宽度绝对偏差+10MM ~-5MM弯曲挠度用2M长锁口样板能顺利通过全长,挠度小于1%桩端平面应平整,倾斜小于3MM。
2、钢筋砼板桩允许偏差值:横截面相对两边之差5MM凸榫和凹榫±3MM保护层厚度±5MM桩尖对桩轴线位移10MM桩身弯曲矢高≤0.1%桩长且≤10MM3、木板桩允许偏差值:厚度-10MM凸榫和凹榫±2MM桩身弯曲矢高0.3%桩长二、风险分析:板桩做为支护,档土结构与地下连续墙,搅拌桩相比,刚度较小。
设计,施工中不严肃对待,将发生基坑(槽)失稳,渗水漏浆泥,引起周围地基土沉降,对周围建筑物,管线造成破坏。
施工中经常发生的事故为:1、桩身断裂2、桩顶碎裂3、沉桩达不到设计要求4、桩身倾斜。
桩身断裂原因分析:1、桩身在施工过程中出现较大弯曲,在反复的集中荷载作用下,当桩身不能承受抗弯强度时,即产生断裂。
2、桩在反复长时间打击中,受拉、压应力,如拉应力过大,混凝土发生破碎,桩身即断裂。
3、制作桩的水泥标号不合要求,砂、石中含泥、碎石量偏大,施工时该处断裂。
钢板桩施工质量监理细则一、工程准备阶段1.准备施工图纸、技术文件等相关资料,并进行仔细审核,确保设计文件与实际施工的一致性;2.确认施工材料的质量合格证明文件,包括钢板桩、焊接材料、打桩机械设备等;3.检查施工现场的前期准备工作,包括场地平整、杂物清理等;4.确定施工人员的专业技能和培训情况,保证施工的专业性和质量。
二、施工过程监督1.监督钢板桩的运输、装卸和储存过程,确保钢板桩的完好无损;2.监督钢板桩的打桩过程,包括桩的垂直度、水平度和深度等,确保桩的稳固性;3.监督钢板桩的连接和焊接过程,包括焊缝的质量和焊接材料的合格性等;4.监督钢板桩的穿越地下管道和其他障碍物的过程,确保施工的安全性和施工质量;5.监督施工现场的安全措施,包括施工人员的个人防护设备、施工设备的操作规范等。
三、施工质量验收1.对施工现场进行全面检查,包括施工过程中的各项施工细节和工程质量;2.对钢板桩的规格、尺寸和材料进行核对,确保符合设计要求和质量标准;3.对焊接工艺和焊缝的质量进行检查,包括焊接接头的强度和密封性等;4.对桩的垂直度、水平度和深度进行测量和检查,确保桩的准确性和稳固性;5.对施工过程中的各项施工记录和质量检测报告进行核对,确保施工的规范性和可追溯性。
四、施工质量整改1.对施工中存在的质量问题和不合格项进行记录和整理,制定整改措施;2.跟进整改措施的执行情况,监督整改的进度和质量;3.对整改后的施工工程进行复验和验收,确保整改的效果和质量。
五、施工质量汇报1.编写施工质量监理报告,包括工程前期准备、施工过程监督、施工质量验收和施工质量整改等内容;2.提供施工质量监督的数据和资料,包括施工记录、质量检测报告和验收记录等;六、工程竣工阶段1.进行工程竣工验收,对工程质量进行综合评价和验收;2.提供工程竣工报告和施工质量鉴定意见,向建设单位和相关部门提供专业意见和建议。
以上是钢板桩施工质量监理的细则,通过严格监督和检查,确保施工质量和工程安全。
钢板桩支护工程监理实施细则完整版.doc 【1】钢板桩支护工程监理实施细则完整版1. 引言1.1 目的1.2 适用范围1.3 相关文件2. 监理与职责2.1 监理2.2 监理职责3. 监理组织与人员3.1 监理组织结构3.2 监理人员职责与要求4. 施工准备阶段的监理工作4.1 施工前准备4.2 施工方案审查4.3 施工资料审查5. 施工过程中的监理工作5.1 施工现场管理5.2 质量控制与验收5.3 安全监督5.4 进度管理6.1 施工总结与工程质量评定6.2 最终验收与竣工报告7. 监理报告与记录7.1 监理日志7.2 重要问题整改记录7.3 竣工验收报告8. 监理合同与费用管理8.1 监理合同备案8.2 监理费用结算8.3 监理绩效评估【文档结尾】1. 本文档涉及附件:1.1 钢板桩支护工程监理合同1.2 施工方案审查表1.3 施工现场记录表1.4 安全事故报告表2. 本文所涉及的法律名词及注释:2.1 监理:指对施工工程的设计、施工等进行实质性、全过程的监督和检验的行为。
2.2 施工方案审查:指对施工方案的合理性、可行性进行检查和确认的过程。
2.3 质量控制:指通过各种措施和方法,对工程质量进行检验、控制和管理的过程。
【2】钢板桩支护工程监理实施细则完整版1. 引言1.1 目的与背景1.2 适用范围与依据1.3 主要术语及术语解释2. 监理与职责2.1 监理2.2 监理职责2.2.1 施工方案确认2.2.2 施工过程监督2.2.3 质量控制与验收2.2.4 安全监督与管理2.2.5 进度管理与控制2.2.6 竣工验收与工程交接3. 监理组织与人员3.1 监理组织结构3.2 监理人员职责与要求3.2.1 监理总工程师3.2.2 监理工程师3.2.3 监理员4. 施工准备阶段的监理工作4.1 施工前准备4.1.1 工程前期资料确认4.1.2 施工方案审查与确认4.2 施工资料审查4.2.1 质量控制计划4.2.2 安全施工方案4.2.3 施工组织设计5. 施工过程中的监理工作5.1 施工现场管理5.1.1 施工场地布置与管理5.1.2 施工设备与材料管理5.2 质量控制与验收5.2.1 钢板桩施工质量控制要点 5.2.2 钢板桩施工质量验收标准 5.3 安全监督5.3.1 施工安全检查与记录5.3.2 安全事故应急处理5.4 进度管理5.4.1 施工进度控制计划5.4.2 进度监督与记录6.1 施工总结与工程质量评定6.1.1 工程质量评估标准6.1.2 工程质量评定程序6.2 最终验收与竣工报告6.2.1 最终验收范围与评定标准6.2.2 竣工报告编制与提交流程7. 监理报告与记录7.1 监理日志7.2 重要问题整改记录7.3 竣工验收报告8. 监理合同与费用管理8.1 监理合同备案8.2 监理费用结算8.3 监理绩效评估【文档结尾】1. 本文档涉及附件:1.1 钢板桩支护工程监理合同1.2 施工方案审查表1.3 施工现场记录表1.4 安全事故报告表2. 本文所涉及的法律名词及注释:2.1 监理:指对施工工程的设计、施工等进行实质性、全过程的监督和检验的行为。

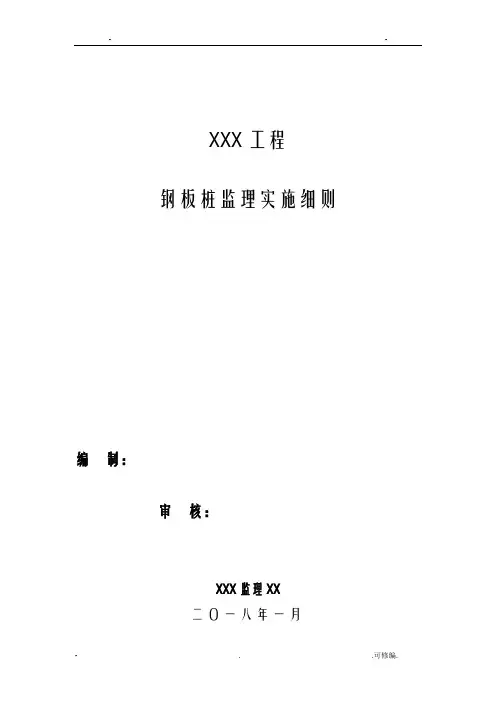

精心整理XXX 工程 钢板桩监理实施细则编制:审核:式.1、234、经审查批准的《施工图纸》和《设计技术文件》; 5、经审查批准的《监理规划》;6、《杏林污水处理厂三期工程岩土工程勘察报告》7、《建筑基坑支护技术规程》(JGJ120-2012);8、《建筑基坑工程监测技术规范》(GB50497-2009);9、《建筑地基基础工程施工质量验收规范》(GB50202-2002);10、《建筑地基基础技术规范》(DBJ13-07-2006);三、监理控制要点监理在钢板桩施工全过程,按事前、事中、事后进行全面严格而有效的控制.1、审查钢板桩分项工程施工方案.2、本分项工程必须由有认可资质的专业化施工队伍施工.若系分包则要求对拟选分包单位资质、施工营业执照、施工业绩进行申报,得到监理与业主的批准后方可进场.3、施工单位须编制分项工程的实施性施组方案,并要报监理审查.监理要对方案、工艺的可行性、技术合理性及技术安全措施进行审查.4、审查计划投入施工的设备型号、规格、技术状况,判定其能否满足要求.5、对进场的设备的计量认证书、使用许可证进行检验确认.6、审查上岗人员的上岗证书要求必须持证上岗,必要时进行考核.7、钢板桩进场前需要检查整理,发现缺陷随时调整,在运输和堆放时尽量不使其弯曲变形,避免碰撞,尤其不能将锁口碰坏.8、桩打入前将桩尖处的凹槽底口封闭,避免泥士挤入,转角处采用90度转角桩.9、桩打入时先施工导向桩、然后焊接围樯、沿围樯依次打入钢板桩并入围樯焊接牢固.10、履带吊停在打桩点就近的平台,侧向施工,沉桩至设计高度度前40厘米时停止振动,控制下下速度度.11、钢板桩施工完成后,再开槽焊接支撑,支撑与围樯、板桩均需焊接牢固.焊缝等级为二级.12、需在侧壁回填压实后,方可撤除内撑及围檩,最后拔出钢板桩.拔除后空洞应用粘士加水泥注满填实.对基坑开挖的要求1、开挖前应编制好具针对性的土方开挖方案.基坑开挖自上而下分段分层进行,及时支护,严禁超挖.基坑按“分层开挖、先撑后挖”的原则施工.2、基坑边界周围地面应设排水沟,且应避免漏水、渗水进入坑内.3、在基坑边缘地面严禁堆放超出设计允许荷载的材料,弃土和设备,特别是重型机械等.4米.机高后,5压.6辆通行7、,如有88.1挖土机开挖,密集桩承台位置采用人工开挖.8.2土方开挖前确定开挖顺序、开挖路线、机械基坑斜道的设置.9、雨季施工措施9.1雨季开挖基坑时,应注意开挖边坡稳定,可适当放缓开挖边坡.承台挖至垫层标高之后,立即浇筑好混凝土垫层,防止雨水泡槽.9.2基础工程应开设排水沟,雨后积水应设置防护栏或警告标志.9.3机械设备应设置在地势较高、防潮避雨的地方,要搭设防雨棚.9.4根据地形对场地排水系统进行疏通以保证水流畅通、不积水,并要防止邻近地区水倒灌进入场内.临时道路路基碾压坚实,经常维修和保养以保证通行,特别在雨季中要有专人和班组进行维护.9.5做好施工现场的排水设施,基坑外设防洪沟.在工地四周边均设集水沟和集水井,并配足水泵.在雨季来临前,对施工现场的临时设施进行全面检查.若漏雨应及时进行修复,不得让材料和机具受雨淋和被雨水淹没.10、土方开挖对钢板桩的保护10.1挖土应严格沿桩四周对称分层开挖,减少土压力对桩的影响.10.2密集的桩与桩之间的土方人工开挖,不得采用挖土机进行.10.3土方开挖前,根据施工图纸指定土方开挖流向与挖土机行走路线,必须避开有基础桩的位置.土方开挖过程专人进行指挥,控制挖土机不得压在桩的位置上,挖土时不得碰撞工程桩.11、拔除拉森钢板桩前,为保证周围道路及建筑的安全必须用砂或水泥浆进行回填,填砂时用水冲密实.12、在基坑和地下室施工期间,应监测水平位移,当有危险情况出现时可采取下列措施: 12.1.用挖土机械削坡坡顶卸荷;12.2用砂袋或填土在坡脚压载;12.3钢板桩漏水、流水,坑内降水及开挖使坑外地面或道路下沉、建筑物倾斜、管道断裂时,应立即停止坑内降水和挖土,并立即用粘土或碎布阻塞夯实再加化学浆液处理钢板桩的渗漏.当地面有裂缝出现时,必须及时用水泥砂浆封堵.12.4在基坑和地下室施工期间,设立值班制度,成立应急领导小组、现场监测小组.12.5基坑开挖前,应作好基坑抢险加固准备工作,包括建立基坑监测住处反馈系统、反压土料的来源与运输、储备止水堵漏的必要器材、加固用的钢材、水泥、纤维袋等.12.6当基坑周围建筑物严重开裂、倾斜时,应立即组织人员疏散,并补强加固或拆除,同时上报上级主管部门.四、检验、监测及检测1、钢板桩检验标准见下表序检查项目允许偏差或允许值检查方法单位数值1 桩垂直度% <1 用钢尺量2 桩身弯曲度<2%1 用钢尺量,1为桩长3 齿槽平直度及光滑度无电焊渣或毛刺用1米长的桩段做通过试验4 桩长度不小于设计长度用钢尺量2、监测基坑支护监测由专人负责,各监测项目、测点布置和精度要求等要求见下表序监测项目位置或监测对象仪器监测精度测点布置1 支护结构水平位移支护结构上端部经纬仪 1.0米米间距15米2 周边土体沉降支护结构周边土体水准仪 1.0米米间距15米。
支护桩监理细则范文一、项目背景及目的二、监理责任和义务1.监理单位应具有相应的资质和技术实力,派遣合格的工程师和技术人员进行监理工作,负责监理文件的编制和现场监督。
2.监理单位须与施工单位保持良好的沟通和协调,及时处理施工中出现的问题。
3.监理单位应参与施工方案的评审,向施工单位提供技术支持和建设意见。
4.监理单位应对施工现场进行监督,检查施工质量和进度,并及时向建设单位报告。
5.监理单位应建立和维护完整的监理档案,对施工过程进行全面记录。
三、监理方法和要求1.施工准备阶段,监理单位应验证施工单位的资质及施工方案的可行性,向施工单位提供技术指导。
2.施工过程中,监理单位应对施工现场进行巡查,检查工程质量和施工进度,及时发现并纠正问题。
3.监理单位应对施工单位的材料采购进行抽检,确保材料符合设计要求和规范。
4.施工过程中,监理单位应对支护桩的钢筋、混凝土浇筑、围护结构等工序进行质量检查,检查合格方可进行下一道工序。
5.监理单位应定期召开工程例会,向建设单位和施工单位汇报工程进度和质量情况,并协调解决问题。
四、质量控制和安全保障1.监理单位应对施工现场进行安全检查,确保施工过程中的安全措施得到落实。
2.施工单位应按照设计要求和规范进行施工,确保支护桩的质量和安全。
3.监理单位应定期组织质量检查和安全培训,提高施工单位的安全意识和技术水平。
4.监理单位应及时处理和报告施工中的安全隐患,确保施工过程中的安全。
五、监理报告和领导承诺1.监理单位应按照合同要求和监理计划,及时提交监理报告,报告内容应包括施工进度、质量情况、存在的问题和改进措施等。
2.监理单位应定期向建设单位汇报工程进展情况和质量检查结果,提出建设意见和改进措施。
3.建设单位应对监理单位的工作进行评价和表彰,建设单位应支持监理单位的独立监理工作,确保监理工作的公正和有效性。
六、监理文件和档案管理1.监理单位应建立和维护完整的监理文件和档案,包括设计文件、技术交底记录、施工日志、质量检查记录等。
目录一、工程概况 (2)二、工作内容 (3)三、监理工作依据 (4)四、监理工作控制要点 (4)五、监理工作工程质量控制方法和措施 (4)六、监理旁站点 (8)七、监理检查记录表 (8)八、安全监理 (9)九、关于进度、投资、合同等管理 (10)拉森钢板桩监理细则一、工程概况:1、工程名称:横扇综合楼2、工程地址:吴江区横扇镇渔湾大道北侧,横扇大道西侧3、建筑面积:总建筑面积16613.50平方米4、建设单位:苏州市吴江区松陵农村经济投资发展有限公司5、设计单位:苏州筑源规划建筑设计有限公司6、施工单位:吴江市梅堰建筑工程有限公司7、监理单位:苏州易中建设咨询监理有限公司A、建筑特征:拟建工程用地面积7121 m2,建筑面积约16831m2,本次拟建共计1个单体,南侧为2F农贸市场,北侧为11F酒店。
本次拟建建筑物只在酒店下部含地下一层地下室,地下室埋深约为±0.00下4.50m,本基坑开挖深度约为4.50m。
1、场地地形地貌:拟建场地位于苏州市吴江区横扇镇渔湾大道北侧,横扇大道西侧。
现场地为空地,地势总体平坦,局部稍有起伏,场地内无明河及明塘分布。
2、场地土层分布:3工程水文地质条件本场地地下水主要为孔隙潜水、承压水:孔隙潜水主要赋存于第①层素填土中,受大气降水及地表径流补给,通过自然蒸发和侧向径流排泄。
勘察期间测得孔隙潜水初见水位和稳定水位见表2.3.2.1和表2.3.2.2:承压水主要赋存于第⑦粉土、⑩粉砂层中,本次勘察在J1、J2号孔中测得⑦层承压水初见水位标高约-20.0m,稳定水位标高0.00~0.50m二、工作内容:本工程监理的主要内容是:用科学、系统的监理手段,根据设计图纸、施工合同、国家现行规范和法规,对该工程项目进行全过程、全方位的旁站监督;做好组织协调工作;根据监理合同的约定时限和甲方预定的合理的监理目标,全面维护甲方的合法权益,为甲方提供技术、经济、法律方面的咨询意见。
拉森钢板桩监理细则一、监理人员的资质和职责1.监理人员应具备相关工程技术专业背景,具备拉森钢板桩施工和监理经验。
2.监理人员应全程参与拉森钢板桩的监理工作,包括施工准备、施工过程以及验收阶段。
3.监理人员应详细了解设计文件和施工方案,并与施工单位进行沟通,确保施工按照设计要求进行。
二、施工准备1.施工前,监理人员应核查施工单位的各项资质证件,包括施工许可证和相关技术人员的资质证明。
2.监理人员应检查施工现场的地质情况,包括土质、地下水位等,以确保拉森钢板桩的稳定性和安全性。
3.监理人员应检查施工设备的完好性和使用合理性,确保施工设备满足施工要求。
三、施工过程监控1.监理人员应定期巡视施工现场,检查拉森钢板桩的施工进度和施工质量。
2.监理人员应随时检查拉森钢板桩的垂直度和平整度,确保符合设计要求。
3.监理人员应检查拉森钢板桩的连接方式和焊缝质量,确保连接牢固可靠。
4.监理人员应检查拉森钢板桩的锈蚀和变形情况,确保不影响结构的稳定性。
四、材料使用监控1.监理人员应检查拉森钢板桩的材料合格证明和质检报告,确保材料符合相关标准。
2.监理人员应随时检查拉森钢板桩的存放和保护情况,确保材料不受损。
五、施工记录和报告1.监理人员应详细记录拉森钢板桩的施工过程和关键节点的检查结果。
2.监理人员应编写施工监理报告,包括施工进度、质量验收情况和存在的问题及解决方案等。
六、施工验收1.监理人员应参与拉森钢板桩的验收工作,包括外观质量检查和功能性能测试等。
2.监理人员应对拉森钢板桩的验收结果提出专业意见,确保完工的拉森钢板桩达到设计要求和规范要求。
通过以上的细则,可以有效地进行拉森钢板桩的监理工作,确保施工过程和施工质量达到设计要求和规范要求,提高工程的安全性和质量。
监理人员应具备相关专业能力和经验,严格执行监理工作的各项要求,确保项目的顺利进行。
桩基工程监理实施细则一、引言桩基工程是土木工程中常见的一种基础施工方式,对于保证建筑物的安全性和稳定性起着至关重要的作用。
为了确保桩基工程的质量和安全,监理工作显得尤为重要。
本文档旨在制定桩基工程监理的实施细则,以规范监理工作的内容和要求,提高桩基工程的施工质量,保障建筑物的安全。
二、监理工作内容1.前期准备阶段在桩基工程施工前,监理人员应认真组织开展前期准备工作,主要包括以下内容:(1) 桩基工程的设计审核:对设计图纸和相关技术文件进行审核,确保设计合理,符合相关工程规范和标准;(2) 施工方案的审核:对施工方案进行审核,确保施工方案符合设计要求,能够保证工程质量和施工安全;(3) 施工材料的检查:对施工所需的材料进行检查,确保材料质量符合相关标准和规范要求;(4) 施工人员的资质审核:对参与桩基工程施工的人员进行资质审核,确保其具备相关工作经验和技能;(5) 施工机械设备的检查:对施工中所需的机械设备进行检查,确保设备完好,并符合相关安全要求。
2.施工阶段监理(1)施工现场巡查:监理人员应定期到施工现场进行巡查,检查施工质量和安全状况,发现问题及时进行整改;(2)材料验收:监理人员应对施工过程中所使用的材料进行验收,确保材料的质量符合要求,并及时出具验收报告;(3)基坑开挖监理:监理人员应对基坑开挖进行监督,确保开挖施工符合设计要求,并进行必要的测量和记录;(4)钢筋绑扎监理:监理人员应对钢筋绑扎进行监督,确保钢筋连接牢固,并符合相关规范要求;(5)混凝土浇筑监理:监理人员应对混凝土浇筑过程进行监督,检查混凝土的坍落度、浇筑质量等,确保混凝土浇筑符合要求;(6)桩基验收:监理人员应对桩基工程进行验收,检查桩体的外观质量、垂直度等,并进行必要的检测和试验;(7)施工记录和报告:监理人员应及时记录施工过程中的关键节点和问题,撰写监理报告,向项目负责人汇报。
三、监理工作要求1.独立、公正、客观:监理人员应独立行使职权,公正客观地进行监理工作,不受任何利益影响,保障建筑物的安全和质量。
钢板桩支护工程监理实施细则一、总则二、监理机构1.监理机构应具备相应的钢板桩支护工程技术及相关资质,并有从事该类工程监理经验。
2.监理机构的监理人员应根据具体工程规模和难度进行配置,保证施工全程的监理服务。
三、监理范围及任务1.监理机构应在项目开工前编制详细的监理计划,并开展施工前的工程技术交底工作。
2.监理机构应对施工方提交的施工方案进行审核,并提出合理化建议。
3.监理机构应定期检查施工现场,审查施工方的施工质量控制措施是否得以有效实施。
4.监理机构应监督工程施工各阶段的质量和安全控制,确保施工方按照相关规范进行施工。
5.监理机构应组织相关成员参与施工工艺和技术措施的论证,确保施工方案的科学性和可行性。
6.监理机构应审核施工方、工程设计单位和相关方的工程变更申请,并提出意见。
7.监理机构应及时记录和整理施工方的施工日志、验收记录和施工图纸等相关文件,形成完整的监理档案。
四、监理程序1.施工前阶段:-监理机构应对施工方案进行审核,确保满足设计要求和工程安全要求。
-监理机构应对施工方施工人员的资质进行查验,确保其具备相应的技术能力。
-监理机构应对施工现场进行初步勘察,了解地质情况和工地环境。
2.施工中阶段:-监理机构应定期检查施工现场,审核施工方的施工质量控制措施。
-监理机构应与施工方保持经常性的沟通和协调,解决工程实施中的技术问题。
-监理机构应开展特殊工艺过程的监理和检验,确保施工方按要求施工。
3.竣工验收阶段:-监理机构应参与竣工验收工作,审核施工方提交的相关验收文件。
-监理机构应与工程设计单位和施工方一起组织竣工验收会议,对工程质量和完工情况进行评审和复核。
五、监理报告1.监理机构应按照规定时间撰写监理报告,并抄送相关方。
2.监理报告应包括工程施工过程中的质量控制情况、安全事故和违规行为的处理情况及建议等内容。
3.监理报告应真实客观,确保无偏差地反映实际情况。
六、监理费用监理费用应按照合同约定和相关规定执行,监理机构应与施工方在合同中明确监理费用的支付方式和时间。

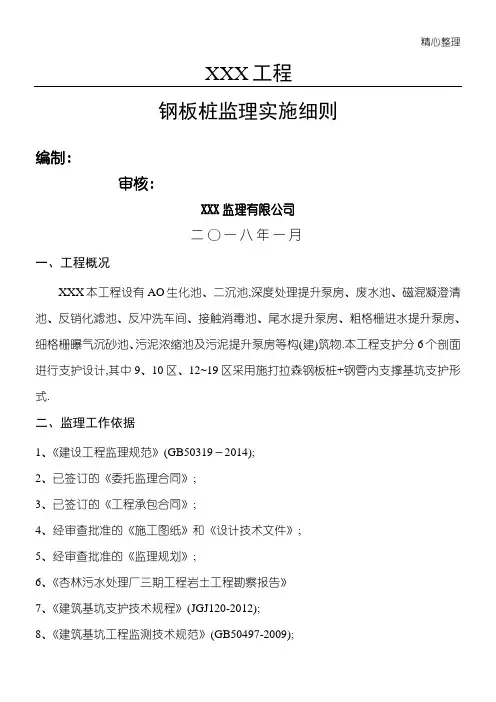

XXX工程钢板桩监理实施细则编制:审核:XXX监理XX二〇一八年一月一、工程概况XXX本工程设有AO生化池、二沉池,深度处理提升泵房、废水池、磁混凝澄清池、反销化滤池、反冲洗车间、接触消毒池、尾水提升泵房、粗格栅进水提升泵房、细格栅曝气沉砂池、污泥浓缩池及污泥提升泵房等构(建)筑物。
本工程支护分6个剖面进行支护设计,其中9、10区、12~19区采用施打拉森钢板桩+钢管内支撑基坑支护形式。
二、监理工作依据1、《建设工程监理规范》(GB50319-2014);2、已签订的《委托监理合同》;3、已签订的《工程承包合同》;4、经审查批准的《施工图纸》和《设计技术文件》;5、经审查批准的《监理规划》;6、《杏林污水处理厂三期工程岩土工程勘察报告》7、《建筑基坑支护技术规程》(JGJ120-2012);8、《建筑基坑工程监测技术规范》(GB50497-2009);9、《建筑地基基础工程施工质量验收规范》(GB50202-2002);10、《建筑地基基础技术规范》(DBJ13-07-2006);三、监理控制要点监理在钢板桩施工全过程,按事前、事中、事后进行全面严格而有效的控制。
1、审查钢板桩分项工程施工方案。
2、本分项工程必须由有认可资质的专业化施工队伍施工。
若系分包则要求对拟选分包单位资质、施工营业执照、施工业绩进行申报,得到监理与业主的批准后方可进场。
3、施工单位须编制分项工程的实施性施组方案,并要报监理审查。
监理要对方案、工艺的可行性、技术合理性及技术安全措施进行审查。
4、审查计划投入施工的设备型号、规格、技术状况,判定其能否满足要求。
5、对进场的设备的计量认证书、使用许可证进行检验确认。
6、审查上岗人员的上岗证书要求必须持证上岗,必要时进行考核。
7、钢板桩进场前需要检查整理,发现缺陷随时调整,在运输和堆放时尽量不使其弯曲变形,避免碰撞,尤其不能将锁口碰坏。
8、桩打入前将桩尖处的凹槽底口封闭,避免泥士挤入,转角处采用90度转角桩。
目录-、工程概况 (2)二、工作内容 (3)三、监理工作依据 (4)四、监理工作控制要点..............五、监理工作工程质量控制方法和措施六、监理旁站点 (8)七、监理检查记录表 (8)八、安全监理 (9)九、关于进度、投资、合同等管理 (10)拉森钢板桩监理细则、工程概况:1、工程名称:横扇综合楼2、工程地址:吴江区横扇镇渔湾大道北侧,横扇大道西侧3、建筑面积:总建筑面积16613.50 平方米4、建设单位:苏州市吴江区松陵农村经济投资发展有限公司5、设计单位:苏州筑源规划建筑设计有限公司6、施工单位:吴江市梅堰建筑工程有限公司7、监理单位:苏州易中建设咨询监理有限公司A 、建筑特征:拟建工程用地面积7121 m2,建筑面积约16831m2,本次拟建共计1个单体,南侧为2F农贸市场,北侧为11F酒店。
本次拟建建筑物只在酒店下部含地下一层地下室,地下室埋深约为土0.00下4.50m,本基坑开挖深度约为4.50m。
1 、场地地形地貌:拟建场地位于苏州市吴江区横扇镇渔湾大道北侧,横扇大道西侧。
现场地为空地,地势总体平坦,局部稍有起伏,场地内无明河及明塘分布。
2、场地土层分布:地基土构成、特征一览表表2.2工程水文地质条件本场地地下水主要为孔隙潜水、承压水:孔隙潜水主要赋存于第①层素填土中,受大气降水及地表径流补给,通过自然蒸发和侧向径流排泄。
勘察期间测得孔隙潜水初见水位和稳定水位见表2.321 和表2.322 :初见水位表2.3.2.1稳定水位表2.3.2.2承压水主要赋存于第⑦粉土、⑩粉砂层中,本次勘察在J1、J2号孔中测得⑦层承压水初见水位标高约-20.0m,稳定水位标高0.00〜0.50m二、工作内容:本工程监理的主要内容是:用科学、系统的监理手段,根据设计图纸、施工合同、国家现行规范和法规,对该工程项目进行全过程、全方位的旁站监督;做好组织协调工作;根据监理合同的约定时限和甲方预定的合理的监理目标,全面维护甲方的合法权益,为甲方提供技术、经济、法律方面的咨询意见。
拉森钢板桩监理细则A..4工程监理实施细则()内容提要:专业工程特点监理工作流程监理工作要点监理工作方法及措施项目监理机构(章):专业监理工程师:XXX(签字、执业印章):日期:XXX监制2.8钢板桩施工质量监理细则一、质量标准:(一)依据标准:应符合国家标准GBJ202-83《地基与基础工程施工及验收规范》(二)基本要求:打桩前进行系统的轴线复合,板桩轴线偏差应控制在20mm以内。
插桩时垂直偏差不得超过0.5%桩尖位于软土时,以桩尖达到设计标高为符合要求,桩顶允许偏差应控制在-50~+100mm范围。
板桩打入后,允许位置偏移100mm垂直度应控制在1%以内。
钢筋砼板桩这间缝隙,用于防渗时不得大于20mm,用于挡土时不得大于25mm。
(三)允许偏差项目:1、钢板桩允许偏差值:高度允许偏差±3MM宽度绝对偏差+10MM~-5MM弯曲挠度用2M长锁口榜样能顺利通过全长,挠度小于1%桩端平面应平整,倾斜小于3MM。
2、钢筋砼板桩允许偏差值:横截面相对两边之差5MM凸榫和凹榫±3MM保护层厚度±5MM桩尖对桩轴线位移10MM桩身弯曲矢高≤0.1%桩长且≤10MM3、木板桩允许偏差值:厚度-10MM凸榫和凹榫±2MM桩身弯曲矢高0.3%桩长二、风险分析:板桩做为支护,档土结构与地下连续墙,搅拌桩相比,刚度较小。
设计,施工中不严肃对待,将发生基坑(槽)失稳,渗水漏浆泥,引起周围地基土沉降,对周围建筑物,管线造成破坏。
施工中经常发生的变乱为:1、桩身断裂2、桩顶碎裂3、沉桩达不到设计要求4、桩身倾斜。
桩身断裂原因分析:1、桩身在施工过程中出现较大弯曲,在反复的集中荷载作用下,当桩身不能承受抗弯强度时,即产生断裂。
2、桩在重复长工夫进攻中,受拉、压应力,如拉应力过大,混凝土发生破碎,桩身即断裂。
3、制作桩的水泥标号不合要求,砂、石中含泥、碎石量偏大,施工时该处断裂。
桩顶碎裂原因分析:1、桩顶强度不够2、桩身外形质量不符合规范要求3、施工机具选择或使用不妥,尤其要分析桩锤重量及击打次数4、桩顶与桩帽接触面不屈5、沉桩时桩顶未加缓冲垫或缓冲垫损坏后,未及时更换。
XXX工程钢板桩监理实施细则编制:审核:XXX监理有限公司二〇一八年一月一、工程概况XXX本工程设有AO生化池、二沉池,深度处理提升泵房、废水池、磁混凝澄清池、反销化滤池、反冲洗车间、接触消毒池、尾水提升泵房、粗格栅进水提升泵房、细格栅曝气沉砂池、污泥浓缩池及污泥提升泵房等构(建)筑物。
本工程支护分6个剖面进行支护设计,其中9、10区、12~19区采用施打拉森钢板桩+钢管内支撑基坑支护形式。
二、监理工作依据1、《建设工程监理规范》(GB50319-2014);2、已签订的《委托监理合同》;3、已签订的《工程承包合同》;4、经审查批准的《施工图纸》和《设计技术文件》;5、经审查批准的《监理规划》;6、《杏林污水处理厂三期工程岩土工程勘察报告》7、《建筑基坑支护技术规程》(JGJ120-2012);8、《建筑基坑工程监测技术规范》(GB50497-2009);9、《建筑地基基础工程施工质量验收规范》(GB50202-2002);10、《建筑地基基础技术规范》(DBJ13-07-2006);三、监理控制要点监理在钢板桩施工全过程,按事前、事中、事后进行全面严格而有效的控制。
1、审查钢板桩分项工程施工方案。
2、本分项工程必须由有认可资质的专业化施工队伍施工。
若系分包则要求对拟选分包单位资质、施工营业执照、施工业绩进行申报,得到监理与业主的批准后方可进场。
3、施工单位须编制分项工程的实施性施组方案,并要报监理审查。
监理要对方案、工艺的可行性、技术合理性及技术安全措施进行审查。
4、审查计划投入施工的设备型号、规格、技术状况,判定其能否满足要求。
5、对进场的设备的计量认证书、使用许可证进行检验确认。
6、,必要时进行考核。
7、钢板桩进场前需要检查整理,发现缺陷随时调整,在运输和堆放时尽量不使其弯曲变形,避免碰撞,尤其不能将锁口碰坏。
8、桩打入前将桩尖处的凹槽底口封闭,避免泥士挤入,转角处采用90度转角桩。
9、桩打入时先施工导向桩、然后焊接围樯、沿围檣依次打入钢板桩并入围樯焊接牢固。
钢板桩监理细则范文钢板桩是一种广泛应用于土木工程中的深基坑支护结构。
钢板桩施工质量的优劣直接关系到工程的安全可靠性和使用寿命。
因此,制定并实施一套完善的钢板桩监理细则对于保证工程质量具有重要意义。
以下是一份钢板桩监理细则的范本,供参考。
一、施工前的准备工作:1.审查施工企业资质及技术人员资格,确保具备相应的施工能力;2.审查施工方案、设计文件及各项材料的质量证明文件,确保符合法规和规范要求;3.对施工现场进行踏勘,检查相关设备、机械的安全性,并制定相应的安全措施;4.编制施工计划,并与建设单位及相关监理、设计单位进行沟通和协商。
二、施工的实施:1.施工质量管控措施:(1)检查钢板桩的制造厂家,要求提供生产检验报告,并进行材料检测;(2)对施工现场进行巡检,保证施工质量符合要求;(3)督促施工方建立相关管理制度,并核查实施情况;(4)依据施工进度,抽查钢板桩的制作和安装过程,及时发现和解决存在的问题。
2.保证质量的方案措施:(1)根据钢板桩施工图纸,检查和核实施工方案;(2)要求钢板桩的制造厂家提供相应的技术说明书和施工指导;(3)对施工现场的钢板桩进行检查,确保符合要求,并随时记录施工情况;(4)对施工方钢板桩的测量数据和成品检验结果进行监督,确保质量符合设计要求。
3.施工安全措施:(1)督促施工方建立安全管理制度,并核查实施情况;(2)对施工现场进行巡查,检查相关设备、机械的安全操作规范;(3)组织相关安全培训,提高工人的安全意识和技能;(4)随时记录施工现场的安全情况,及时发现和解决安全问题。
4.进行质量验收:(1)依据施工规范和设计要求,对钢板桩的质量进行验收;(2)抽查钢板桩的施工记录和质量检测报告,确保数据真实可靠;(3)编制质量验收报告,并与建设单位和相关单位进行确认;(4)整理施工档案和检测资料,进行合理的存档管理。
三、施工后的收尾工作:1.进行工程竣工验收,并参与验收工作;2.编制竣工资料,包括相关施工记录、质量检验报告和施工档案;3.提供工程保修文件和使用维护说明书;4.进行期末结算,并编制相应的工程决算书。
§2.8 钢板桩施工质量监理细则一、质量标准:(一)依据标准:应符合国家标准GBJ202083《地基与基础工程施工及验收规范》(二)基本要求:打桩前进行系统的轴线复合,板桩轴线偏差应控制在2020以内。
插桩时垂直偏差不得超过0.5%桩尖位于软土时,以桩尖达到设计标高为符合要求,桩顶允许偏差应控制在-50~+100mm范围。
板桩打入后,允许位置偏移100mm垂直度应控制在1%以内。
钢筋砼板桩这间缝隙,用于防渗时不得大于2020,用于挡土时不得大于25mm。
(三)允许偏差项目:1、钢板桩允许偏差值:高度允许偏差±3MM宽度绝对偏差+10MM ~-5MM弯曲挠度用2M长锁口样板能顺利通过全长,挠度小于1%桩端平面应平整,倾斜小于3MM。
2、钢筋砼板桩允许偏差值:横截面相对两边之差5MM凸榫和凹榫±3MM保护层厚度±5MM桩尖对桩轴线位移10MM桩身弯曲矢高≤0.1%桩长且≤10MM3、木板桩允许偏差值:厚度-10MM凸榫和凹榫±2MM桩身弯曲矢高0.3%桩长二、风险分析:板桩做为支护,档土结构与地下连续墙,搅拌桩相比,刚度较小。
设计,施工中不严肃对待,将发生基坑(槽)失稳,渗水漏浆泥,引起周围地基土沉降,对周围建筑物,管线造成破坏。
施工中经常发生的事故为:1、桩身断裂2、桩顶碎裂3、沉桩达不到设计要求4、桩身倾斜。
桩身断裂原因分析:1、桩身在施工过程中出现较大弯曲,在反复的集中荷载作用下,当桩身不能承受抗弯强度时,即产生断裂。
2、桩在反复长时间打击中,受拉、压应力,如拉应力过大,混凝土发生破碎,桩身即断裂。
3、制作桩的水泥标号不合要求,砂、石中含泥、碎石量偏大,施工时该处断裂。
桩顶碎裂原因分析:1、桩顶强度不够2、桩身外形质量不符合规范要求3、施工机具选择或使用不当,尤其要分析桩锤重量及击打次数4、桩顶与桩帽接触面不平5、沉桩时桩顶未加缓冲垫或缓冲垫损坏后,未及时更换。
唐山市盈和瑞环保设备生产项目工程监理实施细则编制人:审批人:监理单位:瑞和安惠项目管理集团有限公司编制日期: 2017 年 9 月 26日一、工程项目概况本项目选址在曹妃甸工业区新兴产业园区,项目产品为处理城乡有机废弃物的搪瓷拼装反应器及大中型沼气工程成套设备。
项目计划总投资 31000 万元,年产搪瓷拼装钢板 300000 张,储气膜 1000。
项目占地92亩,总建筑面积34500平米,建筑防火等级为二级,火灾危险性分类为丙类,建筑高度为10.35米。
购置搪瓷拼装板生产线等设备,建设办公楼、厂房、宿舍楼、研发楼、食堂等设施及相关辅助设施3二、监理工作目标1、质量控制目标:施工合同规定的质量等级2、进度控制目标:施工合同规定的工期要求3、投资控制目标:将投资控制在投资计划范围内4、安全控制目标:严格按《建设工程安全生产管理条例》认真落实各项工作三、监理工作依据1、中华人民共和国建筑法2、建设工程监理规范(GB50319—2000)3、建设工程质量管理条例4、建设工程安全生产管理条例5、建设工程监理合同6、建设工程施工合同7、与本工程建设有关的法律法规8、全部设计文件(包括地质勘察报告、设计图、设计说明及相关的通用图)9、有关建设工程技术标准及国家和行业、省、市颁布的施工验收规范、设计规范、施工技术规范和规定,质量检验评定标准等。
四、质量控制目标及措施(一)质量目标:根据建设单位与工程承包单位所签订的施工合同,工程达到合格标准。
严格质量控制,争创质量一流。
(二)质量控制程序及内容1、质量的事前控制:(1)掌握和熟悉质量控制的技术依据。
(2)审查施工队伍的资质。
(3)施工所需原材料、半成品的质量控制。
(4)施工机械的质量控制。
(5)审查施工图纸。
(6)审查施工单位提交的施工组织设计或施工方案。
(7)生产作业环境、管理环境改善的措施。
1)协助施工单位完善质量保证体系。
2)主动与质量监督站联系,争取支持与帮助。
钢板桩支护工程监理实施细则GD 钢板桩监理实施细则目录一、工程概况二、工作内容三、监理工作依据四、监理工作控制要点五、监理工作工程质量控制方法和措施六、监理旁站点七、监理检查记录表八、安全监理九、关于进度、投资、合同等管理一、工程概况1.工程名称:2.工程地址:3.计划工期:4.工程规模:5.建筑面积:6.建设单位:7.设计单位:8.施工单位:9.监理单位:基本情况:本工程位于佛山市南海区,地形地貌为珠江三角洲冲积平原和第四系残丘地带,地势起伏不大。
工程所经之处为工业区厂房、街道、荒地和山丘。
地质概况为人工填土层、第四系三角洲冲淤积层、第四系风化残积积层及第三系风化基岩。
地下水类型主要为基岩裂隙水,流量大,流砂多。
场地环境类型属II类,按地层渗透性分类属B类。
二、工作内容本次监理工作的主要内容包括:对钢板桩支护、防渗、降水等工程质量进行监督、检查和记录,发现问题及时提出整改措施,确保工程质量达到设计要求。
三、监理工作依据监理工作依据包括:《建筑工程监理规定》、《建筑工程质量管理规定》、《建筑工程施工质量验收标准》、《建筑工程质量检测规范》等相关法律法规和标准规范。
四、监理工作控制要点1.施工前的准备工作:包括对施工方案、施工图纸、施工计划等进行审核,对施工现场进行勘察和检查,确保施工前的准备工作符合相关要求。
2.施工过程的监督:包括对施工现场的安全生产、环境保护等进行监督,对施工过程中的质量问题进行及时发现和整改,确保施工过程符合相关要求。
3.施工结束后的验收:包括对施工成果进行验收,对工程质量进行评估,确保工程质量符合设计要求和标准规范。
五、监理工作工程质量控制方法和措施1.钢板桩的安装质量控制:包括对钢板桩的垂直度、水平度、位置等进行检查和监督,确保钢板桩的安装质量符合相关要求。
2.防渗措施的质量控制:包括对防渗材料的质量进行检查,对施工过程中的防渗措施进行监督,确保防渗措施的质量符合相关要求。
3.降水设施的质量控制:包括对降水设施的布置、安装、使用等进行监督和检查,确保降水设施的质量符合相关要求。
六、监理旁站点监理旁站点包括:施工现场、材料加工厂、材料供应商等,对这些旁站点进行监督和检查,确保工程质量符合相关要求。
七、监理检查记录表监理检查记录表是监理工作中的重要文书,记录了监理工作中的重要信息,包括施工现场的安全生产、环境保护、工程质量等方面的情况。
八、安全监理安全监理是监理工作中的重要内容,包括对施工现场的安全生产、环境保护等方面进行监督和检查,确保施工过程中的安全和环保符合相关要求。
九、关于进度、投资、合同等管理进度、投资、合同等管理是监理工作中的重要内容,包括对施工进度、投资情况、合同履行等方面进行监督和检查,确保工程进度和投资符合合同要求。
1.业主与承包人之间的《工程承包合同》是工程建设的基础文件,规定了双方的权利义务和责任。
2.设计图纸及施工技术说明是工程建设的重要文件,必须符合国家标准和规范要求,保证工程质量和安全。
3.《施工现场临时安全用电及时规范》46-2005是保障施工现场电气安全的重要标准,必须严格执行。
4.被批准的施工组织设计必须包括工程建设的施工方案、技术措施、安全保障等内容,符合国家标准和规范要求。
5.本工程监理规划必须包括监理组织机构、监理工作内容、监理人员资质等内容,保证监理工作的有效性和合法性。
6.《建设工程监理规范》GB/T-2013是监理工作的基本标准,监理必须按照规范要求进行工作。
7.《建筑地基基础工程施工质量验收规范》GB -2002是保障工程建设质量的重要标准,必须严格执行。
8.《建筑桩基检测技术规范》106-2003是保障工程建设桩基质量的重要标准,必须严格执行。
四、监理工作控制要点在钢板桩、锚杆施工全过程中,监理必须按照事前、事中、事后的要求进行全面、严格、有效的控制。
具体要点如下:1.审查钢板桩、锚杆分项工程施工队伍及其施工方案。
2.本分项工程必须由有认可资质的专业化施工队伍施工。
如果是分包,必须经过监理和业主批准后方可进场。
3.施工单位必须编制分项工程的实施性施工方案,并报监理审查。
监理要对方案、工艺的可行性、技术合理性及技术安全措施进行审查。
4.审查计划投入施工的设备型号、规格、技术状况,判定其是否能满足钢板桩、锚杆等施工工艺要求。
5.对进场的设备进行检验确认,包括液压振动锤、汽车起重机、经纬仪、水准仪、切割机、电焊机、水泵、钻机、张拉千斤顶、高压油泵、油压表的计量认证书、使用许可证。
6.审查上岗人员的上岗证书,要求必须持证上岗,必要时进行考核。
7.对各项施工数据进行跟踪检查,严格要求施工单位控制在规定的允许范围内。
8.抗拨力试验按设计规定的类型、数量进行,具体位置会同施工、设计、检测单位确定,试验要按批准的方案进行。
9.全部工程完成后,按规范要求及批准的方案进行验收试验。
10.拉森钢板桩施工要注意以下事项:10.1.凡拉森钢板桩有弯曲破损,锁口不合格的应先进行整修,达到要求后方能使用。
10.2.钢板桩打入后要及时检查其垂直度,当有较大误差时要拔起重新施打,使障碍物挤走或碎裂再将钢板桩打入。
10.3.振动锤和钢板桩纵轴应在同一垂直线上,应保持垂直、平正。
10.4.所有连系梁及角撑驳长时接点为对接焊缝(或用加邦焊接)。
12.降水井施工要注意以下事项:12.1.降水管井施工中连续钻曀,应及时进行洗井,不应搁置时间过长。
完成施工洗井后,应进行单井试验性抽水,测量出水量、降深及影响半径,以确定是否满足设计要求,或适当更改井点间距距离及井深。
12.2.抽水期间,施工单位应派专职人员24小时值班,分三班,每班2人。
13.对基坑开挖的要求在进行基坑开挖前,必须编制具有针对性的土方开挖方案。
开挖过程中,必须按照“分层开挖,先撑后挖”的原则进行,并及时进行支护,严禁超挖。
此外,基坑边界周围地面必须设立排水沟,以避免漏水、渗水进入坑内。
在基坑边缘地面,不得堆放超出设计允许荷载的材料、弃土和设备(特别是重型机械)等。
如果必须在基坑边作业,必须采取有效的处理措施,如设平台、做深基础等。
在开挖过程中,必须均衡开挖,严格控制开挖高差。
在软土基坑中,开挖高差不宜大于1m。
机械挖土时,必须在基坑及坑壁留200至400m厚土层用人工挖掘修整。
土方开挖至设计标高后,必须及时浇捣垫层,作到坑底满封闭,并及时进行地下结构施工。
运土方的汽车及挖掘机,不得勾、挖、碰撞支护桩;不得在支护桩体上来回行驶、辗压。
汽车出入的路口处要铺上钢板。
13.6.对支护地段施工完不久的边坡顶部,应避免重型设备和大量材料堆放,禁止重型车辆通行。
在地下结构完成并完成外防水施工后,地下室结构混凝土强度达到设计要求后,应及时回填地下室墙外土方,回填土应分层夯实。
开挖过程中应对建筑物进行沉降观测,如有特殊情况应立即停止开挖并采取有效措施处理。
14.___开挖还须注意以下问题在进行土方开挖时,必须注意挖土机械的选择:大面积挖土采用中型反铲式挖土机,较密集桩承台位置采用小型挖土机开挖,密集桩承台位置采用人工开挖。
在开挖前必须确定开挖顺序、开挖路线以及机械基坑斜道的设置。
15.雨季施工措施在雨季开挖基坑时,必须注意开挖边坡稳定。
可适当放缓开挖边坡。
承台挖至垫层标高之后,立即浇筑好混凝土垫层,防止雨水泡槽。
基础工程应开设排水沟,雨后积水应设置防护栏或警告标志。
所有机械设备必须设置在地势较高、防潮避雨的地方,并要搭设防雨棚。
根据地形对场地排水系统进行疏通以保证水流畅通、不积水;并要防止邻近地区水倒灌进入场内。
临时道路路基碾压坚实,经常维修和保养以保证通行,特别在雨季中要有专人和班组进行维护。
在施工现场必须做好排水设施,基坑外必须设防洪沟。
在工地四周边均设集水沟和集水井,并配足水泵。
在雨季来临前,必须对施工现场的临时设施进行全面检查。
若漏雨应及时进行修复,不得让材料和机具受雨淋和被雨水淹没。
16.___开挖对钢板桩的保护在进行土方开挖时,必须注意对钢板桩的保护。
对于施工完不久的边坡顶部,应避免重型设备和大量材料堆放,禁止重型车辆通行。
16.1.在挖掘基坑时,必须严格沿着桩四周对称分层开挖,以减少土压力对桩的影响。
16.2.对于桩与桩之间的土方开挖,不得使用挖土机,必须采用人工开挖。
16.3.在___开挖前,必须根据施工图纸指定土方开挖流向和挖土机行走路线,并避开有基础桩的位置。
在土方开挖过程中,必须有专人进行指挥,控制挖土机不得压在桩的位置上,挖土时不得碰撞工程桩。
17.需要说明的相关事项17.1.在施工过程中,根据实际情况可以适当修改方案。
17.2.在施工过程中,必须加强监测。
监测可以采用人工监测和仪器监测相结合的方法,以监测边坡的位移,以便及时采取相应措施。
17.3.在基坑开挖和施工过程中,必须按照DBJ/T15-20-97规程要求进行现场监测。
17.4.建设单位必须提供建筑红线外30米以内的地面建(构)筑物的结构、基础情况和地下有关电力、电讯、给、排水、煤气等管线以及人防设施的埋深、走向等有关资料。
17.5.在拔除拉森钢板桩前,为保证周围道路及建筑的安全,必须用砂进行回填,并用水冲密实回填砂。
18.基坑施工意外情况的应急措施。
18.1.在基坑和地下室施工期间,必须监测水平位移。
当有危险情况出现时,可以采取以下措施:18.2.使用挖土机械削坡,坡顶卸荷。
18.3.在坡脚处使用砂袋或填土压载。
18.4.当钢板桩漏水、流水,坑内降水及开挖使坑外地面或道路下沉、建筑物倾斜、管道断裂时,必须立即停止坑内降水和挖土,并立即用粘土或碎布阻塞夯实再加化学浆液处理钢板桩的渗漏。
当地面有裂缝出现时,必须及时用水泥砂浆封堵。
18.5.在基坑和地下室施工期间,必须设立值班制度,成立应急领导小组和现场监测小组。
18.6.在基坑开挖前,必须做好基坑抢险加固准备工作,包括建立基坑监测住处反馈系统、反压土料的来源与运输、储备止水堵漏的必要器材、加固用的钢材、水泥、纤维袋等。
18.7.当基坑周围建筑物严重开裂、倾斜时,必须立即组织人员疏散,并补强加固或拆除,同时上报上级主管部门。
18.8.当基坑开挖反弹,地下室底板上浮甚至开裂时,必须及时进行基坑内外降水,在底板下打坑浮锚杆。
18.9.在基坑施工期间,必须按照59-2011的要求在施工现场配备急救器材和急救人员。
19.检验、监测及检测19.1.检验钢板桩时,必须遵守以下标准:序号检查项目允许偏差或允许值单位1 桩垂直度 <1 % 数值2 桩身弯曲度 <2% 1 数值3 齿槽平直度及光滑度 - -4 桩长度 - -1.施工场地应该提前平整,清除障碍物,如果场地低洼,需要回填至交工面。
2.按照设计图纸审核承包人的桩位放样,并进行现场抽验,抽检频率为20%-25%,要求桩位定位平面偏差<5㎝。
