弃土场挡防工程施工方案一、编制依据1. 设计图纸及技术要求:依据弃土场的设计图纸及技术要求,进行施工方案的编制。
2. 相关规范和标准:依据《公路路基施工技术规范》(JTG F10-2006)、《水土保持法》、《环境保护法》等相关规范和标准,编制施工方案。
3. 施工经验:依据本单位在类似工程中的施工经验,参考借鉴,编制施工方案。
二、工程概况1. 工程地点:本工程位于某弃土场,主要用于堆放道路施工过程中产生的弃土。
2. 工程内容:本工程主要包括弃土场的挡墙、排水设施等防护工程的施工。
3. 工程规模:挡墙长度约XX米,高度约XX米,排水设施包括排水沟、排水管等。
三、施工准备1. 人员组织:组建专业的施工队伍,明确各岗位职责,确保施工顺利进行。
2. 材料准备:根据施工图纸及技术要求,提前准备所需的建筑材料,如水泥、砂石、钢筋等。
3. 机械设备:根据施工需要,准备相应的机械设备,如挖掘机、装载机、混凝土搅拌车等。
4. 施工图纸及技术交底:组织技术人员对施工图纸及技术要求进行详细解读,向施工人员进行技术交底,确保施工人员熟悉施工要求。
四、施工方法及工艺1. 挡墙施工:(1)基础处理:对挡墙基础进行处理,确保基础坚实、稳定。
(2)钢筋制作:根据设计要求,制作钢筋笼,并进行焊接。
(3)混凝土浇筑:采用现场搅拌的混凝土,进行挡墙的浇筑,确保混凝土强度符合设计要求。
(4)养护:混凝土浇筑完成后,进行养护,确保混凝土强度发展达到设计要求。
2. 排水设施施工:(1)排水沟施工:按照设计要求,开挖排水沟,并进行砌筑或浇筑,确保排水畅通。
(2)排水管施工:按照设计要求,铺设排水管,并进行连接,确保排水系统正常运行。
五、质量保证措施1. 质量管理体系:建立完善的质量管理体系,明确质量管理职责,确保施工质量。
2. 施工过程控制:加强施工过程中的质量控制,严格执行施工工艺及技术要求,确保施工质量。
3. 质量检测:对施工过程中的关键环节及重要部位进行质量检测,确保质量符合设计要求。
一、工程概况本工程位于XX地区,挡土墙设计为毛石混凝土挡土墙,主要用于防护边坡、稳定土体、改善地形等。
挡土墙结构包括基础、墙体、泄水孔、伸缩缝等部分。
二、施工准备1. 材料准备:水泥、砂、碎石、毛石、钢筋、模板等。
2. 机械设备:挖掘机、装载机、推土机、混凝土搅拌机、振捣器、切割机等。
3. 人员组织:项目经理、施工员、技术员、质检员、施工工人等。
三、施工工艺1. 基础施工(1)开挖基槽:根据设计图纸要求,采用挖掘机进行开挖,确保基槽深度和宽度符合设计要求。
(2)基底处理:对软弱地基进行处理,清除松软土层,换填好土或碎石(砾石)。
(3)基础浇筑:采用毛石混凝土浇筑,混凝土强度等级不低于C20。
2. 墙体砌筑(1)墙体砌筑:采用毛石混凝土砌筑,砌体厚度根据设计要求确定。
(2)墙体分段设置伸缩缝:按设计要求设置伸缩缝,间距为10-20m,缝宽2cm。
(3)墙体砌筑要求:墙面平整,垂直度符合要求。
3. 泄水孔设置(1)泄水孔设置:在墙体顶部、中部设置泄水孔,间距为5m。
(2)泄水孔材料:采用PVC管或钢筋,确保泄水孔通畅。
4. 伸缩缝设置(1)伸缩缝设置:在墙体分段处设置伸缩缝,缝宽2cm。
(2)伸缩缝材料:采用橡胶条或泡沫板等弹性材料。
5. 回填及压实(1)回填材料:采用砂石混合料,确保回填密实。
(2)回填压实:分层回填,每层厚度不大于20cm,采用振动压实。
四、质量控制1. 材料检验:水泥、砂、碎石、毛石等材料必须符合设计要求,并有出厂合格证和现场抽检试验报告。
2. 施工过程检验:对基础、墙体、泄水孔、伸缩缝等部分进行过程检验,确保质量符合设计要求。
3. 验收检验:挡土墙完成后,进行验收检验,确保工程质量合格。
五、安全措施1. 施工人员必须穿戴安全帽、安全带等防护用品。
2. 施工现场设置警示标志,确保施工安全。
3. 施工过程中,严格遵守操作规程,防止安全事故发生。
六、进度安排1. 施工前进行技术交底,明确施工要求。
弃土场新增挡土墙***弃土场位于既有娄邵铁路右侧山坳处,弃渣堆放较高,边坡较陡,对既有娄邵铁路存在一定的安全隐患,为保证既有铁路行车安全,满足继续堆渣的要求(***还约有1.4万方,明清堂还约有3.3万方),需在弃渣场的一侧新增一座挡土墙(详见后附平面图),护住坡脚,从挡墙顶往上刷坡,坡度为1:1,并按8m高一级设置平台。
经现场测量确认,挡墙长度约35米,高度6米,采用浆砌片石。

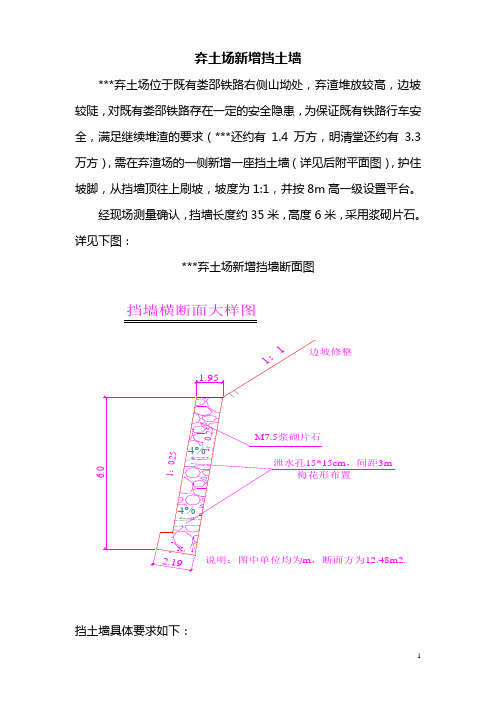

详见下图:***弃土场新增挡墙断面图挡墙横断面大样图挡土墙具体要求如下:1)砌体所用片石强度不得小于25MPa,片石厚度不小于150mm,基础与台身之间用石笋连接,以增强基础与台身之间的结合。
墙身采用M10水泥砂浆砌筑,砌筑时必须做到灰满缝严,不得出现水平通缝,墙胸外露部分用同标号水泥砂浆勾缝,墙顶用同标号的水泥砂浆抹面。
2)墙背填料内摩擦角为35°,挡墙基础应位于良好的天然地基上,基础埋深不得小于1米,基础承载力必须满足设计要求。
3)技术要求:在砌筑第一层时,湿润基础浆砌片石后再坐浆砌筑。
在墙身砌筑时采用样板挂线或两面立杆挂线,内、外面线保证顺直整齐,外面逐层收坡,在施工过程中要经常校正线杆,以保证砌体各部尺寸符合施工图纸要求。
砌体分层砌筑,2—3层为一个工作层,每一工作层大致找平,砌筑前每一石块均用净水洗净使其彻底饱和,所有石块应座于新拌砂浆之上,在砂浆凝固前,所有缝应满浆,石块固定就位。
相对长和短的石块应交错铺在同一层并和帮衬石或腹石交错锁结,上下层竖缝错开距离不小于100mm,可以用厚度不比缝宽大的石片填塞竖缝,片石应被砂浆包裹,砌筑上层时不能振动下层,不能在已砌筑好的砌体上翻掷、滚动和敲击石块。
选用表面整齐的块石作为角隅石及镶面石。
石砌筑完成后进行勾缝,勾缝凹槽宽度控制在10mm-20mm。
墙身沉降缝与基础沉降缝竖直贯通,用沥青麻筋填塞,各工作段的分段位置应在沉降缝处,各段水平缝要保持一致,相邻段的高差不易过大。
弃土场片石挡土墙施工方案一、前言弃土场挡土墙作为土石方工程中的一项重要工程,在工程实践中具有广泛应用。
而采用片石挡土墙作为弃土场挡土墙的施工方案,是一种经济、实用且美观的工程处理方式。
二、施工准备工作1. 材料准备•片石:选用坚固美观的片石,规格大小均匀。
•水泥:用于粘结片石。
•沙土:用于制作砌筑砂浆。
2. 设备准备•挖掘机:用于挖掘基坑。
•平地机:用于整平基坑底部。
•手持搅拌机:用于搅拌砂浆。
三、施工步骤1. 基坑开挖在弃土场选定位置开挖基坑,基坑深度根据挡土墙设计要求确定,底部应进行平整处理。
2. 制作基础在基坑底部浇筑一定厚度的碎石混凝土基础,保证挡土墙的稳固性。
3. 挡土墙砌筑3.1 铺设第一层片石将水泥砂浆均匀涂抹在基础上,然后将片石一层层铺砌,保证水平垂直度。
3.2 砌筑中间层在第一层片石上再次涂抹砂浆,然后继续铺设第二层片石,重复这一过程直至达到设计高度。
3.3 铺设顶层片石最后一层片石不用再涂抹砂浆,直接铺设并进行整齐敲实。
4. 结构加固为了增加挡土墙的稳定性,可以在墙体内部设置筋筋或加固柱。
四、施工质量控制1. 施工验收在施工完成后进行验收,检查挡土墙的垂直度、整体外观、墙体稳定性等。
2. 定期维护挡土墙施工完成后,需要定期进行检查和维护,确保墙体不会出现开裂脱落情况。
五、总结弃土场片石挡土墙施工方案在土石方工程中具有重要的应用价值,施工过程中需要严格按照设计要求进行,保证工程质量和安全性。
同时,对施工后的挡土墙进行定期检查维护,以延长其使用寿命。

一、工程概况本弃土场位于K23+200左侧300米,设计堆放量为6. 8万平方米,弃土场平均堆高3米,占地33. 8亩。
施工便道山岷江右岸过老桃关大桥接通G213,工程数量讣入本项口。
弃土场临河侧设置浸水挡墙。
该挡土墙采用][型结构,挡墙高分别为4m、5m、6m,墙长397m (具体尺寸详见附图),地基承载力不小于0. 35MPa o二、主要工程数量三、施工技术1、基础开挖:(1)在基础开挖开始之前通知监理工程师,以便检查、测量基础平面位置和现有地面标高。
在未完成检查测量及监理工程师批准之前不得开挖。
为便于开挖后检查校核,基础轴线控制桩应延长至基坑外加以固定。
(2)根据测量组放出的开挖线,清除施工区域内的树木、草皮、树根等杂物、障碍物,然后用挖机开挖基础土石方,开挖过程中密切关注边坡稳定性,如发现坑边缘顶面土有裂纹情况出现,应及时予以可幕的安全措施,确保开挖安全。
在距设计基础标高20cm左右时改用人工开挖清基。
(3)基础挖方应始终保持良好地排水,在挖方的整个施工期间都不致遭受水的危害。
(4)基坑开挖至图纸规定基底标高后,如基底承载力达不到设讣规定的承载力要求时,根据实际钻探(或挖探)及土壤实验资料提出地基处理的方案,报告监理工程师审查,并按监理工程师的指示处理。
开挖的基坑未经监理工程师批准之前,不得浇筑混凝土或砌筑坊工。
(5)基坑开挖完毕,报请监理工程师到现场监督检验,将检验情况填写地基检验表,报请监理工程师复验批准后,方可进行基础施工。
2、基础及墙身片石混凝土施工:(1)填充片石的数量不超过混凝土体积的25%,片石厚度不大于130mnu(2)片石的抗压强度应不小于30MPa,并不得低于混凝土级别。
片石在使用前应清扫、冲洗干净。
(3)片石应均匀放置于刚浇筑的混凝土上,其净距不小于100mm,片石表面离开墙身及基础的表面距离不得小于150mm。
(4)墙身按基础地质变化或按旷10m设置沉降缝,分段浇筑。
弃碴场挡土墙施工方案一、前言弃碴场是储存和处理固废、建筑垃圾等废弃物的地方,挡土墙则是用来限制和保护弃碴场区域的土壤不受侵蚀和滑坡的墙体。
施工挡土墙是弃碴场建设中的重要环节,必须符合规范,保证工程质量和环境安全。
二、施工准备工作1. 设计方案挡土墙的设计应满足当地的地质和环境要求,考虑到土壤的承载力、坡度、水文情况等因素,保证墙体的稳定性和安全性。
2. 施工区域清理在施工前,需要清理施工区域,确保地面平整,无障碍物,无植被遮挡。
3. 材料准备准备好所需的挡土墙施工材料,如砖块、混凝土、填土等,确保质量符合标准。
4. 人员配备配备有经验的施工人员和相关技术人员,确保施工过程中的安全和质量。
三、挡土墙施工步骤1. 基础处理在施工区域进行基础处理,挖掘基础槽,进行垫层和压实,确保基础平整牢固。
2. 墙体搭建根据设计方案,搭建挡土墙的墙体结构,采用适当的砖块或混凝土,保证墙体的稳固性和耐久性。
3. 墙体填土将填土逐层填充在挡土墙后部,进行压实,保证填土均匀分布,墙体与填土之间无缝隙。
4. 排水设计设计合理的排水系统,防止水土流失和墙体渗漏,确保挡土墙稳定。
5. 防护措施设置防护栏杆或警示标识,确保挡土墙周围的安全。
四、施工质量检查在挡土墙施工完成后,进行质量检查,检验墙体结构、填土均匀性、排水系统等是否符合规范,确保挡土墙的安全性和稳定性。
五、施工总结挡土墙施工是弃碴场建设中不可或缺的一部分,施工过程中要根据设计方案严格操作,保证施工质量,确保环境安全。
通过合理施工,可以有效保护弃碴场的土壤资源,降低土壤侵蚀和滑坡的风险,促进弃碴场的可持续发展。
以上是关于弃碴场挡土墙施工方案的相关内容,希望能为弃碴场建设提供一定的参考和指导。
弃土场新增挡土墙方案一、项目概述随着城市化的不断推进,大量工程建设产生了大量的弃土。
为了保护环境、减少土地资源的浪费,需要进行合理的弃土处理。
在弃土场中新增挡土墙是一种有效的解决方案。
二、方案目的新增挡土墙的目的是为了防止弃土场发生滑坡、泥石流等地质灾害,同时也可以有效地减少水土流失和保护周边环境。
三、方案设计1、确定挡土墙的位置和形状根据弃土场的实际情况,确定挡土墙的位置和形状。
一般来说,挡土墙应该设置在弃土场边缘,并且应该根据弃土场的地形和地貌来确定形状。
2、确定挡土墙的高度和长度挡土墙的高度和长度应该根据弃土场的实际情况来确定。
一般来说,挡土墙的高度应该能够阻止弃土的滑坡,长度应该能够覆盖整个弃土场。
3、确定挡土墙的材料挡土墙的材料应该具有耐久性、稳定性和抗侵蚀性等特点。
常用的材料包括混凝土、钢筋混凝土和浆砌石等。
四、方案实施1、施工准备在施工前,需要进行充分的准备工作,包括现场勘查、材料采购、机械设备准备等。
2、施工过程在施工过程中,需要采取相应的安全措施,保证工人和设备的安全。
同时,需要严格按照设计要求进行施工,确保挡土墙的质量和稳定性。
3、质量检测在施工完成后,需要对挡土墙进行质量检测,确保其符合设计要求和使用安全。
五、方案评估与优化针对实际运行情况进行监测和评估,及时发现并解决可能出现的问题。
同时根据评估结果进行优化改进,不断提升方案的效果和可持续性。
弃土场地租赁合同甲方(出租方):____________________乙方(承租方):____________________根据《中华人民共和国合同法》及相关法律法规的规定,甲乙双方本着平等、自愿、公平的原则,就以下事项达成如下弃土场地租赁合同:一、租赁物及用途1、1甲方将其拥有的弃土场地(以下简称“租赁物”)出租给乙方,用于乙方指定的用途。
2、2租赁物的具体位置、面积和状况详见本合同的附件。
二、租赁期限2、1本合同的租赁期限自______年______月______日起至______年______月______日止。
弃土场挡墙现场施工方法Document number:NOCG-YUNOO-BUYTT-UU986-1986UT中铁十九局集团南钦铁路N Q1标二工区弃土场挡墙施工方案DK26+733- DK36+编制:审核:批准:中铁十九局集团南钦铁路NQ1标2010年4月2日弃土场挡墙施工方案1.编制依据、铁路建设项目水土保持方案技术标准(TB10503-2005);、铁路边坡防护及防排水工程设计补充规定(铁建(2009)172号文);、《区间铁路申购用地图》;、《南钦隧参12-03图》;、开发建设项目水土流失防治标准(GB 50434-2008);、开发建设项目水土保持设施验收技术规程(SL387-2007)。
2.工程概况南钦铁路NQ1标二工区所辖施工里程DK26+733- DK36+,该段线路位于桂南丘陵地带,属于丘陵间丘间沟槽地貌。
地形波状起伏,高程75-145m,丘包与槽谷相同,相对高程一般不大于30m,局部相对高差稍大,自然坡度5°-25°;山包植被发育,多有覆土覆盖,基岩露头少,多为旱地或果林。
其中:隧道弃渣24万m3、路基弃土163万、桥梁弃土万m3,合计万断面方。
总共需要弃土场面积约合:471亩。
二工区线路位于北回归线以南,属亚热带海洋性季风气候。
夏季炎热湿度大,冬季温暖干燥。
季风气候显着,冬季多北风和东北风,夏季多偏南风,11月~3月大小寒潮成间歇性出现,但气温降低不大。
北部湾常是台风中心经过的区域,当台风侵袭时暴雨普降造成水患。
本线气候对施工影响不大,全年均可施工。
南宁市属亚热带湿润气候区,气候温和,雨量充足,季风交替规律明显,冰霜罕见,年平均霜期2~天,属海洋性和大陆性过渡气候。
气候温润,夏长冬短,宜于农作物生长,农林牧渔业发展。
南宁市年平均气温21.8℃;夏日最热为7月份,平均温度32.8℃,绝对高温44.4℃;元月份最冷,月平均温度10.3℃,历史最低温度-2.1℃;平均年降水量1346mm,月降水量最多在5~8月间,平均为210mm,历史最大降雨量1682.1mm (邕宁1986年),月最大降雨531.5mm,一小时最大降雨量为105.1mm;雨季为每年5月至9月份,约占全年降水量的65%,7月至9月份受台风影响;历史上最大洪峰发生在8、9月份,约占68%。
第1篇一、工程概况挡土墙工程是一项重要的土石方工程,主要用于支撑土体、防止滑坡、加固边坡等。
本工程位于我国某地区,地质条件复杂,土质松散,地下水位较高,施工难度较大。
为确保工程质量和安全,特制定本施工方案。
二、施工准备1. 施工图纸:熟悉施工图纸,明确工程量、结构形式、施工要求等。
2. 材料设备:准备施工所需的材料,如混凝土、水泥、砂石、钢筋、模板等,并检查设备是否完好。
3. 施工人员:组织施工队伍,对施工人员进行技术交底和安全教育。
4. 施工现场:平整场地,搭建临时设施,确保施工现场安全、整洁。
三、施工方法1. 施工流程(1)场地平整:根据设计要求,对施工场地进行平整,确保场地水平。
(2)基础处理:对地基进行处理,包括挖除松散土层、换填、夯实等。
(3)挡土墙施工:根据设计要求,进行挡土墙施工。
(4)回填土:在挡土墙完成后,对回填土进行分层压实。
(5)竣工验收:对施工完成的挡土墙进行验收。
2. 施工步骤(1)场地平整1)清除场地内的杂物、杂草等。
2)使用推土机、挖掘机等设备进行场地平整。
(2)基础处理1)根据设计要求,确定基础深度和宽度。
2)使用挖掘机开挖基础,挖除松散土层。
3)换填:对地基进行换填,选用合适的填料,分层夯实。
4)夯实:使用夯实机对基础进行夯实,确保基础密实。
(3)挡土墙施工1)钢筋加工:根据设计要求,加工钢筋,并进行防腐处理。
2)模板安装:根据设计要求,安装模板,确保模板牢固、平整。
3)混凝土浇筑:按照混凝土配合比,进行混凝土浇筑,分层浇筑,确保混凝土密实。
4)养护:混凝土浇筑完成后,进行养护,保证混凝土强度。
(4)回填土1)分层回填:按照设计要求,分层回填土,每层厚度控制在20cm左右。
2)压实:使用压实机对回填土进行压实,确保压实度达到要求。
(5)竣工验收1)检查挡土墙外观质量,确保无裂缝、变形等。
2)检测挡土墙的承载能力和稳定性。
3)检查回填土的压实度,确保符合设计要求。
临时弃土场浆砌片石挡土墙施工方案一、工程概况本合同段为张家界至花垣高速公路第32合同段,位于保靖县和花垣县交界处,起于保靖县清水乡K138+200,终于花垣县丰和村K139+760,全长1.56KM。
本合同段区间路基全长508.6m,主要工程量为路基挖土方1.2万方,挖石方14.3万方,填方2.5万方。
由于填余土石方量较大,我合同段在K7+800(33合同段里程桩号)线路左侧150米处征用山谷林地作为临时弃土场。
为避免弃土场水土流失,保护环境,根据现场实际情况设置挡土墙。
二、挡土墙结构形式本合同段临时弃土场挡土墙采用仰斜式结构(详见附图),墙趾高度0.6m,墙身高度6m。
砌体采用M7.5浆砌片石,勾缝采用M10水泥砂浆。
石料、水泥砂浆等材料必须满足规范要求。
挡土墙从墙趾以上2米处开始,按间距2m×3m梅花形设置泄水孔,泄水孔直径不小于5cm,可采用PVC管或毛竹成型,安放时做成2%向外的横坡。
墙后回填时泄水孔后应铺设透水性材料。
挡土墙沿竖向每6m设置一道2cm沉降缝,用沥青麻絮进行填塞。
三、施工工艺挡土墙砌筑施工工艺如下图。
1、施工准备施工前先修筑好临时便道,做好临时排水设施,将石料、水泥、砂等材料运输进场存放,砂浆搅拌机、发电机等设备进场安装调试,搭设临时工棚,施工用水就近抽取附近河流的水。
2、基坑开挖开挖前,先清理地表,准确放出基坑的平面位置,并报经监理工程师检验认可后进行基坑的开挖,采用人工配合机械进行基坑开挖,基底留出30cm由人工清理整平,然后检测地基承载力,若地基承载力小于墙趾处应力设计值,则应对基底进行换填处理,所换填的厚度应通过计算求得。
受雨水浸泡的基底应重新检测基底承载力。
施工工艺流程图3、基础及墙身砌筑(1)材料要求石料应采用色泽均匀,结构密实,不易风化,无裂纹,无水锈的硬质石料。
片石的最小厚度不小于15CM,卵形和薄片者不得使用,石料强度不低于60Mpa。
本合同段片石可直接使用路基石方爆破段的弃方石料,节约成本。
临时弃土场浆砌片石挡土墙施工方案
一、工程概况
本合同段为张家界至花垣高速公路第32合同段,位于保靖县和花垣县交界处,起于保靖县清水乡K138+200,终于花垣县丰和村K139+760,全长1.56KM。
本合同段区间路基全长508.6m,主要工程量为路基挖土方1.2万方,挖石方14.3万方,填方2.5万方。
由于填余土石方量较大,我合同段在K7+800(33合同段里程桩号)线路左侧150米处征用山谷林地作为临时弃土场。
为避免弃土场水土流失,保护环境,根据现场实际情况设置挡土墙。
二、挡土墙结构形式
本合同段临时弃土场挡土墙采用仰斜式结构(详见附图),墙趾高度0.6m,墙身高度6m。
砌体采用M7.5浆砌片石,勾缝采用M10水泥砂浆。
石料、水泥砂浆等材料必须满足规范要求。
挡土墙从墙趾以上2米处开始,按间距2m×3m梅花形设置泄水孔,泄水孔直径不小于5cm,可采用PVC管或毛竹成型,安放时做成2%向外的横坡。
墙后回填时泄水孔后应铺设透水性材料。
挡土墙沿竖向每6m设置一道2cm沉降缝,用沥青麻絮进行填塞。
三、施工工艺
挡土墙砌筑施工工艺如下图。
1、施工准备
施工前先修筑好临时便道,做好临时排水设施,将石料、水泥、砂等材料运输进场存放,砂浆搅拌机、发电机等设备进场安装调试,搭设临时工棚,施工用水就近抽取附近河流的水。
2、基坑开挖
开挖前,先清理地表,准确放出基坑的平面位置,并报经监理工程师检验认可后进行基坑的开挖,采用人工配合机械进行基坑开挖,基底留出30cm由人工清理整平,然后检测地基承载力,若地基承载力小于墙趾处应力设计值,则应对基底进行换填处理,所换填的厚度应通过计算求得。
受雨水浸泡的基底应重新检测基底承载力。
施工工艺流程图
3、基础及墙身砌筑
(1)材料要求
石料应采用色泽均匀,结构密实,不易风化,无裂纹,无水锈的硬质石料。
片石的最小厚度不小于15CM,卵形和薄片者不得使用,石料强度不低于60Mpa。
本合同段片石可直接使用路基石方爆破段的弃方石料,节约成本。
水泥、砂应选用项目部试验室认可的厂家的水泥、砂,并应经实验室检验合格后方可使用。
结块水泥不得使用,砂使用前应过筛,筛孔直径不大于5mm。
砂浆配合比由部中心试验室提供配料单控制,采用机械拌和。
砂浆应具有良好的和易性,砂浆稠度为5--7CM。
砂浆应随拌随用,保证适宜的稠度,并宜在3--4小时内使用完毕。
在运输过程或在储存器中发生离析、泌水的砂浆,砌筑前应重新拌合,已凝结的砂浆不得使用。
勾缝用砂浆强度应高出砌筑用砂浆2.5MPa。
(2)工艺要求
浆砌工程采用挤浆法砌筑,严禁采用灌浆法施工。
石块在使用前必须浇水
湿润,表面如有泥土、水锈,应清洗干净。
砌筑基础第一层石块时,如基底为土质可直接坐浆砌筑,如基底为岩层,应将相接的基面打毛,并清洗其表面,然后坐浆砌筑。
砌筑时,底浆应满铺,竖缝砂浆应先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实。
一定做到各砌层的砌块应安放稳固,砌块间应沙浆饱满,粘结牢固,不得直接贴靠或脱空。
当砌体较长时应分段分层砌筑,但两相邻工作段的砌筑差一般不宜超过1.2米;分段长度不宜过长,其位置宜尽量设在沉降缝处,各段水平砌缝应一致。
砌筑上层时,应避免振动下层砌块,不得在已砌好的砌体上抛掷、滚动和敲击石块。
砌筑工作中断后恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润。
挡墙的外露面应选用大面平整、大小色泽一致的石料砌筑。
砌筑时应按挂线位置先砌筑面石,再砌填腹石。
面石砌筑应交错咬合,避免贯缝,砌缝宽度不大于30mm,上下层竖缝错开不小于80mm,表面平整度不大于20mm。
缝间砂浆应饱满,不得出现空缝,灰缝宽度应均匀。
砌筑挡土墙背面时,应在伸缩缝处设坡度板,坡度板必须固可靠,施工时不得扰动坡度板。
砌筑边石时,应选择表面比较平整及尺寸较大的片石,四周稍加修凿,并长短相间地与里层砌块咬接。
砌缝宽度不大于40mm。
每砌筑完2-3层对水平缝大体找平一次。
表面平整度不大于30mm。
砌筑时要注意错缝,上下层竖缝应错开至少8CM,石块顶面不能有外低内高的现象。
砌填腹石时,所有石块必须大面朝下放稳,达到脚踩不动即可。
应按石块的自然形状交错放置,尽量使石块间缝隙减小,但不能形成瞎缝,然后用砂浆填满缝隙的1/3--1/2,再选择合适的小石块放入,并用手锤轻敲,使小石块全部挤进砂浆内,但石块与石块间,填缝小石块与石块间不得直接接触,也不得无砂浆。
禁止先挤放小石块再填砂浆,以免产生干缝和空隙。
勾缝采用凹缝,勾缝宽度为2cm。
勾缝前应先进行剔缝,将灰缝剔深不小于20mm,并用水冲洗干净。
用勾缝砂浆将灰缝补满刮平再进行勾缝。
勾缝应线形圆顺,深浅一致,不应有瞎缝、丢缝、粘结不牢等现象。
浆砌砌体,应在砂浆初凝后,洒水覆盖养生7~14天。
养护期间应避免碰撞、振动或承重。
在砌筑过程中应上下排交错呈梅花形设置泄水孔,孔眼间距为2m×3m。
最下一排泄水孔出水口应高出墙趾2米。
下排泄水孔周围底部应铺设0.3~0.5
米厚的粘土并夯实,防止台后水渗入基础,各泄水孔后应铺填透水性材料以利于排水。
按图纸要求每6m位置设置沉降缝,缝宽2cm,随着砌体的升高向缝内嵌塞沥青麻絮。
四、质量保证措施
1、项目部总工程师总负责,工程技术人员负责具体施工方案的落实,工班长抓日常施工质量,现场配备专职质检员一名,负责质量把关。
2、实行技术复核、隐蔽工程“三检”制度,即自检、项目部检查、监理验收。
3、加强测量、试验、检验等基础性技术工作。
制定详细的、切实可行的技术管理工作制度,做到工作有标准,检查按标准。
配备先进的测量、试验、检测仪器,用科学的手段保障工程质量。
4、要对所用材料进行检测,水泥厂供材料必须有合格证书,不同来源的细集料,采取分类堆放,并做好标记,不得混合堆放。
5、严格把好模板质量关,模板要安装牢固紧密,模板油采用浅色蜡基石油或工程师同意的定型厂家生产的脱模剂,并涂抹均匀。
砼拌合按照配合比施工,严格计量标准,严格按照技术规范做好各种试验。
五、安全文明施工措施
1、建立健全安全保证体系,成立以安全长为组长的安全领导小组,设专职安全长,工班设兼职安全员。
2、建立健全安全规定和台帐,并由工区安全员做好安全记录,并定期上报安全情况。
3、工区安全员必须佩戴安全袖标。
4、进入施工现场必须戴安全帽,施工现场的工作人员禁止穿拖鞋;女同志禁止穿高跟鞋、裙子。
5、搭设的各种架子要牢固可靠,符合有关规定要求,进入现场的机械、车辆车况良好。
6、禁止酒后上岗。
7、施工现场的各种电线、电缆要布置合理,接头包扎要符合规定。
8、在施工现场严禁违章指挥、作业,安全人员有权制止,必要时发出《劳
动安全监察通知书》或《劳动安全监察指令书》,同时报告上级安全监察部门,并追究当事人的责任,进行严肃处理。
质量控制指标、检验频率和方法
开挖基坑检查项目
浆砌片石基础实测项目
浆砌砌体和混凝土挡土墙实测项目。
