2019年造价工程师真题及答案:《案例分析》案例一某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据下:1、拟建项目占地面积30亩,建筑面积1100m2。
其项目设计标准、规模与该企业2年前在另一城市修建的同类的项目相同。
已建同类项目的单位建筑工程费用为1600元/m2。
建筑工程的综合用工量为4.5工日/m2,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正系数为1.05,人材机以外的其他费用修正系数为1.08。
根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。
项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目有建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。
2.项目建设期1年,运营期10年,建设投资全部形成固定资产。
固定资产是有你先为10年,残值率为5%,直线法折旧。
3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。
4.项目正常年份销售收入为1560万元,营业税金及附加税率为6%,项目正常年份经营成本为400万元。
项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量,运营期第1年的销售收入,经营成本均为正常年份的85%。
企业所得税率为25%。
问题:1.列式计算拟建项目的建设投资。
2.若该项目的建设投资为5500万元,建设投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月利息),约定的还款方式为运营期前5年等额还本,利息照付方式。
分期列式计算项目运营期第1年,第2年的总成本费用和净利润以及运营期第2年年末的项目累计盈余资金,(不考虑企业公积金,公益金提取及投资者股利分配)(计算结果保留两位小数)案例二(20分)某隧洞工程,施工单位与项目业主签订了120000万元的施工总承包合同,合同*********,处罚(或奖励)金额3万元。
2019年一级造价师《建设工程造价案例分析》真题及答案解析全科一造真题下载试题一:(20分)某企业投资新建一项目,生产一种市场需求较大的产品。
项目的基础数据如下:1.项目建设投资估算为1600万元(含可抵扣进项税112万元),建设期1年,运营期8年。
建设投资(不含可抵扣进项税)全部形成固定资产,固定资产使用年限8年,残值率4%,按直线法折旧。
2.项目流动资金估算为200万元,运营期第1年年初投入,在项目的运营期末全部回收。
3.项目资金来源为自有资金和贷款,建设投资贷款利率为8%(按年计息),流动资金利率为5%(按年计息)。
建设投资贷款的还款方式为运营期前4年等额还本、利息息照付方式。
4.项目正常年份的设计产能为10万件,运营期第1年的产能为正常年份产能的70%。
目前市场同类产品的不含税销售价格约为65~75元/件。
5.项目资金投入、收益及成本等基础测算数据见表1.1。
6.该项目产品适用的增值税税率为13%,增值税附加综合税率为10%,所得税税率为25%。
表1.1项目资金投入、收益及成本表单位:万元问题:1.列式计算项目的建设期贷款利息及年固定资产折旧额。
2.若产品的不含税销售单价确定为65元/件,列式计算项目运营期第1年的增值税、税前利润、所得税、税后利润。
3.若企业希望项目运营期第1年不借助其他资金来源能够满足建设投资贷款还款要求,产品的不含税销售单价至少应确定为多少?4.项目运营后期(建设期贷款偿还完成后)考虑到市场成熟后产品价格可能下降,产品单价拟在65元的基础上下调10%,列式计算运营后期正常年份的资本金净利润率。
(注:计算过程和结果数据有小教的,保留两位小数)参考答案:问题1:建设期利息=1000×1/2×8%=40.00万元年固定资产折旧额=[(1600-1120+40](1-4%)/8=183.36万元问题2:(1)增值税运营期第一年销项税额=7×65×13%=59.15万元运营期第一年增值税额=59.15-14-112=-66.85万元<0故运营期第一年增值税为0万元。
2019年造价工程师《案例分析》试题及答案(三)含答案案例分析题1某建设单位经相关主管部门批准,组织建设某项目全过程总承包(即EPC模式)的公开招标工作。
该工程工期定为2年,考虑到各种因素的影响,决定该工程在项目基本方案确定后即开始招标。
招标程序如下:1.组织评标。
2.招标文件的澄清与修改。
3.成立该工程招标领导机构。
4.召开投标预备会。
5.建立评标组织。
6.决定中标单位。
7.对申请投标者进行资格预审,并将结果通知所有申请投标者。
8.委托招标代理机构代理招标。
9.委托咨询机构编制招标文件。
10.向资格审查合格的投标者发售招标文件。
11.组织投标单位踏勘现场。
12.发布招标公告和投标邀请书。
13.发出中标通知书。
14.编制标底。
15.建设单位与中标单位签订承发包合同。
16.召开开标会议,审查投标书。
业主于2000年3月1日发布该项目施工招标公告,其中载明招标项目的性质、大致规模、实施地点、获取招标文件的办法等事项,还要求参加投标的施工单位必须是本市一、二级企业或外地一级企业,近3年内有获省、市优质工程奖的项目,且需提供相应的资质证书和证明文件。
4月1日向通过资格预审的施工单位发售招标文件,各投标单位领取招标文件的人员均按要求列表登记并签收。
招标文件中明确规定:工期不得长于24个月,工程质量要求获得本省优质工程奖,4月18日16时为投标截止时间。
开标时,由各投标人推选的代表检查投标文件的密封情况,确认无误后由招标人当众拆封,宣读投标人名称、投标价格、工期等内容,还宣布了评标标准和评标委员会名单(共8人,包括招标人代表2人、招标人上级主管部门代表1人、技术专家3人、经济专家2人),并授权评标委员会直接确定中标人。
【问题】1.上述招标程序中的工作顺序是否正确?如果不正确,请排出正确顺序。
具体工作实施情况哪些方面不符合相关法律与规定?2.若本工程有A、B、C、D4家投标单位为有效投标。
经评审,4家投标单位投标方案的有关参数见附表2-5。
2019年造价工程师《工程计价》真题及答案7.【题干】某XX建筑XX某县城工程一笔1000万元的进度款,一直营业税率为3%,教育XX为3%,地方教育附加为2%,市区、县城城市维护建设税率分别为7%XXXXX安装工程税金( )万元。
【选项】A.33.60B.33.00C.34.77D.34.13【答案】B【解析】本题考查的是税金。
建筑安装工程税金=1000×3%×(1+5%+3%+2%)=33万元。
【考点】8.【题干】下列费用项目中,应在研究试验费中列支的是( )。
【选项】A.为验证设计数X而实行必要的研究试验所需的费用B.新产品试验费C.施工企业技术革新的研究试验费D.设计模型制作费【答案】A【解析】本题考查的是与项目建设相关的其他费用。
研究试验费不包括以下项目:(1)应由科技三项费用(即新产品试制费、中间试验费和重要科学研究补助费)开支的项目。
(2)应在建筑安装费用中列支的施工企业对建筑材料、构件和建筑物实行一般鉴定、检查所发生的费用及技术革新的研究试验费。
(3)应有勘察设计费或工程费用中开支的项目。
【考点】9.【题干】关于联合试运转费,下列说法中准确的是( )。
【选项】A.包括对整个生产线或装置运行无负荷和有负荷试运转所发生的费用B.包括施工单位XXXX及专家指导费C.包括XXXXX的因设备缺陷发生的处理费用D.包括对单台设备实行但即使运转工作的调试费【答案】B【解析】本题考查的是与未来生产经营相关的其他费用。
联合试运转费是指新建或新增加生产水平的工程项目,在交付生产前按照设计文件规定的工程质量标准和技术要求,对整个生产线或装置实行负荷联合试运转所发生的费用净支出(试运转支出大于收入的差额部分费用)。
试运转支出包括运转所需原材料、燃料及动力消耗、低值易耗品、其他物料消耗、工具用具使用费、机械使用费、保险金、施工单位参加试运转人员工资以及专家指导费等;试运转收入包括试运转期间的产品销售收入和其他收入。
第二章工程设计、施工方案技术经济分析一、阅读理解1、某工程双代号网络计划如图1所示,该进度计划已经监理工程师审核批准,合同工期是170天。
施工时,在第75天下班时进行的进度检查时发现,工作A已全部完成,工作 B刚刚开工。
本工程各工作相关参数见下表:图1双代号网络计划<1> 、该施工网络计划的关键工作有哪些?根据第75天的检查,请分析工期进度情况。
<2> 、为使本单项工程仍按原工期完成,应如何调整原计划。
计算经调整后,所需投入的赶工费用。
<3> 、重新绘制调整后的进度计划网络图,并列出关键线路。
2、某工程合同工期 21天,工程公司项目经理部技术人员拟定的初始网络进度计划如图1所示。
在公司协调会上,设备供应部门提出,工作F、J使用的同种机械只能租赁到1台,因此,该两项工作只能按先后顺序施工。
图1施工网貉进度计划图<1> 、从工期控制的角度出发,工作F、J哪一项先施工较合理?说明理由并进行进度计划调整,绘制新网络图。
调整后的关键工作有哪些?工期为多少天?<2> 、经上述调整后的合理计划被批准为正式进度计划。
但在开工后,由于工作I的时间延误,使工作J的开始作业时间推迟 3天。
工作J每推迟1天开工费用损失 500元,总工期每拖延1天罚款700元。
受上述事件的影响,该工程的总工期将为多少天?综合费用增加多少元?<3> 、在发生问题(2)所述情况后,若通过压缩工作的持续时间来调整进度计划,从经济的角度考虑, 应压缩哪些工作的持续时间?每项工作分别压缩多少天?总工期为多少天?相应增加的综合费用为多少元?各项工作可压缩时间及压缩每1天需增加的费用见网络调整相关数据表。
网络调整相关数据表 13、背景:某商用写字楼工程,对 A B、C三个方案进行评价,由用户、设计、施工单位三方就适用、安全、美观和技术四个方面对三个方案进行考察,具体评价指标、权重和评分结果如表1所示。
2019年造价工程师《案例分析》试题及答案(五)含答案2019年造价工程师《案例分析》试题及答案(五)背景:某六层单元式住宅共54户,建筑面积为3949.62 Of。
原设计方案为砖混结构,内、外墙均为240mm 5$墙。
现拟定的新方案为内浇外砌结构,外墙做法不变,内墙采用C20钢筋混凝土浇筑。
新方案内横墙厚为140mm,内纵墙厚为160mm,其他部位的做法、选材及建筑标准与原方案相同。
两方案各项指标见表2-lo表2-1设计方案指标对比表问题:问题3:答:承包方提出的各项费用补偿:(1)补偿赶工费不合理,因为工作合理安排后不需要赶工(或工作j的持续时间不需要压缩5天)。
(2)塔吊闲置补偿9000元不合理,因闲置时间不是15天,而是10 天。
(3)其他机械闲置补偿合理,人员窝工损失补偿合理。
塔吊按合理的调整方案安排时,其闲置时间比原计划安排多闲置10天,塔吊闲置补偿:600x10=6 000(元)。
应批准补偿:6000+45000二51000(元)。
木试题分三个专业個土建工程、固管道安装工程甩电气安装工程), 请任选其中一题作答,若选作多题按所答的第一题(卷面顺序)计分。
固土建工程某建筑物地下室挖土方工程,内容包括:挖基础土方和基础土方回填,基础土方回填采用打夯机夯实,除基础回填所需土方外,余土全部用自卸汽车外运800m至弃土场。
提供的施工场地,已按设计室外地坪-0.20m平整,土质为三类土,采取施工排水措施。
根据图6.1.1 基础平而图、图6.1.2剖而图所示的以及现场环境条件和随工经验,确定土方开挖方案为:基坑1-1剖面边坡按1:0.3放坡开挖外,其余边坡均采用坑壁支护垂直开挖,采用挖掘机开挖基坑。
假设施工坡道等附加挖土忽略不计,已知垫层底面积586.21012。
有关施工内容的预算定额直接费单价见表6.1.1表6.1.1预算定额直接费单价表承发包双方在合同中约定:以人工费、材料费和机械费之和为基数,计取管理费(费率5%)、利润(利润率4%);以分部分项工程费合计、施工排水和坑壁支护费之和为基数,计取临时设施费(费率2.5%)、环境保护费(费率0.8%)、安全和文明施工费(费率1.8%);不计其它项目费: 以分部分项工程费合计与措施项目费合计之和为基数计取规费(费率2%)。
单选题1、在一个建设项目中,具有独立的设计文件,竣工后可以独立发挥生产能力或工程效益的工程项目被称为().A.分部工程B。
分项工程C。
单项工程 D.单位工程2、建设项目是将一定量的投资,在一定的约束条件下,按照一个科学的程序,经过投资决策和实施,最终形成固定资产特定目标的一次性建设任务。
以下属于建设项目的是()。
A.住宅工程B。
土建工程 C.砌筑工程 D.基础工程3、建设项目是通过勘察、设计和施工等活动,以及其他有关部门的经济活动来实现的.以下不属于建设项目的建设内容的是().A.给排水、电气、采暖等工程的安装活动B。
用于生产或服务与生产的达到固定资产标准的设备、工器具的加工、订购和采购C。
永久性和临时性生产、动力、起重、运输、传动等设备的安装D。
工程竣工交付使用以后,就屋面出现漏水的现象进行维修4、根据《关于印发〈建筑安装工程费用项目组成>的通知》[建标(2013)44号]的规定,下列选项关于材料费用的说法中,错误的是().A.材料费是指施工过程中耗费的原材料、辅助材料、构配件、零件、半成品或成品、工程设备的费用B.材料费是由材料原价、运杂费、运输损耗费组成C.材料原价是指材料、工程设备的出场价格或商家供应价格D.材料在运输装卸过程中不可避免的要发生损耗,所以,材料费需要考虑发生损耗的这部分费用5、()是指施工企业为进行建设工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用。
A。
安全施工费B。
办公费 C.固定资产使用费D。
临时设施费6、某建设项目投资构成中,设备购置费1000万元,工器具及生产家具购置费100万元,建筑安装工程费600万元,工程建设其他费300万元,预备费200万元,建设期的贷款1000万元,应计利息100万元。
则该项目的工程造价为()万元。
A。
2300 B.3000 C。
3300 D。
22007、时间定额与产量定额之间的关系是().A。
互为倒数B。
互成正比 C.需分别独立测量 D.没关系8、工人工作时间是指工人在工作班内消耗的工作时间,以下关于工人工作时间的说法中,错误的是()。

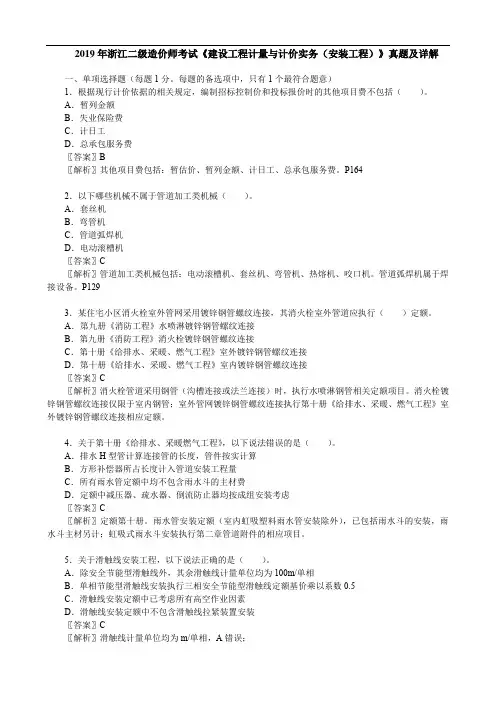

2019年浙江二级造价师考试《建设工程计量与计价实务(安装工程)》真题及详解一、单项选择题(每题1分。
每题的备选项中,只有1个最符合题意)1.根据现行计价依据的相关规定,编制招标控制价和投标报价时的其他项目费不包括()。
A.暂列金额B.失业保险费C.计日工D.总承包服务费〖答案〗B〖解析〗其他项目费包括:暂估价、暂列金额、计日工、总承包服务费。
P1642.以下哪些机械不属于管道加工类机械()。
A.套丝机B.弯管机C.管道弧焊机D.电动滚槽机〖答案〗C〖解析〗管道加工类机械包括:电动滚槽机、套丝机、弯管机、热熔机、咬口机。
管道弧焊机属于焊接设备。
P1293.某住宅小区消火栓室外管网采用镀锌钢管螺纹连接,其消火栓室外管道应执行()定额。
A.第九册《消防工程》水喷淋镀锌钢管螺纹连接B.第九册《消防工程》消火栓镀锌钢管螺纹连接C.第十册《给排水、采暖、燃气工程》室外镀锌钢管螺纹连接D.第十册《给排水、采暖、燃气工程》室内镀锌钢管螺纹连接〖答案〗C〖解析〗消火栓管道采用钢管(沟槽连接或法兰连接)时,执行水喷淋钢管相关定额项目。
消火栓镀锌钢管螺纹连接仅限于室内钢管;室外管网镀锌钢管螺纹连接执行第十册《给排水、采暖、燃气工程》室外镀锌钢管螺纹连接相应定额。
4.关于第十册《给排水、采暖燃气工程》,以下说法错误的是()。
A.排水H型管计算连接管的长度,管件按实计算B.方形补偿器所占长度计入管道安装工程量C.所有雨水管定额中均不包含雨水斗的主材费D.定额中减压器、疏水器、倒流防止器均按成组安装考虑〖答案〗C〖解析〗定额第十册。
雨水管安装定额(室内虹吸塑料雨水管安装除外),已包括雨水斗的安装,雨水斗主材另计;虹吸式雨水斗安装执行第二章管道附件的相应项目。
5.关于滑触线安装工程,以下说法正确的是()。
A.除安全节能型滑触线外,其余滑触线计量单位均为100m/单相B.单相节能型滑触线安装执行三相安全节能型滑触线定额基价乘以系数0.5C.滑触线安装定额中已考虑所有高空作业因素D.滑触线安装定额中不包含滑触线拉紧装置安装〖答案〗C〖解析〗滑触线计量单位均为m/单相,A错误;安全节能型滑触线安装不包括滑触线导轨、支架、集电器及其附件等材料,安全节能型滑触线为三相式时,执行单相滑触线安装定额乘以系数2.0,B错误。
2019 年造价工程师真题及答案:《案例分析》案例一某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据下:1、拟建项目占地面积30亩,建筑面积1100m2其项目设计标准、规模与该企业2 年前在另一城市修建的同类的项目相同。
已建同类项目的单位建筑工程费用为1600元/m2。
建筑工程的综合用工量为4.5 工日/m2,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1 ,机械使用费的修正系数为1.05,人材机以外的其他费用修正系数为1.08。
根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。
项目土地相关费用按20万元/ 亩计算,除土地外的工程建设其他费用为项目有建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。
2.项目建设期1 年,运营期10 年,建设投资全部形成固定资产。
固定资产是有你先为10 年,残值率为5%,直线法折旧。
3.项目运营期第1 年投入自有资金200 万元作为运营期的流动资金。
4. 项目正常年份销售收入为1560万元,营业税金及附加税率为6%,项目正常年份经营成本为400万元。
项目运营期第1 年产量为设计产量的85%,运营期第2 年及以后各年均达到设计产量,运营期第1 年的销售收入,经营成本均为正常年份的85%。
企业所得税率为25%。
问题:1.列式计算拟建项目的建设投资。
2.若该项目的建设投资为5500万元,建设投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月利息),约定的还款方式为运营期前5 年等额还本,利息照付方式。
分期列式计算项目运营期第1 年,第2 年的总成本费用和净利润以及运营期第2 年年末的项目累计盈余资金,(不考虑企业公积金,公益金提取及投资者股利分配)(计算结果保留两位小数)案例二(20 分)某隧洞工程,施工单位与项目业主签订了120000 万元的施工总承包合同,合同********* ,处罚(或奖励)金额3万元。
........................优质文档..........................2019年一级造价师《建设工程造价案例分析》真题及答案解析全科一造真题下载试题一:(20分)某企业投资新建一项目,生产一种市场需求较大的产品。
项目的基础数据如下:1.项目建设投资估算为1600万元(含可抵扣进项税112万元),建设期1年,运营期8年。
建设投资(不含可抵扣进项税)全部形成固定资产,固定资产使用年限8年,残值率4%,按直线法折旧。
2.项目流动资金估算为200万元,运营期第1年年初投入,在项目的运营期末全部回收。
3.项目资金来源为自有资金和贷款,建设投资贷款利率为8%(按年计息),流动资金利率为5%(按年计息)。
建设投资贷款的还款方式为运营期前4年等额还本、利息息照付方式。
4.项目正常年份的设计产能为10万件,运营期第1年的产能为正常年份产能的70%。
目前市场同类产品的不含税销售价格约为65~75元/件。
5.项目资金投入、收益及成本等基础测算数据见表1.1。
6.该项目产品适用的增值税税率为13%,增值税附加综合税率为10%,所得税税率为25%。
表1.1项目资金投入、收益及成本表单位:万元问题:1.列式计算项目的建设期贷款利息及年固定资产折旧额。
2.若产品的不含税销售单价确定为65元/件,列式计算项目运营期第1年的增值税、税前利润、所得税、税后利润。
3.若企业希望项目运营期第1年不借助其他资金来源能够满足建设投资贷款还款要求,产品的不含税销售单价至少应确定为多少?4.项目运营后期(建设期贷款偿还完成后)考虑到市场成熟后产品价格可能下降,产品单价拟在65元的基础上下调10%,列式计算运营后期正常年份的资本金净利润率。
(注:计算过程和结果数据有小教的,保留两位小数)参考答案:问题1:建设期利息=1000×1/2×8%=40.00万元年固定资产折旧额=[(1600-1120+40](1-4%)/8=183.36万元问题2:(1)增值税运营期第一年销项税额=7×65×13%=59.15万元运营期第一年增值税额=59.15-14-112=-66.85万元<0故运营期第一年增值税为0万元。
