工程项目施工现场管理规定
- 格式:doc
- 大小:64.00 KB
- 文档页数:16
现场文明施工管理规定
是指在施工现场,为了保障工作环境和其他相关人员的安全和利益,制定的一系列管理规定。
下面是一些常见的现场文明施工管理规定:
1. 保持施工现场清洁整洁,及时清理垃圾和建筑材料废料。
2. 施工现场应设置合理的围挡或安全警示标志,标明施工区域和禁止入内区域。
3. 施工人员应佩戴安全帽、安全鞋等个人防护用品,并按规定进行安全培训。
4. 严禁施工现场上吸烟,明火作业和违反安全生产规定的行为。
5. 施工现场应设置合适的通道和安全通行设施,确保施工人员和其他人员的安全通行。
6. 施工机械设备和工程车辆应经过合格检测并符合安全要求,定期进行维护和保养。
7. 施工现场应设置消防设施和疏散通道,并配备灭火器材。
8. 施工现场应管理好施工材料和设备,防止被盗、丢失或损坏。
9. 施工现场应设置噪音和粉尘隔离措施,减少对周边环境和居民的影响。
10. 施工人员应遵守工作纪律,礼貌待人,尊重他人权益,不得进行辱骂、恐吓或施行人身攻击等行为。
以上是一些常见的现场文明施工管理规定,具体的规定内容还需要根据具体施工项目、地区和法律法规进行确定。
施工现场管理规定《建设工程施工现场管理规定》已于一九九一年十二月二日经第十九次部常务会议通过,下面小编给大家介绍关于施工现场管理规定的相关资料,希望对您有所帮助。
施工现场管理规定如下第一章总则第一条为加强建设工程施工现场管理,保障建设工程施工顺利进行,制定本规定。
第二条本规定所称建设工程施工现场,是指进行工业和民用项目的房屋建筑、土木工程、设备安装、管线敷设等施工活动,经批准占用的施工场地。
第三条一切与建设工程施工活动有关的单位和个人,必须遵守本规定。
第四条国务院建设行政主管部门归口负责全国建设工程施工现场的管理工作。
国务院各有关部门负责其直属施工单位施工现场的管理工作。
县级以上地方人民政府建设行政主管部门负责本行政区域内建设工程施工现场的管理工作。
第二章一般规定第五条建设工程开工实行施工许可证制度。
建设单位应当按计划批准的开工项目向工程所在地县级以上地方人民政府建设行政主管部门办理施工许可证手续。
申请施工许可证应当具备下列条件:(一)设计图纸供应已落实;(二)征地拆迁手续已完成;(三)施工单位已确定;(四)资金、物资和为施工服务的市政公用设施等已落实;(五)其他应当具备的条件已落实。
未取得施工许可证的建设单位不得擅自组织开工。
第六条建设单位经批准取得施工许可证后,应当自批准之日起两个月内组织开工;因故不能按期开工的,建设单位应当在期满前向发证部门说明理由,申请延期。
不按期开工又不按期申请延期的,已批准的施工许可证失效。
第七条建设工程开工前,建设单位或者发包单位应当指定施工现场总代表人,施工单位应当指定项目经理,并分别将总代表人和项目经理的姓名及授权事项书面通知对方,同时报第五条规定的发证部门备案。
在施工过程中,总代表人或各项目经理发生变更的,应当按照前款规定重新通知对方和备案。
第八条项目经理全面负责施工过程中的现场管理,并根据工程规模、技术复杂程度和施工现场的具体情况,建立施工现场管理责任制,并组织实施。

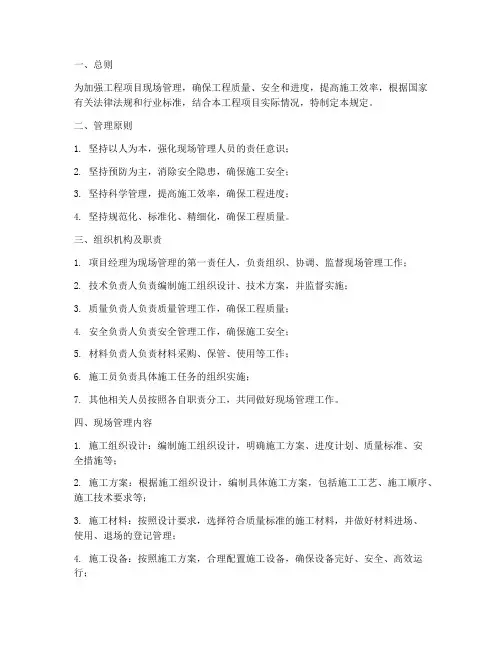

一、总则为加强工程项目现场管理,确保工程质量、安全和进度,提高施工效率,根据国家有关法律法规和行业标准,结合本工程项目实际情况,特制定本规定。
二、管理原则1. 坚持以人为本,强化现场管理人员的责任意识;2. 坚持预防为主,消除安全隐患,确保施工安全;3. 坚持科学管理,提高施工效率,确保工程进度;4. 坚持规范化、标准化、精细化,确保工程质量。
三、组织机构及职责1. 项目经理为现场管理的第一责任人,负责组织、协调、监督现场管理工作;2. 技术负责人负责编制施工组织设计、技术方案,并监督实施;3. 质量负责人负责质量管理工作,确保工程质量;4. 安全负责人负责安全管理工作,确保施工安全;5. 材料负责人负责材料采购、保管、使用等工作;6. 施工员负责具体施工任务的组织实施;7. 其他相关人员按照各自职责分工,共同做好现场管理工作。
四、现场管理内容1. 施工组织设计:编制施工组织设计,明确施工方案、进度计划、质量标准、安全措施等;2. 施工方案:根据施工组织设计,编制具体施工方案,包括施工工艺、施工顺序、施工技术要求等;3. 施工材料:按照设计要求,选择符合质量标准的施工材料,并做好材料进场、使用、退场的登记管理;4. 施工设备:按照施工方案,合理配置施工设备,确保设备完好、安全、高效运行;5. 施工现场:施工现场应平整、整洁、有序,做好排水、照明、通风等工作;6. 施工进度:严格按照施工进度计划,确保工程按期完成;7. 施工质量:严格按照质量标准,确保工程质量;8. 施工安全:严格执行安全操作规程,做好安全防护措施,确保施工安全;9. 施工文明:遵守施工现场文明施工规定,维护施工现场环境。
五、奖惩措施1. 对现场管理工作成绩显著的单位和个人,给予表彰和奖励;2. 对现场管理工作不力,造成工程质量、安全和进度问题的单位和个人,给予通报批评、经济处罚等处理。
六、附则本规定自发布之日起施行,如与国家法律法规和行业标准不一致,以国家法律法规和行业标准为准。
建筑工程施工现场管理标准一、施工现场管理的基本要求1.遵守法律法规:施工单位必须遵守国家有关建筑工程的法律法规,做到合法合规。
2.严格执行施工组织设计:施工单位必须根据施工组织设计方案,合理安排施工工序和人员,确保施工按设计要求进行。
3.保证施工质量:施工单位必须按照工程质量要求,采用先进的施工技术和合格的材料,保证工程质量。
4.确保安全生产:施工单位必须加强安全教育和培训,建立健全安全管理制度,确保施工现场安全生产。
5.保护环境:施工单位必须遵守环保法规,保护施工现场周边环境,防止污染。
6.合理利用资源:施工单位必须合理利用施工资源,提高资源利用率,减少资源浪费。
二、施工现场管理的组织机构和职责1.项目经理:负责全面统筹施工现场管理工作,协调施工各方关系,负责项目的整体管理。
2.施工员:负责施工现场的具体管理工作,按照项目经理的要求,组织施工作业。
3.质量工程师:负责质量控制工作,监督施工质量,提出改进建议。
4.安全工程师:负责安全管理工作,制定安全管理制度,监督施工现场的安全生产。
5.规划工程师:负责施工进度规划,监督施工进度,保证工程按时完成。
6.环保工程师:负责环保管理工作,在施工现场周边设置环保设施,确保施工过程中不造成环境污染。
7.材料管理员:负责材料采购和管理工作,确保施工材料的质量和数量。
8.施工队长:负责具体施工作业,管理施工人员,协调施工进度。
三、施工现场管理的具体要求1.施工现场的布置:施工现场应根据施工需要合理布置,设置施工临时设施,确保施工顺利进行。
2.施工现场的安全防护:施工现场应配备必要的安全设施和防护措施,保障施工人员的安全。
3.施工现场的卫生整洁:施工现场应保持整洁,不得乱倒杂物,确保施工环境卫生。
4.施工现场的现场监督:项目经理和质量安全环保工程师应定期进行现场监督,检查施工质量和安全情况。
5.施工现场的材料管理:材料管理员应按照工程需求,及时采购和管理施工材料,确保施工不因材料原因延误。
项目部施工现场一般安全管理规定项目部施工现场是一个涉及多种施工活动、多个施工队伍和多个工种的复杂环境。
为了保障施工人员和设备的安全,保证工程顺利进行,必须制定一系列科学规范的安全管理规定。
本文将详细介绍项目部施工现场的一般安全管理规定。
一、项目部施工现场的进出管理规定1. 所有进入施工现场的人员必须佩戴符合标准的安全帽、防护鞋和工作服。
2. 进入施工现场前,必须进行严格的身份验证,并领取临时访客证。
3. 未经许可,严禁携带易燃易爆、剧毒等危险物品进入施工现场。
4. 临时工人必须在专门指定的区域领取工作牌,并进行必要的培训。
二、项目部施工现场的安全设施规定1. 在施工现场设置明显的安全警示标志牌,包括禁止通行、禁止吸烟、危险区域等。
2. 设立合理、安全的施工通道和应急疏散通道,并保持通畅。
3. 安装必要的消防设备和逃生设施,并定期进行检测和维护。
4. 安装防护网、防护栏杆等,保证高空作业人员的安全。
三、项目部施工现场的机械设备管理规定1. 使用机械设备前,必须对设备进行全面的检查和维护,并备案登记。
2. 严禁未经许可私自更改机械设备的参数和功能。
3. 禁止未经培训和资质认证的人员擅自操作机械设备。
4. 使用机械设备时,应设置专人负责观察周围环境,确保安全。
四、项目部施工现场的作业人员管理规定1. 所有作业人员必须参加安全培训,并持有相应的操作证书。
2. 对于危险作业,必须按照规定配备足够的人员,进行专人监护和保护。
3. 严禁酒后作业和疲劳作业,必要时要进行体检和休息。
4. 严禁在施工现场吸烟,防止引发火灾。
五、项目部施工现场的施工材料管理规定1. 施工材料必须按照规定进行分类、标识和存放,并定期检查和清理。
2. 严禁使用过期、质量不合格的施工材料。
3. 使用液体材料时,必须设置防漏装置,并定期检查和更换。
六、项目部施工现场的文明施工规定1. 施工人员必须遵守施工秩序,不得乱扔垃圾和污水。
2. 施工现场必须保持整洁干净,定期进行清理。
施工现场质量管理制度7篇施工现场质量管理制度11、项目经理必须对施工员及施工班组进行每一道工序的技术质量交底。
2、施工员必须牢固掌握工程的工艺流程及施工技术质量要求。
3、对景观艺术要一丝不苟、精益求精,要尊重自然规律,贴近自然,达到逼真效果。
4、认真做好工程前期准备工作,编制切实可行的施工组织设计。
针对不同工程特点,制定相应的施工方案,并组织进行技术革新,从而保证施工技术的可行性及先进性。
5、施工技术的准备在熟悉施工图纸的基础上,对图纸中的问题进行汇总,结合本公司的施工特点,提出具体的修正方案,报甲方及设计单位共同探讨,以达成一致,使得问题能够在进场施工前得到最大限度的解决。
6、对原材料进行严格的验收,不合格的原材料坚决不用。
7、保证技术工人的相对稳定,对技术特别过硬的技术工人实行奖励,同时淘汰技术不合格的民工。
8、施工工艺是决定工程质量好坏的关键,有好的工艺,能使操作人员在施工过程达到事半功倍的效果。
为了保证工艺的先进性及合理性,公司对于不太成熟的工艺安排专人进行试验,将成熟的工艺编制成作业指导书,并下发各施工员,施工员在现场指导生产时则依此为依据对工人进行书面交底,并由班组长签字接收。
工艺交底包括工具及材料准备、施工技术要点、质量要求及检查方法、常见问题及预防措施。
在施工时先交底后施工,严格执行工艺要求。
9、加强专项检查,及时解决问题。
9.1 开展自检、互检活动,培养操作人员的质量意识。
各工序完成后由班组长组织本班组人员,对本工序进行自检、互检,自检依据及方法严格执行技术交底,在自检中发现的问题由班组自行处理并填写自检记录,班组自检记录填写完善,自检出的问题已确实修正后方可由施工员进行验收。
9.2 认真开展工序交接活动。
上一道工序完成后,在进行下道工序施工前,由施工员组织上、下工序施工班组长进行交接检验,由下道工序班组长检查上道工序质量,对影响本道工序的质量问题提出意见,并填写交接检验记录,施工员督促上道工序人员进行修正后,下道工序人员方可进行施工,从根本上杜绝不合格品的存在。
基础建设工程施工现场安全管理规定基础建设工程施工现场安全管理是确保施工过程中人员、设备和环境安全的重要环节。
下面是基础建设工程施工现场安全管理规定的相关内容,共2000字。
第一章总则第一条为保障基础建设工程施工现场的安全,确保人员、设备和环境的安全,制定本规定。
第二条基础建设工程施工现场的安全管理应符合国家相关法律法规的规定,以及工程所在地行政部门的安全管理要求。
第三条基础建设工程施工现场的安全管理应贯穿于施工的全过程,从项目筹备、施工准备到工程竣工验收,安全管理责任人应负起安全管理责任。
第二章安全管理组织机构第四条基础建设工程施工现场应设立安全管理组织机构,明确安全管理责任人以及各级安全管理人员的职责和权限。
第五条安全管理责任人应具备相关安全管理专业知识和工作经验,负责制定和实施施工现场安全管理制度,落实安全防护措施,并对施工现场的安全状况进行监督检查和安全教育培训。
第六条安全管理组织机构应包括安全管理责任人、安全监督员、安全培训员等,明确各级安全管理人员的职责和权限。
第三章安全管理制度第七条基础建设工程施工现场应制定施工现场安全管理制度,明确各级安全管理人员应遵循的规定和要求。
第八条施工现场安全管理制度应包括安全责任制度、安全培训制度、安全检查制度、事故报告制度等内容,并在施工现场显著位置公示。
第九条施工现场安全管理制度应根据具体的工程特点和安全风险情况进行调整和完善,确保安全管理的针对性和实效性。
第十条安全管理人员应严格执行施工现场安全管理制度,并对违反规定的行为进行必要的制止和纠正。
第四章安全防护措施第十一条基础建设工程施工现场应建立完善的安全防护措施,包括施工现场的围护、出入口控制、道路交通管制、设备维护保养等。
第十二条施工现场应设置安全警示标识,包括施工区域的划定、禁止入内标识、安全警示语等,以提醒施工人员和其他人员注意安全。
第十三条施工现场应保证安全通道畅通,消防器材应齐全,并组织消防演练,确保及时有效地处置火灾等突发事件。

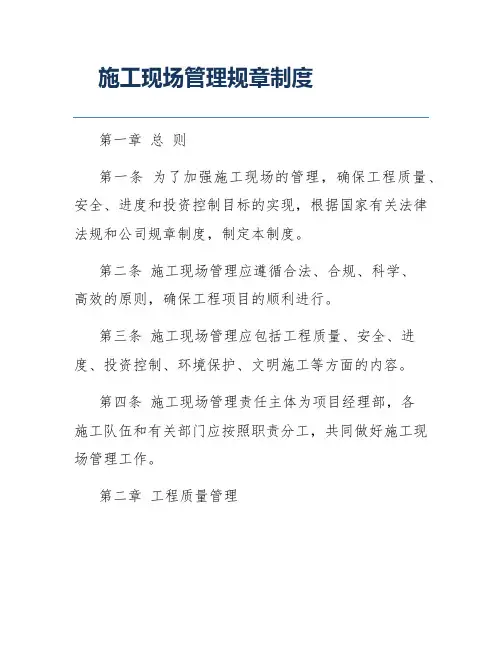

工程项目管理现场施工制度一、总则1. 本制度旨在规范工程项目管理现场施工行为,确保工程质量和安全生产,提高施工效率。
2. 本制度适用于所有参与工程项目的施工单位、监理单位及相关人员。
3. 各参建单位应严格遵守国家有关法律法规和行业标准,结合本制度进行具体实施。
二、组织管理1. 施工现场应设立项目管理组织结构,明确项目经理负责制,确保责任到人。
2. 各参建单位应配备专业技术人员,建立健全的技术管理和质量保证体系。
3. 定期召开项目协调会议,及时解决施工过程中出现的问题。
三、施工准备1. 施工前应编制详细的施工组织设计,包括施工方案、进度计划、安全措施等。
2. 施工现场应设置合理的施工标志、安全警示和文明施工告示。
3. 施工人员必须经过专业培训,持证上岗,并熟悉施工现场的安全规定。
四、施工过程控制1. 严格执行施工图纸和技术规范,不得擅自变更设计或使用不符合标准的材料。
2. 施工现场应实行质量控制体系,对关键工序进行重点监控。
3. 安全生产责任制要落实到位,特种作业人员必须持证操作。
4. 定期对施工现场进行安全检查,及时消除安全隐患。
五、环境保护与文明施工1. 施工现场应采取措施减少噪音、粉尘等污染,保护环境。
2. 施工废弃物应分类收集、运输和处置,不得随意丢弃。
3. 施工现场应保持整洁有序,做到文明施工。
六、进度与成本控制1. 施工单位应按照合同约定和进度计划组织施工,确保工程按时完成。
2. 应合理安排人力、物力,避免资源浪费,控制工程成本。
3. 对于进度延误或成本超支的情况,应及时分析原因并采取措施纠正。
七、监督与考核1. 监理单位应对施工质量、安全生产等进行监督检查,并对发现的问题及时提出整改意见。
2. 项目管理单位应定期对施工现场进行考核,评价施工质量和管理水平。
3. 对于违反本制度的单位和个人,应按照相关规定进行处理。
八、附则1. 本制度自发布之日起实施,由项目管理单位负责解释。
2. 各参建单位可根据实际情况,制定具体的实施细则。
如何纠正儿童攀比心理如何纠正儿童攀比心理如何正确对待幼儿的攀比心理1家长、教师要把握其程度,适时给与鼓舞,爱护童心。
幼儿是正发育的幼苗,需要家长、教师的灌溉培养,浇水过多会使幼苗埋住,营养过剩会停滞不前,因此,家长、教师要用正确的教育方法把握程度,适时给予鼓舞,爱护其童心。
例如:幼儿刚上幼儿园怕生疏人、新环境,不愿上学,家长就可采取买与小朋友同样的书包来鼓舞其上幼儿园,要抓住幼儿攀比心理适可为止,鼓舞向上。
2年轻父母不要过分疼爱独生子女,防止显现攀比惯性。
作为父母不要给小孩一切他想要的东西,如此专门容易养成幼儿过度的自我中心的心理,不能对小孩百依百顺,娇生惯养.姑息迁就专门容易造成攀比惯性,以致变成贿赂幼儿,不利于幼儿心理健康的发育。
3从家长、教师自身做起,从小培养幼儿正确的人一辈子观、价值观。
俗语说:大狗爬墙,小狗学样。
这说明了幼儿的成长离不开家长、教师的正确教诲。
幼儿的成长是在你的周围开始的,你的一举一动都会给小孩留下深刻的阻碍,因此,作为家长、教师应从自身做起,自己不要存在着攀比别人的心理,要时刻为幼儿做表率。
4运用合理的方法来处理攀比问题。
当幼儿显现攀比现象时,作为家长、教师应当视其情形做出合理的教育,用巧妙的方法来处理幼儿的攀比问题。
如何引导儿童远离攀比心理家长要引导小孩在积极正面的地点有攀比心,例如学习、品行、技能等,切勿让小孩往追求物质、不良行为等方向进展;其次,家长要鼓舞小孩以正当方式,通过个人努力来赢过别人;同时要注意别让小孩压力过大,防止钻牛角尖,必要时要安慰他,让他放松心情。
心理专家认为,小孩有攀比之心是专门正常的。
事实上,小孩提出每一个"我也要……"差不多上通过缜密摸索的,这时家长就要注意正确引导。
利用好了小孩的攀比心理,也是一种资源。
当小孩提出越来越多的"我也要"时,建议家长做到"四应四忌":应言传身教忌单纯说教;应合理引导忌过分溺爱;应培养好适应忌为所欲为;应正视优缺点忌厚此薄彼。
施工现场工程管理制度一、总则为确保施工现场工程的顺利进行,提高工程质量,保障施工安全,保护环境,依据国家相关法律法规和标准,制定本制度。
二、施工现场管理1. 施工现场应符合国家及地方政府的安全生产、文明施工等相关规定。
2. 施工现场应实行封闭式管理,设置门岗管理制度,严格执行施工现场人员佩戴证明身份的证卡进出。
3. 施工现场周边应设立围护设施,保持工地周边整洁,无垃圾、污水等污染。
4. 施工现场应设置五图一牌,包括总平面布置图、施工现场安全示意图、施工现场文明施工示意图、施工现场环境保护示意图、施工现场交通示意图和施工现场管理制度牌。
三、工程质量管理制度1. 施工单位应按照设计文件和施工技术标准进行施工,确保工程质量。
2. 施工单位应建立健全工程质量管理制度,加强对施工过程的质量控制。
3. 施工单位应定期对施工人员进行质量教育和培训,提高施工人员的质量意识。
4. 施工单位应定期对施工现场进行检查,确保施工质量符合要求。
四、安全生产管理制度1. 施工单位应建立健全安全生产管理制度,制定并落实安全生产责任制。
2. 施工单位应开展安全生产教育和培训,提高施工人员的安全意识。
3. 施工单位应定期对施工现场进行安全检查,及时发现并消除安全隐患。
4. 施工单位应按照施工现场的具体情况,制定相应的应急预案,并组织演练。
五、环境保护制度1. 施工单位应遵守国家及地方政府的环境保护法律法规,严格执行环境保护措施。
2. 施工单位应加强对施工现场的环境保护管理,减少施工对周边环境的影响。
3. 施工单位应定期对施工现场进行环境保护检查,确保施工过程中的环保措施得到有效实施。
六、工程进度管理制度1. 施工单位应按照合同约定的工期要求,制定施工进度计划,并报建设单位批准。
2. 施工单位应加强对施工进度的控制,确保工程按计划顺利进行。
3. 施工单位应定期向建设单位报告工程进度情况,及时解决进度中的问题。
七、工程资料管理制度1. 施工单位应建立健全工程资料管理制度,确保工程资料的真实性、完整性和准确性。
工程项目施工管理规定根据国家现行的有关法律、法规、规范、规程及招投标文件、合同、设计图纸等文件,为圆满完成一通阳光双城记商务中心工程的建设任务,实现合同确定的工期、质量、投资等工程目标,做到事前控制和主动控制的要求,制定此管理规定。
施工单位在工作中应给予相互支持、配合、协作,认真贯彻执行规定,认真按规定要求组织施工与管理。
一、施工准备阶段1、施工单位进场时,为便于联系,施工单位应将项目经理、技术负责、质保体系管理等有关人员名单、联系方式报项目监理组及建设方。
项目监理组、建设方也应同时将各自的人员名单、职务、联系方式等书面提供给施工单位。
2、工程开工前,施工单位及监理单位收到图纸后,应抓紧时间组织各专业人员认真熟悉图纸,领会设计意图,提出各方意见。
本工程基础和上部结构分开进行技术交底,基础在基础施工前进行,上部基础在基础开始后再进行。
技术交底会由建设方组织,项目总监理工程师主持。
施工单位负责整理记录,监理方配合整理形成会议纪要,会议纪要经参加技术交底会各方汇签后生效。
技术交底会先由设计人员进行技术交底后,再进行图纸问题解答,技术交底会主要抓以下几个环节:①、校对图纸是否已经经审图公司审核,是否符合有关规范、标准和批准的文件精神;②、图纸及设计说明是否完整、清楚、齐全,图纸尺寸、座标、标高是否正确,相互间有无矛盾;③、建筑、结构、水电等在平面与空间上有无碰撞、矛盾;④、图中有无含糊不清之处等。
3、施工组织设计审查。
在工程项目开工前,施工单位必须把项目施工组织设计报项目监理组,项目监理组要约建设方审查并共同提出书面批复意见,施工方根据批复意见对施工组织设计进行补充完善以后方可实施。
除了施工组织设计中施工提出的总进度计划外,施工方还应编制每月进度计划报监理.,建设方,经监理方审批后执行。
施工方应对月进度、总进度根据实际情况加以调整,满足进度要求。
施工单位用表:A—2施工组织设计报审表4、工程开工前,施工方应建立自己在本工程中的项目管理机构,报监理和建设方检查,确保本项目的工程施工质量。
项目管理机构应含下面一些主要内容:①、项目管理人员组织结构、岗位职责及考核制度;②、质量管理、技术管理和质量保证的组织机构;③、质量管理、技术管理制度;④、专职管理人员和特种作业人员的资格证、上岗证;⑤、分包方资质与对分包单位的管理制度;⑥、工程质量检验制度;⑦、搅拌站、计量方法、现场材料、设备安放、成品保护等管理制度等。
使用表格:施工现场质量管理检查记录表5、施工单位的分包项目,必须事前征得建设单位和监理方的同意。
在征得监理、建设方同意后,在与分包单位签订分包合同前,应提供下列有关资料。
监理、建设方对经审查不符合相应资质或施工过程中发现有资力不符者,有权拒绝其进场或勒令退场。
①、分包单位的营业执照、资质证书、特种行业施工许可证等;②、拟分包工程的内容和范围;③、分包单位的业绩;④、分包单位的专职管理人员和特种作业人员的资格证、上岗证。
施工单位用表:A—3分包单位资格报审表6、工程项目开工前,施工单位根据建设方提供的测量控制网,对拟建工程进行放线测量,并采取措施对测量控制成果加以保护。
施工方检查无误后进行测量放线报验,报验主要内容有:①、专职测量人员的上岗证及测量仪器设备检审证书;②、复核控制网的校核成果,及拟建项目的测量成果。
施工单位用表:A—4 报验审请表监理组派人认真对坐标、高程、轴线等逐项进行复核,无误后签字认可。
7、开工报告。
施工单位进场后,先完成开工前的准备工作,必须具备下述内容:①、已获项目施工许可证;②、施工组织设计已经审批;③、施工单位现场管理人员已到位,机具、施工人员已到位,原材料已准备,水、电、路也开通,测量放线已报验。
施工方写出开工报审表,报监理方审批,监理方根据合同要求及现场施工准备情况确定开工时间。
二、工程质量控制(一)原材料、构配件及设备的认定①、工程中所需的钢筋、水泥、预制构件及其它构配件、设备的采购,施工单位严格执行投标文件承诺,水电配件、设备履行招投标文件,即三方认品牌,认质量;材料、构配件、设备进场后,施工方在监理人员的见证下,严格按规定取样送检。
钢筋要有产品合格证、有检验报告、有抽检试验报告、有炉号、有批号、有使用部位记录;水泥有合格证、检验报告、每批水泥不论多少、要有各批的抽验报告及使用部位记录;对不合格品,杜绝进入施工现场。
②、砂、碎石、砖实行准入制,即在签订的经施工、监理、建设三方认定的合格产品的生产厂家中采购。
在生产厂家现场不定时抽检,在施工现场严格按规定见证取样复检,对经抽检不合格厂家,给予停止供货或排出准许范围,抽检不合格材料不准用于工程中。
③、工程中所用的各种砼、砂浆配合比、钢筋焊接及其他新材料、新工艺、新技术的使用,必须事前报送试配、试焊结果及有关资料,经监理、建设方审核批准后方可使用。
④、严格遵循报验制度。
(二)钢材、焊接接头、砼、砂浆及其他原材料的取样在工程中的任何取样试验工作,必须实行见证取样及见证送检制度,钢材在现场堆放点随机抽取,焊接接头在焊接成品上取,砼、砂浆在施工操作点上取,其他原材料在进入工地时抽取,所取样由见证人员进行标识、封样。
(三)加强砼拌制的计量工作1、在砼拌制现场,必须有专人负责管理,有专人称量,对拌制砼、砂浆的各种骨料,要做到盘盘过称。
2、施工单位要加强自身管理力度,并制定出相应管理措施,随时接受建设、监理方的检查,计量工作不能流于形式。
(四)、加强成品保护,特别是结构钢筋制安的成品保护,施工方应制定相应的管理办法,认真落实到各操作班组,重点是砼现场的操作工人,避免或减少对已制安好的钢筋的损坏,并且有钢筋成品的保护措施。
(五)、砼、砂浆的取样及养护①、操作人员必须具有相应资格的上岗证;②、取样点在施工操作面上随机抽取;③、取样时有建设、监理人员在现场见证,见证人对所取样进行标志、封样;④、按规定要求取样,按标准进行养护;⑤、在同层同检验批中取样作同条件养护,以此作为砼强度判断及施工拆摸的一个重要条件之一。
施工单位用表:A—9工程材料/构配件/设备报审表⑥、对所取砼、砂浆试件,由专人负责,严格按标准进行养护工作。
(六)、施工单位协助项目监理组对施工单位试验室进行考核:①、试验室的资质及试验范围;②、所做试验的设备的计量检审证明书;③、试验室的管理制度;④、相关试验人员的上岗证;⑤、对本工程的试验项目及要求是否符合有关规范、标准要求;送检的材料由施工、监理、建设三方见证送检,试验室对所收试验样件,需根据送检见证备案书核对相应送检人员,经见证人签字后方可进行试验。
三、检验批、分项、分部(子分部)、单位(子单位)工程质量验收该工程执行GB50300―2001《建筑工程施工质量验收统一标准》,施工、监理、建设方要加强对新标准的学习、理解,认真执行此标准。
8、检验批质量验收:工程开工后,施工、监理一起划分检验批,检验批划分后,以此作为项目最小验收单位,不同的检验批,按验收标准中主控和一般项目,由施工单位项目专业质量检查员评定,在施工自检合格的前提下,向项目监理组提出报验申请,经监理、建设方查验合格,办理验收手续,方可进入下道工序施工。
施工用表:检验批质量验收记录9、分项工程:不同部位、区段的检验批工作完成后,分项工程质量由项目专业技术负责人组织评定,进行报验,监理工程师会同建设方一起组织验收。
施工用表:分项工程质量验收记录10、分部(子分部)工程:各分部工程完工后,由施工单位技术负责人、质量管理部门负责人组织有关部门自检评定后,向监理部门提出验收申请,总监理工程师、建设单位专业负责人组织施工单位和勘察、设计单位有关项目负责人进行验收。
施工方用表:分部(子分部)工程验收11、单位工程:单位工程的质量是对产品的最终评定,由施工单位的技术负责人组织有关部门进行自检评定。
单位工程完工后,在正式验收前监理组织有关单位进行初验。
对存在的问题经施工单位整改后再复验,最后报建设方组织正式验收。
建设单位组织质监、设计、施工、监理负责人进行最终验收,同时监理单位提出工程质量评估报告。
施工方用表:单位(子单位)工程质量竣工验收记录单位(子单位)工程质量控制资料核查记录单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录单位(子单位)工程观感质量检查记录12、隐蔽工程验收:隐蔽工程必须先由施工单位认真自检,合格后填写隐验记录,交监理审验,对各分部分项的检验批根据质量验收标准要求进行验收,对验收不合格的检验批,监理写出书面通知整改,直至本检验批整改合格为止。
同时办理相关签证。
未经隐蔽验收签字,施工方不得进行下道工序施工。
砼拆模后,施工必须进行报验,严禁未经报验将缺陷擅自封闭。
施工单位用表:A―4:报验申请表A―6:监理工程师通知回复单监理单位用表:B―1:监理工程师通知单各方通用表:C―1:监理工作联系单C―2:工程变更单四、工程进度控制:施工单位严格按已审批的施工总进度计划工作,并编制每月进度计划报项目监理组审批。
当每月的实际进度滞后计划进度时,施工单位应根据监理工程师提出的通知切实采取纠偏措施并认真落实在工作中,同时书面报监理方。
五、工程量审核及工程款支付a)施工前,施工方根据投标预算书分栋号、分层、分部位划分各子项的工程量报监理,以便审核工程量。
b)施工单位每月24日前报当月实际完成的工程量给监理单位进行审核;监理审核后提出支付意见报建设方。
建设方审定后向施工方支付工程进度款。
d)对本月的增、减变更,不进入本月工程量中;施工单位用表:A5工程款支付申请表监理单位用表:B3工程款支付证书六、停工和复工的规定:a)根据监理合同和建设方的受权委托,监理工程师对质量有否决权,对有下列情况之一,监理有权下达停工令,施工单位应严格执行监理工程师的指令。
①、施工过程中有质量问题或其他异常情况,经口头或书面提出后,施工单位未采取有效措施,或措施不力未能扭转异常情况时;②、隐蔽工程未经报监理组检查验收,施工自行隐蔽施工时;③、未经设计单位同意而擅自变更设计或不按图施工时;④、使用的原材料、构配件达不到质量标准或擅自采用未经报验认可的材料时;⑤、擅自使用未经审查同意的分包单位进场施工时;⑥、发生质量事故,必须停工处理;⑦、施工出现安全隐患,监理认为有必要停工处理;监理下达指令时,先征得建设方同意,特殊情况,监理可先下达停工令再报建设方认可。
此停工时间不予施工工期顺延和费用索赔。
监理单位用表:B2工程暂停令b)复工报告:当施工单位对停工令中所述的工程暂停的因素消除后,具备恢复施工条件时,向监理方提出复工报告,监理审核认可后给予复工。
施工单位用表:A―1工程复工报审表七、有关施工质量技术资料:工程施工中的有关质量技术资料,要与工程进度同步进行,报监理审查,资料必须一式两份,建设、监理各一份,且内容符合GB50300―2001验收标准。
