墩身施工的技术交底和安全措施范本1:墩身施工的技术交底一、施工范围根据工程要求,本次施工范围为墩身部分,包括墩顶、墩身、墩底的施工。
二、施工工艺流程1. 准备工作a. 确认墩身施工图纸及相关技术文件的审查、交底和确认b. 搭设施工脚手架c. 确保施工区域安全,标明施工范围和警示标志2. 墩顶施工a. 清理墩顶,确保平整且无杂物b. 铺设钢筋网格c. 浇筑混凝土,按照设计要求进行振实和养护。
3. 墩身施工a. 安装模板,按照设计图纸要求进行固定和调整。
b. 配置混凝土,按照设计要求进行浇筑和振实。
c. 混凝土浇筑完成后,进行养护。
4. 墩底施工a. 清理墩底,确保平整且无杂物b. 铺设钢筋网格c. 浇筑混凝土,按照设计要求进行振实和养护。
5. 清理和收尾工作a. 清理施工现场,保持干净整洁b. 确认施工质量和验收相关文件附件:1. 技术交底记录表2. 墩身施工图纸3. 墩身相关技术文件和规范注释:1. 混凝土:水泥、石子、沙子等按照一定比例搅拌而成的材料2. 模板:用于保持混凝土浇筑形状和尺寸的临时结构范本2:墩身施工的安全措施一、施工前准备1. 确认施工区域的安全评估报告,了解各种风险和安全隐患。
2. 组织工人参加安全培训和技术交底,确保了解施工安全要求。
3. 配备必要的个人防护装备,如安全帽、防护眼镜、防护手套等。
4. 部署安全警示标识,明确施工范围和安全警示信息。
二、墩身施工安全措施1. 脚手架搭设与使用a. 搭设脚手架时,按照相关规范和要求,确保结构稳定且牢固。
b. 使用脚手架时,注意防滑、防护和平衡,不得超载和随意改动。
2. 高空作业安全a. 进入施工现场的人员必须佩戴安全帽,并通过安全检查。
b. 禁止在高空作业时穿拖鞋或脱鞋上班,必须穿戴防滑鞋。
c. 严禁从高处抛掷物品,防止伤害其他工人和路过行人。
3. 模板施工安全a. 模板的搭设、固定和拆除必须按照规范和要求进行,确保结构稳定。
b. 在模板拆除前,必须进行安全检查,并保证下方人员的安全。
可编辑修改精选全文完整版墩身模板施工技术交底书(三级)工程项目:编制者:(签字)复核人:(签字)审核人:(签字)日期:(签字)技术交底书交底单位:编号:③根据墩身尺寸挑选模板进行试拼装,所有模板都必须试拼,将拼装合格的模板按套数登记,对拼装不合格的模板进行修正,若修正不了退回厂家。
(2)打磨、除锈、上油①试拼完整的模板立即安排专人采用电动手砂轮进行打磨和除锈,打磨出钢材应具有的自然光泽。
②模板与混凝土相接触的表面应涂刷脱模剂(严禁使用废机油)。
钢模板用的脱模剂应同时具有防锈作用。
注意如下事项:a.涂刷时要从一个方向开始,不能使用太多,但必须涂刷均匀,不能重复进行涂刷,也不能有漏刷现象;b.涂刷时先从上部开始,由上而下;c.涂刷时避免在大风天气进行,以防止污染已清理干净的模板;也不能在雨天进行,防止被雨水冲淋失匀。
(3)测量定位由测量人员利用全站仪测量放样确定墩身的边线、定位轴线,以便模板安装过程中校核模板平面位置和标高。
(4)立模立模之前应将承台顶面冲洗干净,承台与墩身接触面应做凿毛处理。
精确放出底面结构外轮廓线,然后按底边线及模板编号逐号进行安装,安装时采用人工配合汽车吊,整体式桁架式模板间采用双螺栓连接,并配双螺母,墩身正中设置一列拉杆,拉杆两端使用双螺母固定。
模板采用吊车分节吊装,安装底节模板前,用砂浆找平承台(桥墩底座)顶,以确保桥墩模板位置准确,安装稳固。
板缝处夹垫一层双面胶带,保证接缝严密、不漏浆,外观平滑顺直。
模板安装使用25t汽车吊进行吊装,单块模板最大重量不超过2t。
模板的固定和调整通过拉杆和两层模板之间的连接螺栓实现,所有螺栓均采用双螺母连接。
模板吊装到位后采用对拉螺杆固定,对拉螺杆用PVC管做套管便于重复利用和结构成品保护,在PVC套管两端安装PVC喇叭口,将喇叭口与模板顶紧,防止漏浆;首节模板调整采用在承台上预埋地锚拉缆风绳的方式校正,从第二节开始,采用手拉葫芦拉住下面用于支承模板的肋进行校正,首节模板定位准确后,每上一节模板均用水平尺控制其垂直度,然后再用全站仪与水准仪复核模板的四角坐标及高程,为便于混凝土浇筑完成后拆除首节外侧模板,在首节模板安装前,用砂浆在模板四周浇筑一个约10cm宽,3~5cm高的平台,水泥砂浆顶面在同一水平面内,以保证模板底部不漏浆,在拆模前,除水泥砂浆,使模板有足够的空间自由下落、拆除。
一、交底范围双线特大桥实心墩墩身墩帽模板。
二、施工准备2.1吊车检查:对吊车的发动机、钢丝绳、提升系统、U形环等进行检查。
2.2根据测量员放出的墩身四个角点弹好墨线。

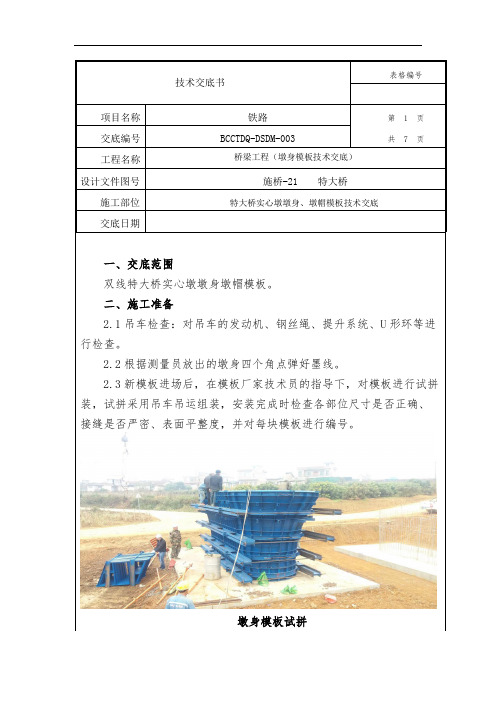

2.3新模板进场后,在模板厂家技术员的指导下,对模板进行试拼装,试拼采用吊车吊运组装,安装完成时检查各部位尺寸是否正确、接缝是否严密、表面平整度,并对每块模板进行编号。
墩身模板试拼三、施工步骤及操作要点1、施工准备应将承台与墩身连接部位砼顶面冲洗干净,砼接触面应做凿毛处理,凿除表面上松动的砂石并保证接缝面露出75%以上,用水冲洗干净并充分润湿。
凿毛2、测量放样测量放样出墩身的轴线四个点,并弹好边线墨线,如下雨则用固定桩定线,经复核后方可立模。
3、模板定位安装定好线后通过吊车将模板吊入承台上大致放在指定位置,然后用撬棍对模板进行微调。
下面表面不平整则在垫层上用砂浆找平。
模板接缝采用双面胶密封。
4、模板加固模板采用拉杆、桁架、螺栓来加固,拉杆两端均露出桁架0.5m 左右,端头缫丝,采用螺母固定于桁架上,模板边缘在加劲肋上螺栓固定,以保证浇筑混凝土不会爆模。
接缝面露出75%以上弹线上双螺帽,丝扣外露不小2~3丝5、模板检查模板安装完成必须稳固牢靠,接缝严密。

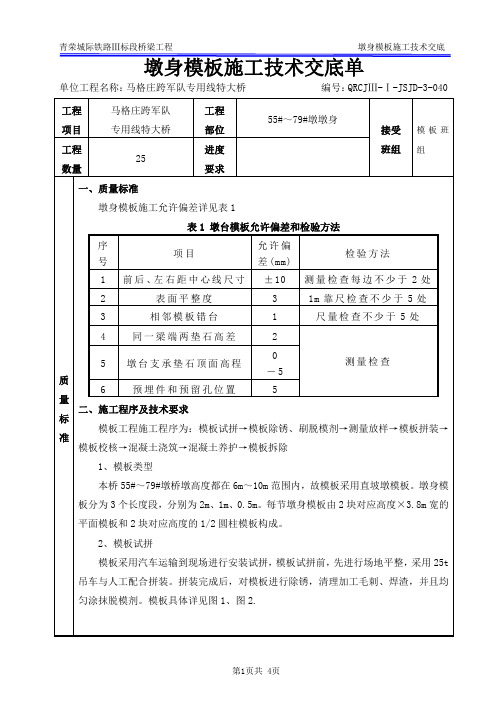

浇筑混凝土前,模型内的积水和杂物应清理干净并检查各项指标符合要求:模板标高基础不超过20mm,墩台不超过5mm、模板内部尺寸基础不超过30mm,墩台不超过20mm、轴线偏位基础不超过15mm,墩台不超过10mm、模板相邻两板表面高低差不超过2mm、模板表面平整不超过5mm、预埋件中心线位置不超过5mm。
检查模板垂直模板检查6、模板拆除模板拆除遵循“先支后拆,后支先拆”原则;在拆除模板时,保证其表面及棱角不因拆除模板而受损后方可拆除。
不得在混凝土面上撬模板,或用大锤砸模板,保证拆模时不扰动混凝土。
四、常见问题预防措施4.1模板结构尺寸不符合设计要求1、原因:模板多次使用后,存在一定的变形。
一、交底对象施工单位全体参与墩身模板拆除工作的管理人员、技术人员及作业人员。
二、交底目的为确保墩身模板拆除作业过程中的安全,防止安全事故发生,特进行安全技术交底。
三、交底内容1. 作业准备(1)技术准备:熟悉并掌握相关安全技术规范、操作规程,了解墩身结构特点,制定详细的拆除方案。
(2)人员准备:对参与拆除作业的人员进行安全教育培训,确保其掌握拆除作业的安全知识和操作技能。
(3)材料准备:检查拆除工具、设备的安全性能,确保其完好无损。
2. 安全注意事项(1)拆除作业前,应检查模板及其支撑结构是否牢固,确认无松动、变形等情况。
(2)拆除作业人员必须佩戴安全帽、安全带等个人防护用品。
(3)严禁酒后、疲劳作业,确保作业人员精神饱满。
(4)拆除作业区域应设置警示标志,严禁无关人员进入。
(5)拆除作业过程中,严禁从高空向下抛掷杂物,防止伤人。
(6)拆除模板时,应从上往下逐层进行,严禁跳跃拆除。
(7)拆除过程中,若发现模板、支撑结构异常,应立即停止作业,查明原因并采取措施后,方可继续作业。
3. 作业流程(1)拆除模板前,应先拆除模板上的钢筋、预埋件等。
(2)拆除模板时,应先拆除支撑结构,再拆除模板。
(3)拆除模板过程中,应确保模板平稳下落,避免砸伤作业人员。
(4)拆除模板后,应及时清理现场,消除安全隐患。
4. 应急措施(1)如遇模板突然脱落,作业人员应立即停止作业,迅速撤离现场。
(2)如遇模板下落,作业人员应迅速寻找安全地点躲避。
(3)如发生安全事故,应立即启动应急预案,及时救治伤员,并上报相关部门。
四、交底要求(1)参与拆除作业的人员应认真学习本安全技术交底,确保掌握安全操作技能。
(2)施工单位应定期对拆除作业人员进行安全教育培训,提高其安全意识。
(3)施工现场应设立安全监督人员,对拆除作业进行全程监督,确保安全措施落实到位。
五、附则本安全技术交底自发布之日起实施,如遇特殊情况,应及时修订。
六、签收(此处由施工单位负责人、项目经理、安全员、作业人员等相关人员签字)七、备注本模板仅供参考,具体内容应根据实际工程情况进行调整。
墩身技术交底咱们来说说墩身技术交底这事儿哈。
墩身,这可是桥梁工程里相当重要的一部分呢!就好像人的脊梁骨,支撑着整个身体的重量。
那这墩身技术交底到底是咋回事呢?其实啊,就是把建造墩身的那些关键技术和要点,明明白白地告诉施工人员,让他们心里有数,知道该咋干,能干好。
我记得有一次,我去一个施工现场,就看到因为墩身技术交底没做好,出了乱子。
当时,施工人员对墩身模板的安装不太清楚,结果模板拼接得歪歪扭扭,不仅影响美观,更重要的是影响了墩身的质量和稳定性。
这可把项目经理急坏了,赶忙重新组织技术交底,费了好大的劲儿才把问题解决。
墩身施工前的准备工作那可得做足了。
首先得把场地整得平平整整的,不能有坑坑洼洼,不然设备和材料都不好摆放。
然后就是测量放线,这就像给墩身画个“定位图”,必须得精确,一点儿都不能马虎。
材料的选择也很关键,水泥、钢筋、骨料等等,都得符合标准,可不能为了省钱或者省事就用些劣质的材料。
钢筋的加工和安装是墩身施工的重要环节。
钢筋得按照设计图纸的要求进行裁剪、弯曲和焊接。
焊接的时候,那火花四溅的,可得注意安全。
而且焊接的质量得有保证,不能有虚焊、漏焊的情况。
我曾经看到一个工人,焊接的时候不认真,结果焊缝不牢固,后来被监理发现,要求返工,这不仅耽误了工期,还让他自己丢了面子。
模板的安装也有讲究。
模板得干净、光滑,不能有锈迹或者污渍,要不然会影响墩身的外观质量。
安装的时候要保证模板的垂直度和水平度,用螺栓拧紧,不能有松动的地方。
还记得有一次,一个新工人安装模板的时候,没有把螺栓拧紧,混凝土浇筑的时候,模板竟然涨开了,混凝土流得到处都是,那场面真是狼狈不堪。
混凝土的浇筑是墩身施工的关键步骤。
混凝土得搅拌均匀,坍落度要符合要求。
浇筑的时候要分层浇筑,振捣密实,不能有漏振或者过振的情况。
振捣的时候,那振捣棒就像一个“按摩棒”,在混凝土里欢快地跳动着,把混凝土里的气泡都赶跑了。
如果振捣不密实,墩身里就会出现空洞,那可就危险了。
一、交底目的为确保墩台模板施工过程中的安全,预防安全事故的发生,特进行本次安全技术交底。
二、交底内容1. 施工人员安全培训(1)参加施工的全体人员必须经过专业培训,掌握墩台模板施工的相关知识和技能。
(2)施工人员应熟悉本岗位的安全操作规程,严格遵守安全规定。
(3)施工人员应掌握应急救援措施,提高自我保护能力。
2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,警示人员注意安全。
(2)施工现场应设置安全通道,保证人员通行畅通。
(3)施工现场应设置临时设施,如防护栏杆、安全网等,防止坠落事故发生。
3. 墩台模板施工安全要求(1)模板安装前,应检查模板及支撑系统,确保其符合设计要求,无变形、损坏等情况。
(2)模板安装时,应使用合适的工具和设备,严禁使用撬棍、铁锤等硬物敲打模板。
(3)模板支撑系统应稳固,支撑点间距应符合设计要求,防止模板变形或倾覆。
(4)模板支撑系统应采用双排支撑,底部应设置垫木,防止支撑点滑动。
(5)模板安装过程中,严禁人员站立在模板上,防止坠落事故发生。
4. 起重吊装安全措施(1)起重吊装作业前,应对起重设备进行检查,确保其完好、有效。
(2)起重吊装作业时,应使用专用吊具,严禁使用非标准吊具。
(3)起重吊装作业时,应设置警戒区域,防止无关人员进入。
(4)起重吊装作业时,应使用信号指挥,确保操作人员与指挥人员沟通顺畅。
(5)起重吊装作业时,应确保吊装物稳固,防止吊装物脱落。
5. 临时设施安全措施(1)临时设施如脚手架、安全网等,应按设计要求进行搭设,确保其稳固可靠。
(2)临时设施在使用过程中,应定期检查,发现隐患及时整改。
(3)临时设施周围应设置警示标志,防止人员误入。
6. 应急救援措施(1)施工现场应配备应急救援器材,如急救箱、灭火器等。
(2)施工人员应熟悉应急救援器材的使用方法,提高应急处置能力。
(3)发生事故时,应立即启动应急预案,迅速进行救援。
三、交底要求1. 施工人员应认真学习本次安全技术交底内容,掌握墩台模板施工的安全操作规程。
墩身施工技术交底引言概述:墩身在桥梁建设中具有重要的作用,其质量和稳定性对整个桥梁的安全和性能起着决定性的影响。
因此,在施工过程中,墩身施工技术的交底非常关键。
本文将详细介绍墩身施工技术交底的内容,包括墩身施工前准备、施工步骤、施工工艺要求、监控控制等方面的内容。
正文内容:一、墩身施工前准备1.设计图纸阅读与理解:施工人员应详细阅读和理解设计图纸,并与设计师进行沟通,确保对墩身结构的要求和设计意图有清晰的理解。
2.施工材料的准备:根据设计要求和工期,提前准备好所需的施工材料,包括钢筋、混凝土、模板等材料,并进行质量检验。
3.施工机械设备的调查和选择:根据施工需要,调查所需的机械设备,并选择合适的设备进行墩身施工。
二、施工步骤1.基坑开挖:根据设计要求和基础施工图纸,进行墩身基坑的开挖工作,包括土方开挖和土方处理。
2.墩身基础施工:根据基础图纸,进行基础的铺设和施工,包括打桩、浇筑基础梁等工作。
3.墩身立柱的施工:根据设计要求和施工图纸,进行墩身立柱的钢筋绑扎、模板安装和混凝土浇筑等工作。
4.墩身横梁的施工:根据设计要求和施工图纸,进行墩身横梁的制作、调整和安装等工作。
5.墩身施工的其他步骤:包括墩身板组合、横梁板面铺设等。
三、施工工艺要求1.施工作业面的准备:施工场地应保持清洁,作业面应平整、坚实,并按照施工设计要求进行标定和标高测量。
2.模板安装:模板应具有足够的强度和刚性,安装时应保证平整度和垂直度的要求,并采取适当的支撑和定位措施。
3.钢筋绑扎:墩身立柱和横梁的钢筋绑扎应符合设计和规范的要求,钢筋的直径、间距和受力位置等应准确无误。
4.混凝土浇筑:混凝土浇筑前,应进行相应的试块试验和检查,确保混凝土的质量和工作性能符合要求,并采取合适的浇筑方式和浇筑速度。
5.其他工艺要求:如抹灰、防水等。
四、监控控制1.施工过程的监控:对墩身施工过程进行实时监控,包括施工质量、施工进度、施工安全等方面。
2.施工质量的控制:采用合适的检测方法和仪器对施工质量进行检测和控制,确保墩身的尺寸、形状、强度等符合设计要求。
