高速公路工程合同清单外项目单价确定方法【摘要】高速公路工程设计变更中经常出现原合同清单中没有的项目,因现行合同条款中对于此类项目单价如何确定的规定过于简单,操作性不强,日常合同管理中常常因此而引发争议。
本文介绍了江苏省高速公路工程合同清单外项目单价确定常用的三种方法及各种方法的适用范围、使用注意事项,可为公路工程合同管理人员提供借鉴和参考。
【关键词】公路工程;变更单价;确定方法1 引言由于施工时间长、涉及地质情况复杂、设计不完善等多种原因,高速公路工程实施期间难免会发生设计变更,其中不少设计变更中会出现原合同工程量清单没有的项目,简称“合同清单外项目”。
变更上报与审批时,依据合同规定公平、公正地确定此类项目单价,既可为变更工程正常、顺利实施提供物质保障,又切实维护了合同承发包双方的合法权益。
然而,目前在国内外公路工程项目施工招标文件合同条款中,对合同清单外项目单价的确定方法均只有一些原则性的规定,缺乏具体方法约定条款,可操作性不强。
如:《菲迪克(FIDIC)合同条件合同施工条件》(1999年版)规定“应根据实施该工作的合理成本和合理利润,并考虑其他相关事项后得出;九部委联合颁布的《标准施工招标文件》(2007年版)规定“有类似子目的,可在合理范围内参照类似子目的单价”和“可按照成本加利润的原则”;交通运输部颁布的《公路工程标准施工招标文件》(2009年版)在《标准施工招标文件》基础上补充规定了“可在综合考虑承包人在投标时所提供的单价分析表的基础上”,由监理人商定或确定变更工作的单价。
近年来,随着项目法人制的全面实行,政企分开后的施工企业全面自负盈亏甚至很多已改制为民营企业,承发包双方经济效益意识日益增强,同时外部审计监督更加严格,在此背景下,直接关系到经济利益的设计变更费用往往成为相关各方关注的重点。
设计变更项目的数量有了设计图纸和严密的计量程序进行约束,较易准确确定,合同清单中已有项目的单价一般只能遵照执行,而只有合同清单外项目的单价需要另行确定,在当前合同条款中对其确定方法规定不够明确的情况下,每个变更这类项目单价的确定往往需要经过较长时间的谈判过程,承发包双方和监理工程师在确定方法的沟通、协调上都需要投入不少精力,有时直到变更批复后争议还在继续。

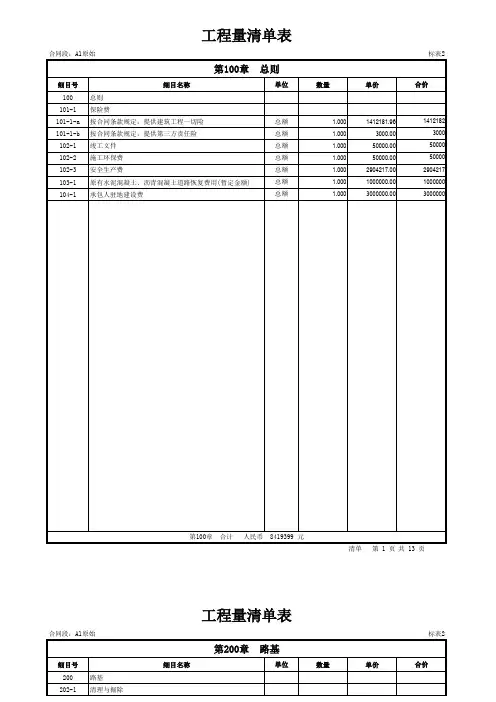

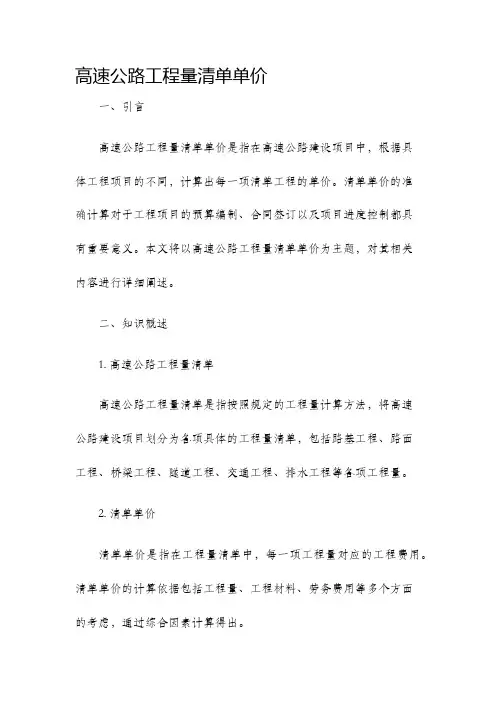

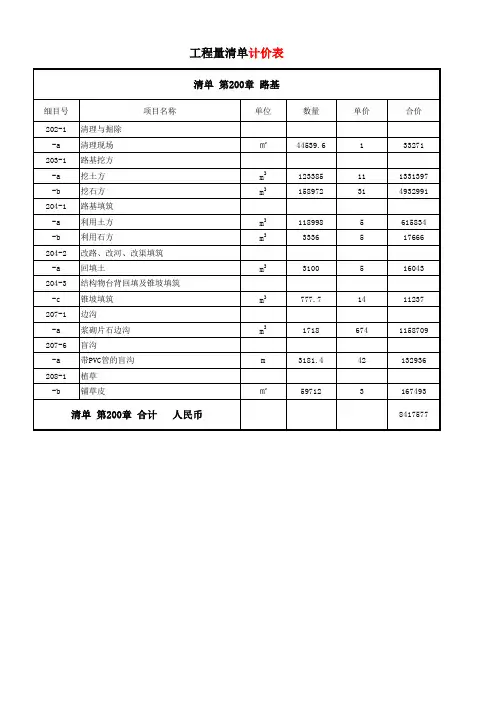

高速公路工程量清单单价一、引言高速公路工程量清单单价是指在高速公路建设项目中,根据具体工程项目的不同,计算出每一项清单工程的单价。
清单单价的准确计算对于工程项目的预算编制、合同签订以及项目进度控制都具有重要意义。
本文将以高速公路工程量清单单价为主题,对其相关内容进行详细阐述。
二、知识概述1. 高速公路工程量清单高速公路工程量清单是指按照规定的工程量计算方法,将高速公路建设项目划分为各项具体的工程量清单,包括路基工程、路面工程、桥梁工程、隧道工程、交通工程、排水工程等各项工程量。
2. 清单单价清单单价是指在工程量清单中,每一项工程量对应的工程费用。
清单单价的计算依据包括工程量、工程材料、劳务费用等多个方面的考虑,通过综合因素计算得出。
三、清单单价的计算方法清单单价的计算需要结合具体的工程项目进行,以下是一般常用的计算方法:1. 直接材料费用计算:根据工程项目的材料需求量,结合材料的单价计算出直接材料费用。
2. 劳务费用计算:根据工程项目的劳务需求量及对应的工作时间,结合劳务人员的单价计算出劳务费用。
3. 机械设备使用费用计算:根据工程项目的机械设备使用量和对应的使用时间,结合机械设备的租赁费用计算出机械设备使用费用。
4. 其他费用计算:包括施工管理费、利润、税金等其他与工程项目相关的费用计算。
5. 综合计算:将以上各项费用按照一定比例进行综合计算,得出每一项工程量清单的单价。
四、影响清单单价的因素1. 地理环境:不同地理环境下,建设高速公路的难度和成本也会有所不同,如山区、平原、湿地等。
2. 工程规模:大型高速公路工程规模较大,施工难度较高,造成成本相对较高。
3. 工程质量要求:高速公路的设计标准和工程质量要求会直接影响清单单价的计算,如平整度、强度等。
4. 经济因素:宏观经济环境对建设成本会有一定影响,如原材料价格、劳动力成本等。
5. 工程技术要求:工程技术要求越高,清单单价越高,如需要采用先进的施工技术或材料。
引言:高速公路建设是现代交通建设的重要组成部分,对于一个国家的经济发展和人民生活水平的提高具有重要的促进作用。
在高速公路建设过程中,工程量清单单价是一个重要的指标,它直接影响着工程成本的控制和项目的进度。
本文将对高速公路工程量清单单价进行详细的分析和阐述,以便深入了解和应用该指标。
概述:高速公路工程量清单单价是指在高速公路建设过程中,每项工程量清单所对应的单价。
这些工程量清单包括土石方工程、路基工程、路面工程、桥梁工程等各项建设内容。
工程量清单单价的计算依据包括人工费用、材料费用、机械设备费用等因素。
通过对工程量清单单价的合理调整和优化,可以降低工程成本,提高工程效益。
正文内容:1. 工程量清单单价的影响因素a. 人工费用:人工费用是指在工程建设过程中所需的劳动力成本,包括工人的工资、社会保险费用等。
b. 材料费用:材料费用是指工程建设过程中所需的各种材料的价格,如水泥、粗骨料、细骨料等。
c. 机械设备费用:机械设备费用是指工程建设过程中所需的各种机械设备的租赁费用或购买费用。
d. 环境条件:不同地区的环境条件会对工程量清单单价产生影响,如地质条件、气候条件等。
2. 工程量清单单价的计算方法a. 标准单价法:根据国家或地方发布的工程量清单标准单价表,将工程量清单的数量乘以对应的标准单价,得到工程量清单单价。
b. 市场调查法:通过市场调查了解当地工程建设的实际情况,参考类似工程的报价,从而确定工程量清单单价。
c. 成本分析法:将人工费用、材料费用、机械设备费用等因素进行详细分析,并进行综合考虑,得出工程量清单单价。
d. 经验估算法:根据过去类似项目的实际数据和经验,结合当前的市场情况,估算工程量清单单价。
3. 工程量清单单价的调整方法a. 定额调整法:根据实际工程量清单的情况,对标准单价进行适当调整。
b. 指数调整法:根据物价指数或劳动力指数的变化情况,对工程量清单单价进行调整。
c. 成本控制法:通过控制工程建设中的实际成本,对工程量清单单价进行调整。
ICS91.010.01P09备案号:56893-2017DB32江苏省地方标准DB32/T1553—2017代替DB32/T1553-2009高速公路工程工程量清单计价规范Code of bills of quantities and valuation for highway engineering2017-09-25发布2017-10-25实施目 次前 言 (IV)1范围 (1)2规范性引用文件 (1)3术语和定义 (1)4工程量清单编制 (5)4.1一般规定 (5)4.2招标子目工程量清单 (5)4.3其他项目清单 (6)5工程量清单计价 (7)5.1一般规定 (7)5.2最高投标限价 (7)5.3投标报价 (8)5.4合同价款的约定 (9)5.5工程计量与价款结算 (10)5.6合同价款调整 (10)5.7竣工结算 (12)6工程量清单计价表格 (12)6.1计价表格组成 (12)6.2计价表格使用规定 (13)附录A(规范性附录)总则 (27)附录B(规范性附录)路基工程计量规则 (36)附录C(规范性附录)路面工程计量规则 (72)附录D(规范性附录)桥梁、涵洞工程计量规则 (90)附录E(规范性附录)隧道工程计量规则 (138)附录F(规范性附录)交通工程及预埋(预留)管线工程计量规则 (163)附录G(规范性附录)景观绿化及环境保护工程计量规则 (183)前 言本标准代替DB32/T1553-2009《江苏省高速公路工程工程量清单计价规范》。
本标准按照GB/T1.1-2009《标准化工作导则第1部分:标准的结构和编写》给出的规则起草。
本标准参照GB50500-2013《建设工程工程量清单计价规范》等规范进行修订。
本标准与DB32/T1553-2009的主要差异如下:——调整了不再符合现行法律法规的规定;——增补了改扩建工程及养护改善工程的计量子目和计量规则;——增补了新材料、新技术、新工艺的计量子目和计量规则;——细化、完善了原有计量规则;——规范了体例格式。
高速公路工程工程量清单(劳务单价表)
以下是高速公路工程的劳务单价表,包括各项劳务项目和相应的单价。
该清单可作为参考,用于工程量的计算和成本的估算。
请注意,以上单价仅供参考,具体单价可能会因工程地点、工程量以及市场行情等因素而有所差异。
在实际项目中,应根据实际情况进行调整。
此外,为了确保工程量计算的准确性和成本控制的有效性,建议在编制工程量清单时,尽量遵循相关规范和标准,确保数据的可靠性和一致性。
请根据具体项目的要求和实际情况,结合该劳务单价表进行相
应工程量的计算和成本估算。
如有需要,可以进一步咨询专业人士
以获取更准确和可靠的数据和建议。
以上是关于高速公路工程工程量清单(劳务单价表)的简要说明,请参考并进行相应的应用。
如有疑问或需要进一步了解,请随时与
我联系。
高速公路桥梁涵洞工程工程量清单计价规则1.1 一般规定1.1.1 本章为桥梁、涵洞工程,包括桥梁、涵洞及其附属结构物的施工,主要有钢筋、基础挖方及回填工程、钻孔灌注桩、沉桩、挖孔灌注桩、沉井、结构混凝土工程、预应力混凝工程、预制构件安装、砌石工程、小型钢构件、桥面铺装、桥梁支座、桥梁接缝和伸缩装置、防水处理、圆管涵及倒虹吸管、盖板涵和箱涵、拱涵、通道、钢箱梁、拱结构以及斜拉桥等内容。
1.1.2 本章所列项目涉及的核对图纸和补充调查、平整场地、复测、编制施工方案、准备及恢复预制场地、质量检验以及技术措施等,作为承包人应作的附属工作,不另行计量。
1.1.3 本章所列工程项目涉及到的养护、场地清理、吊装设备、拱盔、挂篮、支架、工作平台、脚手架的搭设及拆除、模板、拱架和支架的安装及拆除,均包括在相应工程项目内,不另行计量。
混凝土拌和场站、构件预制场、贮料场的建设、拆除、恢复,安装架设设备摊销、预应力张拉台座的设置及拆除均包括在相应工程项目中,不另行计量。
1.1.4 对所有桥梁、通道外露面,为保证其外观质量,在施工中要求采用大型钢模板或贴塑胶合板等施工措施,这些措施所涉及的费用应被视为已包含在相关工程项目的综合单价或费率中,不另行计量。
1.1.5 除台后路基填筑及锥坡填土在204节中计量外,本章所涉及的基础挖方作为相关项目的附属工作,不单独计量。
原地面以下部分的基础回填、整形和夯实等工作不另行计量,原地面以上部分的回填计入204节路基填筑的相关项目中。
1.1.6 挖孔灌注桩在405节中计量。
1.1.7 桩的垂直静载荷试验在401节中计量。
1.1.8 经验收的不同型式预制构件的安装,包括构件安装所需的临时性或永久性扣件、钢板、焊接、螺栓等,其费用包含在第410节及第411节相应预制混凝土构件或预应力混凝土构件的工程项目价格中,不另行计量。
1.1.8 除钢筋及预应力钢筋以外的小型钢构件(如管道支架等)的供应、制造、保护和安装,作为相关工程项目内的附属工作,不另行计量。
