工程量清单综合单价分析表(1)
- 格式:docx
- 大小:27.84 KB
- 文档页数:3

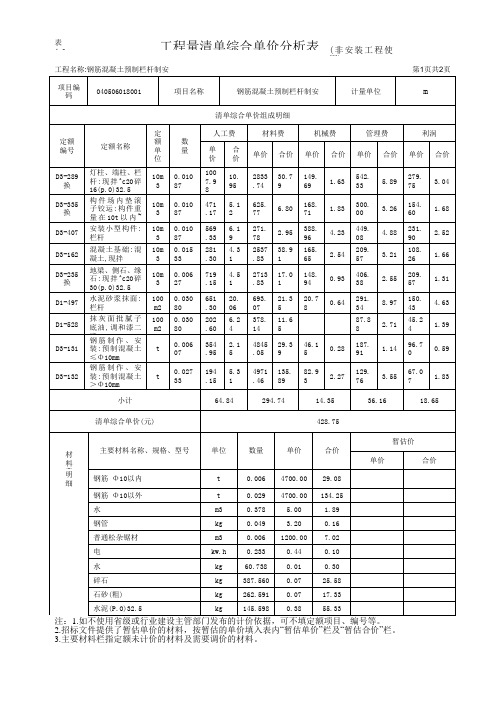

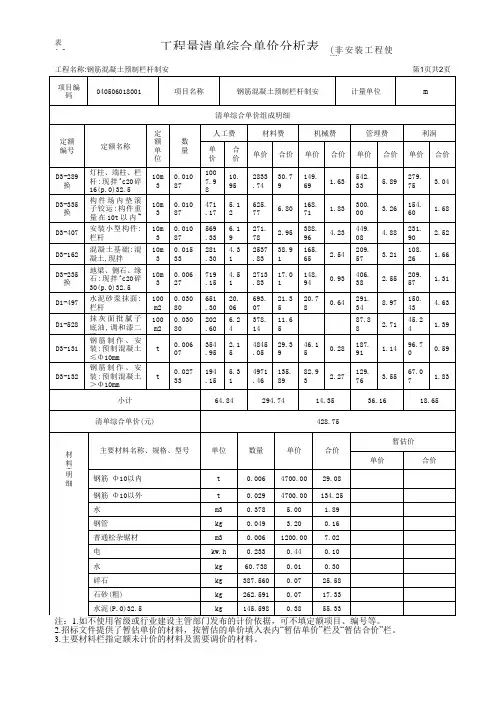

F.单价分析表
说明:1、工序是指综合项目所含的子目及摊销在综合单价中的所有其他附属项目。
2、分项单价是指上述工序的价格。
3、项目号应与“工程量清单”中的细目编号相一致。
4、每一项分为两栏填写,其中上栏填项目组成,下栏填单价组成。
2.
工程项目单价组成分析表
2、“项目说明”应填写主要工作内容等。
3、其他事项填入说明中。
3、机械台班单价分析表
5、劳务单价分析表
附注:
1、直接工资为直接发给工人的工资,包括加班费、生活津贴等。
2、间接工资包括奖金、福利、劳保、医疗、教育培训等费用。
3、其他费用包括工人的探亲差旅费、工具费、水电费等。
项目编码040506018001 项目名称钢筋混凝土预制栏杆制安计量单位m清单综合单价组成明细定额编号定额名称定额单位数量人工费材料费机械费管理费利润单价合价单价合价单价合价单价合价单价合价D3-289换灯柱、端柱、栏杆:现拌^c20碎16(p.0)32.510m30.010871007.9810.952833.7430.79149.691.63542.335.89279.753.04D3-335换构件场内垫滚子铰运:构件重量在10t以内~运距500米10m30.01087471.175.12625.776.80168.711.83300.003.26154.601.68D3-407 安装小型构件:栏杆10m30.01087569.336.19271.782.95388.964.23449.084.88231.902.52D3-162 混凝土基础:混凝土,现拌10m30.01533281.304.312537.8338.91165.652.54209.573.21108.261.66D3-235换地梁、侧石、缘石:现拌^c20碎30(p.0)32.510m30.00627719.154.512713.8317.01148.940.93406.382.55209.571.31D1-497 水泥砂浆抹面:栏杆100m20.03080651.3020.06693.0721.3520.780.64291.348.97150.434.63D1-528 抹灰面批腻子底油,调和漆二遍100m20.03080202.606.24378.1411.6587.882.7145.241.39D3-131 钢筋制作、安装:预制混凝土≤Φ10mmt0.00607354.952.154845.0529.3946.150.28187.911.1496.70.59D3-132 钢筋制作、安装:预制混凝土>Φ10mmt0.02733194.155.314971.46135.8982.932.27129.763.5567.071.83小计64.84 294.74 14.35 36.16 18.65清单综合单价(元) 428.75材料费主要材料名称、规格、型号单位数量单价合价暂估价单价合价明细钢筋Φ10以内t0.006 4700.00 29.08钢筋Φ10以外t0.029 4700.00 134.25水m30.378 5.00 1.89钢管kg0.049 3.20 0.16普通松杂锯材m30.006 1200.00 7.02电kw.h0.233 0.44 0.10水kg60.738 0.01 0.30碎石kg387.560 0.07 25.58石砂(粗) kg262.591 0.07 17.33水泥(P.O)32.5 kg145.598 0.38 55.33 注:1.如不使用省级或行业建设主管部门发布的计价依据,可不填定额项目、编号等。
