毛石混凝土 基础施工方案
- 格式:doc
- 大小:196.00 KB
- 文档页数:9

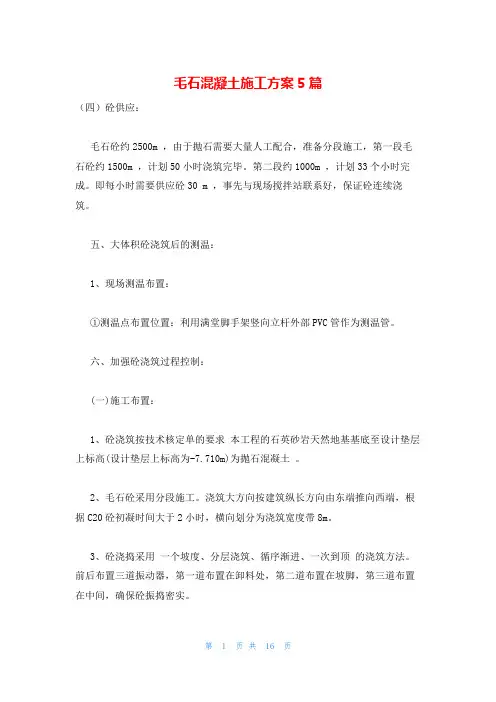

毛石混凝土施工方案5篇(四)砼供应:毛石砼约2500m ,由于抛石需要大量人工配合,准备分段施工,第一段毛石砼约1500m ,计划50小时浇筑完毕。
第二段约1000m ,计划33个小时完成。
即每小时需要供应砼30 m ,事先与现场搅拌站联系好,保证砼连续浇筑。
五、大体积砼浇筑后的测温:1、现场测温布置:①测温点布置位置:利用满堂脚手架竖向立杆外部PVC管作为测温管。
六、加强砼浇筑过程控制:(一)施工布置:1、砼浇筑按技术核定单的要求本工程的石英砂岩天然地基基底至设计垫层上标高(设计垫层上标高为-7.710m)为抛石混凝土。
2、毛石砼采用分段施工。
浇筑大方向按建筑纵长方向由东端推向西端,根据C20砼初凝时间大于2小时,横向划分为浇筑宽度带8m。
3、砼浇捣采用一个坡度、分层浇筑、循序渐进、一次到顶的浇筑方法。
前后布置三道振动器,第一道布置在卸料处,第二道布置在坡脚,第三道布置在中间,确保砼振捣密实。
4、在浇注过程中控制好间歇时间,砼坡度按自然坡度1:6左右控制。
5、砼振捣是重要关键:严格掌握振捣插点振捣持续时间,避免漏振,在振捣上层砼时,振捣棒下插50mm,以消除两层间气缝,确保砼振捣密实。
同时要注意避免发生跑模现象。
(二)模板:基坑、电梯井、后浇带分界线采用木模、钢管、钢筋配合施工。
(三)脚手架由于基坑较深较宽,落差较高,自然地面到基底标高约8米,脚手架采用¢48壁厚3.5mm钢管扣件式脚手架。
钢管直接站在基底岩石上,外部套上¢63PVC管,上下封闭,便于以后拆除以及留做测温孔用。
脚手架竖向和水平方向钢管间距2023mm 2023mm。
水平钢管搭设在砼上表面300mm处。
毛石下料位置在:自然地坪至砼表面以上300mm的水平面用木模板、方木制成三个溜槽,每个溜槽长约12m,宽约1.5m,溜槽下铺钢管,让钢管教授架与溜槽形成一个整体,保证稳定性。
砼表面以上300mm的水平面上铺设竹笆和木模板用来控制标高、振捣、运输、抹面等施工任务的完成。

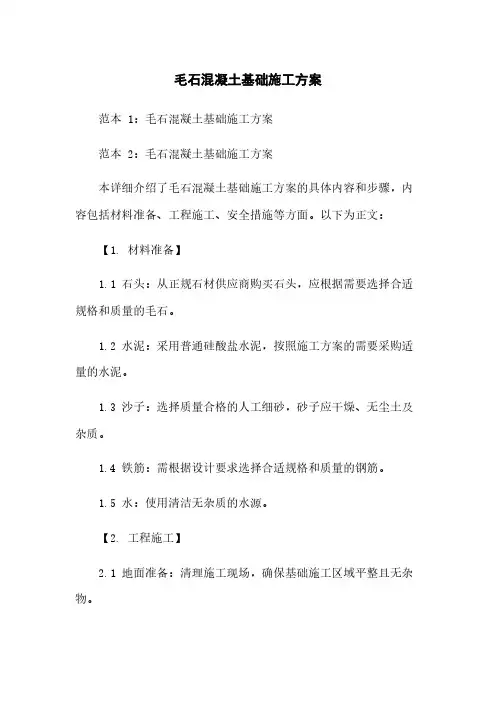

毛石混凝土基础施工方案范本 1:毛石混凝土基础施工方案范本 2:毛石混凝土基础施工方案本详细介绍了毛石混凝土基础施工方案的具体内容和步骤,内容包括材料准备、工程施工、安全措施等方面。
以下为正文:【1. 材料准备】1.1 石头:从正规石材供应商购买石头,应根据需要选择合适规格和质量的毛石。
1.2 水泥:采用普通硅酸盐水泥,按照施工方案的需要采购适量的水泥。
1.3 沙子:选择质量合格的人工细砂,砂子应干燥、无尘土及杂质。
1.4 铁筋:需根据设计要求选择合适规格和质量的钢筋。
1.5 水:使用清洁无杂质的水源。
【2. 工程施工】2.1 地面准备:清理施工现场,确保基础施工区域平整且无杂物。
2.2 标志定位:根据设计图纸,在施工区域进行标志定位,确保施工的准确性。
2.3 基础开挖:按照设计要求和深度,在标志位置进行基础开挖,确保基础大小和形状准确。
2.4 铺设石料:根据设计要求和基础尺寸,挨次铺设石料,通过调整石料的位置和高度,保证基础平整和稳定。
2.5 钢筋绑扎:依据设计要求,在基础上进行钢筋绑扎,确保基础的强度和稳定性。
2.6 浇筑混凝土:使用混凝土搅拌车将混凝土运输到施工现场,进行浇筑。
2.7 平整压实:在混凝土未彻底凝固之前,使用平整机和压路机对混凝土进行平整和压实处理。
2.8 养护:按照要求对施工完成的基础进行养护,保证混凝土的强度和稳定性。
【3. 安全措施】3.1 施工区域设置警示标志,明确施工范围,避免人员和机械进入。
3.2 施工过程中,必须戴好安全帽,穿戴好安全防护装备,遵守相关安全操作规程。
3.3 施工现场应保持清洁整洁,防止杂物和积水造成滑倒和摔伤等危(wei)险。
3.4 在施工现场场地和混凝土边坡处设置围挡和护栏,确保施工区域安全。
附件:1. 毛石混凝土基础设计图纸2. 施工现场平面布置图3. 基础施工设备清单4. 混凝土材料试验报告法律名词及注释:1. 混凝土:指用水泥、骨料、粉状或者颗粒状材料和适量的水按照一定比例混合制成的人工石材。

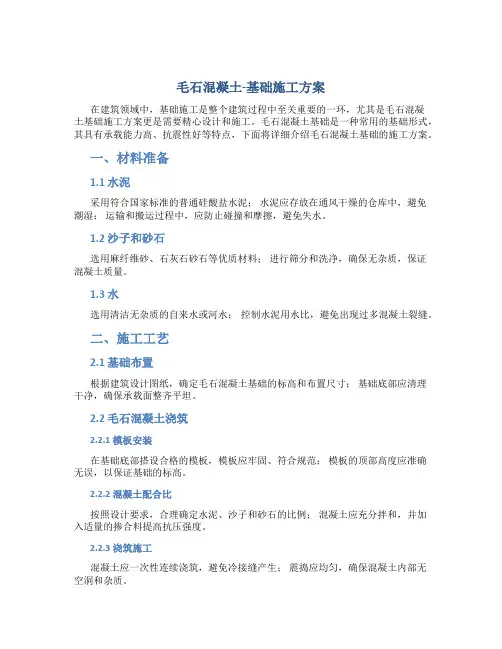

毛石混凝土-基础施工方案在建筑领域中,基础施工是整个建筑过程中至关重要的一环,尤其是毛石混凝土基础施工方案更是需要精心设计和施工。
毛石混凝土基础是一种常用的基础形式,其具有承载能力高、抗震性好等特点,下面将详细介绍毛石混凝土基础的施工方案。
一、材料准备1.1 水泥采用符合国家标准的普通硅酸盐水泥;水泥应存放在通风干燥的仓库中,避免潮湿;运输和搬运过程中,应防止碰撞和摩擦,避免失水。
1.2 沙子和砂石选用麻纤维砂、石灰石砂石等优质材料;进行筛分和洗净,确保无杂质,保证混凝土质量。
1.3 水选用清洁无杂质的自来水或河水;控制水泥用水比,避免出现过多混凝土裂缝。
二、施工工艺2.1 基础布置根据建筑设计图纸,确定毛石混凝土基础的标高和布置尺寸;基础底部应清理干净,确保承载面整齐平坦。
2.2 毛石混凝土浇筑2.2.1 模板安装在基础底部搭设合格的模板,模板应牢固、符合规范;模板的顶部高度应准确无误,以保证基础的标高。
2.2.2 混凝土配合比按照设计要求,合理确定水泥、沙子和砂石的比例;混凝土应充分拌和,并加入适量的掺合料提高抗压强度。
2.2.3 浇筑施工混凝土应一次性连续浇筑,避免冷接缝产生;震捣应均匀,确保混凝土内部无空洞和杂质。
2.3 养护保养2.3.1 初期养护在混凝土凝固后,及时进行初期养护;覆盖湿棉被或水膜,保持混凝土湿润,以促进龄期强度增长。
2.3.2 后期养护混凝土龄期达到要求后,进行后期养护;保持基础表面湿润,避免干燥收缩引起开裂。
三、安全注意事项3.1 工人安全操作人员应穿戴好安全帽、手套、防护眼镜等个人防护用具;工地周围应设置明显的安全警示标志。
3.2 设备安全混凝土搅拌机、震捣棒等设备应定期检验,确保安全可靠;设备操作人员应熟练掌握使用方法,避免操作不慎造成事故。
以上便是毛石混凝土基础的施工方案,正确的施工工艺和安全措施是保证基础质量和工程安全的关键所在,希望以上内容能为相关工作提供参考。

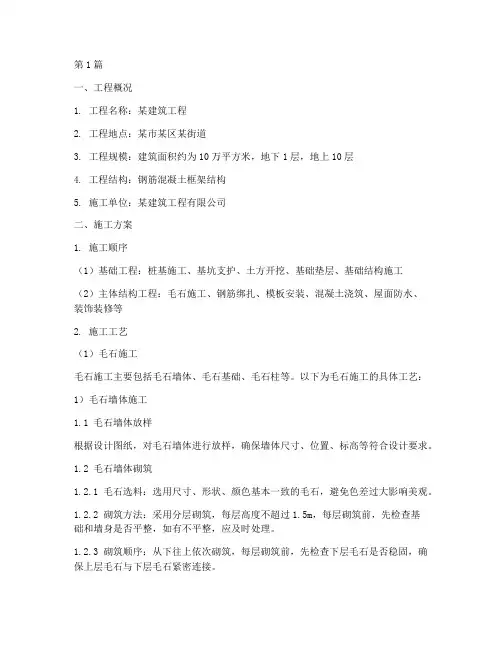

第1篇一、工程概况1. 工程名称:某建筑工程2. 工程地点:某市某区某街道3. 工程规模:建筑面积约为10万平方米,地下1层,地上10层4. 工程结构:钢筋混凝土框架结构5. 施工单位:某建筑工程有限公司二、施工方案1. 施工顺序(1)基础工程:桩基施工、基坑支护、土方开挖、基础垫层、基础结构施工(2)主体结构工程:毛石施工、钢筋绑扎、模板安装、混凝土浇筑、屋面防水、装饰装修等2. 施工工艺(1)毛石施工毛石施工主要包括毛石墙体、毛石基础、毛石柱等。
以下为毛石施工的具体工艺:1)毛石墙体施工1.1 毛石墙体放样根据设计图纸,对毛石墙体进行放样,确保墙体尺寸、位置、标高等符合设计要求。
1.2 毛石墙体砌筑1.2.1 毛石选料:选用尺寸、形状、颜色基本一致的毛石,避免色差过大影响美观。
1.2.2 砌筑方法:采用分层砌筑,每层高度不超过1.5m,每层砌筑前,先检查基础和墙身是否平整,如有不平整,应及时处理。
1.2.3 砌筑顺序:从下往上依次砌筑,每层砌筑前,先检查下层毛石是否稳固,确保上层毛石与下层毛石紧密连接。
1.2.4 砌筑要求:毛石墙体砌筑时,应注意毛石之间的缝隙,缝隙应控制在5-10mm范围内,以便于抹灰和装饰。
1.3 砌筑质量检查1.3.1 砌筑过程中,随时检查毛石墙体尺寸、标高、垂直度等是否符合设计要求。
1.3.2 砌筑完成后,对毛石墙体进行外观检查,确保墙体平整、无裂缝、无蜂窝、无麻面等缺陷。
2)毛石基础施工2.1 毛石基础放样根据设计图纸,对毛石基础进行放样,确保基础尺寸、位置、标高等符合设计要求。
2.2 毛石基础砌筑2.2.1 毛石选料:选用尺寸、形状、颜色基本一致的毛石,避免色差过大影响美观。
2.2.2 砌筑方法:采用分层砌筑,每层高度不超过1.5m,每层砌筑前,先检查基础和墙身是否平整,如有不平整,应及时处理。
2.2.3 砌筑顺序:从下往上依次砌筑,每层砌筑前,先检查下层毛石是否稳固,确保上层毛石与下层毛石紧密连接。
第1篇一、工程概况毛石混凝土是一种以天然毛石为骨料,水泥为胶凝材料,砂、水为混合料的混凝土。
它具有成本低、施工简便、抗冻性好、耐久性强等特点,广泛应用于地基基础、护坡、挡墙等工程中。
本施工方案针对某工程毛石混凝土施工进行详细阐述。
二、施工准备1. 技术准备(1)熟悉设计图纸,了解工程结构、部位、材料、规格、数量等要求。
(2)学习毛石混凝土施工规范,掌握施工工艺和质量要求。
(3)组织施工人员培训,提高施工技能和安全意识。
2. 材料准备(1)毛石:选择符合设计要求的毛石,表面应平整,无裂缝、蜂窝、砂眼等缺陷。
(2)水泥:选用符合国家标准的硅酸盐水泥,强度等级不低于32.5MPa。
(3)砂:选用中粗砂,含泥量不大于3%。
(4)水:采用饮用水或经过处理的地下水。
3. 工具准备(1)模板:选用符合设计要求的钢模板或木模板,确保模板的平整度和刚度。
(2)振捣器:选用合适的振捣器,确保混凝土密实。
(3)切割机:用于切割模板和调整毛石位置。
(4)其他工具:如铁锹、镐、水准仪、线锤等。
4. 施工组织准备(1)成立施工小组,明确各岗位人员职责。
(2)制定施工进度计划,确保工程按时完成。
(3)制定安全生产措施,确保施工安全。
三、施工工艺1. 施工顺序(1)放线:根据设计图纸,确定毛石混凝土的位置、尺寸和标高。
(2)模板安装:按照设计要求,安装模板,确保模板的平整度和刚度。
(3)毛石摆放:将毛石按照设计要求摆放,注意毛石的排列和间隙。
(4)混凝土浇筑:按照设计要求,浇筑混凝土,确保混凝土的密实度。
(5)振捣:使用振捣器对混凝土进行振捣,排除气泡,确保混凝土密实。
(6)养护:浇筑完成后,对混凝土进行养护,确保混凝土强度。
2. 施工要点(1)放线:使用水准仪和线锤,确保放线的准确性。
(2)模板安装:模板应平整、牢固,防止变形和漏浆。
(3)毛石摆放:毛石应摆放整齐,表面应平整,间隙均匀。
(4)混凝土浇筑:混凝土应分层浇筑,每层厚度不超过30cm,确保混凝土密实。

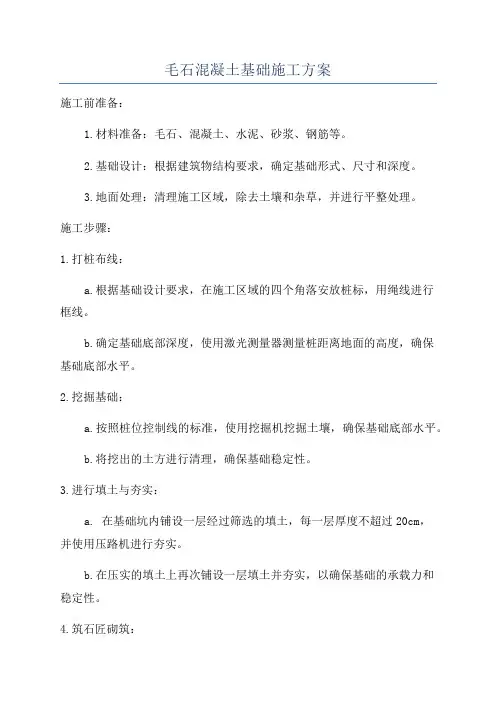

毛石混凝土基础施工方案施工前准备:1.材料准备:毛石、混凝土、水泥、砂浆、钢筋等。
2.基础设计:根据建筑物结构要求,确定基础形式、尺寸和深度。
3.地面处理:清理施工区域,除去土壤和杂草,并进行平整处理。
施工步骤:1.打桩布线:a.根据基础设计要求,在施工区域的四个角落安放桩标,用绳线进行框线。
b.确定基础底部深度,使用激光测量器测量桩距离地面的高度,确保基础底部水平。
2.挖掘基础:a.按照桩位控制线的标准,使用挖掘机挖掘土壤,确保基础底部水平。
b.将挖出的土方进行清理,确保基础稳定性。
3.进行填土与夯实:a. 在基础坑内铺设一层经过筛选的填土,每一层厚度不超过20cm,并使用压路机进行夯实。
b.在压实的填土上再次铺设一层填土并夯实,以确保基础的承载力和稳定性。
4.筑石匠砌筑:a.在填土夯实后,开始进行石匠砌筑工作。
将毛石按照设计要求进行倒置,保证石块平整。
使用砂浆将毛石进行粘合。
b.毛石的选择要符合规范要求,尺寸大小适中,夹杂少,表面平整。
5.钢筋绑扎:a.根据基础设计图纸,将钢筋制作成预定尺寸,并按设计要求安装在基础内部。
b.钢筋之间的连接必须使用钢筋连接器连接,确保钢筋之间的连接牢固。
6.浇筑混凝土:a.在进行钢筋绑扎后,安装混凝土防护板,用于隔离混凝土和土壤。
确保混凝土与周围环境隔离。
b.在基础内部进行混凝土浇筑,浇筑时应避免混凝土中夹杂杂质物。
c.使用振捣器对混凝土进行振捣,以确保混凝土的密实性和排气性。
7.养护基础:a.在混凝土浇筑完成后,使用覆盖膜对混凝土进行养护,以控制混凝土的水分蒸发速度。
b.在混凝土达到足够强度之前,避免进行任何工作,以免对基础产生不利影响。
c.控制周围环境温度和湿度,确保混凝土达到理想的强度和稳定性。
8.安全检查:a.完工后进行基础施工质量检查,确保基础的平整度、强度和稳定性。
b.检查是否存在砂浆开裂、钢筋变形、毛石脱落等问题,并及时解决。
以上是一套毛石混凝土基础施工方案。
毛石混凝土筑坝施工方案一、施工准备1.1 场地准备清理坝址区内的杂物、植被和积水。
对坝基进行必要的地质勘探和试验,确保基础稳定。
1.2 设备准备准备搅拌站、运输车辆、振动器、模板等必要的施工设备。
对设备进行预检,确保设备运行正常。
1.3 人员培训对参与施工的人员进行安全和技术培训。
确保施工人员了解并熟悉施工流程和操作规范。
二、材料要求2.1 毛石毛石应坚硬、无裂纹,且符合规定的尺寸范围。
毛石应经过清洗,无泥土和其他杂质。
2.2 混凝土使用符合设计要求的混凝土等级。
骨料、水泥、掺合料等应符合国家相关标准。
三、坝体设计根据工程要求和地质条件,进行坝体结构设计。
设计应考虑坝体的稳定性、抗渗性、变形等因素。
四、毛石选择根据坝体设计要求,选择合适的毛石类型和尺寸。
毛石的强度、耐磨性、耐久性等应符合设计要求。
五、混凝土配制根据设计要求和试验数据,确定混凝土的配合比。
严格控制水灰比、砂率等关键参数。
六、施工工艺6.1 毛石铺设在基础层面上铺设一层毛石,确保毛石之间的缝隙均匀。
使用砂浆填充毛石缝隙,保证毛石与基础的紧密结合。
6.2 混凝土浇筑在毛石层上浇筑混凝土,确保混凝土充分渗入毛石缝隙。
使用振动器进行振捣,排除混凝土中的气泡和水分。
6.3 养护混凝土浇筑完成后,应进行充分的养护,保证混凝土的硬化和强度发展。
七、质量控制对毛石、混凝土等原材料进行质量检验。
对施工工艺进行过程控制,确保施工质量符合设计要求。
对完成的坝体进行质量检查,确保坝体的稳定性和耐久性。
八、安全措施施工现场应设置明显的安全警示标志。
对施工人员进行安全教育,提高安全意识。
定期对施工设备进行检查和维护,确保设备运行安全。
合理安排施工时间,避免恶劣天气和高温时段施工。
以上是本工程的毛石混凝土筑坝施工方案,希望能为工程的顺利进行提供有力保障。
在施工过程中,我们将严格按照方案要求进行施工,确保工程质量和安全。

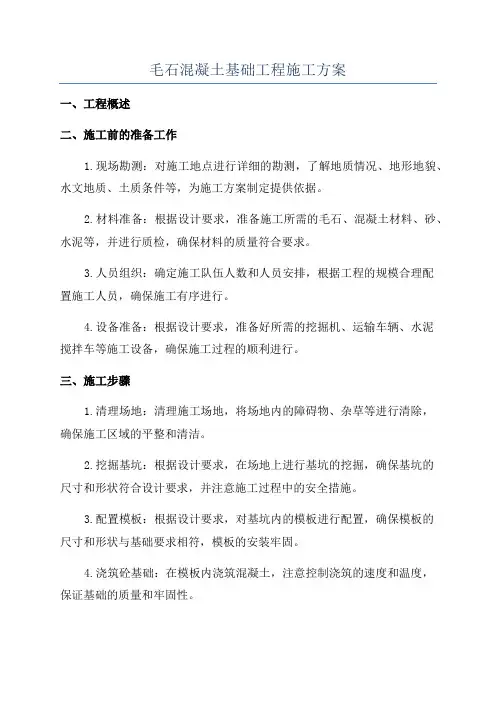

毛石混凝土基础工程施工方案一、工程概述二、施工前的准备工作1.现场勘测:对施工地点进行详细的勘测,了解地质情况、地形地貌、水文地质、土质条件等,为施工方案制定提供依据。
2.材料准备:根据设计要求,准备施工所需的毛石、混凝土材料、砂、水泥等,并进行质检,确保材料的质量符合要求。
3.人员组织:确定施工队伍人数和人员安排,根据工程的规模合理配置施工人员,确保施工有序进行。
4.设备准备:根据设计要求,准备好所需的挖掘机、运输车辆、水泥搅拌车等施工设备,确保施工过程的顺利进行。
三、施工步骤1.清理场地:清理施工场地,将场地内的障碍物、杂草等进行清除,确保施工区域的平整和清洁。
2.挖掘基坑:根据设计要求,在场地上进行基坑的挖掘,确保基坑的尺寸和形状符合设计要求,并注意施工过程中的安全措施。
3.配置模板:根据设计要求,对基坑内的模板进行配置,确保模板的尺寸和形状与基础要求相符,模板的安装牢固。
4.浇筑砼基础:在模板内浇筑混凝土,注意控制浇筑的速度和温度,保证基础的质量和牢固性。
5.整平基础:在浇筑完混凝土后,进行基础的整平,使用振动器进行整平,将基础表面平整光滑。
6.铺设毛石:在基础整平后,根据设计要求,将毛石铺设在基础上,确保毛石的排列规整和牢固性。
7.固定毛石:在铺设毛石后,使用混凝土将毛石与基础连接固定,保证毛石的稳定性和耐久性。
8.施工验收:对施工工艺和工程质量进行验收,确保施工符合设计要求和施工规范。
四、施工注意事项1.施工过程中应注意安全,严格遵守安全操作规程和控制施工现场的安全风险。
2.施工人员应具备相应的技能和资质,严禁无证施工。
3.施工期间应及时调整施工计划,避免因天气和其他不可抗力因素导致的施工延误。
4.施工过程中有严格控制施工工艺,保证施工质量,特别是混凝土的配合比、浇筑温度和振捣等工艺要求。
5.完工后及时进行施工验收,确保工程质量符合设计要求。
总之,毛石混凝土基础工程施工方案需要根据具体的工程情况进行制定,确保施工质量和安全。

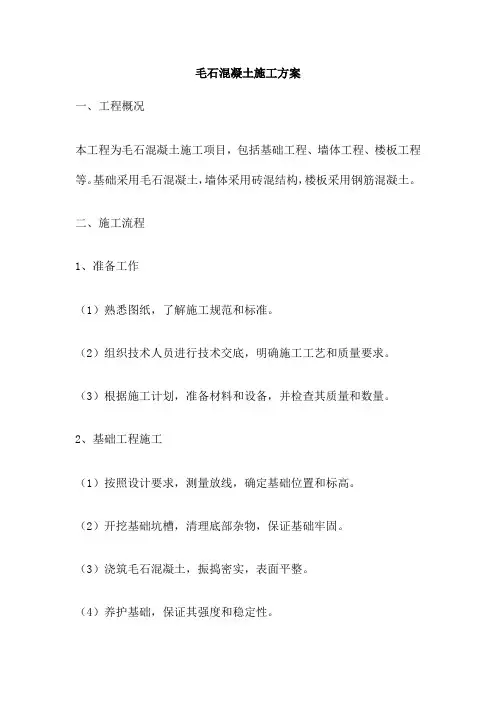

毛石混凝土施工方案一、工程概况本工程为毛石混凝土施工项目,包括基础工程、墙体工程、楼板工程等。
基础采用毛石混凝土,墙体采用砖混结构,楼板采用钢筋混凝土。
二、施工流程1、准备工作(1)熟悉图纸,了解施工规范和标准。
(2)组织技术人员进行技术交底,明确施工工艺和质量要求。
(3)根据施工计划,准备材料和设备,并检查其质量和数量。
2、基础工程施工(1)按照设计要求,测量放线,确定基础位置和标高。
(2)开挖基础坑槽,清理底部杂物,保证基础牢固。
(3)浇筑毛石混凝土,振捣密实,表面平整。
(4)养护基础,保证其强度和稳定性。
3、墙体工程施工(1)按照设计要求,测量放线,确定墙体位置和标高。
(2)砌筑砖墙,保证其垂直度和平整度。
(3)钢筋混凝土梁柱浇筑,支模、绑扎钢筋、浇筑混凝土、养护。
(4)墙体抹灰、涂料等饰面工程。
4、楼板工程施工(1)按照设计要求,测量放线,确定楼板位置和标高。
(2)支模、绑扎钢筋、浇筑混凝土、养护。
(3)楼板抹灰、涂料等饰面工程。
5、质量检测与验收(1)对毛石混凝土进行强度检测,确保其符合设计要求。
(2)对墙体和楼板进行垂直度、平整度等检测,确保其质量符合规范标准。
(3)进行验收,合格后方可进行下一道工序施工。
三、安全措施1、施工前进行安全技术交底,确保工人了解安全操作规程和注意事项。
2、设置安全警示标志和安全隔离措施,防止意外事故发生。
毛石混凝土挡土墙施工方案一、工程概述本工程为毛石混凝土挡土墙施工项目,位于市区路号。
该工程挡土墙采用毛石混凝土浇筑,总长度约为米,高度约为米。
施工内容包括:基础开挖、毛石混凝土浇筑、墙顶维护等。
二、施工方案1、基础开挖:根据设计要求,进行基础开挖。
开挖深度根据地质条件和挡土墙高度确定。
为保证基础稳定性,需对开挖后的基础进行处理,如铺设垫层等。
2、毛石混凝土浇筑:根据设计要求,选择合适的毛石和水泥材料,进行混凝土的配制。
在浇筑过程中,应保证混凝土的密实性和整体性,避免出现空洞和裂纹。

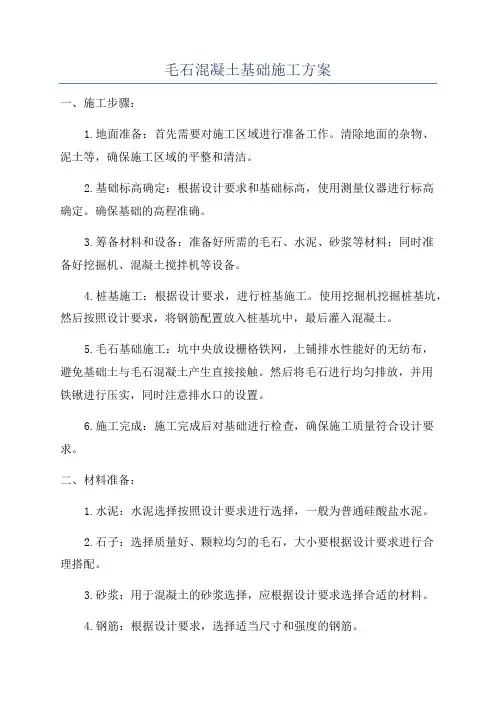

毛石混凝土基础施工方案一、施工步骤:1.地面准备:首先需要对施工区域进行准备工作。
清除地面的杂物、泥土等,确保施工区域的平整和清洁。
2.基础标高确定:根据设计要求和基础标高,使用测量仪器进行标高确定。
确保基础的高程准确。
3.筹备材料和设备:准备好所需的毛石、水泥、砂浆等材料;同时准备好挖掘机、混凝土搅拌机等设备。
4.桩基施工:根据设计要求,进行桩基施工。
使用挖掘机挖掘桩基坑,然后按照设计要求,将钢筋配置放入桩基坑中,最后灌入混凝土。
5.毛石基础施工:坑中央放设栅格铁网,上铺排水性能好的无纺布,避免基础土与毛石混凝土产生直接接触。
然后将毛石进行均匀排放,并用铁锹进行压实,同时注意排水口的设置。
6.施工完成:施工完成后对基础进行检查,确保施工质量符合设计要求。
二、材料准备:1.水泥:水泥选择按照设计要求进行选择,一般为普通硅酸盐水泥。
2.石子:选择质量好、颗粒均匀的毛石,大小要根据设计要求进行合理搭配。
3.砂浆:用于混凝土的砂浆选择,应根据设计要求选择合适的材料。
4.钢筋:根据设计要求,选择适当尺寸和强度的钢筋。
5.其他辅助材料:如无纺布、栅格铁网等。
栅格铁网可增加基础的强度和稳定性,无纺布可防止基础土与毛石混凝土的直接接触。
三、设备搭配:1.挖掘机:用于挖掘基础坑和桩基坑。
2.混凝土搅拌机:用于搅拌混凝土的设备。
3.铁锹、锤子等:用于基础施工中的压实和整平工作。
4.测量仪器:用于进行基础的高程测量和标高确定。
四、施工注意事项:1.施工前需对地基进行勘察,确保地基的承载力符合设计要求。
2.毛石的排放要均匀,确保基础的整体稳定性。
3.基础的排水口要设置合理,确保地基在长期使用过程中排水畅通。
4.在施工过程中,需要不断检查和调整基础的水平和标高,以保证基础的质量。
5.施工结束后需要对基础进行检查和保护,避免外力对基础造成损伤。
在毛石混凝土基础施工中,以上所述内容是比较一般的施工方案,具体施工步骤、材料准备和设备搭配等需根据实际项目要求进行合理调整。
第1篇一、前言毛石基础是建筑工程中常用的基础形式之一,适用于地基承载力较好、地下水位较低、土质较坚硬的地区。
毛石基础具有施工简单、成本低廉、耐久性强的特点。
本方案针对毛石基础施工,从施工准备、材料选择、施工工艺、质量控制等方面进行详细阐述。
二、施工准备1. 施工图纸及资料审查认真审查施工图纸,了解毛石基础的构造、尺寸、材料要求等。
同时,收集相关规范、标准、施工经验等资料,为施工提供依据。
2. 施工现场准备(1)施工场地平整:清除施工现场的杂草、杂物,平整场地,确保施工场地符合施工要求。
(2)施工道路:铺设临时施工道路,方便材料运输和施工人员通行。
(3)施工用水、用电:确保施工现场有充足的水源和电源,满足施工需求。
3. 施工人员准备组织施工队伍,明确施工人员职责,对施工人员进行技术交底和安全教育,提高施工人员的素质和意识。
4. 施工材料准备(1)毛石:选择质地坚硬、无裂纹、无夹层的毛石,尺寸应符合设计要求。
(2)砂浆:选用符合设计要求的砂浆,确保砂浆强度和耐久性。
(3)钢筋:选用符合设计要求的钢筋,确保钢筋的直径、间距、锚固长度等符合要求。
(4)其他材料:如水泥、砂、石子、模板等。
三、材料选择1. 毛石(1)质地坚硬:毛石应选用质地坚硬、无裂纹、无夹层的石材,以保证基础的强度和耐久性。
(2)尺寸要求:毛石尺寸应符合设计要求,一般要求长、宽、高之比在1:1:1.5~2之间。
(3)形状要求:毛石表面应平整,无明显凹凸不平,以保证基础的整体性。
2. 砂浆(1)强度要求:砂浆强度应符合设计要求,一般要求强度等级不低于M7.5。
(2)材料要求:水泥、砂、石子等材料应符合国家标准,确保砂浆的质量。
(3)配比要求:砂浆配比应根据设计要求和材料性能进行合理配置,以保证砂浆的强度和耐久性。
3. 钢筋(1)钢筋等级:选用符合设计要求的钢筋等级,一般要求为HRB400。
(2)直径要求:钢筋直径应符合设计要求,一般为12~20mm。
毛石混凝土施工方案毛石混凝土施工方案一、项目背景和概况本项目为毛石混凝土施工方案,施工区域位于某地市的公共景观区域,总面积700平方米,工期为30天。
二、施工材料与设备1. 毛石:选用天然的优质毛石,色彩丰富,坚固耐用。
2. 水泥:采用优质水泥,强度符合国家标准。
3. 河沙:选用筛过的河沙,清洁无杂质。
4. 砂浆:采用水泥、河沙按比例混合制成的砂浆。
5. 混凝土搅拌机:用于搅拌砂浆。
6. 毛石铺设工具:铲子、锤子、水平仪等。
三、施工步骤1. 基础处理:清理施工区域,确保基础平整、坚固。
2. 毛石选材:按设计要求,挑选色彩协调的毛石。
3. 混凝土施工:按照预定的基础高度,在基础上进行混凝土浇筑,将其平整压实。
4. 砂浆涂抹:在混凝土基础上铺设一层厚度约为2cm的砂浆,借助水平仪确保其平整。
5. 毛石铺设:将挑选好的毛石按照设计要求逐片铺设在砂浆上,利用锤子轻轻敲打使其稳固。
6. 砂浆填缝:用混凝土搅拌机搅拌一定比例的砂浆,填充毛石之间的缝隙,确保整体牢固。
四、施工要求1. 施工人员必须进行相关岗位培训和持证上岗,严格遵守安全操作规程;2. 确保施工区域的安全通道畅通,方便工人进出施工区域;3. 毛石选材应根据设计要求,挑选色彩协调的毛石;4. 混凝土浇筑前,要确保基础地面平整、坚固,避免出现空鼓、裂缝等问题;5. 砂浆涂抹时应用水平仪进行调整,确保其平整;6. 毛石铺设时要注意尺寸、颜色、形状的整齐性,保证铺设效果美观;7. 砂浆填缝应确保填充齐实,防止空鼓、松动。
五、施工安全措施1. 施工现场周边设置警示标志,提醒过往行人注意安全;2. 工人在施工过程中要佩戴安全帽、防滑鞋等个人防护用品;3. 混凝土浇筑前,要对基础进行检查,确保其承重能力;4. 施工现场保持干燥整洁,防止滑倒和其他事故的发生;5. 涉及机械设备操作时,必须由经过培训合格的人员操作,确保施工安全;6. 施工现场要保持良好的通风,以排除废气和粉尘。
毛石混凝土基础施工方案毛石混凝土基础施工方案是指使用毛石做为基础材料,配以水泥浆和沙浆混凝土施工而成的一种基础工程施工方案。
下面将详细介绍毛石混凝土基础施工方案。
1. 施工准备:a. 准备所需的材料和工具:毛石、水泥、沙子、砂浆、水泥浆、铁丝网、铁筋等。
b. 清理施工现场,确保施工面整洁无杂物。
c. 根据设计要求设置基础的轮廓线,并进行标高测量。
2. 基础处理:a. 清理基础底面,确保基础底面无杂物,如泥土、石块等。
b. 对基础底面进行修整,确保基础底面平整。
c. 在基础底面上铺设一层铁丝网,以增加基础的强度和稳定性。
3. 毛石浆施工:a. 准备毛石浆:将毛石用砂浆和水泥浆混合搅拌均匀,形成一种浆状混凝土。
b. 将毛石浆倒入基础轮廓线内,用木棒或专用工具进行压实。
确保毛石浆均匀铺平、紧实。
c. 根据设计要求,将毛石浆的高度控制在一定范围内,确保施工质量。
4. 毛石混凝土浇筑:a. 准备毛石混凝土:将毛石用砂浆和水泥浆混合搅拌均匀,形成一种浆状混凝土。
b. 将毛石混凝土倒入基础轮廓线内,用木棒或专用工具进行压实。
确保毛石混凝土均匀铺平、紧实。
c. 根据设计要求,将毛石混凝土的高度控制在一定范围内,确保施工质量。
5. 铺设铁筋a. 根据设计要求,在毛石混凝土表面铺设铁筋,以增加基础的承载力和抗震性能。
b. 将铁筋固定在基础上,并进行横纵向校正,并用钢丝或钢筋扎紧。
6. 维护和保养a. 在基础施工完成后,进行湿润保护,防止基础快速干燥和开裂。
b. 按照设计要求,对基础进行定期检查和维护,确保基础的稳定性和耐久性。
以上就是毛石混凝土基础施工方案的主要内容。
在实际施工中,需要注意施工过程中的安全措施和技术要求,以确保施工质量和工程安全。
同时,还需要根据具体的项目需求和设计要求进行相应的调整和优化。
毛石混凝土基础施工方案毛石混凝土基础在建筑施工中起着至关重要的作用,它能够确保建筑物有坚实稳定的基础,从而保证建筑物的安全性和稳定性。
在进行毛石混凝土基础施工时,需要严格按照专业的方案进行操作,以确保施工质量和效果。
下面将详细介绍毛石混凝土基础施工的方案。
1. 毛石混凝土基础施工的准备工作在进行毛石混凝土基础施工前,需要做好充分的准备工作,包括:1.1 确定施工场地首先需要确定施工的具体场地,清理场地上的杂物和障碍物,确保施工区域整洁。
将施工区域标示出来,以便后续的施工操作。
1.2 准备材料设备准备好所需的毛石、水泥、砂浆等材料,保证材料的质量符合设计要求。
检查施工设备的完好性,确保设备可以正常使用。
1.3 制定施工计划根据设计要求,制定详细的毛石混凝土基础施工计划,包括工序、施工顺序、施工时间等内容。
确保整个施工过程有条不紊。
2. 毛石混凝土基础施工的具体步骤2.1 基础开挖根据设计要求和标高要求,在施工场地上进行基础开挖工作。
开挖的深度和形状需符合设计要求,并保持边坡的稳定。
2.2 母石设置在基础开挖完毕后,按照设计要求在基础底部设置好母石,确保母石的水平和垂直度符合要求,并且与基础底部有良好的接触。
2.3 毛石混凝土浇筑将准备好的混凝土倒入基础内,与母石之间填充好毛石。
在浇筑的过程中要注意混凝土的均匀性和密实性,确保毛石的分布均匀。
2.4 表面处理毛石混凝土基础浇筑完成后,对基础表面进行处理,包括抹平、养护等工作。
确保基础表面平整光滑,达到设计要求。
3. 施工质量控制在毛石混凝土基础施工过程中,需要进行严格的质量控制,包括:•对母石和毛石的设置进行检查,确保位置和水平度符合要求。
•对混凝土的配比和浇筑质量进行监测,保证混凝土的均匀性和密实性。
•对基础表面进行检查,保证表面平整光滑,无裂缝和空鼓。
4. 施工安全措施在进行毛石混凝土基础施工时,需要注意施工安全,包括:•佩戴安全帽、安全鞋等个人防护用品。
广西项目一期工程
毛石混凝土基础施工方案
批准:
审核:
编制:
发展有限公司
二零一五年十一月
.
目次
1 工程概况 (2)
1.1工程概况 (2)
1.2工程地质与水文地质条件 (2)
2 施工准备 (3)
2.1 技术准备 (3)
2.2 组织准备 (3)
2.3 材料准备 (3)
2.4 机械设备、机具准备 (3)
3 施工操作 (4)
3.1、施工工艺流程 (4)
3.2、施工要点 (4)
4 质量要求 (6)
5 安全文明施工 (7)
6 编制依据 (8)
1 工程概况
1.1工程概况
本工程项目位于广西,工程项目西侧、北侧、东侧临近山体,位于三面环山的盆地中,南侧临近一条拟修建中道路,周边无住宅和其他建筑物,施工中产生的噪音对周边环境无影响。
工程项目由14栋多层和5栋小高层组成。
多层建筑为6层砖混结构,建筑高的高度18.15米-18.75米,局部有地下车库,小高层为18层框架结构,建筑高的53.9米,局部也有地下一层车库。
建筑总面积115300平方米。
本工程结构类型有框架结构和砖混结构,基础类型有筏板基础、条形基础和独立基础三种形式。
工程所在地处于低纬度地区,属亚热带、南岭湿润气候区;全年平均气温为17℃-19℃之间,南北气温相差1℃-2℃;雨热同季,寒暑分明,晨昏多雾,四季益耕;一年四季,春多寒潮阴雨,夏有暴雨高温,伏秋易旱,冬有寒霜。
3月中旬至5月中旬为春季,5月中旬末至9月下旬为夏季,9月下旬至11月底为秋季,12月初至下年3月中旬为冬季;全年以1月最冷,平均气温7.1℃;7月份最热平均气温27.4℃。
本地区降雨丰富,年平均降雨1493mm;夏季为降雨高峰季节,占全年42-48%,春季为降雨次高峰,占全年30-35%;秋冬两季降雨较少。
基坑排水采用集水明排。
坡顶设置挡水台,防止地表水排入基坑;坡底设排水沟,宽度约400mm,深度约300mm,距坡脚不小于200mm。
本工程中14#楼、18#楼、19#楼基础及15#楼的A、B单元和16#楼的B、C单元为毛石混凝土条基。
1.2工程地质与水文地质条件
1.2.1工程地质条件:
场区地形经平整后自北向南缓倾。
根据区域地质资料和野外钻探结果,场地及其附近无深大活动性断裂构造通过,无影响场地稳定性的滑坡、崩塌等不良地质作
用,区域稳定较好,适宜兴建拟建建筑物。
1.2.2基坑周边环境条件
工程项目周边无住宅以及其它厂房设施,施工中对他人不会造成影响。
2 施工准备
2.1 技术准备
仔细学习施工图纸中相关内容,提前解决未明了或设计不详的事项,编制专项施工方案确定整个工程的施工工序、主要施工设备、施工方法和施工工艺及进度计划等上报建设、监理单位经审批通过后实施。
对相关施工人员进行技术交底,使进场施工人员充分领会设计意图和掌握施工工艺。
2.2 组织准备
健全以项目经理为核心的组织管理机构,进行统一安排、统一协调、统一指挥,合理安排机械、料具、材料、作业人员进场时间、次序等。
同建设单位、监理单位形成并保持一个通畅的流转程序,保证施工过程顺畅、有序。
2.3 材料准备
1)准备好毛石,粒径为15-30cm,20cm左右为宜,毛石应选用质地坚实,无风化剥落、无裂纹裂、洁净的石料,强度等级不低于MU20;毛石尺寸不应大于所浇部位最小宽度的1/3,且不得大于30厘米;条状、片状毛石不得使用。
毛石表面应清洁,无泥垢、水锈等。
表面如有污泥、水锈,应用水冲洗干净。
2)混凝土的标号为C15泵送混凝土,现场搅拌站制备,质量需符合要求。
3)准备竹胶板及木方,用于毛石混凝土基础模板支设。
4)准备好浇筑混凝土所用的沙、石子、水泥等材料。
2.4 机械设备、机具准备
1)混凝土浇筑前调试好混凝土搅拌站及地泵,安装好泵管。
2)准备好振动器及其相应的开关电箱,检查好电源线路,保证浇捣混凝土时的施工用电。
3)主要机具:振动棒、卷尺、施工线、手推车、铁锹、瓦刀、手锤、线坠、角尺、水平尺和磅秤等。
3 施工操作
3.1、施工工艺流程
基槽清理→验槽→支模板→浇筑底层混凝土→抛填毛石→振捣→浇筑第二层混凝土→抛填毛石→振捣→浇筑下一层混凝土→抛填毛石→振捣(根据实际循环施工)→收面→检验验收
3.2、施工要点
3.2.1 基槽清理
将基底地基浮土、碎石等清理干净,按设计要求处理完毕,检查基槽挖土宽度,深度是否符合设计要求。
经现场甲方、监理验收。
3.2.2 素混凝土垫层施工
基坑清理完后浇筑素混凝土垫层,垫层超出基础边线100mm。
3.2.3 测量放线
在基坑内设置标高点、轴线中心点,抄测好标高及控制好轴线位置。
3.2.4支模板
按照基础施工图支设模板,模板要保证足够的刚度及正确的尺寸。
如遇基础超深较多,混凝土较厚,且只能单面固定模板(如:在19#楼A单元与C单元中间的夹角处)时,加固方案如下示意图:
模板内部使用钢筋钉入土中,固定模板位置;外部如上图所示,用钢管斜撑,上端顶在模板上方,下端固定在地面,下部横撑同样固定在地面,行程一个三角形的稳定体系,以保证模板有足够的支撑力,防止胀模。
3.2.5 混凝土施工
1)混凝土采用C15级,用插入式振动棒振捣平整。
2)浇筑混凝土:毛石抛填要分层进行,先浇筑10-15cm厚C15混凝土,接着抛填毛石,毛石大面朝下,距离槽边大于15cm,间距不小于10cm。
毛石铺满后浇筑30-50cm厚混凝土,然后用振动棒沿毛石间隙进行振捣。
振捣要求每块毛石四周都能振到位,振捣时间以表面泛浆、不大量冒气泡且不显著下沉为准。
如此反复直至最上层毛石表面有10cm混凝土覆盖。
上下两层混凝土浇筑时间间隔不大于2小时。
所掺加毛石数量应为基础体积的30%。
3)错层浇筑毛石混凝土时,为保证水平接缝的可靠连接,要求错层处毛石有1/2体积外露,待上层混凝土浇筑时能结合良好。
最后一层混凝土浇筑完毕后,为防止混凝土表面干缩、裂缝,应在初凝和终凝前加强人工抹压处理,终凝后应进行浇水覆盖养护。
4)混凝土浇筑过程中应严格安装配合比,控制塌落度等内容,严禁随意加水,并按规定留置试块。
3.2.6混凝土养护
应在浇筑完毕后的12小时以内对混凝土加以覆盖并保湿养护。
浇水次数应能保持混凝土处于湿润状态;养护用水应与拌制用水相同。
养护时间不的少于7天,混凝土强度达到1.2N/㎜2前,不得在其上踩踏或安装模板及支架。
3.2.7混凝土试块留置
按每施工段划分,每工作每台班(100m³)做一组标养试块和一组同条件试块。
不足100m³的按100m³处理。
其试块顶面不得有起砂,空鼓等缺陷。
侧面及底部不得有蜂窝、麻面等缺陷。
制作时由监理现场见证并及时送检,以检测报告的强度作为毛石混凝土基础强度的验收依据。
4 质量要求
1.保证项目:
1)混凝土所用的水泥、水、骨料、外加剂等必须符合规范及有关规定,检查出厂合格证或试验报告是否符合质量要求。
2)混凝土的配合比、原材料计量、搅拌、养护和施工缝处理,必须符合施工规范规定。
3)混凝土强度的试块取样、制作、养护和试验要符合《混凝土强度检验评定标准》(GBJ107—87)的规定。
4)设计不允许裂缝的结构,严禁出现裂缝,设计允许裂缝的结构,其裂缝宽度必须符合设计要求。
2.基本项目:
混凝土应振捣密实;不得有蜂窝、孔洞、露筋、缝隙、夹渣等缺陷。
5 安全文明施工
5.1、牢固树立“安全第一,预防为主“的思想,建立健全岗位责任制,施工人员严格遵守安全操作规程和各项安全规定,严禁违章作业,违章指挥。
5.2、进入施工现场必须带好安全帽。
5.3、倒运石块时不得随意抛掷,必须听从统一指挥;抛填毛石时,应注意其他施工人员,避免伤害。
5.4、使用插入式振动器,要戴好绝缘手套,防止漏电伤人。
5.5、根据不同的工序、工种制定出各自的安全规程,挂入施工现场,并互相监督,严格执行;
5.6、现场设明显标志牌,施工过程中所有进入现场的人员均需配戴安全帽,无关人员严禁进入施工现场。
5.7、夜间施工必须有足够的照明设备,电器及照明设备必须由持证电工负责维护,必须严格遵守《临时用电规范》,做到“一闸、一刀、一保护”;其它人员不得乱动。
5.8、特殊工种的人员如电工、电焊工,应持证操作,严禁无证操作、盲目操作,施工操作中必须按规程执行。
5.9、严禁酒后作业。
5.10、保持场地整洁,材料堆放整齐,做到文明生产,安全施工。
6 编制依据
6.1施工图纸、结施图
6.2施工组织设计
6.3《建筑地基与基础工程施工质量验收规范》(GB50202-2002)
6.4《建筑地基基础设计规范》(GB50007-2011)
6.5《混凝土结构工程施工规》(GB 50666-2011)
6.6《混凝土结构工程施工质量验收规范》(GB 50204-2002)6.7《混凝土强度检验评定标准》(GBJ107—87)。
