斜墙砌筑施工方法
- 格式:doc
- 大小:298.50 KB
- 文档页数:8

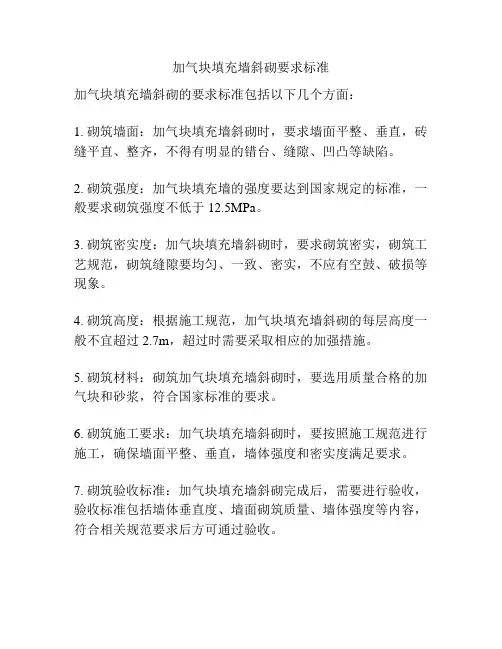

加气块填充墙斜砌要求标准
加气块填充墙斜砌的要求标准包括以下几个方面:
1. 砌筑墙面:加气块填充墙斜砌时,要求墙面平整、垂直,砖缝平直、整齐,不得有明显的错台、缝隙、凹凸等缺陷。
2. 砌筑强度:加气块填充墙的强度要达到国家规定的标准,一般要求砌筑强度不低于12.5MPa。
3. 砌筑密实度:加气块填充墙斜砌时,要求砌筑密实,砌筑工艺规范,砌筑缝隙要均匀、一致、密实,不应有空鼓、破损等现象。
4. 砌筑高度:根据施工规范,加气块填充墙斜砌的每层高度一般不宜超过2.7m,超过时需要采取相应的加强措施。
5. 砌筑材料:砌筑加气块填充墙斜砌时,要选用质量合格的加气块和砂浆,符合国家标准的要求。
6. 砌筑施工要求:加气块填充墙斜砌时,要按照施工规范进行施工,确保墙面平整、垂直,墙体强度和密实度满足要求。
7. 砌筑验收标准:加气块填充墙斜砌完成后,需要进行验收,验收标准包括墙体垂直度、墙面砌筑质量、墙体强度等内容,符合相关规范要求后方可通过验收。
以上是加气块填充墙斜砌的一些要求标准,具体实施时还需参考相关国家规范和具体项目的要求。

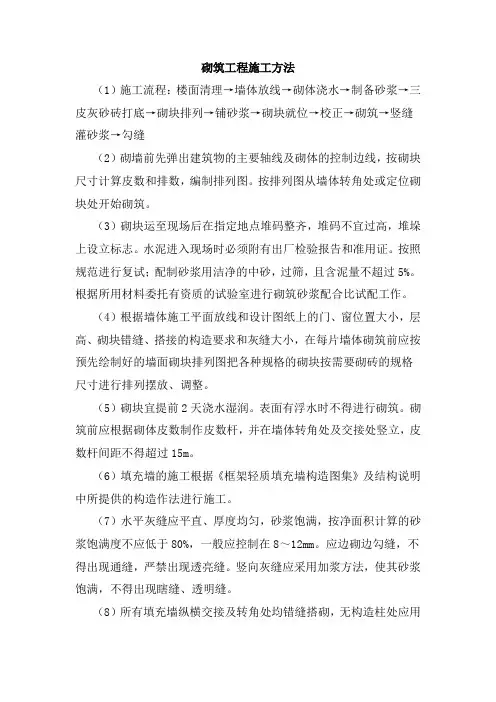

砌筑工程施工方法(1)施工流程:楼面清理→墙体放线→砌体浇水→制备砂浆→三皮灰砂砖打底→砌块排列→铺砂浆→砌块就位→校正→砌筑→竖缝灌砂浆→勾缝(2)砌墙前先弹出建筑物的主要轴线及砌体的控制边线,按砌块尺寸计算皮数和排数,编制排列图。
按排列图从墙体转角处或定位砌块处开始砌筑。
(3)砌块运至现场后在指定地点堆码整齐,堆码不宜过高,堆垛上设立标志。
水泥进入现场时必须附有出厂检验报告和准用证。
按照规范进行复试;配制砂浆用洁净的中砂,过筛,且含泥量不超过5%。
根据所用材料委托有资质的试验室进行砌筑砂浆配合比试配工作。
(4)根据墙体施工平面放线和设计图纸上的门、窗位置大小,层高、砌块错缝、搭接的构造要求和灰缝大小,在每片墙体砌筑前应按预先绘制好的墙面砌块排列图把各种规格的砌块按需要砌砖的规格尺寸进行排列摆放、调整。
(5)砌块宜提前2天浇水湿润。
表面有浮水时不得进行砌筑。
砌筑前应根据砌体皮数制作皮数杆,并在墙体转角处及交接处竖立,皮数杆间距不得超过15m。
(6)填充墙的施工根据《框架轻质填充墙构造图集》及结构说明中所提供的构造作法进行施工。
(7)水平灰缝应平直、厚度均匀,砂浆饱满,按净面积计算的砂浆饱满度不应低于80%,一般应控制在8~12mm。
应边砌边勾缝,不得出现通缝,严禁出现透亮缝。
竖向灰缝应采用加浆方法,使其砂浆饱满,不得出现瞎缝、透明缝。
(8)所有填充墙纵横交接及转角处均错缝搭砌,无构造柱处应用钢筋拉结。
(9)专业管线的安装:专业管线的安装与砌筑施工协调配合,做好预留预埋。
(10)所有填充墙与柱、混凝土墙连接,门窗过梁、配筋带配筋均按指定标准图集施工。
填充墙构造柱按照规范及设计要求留设。
(11)挂线:砌筑必须双面挂线,如果长墙几个人均使用一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺;砌一砖厚混水墙时宜采用外手挂线,可照顾砖墙两面平整,为下道工序控制抹灰厚度奠定基础。

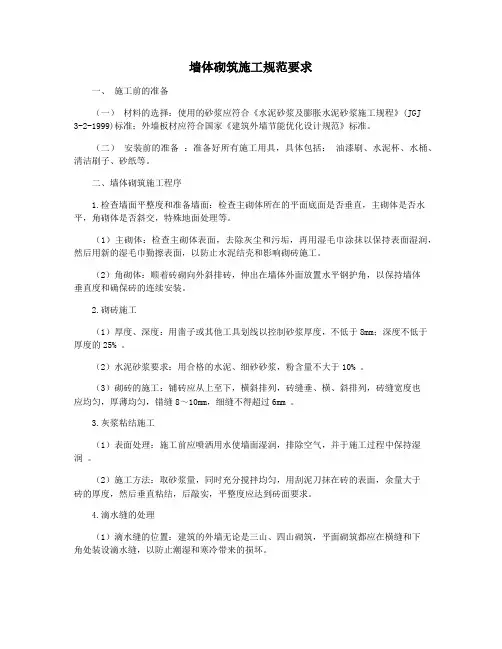

墙体砌筑施工规范要求一、施工前的准备(一)材料的选择:使用的砂浆应符合《水泥砂浆及膨胀水泥砂浆施工规程》(JGJ3-2-1999)标准;外墙板材应符合国家《建筑外墙节能优化设计规范》标准。
(二)安装前的准备:准备好所有施工用具,具体包括:油漆刷、水泥杯、水桶、清洁刷子、砂纸等。
二、墙体砌筑施工程序1.检查墙面平整度和准备墙面:检查主砌体所在的平面底面是否垂直,主砌体是否水平,角砌体是否斜交,特殊地面处理等。
(1)主砌体:检查主砌体表面,去除灰尘和污垢,再用湿毛巾涂抹以保持表面湿润,然后用新的湿毛巾勤擦表面,以防止水泥结壳和影响砌砖施工。
(2)角砌体:顺着砖砌向外斜排砖,伸出在墙体外面放置水平钢护角,以保持墙体垂直度和确保砖的连续安装。
2.砌砖施工(1)厚度、深度:用凿子或其他工具划线以控制砂浆厚度,不低于8mm;深度不低于厚度的25% 。
(2)水泥砂浆要求:用合格的水泥、细砂砂浆,粉含量不大于10% 。
(3)砌砖的施工:铺砖应从上至下,横斜排列,砖缝垂、横、斜排列,砖缝宽度也应均匀,厚薄均匀,错缝8~10mm,细缝不得超过6mm 。
3.灰浆粘结施工(1)表面处理:施工前应喷洒用水使墙面湿润,排除空气,并于施工过程中保持湿润。
(2)施工方法:取砂浆量,同时充分搅拌均匀,用刮泥刀抹在砖的表面,余量大于砖的厚度,然后垂直粘结,后敲实,平整度应达到砖面要求。
4.滴水缝的处理(1)滴水缝的位置:建筑的外墙无论是三山、四山砌筑,平面砌筑都应在横缝和下角处装设滴水缝,以防止潮湿和寒冷带来的损坏。
(2)施工方法:用灰浆紧密布分层,使功能层、阻水层完整,注水滴水缝也要按规定粘结坚固,表面抹平,并用线做厚度控制,粘贴的强度应符合有关标准。
5.节能外墙板的安装(1)安装前准备工作:对节能外墙板的准备工作主要是检查节能材料,确保胶料、螺丝、螺母等及其他物料质量可靠,安装环境也要满足要求。
(2)安装步骤:将节能外墙板安装至位置,然后通过螺丝将其固定,节能中空墙板安装完毕后,要通过水封检测,来确定它的抗水性能,确保安装位置是否正确、密封片是否损坏、是否装设隔热材料、光滑度是否相符等。
砌体工程施工标准1 填充墙顶部处理1.1 材料:砖、三角混凝土预制块、成品斜砌块、砌筑砂浆。
1.2 工具:切割机、灰刀、线绳。
1.3 工序:砌斜砖位置留设切砖砌斜砖、安放三角混凝土预制块清缝。
1.4 工艺方法:填充墙砌至梁、板底时,留80~200mm空隙,根据斜砌需要把砖切成平行四边形。
在填充墙砌完间歇7天后将顶部空隙斜砌,斜砌角度为45~60°,逐块斜砌挤紧,灰缝厚度控制在8~12mm,两端、中间用三角混凝土预制块砌筑。
1.5 控制要点:留置高度、斜砌角度。
1.6 质量要求:斜砌砖应逐块挤紧,砂浆饱满。
1.7 做法详图:图1-1 填充墙顶部斜砌砖示意图1.8效果图:图1-2 填充墙顶部斜砌效果图2 构造柱马牙槎砌筑2.1 材料:砖或砌块、砌筑砂浆、背胶海绵条。
2.2 工具:Φ16螺杆或镰刀卡、切割机。
2.3 工序:排砖砌筑、留孔贴海绵条支模。
2.4 工艺方法:构造柱与砌体连接处砌成马牙槎,马牙槎先退后进,退后尺寸为每边60mm ,高度不大于300mm ,进槎下口砖裁成宽60mm ,角度45°的斜角。
随砌随留穿墙孔,留孔水平距离不大于600mm ,竖向间距不大于400mm ,第一个孔离板面不大于200mm 。
支模前构造柱马牙槎边缘贴海绵条,空心砖朝向构造柱的水平砖孔应封堵,防止漏浆。
2.5 控制要点:马牙槎高度、斜口、海绵条、螺栓孔。
2.6 质量要求:构造柱马牙槎进退位置尺寸偏差±5mm 。
2.7 做法详图:图2-1 构造柱马牙槎留置示意图2.8 效果图:图2-2 构造柱马牙槎留置效果3 填充墙与混凝土墙交界处理3.1 材 料:界面剂、聚合物砂浆、弹性腻子、无纺布、白乳胶。
3.2 工具:抹子、刷子。
3.3 工序:填充墙与混凝土接触面甩浆填充墙砌筑接缝抹角大面抹灰拉缝填缝贴布。
3.4 工艺方法:砌筑前,在填充墙与混凝土接触面上用界面剂甩浆形成毛面,砌筑时与混凝土接缝处砂浆填塞密实。

仰斜式挡土墙施工技术方案挡土墙施工技术方案本上挡墙K16+073~K16+215段墙身采用M7.5浆砌块石仰斜式挡土墙,基础均采用C20卵石砼整体式基础,墙高4米。
一、材料要求石料应是结构密实、石质均匀、不易风化、无裂缝的硬质石料,石料强度等级不小于MU30。
强度等级以5cm×5cm×5cm含水饱和试件的极限抗压强度为准。
采用M7.5水泥砂浆砌筑块石。
砂浆所用的水泥、砂、水的质量应符合有关规范的要求,按规定的配合比施工。
反滤层可选用砂砾石等具有反滤作用的粗颗粒透水性材料。
挡墙墙背后30cm范围内设置反滤层。
为了防止挡土墙因地基不均匀沉降或温度变化引起挡土墙裂缝而破坏,需10m设置变形缝(沉降缝和伸缩缝一般宽度为2~3cm),并在缝内填塞填缝料。
为保证变形缝的作用,两种接缝均须整齐垂直、上下贯通,并且缝两侧砌体表面需要平整,不能搭接,必要时缝两侧的石料须修凿。
接缝中需要填塞沥青麻絮防水材料,可贴置在接缝处已砌墙段的端面,也可在砌筑后再填塞,但均需沿墙壁内外、顶三边塞满、挤紧,填塞深度均不得小于20cm,以满足防水要求。
二、施工准备及放样挡土墙施工前应做好地表排水和平安生产的准备工作,施工前先将墙后地表的虚方所有肃清,并将原地面开挖成台阶状,同时必须对设挡土墙段落到断面重新放样,若发觉实地墙趾地面线与设计横断面有较大出入,应及时反馈到监理工程。
当挡土墙位于平曲线规模内时,在施工过程中应注意放样精度,使墙面顺滑过渡。
三、基坑开挖基础位于横向斜坡地面上时,墙趾埋入地面的深度和距地表的水平距离应满足下表要求:土层种别较完整的硬质岩石一般硬质岩石软质岩石土质最小埋入深度h(m)距地表水平距离L(m)0.250.61.00≥1.000.25~0.500.60~1.501.00~2.001.50~2.50开挖前,应作好场地临时排水措施,雨天坑内积水应随时排干。
基础的各部份尺寸、形状以及埋置深度,均应按设计要求进行施工。
斜板墙面施工方案一、施工前准备施工人员应充分了解斜板墙面的施工特点和要求,进行技术交底和安全教育。
确认施工现场环境,确保施工区域无障碍物,且有良好的通风和照明条件。
准备施工所需的工具和材料,并检查其质量和数量是否符合设计要求。
二、材料选择与检验根据设计要求选择合适的斜板材料,如石膏板、木质板等。
对进场的斜板材料进行质量检验,确保材料无破损、无变形,并符合相关标准。
准备辅助材料,如粘合剂、钉子、腻子等,并检查其质量。
三、斜板墙面设计根据建筑结构和功能需求,绘制斜板墙面的施工图纸。
确定斜板的排版方式和接缝处理,保证墙面的整体美观和稳定性。
制定详细的施工方案,包括施工顺序、技术措施和安全保障措施等。
四、墙面基础处理清理墙面,确保墙面干燥、平整、无油污和杂质。
对墙面进行防水处理,防止斜板受潮变形。
如有需要,对墙面进行加固处理,提高墙体的承载能力。
五、斜板安装与固定按照施工图纸进行斜板的排版和安装。
使用粘合剂和钉子将斜板固定在墙面上,确保固定牢固、无晃动。
对接缝处进行处理,确保接缝紧密、平整。
六、墙面抹灰与找平在斜板墙面涂抹底层灰,提高墙面的附着力和平整度。
进行找平处理,确保墙面平整、无凹凸。
待底层灰干燥后,涂抹面层灰,使墙面更加光滑、美观。
七、质量检测与验收对斜板墙面的施工质量进行全面检查,包括斜板的固定情况、墙面的平整度、接缝处理等。
如有质量问题,及时进行处理和整改。
验收合格后,进行书面记录并签字确认。
八、安全文明施工措施施工人员应佩戴安全防护用品,如安全帽、手套等。
施工现场应设置安全警示标志,提醒人员注意安全。
施工过程中应保持现场整洁,废弃物应及时清理。
遵守文明施工规定,减少噪音、粉尘等对周围环境的影响。
本施工方案仅供参考,具体施工过程中应根据实际情况进行调整和完善。
同时,应严格遵守相关法律法规和标准规范,确保施工质量和安全。

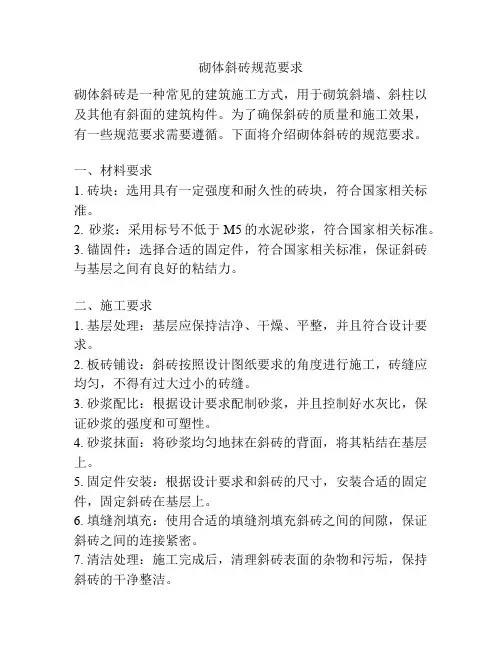

砌体斜砖规范要求砌体斜砖是一种常见的建筑施工方式,用于砌筑斜墙、斜柱以及其他有斜面的建筑构件。
为了确保斜砖的质量和施工效果,有一些规范要求需要遵循。
下面将介绍砌体斜砖的规范要求。
一、材料要求1. 砖块:选用具有一定强度和耐久性的砖块,符合国家相关标准。
2. 砂浆:采用标号不低于M5的水泥砂浆,符合国家相关标准。
3. 锚固件:选择合适的固定件,符合国家相关标准,保证斜砖与基层之间有良好的粘结力。
二、施工要求1. 基层处理:基层应保持洁净、干燥、平整,并且符合设计要求。
2. 板砖铺设:斜砖按照设计图纸要求的角度进行施工,砖缝应均匀,不得有过大过小的砖缝。
3. 砂浆配比:根据设计要求配制砂浆,并且控制好水灰比,保证砂浆的强度和可塑性。
4. 砂浆抹面:将砂浆均匀地抹在斜砖的背面,将其粘结在基层上。
5. 固定件安装:根据设计要求和斜砖的尺寸,安装合适的固定件,固定斜砖在基层上。
6. 填缝剂填充:使用合适的填缝剂填充斜砖之间的间隙,保证斜砖之间的连接紧密。
7. 清洁处理:施工完成后,清理斜砖表面的杂物和污垢,保持斜砖的干净整洁。
三、质量要求1. 斜砖的面砖要求平整,边砖要求立边直立,与面砖形成良好的结合,不得有倒角、脱落、破损等缺陷。
2. 斜砖与基层之间的粘结牢固,不得有空鼓、脱落等现象。
3. 斜砖之间的砖缝均匀,尺寸统一,不得过大过小。
4. 斜墙的垂直度、水平度和倾斜度应符合设计要求。
5. 斜砖表面的色差要控制在合理范围内,不得有色差过大或明显不均匀的情况。
6. 斜砖表面的清洁度要保持良好,不得有污垢、油渍等附着物。
四、安全要求1. 斜砖施工时,必须配备安全防护措施,如安全带、安全网等,保证工人的人身安全。
2. 斜砖堆放时,要合理摆放,并做好防护措施,防止垮塌和滑落造成伤害。
3. 斜砖施工现场要保持整洁,杂物堆放要整齐有序,减少安全隐患。
综上所述,砌体斜砖的规范要求涉及材料、施工、质量和安全等方面,只有严格按照规范进行施工,才能保证斜砖的质量和使用效果,提高建筑的安全性和美观性。

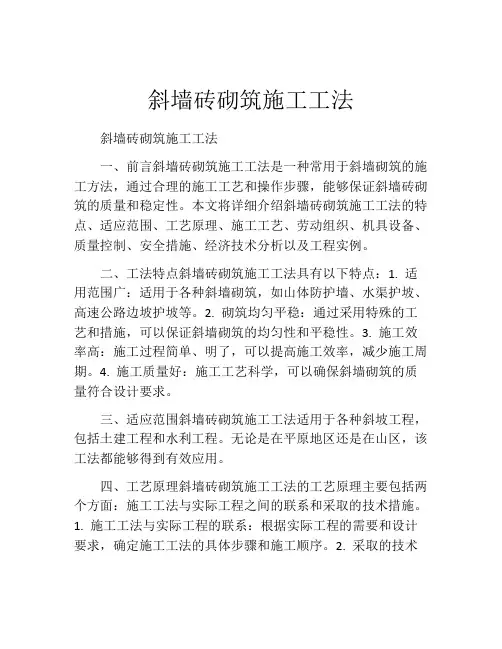

斜墙砖砌筑施工工法斜墙砖砌筑施工工法一、前言斜墙砖砌筑施工工法是一种常用于斜墙砌筑的施工方法,通过合理的施工工艺和操作步骤,能够保证斜墙砖砌筑的质量和稳定性。
本文将详细介绍斜墙砖砌筑施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点斜墙砖砌筑施工工法具有以下特点:1. 适用范围广:适用于各种斜墙砌筑,如山体防护墙、水渠护坡、高速公路边坡护坡等。
2. 砌筑均匀平稳:通过采用特殊的工艺和措施,可以保证斜墙砌筑的均匀性和平稳性。
3. 施工效率高:施工过程简单、明了,可以提高施工效率,减少施工周期。
4. 施工质量好:施工工艺科学,可以确保斜墙砌筑的质量符合设计要求。
三、适应范围斜墙砖砌筑施工工法适用于各种斜坡工程,包括土建工程和水利工程。
无论是在平原地区还是在山区,该工法都能够得到有效应用。
四、工艺原理斜墙砖砌筑施工工法的工艺原理主要包括两个方面:施工工法与实际工程之间的联系和采取的技术措施。
1. 施工工法与实际工程的联系:根据实际工程的需要和设计要求,确定施工工法的具体步骤和施工顺序。
2. 采取的技术措施:包括墙体基础处理、墙体定位、砂浆配制、砖块布置、水平控制等措施,以保证斜墙砌筑施工的质量和稳定性。
五、施工工艺斜墙砖砌筑施工工艺主要包括以下几个施工阶段:1. 基础处理:对斜墙砖砌筑区域的基础进行清理和加固处理,确保基础平整、坚固。
2. 墙体定位:根据设计要求和施工图纸,确定墙体的位置和尺寸。
3. 砂浆配制:按照砂浆配方,配制出符合要求的砂浆。
4. 砖块布置:将砖块按照要求依次摆放到墙体上,确保每一块砖块位置准确、垂直。
5. 水平控制:通过水平仪等工具进行水平调整,保证斜墙砌筑的水平度符合要求。
6. 处理缝隙:在施工过程中,及时处理砖块之间的缝隙,保证墙体的整体美观。
六、劳动组织斜墙砖砌筑施工工法的劳动组织包括施工人员的分工和协调,确定施工班组的组织结构和任务分工,确保施工过程的顺利进行。

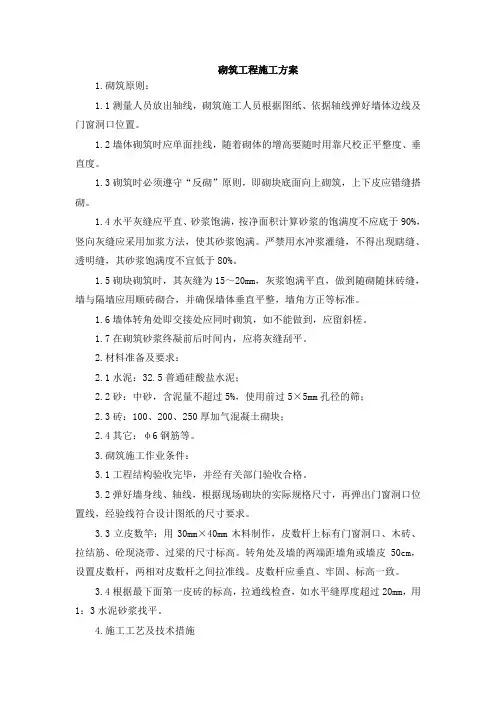

砌筑工程施工方案1.砌筑原则:1.1测量人员放出轴线,砌筑施工人员根据图纸、依据轴线弹好墙体边线及门窗洞口位置。
1.2墙体砌筑时应单面挂线,随着砌体的增高要随时用靠尺校正平整度、垂直度。
1.3砌筑时必须遵守“反砌”原则,即砌块底面向上砌筑,上下皮应错缝搭砌。
1.4水平灰缝应平直、砂浆饱满,按净面积计算砂浆的饱满度不应底于90%,竖向灰缝应采用加浆方法,使其砂浆饱满。
严禁用水冲浆灌缝,不得出现瞎缝、透明缝,其砂浆饱满度不宜低于80%。
1.5砌块砌筑时,其灰缝为15~20mm,灰浆饱满平直,做到随砌随抹砖缝,墙与隔墙应用顺砖砌合,并确保墙体垂直平整,墙角方正等标准。
1.6墙体转角处即交接处应同时砌筑,如不能做到,应留斜槎。
1.7在砌筑砂浆终凝前后时间内,应将灰缝刮平。
2.材料准备及要求:2.1水泥:32.5普通硅酸盐水泥;2.2砂:中砂,含泥量不超过5%,使用前过5×5mm孔径的筛;2.3砖:100、200、250厚加气混凝土砌块;2.4其它:φ6钢筋等。
3.砌筑施工作业条件:3.1工程结构验收完毕,并经有关部门验收合格。
3.2弹好墙身线、轴线,根据现场砌块的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求。
3.3立皮数竿:用30mm×40mm木料制作,皮数杆上标有门窗洞口、木砖、拉结筋、砼现浇带、过梁的尺寸标高。
转角处及墙的两端距墙角或墙皮50cm,设置皮数杆,两相对皮数杆之间拉准线。
皮数杆应垂直、牢固、标高一致。
3.4根据最下面第一皮砖的标高,拉通线检查,如水平缝厚度超过20mm,用1:3水泥砂浆找平。
4.施工工艺及技术措施4.1清理基层:将砌筑陶粒空心砌块部位的楼地面,清理剔凿高出撂底面的凝结灰浆,清扫干净,浇水湿润。
4.2墙体放线→砌块浇水→砌块排列→铺砂浆→砌块就位→校正→竖缝灌砂浆→勒缝。
4.3砌体施工前,应将楼层结构面按标高找平,依据施工图放出第一皮砌块的轴线、砌体边线和门窗洞口线。

浅议京砖斜墙施工技术1 前言京砖斜墙施工工艺是在混凝土斜墙面上直接装饰京砖(一种用于承重仿古砖)的施工方法。
工艺采取特别设计的弯钩使京砖与混凝土墙体达成有效的连接,工艺安全可靠、操作简便。
目前工艺相关技术已经申报多项国家专利。
现在我就将该工艺的施工体会与大家共同探讨一下。
2 工艺原理本工艺墙体由内至外依次包括主墙体、混凝土灌注层和京砖装饰层,并在主墙体的外表面铺设有钢筋网;并设置有定位钢筋定位,将定位钢筋两端均固定设置在主墙体上。
京砖装饰层由若干京砖沿主墙体的外表面砌筑而成,每块京砖的上表面设有拉孔,拉孔内固定设有钢筋拉钩,并通过砌筑沙浆填充拉孔,将钢筋拉钩弯折,其另一端与钢筋网固定连接,以保证每块京砖的阳角边缘与主墙体外表面的垂直间距为250mm,并且上、下两层的京砖凸出的距离为20mm。
混凝土灌注层浇筑设置在主墙体和京砖装饰层之间,并将钢筋网浇筑在混凝土灌注层内,混凝土灌注层采用强度为C25的商品混凝土,形成仿古建筑外墙的装饰效果。
3 操作要点3.1 施工准备1 编制京砖斜墙砌筑施工专项施工方案,经审核合格后方可施工;2 京砖钻孔制作:将符合质量要求的砖块钻孔处理,圆孔中心线与砖块纵向中心线重合,并距端部不少于50mm、直径35mm,每块砖块钻孔2个,因成孔致使砖块碎裂的,一律不准使用。
3 制作钢筋拉钩,拉钩形状“ ”,钢筋直径8mm,拉钩长度200mm,弯钩部分长度不少于50mm,直角部分长度不少于50mm,弯钩角度45·。
3.2 混凝土斜墙基层处理1 封闭砼墙螺栓孔,清理砼斜墙上残浆杂质,并在外墙面上做1.5厚水泥基渗透结晶防水涂料。
2 清理墙体基层上的浮浆杂物,并浇水湿润。
3.3 钢筋网片绑扎1 钢筋网片采用¢8钢筋制作,纵横间距150mm;2 钢筋网片与混凝土斜墙之间垫设15厚水泥砂浆垫块。
3 钢筋网片与混凝土斜墙之间利用主体结构施工时的螺栓洞孔植入短钢筋并与网片焊接牢固。
粘土斜墙施工方法
粘土斜墙施工方法主要包括以下步骤:
1. 标识和保护料场:对确定使用的料场,设置若干固定基桩,进行标识,并做好记录。
2. 排水:在取土区布置龙沟的方法来进行降排水,利用开挖形成的排水龙沟,将土料中孔隙潜水积聚到龙沟中,再用水泵抽排。
龙沟开挖断面设置为底宽:,沟底始终低于粘土料顶面米以上。
3. 粘土斜墙填筑:填筑土方采用1m挖掘机开挖,5t自卸车运输。
4. 验收:在监理工程师验收合格后,方可进行下道工序。
如需更多施工细节,建议咨询专业工程师获取帮助。
砖砌挡墙倾斜加固施工方案介绍砖砌挡墙是一种常见的建筑结构,用于支撑土地、控制土壤侵蚀等。
然而,由于长期的使用和自然力的作用,砖砌挡墙可能会出现倾斜的情况,给建筑物的稳定性和安全性带来威胁。
因此,砖砌挡墙倾斜加固施工显得非常重要。
本文将提供一个具体的砖砌挡墙倾斜加固施工方案。
1. 问题分析在进行砖砌挡墙倾斜加固施工之前,我们首先需要对问题进行分析,以确定问题的性质和严重程度。
通常情况下,砖砌挡墙倾斜的原因有以下几种可能:•土壤侵蚀:土壤的流失和侵蚀会导致砖砌挡墙的基础不稳定,进而引起墙体倾斜。
•地基沉降:地基沉降不均匀也是造成砖砌挡墙倾斜的一个常见原因。
•墙体结构问题:如果砖砌挡墙自身结构存在问题,如砖与砂浆粘结不牢固等,也会导致墙体倾斜。
确定了问题的原因后,可以选择相应的加固措施。
2. 加固措施根据问题的分析,我们可以考虑以下几种加固措施,以确保砖砌挡墙的稳定性和安全性:2.1. 土壤侵蚀防治土壤侵蚀是导致砖砌挡墙倾斜的主要原因之一,因此首先需要采取相应的防治措施。
可以考虑以下方法:•在砖砌挡墙下方设置防渗水层,阻止水分渗透土壤,减少土壤流失和侵蚀。
•种植适宜的植被,如草坪或灌木,以增加土壤的保持力。
•定期清理挡墙周围的排水系统,确保水流顺畅,减少水压对挡墙的影响。
2.2. 地基处理地基沉降不均匀是造成砖砌挡墙倾斜的另一个常见原因,因此需要进行地基处理。
可以考虑以下方法:•通过地基加固技术,如地下承台或加固桩的设置,以增加地基的稳定性。
•对地基进行加固处理前,需要进行详细的地质勘察和地基检测,以确定加固的具体方式和位置。
2.3. 墙体修复如果砖砌挡墙本身存在结构问题,如砖与砂浆粘结不牢固等,需要进行墙体修复。
可以考虑以下方法:•首先,对砖与砂浆之间的粘接结构进行检测,确定存在问题的区域。
•将受损的砖块和砂浆清除,并重新进行砖砌工作,以确保墙体的稳定性和坚固性。
•在重新砌筑砖墙之前,可以使用建筑胶水或其他粘结剂,提高砖与砂浆之间的粘结力。
斜墙砌筑施工工法工法编号:RJGF(闽)—01—2010完成单位:福州铁建建筑有限公司厦门源昌城建集团有限公司主要完成人:郑义、翁志坚、郭天长1 前言当今房屋建筑设计为了追求建筑外观的多样化、曲线化,各种造型各异的异型构件应运而生,同时,具有一定倾斜度的外墙墙体(以下简称斜墙)也相应出现,这给建筑施工带来了新的难题。
为了满足建筑外墙倾斜变化的施工工艺要求,研究和编制斜墙砌筑工法是一项相当重要的新课题。
本公司通过具体工程的实践,成功研究并编制出斜墙砌筑工法,保证了斜墙施工的可行性、安全性和技术先进,具有明显的社会效益和经济效益。
本工法在福州市洪山科技园创业中心大厦首次应用,随后在安徽池州火车站房工程建设中得到进一步推广和完善。
本工法相应的QC成果《探索斜墙砌筑方案》获福建省质量协会2009年QC发布优秀奖。
2 特点将墙体分阶段砌筑,并加设临时支撑,确保斜墙砌筑安全,施工方便,且确保工程质量,造价低。
3适用范围本工法适用于每米高墙体倾斜距离不大于墙体厚度一半的斜墙,墙体总高小于4m,墙体为实心砌块或多孔砌块,不适用空心砌块。
4工艺原理与斜墙相连的梁构件改为异型构件,保证斜墙与梁连接可靠。
将斜墙分阶段砌筑,确保每阶段砌筑的斜墙在自重作用下均不会发生倾覆;对斜墙加设临时支撑,防止斜墙因受外力而发生倾覆。
如图4.0.1(a)所示。
将梁底做成倾斜状,与斜墙顶面平行,这样,梁底可以有效地支挡斜墙顶端,阻止斜墙可能发生的向内倾覆,保证斜墙的使用安全。
由于斜墙偏心,墙体越高则自重偏心距越大,自身抗倾覆能力越差。
为保证墙体稳定,应采取减少一次砌筑高度并延长二次砌筑时间的方案,即将斜墙分阶段砌筑,每个阶段砌筑的墙体的重力作用线均应在该阶段砌筑的墙体的墙根的内侧,如图4.1(b),这样,每阶段砌筑的墙体在重力作用下均不易倒塌。
但为防止斜墙在风、振动等水平外力作用下而倒塌,每阶段斜墙砌筑完成,均应加设临时支撑,支挡墙体。
斜墙砖砌筑施工工法斜墙砖砌筑施工工法一、前言斜墙砖砌筑施工工法是一种常用的砌筑技术,适用于各种建筑物的外墙和内墙砌筑。
本文将详细介绍斜墙砖砌筑施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例,为读者提供全方位的信息和指导。
二、工法特点斜墙砖砌筑施工工法的主要特点是砖块的斜向砌筑,在墙面上形成斜向的砌筑线,可以提高施工速度和墙体的稳定性。
斜墙砖砌筑不仅可以增强墙体的结构稳定性,还可以增加墙体的美观度。
此外,这种工法还适用于各种墙体形状和设计要求。
三、适应范围斜墙砖砌筑施工工法适用于各种建筑物的墙体砌筑,特别是对外观设计要求较高的建筑物,如别墅、高档住宅楼等。
同时,该工法也适用于屋顶、炉灶和管道等构筑物的斜墙砌筑。
四、工艺原理斜墙砖砌筑施工工法的原理是利用斜墙砖进行砌筑,并采取相应的技术措施增加墙体的稳定性。
具体来说,施工工法的原理包括斜墙砖的选择和布置、砂浆的配比和使用、墙体结构设计和施工技术等方面,通过这些措施可以实现斜墙砖砌筑的稳定和坚固。
五、施工工艺斜墙砖砌筑施工工法的施工工艺包括施工前的准备工作、墙体布置和砌筑、砖缝深度和砂浆浆厚的控制、砂浆施工和砌筑顺序、墙体的养护等环节。
通过详细描述这些施工阶段的具体步骤和注意事项,读者可以清晰了解施工过程中的每一个细节。
六、劳动组织斜墙砖砌筑施工工法需要建立合理的劳动组织,包括施工人员的分工和配合、施工班组的组织和管理等。
合理的劳动组织可以提高施工效率和质量,同时也能保障施工人员的安全。
七、机具设备斜墙砖砌筑施工工法所需的机具设备包括砖砌施工所需的工具和设备、砂浆施工所需的工具和设备、墙体养护所需的工具和设备等。
详细介绍这些机具设备的特点、性能和使用方法,有助于读者对其进行正确的选择和使用。
八、质量控制斜墙砖砌筑施工工法的质量控制是保障施工过程中质量达到设计要求的关键。
质量控制方法和措施包括施工过程中的检查和测试、砂浆配合比的调整和控制、墙体结构的检验和验收等。
斜墙砌筑施工工法工法编号:RJGF(闽)—01—2010完成单位:福州铁建建筑有限公司厦门源昌城建集团有限公司主要完成人:郑义、翁志坚、郭天长1 前言当今房屋建筑设计为了追求建筑外观的多样化、曲线化,各种造型各异的异型构件应运而生,同时,具有一定倾斜度的外墙墙体(以下简称斜墙)也相应出现,这给建筑施工带来了新的难题。
为了满足建筑外墙倾斜变化的施工工艺要求,研究和编制斜墙砌筑工法是一项相当重要的新课题。
本公司通过具体工程的实践,成功研究并编制出斜墙砌筑工法,保证了斜墙施工的可行性、安全性和技术先进,具有明显的社会效益和经济效益。
本工法在福州市洪山科技园创业中心大厦首次应用,随后在安徽池州火车站房工程建设中得到进一步推广和完善。
本工法相应的QC成果《探索斜墙砌筑方案》获福建省质量协会2009年QC发布优秀奖。
2 特点将墙体分阶段砌筑,并加设临时支撑,确保斜墙砌筑安全,施工方便,且确保工程质量,造价低。
3适用范围本工法适用于每米高墙体倾斜距离不大于墙体厚度一半的斜墙,墙体总高小于4m,墙体为实心砌块或多孔砌块,不适用空心砌块。
4工艺原理与斜墙相连的梁构件改为异型构件,保证斜墙与梁连接可靠。
将斜墙分阶段砌筑,确保每阶段砌筑的斜墙在自重作用下均不会发生倾覆;对斜墙加设临时支撑,防止斜墙因受外力而发生倾覆。
如图4.0.1(a)所示。
将梁底做成倾斜状,与斜墙顶面平行,这样,梁底可以有效地支挡斜墙顶端,阻止斜墙可能发生的向内倾覆,保证斜墙的使用安全。
由于斜墙偏心,墙体越高则自重偏心距越大,自身抗倾覆能力越差。
为保证墙体稳定,应采取减少一次砌筑高度并延长二次砌筑时间的方案,即将斜墙分阶段砌筑,每个阶段砌筑的墙体的重力作用线均应在该阶段砌筑的墙体的墙根的内侧,如图4.1(b),这样,每阶段砌筑的墙体在重力作用下均不易倒塌。
但为防止斜墙在风、振动等水平外力作用下而倒塌,每阶段斜墙砌筑完成,均应加设临时支撑,支挡墙体。
14 325(a)异型梁 (b)临时支撑图4.1 工艺原理图1-异型梁底;2-斜墙;3-墙体分阶段砌筑;4-临时支撑;5-重力作用线5 施工工艺流程及操作要点5.1 施工工艺流程斜墙砌筑工艺流程见图5.1。
图5.1 斜墙砌筑工艺流程图5.2 操作要点根据编制单位要求该节不公开,如需要请与编制单位商取。
5.3 劳动力组织斜墙砌筑,砌筑难度较大,技术要求高,务必要求组织技术熟练、细致认真的砌筑工人进场施工。
对现场砌体工程进行划分合理的施工段,进行逐段流水作业,以做好与其它工种的配合工作。
每个施工段按工程量大小组织相应数量的劳动力进场作业,每百立方砌体需配置的劳动力如表5.3示:表5.3 每百立方砌体需劳动力数量6 材料与设备6.0.1本工法采用的材料除一般墙体砌筑要有的砌块(按设计要求选用)、水泥、砂、钢筋外,还需有方木、钢管等周转材料,材料数量根据现场实际工程量而定。
6.0.2本工法采用的机具设备有搅拌机、磅秤、吊斗、砖笼、手推车、胶皮管、筛子、铁锹、半截灰桶、喷水壶、托线板、线坠、卷尺、皮数杆、水平尺、小白线、砖夹子、大铲、瓦刀、扫帚等,与普通墙体砌筑所需机具设备基本相同。
7 质量控制7.1 质量控制标准斜墙砌筑施工质量执行《砌体工程施工质量验收规范》GB 50203。
斜墙砌筑除垂直度外,有关轴线位移、表面平整度、门窗洞口尺寸、砂浆饱满度等均应满足该规范要求。
7.2 质量保证措施7.2.1砌筑中应密切关注天气变化,台风暴雨期间应停止施工。
台风来临前,应将未砌筑完成的墙体临时支撑加密为0.5m一道,已砌筑完成但顶砌砂浆强度未达100%的墙体,在墙体中部每隔1m应加设一道临时支撑。
台风过后应对墙体进行全面检查,有松动、位移的墙体应拆除重新砌筑。
大雨来临前应对新砌筑的墙体遮盖防雨布。
7.2.2由于砌块水平灰缝是倾斜的,故砌筑中砌块可能发生滑移而影响墙体平整度。
防止措施首先应从砂浆稠度入手,砂浆不能太稀。
砂浆稠度应控制在保证足够的流动性的基础上,稠度尽量低,这样可增加砂浆粘聚力,减少砌块滑移现象。
再次,每砌筑完一皮,应检查该皮砌块有否出现滑移现象,有则及时调整;且每阶段斜墙砌筑后,均应用水平尺检查墙体平整度,发现有砌块滑移而影响墙面平整度,应局部拆除重新抹浆砌筑,确认墙体平整后再对墙体加设临时支撑。
7.2.3构造柱及拉结筋的质量是确保斜墙使用安全的重要措施。
混凝土结构施工中,应将构造柱上下端的预埋插筋工作作为一项重要的预检工作来抓,保证构造柱上下端预埋钢筋位置、长度等均正确。
构造柱浇筑混凝土时应严格按每60cm一层分层浇筑振捣,确保混凝土能够塞满墙体马牙槎、砌块侧面凹角等不易灌入部位。
振捣中应防止振动墙体拉结筋,以防拉结筋松脱。
7.2.4水平灰缝砂浆应满铺,特别是放置拉结筋位置,应保证拉结筋周围均有密实的砂浆包裹。
若是多孔砌块,应将拉结筋设置在砌块肋骨位置,并保证上下皮砌块肋骨能够夹紧拉结筋,以保证拉结筋充分发挥受力性能。
7.2.5框架柱身留设的拉结筋位置应准确。
留设前,应充分考虑砌体底皮砖的材料、砌块高、水平灰缝厚度等,确定各皮砌块的具体位置,在框架柱身准确放样出各需留设拉结筋的位置,以保证拉结筋位置均留设准确无误。
墙体砌筑中发现拉结筋留设位置仍有偏差的,应立即采用植筋补设拉结筋。
7.2.6水电在斜墙上割槽不可避免会对斜墙造成损伤,影响斜墙安全,故应做好水电割槽的保护工作。
首先从优化设计入手,对需在斜墙上开槽的水电线路,应尽量更改线路走向,避免在斜墙上开槽;特别应避免在斜墙上开通长的水平槽。
对不可避免的需在斜墙上开槽的,应尽量减少开槽深度。
其次,在斜墙开槽应注意做好如下防护措施:1开槽时应保证斜墙顶砌已经完成且顶砌砂浆强度达到100%以上。
2斜墙开槽应在槽体两侧用专用切割机割槽,再小心凿打;对槽宽超过5cm的,应在槽中每隔5cm加割一道槽,以方便凿打。
3割槽后应立即进行水电管路安装,安装后应立即用砂浆或混凝土封槽。
4粉刷时应在割槽部位加设钢丝网。
8安全措施8.0.1必须严格按照工法要求划分阶段砌筑,不得擅自增加各阶段砌筑高度,以防倒坍。
8.0.2墙身砌体高度超过地坪1.2m以上时,应搭设脚手架。
在一层以上或高度超过4m时,采用内脚手架必须支搭安全网;采用外脚手架应设护身栏杆和挡脚板后方可砌筑。
8.0.3大风、大雨、冰冻等异常气候之后,应检查砌体是否有表面平整度的变化,是否产生了裂缝,是否有不均匀下沉等现象,若有,应将该片砌体拆除重砌。
8.0.4砌筑后的斜墙顶不得堆放任何重物。
8.0.5在斜墙可能倒坍、砌块可能跌落的范围周边应设临时围挡,除砌筑人员外,其余人员均不得擅自跨入围挡。
8.0.6砌筑过程中应经常查看斜墙的安全状况,若发现斜墙位移、滑移等危险征兆时,应及时采取防护措施或及时离开危险区域。
8.0.7如遇雨天及每天下班时,要做好防雨措施,以防雨水冲走砂浆,致使砌体倒塌。
8.0.8各阶段斜墙砌筑完成,必须设好临时支撑后,方可下班离开施工区域。
8.0.9不准勉强在超过胸部以上的墙体上进行砌筑,以免将墙体碰撞倒塌或上砖块时失手掉下造成安全事故。
8.0.10已经就位的砌块,必须立即进行竖缝灌浆;对稳定性较差的窗间墙、独立柱和挑出墙面较多的部位,应加临时稳定支撑,以保证其稳定性。
8.0.11在台风季节,不得进行斜墙砌筑,并对已砌筑斜墙做好保护措施。
8.0.12 在斜墙上,不得拉锚缆风绳,不得吊挂重物,也不得作为其他施工临时设施、支撑的支承点。
9 环保措施9.0.1砌筑前,砌筑砂浆只能倒在专用砂浆盒内,严禁砂浆污染地面,如果砂浆掉在地面上,必须及时清理,并用清水将地面冲洗干净。
9.0.2每天均应做到工完场清,施工层的碎砌块及时清理到指定位置。
9.0.3 运到楼层的砂浆应有计划,做到随用随运,对于当时不能用完的砂浆,应及时清理到砌筑垃圾池。
9.0.4砌筑中的落地砂浆,应及时回收利用,无法利用的应及时收集清理到砌筑垃圾池。
9.0.5现场的砂石料要用帆布覆盖,水泥库应围护严密,要有防潮防水措施。
9.0.6砌块的切割作业,应做好降噪措施,防止粉尘飞扬。
9.0.7施工现场应及时清扫、撒水,防止扬尘。
9.0.8砂浆搅拌机污水须经过沉淀池过滤后排入市政排污管网。
10 效益分析10.0.1墙体一般都要求垂直,倾斜就意味着墙体质量严重缺陷,影响使用,本工法成功地解决了斜墙砌筑中的防倒坍问题、砌筑完成后的安全使用问题,能够保证斜墙在除垂直度外的其余各项指标均能满足规范要求。
本工法使得斜墙砌筑成为可能,保证了斜墙的安全使用,适应了当今建筑墙体变化多样的社会需求。
10.0.2本工法操作简单易懂,安全可靠,相对于普通墙体砌筑,仅增加方木和钢管等普通材料,因此工程造价低,经济效益好。
若无本工法,则斜墙需采用钢筋混凝土墙施工,造价高。
两者的经济效益分析如下表10.0.2示,设墙体厚度为200mm,取1m2墙体做造价比较:表10.0.2 斜墙砌筑与钢筋混凝土墙造价分析表注:1 本工法斜墙砌筑简单,相对直墙,造价不增加,故单价套用直墙单价;2 临时支撑按每平方米墙体设1根钢管、1根方木考虑。
10.0.3本工法较普通墙体需划分较多的砌筑阶段,单片墙体耗用的时间周期较长,但由于各工程一般都有数量较多的墙体需要砌筑,在某片墙体砌筑完成一阶段后,可将劳动力转至其它墙体砌筑,极易组织砌筑流水作业。
一般可采用内外墙流水砌筑作业或多层斜墙砌筑流水作业,保证工程进度,不延长工期。
10.0.4本工法使得异形墙体也能采用加气混凝土砌块、粉煤灰砌块等节能效果好的砌块砌筑,避免了采用节能效果差的钢筋混凝土墙,节约了房屋节能投资,提高了房屋的节能效果。
11应用实例本工法成功地应用于福州洪山科技园创业中心大厦、安徽池州火车站房等工程的外斜墙砌筑,工程质量满足规范要求。
现以福州洪山科技园创业中心大厦工程为实例。
11.0.1工程概况福州市洪山科技园创业中心大厦工程,2007年10月10日开工, 2009年2月10日竣工,框架-剪力墙结构,地上15层,填充墙采用M10水泥砂浆砌筑190厚粉煤灰(陶粒)空心砌块,从四层至屋面,东西侧外墙呈现下宽上窄的子弹头型,如图11.0.1(a)。
这就要求东西侧外填充墙必须砌筑成斜墙,斜墙垂直度必须倾斜为37 mm~450mm(自下而上倾斜度逐渐加大)。
各层墙体砌筑高度为2.8m,根据本工法的适用范围,墙厚190mm,墙高2.8米,可砌筑倾斜距离小于190/2×2.8=266mm的斜墙。
如图11.0.1(b),该工程十四层和十五层墙体倾斜距离分别为356mm和450mm,倾斜距离过大,不适用本工法,经设计优化,改为130mm 厚的C20钢筋混凝土斜墙并增设墙体保温层,以保证墙体力学稳定性及保温性能。
