水利工程项目划分程序依据原则
- 格式:doc
- 大小:31.50 KB
- 文档页数:4
项目划分3.1 项目名称3.1.2 工程中永久性房屋管理设施用房、专用公路、专用铁路等工程项目,可按相关行业标准划分和确定项目名称.3.2 项目划分原则3.2.1 水利水电工程项目划分应结合工程结构特点、施工部署及施工合同要求进行,划分结果应有利于保证施工质量以及施工质量管理.3.2.2 单位工程项目的划分应按下列原则确定:1 枢纽工程,一般以每座独立的建筑物为一个单位工程.当工程规模大时,可将一个建筑物中具有独立施工条件的一部分划分为一个单位工程.2 堤防工程,按招标标段或工程结构划分单位工程.规模较大的交叉联结建筑物及管理设施以每座独立的建筑物为一个单位工程.3 引水渠道工程,按招标标段或工程结构划分单位工程.大、中型引水渠道建筑物以每座独立的建筑物为一个单位工程.4 除险加固工程,按招标标段或加固内容,并结合工程量划分单位工程.3.2.3 分部工程项目的划分应按下列原则确定:1 枢纽工程,土建部分按设计的主要组成部分划分.金属结构及启闭机安装工程和机电设备安装工程按组合功能划分.2 堤防工程,按长度或功能划分.3 引水渠道工程中的河渠道按施工部署或长度划分.大、中型建筑物按工程结构主要组成部分划分.4 除险加固工程,按加固内容或部位划分.5 同一单位工程中,各个分部工程的工程量或投资不宜相差太大,每个单位工程中,各个分部工程工程数目,不宜宜少于5个.3.2.4 单元工程项目的划分应按下列原则确定:1 按水利水电基本建设工程单元工程质量等级评定标准试行SDJ249.1~6—88,SL38—92及SL239—1999以下简称单元工程评定标准规定进行划分.2 河渠道开挖、填筑及衬砌单元工程划分界限宜设在变形缝或结构缝处,长度一般不大于100m.同一分部工程中各单元工程的工程量或投资不宜相差太大.3 单元工程评定标准中未涉及的单元工程可依据工程结构、施工部署或质量考核要求,按层、块、、段进行划分.3.3 项目划分及程序3.3.1 由项目法人组织监理、设计及施工等单位进行工程项目划分,并确定主要单位工程、主要分部工程、重要隐蔽单元工程和关键部位单元工程.项目法人在主体工程开工前将项目划分表及说明书面报相应工程质量监督机构确认.3.3.2 工程质量监督机构收到项目划分书面报告后,应在14个工作日内对项目划分进行确认并将确认结果书面通知项目法人.3.3.3 工程实施过程中,需对单位工程、主要分部工程、重要隐蔽单元工程和关键部位单元工程的项目划分进行调整时,项目法人应重新报送工程质量监督机构确认.4 施工质量检验4.1 基本规定4.1.1 承担工程检测业务的检测单位应具有水行政主管部位颁发的资质证书.其设备和人员的配备应与所承担的任务相适应,有健全的管理制度.4.1.2 工程施工质量检验中使用的计量器具、试验仪器仪表及设备应定期进行检定,并具备有效的检定证书.国家规定的需强制检定的计量器具应经县级以上行政部门认定的计量检定机构或其授权设置的计量检定机构进行检定.4.1.3 检测人员应熟悉检测业务,了解被检测对象性质和所用仪器设备性能,经考核合格后,持证上岗.参与中间产品及混凝土砂浆试件质量资料复核的人员应具有工程师以上工程系列技术职称,并从事过相关试验工作.4.1.4 工程质量检验项目和数量应符合单元工程评定标准规定.4.1.5 工程质量检验方法,应符合单元工程评定标准和国家及行业现行技术标准的有关规定.4.1.6 工程质量检验数据应真实可靠,检验记录及签证应完整齐全.4.1.7 工程项目中如遇单元工程评定标准中尚未涉及的项目质量评定标准时,其质量及评定表格,由项目法人组织监理、设计及施工单位按水利部有关规定进行编制和报批.4.1.8 工程中永久性房屋、专用公路、专用铁路等项目的施工质量检验与评定可按相应行业标准执行.4.1.9 项目法人、监理、设计、施工和工程质量监督等单位根据工程建设需要,可委托具有相应资质等级的水利工程质量检测单位进行工程质量检测.施工单位自检性质的委托检测项目及数量,按单元工程评定标准及施工合同约定执行.对已建工程质量有重大分歧时,应由项目法人委托第三方具有相应资质等级的质量检测单位进行检测,检测数量视需要确定,检测费用由责任方承担.1 原材料、中间产品一次抽样检验不合格时,应及时对同一取样批次另取两倍数量进行检验,如仍不合格,测该批次原材料或中间产品应定为不合格,不得使用.2 单元工序工程质量不合格时,应按合同要求进行处理或返工重做,并经重新检验且合格后方可进行后续工程施工.3 混凝土砂浆试件抽样检验不合格时,应委托具有相应资质等级的质量检测单位对相应工程部位进行检验.并提出处理意见.4 工程完工后的质量抽检不合格,或其他检验不合格的工程,应按有关规定进行处理,合格后才能进行验收或后续工程施工.4.2 质量检验出现范围4.2.1 永久性工程包括主体工程及附属工程施工质量检验应符合下列规定:1 施工单位应依据工程设计要求、施工技术标准和合同约定,结合单元工程评定标准的规定确定检验项目及数量并进行自检,自检过程应有书面记录,同时结合自检情况如实填写水利部颁发的水利水电工程施工质量评定表办建管2002182号.2 监理单位应根据单元工程评定标准和抽样检测结果复核工程质量.其平行检测和跟踪的数量按水利工程建设项目施工监理规范SL288—2003以下简称监理规范或合同约定执行.3 项目法人应对施工单位自检和监理单位抽检过程进行督促检查,对报工程质量监督机构核备、核定的工程质量等级进行认定.4 工程质量监督机构应对项目法人、监理、勘测、设计、施工单位以及工程其他参建单位的质量行为和工程实物质量进行监督检查.检查结果应按有关规定及时公布,并书面通知有关单位.4.3 质量检验内容4.4 质量事故检查和质量缺陷备案4.4.5 工程质量事故处理后,应由项目法人委托具有相应资质等级的工程质量检测单位检测后,按照处理方案确定的质量标准,重新进行工程质量评定.4.5 数据处理4.5.1 测量误差的判断和处理,应符合JJG1027—91和JJF1059—1999的规定.4.5.2 数据保留位数,应符合国家及行业有关试验规程及施工规范的规定.计算合格率时,小数点后保留一位.4.5.3 数值修约应符合GB8170—87的规定.4.5.4 检验和分析数据可靠性时,应符合下列要求:1 检查取样应具有代表性;2 检验方法及仪器设备应符合国家及行业规定;3 操作应准确无误.4.5.5 实测数据是评定质量的基础资料,严禁伪造或随意舍弃检测数据.对可疑数据,应检查分析原因,并做出书面记录.4.5.6 单元工序工程检测成果按单元工程评定标准规定进行计算.4.5.8 砂石骨料、石料及混凝土预制件等中间产品检测数据统计方法应符合单元工程评定标准的规定.4.5.9 混凝土强度的检验评定应符合以下规定:1 普通混凝土试块试验数据统计应符合附录C的规定.试块组数较少或对结论有怀疑时,也可采取其他措施进行检验.2 碾压混凝土质量检验与评定按SL53—94的规定执行.3 喷射混凝土抗压强度的检验与评定应符合喷射混凝土抗压强度检验评定标准,详见附录D.。

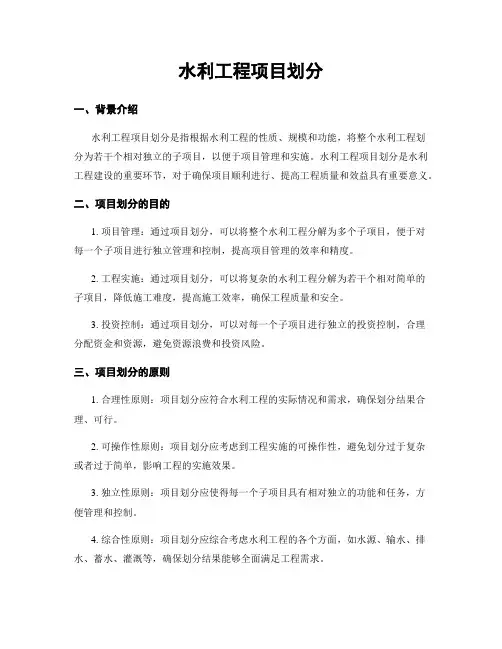

水利工程项目划分一、背景介绍水利工程项目划分是指根据水利工程的性质、规模和功能,将整个水利工程划分为若干个相对独立的子项目,以便于项目管理和实施。
水利工程项目划分是水利工程建设的重要环节,对于确保项目顺利进行、提高工程质量和效益具有重要意义。
二、项目划分的目的1. 项目管理:通过项目划分,可以将整个水利工程分解为多个子项目,便于对每一个子项目进行独立管理和控制,提高项目管理的效率和精度。
2. 工程实施:通过项目划分,可以将复杂的水利工程分解为若干个相对简单的子项目,降低施工难度,提高施工效率,确保工程质量和安全。
3. 投资控制:通过项目划分,可以对每一个子项目进行独立的投资控制,合理分配资金和资源,避免资源浪费和投资风险。
三、项目划分的原则1. 合理性原则:项目划分应符合水利工程的实际情况和需求,确保划分结果合理、可行。
2. 可操作性原则:项目划分应考虑到工程实施的可操作性,避免划分过于复杂或者过于简单,影响工程的实施效果。
3. 独立性原则:项目划分应使得每一个子项目具有相对独立的功能和任务,方便管理和控制。
4. 综合性原则:项目划分应综合考虑水利工程的各个方面,如水源、输水、排水、蓄水、灌溉等,确保划分结果能够全面满足工程需求。
四、项目划分的步骤1. 调研分析:对水利工程进行全面调研和分析,了解工程的性质、规模和功能,明确项目划分的目标和要求。
2. 初步划分:根据调研结果,初步划分水利工程的各个功能区域或者工程单元,形成初步的项目划分方案。
3. 评审修改:将初步划分方案提交给相关专家和管理人员进行评审,根据评审结果进行修改和完善,确保划分方案的合理性和可行性。
4. 最终划分:根据评审修改的结果,形成最终的项目划分方案,明确每一个子项目的功能、任务和范围。
5. 编制计划:根据最终划分方案,编制每一个子项目的详细实施计划,包括工期、投资、资源需求等。
6. 实施管理:根据实施计划,对每一个子项目进行具体的实施管理,包括施工、监督、验收等,确保工程按计划高质量完成。
1项目划分的原则、依据和审批程序1.1项目划分的基本概念水利水电工程项目质量控制中,一般按项目工程、单位工程、分部工程、单元工程四级进行项目划分。
项目工程划分为若干单位工程,单位工程划分为若干分部工程,分部工程划分为若干单元工程。
在一个工程项目中,通常确定能够独立发挥作用或具有独立的施工条件的建筑物工程作为一个单位工程,在一个单位工程内将能组合发挥一个功能的建筑物安装工程确定为一分部工程。
单元工程一般按施工工艺、工序确定,它是日常质量考核的基本单位,主要以设计结构、施工部署及质量考核的层、块、段、区来划分。
1.2饮水工程项目划分的原则和依据在安全饮水工程项目划分中,我们以国家正式颁发的标准规定为准,以水利行业标准为主,其它行业标准参考使用。
通常以项目的初步设计、施工部署以及《水利水电基本建设工程单元工程质量等级评定标准(试行)》等来进行划分。
一般在开工前,我们根据工程项目的设计批复、施工设计方案、投资规模划分单位工程和分部工程。
开工后结合各施工单位的施工部署、工程结构、质量评定、施工工序以及现场条件等再划分单元工程。
也就是说,开工前的划分主要考虑施工质量评定的宏观控制因素,开工后的划分是考虑施工质量评定的微观控制因素。
1.3项目划分的审批程序项目划分由项目法人组织监理、设计及施工等单位共同参与进行,并确定主要单位工程、主要分部工程、重要隐蔽单元工程和关键部位单元工程。
承担项目划分的技术人员应在熟悉设计文件,技术规范、规程的基础上,依据《水利水电工程施工质量评定规程》,结合安全饮水项目实际情况,及时向监理上报“工程项目划分申报表”经监理、项目法人审核后报水利水电工程质量监督部门审批,质量监督部门下达的“工程项目划分申报表”批复将作为项目质量控制的依据,监理随后下发统一的单元工程质量检验评定表式。
并要求施工单位健全质量保证体系,认真落实“三检”制,从每道工序入手,严把工程质量关。
2饮水安全工程项目工程、单位工程的项目划分2.1安全饮水工程的建设内容饮水工程由于村民居住分散,多以行政村或联村形式建设一处供水工程,一处工程为一个独立供水单位。
水利工程项目划分水利工程项目划分是指根据水利工程的性质、规模、功能等因素,将水利工程划分为不同的项目,以便于组织管理、实施和监督。
水利工程项目划分的目的是为了确保工程的顺利进行,合理分工,提高工程的效益和质量。
一、水利工程项目划分的原则1. 目标导向原则:根据工程的目标和任务,将工程划分为不同的项目,以实现工程的目标。
2. 综合性原则:将工程的各个方面综合考虑,合理划分项目,确保工程的全面发展。
3. 阶段性原则:根据工程的不同阶段,将工程划分为不同的项目,以便于分阶段实施和管理。
4. 分工协作原则:根据工程的不同功能和任务,将工程划分为不同的项目,以便于分工合作,提高工程的效率。
5. 经济效益原则:根据工程的经济效益,将工程划分为不同的项目,以便于优化资源配置,提高工程的经济效益。
二、水利工程项目划分的内容1. 工程性质划分:根据水利工程的性质,将工程划分为不同的项目,如水库工程、灌溉工程、排水工程等。
2. 规模划分:根据水利工程的规模,将工程划分为不同的项目,如大型水利工程、中型水利工程、小型水利工程等。
3. 功能划分:根据水利工程的功能,将工程划分为不同的项目,如供水工程、防洪工程、水能利用工程等。
4. 区域划分:根据水利工程所涉及的区域范围,将工程划分为不同的项目,如区域水利工程、局部水利工程等。
5. 阶段划分:根据水利工程的不同阶段,将工程划分为不同的项目,如前期调研项目、设计项目、施工项目等。
三、水利工程项目划分的步骤1. 调研阶段:进行水利工程项目的前期调研,了解工程的需求和条件,确定工程的目标和任务。
2. 划分原则:根据水利工程项目划分的原则,综合考虑工程的性质、规模、功能等因素,确定工程的划分原则。
3. 划分内容:根据水利工程项目划分的内容,将工程划分为不同的项目,确定各个项目的名称和范围。
4. 划分依据:根据水利工程项目划分的原则和内容,确定工程划分的依据,如工程的性质、规模、功能等。
水利工程分部分项的划分工程项目划分②项目划分原则水利工程项目划分为单位工程、分部工程、单元工程三级。
同一个单位工程中,同类型的分部工程的工程量不宜相差太大;不同类型的各个分部工程投资不宜相差太大。
每个单位工程的分部工程数目,不宜少于5个。
③河道工程项目划分原则单位工程划分原则:按招标标段或建筑物划分单位工程。
大、中型建筑物以每座独立的建筑物为一个单位工程。
分部工程划分原则:按施工部署或长度划分分部工程。
大、中型建筑物按工程结构主要组成部分划分。
【可根据工程实际情况,以1000延米为一个分部工程,有时分左、右岸以1000延米为一个分部工程,再有按施工期分水上、水下部分以1000延米为一个分部工程】例1:某滨河公园建设工程全长2165米,主要工程内容为河道治理和橡胶坝工程。
因此工程的项目划分为河道工程和橡胶坝工程两个单位工程。
河道工程按施工部属,为便于施工管理,每一个施工段为一个分部工程,共划分为8个分部工程。
例2:某水系护城河段综合治理工程项目划分:河道为一个单位工程,两个船闸为两个单位工程,由于白孔雀桥运行管理移交给白孔雀艺术中心管理,所以单独划分为一个单位工程。
河道工程全长6km,按施工部属每1000米划分为一个分部工程,共划分了六个分部工程,其工程量相差不多。
单元工程划分原则:④水闸工程项目划分原则单位工程划分原则:每一座独立的建筑物为一个单位工程。
分部工程划分原则:依据设计及施工部署将单位工程划分为若干个分部工程,一般分为:船闸工程一般划分为一个单位工程,可划分为上游引航段、船闸上闸首、船闸闸室段、船闸下闸室、下游引航段、船闸金属结构及启闭机安装、地基防渗及排水、基础处理等分部工程。
桥梁工程若单独作为一个单位工程时,分部工程按主要部位划分为:基础、下部结构、上部结构、桥面及附属工程四个分部工程。
例1:某滨河公园建设工程的橡胶坝工程为一个单位工程,其分部工程划分为:上游联接段、闸室段、消能防冲段、下游联接段、金属结构及坝袋安装、导流管道、交通桥、管理房屋。
按照《水利水电工程施工质量检验与评定规程》(SLl76—2007)(以下简称新规程),自2007年10月14日实施。
(一)新规程有关项目的名称与划分原则1.水利水电工程质量检验与评定应当进行项目划分。
项目按级划分为单位工程、分部工程、单元(工序)工程等三级。
2.水利水电工程项目划分应结合工程结构特点、施工部署及施工合同要求进行,划分结果应有利于保证施工质量以及施工质量管理。
3.单位工程项目划分原则(1)枢纽工程,一般以每座独立的建筑物为一个单位工程。
当工程规模大时,可将一个建筑物中具有独立施工条件的一部分划分为一个单位工程。
(2)堤防工程,按招标标段或工程结构划分单位工程。
可将规模较大的交叉联结建筑物及管理设施以每座独立的建筑物划分为一个单位工程。
(3)引水(渠道)工程,按招标标段或工程结构划分单位工程。
可将大、中型(渠道)建筑物以每座独立的建筑物划分为一个单位工程。
(4)除险加固工程,按招标标段或加固内容,并结合工程量划分单位工程。
4.分部工程项目划分原则(1)枢纽工程,土建部分按设计的主要组成部分划分;金属结构及启闭机安装工程和机电设备安装工程按组合功能划分。
(2)堤防工程,按长度或功能划分。
(3)引水(渠道)程中的河(渠)道按施工部署或长度划分。
大、中型建筑物按工程结构主要组成部分划分。
(4)除险加固工程,按加固内容或部位划分。
(5)同一单位工程中,同类型的各个分部工程的工程量(或投资)不宜相差太大,不同类型的各个分部工程投资不宜相差太大,工程量相差不超过50%。
每个单位工程中的分部工程数目,不宜少于5个。
5.单元工程项目划分原则(1)按《水利建设工程单元工程施工质量验收评定标准》(以下简称《单元工程评定标准》)规定进行划分。
(2)河(渠)道开挖、填筑及衬砌单元工程划分界限宜设在变形缝或结构缝处,长度一般不大于l00m。
同一分部工程中各单元工程的工程量(或投资)不宜相差太大。
(3)《单元工程评定标准》中未涉及的单元工程可依据工程结构、施工部署或质量考核要求,按层、块、段进行划分。
水利工程项目划分水利工程项目划分是指对水利工程项目进行细分和划分,以便更好地管理和实施项目。
下面将详细介绍水利工程项目划分的标准格式文本。
一、项目背景水利工程项目划分是在水利工程建设过程中的重要环节,旨在对项目进行合理划分和细分,以便更好地管理和实施项目。
本文将介绍水利工程项目划分的具体内容和标准。
二、项目划分内容1. 项目划分目的水利工程项目划分的目的在于明确项目的具体范围、任务和目标,为工程实施提供指导和依据。
2. 项目划分原则(1)可行性原则:项目划分应基于可行性研究和技术评估结果,确保项目的可行性和可实施性。
(2)科学性原则:项目划分应基于科学的技术标准和规范,确保项目的质量和安全。
(3)可管理性原则:项目划分应考虑项目管理的需要,确保项目的可管理性和可控性。
(4)经济性原则:项目划分应基于经济效益评估,确保项目的经济可行性和效益最大化。
3. 项目划分内容(1)项目范围划分:确定项目的边界和范围,包括项目的地理范围、工程范围和功能范围等。
(2)工程任务划分:将项目按照不同的工程任务进行划分,如水库建设、渠道建设、泵站建设等。
(3)工程量划分:将项目按照不同的工程量进行划分,如土方工程、混凝土工程、钢结构工程等。
(4)工期划分:将项目按照不同的工期进行划分,如前期准备工期、主体工程工期和收尾工程工期等。
(5)投资划分:将项目按照不同的投资项目进行划分,如设备投资、材料投资和劳动力投资等。
三、项目划分标准1. 项目划分标准的制定项目划分标准应根据具体项目的特点和需求进行制定,同时参考相关的行业标准和规范。
2. 项目划分标准的内容(1)项目划分标准应包括项目划分的目的、原则和内容等。
(2)项目划分标准应明确各个划分项的具体划分方法和依据。
(3)项目划分标准应规定划分结果的表达方式和形式,如表格、图纸等。
3. 项目划分标准的应用项目划分标准应在项目实施的各个阶段中得到应用,包括项目立项、设计、施工和验收等。

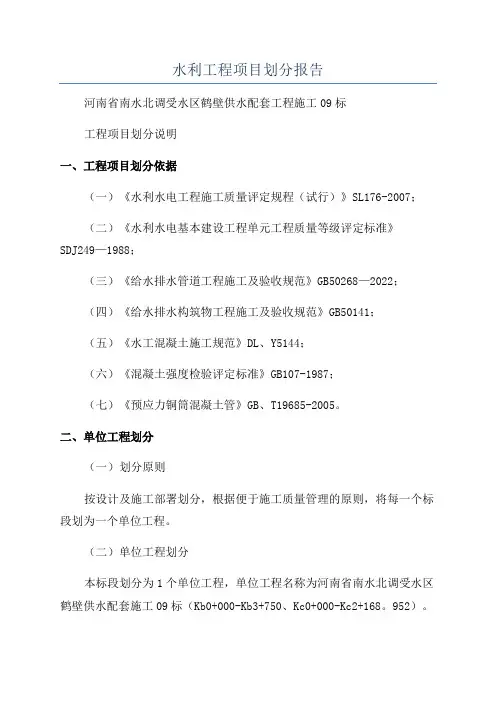

水利工程项目划分报告河南省南水北调受水区鹤壁供水配套工程施工09标工程项目划分说明一、工程项目划分依据(一)《水利水电工程施工质量评定规程(试行)》SL176-2007;(二)《水利水电基本建设工程单元工程质量等级评定标准》SDJ249—1988;(三)《给水排水管道工程施工及验收规范》GB50268—2022;(四)《给水排水构筑物工程施工及验收规范》GB50141;(五)《水工混凝土施工规范》DL、Y5144;(六)《混凝土强度检验评定标准》GB107-1987;(七)《预应力铜筒混凝土管》GB、T19685-2005。
二、单位工程划分(一)划分原则按设计及施工部署划分,根据便于施工质量管理的原则,将每一个标段划为一个单位工程。
(二)单位工程划分本标段划分为1个单位工程,单位工程名称为河南省南水北调受水区鹤壁供水配套施工09标(Kb0+000-Kb3+750、Kc0+000-Kc2+168。
952)。
三、分部工程划分(一)划分原则1、按设计的主要组成部分划分分部工程。
2、同类型的分部工程的工程量相差不宜太大;不同类型的各个分部工程投资相差不宜太大。
3、每个单位工程的分部工程数目,一般不少于5个。
4、输水管道工程原则按1000m为一个分部。
标段之间不足或超出1000m的部分,小于或等于500m的划分到上一分部工程,大于500m则单独划分为一个分部工程。
沿线的镇墩、穿公路、混凝土包封、阀井、配件安装、河道护砌等并入管道分部。
5、机电设备及现地管理站两条支线各划分为一个分部工程。
6、通信管道及管理设备工程两条支线各划分为一个分部工程。
(二)分部工程划分1、输水管道支线工程:原则为每1公里为1个分部工程,共6个分部工程,为主要分部工程。
2、通信管道及管理设备:2个分部工程。
3、电气管理设备及管理房:1个分部工程。
以上共计划分为9个分部工程,其中主要分部工程6个。
四、单元工程划分原则(一)输水管道单元工程划分原则1、管沟土石方开挖:每100m为1个单元工程;2、管道安装:每50m为1个单元工程;3、镇墩:按垫层、底板、墩身、填充砼划分单元工程;4、阀井:按基础开挖、垫层、底板、井壁、顶板、土方回填各为1个单元工程;5、管沟土石方回填:每50m为一个单元工程。

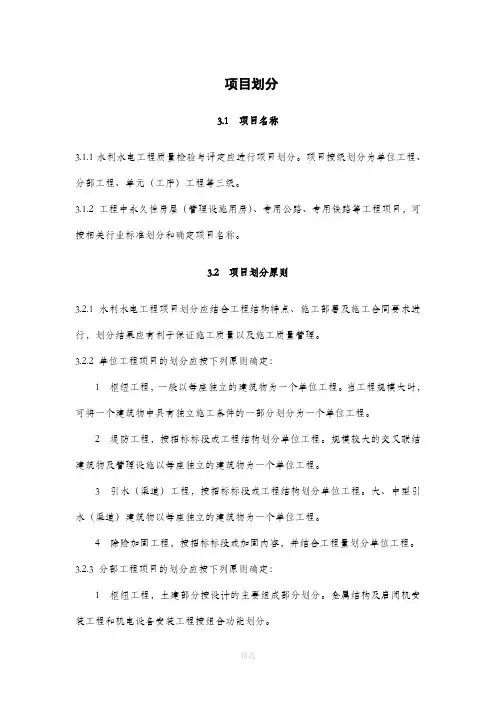

项目划分3.1 项目名称3.1.1水利水电工程质量检验与评定应进行项目划分。
项目按级划分为单位工程、分部工程、单元(工序)工程等三级。
3.1.2 工程中永久性房屋(管理设施用房)、专用公路、专用铁路等工程项目,可按相关行业标准划分和确定项目名称。
3.2 项目划分原则3.2.1 水利水电工程项目划分应结合工程结构特点、施工部署及施工合同要求进行,划分结果应有利于保证施工质量以及施工质量管理。
3.2.2 单位工程项目的划分应按下列原则确定:1 枢纽工程,一般以每座独立的建筑物为一个单位工程。
当工程规模大时,可将一个建筑物中具有独立施工条件的一部分划分为一个单位工程。
2 堤防工程,按招标标段或工程结构划分单位工程。
规模较大的交叉联结建筑物及管理设施以每座独立的建筑物为一个单位工程。
3 引水(渠道)工程,按招标标段或工程结构划分单位工程。
大、中型引水(渠道)建筑物以每座独立的建筑物为一个单位工程。
4 除险加固工程,按招标标段或加固内容,并结合工程量划分单位工程。
3.2.3 分部工程项目的划分应按下列原则确定:1 枢纽工程,土建部分按设计的主要组成部分划分。
金属结构及启闭机安装工程和机电设备安装工程按组合功能划分。
2 堤防工程,按长度或功能划分。
3 引水(渠道)工程中的河(渠)道按施工部署或长度划分。
大、中型建筑物按工程结构主要组成部分划分。
4 除险加固工程,按加固内容或部位划分。
5 同一单位工程中,各个分部工程的工程量(或投资)不宜相差太大,每个单位工程中,各个分部工程工程数目,不宜宜少于5个。
3.2.4 单元工程项目的划分应按下列原则确定:1 按《水利水电基本建设工程单元工程质量等级评定标准(试行)》(SDJ249.1~6—88,SL38—92及SL239—1999)(以下简称《单元工程评定标准》规定进行划分。
2 河(渠)道开挖、填筑及衬砌单元工程划分界限宜设在变形缝或结构缝处,长度一般不大于100m。
水利工程项目划分的依据1项目划分的原则、依据和审批程序1.1项目划分的基本概念水利水电工程项目质量控制中,一般按项目工程、单位工程、分部工程、单元工程四级进行项目划分。
项目工程划分为若干单位工程,单位工程划分为若干分部工程,分部工程划分为若干单元工程。
在一个工程项目中,通常确定能够独立发挥作用或具有独立的施工条件的建筑物工程作为一个单位工程,在一个单位工程内将能组合发挥一个功能的建筑物安装工程确定为一分部工程。
单元工程一般按施工工艺、工序确定,它是日常质量考核的基本单位,主要以设计结构、施工部署及质量考核的层、块、段、区来划分。
1.2饮水工程项目划分的原则和依据在安全饮水工程项目划分中,我们以国家正式颁发的标准规定为准,以水利行业标准为主,其它行业标准参考使用。
通常以项目的初步设计、施工部署以及《水利水电基本建设工程单元工程质量等级评定标准(试行)》等来进行划分。
一般在开工前,我们根据工程项目的设计批复、施工设计方案、投资规模划分单位工程和分部工程。
开工后结合各施工单位的施工部署、工程结构、质量评定、施工工序以及现场条件等再划分单元工程。
也就是说,开工前的划分主要考虑施工质量评定的宏观控制因素,开工后的划分是考虑施工质量评定的微观控制因素。
1.3项目划分的审批程序项目划分由项目法人组织监理、设计及施工等单位共同参与进行,并确定主要单位工程、主要分部工程、重要隐蔽单元工程和关键部位单元工程。
承担项目划分的技术人员应在熟悉设计文件,技术规范、规程的基础上,依据《水利水电工程施工质量评定规程》,结合安全饮水项目实际情况,及时向监理上报“工程项目划分申报表”经监理、项目法人审核后报水利水电工程质量监督部门审批,质量监督部门下达的“工程项目划分申报表”批复将作为项目质量控制的依据,监理随后下发统一的单元工程质量检验评定表式。
并要求施工单位健全质量保证体系,认真落实“三检”制,从每道工序入手,严把工程质量关。
水利工程分部分项的划分工程项目划分②项目划分原则水利工程项目划分为单位工程、分部工程、单元工程三级。
同一个单位工程中,同类型的分部工程的工程量不宜相差太大;不同类型的各个分部工程投资不宜相差太大。
每个单位工程的分部工程数目,不宜少于5个。
③河道工程项目划分原则单位工程划分原则:按招标标段或建筑物划分单位工程。
大、中型建筑物以每座独立的建筑物为一个单位工程。
分部工程划分原则:按施工部署或长度划分分部工程。
大、中型建筑物按工程结构主要组成部分划分。
【可根据工程实际情况,以1000延米为一个分部工程,有时分左、右岸以1000延米为一个分部工程,再有按施工期分水上、水下部分以1000延米为一个分部工程】例1:某滨河公园建设工程全长2165米,主要工程内容为河道治理和橡胶坝工程。
因此工程的项目划分为河道工程和橡胶坝工程两个单位工程。
河道工程按施工部属,为便于施工管理,每一个施工段为一个分部工程,共划分为8个分部工程。
例2:某水系护城河段综合治理工程项目划分:河道为一个单位工程,两个船闸为两个单位工程,由于白孔雀桥运行管理移交给白孔雀艺术中心管理,所以单独划分为一个单位工程。
河道工程全长6km,按施工部属每1000米划分为一个分部工程,共划分了六个分部工程,其工程量相差不多。
单元工程划分原则:④水闸工程项目划分原则单位工程划分原则:每一座独立的建筑物为一个单位工程。
分部工程划分原则:依据设计及施工部署将单位工程划分为若干个分部工程,一般分为:船闸工程一般划分为一个单位工程,可划分为上游引航段、船闸上闸首、船闸闸室段、船闸下闸室、下游引航段、船闸金属结构及启闭机安装、地基防渗及排水、基础处理等分部工程。
桥梁工程若单独作为一个单位工程时,分部工程按主要部位划分为:基础、下部结构、上部结构、桥面及附属工程四个分部工程。
例1:某滨河公园建设工程的橡胶坝工程为一个单位工程,其分部工程划分为:上游联接段、闸室段、消能防冲段、下游联接段、金属结构及坝袋安装、导流管道、交通桥、管理房屋。
河南省南水北调受水区鹤壁供水配套工程施工09标工程项目划分说明一、工程项目划分依据(一)《水利水电工程施工质量评定规程(试行)》 SL176-2007;(二)《水利水电基本建设工程单元工程质量等级评定标准》 SDJ249—1988;(三)《给水排水管道工程施工及验收规范》 GB50268—2008;(四)《给水排水构筑物工程施工及验收规范》 GB50141;(五)《水工混凝土施工规范》DL/Y5144;(六)《混凝土强度检验评定标准》GB107-1987;(七)《预应力铜筒混凝土管》GB/T 19685-2005。
二、单位工程划分(一)划分原则按设计及施工部署划分,根据便于施工质量管理的原则,将每一个标段划为一个单位工程。
(二)单位工程划分本标段划分为1个单位工程,单位工程名称为河南省南水北调受水区鹤壁供水配套施工09标(Kb0+000-Kb3+750、Kc0+000-Kc2+168.952)。
三、分部工程划分(一)划分原则1、按设计的主要组成部分划分分部工程。
2、同类型的分部工程的工程量相差不宜太大;不同类型的各个分部工程投资相差不宜太大。
3、每个单位工程的分部工程数目,一般不少于5个。
4、输水管道工程原则按1000m为一个分部。
标段之间不足或超出1000m的部分,小于或等于500m的划分到上一分部工程,大于500m则单独划分为一个分部工程。
沿线的镇墩、穿公路、混凝土包封、阀井、配件安装、河道护砌等并入管道分部。
5、机电设备及现地管理站两条支线各划分为一个分部工程。
6、通信管道及管理设备工程两条支线各划分为一个分部工程。
(二)分部工程划分1、输水管道支线工程:原则为每1公里为1个分部工程,共6 个分部工程,为主要分部工程。
2、通信管道及管理设备:2个分部工程。
3、电气管理设备及管理房:1个分部工程。
以上共计划分为9个分部工程,其中主要分部工程6个。
四、单元工程划分原则(一)输水管道单元工程划分原则1、管沟土石方开挖:每100m为1个单元工程;2、管道安装:每50m为1个单元工程;3、镇墩:按垫层、底板、墩身、填充砼划分单元工程;4、阀井:按基础开挖、垫层、底板、井壁、顶板、土方回填各为1个单元工程;5、管沟土石方回填:每50m为一个单元工程。
(完整版)水利工程单位、分部、分项工程划分水利工程单位、分部、分项工程划分1. 引言水利工程是指为了调节、利用和保护水资源而进行的一系列工程建设活动。
在水利工程建设过程中,对于单位、分部和分项工程的划分是非常重要的,它能够有助于项目管理、工作分配以及进度控制,同时也能提高工程质量和效率。
本文将详细介绍水利工程中单位、分部和分项工程的划分方法和原则。
2. 单位工程划分单位工程是指在工程建设中,经过合理划分后具有独立功能和较为完整的工程项目。
单位工程的划分应遵循以下原则:- 相对独立性原则:单位工程之间应具有相对独立的功能和任务,彼此之间的工作可以相对独立地进行。
- 工程工序完整性原则:单位工程应包含一个或多个工程工序,以实现一个相对完整的功能模块。
- 工程技术难度一致性原则:单位工程之间的技术难度应保持一致,以确保施工和管理的统一性。
常见的水利工程单位工程包括:引水工程、输水工程、排水工程、拦河工程、调蓄工程等。
3. 分部工程划分分部工程是对单位工程进一步划分的结果,它是构成单位工程的若干组成部分之一。
分部工程的划分应符合以下原则:- 结构系统一致性原则:分部工程之间的结构系统应保持一致,以便于设计、施工和监理的统一性。
- 工程施工流程原则:分部工程之间的施工流程应有一定的连续性,以提高工程施工效率。
- 功能清晰性原则:分部工程的功能应明确,避免重复或冲突。
常见的水利工程分部工程包括:建筑工程、土石方工程、混凝土工程、钢结构工程等。
4. 分项工程划分分项工程是对分部工程进一步划分的结果,它是构成分部工程的具体工作内容。
分项工程的划分应符合以下原则:- 施工工艺连续性原则:分项工程之间的施工工艺应具有一定的连续性,以提高施工效率。
- 质量控制便于性原则:分项工程应具备相对独立的质量控制过程,以便于质量监督和检验。
- 工期控制便于性原则:分项工程的工期应具备相对独立的控制过程,以便于进度管理和调整。
常见的水利工程分项工程包括:基坑开挖工程、建筑物结构安装工程、混凝土浇筑工程、钢结构制作工程等。
水利工程项目划分一、引言水利工程项目划分是指将大型水利工程项目按照一定的标准和分类方法进行划分和归类,以便于项目管理和实施。
本文将详细介绍水利工程项目划分的标准格式及相关内容。
二、项目概述水利工程项目划分是水利工程管理的重要环节之一,它对于项目的组织、实施和监督具有重要意义。
通过合理的项目划分,可以实现项目的有效管理和资源的合理配置,提高工程项目的执行效率和质量。
三、项目划分的标准格式1. 项目名称:水利工程项目划分2. 项目背景:水利工程项目的规模日益庞大,为了更好地管理和实施项目,需要对项目进行划分和分类。
3. 项目目的:通过项目划分,实现项目管理的科学化、规范化和高效化。
4. 项目范围:水利工程项目划分的范围包括水利工程项目的各个阶段、各个子系统和各个工作内容。
5. 项目划分的原则:按照工程项目的性质、规模、功能和地理位置等因素进行划分。
6. 项目划分的方法:采用层次划分法、功能划分法和地域划分法相结合的方法进行项目划分。
7. 项目划分的内容:根据水利工程项目的特点,将项目划分为主体工程、辅助工程、环境保护工程和管理工程等方面。
8. 项目划分的标准:按照国家有关水利工程项目管理的相关规定和标准进行划分。
9. 项目划分的流程:确定项目划分的目标和原则,制定项目划分的方法和标准,进行项目划分的具体操作,最后形成项目划分的结果。
10. 项目划分的结果:形成清晰的项目划分结果,包括项目划分的各个层次、各个子系统和各个工作内容的划分。
四、项目划分的具体内容1. 主体工程划分:- 水库工程:包括水库的选址、设计、施工和运行等主要工作内容。
- 水电站工程:包括水电站的设计、施工和发电等主要工作内容。
- 渠道工程:包括渠道的设计、施工和管理等主要工作内容。
- 水闸工程:包括水闸的设计、施工和运行等主要工作内容。
2. 辅助工程划分:- 建筑工程:包括办公楼、工棚、住宅楼等辅助设施的建设工作。
- 交通工程:包括道路、桥梁等交通设施的建设工作。
一、专业术语1、水利水电工程质量:工程知足国家和水利行业有关标准及合同约定要求的程度,在安全、功能、合用、外观几环境保护等方面的特征总和。
2、质量查验:经过检查、量测、试验等方法,对工程质量特征进行的切合性评论。
3、质量评定:将质量查验结果与国家和行业技术标准以及合同商定的质量标准所进行的比较活动。
4、单位工程:拥有独立发挥作用或独立施工条件的建筑物。
5、分部工程:在一个建筑物内能组合发挥一种功能的建筑安装工程,是构成单位工程的部分。
对单位工程安全、功能或效益起决定性作用的分部工程称为主要分部工程。
6、单元工程:在分部工程中由几个工序(或工种)施工达成的最小综合体,是平时质量查核的基本单位。
7、重点部位单元工程:对工程安全、或效益、或功能有显着影响的单元工程。
8、重要隐蔽单元工程:主要建筑物的地基开挖、地下洞、地基防渗、加固办理和排水等隐蔽工程中,对工程安全或功能有严重影响的单元工程。
9、主要建筑物几主要单位工程:主要建筑物,是指其失过后将造成下游灾祸或严重影响工程效益的建筑物,如堤坝、泄洪建筑物、输水建筑物、电站厂房及泵站等,属于主要建筑物的单位工程称为主要单10、中间产品:工程施工中使用的砂石骨料、石料、混凝土拌和物、沙浆拌和物、混凝土预制构件等土建类工程的成品及半成品。
11、目睹取样:在监理单位或项目法人监察下,由施工单位有关人员现场取样,并送到拥有相应资质等级的工程质量检测单位所进行的检测。
12、外观检查:经过检查和必需的量测所反应的工程表面质量。
13、质量事故:在水利水电工程建设过程中,因为建设管理、监理、勘察、设计、咨询、施工、资料、设备等原由造成工程质量不切合国家和行业有关标准以及合同商定的质量标准,影响工程使用寿命和对工程安全运转造成隐患和危害的事件。
14、质量缺点:对工程质量有影响,但小于一般质量事故的质量问题。
二、项目区分Ⅰ、水利水电工程质量查验与评定应进行项目区分。
项目按级区分为单位工程、分部工程、单元(工序)工程等三级。
水利工程项目划分一、背景介绍水利工程项目划分是指根据水利工程建设的需要,将项目按照一定的标准和方法进行划分,以便于项目的管理和实施。
水利工程项目划分是水利工程项目管理的重要环节,对于项目的顺利进行具有重要意义。
二、项目划分的目的1. 确定项目的范围:通过项目划分,明确项目的边界和范围,明确项目所涉及的区域和工程内容,有利于项目的管理和实施。
2. 细化项目的任务:通过项目划分,将整个项目分解为若干个具体的任务,明确每个任务的目标、内容和工期,有利于任务的分工和协调。
3. 优化资源配置:通过项目划分,合理安排资源的使用,提高资源的利用效率,减少资源的浪费,实现资源的最优配置。
4. 提高项目管理效率:通过项目划分,可以将整个项目分解为若干个可控制的部分,便于项目管理人员对每个部分进行监督和管理,提高项目管理的效率。
三、项目划分的原则1. 目标导向原则:项目划分应以项目的目标为导向,确保划分后的任务能够有针对性地实现项目的目标。
2. 可行性原则:项目划分应根据实际情况和可行性要求,合理划分项目的任务,确保划分后的任务能够顺利实施。
3. 合理性原则:项目划分应合理分配资源,确保各个任务在资源利用上的公平性和合理性。
4. 可控性原则:项目划分应将整个项目分解为若干个可控制的部分,有利于项目管理人员对每个部分进行监督和管理。
四、项目划分的步骤1. 确定项目的目标和范围:明确项目的总体目标和范围,确定项目的边界和涉及的区域。
2. 划分项目的阶段:根据项目的特点和需求,将整个项目划分为若干个阶段,明确每个阶段的目标和任务。
3. 划分项目的任务:将每个阶段进一步划分为若干个具体的任务,明确每个任务的目标、内容和工期。
4. 制定项目划分计划:根据项目的目标和任务,制定项目划分计划,明确划分的时间节点和责任人。
5. 实施项目划分:按照项目划分计划,组织实施项目的划分工作,确保划分的准确性和合理性。
6. 审核和评估:对划分结果进行审核和评估,确保划分的科学性和可行性。
1项目划分的原则、依据和审批程序
1.1项目划分的基本概念
水利水电工程项目质量控制中,一般按项目工程、单位工程、分部工程、单元工程四级进行项目划分。
项目工程划分为若干单位工程,单位工程划分为若干分部工程,分部工程划分为若干单元工程。
在一个工程项目中,通常确定能够独立发挥作用或具有独立的施工条件的建筑物工程作为一个单位工程,在一个单位工程内将能组合发挥一个功能的建筑物安装工程确定为一分部工程。
单元工程一般按施工工艺、工序确定,它是日常质量考核的基本单位,主要以设计结构、施工部署及质量考核的层、块、段、区来划分。
1.2饮水工程项目划分的原则和依据
在安全饮水工程项目划分中,我们以国家正式颁发的标准规定为准,以水利行业标准为主,其它行业标准参考使用。
通常以项目的初步设计、施工部署以及《水利水电基本建设工程单元工程质量等级评定标准(试行)》等来进行划分。
一般在开工前,我们根据工程项目的设计批复、施工设计方案、投资规模划分单位工程和分部工程。
开工后结合各施工单位的施工部署、工程结构、质量评定、施工工序以及现场条件等再划分单元工程。
也就是说,开工前的划分主要考虑施工质量评定的宏观控制因素,开工后的划分是考虑施工质量评定的微观控制因素。
1.3项目划分的审批程序
项目划分由项目法人组织监理、设计及施工等单位共同参与进行,并确定主要单位工程、主要分部工程、重要隐蔽单元工程和关键部位单元工程。
承担项目划分的技术人员应在熟悉设计文件,技术规范、规程的基础上,依据《水利水电工程施工质量评定规程》,结合安全饮水项目实际情况,及时向监理上报“工程项目划分申报表”经监理、项目法人审核后报水利水电工程质量监督部门审批,质量监督部门下达的“工程项目划分申报表”批复将作为项目质量控制的依据,监理随后下发统一的单元工程质量检验评定表式。
并要求施工单位健全质量保证体系,认真落实“三检”制,从每道工序入手,严把工程质量关。
2饮水安全工程项目工程、单位工程的项目划分
2.1安全饮水工程的建设内容
饮水工程由于村民居住分散,多以行政村或联村形式建设一处供水工程,一处
工程为一个独立供水单位。
每个饮水工程按照功能属性可划分为四个组成部分,取水工程、水处理及存蓄工程、输配水工程、附属工程。
水源工程多以地下水为供水水源,少部分以水库、河水为水源,对应工程类型多为机井工程、河库取水工程,水处理及存储工程主要包括水塔、蓄水池、水净化处理设备等;输配水工程主要包括输水主管、支管、配水设施等;附属设施包括输变电设配、机井房、管理房、水厂场院设施及厂内绿化硬化等。
2.2安全饮水项目工程、单位工程的项目划分
近年来,国家加大了农村饮水工程建设力度,一个县区一年分批下达多处饮水工程,为了便于按工程建设时间先后次序进行管理,作到建设一批、验收一批、发挥效益一批。
我们可将一个县区内同一批准文号的饮水工程划分为一个项目工程,全年有几批工程就划分为几个项目。
在一个项目工程下将每个单独能够发挥工程效益的供水工程划分为一个单位工程,一个行政村或联村供水工程通常划分为一个单位工程,一个项目工程包含多个单位工程。
3安全饮水工程分部工程、单元工程的项目划分
在分部工程划分中,我们常将一处饮水工程内能组合发挥一种功能的建筑安装工程划分为一个分部工程。
将其对单位工程的安全、功能或效益发挥起主要控制作用的分部工程称为主要分部工程。
安全饮水单位工程包含的主要分部工程有机井工程、引水管道工程、水塔(水池)工程、输配水管工程、管理房、机井房工程等。
次要分部工程有水净化设施、输变电设备、水厂场院设施、院内硬化绿化、输水管线上的闸阀井设施等。
对各分部工程我们根据设计结构、施工部署、工序或结构组成再进一步划分单元工程。
各分部工程的单元工程划分情况如下:
3.1机井工程
机井分部工程按单元划分的要求,一般可划分为:施工准备、机井成孔、机井扩孔、井管安装、洗井、试验抽水、机泵配套七大单元工程类型。
单元工程类型确定后,我们再根据各个单元工程量的大小及施工区段因素划定单元,机井工程单元类型的评定个数划分为:机井成孔、机井扩孔、井管安装等按井深长度每50m划分为一个评定单元,每个单元类型可划分3—4个评定单元;施工准备、洗井、试验抽水、机泵配套,可各划分为一个评定单元。
机井工程质量评定的标准,应根据管井设计的孔深、孔径、地质及水位条件来考虑。
钻进的方法、换浆和试孔、泥浆护壁、井管外观质量扩孔、填砾和管外封闭、洗井和试验抽水,检查评定应符合SL256-2000《机井技术规范》。
3.2水塔(蓄水池)工程
该分部工程按单元的要求划分为:土方开挖、灰土回填、砖基础、砖砌体、钢筋制作安装、模板安装、砼浇筑、池壁抹面、蓄水试验九大单元工程类型。
各单元工程的评定个数为;土方开挖划为一个评定单元;灰土回填夯实每30cm层厚划为一个评定单元;水塔砖砌体塔身每4—5m划为一个评定单元;模板安装、钢筋制作安装、砼浇筑以圈梁、底板、池壁、顶盖各划为一个评定单元;水池蓄水试验划为一个评定单元。
该分部工程施工中必须符合GBJ141《给排水构筑物施工及验收规范》,GB50204《混凝土结构工程质量验收规范》,和GB50203《砌体工程施工质量验
收规范》及相关技术标准要求进行施工。
对施工中所采用的水泥、钢筋、沙石、砖、土料、止水材料等建筑材料和工程预制件等半成品材料进行取样试验,按照规范要求的10-20%独立抽检。
3.3输配水管网(引水管道)工程
依据《给排水管道工程施工及验收规范》和《建筑给水》等规范要求,输配水
管网(引水管道)分部工程可划分为:沟槽开挖、管道铺设、管道试压、沟槽回填四大单元工程类型。
该单元类型的评定个数划分:管道工程以一个安装区段或水压试验段为一个评定单元,参考管道管径大小进行划分。
主管道多以每200-300m 为一个评定单元;支管道以每400-500m为一个评定单元;村组街道支管道上的进户毛管道及附属设施并入村组街道支管作为一个评定单元,管线上的闸阀既可单独划分为一个单元进行评定,也可并入相连管线单元工程进行评定。
在管道工程质量控制中,中间产品管材、各类管件、闸阀等应有生产许可证、出厂合格证、试验报告等。
施工管理及质量评定标准应符合《给排水管道工程施
工及验收规范》。
3.4管理房(机井房)
农村安全饮水中所建设的管理房(机井房)工程,由于建设面积均在12-18m2之间,均为砖结构单层房屋、施工工艺相对简单。
所以在单元划分中以水利水电施工规范为标准,参照建筑工程行业标准。
将管理(机井房)工程划分为;土方开挖、灰土回填、砖基础、砖砌体、钢筋砼、砂浆抹面、坡屋面七大单元工程类型。
该单元类型的评定个数划分为:土方开挖作为一个评定单元;灰土回填夯实按土方量划分为1—2个单元进行评定;砖砌体、钢筋砼以柱、梁各为一个评定单元;砂浆抹面作为一个评定单元;坡屋面作为一个评定单元。
管理房(机井房)工程,在施工管理及质量评定应符合GB50204《混凝土结构工程质量验收规范》和GB 《砌体工程施工质量验收规范》及相关建筑物行业标
准。
3.5其他次要分部工程
除了主要分部工程外,其它次要分部工程由于工程量较小,可参照相关行业评定要求,按结构特征,一个分部工程划分为1—2个单元工程进行质量评定。
