35KV某变电站综合自动化改造工程施工组织设计
- 格式:doc
- 大小:137.50 KB
- 文档页数:24

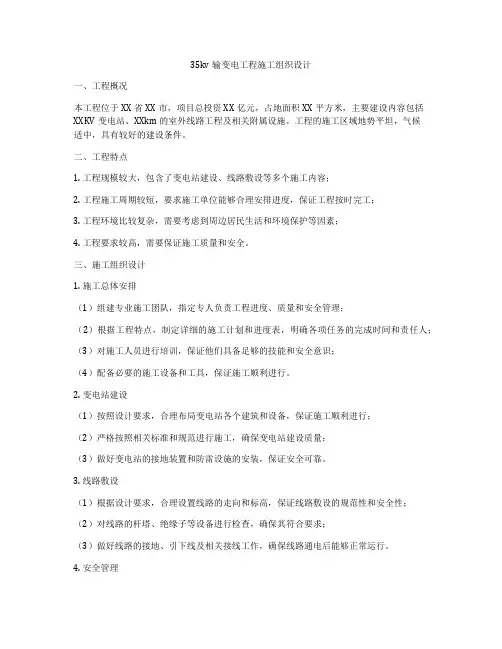

35kV输变电工程施工组织设计一、工程概况本工程为35kV输变电工程,包括输电线路和变电站两部分。
输电线路全长约15公里,采用架空方式,线路电压等级为35kV。
变电站位于输电线路终点,主要包括主变压器、配电装置、控制室等设施。
工程规模较小,但施工过程需严格控制质量,确保安全可靠。
二、施工特点及难点1. 施工地点分散:输电线路施工地点沿线路走向分布,变电站施工地点位于线路终点。
施工管理人员需对各施工地点进行有效监督和管理。
2. 施工环境复杂:输电线路施工需穿越农田、村庄、道路等不同地形地貌,协调难度大;变电站施工受场地限制,施工空间狭窄。
3. 施工技术要求高:本工程输电线路采用架空方式,施工过程中需确保铁塔组立、导线架设等环节的质量;变电站施工涉及多种电气设备的安装和调试,对施工技术要求较高。
4. 安全管理重点:输电线路施工过程中,高空作业、电力设施安装等环节存在安全风险;变电站施工过程中,电气设备安装、调试等环节安全风险较高。
三、施工组织设计1. 施工人员组织根据工程特点,组建专业的施工团队,包括输电线路施工队和变电站施工队。
输电线路施工队负责输电线路的施工,包括铁塔组立、导线架设等;变电站施工队负责变电站的施工,包括设备安装、调试等。
施工队伍需具备丰富的施工经验,严格遵循施工工艺标准。
2. 施工材料及设备根据施工需求,提前准备充足的施工材料和设备,包括铁塔、导线、绝缘子、电缆等。
确保材料和设备质量符合国家标准,提前检查验收,确保施工顺利进行。
3. 施工进度计划制定详细的施工进度计划,明确各施工阶段的完成时间。
输电线路施工进度计划包括铁塔组立、导线架设、接地工程等;变电站施工进度计划包括主变压器安装、配电装置安装、控制室设备安装等。
施工过程中,加强对施工进度的监控,确保工程按计划完成。
4. 施工质量控制建立健全施工质量控制体系,严格按照施工工艺标准进行施工。
输电线路施工过程中,加强对铁塔组立、导线架设等环节的检查;变电站施工过程中,加强对设备安装、调试等环节的检查。
35kV变电站施工组织设计目录(1)施工方案及技术措施(2)质量保证措施和创优计划........................ - 47 - (3)施工总进度计划及保证措施...................... - 67 - (4)施工安全措施计划.............................. - 69 - (5)文明施工措施计划.............................. - 76 - (6)施工场地治安保卫管理计划(7)施工环保措施计划.............................. - 96 - (8)冬季施工方案(9)减少噪音、降低环境污染、地下管线及其他地上地下设施的保护加固措施等(10)施工现场总平面布置........................... - 76 - (11)项目组织管理机构(12)承包人自行施工范围内拟分包的非主体和非关键性工作、材料计划和劳动力计划(13)成品保护和工程保修工作的管理措施和承诺(14)任何可能的紧急情况的处理措施、预案以及抵抗风险的措施(15)与发包人、监理及设计人的配合(1)施工方案及技术措施第1章目标管理方案一、编制依据(1)建设单位提供的设计院设计的施工图纸、地勘报告及现场踏勘所收集到的有关情况。
(2)由招标单位提供的招标文件和答疑会纪要。
(3)国家GB.GBJ.JGJ、建筑工程施工及验收规范、电气安装、给排水施工及验收规范、市政工程验收技术规程及市现行有关施工技术规范及验收标准。
(4)国家电力部颁发的有关电力系统建设安装、施工及验收规范和有关规定。
(5)建设部、市建委、市质监总站、市安监总站有效文件和有关规定。
(6)公司内部技术、质量、现场管理的制度、规定等有关文件。
(7)现场实际情况。
(8)建筑安装工程质量控制与检验评定手册及规范。
(9)建筑工程现场管理标准及有关法令性文件。
(10)建设部施工现场安全用电管理标准及安全防护管理标准及市政府发布的《市建筑工程工地文明施工若干规定》。
一、工程名称***35KV 变电站改扩建工程二、组织单位1、建设单位: ***电力有限责任公司2、施工单位:土建部份: ***房地产开辟公司;变电部份:输变电管理所3.设计单位: ***电力设计有限责任公司4.监理单位: ***电力工程建设有限责任公司三、工程概况1.施工条件:工程位于***镇原***35KV 变电站原变电站站址,将现有 35kV 母线改为分段运行,新增 I、II 母联隔离开关及真空断路器,增加 35kV 母线架构,更换原有351、352 油断路器为真空断路器,新增 35kV 进线电压互感器一台,对原主控部份进行综自改造;土建部份为 35kV 母线架构基础、隔离开关基础,母联断路器基础,电压互感器基础;场地较为狭小,且与运行中 35KV 母线及其相关设备较近,需采取严格的安全措施;施工用水、用电均可利用现有 35KV 变电站系统及设备。
2.建设规模:1) 土建部份:按照设计要求新增容的 8000kVA 主变基础、 35kV 电流互感器基础及电气部份已于 2022 年 7 月改造完毕;本次土建部份为 35kV 母线架构基础、隔离开关基础,母联断路器基础,电压互感器基础;2) 电气安装:新增 35kVI 段母线间隔, 35KV 真空断路器 3 台, 35kV 隔离开关 2 台, 35kV 电压互感器 1 台;综合自动化系统 1 套;为保证该工程顺利完工,各施工单位均作了必要的准备。
在公司领导及有关部门协助下,对工程情况进行了实地调查,对相关资料、图纸进行了了解,施工时按公司要求进行。
因该工程为 35KV 改造,为保证进度和安全,减少停电时间,特制定本方案。
工程开工后,土建基础按不停电施工,现场采取相应限高安全措施,设专人监护,并设置专用通道等,电气一次设备安装按停电计划申请执行,综自改造利用安装一次设备及母线分段时全站停电的时间,首先将直流屏、主变保护屏就位并进行二次保护接线;馈线及控制屏二次接线、保护整定试验、传动试验采取单条和相邻路线停电进行施工。
35kV变电站施工组织方案随着电力需求的增长,35kV变电站的建设成为了满足电力系统稳定运行和高效供电的关键环节。
为了确保35kV变电站的施工过程安全、质量优良、进度合理,本文将阐述一套完整的35kV变电站施工组织方案。
建立项目管理小组,明确项目经理负责制,统筹项目各项管理工作。
设立安全、质量、进度及成本管理部门,负责相关管理工作。
施工准备:包括技术准备、现场准备、人员准备等。
设备安装:包括变压器、断路器、隔离开关等设备的安装。
调试与试验:对设备进行调试和试验,确保设备正常运行。
验收与试运行:对工程进行验收,并进行试运行,确认工程满足设计要求。
制定安全管理制度,加强安全教育,提高员工安全意识。
对施工现场进行定期安全检查,及时发现并消除安全隐患。
建立完善的质量管理体系,明确质量目标,落实质量责任。
加强原材料的质量控制,确保原材料符合设计及规范要求。
对关键工序进行严格的质量控制,确保施工质量。
对完成的工程进行质量检查和验收,确保工程质量符合要求。
制定详细的施工计划,明确各阶段的任务和时间节点。
加强施工进度的监控和调整,确保施工进度按计划进行。
对延误工期的因素进行分析和处理,采取措施防止再次发生。
对施工成本进行动态管理,及时发现并解决成本超支问题。
对施工成本进行事后分析,总结经验教训,优化成本控制措施环境保护与文明施工加强环境保护工作按照国家和地方的相关环保法规制定相应的管理制度和措施在施工过程中严格控制环境污染保护生态环境随着电力行业的快速发展,智能变电站已成为电力系统的重要组成部分。
本文主要介绍220kV智能变电站设计方案及应用,包括设计思路、应用方案、成果及优势等方面的内容。
通过与传统变电站的对比,分析智能变电站在提高效率、降低成本、增强安全性等方面的优势。
关键词:智能变电站、设计方案、应用效果、优势、发展趋势智能变电站是电力行业发展的重要趋势,它可以实现电力系统的自动化、智能化和高效化。
与传统的变电站相比,智能变电站在信息采集、传输、处理和交互等方面具有更加高效和灵活的优势。
35kV变电站施工方案引言本文档旨在描述35kV变电站的施工方案。
35kV变电站是电力系统中承担变压、变流、变配电等任务的重要设施。
施工方案的制定与实施对于保障变电站的建设质量和工期具有重要意义。
本文档将从施工前准备、基础工程、主体工程、设备安装、调试验收等方面详细介绍35kV变电站施工的主要内容。
施工前准备在施工前的准备工作中,需要进行以下主要工作:1. 施工组织设计制定施工组织设计是变电站施工的首要准备工作。
施工组织设计应包括施工总进度计划、施工工艺和施工方法、施工人员编制和施工责任划分、施工机具和设备配置等内容。
2. 材料设备准备根据设计方案和施工组织设计,进行材料和设备的准备工作。
材料包括电力设备、电缆、导线、绝缘子、油箱等,设备包括施工机具、起重设备、焊接设备等。
3. 环境保护措施为保护周边环境和施工安全,需要采取相应的环境保护措施。
例如,在施工过程中,需要遵循噪声、尘土、废水等污染物排放标准,采取隔离、降噪、防尘等措施。
基础工程基础工程是35kV变电站施工的重要环节,包括场地平整、基坑开挖、基础浇筑等工作。
1. 场地平整根据设计要求,对变电站建设用地进行平整和清理,保证场地的水平、整洁。
2. 基坑开挖按照基础设计要求,进行基坑开挖工作。
应注意基坑的尺寸、坡度和土方的回填要求。
3. 基础浇筑在基坑中进行混凝土基础浇筑工作。
具体包括混凝土搅拌、浇筑、振捣和养护等过程。
主体工程主体工程是35kV变电站施工的核心内容,包括建筑施工、设备安装、电气接线、喷漆等工作。
1. 建筑施工根据设计图纸进行建筑施工。
包括土方工程、构造工程和安装收尾工程等。
2. 设备安装将电力设备按照设计要求进行安装。
包括变压器、断路器、负荷开关等设备的吊装、定位和固定等工作。
3. 电气接线按照设计要求进行电气接线工作。
包括主接线、控制接线、保护接线等环节。
4. 喷漆对建筑和设备进行喷漆处理,以保护和美化表面。
设备安装设备安装是35kV变电站施工的重要环节,包括各类电力设备的安装和调试。
四川省xxx35KV变电站配套新建工程施工组织设计建设单位:xxx监理单位:xxx施工单位:xxx编制单位:xxx编制日期:二零一零年十月三十日目录第一章工程概况........。
....。
.。
...。
.。
.。
.. 3第二章总体施工方案。
....。
...。
.。
.。
.......。
.。
. 4第三章工程现场管理机构..。
.。
.。
........。
...。
.。
. 5第四章施工技术力量的组织。
.。
...。
.。
..。
..。
9第五章设备材料供应。
.。
.。
..。
....。
..。
..。
.。
11第六章施工现场总平面布置。
.。
.。
......。
.。
...。
12第七章工期.。
.。
.。
...。
.。
.。
.。
..。
...。
.。
..。
12 第八章施工安全管理.。
.。
..。
.。
.。
..。
..。
.。
.。
..。
13 第九章施工质量管理...。
.。
...。
.。
.。
.。
.....。
.. 16第十章施工技术管理..。
...。
..........。
..。
.。
..。
. 19第十一章文明施工.。
..。
..。
....。
..。
....。
...。
.。
77第十二章降低工程成本措施。
.。
..。
..。
..。
..。
.。
.。
80第十三章竣工验收及移交.。
..。
...。
.。
.。
80工程概况一、工程名称四川省xxx水利工程施工用电接入系统:xxx35KV变电站配套新建工程。
二、名词解释1、建设单位:xxx。
2.设计单位:中国水电顾问集团成都勘测设计研究院黄河勘测规划设计有限公司3.监理单位:xxx4. 施工单位:xxx。
三、工程概况3。
1.施工条件:35KV 变电站建设施工相关设备;施工用水、用电及交通、通讯设备。
3。
2.建设规模:3.2。
1 土建部分:箱式35KV变电站,占地面积为751M²,主变压器基础1座;箱式开关柜基础,升压站户外设备基础,变电站围墙,河边挡水墙,值班室,厨房、卫生间等;基础内饱含电缆沟、蓄油池、排水、接地网等工作。
3.2.2 电气安装:3.2.2.1 主变压器为 1 台: S11-2500/35kv 38.5kv±2×2。
35kv输变电工程施工组织设计一、工程概况本工程位于XX省XX市,项目总投资XX亿元,占地面积XX平方米,主要建设内容包括XXKV变电站、XXkm的室外线路工程及相关附属设施。
工程的施工区域地势平坦,气候适中,具有较好的建设条件。
二、工程特点1. 工程规模较大,包含了变电站建设、线路敷设等多个施工内容;2. 工程施工周期较短,要求施工单位能够合理安排进度,保证工程按时完工;3. 工程环境比较复杂,需要考虑到周边居民生活和环境保护等因素;4. 工程要求较高,需要保证施工质量和安全。
三、施工组织设计1. 施工总体安排(1)组建专业施工团队,指定专人负责工程进度、质量和安全管理;(2)根据工程特点,制定详细的施工计划和进度表,明确各项任务的完成时间和责任人;(3)对施工人员进行培训,保证他们具备足够的技能和安全意识;(4)配备必要的施工设备和工具,保证施工顺利进行。
2. 变电站建设(1)按照设计要求,合理布局变电站各个建筑和设备,保证施工顺利进行;(2)严格按照相关标准和规范进行施工,确保变电站建设质量;(3)做好变电站的接地装置和防雷设施的安装,保证安全可靠。
3. 线路敷设(1)根据设计要求,合理设置线路的走向和标高,保证线路敷设的规范性和安全性;(2)对线路的杆塔、绝缘子等设备进行检查,确保其符合要求;(3)做好线路的接地、引下线及相关接线工作,确保线路通电后能够正常运行。
4. 安全管理(1)建立健全的安全管理制度,严格执行安全规章制度,确保施工安全;(2)加强现场巡查和监督,及时发现和排除安全隐患;(3)加强对施工人员的安全教育和培训,提高他们的安全意识和防护能力。
四、环境保护措施1. 严格遵守国家和地方的环保法规和标准,确保施工过程不对周边环境造成污染;2. 做好施工现场的清洁工作,保持环境整洁;3. 控制施工扬尘和噪音污染,定期对污染物进行监测,并采取相应的治理措施。
五、质量管理措施1. 严格按照设计要求和施工标准进行施工,保证工程质量;2. 配备专业的质量检测设备和人员,对工程质量进行全程监控;3. 对施工过程中出现的质量问题及时整改,确保施工合格。
35KV变电站工程(专项)施工方案1. 引言本文档旨在提供关于35KV变电站工程施工方案的详细说明,包括施工计划、施工过程和安全措施等内容。
2. 施工计划2.1 施工时间安排根据工程的要求和进度,我们将严格按照施工计划进行安排,并与项目经理和相关工作人员保持密切沟通。
2.2 施工队伍组织我们将组织一支由经验丰富的施工人员组成的团队,确保施工过程的高效进行。
同时,为保障施工安全,我们会提供必要的培训和安全指导。
2.3 资源准备我们将提前准备所需的施工材料和设备,并确保其符合质量标准和安全要求。
在施工过程中,我们将严格控制材料和设备的使用,以确保施工质量和进度。
3. 施工过程3.1 基础施工我们将首先进行变电站基础的施工工作,包括地基开挖、浇筑混凝土等。
在此过程中,我们将注意土质条件和施工工艺,确保基础牢固和稳定。
3.2 建筑施工基础施工完成后,我们将进行变电站建筑物的施工。
我们将确保建筑结构的牢固性和美观性,并严格遵守相关的施工标准和规范。
3.3 电气设备安装在建筑施工完成后,我们将进行35KV变电设备的安装工作,包括高压设备、低压设备和控制设备等。
我们将遵循相关的安装要求和规程,确保设备的正常运行和安全性。
3.4 调试和试运行设备安装完成后,我们将进行设备的调试和试运行工作,以确保其性能和功能的正常运行。
在此过程中,我们将严格按照相关的操作规程和安全措施进行操作。
4. 安全措施为确保施工过程的安全性,我们将采取以下安全措施:- 施工现场设置围挡和标识,提供安全通道和紧急疏散通道;- 对施工人员进行必要的安全培训和技能考核,提高他们的安全意识和操作能力;- 对施工过程进行监控和检查,及时发现和处理安全隐患;- 严格遵守有关电气安全和施工安全的法律法规和规范要求。
5. 总结本施工方案旨在确保35KV变电站工程的施工过程安全、高效和质量合格。
我们将严格按照施工计划和安全措施进行施工,与相关人员保持密切沟通,以确保工程的顺利进行。
35KV变电站综自改造施工方案一、前期准备工作1.1变电站现场勘查:对现有的35KV变电站进行全面勘查,了解其存在的问题和不足,包括设备老化、过载能力不足、维修保养不及时等。
1.2技术评估和方案设计:根据现场勘查结果,进行技术评估,确定改造的目标和方向。
设计改造方案,包括设备更新、扩容、优化配置等。
1.3资金和材料准备:根据方案设计,确定所需的资金和材料,并进行采购准备工作。
二、设备更新2.1进线柜更新:根据现有的负荷情况和将来的负荷增长预测,对进线柜进行更新。
选择新型的进线柜,具有更高的负荷容量和更好的抗干扰能力。
2.2变压器更新:根据负荷情况和变压器的老化程度,对变压器进行更新。
选择新型的变压器,具有较高的能效和较低的损耗。
2.3开关设备更新:对现有的开关设备进行更新,选择新型的开关设备,具有更高的安全性和可靠性。
2.4控制系统更新:更新控制系统,提高监控和调节能力,实现对变电站运行状态的实时监测和远程控制。
三、扩容改造3.1设备扩容:根据负荷情况的变化,对35KV变电站进行扩容改造。
根据方案设计,增加变压器、开关设备等,提高变电站的供电能力。
3.2配电系统改造:对变电站的配电系统进行改造,优化分区和配电方式,提高供电可靠性和灵活性。
3.3针对不足进行增容:根据现有设备的不足,对不满足需求的设备进行更新或增加,如增加备用变压器、开关设备等。
四、施工过程管理4.1施工计划制定:根据改造方案,制定详细的施工计划,包括施工进度、工序安排、材料采购等。
4.2施工组织形式:确定施工组织形式,如自建施工队、外部承包等,保证施工过程的顺利进行。
4.3施工现场管理:在施工现场设置专门的施工指挥部,负责对施工过程进行监督和管理,包括工序安排、材料调配、质量控制等。
4.4安全管理:严格遵守安全操作规程,设置安全警示标志,进行安全培训和教育,确保施工过程的安全。
4.5质量管理:根据工程质量验收标准,对施工过程进行监控和检测,确保施工质量的合格。
盐津县黄葛槽35KV变电所工程施工组织设计1.1、编制依据⑴盐津县黄葛槽35KV变电所设计说明书。
⑵设备文件及设计图纸⑶电站现场勘察情况陈述⑷有关分部工程的协议、合同、文件。
⑸与土建、电气安装有关的技术尺度及国家尺度。
⑹公司质量手册、公司质量体系程序及公司土建施工过程作业指导书和电气施工过程作业指导书。
⑺原电力部电力建设安然工作规程。
⑻本工程设备材料清册。
〔9〕35kv变电站施工步队情况、装备程度、公司的施工组织意向。
〔10〕电力建设工程预算定额2001年修订本(建筑、热力、电气) 。
〔11〕建设单元对本工程的特殊要求、质量目标、工期目标。
1.2 工程概述及特点1工程概况1工程简述工程名称:盐津县黄葛槽35KV变电站本工程的工程法人(即业主)是昭通供电局,设计单元是云南电力设计事务所。
本工程方案2006年3月16日开工,2006年9月11日竣工。
黄葛槽35KV变电站位于盐津县新县城黄葛槽内,施工环境良好,运输交通较为便利。
建筑面积484.8m2,总高11.7m。
本期工程综合楼为地- 1 -上两层建筑,采用钢筋混凝土框架布局,屋面采用现浇钢筋混凝土板,PVC防水层。
35KV配电装置安插在综合楼二层;庇护室、10KV配电装置、所用变室、通信室及直流系统装置安插在一层;2台主变安插在综合楼面。
1工程规模⑴主变容量设计规模2×MVA,本期上两台主变(有载调压)。
主变参数:额定电压比:35±5×1.25%/10.5KV。
接线组别:YN,d11。
阻抗电压:U d%=8。
⑵35KV配电装置远期规模两回出线,本期两回出线,采用单母线接线方式。
采用开关柜内配真空断路器。
⑶10KV配电装置出线10回,本期出线8回,采用单母线分段接线。
采用开关柜内配真空断路器。
⑷10KV无功抵偿装置──电容器组,本期不安。
⑸直流系统采用高频开关电源和免维护蓄电池。
(6)微机监控系统实现无人值守,具有遥测、遥信、遥调及当场监控功能。
xxxxxx焦炉煤气综合利用项目配套35kV变电站新建工程施工组织设计编写:审核:批准:编制单位:二○二○年九月目录编写: (1)审核: (1)编制依据 (1)第一章 . 工程概况及特点 (1)一、工程概况 (1)二、工程特点 (10)第二章 . 施工现场组织机构 (12)一、组织机构关系图(图2-1) (12)二、工程主要负责人简介 (13)三、项目主要岗位职责说明 (13)第三章 . 施工现场总平面布置图 (16)一、施工现场总平面布置图 (16)二、施工现场总平面图说明 (16)第四章 . 施工方案 (17)一. 施工准备 (17)二. 施工工序总体安排 (25)三. 主要工序和特殊工序的施工方法 (27)四. 工程成本的控制措施 (62)第五章 . 工期及施工进度计划 (64)一. 工期规划及要求 (64)二. 施工进度计划 (64)三. 施工资源(人力、材料、场地)计划 (64)四. 施工进度计划分析 (65)五. 计划控制 (65)第六章 . 质量目标、质量保证体系及技术组织措施 (67)一. 质量方针和目标 (67)二. 质量管理组织机构及主要职责 (67)三. 质量管理的措施 (68)四. 质量管理及检验的标准 (70)五. 质量保证技术措施 (73)第七章 . 安全目标、安全保证体系及技术组织措施 (81)一. 安全管理方针与目标 (81)二. 安全管理组织机构及主要职责 (81)三. 安全管理制度及办法 (82)四. 安全组织技术措施 (85)五. 重要施工方案和特殊施工工序的安全过程控制 (88)第八章 . 环境保护及文明施工 (92)一、环境保护 (92)二、加强施工管理、严格保护环境 (92)三、文明施工的目标、组织机构和实施方案 (93)四、文明施工考核、管理办法 (95)第九章 . 计划、统计和信息管理 (98)一、计划、统计报表的编制与传递 (98)二、信息管理 (98)编制依据1.XXXXXX焦炉煤气综合利用项目配套35KV变电站EPC总承包项目招标文件。
35KV变电站施工组织设计方案1.项目背景本项目是一个35KV变电站的施工项目,位于市的工业园区内。
该变电站是工业园区的重要供电设施,负责为工业园区内的企业提供电力供应。
本施工组织设计方案的目标是确保项目按时、按质量、按预算完成。
2.施工组织机构为了确保施工项目的顺利进行,我们建立了以下施工组织机构:2.1总指挥部总指挥部是项目的最高决策和指挥机构,负责协调各个施工队伍之间的工作,并与相关单位进行沟通和协调。
2.2施工队伍设立了多个施工队伍,分别负责不同的施工任务,包括土建施工、电气施工、设备安装等。
每个施工队伍由一名队长负责,负责监督和组织队伍成员的施工工作。
3.施工方案3.1施工前准备在施工前,需要对工地进行勘察和测量,制定详细的施工方案,并确定施工所需的材料和设备。
3.2基坑开挖和土建施工首先进行基坑开挖,并进行土建施工,包括基础浇筑、柱子建设、墙体砌筑等。
为了确保土建施工的质量和进度,我们将聘请专业的土建施工公司进行施工,并由专业的监理单位进行监督和检验。
3.3电气施工在土建施工完成后,将进行电气施工。
电气施工包括敷设电缆、安装变压器、安装开关设备等。
为了确保电气施工的安全和质量,我们将聘请专业的电气施工公司进行施工,并由专业的监理单位进行监督和检验。
3.4设备安装在电气施工完成后,将进行设备安装。
设备安装包括变压器设备、开关设备、仪表等的安装和调试。
为了确保设备安装的质量,我们将聘请专业的设备安装公司进行施工,并由专业的监理单位进行监督和检验。
4.安全措施在施工过程中,我们将采取以下安全措施:4.1安全教育对施工人员进行安全教育,包括安全知识的培训和安全操作的演练,以提高施工人员的安全意识和操作技能。
4.2安全设施在施工现场设置安全警示标志和隔离网,确保施工过程中的安全。
4.3安全检查定期进行安全检查,检查施工现场是否存在安全隐患,并及时采取措施进行整改。
5.进度控制为了保证工程按时完成,我们将进行进度控制,包括制定详细的工程计划,并定期对工程进展情况进行检查和评估,及时发现问题并采取措施进行调整。
忠路35kV变电站综自设备改造及主变增容工程施工方案工程概况忠路35kV变电站于2002年10月建成投运,变电容量1×2000kVA,变电站综自采用深圳振华CDD-2000B系统。
经过近十年连续运行,变电站多套微机保护装置损坏,监控系统、远动系统基本瘫痪,安全隐患突出,加之近期主变严重过载,影响忠路供区安全可靠供电。
为保证该站安全稳定运行,公司决定改造变电站综合自动化系统1套,更换S11-4000/35型变压器1台,为优化改造施工作业方案,减少停电施工作业时间,确保改造施工作业安全、施工进度和作业质量,现根据3月26日根据现场勘察情况,制定本方案。
二、施工任务(一)变电站综自设备改造(1)35/10kV双卷变压器微机保护装置1套。
(2)10-35kV线路微机保护及测控装置11套(35kV线路保护装置3套,10kV线路保护装置8套),集中组屏。
(3)综合测控装置1套(4)24路小电流选线装置1套(5)变电站后台监控系统1套(6)远动系统1套(7)更换蓄电池18只12V100AH2、主变增容规模退出目前运行主变,将建南变电站S9-4000/35主变安装至忠路变电站现有主变位置。
3、全站一次设备防腐及水泥杆架加固补强4、微机防误系统改造全站增加网络微机防误系统一套。
(三)工程安装范围1、35kV出线间隔3个(35KV户外真空开关3台)、35kV母线TV间隔1个及相应间隔保护自动装置。
2、10kV出线间隔6个(10KV户外真空开关6台)、10kV母线TV间隔1个(10kV母线TV 一台)及相应间隔保护自动装置。
3、35kV主变间隔1个(主变1台、35kV户外真空开关1台、10kV户外真空开关1台)及主变保护自动装置。
(四)工程特点1、本工程属改造工程,时间紧、任务重,点多面广,涉及部门多,人员复杂,必须合理安排,紧密配合。
2、施工现场与出线构架带电部位隔离,所有35kV线路继续运行,10kV忠后线、忠镇线继续运行,确保文斗、玉河变电站及忠路集镇供电。
关于35KV变电站的综合自动化设计摘要:针对传统变电站在实际运营过程中的诸多不足与局限性,本论文对综合自动化系统进行分析设计,首先分析了当前变电站常用的综合自动化系统结构,提出了面向35KV变电站适宜采用的结构形式,在此基础上重点探讨了35KV变电站综合自动化系统的设计,给出了系统配置方案,并有针对性的设计了35KV变电站综合自动化系统设计改造应用方案,对于进一步提高35KV变电站综合自动化的设计应用水平具有较好的指导意义。
关键词:变电站35KV 综合自动化1 引言变电站作为整个电网的一个非常重要节点,是联接发电厂(发电站)和电力用户的中心纽带,担负着电压等级的变换、电能的汇集、传输和分配等任务,它的运行状况对于全网电力系统的安全、可靠、稳定、经济运行有着重大的影响。
而变电站的运行状态基本上取决于它的二次设备工作的可靠性等工作性能,为了使变电站的运行达到更加安全稳定,并提高其可靠性,当前较为有效的方法是提高变电站的自动化水平,即实现变电站的综合自动化。
本论文主要结合对35kV变电站的运行特点,对35V变电站综合自动化系统进行系统分析设计,以期能够提出合理有效的综合自动化管理方法和自动化控制方法,并以此和广大同行分享。
2 变电站综合自动化体系结构分析变电站综合自动化的一般定义是将微机监控、微机保护和微机远动技术等技术融合在一起,充分发挥微机作用,提高变电站运行和管理等方面的技术水平以及自动装置的可靠性,简化变电站二次部分(设备)的硬件配置和连接线的综合自动化系统。
变电站综合自动化的实现不仅可以提高变电站的全面技术水平和管理水平,提高安全、可靠、稳定的运行水平,降低运行维护成本,增加经济社会效益,提高供电质量,而且可以促进配电网系统的自动化。
对于变电站而言,其综合自动化系统的结构一般主要有以下三种形式。
(1)集中式结构集中式系统一般采用功能较强的计算机并扩展其输入/输出,集中采集变电站的模拟信号和数字信号等信息,集中进行处理和计算,分别完成微机监控、微机保护和自动控制等功能。
施工组织设计目录第一章工程概况--------------------------------2-4 第二章施工组织机构--------------------------4-5 第三章施工现场平面布置图-----------------6第四章施工方案--------------------------------7-11 第五章工期及施工进度计划-----------------11-13 第六章质量目标、质量保证体系-----------13-20 及技术组织措施第七章安全目标、安全保证体系-----------20-24 及技术组织措施第八章环境保护和文明施工-----------------25-27 第九章计划、统计和信息管理--------------27-28 第十章竣工档案、资料编制规定-----------28-32第一章工程概况及特点(一)35kV变电站安装工程概况:1、地理位置:2、工程规模:(1)主变形式、容量和台数新建35kV变电所规划主变容量为2×10000kV A,本期建设规模为主变1×10000kV A,电压等级为35±3×2.5%/10.5,容量比为100/50/100,接线组别为Yd11。
(2)电气主接线该变电所35kv电气主接线为单母线接线,35kV进出线规划2回,本期1回,按线路变压器组接线建设,预留进出线间隔暂不建;10kV 电气主接线为单母线接线带简易分段,10kV规划出线8回,本期上4回。
(3)变电所无功补偿容量本变电所10kV侧规划无功补偿一套,容量为24Mvar。
(4)中性点接地方式本变电所110kV中性点接地按直接接地设计,35kV按中性点不接地设计,10kV按中性点不接地设计。
(5)所用电及照明所用变选用一台S9-50/35型所用变压器,所用变高压侧分别由10kV 各段主母线供电,低压侧采用150/25中性点直接接地的三相四线制系统向所内动力、照明及微机综合自动化系统等所用电负荷供电,所用屏选用GCK型低压配电屏。
35kv变电站施工方案35kv变电站施工方案一、工程概况本工程为35kv变电站工程,总占地面积5000平方米,主要包括变电站主体建筑、变压器室、低压配电室、控制室等。
二、施工准备1. 成立施工组织机构,明确各个岗位职责,确保施工进度和质量。
2. 对施工现场进行布置,标明各个施工区域,确保施工过程中的安全。
3. 准备所需的施工机械设备和工具,确保施工进度。
三、施工流程1. 土地平整:对施工现场进行土地平整,确保基础施工的稳定性。
2. 基础施工:根据设计要求,进行基础的浇筑和施工。
3. 主体建筑施工:按照设计图纸,进行主体建筑的构建,包括墙体、柱子、梁等。
4. 设备安装:将变压器等设备按照要求进行准确的安装。
5. 接地系统施工:按照规范要求,组织施工人员进行变电站的接地系统的施工。
6. 配电系统施工:按照设计要求,进行变电站的配电系统的布置和施工。
7. 配套设施施工:对变电站的配套设施,如围墙、道路等进行施工。
四、安全措施1. 设置安全警示标志和安全防护网,确保施工现场的安全。
2. 配备安全防护用品和安全设备,确保施工人员的安全。
3. 严格执行安全操作规程,确保施工过程中的安全。
五、质量控制1. 制定施工质量控制方案,明确监督和检查要点。
2. 对施工材料进行检验,确保质量符合标准。
3. 对施工过程进行监督检查,及时纠正施工中存在的质量问题。
六、环境保护1. 对施工现场进行垃圾分类和处理,确保环境卫生。
2. 进行噪音、扬尘等环境监测,确保施工对周边环境无负面影响。
3. 积极推动绿色施工,采用环保材料和节能设备。
七、施工进度计划根据工程量和施工周期,制定详细的施工进度计划,确保施工进度的合理安排。
八、施工投资编制详细的施工投资预算,合理控制施工成本。
九、竣工验收按照相关规定进行竣工验收,确保工程符合技术要求和质量标准。
以上是35kv变电站施工方案的主要内容,希望能对您有所帮助。
变电站综自设备改造工程施工方案一、项目背景二、项目范围1.配电变压器:更新变压器的测控和保护装置,增加远程监控系统,提高设备的可靠性和操作安全性。
2.高压设备:对高压断路器、隔离开关等设备进行升级,提高设备的操作可靠性和安全性。
3.中压设备:对中压断路器、负荷开关等设备进行升级,提高设备的操作可靠性和安全性。
4.低压开关设备:更新低压断路器、负荷开关等设备,实现智能化控制和远程监控功能,提高电网的应急响应能力。
5.配电自动化系统:更新配电自动化装置,实现设备的自动运行和参数监控,提升配电系统的稳定性和效率。
三、施工方案1.项目组织成立项目组,明确各个工作任务和责任分工,制定详细施工计划和时间节点,确保工程能够按时、按质量完成。
2.现场勘察对变电站的现场进行勘察,了解现有设备的布局、工作状况和存在的问题,为改造工程提供依据。
3.设计方案结合勘察结果,编制详细的设计方案,包括设备的选型、布置、接线和控制系统的设计等。
4.材料采购根据设计方案,采购所需的设备和材料,确保其质量和数量的合理性。
5.现场施工根据设计方案,组织施工人员进行设备的安装、接线、调试和投运工作,确保工程的质量和进度。
6.系统测试对改造后的综自设备进行系统测试,确保各项功能能够正常运行,并满足相关的安全和性能要求。
7.运行过程监控建立运行监控系统,实时监测综自设备运行的数据和状态,及时发现和处理异常情况,提高设备的可靠性和运行效率。
8.培训和交接对变电站的操作人员进行培训,使其能够熟练掌握改造后的设备的操作和维护技术,确保工程的可持续性发展。
四、安全措施1.施工现场应设立明显的安全警示标志,制定并实施安全技术措施,确保施工过程中无事故发生。
2.施工前对现场进行安全交底,保证施工人员了解相关安全规范和操作流程。
3.使用符合国家标准和质量要求的设备和材料,确保施工质量和使用安全。
4.对各项设备的接线和操作进行认真检查和试验,确保其符合设计要求和操作规范。
35kV金熊变电站综合自动化改造工程施工设计方案说明一、本施工方案一式六份,分别送潜江供电公司生技部、安监部、调度、输变电工区,另一份放在施工现场,一份本单位存档。
二、施工方案经过上级审批通过后,必须严格按计划执行,各类施工必须按计划时间开工及在计划工期内完成。
三、施工方案中的各类施工,如涉及到需要办理停电第一种工作票时必须按规定报票。
四、较大型的施工项目,如需有关部门人员到施工现场的,应事先告知。
五、在施工过程中如需申请中间验收的应及时通知相关部门人员组织中间验收,并妥善保管中间验收结论。
六、工程完工后申请竣工验收,经验收合格后,办理竣工报告及移交相关资料等。
编制/日期:审核/日期:会审/日期:批准/日期:1 概况:为了进一步保护证电网的安全运行,提高供电可靠性,根据上级的工作安排,我们对35kV金熊变电站进行综自改造。
具体内容为:1.1 新增屏位基础及屏底电缆沟施工,室外电缆沟改造。
1.2 后台安装调试。
1.3 更换35KV主变保护测控屏、公用柜屏、直流屏、交流屏。
1.4 新增35KV线路保护测控屏、远动屏、不间断电源柜。
1.5 更换10KV所属馈线保护装置8套及CT 9组,更换10VPT。
1.6 更换室外端子箱为不锈钢端子箱,新增检修端子箱。
1.7 更换相应的二次电缆。
1.8 室外电缆沟改造。
1.9更换站变为S11-100/35型。
1.10执行反措:屏柜接地铜排环状连接接地、CT二次N级在端子箱接地、PT二次N级引至保护屏接地、等等。
为了安全、优质、按时地完成此项工程,特编制本方案。
2组织措施:2.1 工作负责人:xxx。
负责该项工程施工的组织、协调,根据工程进度调整工作计划和组织验收施工质量,保证工程进度和工程质量。
督促全体工作人员认真执行安全措施,确保安全生产。
2.2 现场负责人:别必举。
负责该项工程施工的组织、协调。
工作负责人不在现场的时候,履行工作负责人职责。
2.3 现场安全负责人:王卫华。
职责:督促全体施工人员认真贯彻执行国家颁布的安全法规,及企业制定的安全规章制度;深入现场每道工序,掌握安全重点部位的情况,检查各种防护措施,纠正违章指挥,违章作业,并建立违章作业登记;参加项目经理组织的定期安全检查,查出的问题要督促在限期内整改完成;发现危险及危害职工生命安全的重大安全隐患,有权力制止作业,并组织施工人员撤离危险区域;负责检查现场所做的安全措施是否符合实际,并做好危险点的分析与控制。
2.4 一次工作负责人:田刚。
职责:组织工作人员认真审查阅读一次设备施工安装设计图,学习《电气装置安装工程施工及验收规程》的有关章节,按规定组织安装及调试,并做好施工记录。
工作班成员职责:认真学习《电气装置安装工程施工及验收规程》的有关章节及产品说明书,熟悉工程图纸,参与图纸会审交底工作,对施工组织设计实施方案进行讨论并提出意见,施工组织设计经审批通过后,做到严格按图纸、组织设计及相关规范施工。
2.5 二次工作负责人:段海波。
职责:组织工作人员认真审查阅读二次设备施工安装设计图,学习《电气装置安装工程施工及验收规程》的有关章节,按规定组织安装及调试,并做好施工记录。
工作班成员职责:认真学习《电气装置安装工程施工及验收规程》的有关章节及产品说明书,熟悉工程图纸,参与图纸会审交底工作,对施工组织设计实施方案进行讨论并提出意见,施工组织设计经审批通过后,做到严格按图纸、组织设计及相关规范施工。
2.6 土建负责人:xx。
职责:组织工作人员认真审查阅读土建施工安装设计图,学习《电气装置安装工程施工及验收规程》的有关章节,按规定做好施工记录。
工作班成员职责:认真学习《电气装置安装工程施工及验收规程》的有关章节及产品说明书,熟悉工程图纸,施工组织设计经审批通过后,做到严格按图纸、组织设计及相关规范施工。
2.7 资料收集:xx。
职责:负责收集设备开箱时的各种资料;按照文明工地的要求、及时整理齐全文明工地资料;做好本工程的工程资料并与工程进度同步;及时做好资料的审查备案工作。
3安全措施:3.1 组织施工人员进行《电业安全工作规程》学习,熟悉安全措施和危险点,并在工作中认真执行。
3.2 严格执行两票实施细则,所有施工人员必须认真遵守工作票中所列安全措施。
制定相关的作业指导书、作业指导卡,并认真执行。
3.3 所使用的安全工具在试验有效期内,并经工作负责人检查认可方能投入使用。
3.4 工作开始前,工作负责人应组织召开班前会,对工作人员进行“三交”、“三查”,并清理施工现场,严禁与工作无关人员进入。
同时,工作负责人应加强施工现场监护,工作人员必须在指定的范围内工作,不得进入带电间隔。
3.5 临时用工人员,只能进行普通搬运及辅助性工作,并不得单独作业。
3.6 设备吊装时,由专人指挥,统一手势号令,其它人员不得干预。
3.7 钢丝绳夹角不超过60度,在吊车起吊过程中,吊臂下严禁站人。
3.8 高处工作传递物件,应使用绝缘绳,不得上下抛掷。
3.9 工作结束后,认真清理工作现场,检查二次接线,确认无误后,全体工作人员撤离现场,拆除临时遮栏,办理工作终结手续。
3.10危险点分析与控制4 技术措施:4.1 施工前,认真组织全体人员学习电气装置安装工程施工及验收规范、电气设备交接试验标准,学习设备安装使用说明书,熟悉产品安装图,并交待技术要求及注意事项。
4.2 施工前应认真对图纸进行审查,并将审查情况以书面形式上报主管部门。
4.3 安装过程中,应认真做好各项记录,并填写好记录,对安装中出现的问题要及时向现场工作负责人汇报,待拿出具体方案后方能进行工作。
4.4 工程变更必须持有设计部门的变更通知单,否则不得擅自更改设计图纸内容。
4.5 施工中的技术措施4.5.1 二次回路安装应符合下列要求:4.5.1.1 按图施工,结线正确,安装牢固可靠。
4.5.1.2 导线与电气元件间采用螺栓连接、插接、焊接或压接等,均应牢固可靠。
4.5.1.3 盘内导线不应有接头,导线芯线应无损伤。
4.5.1.4 电缆芯线和所配导线的端部均应标明其回路编号,且编号正确,字迹清晰且不易脱色。
应避免跳、合闸回路靠近正电源。
4.5.1.5 配线应整齐、清晰、美观、导线绝缘应良好、无损坏。
4.5.1.6 每个接线端子的每侧接线一般为1根,不得超过2根,对于插接式端子,不同截面的两根导线不得接在同一端子上,对于螺栓连接端子,当连接2根导线时,导线中间应加平垫。
4.5.1.7 二次回路接地应设专用螺栓。
4.5.1.8 强、弱电回路不应使用同一根电缆,并应分别成束分开排列。
4.5.1.9 引入盘、柜的电缆应排列整齐,编号清晰,避免交叉,并应固定牢固。
屏蔽电缆的屏蔽层两端应可靠接地。
4.5.2 保护屏安装:4.5.2.1 保护屏应与基础构件连接牢固。
4.5.2.2 可开启的门应有软导线与屏的柜架连接接地。
4.5.3 站变安装应符合下列要求:4.5.3.1 站变就位应符合下列要求:变压器基础的轨道应水平4.5.3.2 密封处理应符合下列要求:①所有法兰连接处应用耐油密封垫,密封垫必须无扭曲、变形、裂纹和毛刺,密封垫应与法兰面的尺寸相配合。
②法兰连接面应平整、清洁;密封垫应干净,安装位置应准确;其搭接处的厚度应与其原厚度相同,橡胶密封垫的压缩量不宜超过其厚度的1/3。
4.5.4 互感器的安装应符合下列要求:4.5.4.1 互感器的变比分接头的位置和极性应符合规定。
4.5.4.2 二次接线板应完整,引线端子应连接牢固,绝缘良好,标示清晰。
4.5.4.3 油位指示器,瓷套法兰连接处,放油阀应无渗油现象。
4.5.4.4 互感器隔膜式储油柜的隔膜和金属膨胀器应完整无损,顶盖螺栓紧固。
4.5.4.5 接地部位应良好接地。
5 施工步骤5.1 施工前的准备工作5.1.1 施工设备的准备:准备好调试、测量、试验及校验设备、压接、放线机具、电氧焊设备及常用工器具,并联系好吊车。
5.1.2 电气设备的准备:核实设备到货情况,开箱检查,附件清理,部分设备的试验5.1.3 图纸资料的准备:图纸审查,收集相关资料,编制施工方案、作业指导书、质量验评记录。
5.2施工步骤5.2.1 工程计划开工日期:2008年9月11日,计划竣工日期:2008年10月18日。
5.2.2 工程总体安排:5.2.2.1 第一阶段:2008年9月11日至2008年9月19日。
主控室新增屏位基础及屏底电缆沟施工,室外电缆沟改造。
5.2.2.2 第二阶段:2008年9月20日至2008年10月18日。
全站综自改造;35KV站变更换。
5.2.3 具体施工步骤:(人员分工见附表1)5.2.3.1 计划工作时间:9月11日。
工作任务:设备开箱,资料收集。
将有关资料送市调,准备下定值。
(办理变电二种工作票)5.2.3.2 计划工作时间:9月11日至9月17日。
工作任务:值班台移位;新增屏位基础及屏底电缆沟施工,室外电缆沟改造。
(办理变电二种工作票)5.2.3.3 计划工作时间:9月20日。
工作任务:主控室第一排主变保护测控屏、公用屏、35KV线路保护测控屏、直流充电屏、电池屏、远动就位,原公用屏拆除,新交流屏就位。
(办理变电二种工作票)5.2.3.4 计划工作时间:10月7日至10月9日。
工作任务:全站电缆敷设。
(办理变电二种工作票)5.2.3.5 计划工作时间:10月9日至10月11日。
工作任务:监控系统主站安装,新直流屏安装及试验。
(办理变电二种工作票)5.2.3.6 计划工作时间:10月11日至10月14日。
工作任务:新屏二次接线及试验,GPS安装。
(办理变电二种工作票)5.2.3.7 计划停电时间:10月15日至10月17日。
工作任务:35KV 金互31PT二次改造及端子箱更换。
停电范围:35KV金互31PT(办理变电一种工作票)5.2.3.8 计划停电时间:10月15日至10月17日。
工作任务:35KV 站变及检修端子箱更换。
停电范围:35KV金互31PT(办理变电一种工作票)5.2.3.9 计划停电时间:10月16日至10月19日。
工作任务:#1变综自改造,#1主变端子箱及金33开关端子箱更换,金11开关CT 更换,过桥母线加装相色绝缘套。
停电范围:#1主变及三侧开关(办理变电一种工作票)5.2.3.10 计划停电时间:10月20日至10月23日。
工作任务:#2变综自改造,#2主变端子箱及金34开关端子箱更换,金18开关CT 更换,过桥母线加装相色绝缘套。
停电范围:#1主变及三侧开关(办理变电一种工作票)5.2.3.11 计划工作时间:10月20日。
工作任务:原主变保护测控屏拆除,新不间断电源柜就位。
(办理变电二种工作票)5.2.3.12 计划停电时间:10月18日至10月21日。
工作任务:35KV 龙湾线金31、熊口线金32开关综自改造及端子箱更换。
