充填式灌浆
- 格式:doc
- 大小:22.50 KB
- 文档页数:3
坝体充填灌浆整体方案一、灌浆材料的选择1.水泥:选择优质的硅酸盐水泥,具有早强、抗温变性好的特点,能满足坝体强度要求。
2.砂浆:选用细砂和水泥按一定比例混合制成砂浆,以填充坝体中的空隙,提高坝体的密实性和稳定性。
3.浆液:可选择在水泥砂浆中加入适量的引流剂和密封剂,提高灌浆的抗渗性能。
二、充填灌浆的步骤与工艺1.土石料填充:按照设计要求,在大坝建设区域进行土石料的填充,填充坝体的同时注意控制填筑的压实度和坝体的平整度。
2.分层灌浆:在土石料填充到一定高度后,进行分层灌浆,即在每一填筑层完工后,进行灌浆,尽量确保填筑层与浆液之间无空隙。
3.灌浆设备:使用专门的灌浆设备,如注浆泵、混凝土搅拌车等,确保灌浆的质量和效率。
4.灌浆浆液的配制:根据土壤条件和设计要求,合理配制灌浆浆液,控制灰浆的流动性和稠度,保证灌浆的均匀性和完整性。
5.灌浆方式:可采用喷射灌浆或管道灌浆的方式,根据具体情况选择最合适的灌浆方式。
6.灌浆过程的监测:在灌浆过程中,及时对灌浆层的浆液厚度、流速、压力等进行监测,确保灌浆质量。
三、充填灌浆工程的注意事项1.灌浆时间:灌浆时间应控制在合适的范围内,过长容易导致灌浆浆液的挥发和流失,过短则会影响灌浆质量。
2.灌浆浆液的浓度:浆液浓度过高容易导致管道堵塞,浓度过低则会影响灌浆的均匀性和灌浆质量。
3.温度控制:灌浆过程中,应注意控制水泥浆液的温度,避免温度过高或过低对灌浆质量的影响。
4.灌浆压力:灌浆过程中,要控制好浆液的流速和压力,对不同的填筑层和区域,采用适当的灌浆压力,确保灌浆的均匀性和完整性。
四、充填灌浆工程的优点与不足1.优点:a.提高坝体的稳定性和抗渗性能,加固坝体结构,提高大坝的安全性。
b.可以填补坝体中的空隙,增加坝体的密实性,提高坝体的承压能力。
c.灌浆均匀性好,可以有效地提高坝体的整体性能。
2.不足:a.施工周期长,施工工艺较为复杂,需要耗费较多的人力和物力资源。
b.环境污染较严重,灌浆设备的运输和操作过程中会产生很多粉尘和废水,对周边环境造成一定影响。
粘土充填灌浆在坝体防渗中的应用一、引言粘土充填灌浆是一种常见的防渗措施,广泛应用于水利工程、地下工程等领域。
本文将重点介绍粘土充填灌浆在坝体防渗中的应用。
二、粘土充填灌浆的原理及特点1. 原理粘土充填灌浆是将高度可塑性的黏土与水混合后,通过管道或喷枪喷入需要加固或防渗的地方。
黏土在接触到水后会膨胀,填补空隙并形成一个密实的坚硬层。
这种方法可以有效地防止地下水和其他液体渗透。
2. 特点(1)黏土具有较高的可塑性和延展性,可以适应不同形状和大小的空洞。
(2)黏土具有良好的密实性和耐久性,可以长期保持其防渗效果。
(3)粘土充填灌浆操作简单、成本低廉。
三、坝体防渗中粘土充填灌浆的应用1. 灌注帷幕灌注帷幕是指将钢筋混凝土柱或墙穿过需要加固的地方,将黏土充填灌浆于其中,形成一道密实的屏障,阻止水流穿过。
这种方法适用于较深的地下水位和较高的渗透压力。
2. 灌注孔隙灌注孔隙是指将黏土充填灌浆于岩石裂隙或土壤空洞中,使其变得密实并防止液体渗透。
这种方法适用于岩石或土壤中存在大量细小空隙的情况。
3. 灌注坝体粘土充填灌浆可以直接用于坝体的防渗。
在坝体内部挖掘出一定深度的沟槽后,将黏土充填灌浆于其中,并在表面覆盖一层防水材料以增强效果。
这种方法适用于较小规模的坝体。
四、应用案例分析1. 三峡工程三峡工程是世界上最大的水利工程之一,其主要目的是发电和防洪。
在建设过程中,为了保证大坝封闭性能和安全性能,采用了粘土充填灌浆技术进行加固和防渗。
通过灌注帷幕和灌注孔隙的方式,保证了大坝的防渗效果。
2. 安达水库安达水库是黑龙江省重要的水利工程之一,为了保证水库的防渗效果,采用了粘土充填灌浆技术进行加固。
通过灌注坝体和灌注孔隙的方式,保证了水库的封闭性能和安全性能。
五、总结粘土充填灌浆是一种有效的防渗措施,在坝体工程中得到广泛应用。
其操作简单、成本低廉、效果明显,在实际应用中具有很高的价值。
大坝帷幕灌浆及充填灌浆施工方案大坝是一种工程建筑物,主要用于水利工程中的水库建设。
大坝的建造需要进行灌浆及充填灌浆施工。
灌浆施工是指使用特定的材料将大坝的裂缝、空洞和孔隙注满,以提高大坝的稳定性和安全性。
充填灌浆是指将填充材料填充到大坝的裂缝和空洞中,使其变得坚实和稳定。
灌浆施工方案的主要步骤如下:1.准备工作:在施工开始之前,需要进行充分的准备工作。
这包括勘察大坝的现场情况,确定灌浆的位置和方式,以及准备所需的设备和材料。
2.挖掘缝隙:使用钻机等设备,在大坝的裂缝和空洞中挖掘出适当大小的孔隙。
这些孔隙应该足够大,以便能够注入灌浆材料。
3.清洁孔隙:使用高压水枪等设备,清洁孔隙内的杂物和杂质,以确保灌浆材料能够充分填充孔隙。
4.注浆施工:根据具体情况,选择合适的灌浆材料进行注浆施工。
常用的注浆材料有水泥浆、环氧树脂和聚氨酯等。
将灌浆材料注入孔隙,直到灌浆材料充满整个孔隙。
5.封堵孔隙:在注浆施工结束后,需要及时封堵孔隙,以防止灌浆材料泄漏或溢出。
可以使用环氧树脂等材料进行封堵。
充填灌浆施工方案的主要步骤如下:1.准备工作:与灌浆施工类似,充填灌浆施工也需要进行准备工作。
这包括勘察现场情况,确定充填的位置和方式,以及准备设备和材料。
2.挖掘裂缝和空洞:与灌浆施工类似,需要在大坝的裂缝和空洞中挖掘出适当大小的空间,以便填充充填材料。
3.清理空间:清理空间中的杂物和杂质,以确保充填材料能够充分填充空间。
4.填充空间:选择合适的充填材料进行填充。
常用的充填材料有砂浆、岩石和混凝土等。
将充填材料填充到空间中,直到充填材料充满整个空间。
5.压实充填材料:使用压实设备对充填材料进行压实,以提高其密实度和稳定性。
总结起来,大坝帷幕灌浆及充填灌浆施工方案的关键步骤包括准备工作、挖掘裂缝和空洞、清理空间、注浆施工或填充空间、封堵孔隙和压实充填材料。
这些步骤的实施,可以提高大坝的稳定性和安全性,确保其在长期运行中不发生变形和破坏。
**水电站(含**水库)工程**水库左副坝缺陷解决灌浆施工技术规定目录1说明.................................... 错误!未定义书签。
2规程规范................................ 错误!未定义书签。
3材料.................................... 错误!未定义书签。
4灌浆设备................................ 错误!未定义书签。
5制浆.................................... 错误!未定义书签。
6.充填式灌浆 ............................. 错误!未定义书签。
7充填式灌浆质量检查....................... 错误!未定义书签。
8特殊情况的解决 .......................... 错误!未定义书签。
9观测.................................... 错误!未定义书签。
10竣工验收 ............................... 错误!未定义书签。
1说明1.1 本技术规定合用于**水库*缺陷解决过程的充填式灌浆。
1.2 在灌浆工程开工前,承包商必须按招标文献或有关实验任务书的规定及时进行相应项目的生产性实验,并将实验成果报监理工程师和设计单位,经监理工程师批准后,方可用于大规模施工。
1.3 在灌浆施工前,承包商应根据设计告知、招标文献和本技术规定,制定切实可行的施工组织设计,施工组织设计一般应涉及以下内容(但不限于):(1)灌浆工程的施工平面布置图;(2)灌浆的材料和设备;(3)灌浆的程序和工艺;(4)灌浆的质量保证措施;(5)灌浆实验大纲;(6)灌浆的施工人员配备;(7)施工进度计划等。
上述各项须报监理工程师批准后,方可实行。
1.4灌浆施工中,假如发现实际条件与设计资料不符时,承包商和监理工程师应及时提出并会同设计人员共同研究解决方案,监理可根据实际情况会同设计及时调整灌浆方式及参数。
大坝帷幕灌浆及充填灌浆施工方案大新县派林水库除险加固工程正在进行中,此次工程的重点是对大坝进行帷幕灌浆和充填式灌浆。
下面将介绍具体的施工方案。
在大坝灌浆坝基线以下5米的范围内,我们采用防渗帷幕灌浆,使用纯水泥浆进行灌注。
而在坝基以上的土坝充填式灌浆中,我们会在坝坡上布置单排灌浆孔,孔距为2.0米。
灌浆材料包括水泥粘土浆和水。
水泥粘土浆的配比为砂含量10~30%,粉粒含量30~50%,粘粒含量20~30%,水泥掺入量为15%。
灌浆施工次序采用逐渐加密法,先钻一个先导孔了解地质状况,然后进行第一次序孔灌浆,再进行第二次序孔灌浆,最后进行第三次序孔钻孔灌浆。
帷幕灌浆采用直自下而上进行,灌浆压力为400~500Kpa。
充填式灌浆采用分段灌注方法,由下而上,下套管分段灌注,段长为5~10米。
浆液稠度先稀后稠,采用少管多复方法。
灌浆压力由小到大,孔口最大灌浆压力为50kPa。
在机械设备和人员方面,我们采用1台套液压回转钻机、1台套灌浆泵、1台套水泥搅拌机和4台水泵。
钻孔灌浆专业施工人员为8人。
施工过程中,我们先进行测量布孔,按设计图纸测量放出灌浆孔轴线,并用木桩在地面上标明孔位写上孔号。
所有钻孔按施工放样图纸统一编号,并注明施工次序。
灌浆材料经过称量,称量误差小于5%。
浆液采用专用机械制浆,搅拌均匀并测定浆液密度。
最后进行封孔和检查孔施工。
充填式灌浆应该采用分段灌注的方法,从下往上,每段长度为5-10米。
浆液的浓度应该先稀后稠,采用少量管道多次注入的方法,灌浆方式应该采用纯压式灌浆。
开始时应该使用稀浆,经过3-5分钟后再加入更浓的泥浆。
如果孔口压力下降或注浆管出现负压(压力表读数低于),则应增加浆液的浓度。
在灌浆过程中,应先灌注第一序孔,采用“少灌多复”的方法。
等第一序孔灌浆结束后,再进行第二序孔。
每次最大灌浆量应按设计要求控制,每孔灌浆次数不少于5次,两次灌浆间隔时间不少于5天。
同时,要做好灌浆记录。
在帷幕灌浆中,应采用循环式灌浆,压力表应安装在孔口回浆管上,灌浆压力应为400-500Kpa。
一、工程概述充填灌浆工程是指在建筑物、水利工程、煤矿工程等施工过程中,利用一定的压力,将浆液灌入地基或结构内部,以达到加固、防渗、提高稳定性的目的。
本方案针对某水库大坝坝体加固工程,旨在通过充填灌浆技术提高大坝的稳定性,确保水库安全运行。
二、工程目标1. 提高大坝的稳定性,防止大坝因地基不均匀沉降而出现裂缝。
2. 防止大坝出现渗漏现象,确保水库的蓄水安全。
3. 优化大坝内部结构,提高大坝的抗滑、抗倾覆能力。
三、施工准备1. 施工人员:组织一支具备丰富经验的施工队伍,包括钻孔、灌浆、检测等岗位人员。
2. 施工设备:准备钻孔设备、灌浆设备、检测设备等。
3. 施工材料:选择合适的浆液材料,如水泥浆、水玻璃浆等。
4. 施工图纸:依据设计图纸,确定灌浆孔的位置、孔深、孔径等参数。
四、施工工艺1. 钻孔施工(1)根据设计图纸,确定灌浆孔的位置、孔深、孔径等参数。
(2)采用XY-2型或150型液压回转式钻机进行钻孔,钻孔直径为75mm。
(3)钻孔过程中,确保钻孔垂直度,避免偏斜。
2. 灌浆施工(1)选择合适的浆液材料,如水泥浆、水玻璃浆等。
(2)根据灌浆孔的位置、孔深、孔径等参数,确定灌浆压力和灌浆速度。
(3)采用分段灌浆的方式,逐段提高灌浆压力,确保浆液充分渗透。
(4)灌浆过程中,对灌浆压力、灌浆速度、灌浆量等进行实时监测,确保灌浆质量。
3. 封孔施工(1)灌浆完成后,对灌浆孔进行封孔处理,防止浆液流失。
(2)封孔材料可选择水泥砂浆、水泥浆等,确保封孔效果。
4. 检测施工(1)灌浆完成后,对灌浆孔进行检测,检测内容包括灌浆压力、灌浆量、灌浆质量等。
(2)根据检测结果,对不合格的灌浆孔进行补灌处理。
五、施工质量控制1. 严格控制施工人员的技术水平,确保施工质量。
2. 严格按照设计图纸进行施工,确保灌浆孔的位置、孔深、孔径等参数符合要求。
3. 对灌浆材料、灌浆设备、检测设备等进行定期检查、维护,确保其正常运行。
水利工程充填灌浆施工方案1. 简介充填灌浆施工是水利工程中常见的一种地基处理方式。
它利用注浆材料填充土体空隙,提高土体的稳定性和承载力,以增强地基的整体性能。
本文将介绍水利工程充填灌浆施工的方案和步骤。
2. 施工前准备在进行充填灌浆施工之前,需要进行一系列的准备工作,包括: - 土体勘察:对施工区域的土体进行详细的勘察和测试,了解土体的性质和工程要求。
- 材料选择:根据土体性质和工程要求,选择合适的注浆材料,如水泥浆或聚合物浆料等。
- 设备准备:准备注浆设备和工具,包括注浆机、管道、喷枪等。
- 施工方案制定:根据勘察结果和工程要求,制定详细的施工方案,包括充填灌浆的时间、工艺流程等。
3. 施工步骤步骤1:准备工作首先,需要对施工区域进行清理,清除所有的碎石、杂草和其他障碍物,确保施工区域的干净和整洁。
同时,检查并修复地面的裂缝和破损部分,以保证基面平整。
步骤2:钻孔根据设计要求,在施工区域钻孔,并根据土体勘察结果确定注浆孔的位置和数量。
钻孔的深度和直径应根据设计要求进行调整。
步骤3:注浆材料准备根据配比要求,将水泥浆或聚合物浆料与适量的水进行搅拌,确保浆料的均匀性和稳定性。
在搅拌过程中,需注意控制水泥水浆或聚合物浆料的流动性,以防止浆料固化。
步骤4:注浆施工1.使用注浆机将注浆材料注入钻孔中,注浆应从孔底开始,逐渐向上注入。
2.在注浆过程中,需控制注浆压力和流量,以确保浆料均匀分布在钻孔中,并填满土体的空隙。
3.钻孔注浆完成后,需要将孔口平整,擦拭干净,并做好标记以便后续工序的施工参考。
步骤5:养护完成注浆施工后,需要进行充分的养护,以保证注浆材料的固化效果。
养护期间,需避免外力震动和强烈的水流冲击,以防止浆料松散和流失。
养护时间一般为3-7天,具体时间根据注浆材料的性质和工程要求而定。
4. 安全注意事项在水利工程充填灌浆施工中,需要注意以下安全事项: - 操作人员应佩戴好防护装备,如安全帽、防护眼镜、手套等。

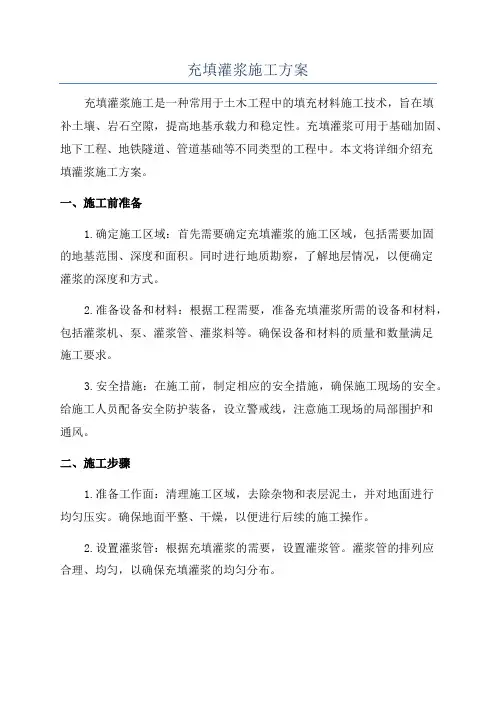

充填灌浆施工方案充填灌浆施工是一种常用于土木工程中的填充材料施工技术,旨在填补土壤、岩石空隙,提高地基承载力和稳定性。
充填灌浆可用于基础加固、地下工程、地铁隧道、管道基础等不同类型的工程中。
本文将详细介绍充填灌浆施工方案。
一、施工前准备1.确定施工区域:首先需要确定充填灌浆的施工区域,包括需要加固的地基范围、深度和面积。
同时进行地质勘察,了解地层情况,以便确定灌浆的深度和方式。
2.准备设备和材料:根据工程需要,准备充填灌浆所需的设备和材料,包括灌浆机、泵、灌浆管、灌浆料等。
确保设备和材料的质量和数量满足施工要求。
3.安全措施:在施工前,制定相应的安全措施,确保施工现场的安全。
给施工人员配备安全防护装备,设立警戒线,注意施工现场的局部围护和通风。
二、施工步骤1.准备工作面:清理施工区域,去除杂物和表层泥土,并对地面进行均匀压实。
确保地面平整、干燥,以便进行后续的施工操作。
2.设置灌浆管:根据充填灌浆的需要,设置灌浆管。
灌浆管的排列应合理、均匀,以确保充填灌浆的均匀分布。
3.灌浆操作:根据工程需要和灌浆材料的特性,将预先配好的灌浆料倒入灌浆机中,通过灌浆机泵入灌浆管中。
从低处开始,逐渐灌浆至高处。
碰到较大空隙或孔洞时,可适当提高压力,以确保灌浆充实。
4.后期处理:充填灌浆完成后,对施工现场进行清理。
清除多余的灌浆材料和灌浆管,将施工区域恢复至原状。
同时,对施工区域进行检查,确保灌浆效果良好。
三、注意事项1.设计合理:在进行充填灌浆施工前,需要进行充分的地质勘查,确定灌浆的深度和范围。
同时,根据地层情况和施工需求,合理设计充填灌浆的方法和方案。
2.选择合适的材料:根据充填灌浆的需要,选择合适的灌浆材料。
灌浆材料应具有良好的流动性、凝固性和粘结性,以保证充填灌浆的效果。
3.控制施工质量:在施工过程中,需要对灌浆的流量、压力和时间进行控制,确保灌浆充实、均匀。
同时,对灌浆过程中的管道和设备进行监控和维护,防止出现故障和泄漏。

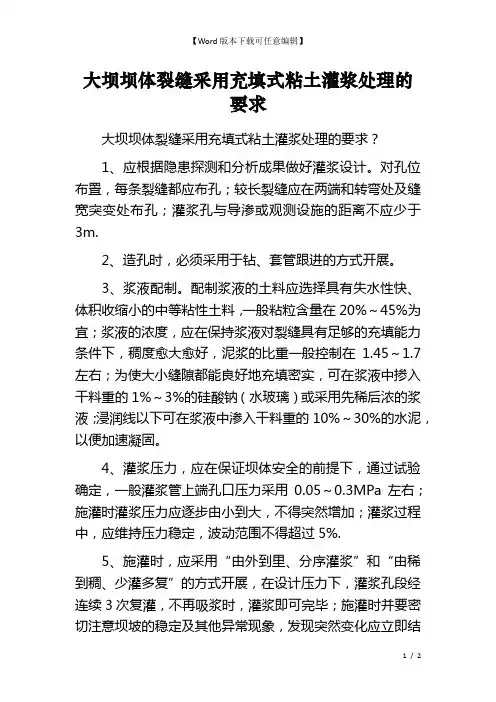

大坝坝体裂缝采用充填式粘土灌浆处理的
要求
大坝坝体裂缝采用充填式粘土灌浆处理的要求?
1、应根据隐患探测和分析成果做好灌浆设计。
对孔位布置,每条裂缝都应布孔;较长裂缝应在两端和转弯处及缝宽突变处布孔;灌浆孔与导渗或观测设施的距离不应少于3m.
2、造孔时,必须采用于钻、套管跟进的方式开展。
3、浆液配制。
配制浆液的土料应选择具有失水性快、体积收缩小的中等粘性土料,一般粘粒含量在20%~45%为宜;浆液的浓度,应在保持浆液对裂缝具有足够的充填能力条件下,稠度愈大愈好,泥浆的比重一般控制在1.45~1.7左右;为使大小缝隙都能良好地充填密实,可在浆液中掺入干料重的1%~3%的硅酸钠(水玻璃)或采用先稀后浓的浆液;浸润线以下可在浆液中渗入干料重的10%~30%的水泥,以便加速凝固。
4、灌浆压力,应在保证坝体安全的前提下,通过试验确定,一般灌浆管上端孔口压力采用0.05~0.3MPa左右;施灌时灌浆压力应逐步由小到大,不得突然增加;灌浆过程中,应维持压力稳定,波动范围不得超过5%.
5、施灌时,应采用“由外到里、分序灌浆”和“由稀到稠、少灌多复”的方式开展,在设计压力下,灌浆孔段经连续3次复灌,不再吸浆时,灌浆即可完毕;施灌时并要密切注意坝坡的稳定及其他异常现象,发现突然变化应立即结
束灌浆。
6、封孔,应在浆液初凝后(一般为12h)开展封孔。
先应扫孔到底,分层填入直径2~3cm的干粘土泥球,每层厚度一般为O.5~1.0m,然后捣实;均质土坝可向孔内灌注浓泥浆或灌注最优含水量的制浆土料捣实。
7、重要的部位和坝段开展裂缝灌浆处理后,应按SD266~88《土坝坝体灌浆技术规范》的要求,开展灌浆质量检查或验收。
8、在雨季及库水位较高时,不宜开展灌浆。
充填式灌浆
根据选定的方案:采用充填式灌浆对大坝渗漏湿坡进行处理。
根据《土坝坝体灌浆技术规范》SD266—88及原省水利水电厅、水利管理局编印《堤坝灌浆技术》进行:
(1)布孔.造孔
布孔:视具体情况作具体的分析,但一般按一固定规则布孔,我们采用马格公式计算灌浆扩散半径为1.85 m进行布孔,沿坝轴线从左岸向右岸布设2排灌浆孔,前后排灌浆之间按三角形布设。
即排距为1 m,孔距为3 m,各孔深度达到渗漏层以下2 m。
钻孔灌浆顺序的施工原则是采用逐渐加密法,孔距由稀至密,逐渐加密至设计孔距,分序钻孔灌浆。
在堆石棱台体上水平距高程10 m 左右不要布孔,以防止阻塞排水棱体或抬高浸润浅。
该水库土坝为心墙坝,对坝体采取充填式灌浆,坝体中间灌浆孔设在原坝顶中央,与坝基帷幕灌浆在同一横断面上,第一序扎孔距为 4 m,第二序孔孔距为2 m,第三序孔孔距为1 m。
坝体灌浆和基础帷幕灌浆相结合,先对坝体的第一、二序孔进行灌浆,坝体灌浆和基础帷幕灌浆相重合处即坝体第三序孔,先进行帷幕灌浆,再进行坝体灌浆。
第二排也分为三序进行,但孔位应与第一排保持铅直,最大偏差不得大于孔深的2%。
充填灌浆孔平面布置如图2所示。
坝体灌浆孔为三排,梅花形布置,排距 1.0 m,孔距1.0 m,钻机干法造孔,孔径70 mm,钻至坝基岩。
灌浆材料采用粘土浆。
其组成成分粘粒:粉粒:砂粒为4:5:1,浆液浓度应稀后浓,具体数值由试验确定。
灌浆采用分段灌注法,由下至上,下套管分段灌注,段长5 m。
灌浆时先灌上游一排孔,再灌下游一排孔,最后灌中问一排孔。
造孔灌浆分三序施工,第一序孔距4 m,第二序孔距2 m,第三序孔距1 m,造一序孔,灌一序孔,灌完一序孔,再灌下一序孔。
在灌浆中,应对第一序孔轮灌,采用少灌多复的方法,每m孔深每次灌浆量应控制在0.3~0.5立方米,每孔灌浆次数6次,每次间隔5 d。
施工单位在灌浆过程中应作好灌浆记录。
灌浆压力应通过现场试验确定,孔口压力控制在50 kPa以内,在施工过程中根据实际情况加以调整,灌至大坝上半部分压力应减少。
灌浆进行到在规定的压力下,注入浆液升至孔口,经连续复灌3次不再吃浆,即可结束灌浆。
坝体灌浆在老涵管两侧5 m范围内,第一段灌浆采取少灌多复的方法,使涵管外壁与土体间的渗漏通道充填密实。
(2)灌浆压力控制
根据《土坝坝体技术规范》规定,充填灌浆的灌浆压力控制在 4.9 X 10 4 Pa即0.5 g/立方厘米,瞬时压力控制在9.8 X 10 4Pa,即1.0 g/立方厘米,灌浆机和孔口必须安装压力表,做好灌浆记录,重要孔还必须绘制过程线。
(3)灌浆材料的配制
为使浆液在孔内有足够的流动性,以及在凝固时体积收缩小、固结
快等要求,根据当地的取材条件选用黄粘土为灌浆材料。
选用黄粘土的物理特性指标为粘粒含量在20%~45%、粉粒含量40%~50%、砂粒含量在10%,一般塑性指数为10%~25%,浆液的比重一般控制在1.2 g/立方厘米~1.4 g/立方厘米,先稀后浓,采用分程灌注,由下而上,段长可分为5~10 m,灌浆中如遇到吃浆量较大的孔可采用较浓的浆,必要时可掺入10%~30%的水泥加快浆液固结。
由于大坝有白蚁害,在浆液中加入适量的药物(100 kg泥浆加入0.56%的丙体可湿666粉或0.5 g柴油),如遇到某处蚁路较多,要注意先灌上方的蚁路后灌下方的蚁路。
(4)封孔
按设计的压力值,在完全不吃浆的时间延续0.5~1 h就可结束灌浆,经复灌不吃浆即可封孔。
封孔方法:当坝体灌浆基本结束后,孔内泥浆不再流动时,可将0.5 m 浆液取出,用直径2~3 cm含水量适中的粘土球充填灌浆孔,分层回填捣实,要求比坝面高些即可。
封孔方法采用泥球封孔法。
封孔是最后一道重要的工序,施。
