提升机安拆方案修A
- 格式:doc
- 大小:41.00 KB
- 文档页数:9

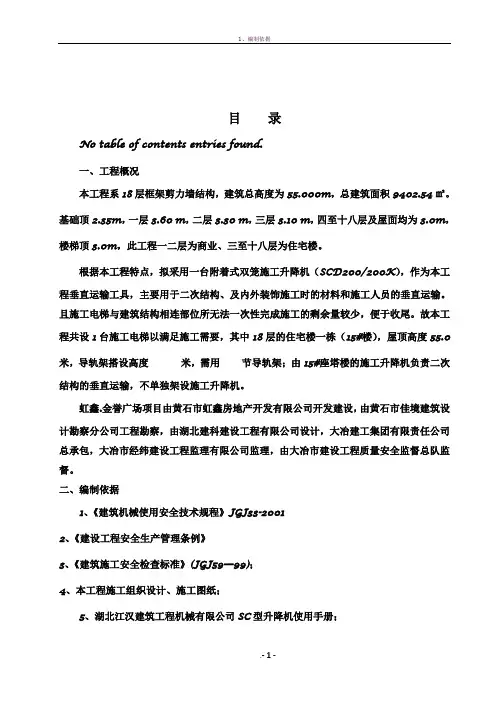

目录No table of contents entries found.一、工程概况本工程系18层框架剪力墙结构,建筑总高度为55.000m,总建筑面积9402.54㎡。
基础顶2.35m,一层3.60 m,二层3.30 m,三层3.10 m,四至十八层及屋面均为3.0m,楼梯顶3.0m,此工程一二层为商业、三至十八层为住宅楼。
根据本工程特点,拟采用一台附着式双笼施工升降机(SCD200/200K),作为本工程垂直运输工具,主要用于二次结构、及内外装饰施工时的材料和施工人员的垂直运输。
且施工电梯与建筑结构相连部位所无法一次性完成施工的剩余量较少,便于收尾。
故本工程共设1台施工电梯以满足施工需要,其中18层的住宅楼一栋(15#楼),屋顶高度55.0米,导轨架搭设高度米,需用节导轨架;由15#座塔楼的施工升降机负责二次结构的垂直运输,不单独架设施工升降机。
虹鑫.金誉广场项目由黄石市虹鑫房地产开发有限公司开发建设,由黄石市佳境建筑设计勘察分公司工程勘察,由湖北建科建设工程有限公司设计,大冶建工集团有限责任公司总承包,大冶市经纬建设工程监理有限公司监理,由大冶市建设工程质量安全监督总队监督。
二、编制依据1、《建筑机械使用安全技术规程》JGJ33-20012、《建设工程安全生产管理条例》3、《建筑施工安全检查标准》(JGJ59—99);4、本工程施工组织设计、施工图纸;5、湖北江汉建筑工程机械有限公司SC型升降机使用手册;6、国家现行的施工及验收规范、规程、标准、强制性标准条文以及国家和地方的有关法律法规;三、施工电梯的选择及基本参数由于施工电梯的选择非常重要,决定着施工成本和进度快慢问题,本工程所使用的施工电梯均采用湖北江汉建筑工程机械有限公司生产的SC200/200K施工升降机。
SC200/200K升降机为齿轮齿条啮合,外置式三驱动调速0-36 m/min施工电梯,选用国内一流的“SSS”三驱动为动力体,其结构紧凑,动力强劲。
大型机械安拆施工规定一、需要进行监督登机备案的大型机械:塔式起重机、施工升降机、物料提升机、门式起重机、盾构机、附着升降式脚手架、履带吊、架桥机、电动吊篮、打桩机、汽车吊。
二、大型机械进场安装(拆除)施工前监理单位应审核的项目:1、审核租赁单位的资质,租赁单位应提供相应机械的特种设备制造许可证、产品合格证、制造监督检验证明;(租赁机械应在机械协会进行登机,一机一卡);2、审核机械安装单位的资质及安装单位人员特等工种证书;3、使用单位应与租赁单位签订租赁合同;4、安装单位与使用单位应签订安装(拆卸)合同及安装单位与总包单位签订安全协议书(外地安装单位应有备案证明);5、具体机械安装、拆卸工程专项施工方案,(安装与拆卸工程应分开单独进行方案报审工作);6、安装单位负责机械安装拆除工程专职安全生产管理人员及专业技术人员名单;7、机械安装(拆卸)工程专项生产安全事故应急预案;8、机械的安全技术资料档案,包括:安装使用说明书、定期检验报告、定期自行检查记录、定期维护保养记录、累计运转记录等。
9、总包单位应对安装单位进行安全教育、安全技术交底。
10、塔吊安装前还应上报塔吊基础施工方案、塔吊基础混凝土强度报告;三、机械在安装及安装完成后,安装单位、总包单位、监理单位职责:1、针对机械安装、拆卸应实施监理旁站制度;2、机械安装完成后,应去具有检测资质的相关机构进行检测,出具相关检测报告。
3、塔吊安装前安装单位应填写塔式起重机安装自检表;安装完成后,安装单位应与总包单位及监理单位进行联合验收,监理单位对的填写塔式起重机安装验收记录表,及相应津建安表(见附表)进行审核;4、其他大型机械安装完成后也应填写相应津建安表,组织进行联合验收,监理单位进行审核确认;5、上报今后机械操作人员相关特种工操作证。
四、安装调试完成,检测合格并经监理、使用、安装单位进行联检验收合格后,30日到各建设安全监督部门进行使用登机:登机提交资料如下:(见附表)。
开发区民政事业服务中心工程物料提升机应急预案编制单位:秦皇岛鑫石建筑工程有限公司编制人:审核人:批准人:日期:年月日物料提升机应急预案一、工程概况本工程位于秦皇岛经济技术开发区西区,秦皇大街以北。
开发区民政事业服务中心工程,建筑面积15263.53㎡,结构形式框架结构,建筑主体层数四层,局部五层,檐高14.7m,防火等级二级,屋面防水等级为二级,建筑工程等级为二级,设计使用年限50年。
本工程设四台物料提升机,物料提升机生产单位天津市宝亮建筑机械有限公司制造,该提升机是SMZ150型自升式,主要用于主体工程的物料运输,设备安装高度为24m,在四层主体施工完成时,开始安装物料提升机。
二、应急方案的方针与原则为更好地适应法律和经济活动的要求;给施工人员的工作和施工场区周围居民提供更好更安全的环境;保证各种应急资源处于良好的备战状态;指导应急行动按计划有序地进行;防止因应急行动组织不力或现场救援工作的无序和混乱而延误事故的应急救援;有效地避免或降低人员伤亡和财产损失;帮助实现应急行动的快速、有序、高效;充分体现应急救援的“应急精神”。
坚持“安全第一,预防为主”、“保护人员安全优先,保护环境优先”的方针,贯彻“常备不懈、统一指挥、高效协调、持续改进”的原则。
三、应急策划3.1.应急方案工作流程根据本工程的特点及施工工艺的实际情况,认真的组织了对危险源和环境因素的识别和评价,特制定本项目发生紧急情况或事故的应急措施,开展应急知识教育和应急演练,提高现场操作人员应急能力,减少突发事件造成的损害和不良环境影响。
3.2.重大事故(危险)发展过程及分析1.提升架作业中突然安全装置失控,发生断绳、冲顶,或违反安全规程操作,造成安全事故(如倾倒、高处坠落);2.搭、拆作业发生人员高处坠落伤亡事故;3.施工操作失误或失灵;4.自然灾害(如雷电、沙尘暴、地震强风、强降雨、暴风雪等)对设施的严重损坏;5.运行中的电气设备故障或线路发生严重漏电;6.其他作业可能发生的重大事故(高处坠落、物体打击、起重伤害、触电等)造成的人员伤亡、财产损失、环境破坏。
ZLP-630型⾼空作业吊篮安拆及使⽤⽅案3.1 电动吊篮的选型为本⼯程选⽤ZLP—630的电动吊篮,根据现场施⼯的实际需要,限制使⽤载荷为630kg。
篮筐外型尺⼨:3090mmX720mmX1300mm(长x宽x⾼),单元长度有1⽶、1.5⽶、2⽶、3⽶四种尺⼨,然后按需要进⾏拼装,最⼤长度为6⽶,最⼩长度为1⽶。
电动吊篮主要技术参数:型号: ZLP-630型电源:380v±5% 50Hz三相五线控制使⽤载荷(kg): 630(包括作业⼈员在内的施⼯活荷载)电动机功率(kw):2×1.8额定提升速度(m/min): 9.4钢丝绳 A8.3--8.6 型号6×19+IWS航空⽤,破断拉⼒45000N安全锁:防倾斜式安全锁允许冲击⼒:≤8.83KN3.1吊篮结构原理简介吊篮整机主要由六部分组成,①悬挂机构、②悬吊平台、③提升装置、④安全装置、⑤电⽓系统。
1)挂机构:架设于建筑物屋⾯上,由两套独⽴的钢结构架及钢丝绳组成。
钢结构架由钢结构件通过螺栓或销⼦连接⽽成。
每套悬挂钢结构架的前梁分别悬垂两根钢丝绳,⼀根为提升机⽤⼯作钢丝绳,⼀根为安全锁⽤钢丝绳。
钢丝绳系吊篮专⽤镀锌钢丝绳,强度⾼,耐锈蚀性能好。
型号为6×19+IWS -Φ8.3,破断拉⼒不⼩于45.0kN。
钢丝绳使⽤过程中,按《起重机械⽤钢丝绳检验和报废实⽤规范》GB5972-2006的有关规定,对钢丝绳的磨损、锈蚀、短丝、异常变形等进⾏检验,达到报废标准即更新钢丝绳。
下述计算钢丝绳的安全系数(按极限状态下单根钢丝绳独⽴承载考虑):整机重量为776 kg,作⽤在钢丝绳上的拉⼒F=776+630=1406kg安全系数=45000N ÷(1406kg×9.8N)=3.27,达到安全要求。
2)悬吊平台:由⽚式组焊件通过螺栓连接成框型钢结构装置,⽤以承你载作业⼈员及施⼯器材。
3)提升装置:每个悬吊平台两端各装有⼀台提升机。
建筑物料提升机安装拆卸工考试题及答案1、[单选]以下有关物料提升机安装操作的说法,不正确的是( )。
A、在电气控制箱内,需设置急停开关B、上料防护棚塔设底层需设置三面安全围护及安全门C、限载标志、警示标牌按规定设置D、可使用倒顺开关作为卷扬机的控制开关答案:A2、[单选]钢丝绳的固定与连接方法错误的是( )。
A、编结连接B、绳夹连接C、钢丝绑扎连接D、锲块、锲套连接答案:C3、[单选]上极限限位器应在吊笼顶的最高处离天梁最低处的距离不小于( )的地方,该距离称为吊笼的越程距离。
A、1mB、3mC、5mD、7m答案:B4、[单选]减速机可以将电动机的速度降低到所需要的转速,同时( )。
A、提高输出扭矩B、改变力的方向C、节约能源D、降低成本答案:A5、[单选]室外220V灯具距地面不得低于( )。
A、2mB、2.5mC、3.5mD、3m答案:D6、[单选]起重机的基本参数不包括( )。
A、起重量B、起重力矩C、起升高度D、结构重量答案:D7、[单选]建筑生产中的安全管理制度不包括是( )。
A、群策群力制度B、安全生产责任制度C、安全生产教育培训制度D、安全生产检查制度答案:A8、[单选]常闭式制动器指( )。
A、失电时须处于制动状态,只有通电时才能松闸B、失电时须处于非制动状态C、通电时可处于制动或非制动状态D、通电或失电时均应处于制动状态答案:A9、[单选]任何形式的防坠安全装置,当断绳或固定松脱时,吊笼锁住前的最大滑行距离,在满载情况下,不得超过( )。
A、1mB、3mC、5mD、7m答案:A10、[单选]根据住房和城乡建设部规定,特种作业人员参加年度安全教育培训的时间不少于( )学时。
A、12B、18C、24D、36答案:C11、[单选]安全生产的核心是( )。
A、安全文化B、安全投入C、安全法制D、安全责任心答案:D12、[单选]下列行为中没有连反《安全生产法》的是( )。
A、甲发现了安全事故隐患后没有向现场安全管理人员报告,后发生事故B、乙发现脚手架要倒塌,在没有采取其他措施情况下迅速逃离现场C、项目经理强行要求有“恐高症”的丙高空作业D、丁没有按照本单位要求在施工现场戴安全帽答案:B13、[单选]机器基本上都是由原动部分,工作部分和传动部分组成的。

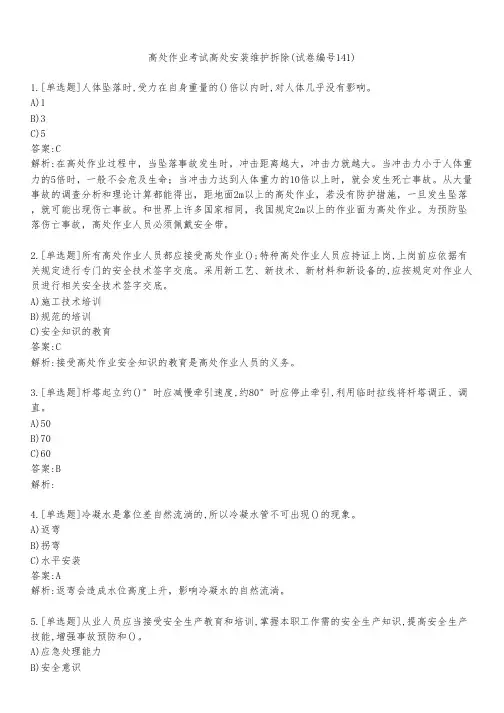

高处作业考试高处安装维护拆除(试卷编号141)1.[单选题]人体坠落时,受力在自身重量的()倍以内时,对人体几乎没有影响。
A)1B)3C)5答案:C解析:在高处作业过程中,当坠落事故发生时,冲击距离越大,冲击力就越大。
当冲击力小于人体重力的5倍时,一般不会危及生命;当冲击力达到人体重力的10倍以上时,就会发生死亡事故。
从大量事故的调查分析和理论计算都能得出,距地面2m以上的高处作业,若没有防护措施,一旦发生坠落,就可能出现伤亡事故。
和世界上许多国家相同,我国规定2m以上的作业面为高处作业。
为预防坠落伤亡事故,高处作业人员必须佩戴安全带。
2.[单选题]所有高处作业人员都应接受高处作业();特种高处作业人员应持证上岗,上岗前应依据有关规定进行专门的安全技术签字交底。
采用新工艺、新技术、新材料和新设备的,应按规定对作业人员进行相关安全技术签字交底。
A)施工技术培训B)规范的培训C)安全知识的教育答案:C解析:接受高处作业安全知识的教育是高处作业人员的义务。
3.[单选题]杆塔起立约()°时应减慢牵引速度,约80°时应停止牵引,利用临时拉线将杆塔调正、调直。
A)50B)70C)60答案:B解析:4.[单选题]冷凝水是靠位差自然流淌的,所以冷凝水管不可出现()的现象。
A)返弯B)拐弯C)水平安装答案:A解析:返弯会造成水位高度上升,影响冷凝水的自然流淌。
5.[单选题]从业人员应当接受安全生产教育和培训,掌握本职工作需的安全生产知识,提高安全生产技能,增强事故预防和()。
C)法律意识答案:A解析:《中华人民共和国安全生产法》规定:从业人员应当接受安全生产教育和培训,掌握本职工作所需的安全生产知道,提高安全生产技能,增强事故预防和应急处理能力。
6.[单选题]广告设施高处作业现场架空设置的临时电源应选用()。
A)塑铜线B)橡套电缆线C)护套线答案:B解析:《施工现场临时用电安全规范》,高处作业现场架空设置的临时电源应选用橡套电缆线。
高处作业吊篮安、拆工程专项施工方案(总48页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--高处作业吊篮安拆方案编制人:审核人:批准人:目录一、工程概况 ........................................................................................................ - 2 -二、编制依据 ........................................................................................................ - 2 -三、吊篮选择及承载力验算 .................................................................................. - 3 -四、吊篮布置情况............................................................................................... - 12 -五、电动吊篮的安装及拆除方案......................................................................... - 13 -六、吊篮安装后的检查与验收 ............................................................................ - 24 -七、吊篮安全使用措施 ....................................................................................... - 26 -八、吊篮常见故障及处理方法 ............................................................................ - 28 -九、季节性施工措施 ........................................................................................... - 30 -十、吊篮日常检查保养 ....................................................................................... - 31 -十一、应急预案................................................................................................... - 34 -十二、吊篮安拆、移位交底 .............................................................................. - 36 -十三、吊篮安全操作交底.................................................................................. - 37 -十四、附件 ....................................................................................................... - 39 -十五、附件 ....................................................................................................... - 39 -外装吊篮安全专项施工方案一、工程概况1.工程概述本工程设计范围为:玻璃幕墙、石材幕墙,金属板幕墙。
吊篮安拆施工方案 SANY GROUP system office room 【SANYUA16H-目录一、公司简介 (2)二、高处作业吊篮施工组织和设计 (4)(一)方案编制依据 (4)(二)ZLP系列高处作业吊篮简介 (4)(三)工程概况 (5)(四)吊篮布置情况 (5)(五)人员组织 (5)(六)安装前准备 (5)(七)安装方案和措施 (6)(八)拆除方案和措施 (10)(九)电动吊篮安全注意事项 (10)(十)验算 (12)(十一)特殊节点吊篮验算 (15)(十二)吊篮架设安全措施 (17)(十三)高处作业吊篮操作规程及注意事项 (18)(十四)季节性施工措施 (20)(十五)验收 (21)(十六)服务承诺 (21)附件:一、应急预案 (20)二、应急救援预案 (23)一、公司简介陕西易宏建筑安装有限公司是一家专业从事电动吊篮安装的公司,本公司已安装的申锡原厂制造的ZLP630型吊篮1000余台,安装经验十分丰富。
本站特点:技术雄厚,施工经验丰富,特别擅长安装复杂外墙的吊篮。
我公司凭借技术和实力优势,不断开拓安装市场,提高服务质量,几年来安装的电动吊篮已在各大工程项目中广泛应用,赢得了广大不同层次客户的普遍好评,尤其是西咸周围项目;与此同时也促进了我公司进一步扩大安装业务,为广大客户提供更优质的吊篮设备安装服务。
可根据客户要求,免费提供施工方案,并派遣工作人员常驻施工现场,提供从进场直至工程竣工的全程全方位,跟踪服务。
电动吊篮:广泛适用于建筑外墙抹灰、贴面砖、安装玻璃幕墙、粉刷涂料、清洗、维修旧楼改造、垂直运输及高处广告牌制作等高空作业,能缩短工期,节约开支,减轻劳动强度,提供工作效率我们将以不断进取的精神,在高空作业机械安装领域不断突破,开拓创新,用我们特有的不懈努力和真诚服务,为客户提供更优质,更全面的方案设计和系统服务。
二、高处作业吊篮施工组织设计(一)方案编制依据1.《平面布置施工组织设计》2.《高处作业吊篮》GB19155-20033.《建筑施工高处作业安全技术规范》JGJ80-20164.《钢丝绳夹使用方法》GB/T5976-20145.《安全带国家标准》GB6095-20136.《建筑施工安全检查标准》JGJ59-20137.《施工现场临时用电规范》JGJ46-20128.《建筑施工工具式脚手架安全技术规范》JGJ202-20109.《高处悬挂作业安全技术培训材料》10.《现行建筑施工规范大全》施工组织方案以上述相关文件为编制依据,并经过对现场的考察和标准层面平面图纸进行研究和分析后,特制定本方案。

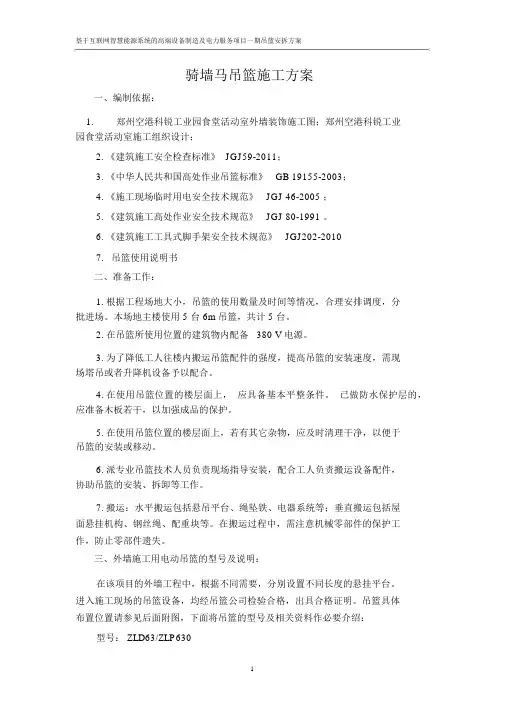

基于互联网智慧能源系统的高端设备制造及电力服务项目一期吊篮安拆方案骑墙马吊篮施工方案一、编制依据:1.郑州空港科锐工业园食堂活动室外墙装饰施工图;郑州空港科锐工业园食堂活动室施工组织设计;2.《建筑施工安全检查标准》 JGJ59-2011;3.《中华人民共和国高处作业吊篮标准》 GB 19155-2003;4.《施工现场临时用电安全技术规范》 JGJ 46-2005 ;5.《建筑施工高处作业安全技术规范》 JGJ 80-1991 。
6.《建筑施工工具式脚手架安全技术规范》 JGJ202-20107.吊篮使用说明书二、准备工作:1.根据工程场地大小,吊篮的使用数量及时间等情况,合理安排调度,分批进场。
本场地主楼使用 5 台 6m吊篮,共计 5 台。
2.在吊篮所使用位置的建筑物内配备 380 V 电源。
3.为了降低工人往楼内搬运吊篮配件的强度,提高吊篮的安装速度,需现场塔吊或者升降机设备予以配合。
4.在使用吊篮位置的楼层面上,应具备基本平整条件。
已做防水保护层的,应准备木板若干,以加强成品的保护。
5.在使用吊篮位置的楼层面上,若有其它杂物,应及时清理干净,以便于吊篮的安装或移动。
6.派专业吊篮技术人员负责现场指导安装,配合工人负责搬运设备配件,协助吊篮的安装、拆卸等工作。
7.搬运:水平搬运包括悬吊平台、绳坠铁、电器系统等;垂直搬运包括屋面悬挂机构、钢丝绳、配重块等。
在搬运过程中,需注意机械零部件的保护工作,防止零部件遗失。
三、外墙施工用电动吊篮的型号及说明:在该项目的外墙工程中,根据不同需要,分别设置不同长度的悬挂平台。
进入施工现场的吊篮设备,均经吊篮公司检验合格,出具合格证明。
吊篮具体布置位置请参见后面附图,下面将吊篮的型号及相关资料作必要介绍:型号: ZLD63/ZLP630长度: 1 m、1.5 m、2m、2.5 m、3m、-----5m(1 至 5.0m 可任意组合长度)额定载重: ZLD63/ZLP630为 630 kg。

2023年安全员之江苏省C1证(机械安全员)真题精选附答案单选题(共30题)1、江苏省实行()的建筑起重机械登记制度。
A.产权登记B.使用登记C.使用登记注销D.以上三者【答案】 D2、SC型施丁升降机出厂超过(),SS型施工升降机出厂超过(),必须进行安全评估和结构应力测试,合格的方可进行安装质槠的检验检测。
A.8年,5年B.5年,8年C.5年,10年D.8年,10年【答案】 A3、SC型施丁升降机出厂超过(),SS型施工升降机出厂超过(),必须进行安全评估和结构应力测试,合格的方可进行安装质槠的检验检测。
A.8年,5年B.5年,8年C.5年,10年D.8年,10年【答案】 A4、起重机应在平坦坚实的地面上作业、行走和停放。
作业时,坡度不得大于()。
A.1°B.2°C.3°D.4°【答案】 C5、《建筑起重机械备案登记办法》规定,安装单位应当在建筑起重机械安装(拆卸)前()内通过书面形式、传真或者计算机信息系统告知工程所在地县级以上地方人民政府建设行政主管部门。
A.1个工作日B.2个工作日C.3个工作日D.4个工作日【答案】 B6、根据《建筑施工塔式起重机安装、使用、拆卸安全技术规程》JGJ196,塔式起重机安装、拆卸作业应配备下列人员:持有安全生产考核合格证书的项目负责人和安全负责人、机械管理人员、安装拆卸工、()、起重信号工、司索工等特种作业操作。
A.混凝土工B.瓦工C.模板工D.起重司机【答案】 D7、下列关于卸扣使用安全要求,说法错误的是()。
A.卸扣可以是锻造或者铸造的,但不能使用补焊的卸扣B.使用时,不得超过规定的荷载,应使销轴与扣顶受力,不能横向受力C.在吊物起吊时,应使扣顶在上,销轴在下D.不得从高处往下抛掷卸扣,以防止卸扣落地碰撞变形或内部产生损伤及裂纹【答案】 A8、遇有()大风时,禁止安装或拆卸附着装置。
A.三级及以上B.五级及以上C.六级及以上D.八级及以上【答案】 C9、塔机由组、型、特性、主参数和设计序号组成。

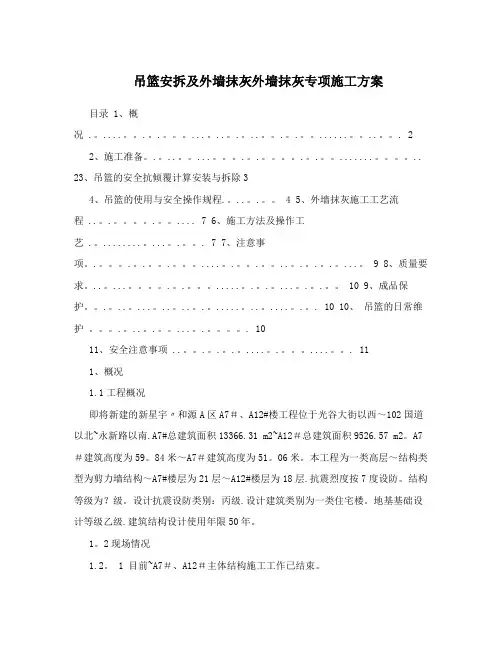

吊篮安拆及外墙抹灰外墙抹灰专项施工方案目录 1、概况 .。
....。
.。
.。
...。
..。
.。
..。
.。
.。
......。
..。
. 22、施工准备。
.。
..。
...。
.。
.。
.。
.。
.......。
..23、吊篮的安全抗倾覆计算安装与拆除34、吊篮的使用与安全操作规程.。
..。
.。
45、外墙抹灰施工工艺流程 ..。
.。
.。
.... 7 6、施工方法及操作工艺 .。
........。
...。
.。
. 7 7、注意事项。
.。
.。
.。
.。
....。
.。
.。
..。
.。
.。
.。
...。
9 8、质量要求。
..。
...。
.。
.。
.....。
.。
.。
...。
.。
.。
10 9、成品保护。
.。
..。
...。
..。
..。
.。
.....。
..。
....。
.。
. 10 10、吊篮的日常维护。
.。
..。
.。
...。
.。
. 1011、安全注意事项 ..。
.。
.。
.。
....。
.。
....。
. 111、概况1.1工程概况即将新建的新星宇〃和源A区A7#、A12#楼工程位于光谷大街以西~102国道以北~永新路以南.A7#总建筑面积13366.31 m2~A12#总建筑面积9526.57 m2。
A7#建筑高度为59。
84米~A7#建筑高度为51。
06米。
本工程为一类高层~结构类型为剪力墙结构~A7#楼层为21层~A12#楼层为18层.抗震烈度按7度设防。
结构等级为?级。
设计抗震设防类别:丙级.设计建筑类别为一类住宅楼。
地基基础设计等级乙级.建筑结构设计使用年限50年。
1。
2现场情况1.2。
1 目前~A7#、A12#主体结构施工工作已结束。
1.2。
2 B栋外框架梁的抹灰可利用现有的双排双钢管扣件式脚手架进行施工。
A栋框架梁的抹灰时~20层以下采用吊篮脚手架施工~20层,顶层采用外爬架由上而下施工,东南角外挑檐处~采用4层一批的外挑架施工~外挑架外全封闭,38—40/A-D,~由屋面依次向下施工。
另外~抹灰工程结束后~苯板安装工程继续使用吊篮施工。
物料提升机安全技术物料提升机是以卷扬机为动力,以底架、立柱及天梁为架体,以钢丝绳为传动,以吊笼为载体的一种施工现场常用的垂直运输设备。
物料提升机构造简洁,安装拆卸和使用便利,适合于低层房星的施工。
施工现场使用的物料提升机只能教物,不能载人,在功能上属于货用施工升降机,其性能参数与型号标识均承受施工升降机表示方法。
物料提升机分类按构造形式的不同,物料提升机可分为龙门架式物料提升机和井架式物料提升机。
1.龙门架式物料提升机龙门架式物料提升机以地面卷扬机为动力,由两根立柱与天梁构成龙门架式架体,吊篮(吊笼)在两立柱间沿轨道做垂直运动。
2.井架式物料提升机井架式物料提升机以地面卷扬机为动力,由型钢组成井字架体,吊笼在井孔内或架体外沿轨道做垂直运动。
物料提升机组成1.根底物料提升机的根底应能承受最不利工作条件下的全部荷载。
30m 及以上物料提升机的根底应进展设计计算。
30m 以下物料提升机的根底,当设计无要求时应符合以下要求:(1)根底土层的承载力,不应小于80 kPa.(2)根底混凝土强度等级不应低于C20,厚度不应小于300mm.(3)根底外表应平坦,水平度不应大于10mm.(4)根底周边应有排水设施。
2.架体构造(1)架体:架体由型钢按立柱、平撑、斜撑杆件组成,焊成格构式标准节,其断面可组成三角形、矩形, 其具体尺寸经计算选定。
井架的架体由四边的杆件组成,外形如“井”字的截面,般是用单根角钢按-定尺寸由螺栓连接而成,小型井架也可预先在工厂组焊成确定长度的标准节,运至工地后安装。
龙门架的架体由两根立柱组成,外形如门框,其构造更简洁,且制造简洁,用钢量少,装拆更便利。
龙门架的立柱刚度和整体稳定性较井架差,常用于低层建筑。
(2)天梁:天梁是安装在架体顶部的横梁,是主要受力部件,以承受吊篮自重及物料重量。
天梁上装设能固定起升钢丝绳尾端的装置及滑轮。
(3)吊笼:吊笼是装载物料沿架体上的导轨做上下运行的部件。
吊笼底板应有防滑、排水功能。
物料提升机安装(拆卸)监理实施细则编制:审核:目录一.工程概况 (2)二.编制依据 (3)三.施工升降机专业工程特点 (4)四.监理单位安全职责及工作程序................................ .5五.监理工作的控制要点及目标............................... (7)一、工程概况:1工程简介二、编制依据1、《建筑工程安全生产管理条例》;2、《建筑施工安全检查标准》JGJ59-99;3、《建筑机械使用安全技术规程》JGJ33-2001;4、《龙门架及井架物料提升机安全技术规范》JGJ88-92;5、《建筑工程安全监理规程》(DB11/382-2006)6、《施工升降机安全规程》GB10055-2007;7、《施工现场临时用电安全技术规范》JGJ46-2005 ;8、《建筑起重机械备案登记办法》(建质[2008]76 );9、《建筑施工安全检查标准》JGJ59-2011 ;10、已批准的《监理规划》;11、现行的安全生产法规及各级政府的有关文件规定。
三、施工升降机专业工程特点1、本工程计划使用1台SMZ150 型物料提升机,总建筑面积9950.39 ,建筑高度23.8米,设备安装高度24米(物料提升机不上5层)。
2、设备主要性能3、基础介绍物料提升机的混凝土基础板下承载力应大于0.08Mpa,混凝土标号C30,配筋为钢筋直径8mm,间距200mm的双层双向的钢筋网片。
四、监理单位安全职责及工作程序1、监理单位安全职责设备进入施工现场后,随即安装人员亦进入施工现场,其基础施工、安装、安装后的验收、日常使用维护及用后的拆除,在整个租赁、进场、安装、验收、使用、拆除管理过程中,环节众多,存在重多的不安全因素和隐患,为避免施工升降机的安全事故发生,项目监理部安全监理工程师对其全过程进行程序性的核查监控:1)审核起重机械的备案证明或特种设备制造许可证、产品合格证、制造监督检验证明、备案证明等;2)审核拆装单位和使用单位的资质证书、安全生产许可证和特种作业人员的特种作业操作资格证书;3)审核起重机械安装、拆卸工程专项施工方案及现场是否按方案内容执行;4)监督检查起重机械的使用情况;5)按规定参加起重机械验收并签字;6)发现存在生产安全事故隐患的,应当要求安装单位、使用单位限期整改,对安装单位、使用单位拒不整改的,及时向建设单位报告。
物料提升机安全管理规定物料提升机是用来储存和运输物料的重要设备,为确保工作安全和保护人员的身体健康,需要制定相应的安全管理规定。
以下是物料提升机安全管理规定的一些建议:1. 设备操作人员应具备相关的操作证书和技能培训,熟悉提升机的工作原理和操作规程。
2. 使用提升机前,应检查设备的各项安全装置是否完好,并按照操作手册进行操作。
3. 提升机应定期进行检修和维护,保证设备运行的正常和安全。
4. 在进行设备维修和保养时,需要切断电源,并贴上相关警示标志,禁止他人操作。
5. 物料提升机的运输速度应适宜,不得超载或悬载物料,以免影响设备的稳定性。
6. 在使用提升机过程中,操作人员要专注于工作,不能有任何分心的行为,以免发生意外。
7. 禁止操作人员在运行中的提升机上乱动、攀爬或坐卧,确保人员的安全。
8. 设备周围应设置明显可见的安全警示标志,提醒人员注意安全。
9. 如发生设备故障或异常情况,应立即停机进行检修,并通知相关人员进行处理。
10. 操作人员要随时关注设备工作情况,特别是在设备启动和停止时要做好紧急停机的准备。
11. 操作人员应遵守设备操作规程,禁止越过保护栏杆,不得违反设备的使用规定。
总之,物料提升机安全管理规定的目的是保障设备运行的安全和人员的身体健康,减少事故的发生。
每个企业应根据自身的情况制定相应的安全管理规定,并严格执行,同时加强设备维护和操作培训,确保物料提升机的安全使用。
物料提升机安全管理规定(二)物料提升机是一种用于垂直或倾斜运输物料的设备,广泛应用于工业、建筑、矿山等行业中。
由于其工作场景复杂,操作要求高,因此需要严格遵守一系列安全管理规定以确保工作人员的人身安全和设备的正常运转。
下面是物料提升机安全管理规定的主要内容。
一、设备选择与采购1.根据工作环境和使用要求合理选择提升机型号和规格,确保其能够适应工作场景并具有足够的承载能力。
2.选择有质量保证的品牌和厂家,进行正规购买或定制,并确保设备符合国家相关标准和规定。
物料提升机应急预案一、工程概况工程名称:工程地点:工程规模:___m2本工程属住宅小区群体建筑工程,包含C12、C13、C14、C15、A1、A2共六栋建筑。
计划______台物料提升机,C12-C13共用___台,C14-C15共用___台,A1______台,A2______台。
主要用于主体及装修工程的材料垂直运输。
二、应急预案的方针与原则为更好地适应法律和经济活动的要求;给企业员工的工作和施工场区周围居民提供更好更安全的环境;保证各种应急资源处于良好的备战状态;指导应急行动按计划有序地进行;防止因应急行动___不力或现场救援工作的无序和混乱而延误事故的应急救援;有效地避免或降低人员伤亡和财产损失;帮助实现应急行动的快速、有序、高效;充分体现应急救援的“应急精神”。
坚持“安全第一,预防为主”、“保护人员安全优先,保护环境优先”的方针,贯彻“常备不懈、统一指挥、高效协调、持续改进”的原则。
三、应急策划(一)应急预案工作流程根据本工程的特点及施工工艺的实际情况,认真的___了对危险源和环境因素的识别和评价,特制定本项目发生紧急情况或事故的应急措施,开展应急知识教育和应急演练,提高现场操作人员应急能力,减少___造成的损害和不良环境影响。
(二)重大事故(危险)发展过程及分析1、提升架作业中突然安全装置失控,发生断绳、冲顶,或违反安全规程操作,造成安全事故(如倾倒、高处坠落);2、基坑边坡在外力荷载作用下滑坡倒塌。
3、搭、拆作业发生人员高处坠落伤亡事故。
4、施工操作失误或失灵。
5、自然灾害(如雷电、沙尘暴、地震强风、强降雨、暴风雪等)对设施的严重损坏。
6、运行中的电气设备故障或线路发生严重漏电。
7、其他作业可能发生的重大事故(高处坠落、物体打击、起重伤害、触电等)造成的人员伤亡、财产损失、环境破坏。
(三)___风险分析和预防为确保正常施工,预防___以及某些预想不到的、不可抗拒的事件发生,事前有充足的技术措施准备、抢险物资的储备,最大程度地减少人员伤亡、国家财产和经济损失,必须进行风险分析和采取有效的预防措施。
目录第一章工程概况 (2)1.1 工程概况 (4)1.2 45T门吊设备概况 (4)1.3周边环境情况 (5)1.4施工要求和技术保证条件 (5)1.5各参建单位 (5)1.6监督单位 (5)第二章编制依据 (5)第三章施工总体筹划 (6)3.1施工管理组织机构的建立 (6)3.2工期安排 (7)3.2仪器及设备计划 (8)3.3检验器具 (10)3.4劳动力计划 (10)第四章龙门吊安拆施工工艺技术 (12)4.1 门吊安装选用吊车及吊车主要技术参数 (12)4.2 起吊用钢丝绳选择与校验 (14)4.3 吊车吊装地基承载力验算 (14)4.4 缆绳验算 (16)4.5 缆风绳底端锚固验算 (17)4.6 龙门吊各部件分步安装工艺 (18)4.7吊装 (18)4.8质量目标及保证措施 (28)4.9检查验收、检测监控 (32)4.10龙门吊拆除 (33)4.11门吊防雷接地做法 (34)第五章龙门吊拼装、拆除过程中危险源辨识及应对措施 (34)5.1 危险源辨识和控制措施 (34)5.2 龙门吊安装、拆除安全技术保证措施 (35)第六章安全管理体系 (41)6.1 安全管理体系 (41)6.2 安全管理机构 (42)6.3 安全生产保证体系 (43)第七章应急预案 (44)7.1 应急领导小组 (44)7.2 信息快速传递渠道 (44)7.3 应急响应 (45)7.4 应急抢险物资 (46)7.5 应急预案的终止 (46)附件 (46)第一章工程概况1.1工程概况本区间采用土压平衡式盾构法施工,始发井设置11.5m×7.5m的盾构机下井口,用于盾构机和后配套台车的吊装下井组装及掘进阶段的渣土吊运。
为配合区间盾构掘进施工,拟在本标段车站大里程端配备1台45吨龙门吊负责盾构管片、盾构施工渣土及其他材料的垂直运输工作。
1.2 45吨门吊设备概况45t/5t门式起重机可用于吊出渣土与吊运管片,它是依靠大车沿轨道方向,小车沿主梁上轨道方向的移动和起升机构上、下移动相互配合,使其达到在要求的空间范围内吊运重物的目的。
腾胜达牌货用施工升降机使用说明书腾胜达机械制造有限公司前言欢迎您使用腾胜达牌货用施工升降机。
为了确保您安全正确的使用施工升降机,请务心在安装使用施工升降机之前认真阅读本使用说明书,了解施工升降机的基本结构、工作原理、主要技术性能、安装和拆卸方法、安全操作规程及临时故障处理方法等内容。
产品使用须知1、施工升降机的安装、拆卸、维修和使用操作人员必须持证上岗。
2、施工升降机的安装、拆卸作业时,作业人员必须按高空作业安全操作规程防护与操作。
3、必须严格按照特种设备有关法律、法规和安全技术规范的规定进行施工升降机的管理使用。
4、施工升降机应在顶部风速不大于20m/s下正常作业,在风速不大于13m/s 条件下进行架设、接高和拆卸导轨架作业。
5、施工升降机应在电源电压值与额定电压值偏差为±5%,供电总功率不小于产品规定值的条件下正常工作。
6、导轨架安装时,导轨架轴心线对底座水平基准面的安装垂直度偏差值不应大于导轨架高度的1.5/1000。
7、附墙架平面与附着面的法向夹角不应大于8°8、施工升降机运动部件与除登机平台以外的建筑物之间的距离不应小于0.2m。
9、吊笼通道周围应设置高度不低于1.5m的地面防护围栏,围栏登机门应装有电器安全开关,使吊笼只有在围栏登机门关好后才能启动。
10、层门应保证在关闭时人员不能进出。
11、当吊笼停止在最低位置时,留在卷筒上的钢丝绳不应小于三圈。
12、电气设备应防止外界如雨、雷、泥浆,灰土等造成的危害,控制柜、开关、电气元件的防护等级为IP53。
13、零线和接地线必须分开,接地线严禁做截流回路。
概述SS100/100货用施工升降机是我公司按照中华人民共和国国家标准、GB/T10054-200《施工升降机》设计制造的建筑施工物料专用提升机械。
设计中广泛采用了国内外先进技术,应用了自主研发的11项实用新型专利。
产品设计新颖、结构严谨,导轨架采用标准节组装,装拆方便,互换性强,架体的钢性牢固,具有高强度、抗弯曲、抗倾斜、搞磨损的特性。
1、工程概况协安•景上公寓一标段工程位于某市湖墅北路99号,由某协安置业投资某开发,中国美术学院风景建筑设计研究院设计,中建七局(某)某施工,工程总建筑面积53600平方米,结构类型为框架剪力墙结构,共有7幢单体,地下一层,地下车库面积为15925.1平方米,地上12层(包含跃层),建筑总高度平均为36米。
考虑到工期紧,任务重,主楼部分填充墙在主体施工至6层时就要插入进来,因此,垂直运输工程量很大。
本工程拟采用SSED100.曳引式施工升降机,每幢楼配备一台,共计7台,提升机供应商负责安装和拆除。
2、提升机简述SSED100.曳引式施工升降机最大搭设高度为56M,最大提升重量为1000kg,主要由底架座立柱,自升平台、吊笼、回转吊标、三角吊装连动滑轮,底层防护附着装置等组成。
3、安装位置及基础处理(详见附图)各栋楼提升机安装位置布置如下:1#楼:(1-H~1-J)/1-1以西,在地下室顶板上采用地锚连接;2#楼:(8~10)/A以南,在地下室顶板上采用地锚连接;3#楼:(8~10)/A以南,在地下室顶板上采用地锚连接;4#楼:(9~11)/B以南,在地下室顶板上采用地锚连接;5#楼:(15~16)/K以北,在地下室顶板上采用地锚连接;6#楼:(12~1/13)/M以北,在地下室顶板上采用地锚连接;7#楼:(1/16~18)/S以北,在吊蓝位置浇筑混凝土基础,预埋螺栓。
一、有关安装的说明和基础安全原则1、参与本升降机安装和拆卸工作的人员必须经过有关升降机方面的技术培训。
在装拆前详细阅读并理解本说明书的全部内容。
2、在装拆过程中,必须有统一指挥、专人负责。
3、装拆人员在作业时,必须接受安全教育、戴安全帽、系安全带、穿防滑鞋,并准备必要的工具和器具。
4、装拆场必须配置醒目警示标志“非有关人员不得入内”。
5、安装前应对各主要部件作全面检查、分类。
6、作业时不得高空抛物,防X高空坠物。
7、不允许风速超过10.8米/秒和雷、雨、雪的恶劣气候条件下进行装拆工作。
二、砼基础制作1、制作基础时必须注意出料方向,千万不要反向。
2、严格按公司提供的基础图制作砼基础。
3、基础浇捣前必须夯实地面,基础深度大雨600毫米。
4、砼标号不应低于C20,地基承载能力4T/㎡。
5、按图制作预埋件,预埋件表面露出砼面3毫米,预埋件的水平误差应控制在3mm以内。
6、基础梁内应设排水孔,不使基础坑内积水。
7、砼基础应按规定时间进行保养。
三、搭设安装程序(一)井架的安装1、清理砼基础:砼基础表面应低预埋件平面,四角预埋件水平误差不得大于3㎜。
2、装底架梁:底架梁4应于砼基础中心一致并与压板6用螺栓紧固,并检查对角线长度允许1/1000以内。
3、装底层立杆:长短立杆2必须相互错位安装。
4、装标准节:装标准立杆、横杆3、4,斜杆2、导轨6和对重笼导轨。
M14螺栓连接的预紧力矩约为130N·m。
5、装附墙装置:安装附着架前,井架最大工作高度15米,超过此高度时必须在离地9-15米处安装一道附墙装置,以后以每升高9米(根据实际可在1米内调整),即装一道附墙。
6、装顶层立杆:用两根短立杆取平。
7、装顶横梁、滑轮组托架梁:以顶连接板用螺栓连接装顶横梁,顶斜杆、顶导轨(长短各2取平)、顶对重笼导轨、顶加强杆和滑轮组托架梁。
8、装避雷针:避雷针安装在天梁的中间,并接地。
(二)吊笼的安装1、用几根φ48脚手架钢管横搁在底横梁上,将吊笼运入井架内停放在脚手架钢管上并注意出料门的方向。
2、装吊笼导靴:把底导轨连接螺栓放松套入吊笼导靴用螺栓固定于吊笼两侧上下,然后拧紧导轨连接螺栓。
3、装防坠装置:如果出厂第一次安装,应将底板对准导轨的中心线焊在吊笼上。
然后将防坠器下边的两只导轮拆下,在吊笼水平的情况下,将防坠器插入导轨中,将支座用四个螺栓固定在底板上,然后再将下边的两只导轮装上。
调节好钢质砌块的间隙即可。
然后可调节出料门联锁杠杆,使其在出料门打开时能起停靠保护的作用。
(三)曳引机的安装1、装曳引机:曳引轮的中间凸起应与井架中心一致,曳引轮轴线应与井架平行,机座应水平。
2、曳引机座放入与预埋件螺栓中,压板用双螺栓紧固。
(四)曳引钢丝绳的安装1、将空吊笼提升到井架顶部(有顶架向下数第三排横杆上方)。
(1)如有塔吊配合,可用塔吊将吊笼向上提升;(2)无塔吊,可用曳引机上的专用卷筒将吊笼提升,具体办法如下:1)将安装好的曳引机接通电源,如果本机的电控箱已经在操作室中装好,可利用电控箱临时开动曳引机:如果没装好,可用任一可控制曳引机正、反转的开关箱操作。
2)装提升钢丝绳首先检查专用钢丝绳的规格是否符合要求(6*19φ9.3),并对全绳检查是否良好,如达到报废标准的应当停止使用,另换同型号新的钢丝绳。
①将提升钢丝绳的一端盘入卷筒中将钢丝绳一端穿出卷筒边专用孔后,用压板紧固在卷筒边上。
将钢丝绳正确盘入曳引机卷筒中,钢丝绳应排列整齐、无挤压等。
当吊笼处于工作最低位置时,卷筒上的钢丝绳应不少于3圈。
②将提升钢丝的另一端固定在吊笼拉板销轴上。
将钢丝绳头引上(人工用麻绳将钢丝绳头拉上)到井架天梁上,经过两组滑轮后引下到吊笼顶上,穿过吊笼顶上的拉板销轴后用四只合适的绳卡将绳头固定好,多余的钢丝绳盘扎于吊笼顶上。
③将空吊笼提升到高处并在井架中固定好首先检查井架导轨架通道无阻碍,吊笼放置良好,导轮组与导轨结合良好。
试点动开动吊笼,看提升方向是否正确,正确时开动曳引机将吊笼提升到由顶架向下数第三排横杆上方约150—200㎜处停住。
将吊笼稳固固定在井架中。
在吊顶下方的横杆(由顶加向下数第三排横杆)上,可用四根脚手架钢管(大于2.5m)放置在吊笼两端底下第三排横杆上方靠近井架导轨的地方当搁架。
在地面用人工方法,将曳引机的制动器断续松开,在上面井架外安全处人员指挥下,缓慢降下吊笼,使之平稳停放在搁架上搁好。
检查吊笼搁置稳妥后,才准在吊笼顶上站人进行以下步骤的操作。
④将提升钢丝绳卸除保管好在吊笼顶上,将提升钢丝绳头松开取下,用麻绳将钢丝绳头拉住慢慢地将绳头安全可靠地放到地面。
将曳引机卷筒上盘入的钢丝退出,长规方法是用三人操作,两人退出的钢丝绳退出来。
将固定钢丝绳的压板松开,将钢丝绳取下后,再将压板固定拧紧在卷筒边上,防止失落。
取下的提升钢丝绳应清除表面杂物,然后加油后盘扎好,外用素布或麻布等包裹好,放在合适的仓库中保管,以备下次使用。
2、将对重箱装入轨道,并离地约0.6米处固定(可用垫高块或手拉葫芦拉升),装入充填物。
3、曳引钢丝绳的安装(1)穿曳引机钢丝绳:分别将四根曳引钢丝绳按序照图十八穿引,拉紧后用绳卡预紧,紧固在对重笼的调节杆上。
(2)调节曳引钢丝绳X力将吊住对重箱的手拉葫芦松去,利用对重笼自重下滑使用曳引绳收紧,绳间的送紧尽量接近,然后紧固绳卡,再用调节螺栓调整各曳引钢丝绳间的X力,其差值不超过5%。
(3)在井架外的安全处开动曳引机,使吊笼上升,将吊笼升高150~200㎜。
(4)移掉横杆上的四根搁架杆。
(5)检查,只有确信各种安装的跳板、拉绳等已经拆除,所有的连接螺栓已经完全紧固,井架内通道没有任何障碍后,才能进行下面的操作。
(6)在井架外的安全处,开动吊笼向下、向上运行各10米左右,至三个循环后,应再次调整四根曳引绳的送紧,可用弹簧称来测定误差值。
(五)防护围栏、吊笼门、停层装置、井架门安装1、装曳引机和对重笼防护围栏,围栏高度不应低于1.5米,并设“严禁入内”警示牌。
2、装吊笼门、停层装置和井架门均应灵活可靠。
四、电气系统的接线、按装、操作、控制电路关于操作室的要求:本升降机的操作室应当设再曳引机附近,保证司机在操作时能看到吊笼在底层的装货情况和曳引机的转动工作情况,并能听到曳引机运行时的响声。
操作室门应向外开,并能加锁。
操作室内应配备一只电源箱,该箱内应有一个漏点保护器。
隔离开关和自动空气开关。
它们的容量应大于40A,并符合有关安全要求。
电源和控制线最好从地下引入。
(一)外部接线1、输入电源接线将输入电源为三相五线的五芯电缆线分别接入控制台电气安装板下部,编号为L1、L2、L3、N、(PE)的接线端子上,注意零线N应可靠连接,不能错接,L1、L2、L3的相位鉴别,要观察相序保护器上(XJ)的红、绿灯、指示绿灯为相位正确。
2、电机接线将三相电机(M)电源分别接入编号为U1、V1、W1的接线端子上,如果电机运转方向不对,则调换其中二根接线便可。
制动线圈接入V1、U1。
3、下限位开关(SA2)接线:所有限位开关、安装接线后,应测试其能可靠通、断。
下限位开关常闭触点分别接入编号为14、15的接线端子。
4、上限位开关(SA1)接线:用对重触动的上限位开关常闭触点分别接入编号为12、15的接线端子。
5、如果配重量限制开关(SA14)的接线先将KMO在15号接线柱的线拆下,(可移接于一个空的接线端子板51上)重量限制开关常闭触点分别接入编号为15、51的接线端子。
6、井架门联锁开关和吊笼进出料门的联锁开关长闭触点分别并联接入编号为27、30的接线端子。
7、升、降警示电铃接线将规格为AC220V电铃电源接入编号为19、18的接线端子。
8、AV220V显示器的电源线插入专用插座上,控制台上分别标有视频、音频的二根RCA,对应插入显示器后面的视频(V)、音频(A)端口。
9六芯信号传输蔽电缆的连接(线长度应根据施工最高楼层估算)。
将强度可靠的优质六芯屏蔽电缆线,接入编号为22、24、26、27、28、30的接线端子上,六芯电缆的另一端,对应编号,并与吊笼内的连接盒连接。
10、自动停层电路的连接。
如果安装了各层的自动停层行程开关,那么它们的公共线均接在30号接线端子上,另外SA3。
SA11的行程开关的另一断照电路图分别接在1、2、3、。
9接线柱子上。
(二)吊笼内部接线、安装所有部件应可靠安装,限位开关安装后应测试其能可靠通、断。
安装扬声器、摄像头时,一定要在上面安装大小合适的防雨罩,以防意外故障。
1、出料门联锁开关(SA12)、进料门限位开关SA13。
出料门限位开关常闭触点分别并联接入接线盒内编号为27、30的接线端子,(如进料门为自开门时,则无联锁开关SA13)2、井架门联锁开关(SA15)。
井架门联锁开关常闭锄点也接入接线盒内编号为27、30的接线端子。
3、扬声器扬声器上有三个接线端口编号为22、22、28分别与接线盒上对应的接线端子相连接,注意接线应使用优质二芯屏蔽线、铜质网屏蔽层接触编号为22端子。
4、摄像头盒摄像头盒有三个编号为24、22、27的接线端,同样使用优质二芯屏蔽电缆线与接线盒内对应端子相连接,编号为22线接屏蔽层。
五、升降机的拆除由于升降机的拆卸,一般由用户组织实施。
(一)拆卸的程序1、由电工短接上限位开关的电路,使其不起限制作用,将吊笼升到高处,按安装时的方法,瞬时通电向下的办法将吊笼稳妥停放在顶架向下数第三排上杆的钢管搁架上。
