物料提升机安拆施工方案一、前言物料提升机是用于垂直输送物料的设备,广泛应用于各种工业生产场所。
在安装和拆除物料提升机时,需要按照一定的施工方案进行操作,以确保施工过程顺利、安全。
本文将介绍物料提升机的安装和拆除施工方案。
二、安装方案1. 准备工作在安装物料提升机之前,首先要进行详细的施工方案设计,明确施工步骤和安全预防措施。
另外,还需要准备必要的施工设备和工具,确保施工顺利进行。
2. 安装步骤•安装立柱和导轨:先安装立柱和导轨,确保立柱平整、垂直,导轨位置准确。
•安装升降座、提升装置:根据设计要求,安装升降座和提升装置,确保装置牢固。
•连接电气线路:根据电气图纸,连接电气线路,测试电气设备是否正常。
•安装操作台:安装操作台,并进行严格检测,确保操作台功能正常。
•运行调试:完成安装后,进行物料提升机的运行调试,确保设备运行正常。
3. 安全预防措施•严格遵守安全操作规程,佩戴符合要求的安全防护装备。
•操作人员必须经过专业培训,具备相应的操作技能。
•在施工过程中,严禁超负荷操作,确保设备运行安全。
三、拆除方案1. 准备工作在拆除物料提升机之前,需要对设备做好检查,确保拆除过程安全进行。
同时,准备必要的工具和设备,以及人员,确保拆除工作有序进行。
2. 拆除步骤•拆除操作台:先拆除操作台,确保拆卸过程中不会影响其他部件。
•拆除升降座和提升装置:根据拆卸顺序,拆卸升降座和提升装置,注意避免损坏设备。
•拆除立柱和导轨:最后拆除立柱和导轨,确保拆卸过程安全进行。
•设备清理:对拆除后的设备进行清理,确保施工现场整洁。
3. 安全预防措施•拆除过程中,确保操作人员佩戴安全防护装备,注意安全防范。
•拆除操作需谨慎,避免损坏设备和造成人员伤害。
•拆除完成后,需对拆卸设备进行检查,确保设备完好。
四、总结物料提升机的安装和拆除是一项重要的工程施工工作,在施工过程中需要严格按照安装、拆除方案进行操作。
只有确保施工过程安全、有序,才能保证设备的正常运行和使用。
物料提升机安装(拆卸)专项施工方案一、前期准备工作在进行物料提升机的安装(拆卸)之前,需要进行充分的前期准备工作,以确保施工顺利进行。
具体步骤如下:1.确定施工计划:根据设备型号、安装位置等因素制定详细的施工计划,明确施工人员、工具设备和安全措施等内容。
2.准备施工材料和工具:根据施工计划准备所需的施工材料和工具,包括吊装设备、螺栓、电动工具等。
3.安全防护措施:确保施工现场的安全,设置好安全警示标志,配备好必要的防护装备,确保施工人员的安全。
二、物料提升机安装(拆卸)流程1. 安装过程1.确定提升机的安装位置,通风透气且无障碍物影响操作。
2.按照提升机的安装说明书,将提升机各部件逐一拆卸。
3.使用吊装设备将提升机的各部件逐一吊装到相应的位置,注意吊装过程中的平稳与安全。
4.安装提升机的支架,调整支架位置并固定螺栓,确保支架稳固可靠。
5.根据安装说明书,安装提升机的电气设备,并进行接线测试,确保正常。
2. 拆卸过程1.确保提升机停机,并切断电源。
2.拆卸提升机的电气设备,注意保护好电缆线路,避免损坏。
3.使用吊装设备将提升机的各部件逐一拆卸,注意操作时要平稳小心,避免造成伤害。
4.将提升机的各部件分类清点,做好记录,便于日后的装配和维护。
5.清理现场,保持施工现场的整洁。
三、施工安全注意事项1.施工现场人员必须佩戴好安全帽、安全靴等必要的安全防护装备,避免发生人身伤害。
2.使用吊装设备时,要确保设备安全可靠,严格遵守吊装操作规程,避免发生意外。
3.施工现场要设置合适的安全警示标志,确保其他人员不要靠近施工区域。
4.操作人员必须经过专业培训并持有相关证书,确保具有操作提升机的资格和技能。
5.在施工过程中,要密切关注气候变化,遇到恶劣天气时及时停工,确保安全。
四、施工完成后的验收施工完毕后,需进行相关验收工作,确保提升机的安装(拆卸)符合相关标准和规定。
具体验收内容如下:1.对提升机的各部件进行功能测试,确保正常运转。

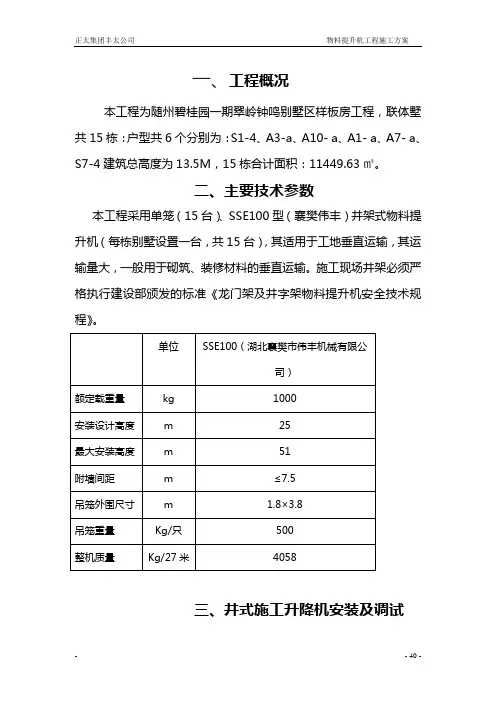

一、工程概况本工程为随州碧桂园一期翠岭钟鸣别墅区样板房工程,联体墅共15栋:户型共6个分别为:S1-4、A3-a、A10- a、A1- a、A7- a、S7-4建筑总高度为13.5M,15栋合计面积:11449.63㎡。
二、主要技术参数本工程采用单笼(15台)、SSE100型(襄樊伟丰)井架式物料提升机(每栋别墅设臵一台,共15台),其适用于工地垂直运输,其运输量大,一般用于砌筑、装修材料的垂直运输。
施工现场井架必须严格执行建设部颁发的标准《龙门架及井字架物料提升机安全技术规程》。
三、井式施工升降机安装及调试(一)、基本要求参与安装、拆卸与调试的人员必须熟悉升降机的性能、结构特点。
安装和拆卸过程中必须专人负责、统一指挥。
1、基础设臵①安装场地应先平整夯实,基础承载力应大于0.08Mpa。
禁止在松土或沉陷的基础上安装。
②基础浇注C20混凝土,厚度不小于300mm,基础表面应平整,水平偏差不大于8mm。
③单笼升降机和拽引机传动型基础图及预埋螺栓、压板按使用说明图三、四、五、六(附后)。
④基础应高出地面50mm以上,以防止底架长期浸没在水里,升降机的横向中心线应与建筑物平行。
2、附墙架设臵①本工程要求井架搭设高度在15.5m.②附墙架撑杆与建筑物埋件采用刚性焊接,吊笼附墙座与附墙杆采用销子联接,并应装好开口销。
③附墙架间距不的大于7.5m,且在建筑物的底层必须设臵组。
升降机架体顶部的自由高度不得大于7.2m。
③架体不得连在脚手架上。
④设臵二道揽风绳。
3、缆风绳的设臵①缆风绳在架体四角同一水平面上对称设臵,与地面成45-60°,其下端采用与钢丝绳拉力相适应的花篮螺丝与地锚拉紧连接,不得拴在树木、电杆等其他物体上,缆风绳直径9.3mm圆股钢丝绳,无接头。
端部应设臵保险环,并用不小于3个与绳径匹配的绳卡固定,绳卡间不小于钢丝绳直径锝倍,绳卡滑鞍应放在受力绳一侧。
锚采用Φ48钢管,数量2根,与钢丝绳受力方向垂直并排设臵,打入地下1.7米,桩顶焊接缆风绳防滑挡块。
物料提升机安装拆除安全施工方案
概述
物料提升机是工业生产中常用的设备,用于垂直提升各种物料。
在安装和拆除物料提升机时,必须严格遵守相关安全规定,以确保施工人员和设备的安全。
本文将就物料提升机安装拆除的安全施工方案进行详细阐述。
安装前准备
在开始安装物料提升机之前,施工人员需要进行以下准备工作: - 确保所有安全设备完好无损,如安全带、安全帽等; - 检查物料提升机各部件是否完整,有无损坏; - 确保施工人员已接受相关安全培训,并了解施工过程中可能出现的风险。
安装步骤
1.清理安装现场,确保周围没有障碍物;
2.将物料提升机各部件安装到位,确保紧固螺栓已牢固拧紧;
3.检查电气连接是否正确,确保电源已断开,避免触电风险;
4.调试物料提升机,确保其运行正常。
拆除程序
1.断开电源,并清空提升机内的物料;
2.卸下物料提升机各部件,注意避免受伤;
3.将各部件整理妥善,存放在指定位置,防止丢失或损坏。
安全注意事项
•施工人员在操作物料提升机时必须穿戴好安全防护装备;
•禁止超载使用物料提升机,避免设备损坏;
•施工现场必须保持清洁,防止发生事故。
总结
物料提升机的安装拆除过程中,安全第一,必须严格执行安全施工方案,确保施工人员和设备的安全。
只有做好安全措施,才能避免意外发生,保障施工工作的顺利进行。
以上是关于物料提升机安装拆除的安全施工方案,希望对相关人员在实际操作中有所帮助。
物料提升机安装与拆卸的规定物料提升机的安装与拆卸是一个相当重要的工作环节,必须按照一定的规定进行操作,以确保安全,避免事故的发生。
下面是物料提升机安装与拆卸的规定,详细说明了安装与拆卸的流程和注意事项。
一、物料提升机安装规定1. 安装前准备工作:(1)物料提升机的安装前,必须认真核对提升机的各项技术指标符合规定。
(2)安装工作现场必须干燥、清洁,没有杂物,不会造成施工障碍,且要确保操作空间充足。
(3)根据提升机的尺寸和重量,选择合适的起重设备和工具。
(4)对于重要设备的安装,必须由经过培训的专业人员进行,且需制定相应的安全施工方案。
2. 提升机底架的安装:(1)安装底架前,必须先确保底架的平整度和垂直度符合规定。
(2)底架的安装必须牢固可靠,采用螺栓或焊接方式固定。
(3)底架的安装中,必须使用符合要求的液压试验方法,确保底架的密封性。
3. 提升机和电气设备的安装:(1)提升机所有的关键零部件和设备必须进行质量检查,确保符合标准要求。
(2)提升机的安装必须按照设备制造商提供的安装说明进行,确保每一步都正确无误。
(3)电气设备的安装必须符合安全规定和电气设备的设计要求,配电线路要严格按照标准进行布线。
4. 安装完成后的检查和试运行:(1)安装完毕后,必须进行全面的检查,确保提升机的各项指标达到设计要求。
(2)进行提升机试运行前,必须检查清理安装现场,排除安全隐患。
(3)试运行时,必须按照设备运行规程进行操作,记录并处理机器可能出现的异常情况。
二、物料提升机拆卸规定1. 拆卸前准备工作:(1)拆卸前,必须全面了解提升机的结构和工作原理,并掌握拆卸顺序和方法。
(2)设备拆卸前,必须切断电源,拆除操作区域内的特殊材料,确保拆卸安全。
(3)拆卸现场必须清理干净,拆卸工具要保持良好状态,确保顺利进行拆卸作业。
2. 拆卸顺序和方法:(1)按照反向顺序进行拆卸,先拆卸上部结构,再拆卸下部结构。
(2)拆卸过程中,必须遵循相关的操作规程和安全规定,使用专业工具进行拆卸。
物料提升机作业安全操作规程模版一、机器保护措施1. 提升机操作前,必须检查机器的保护设施是否完好,如防护罩、安全开关等,确保能够有效地防止工人受伤。
2. 提升机上不能放置任何堵塞物料流动的障碍物,以免造成物料堵塞,导致机器异常运行,甚至故障。
3. 在进行提升机作业过程中,不得私自拆卸或修改机器的任何保护装置,以确保工作的安全可靠性。
二、操作人员安全措施1. 只有经过专门培训并具有相应操作证件的人员,方可进行提升机的操作。
未经培训或无操作证件的人员严禁擅自操作提升机。
2. 操作人员应穿着合适的工作服,严禁穿着松散的衣物,以防被卷入提升机设备中造成伤害。
3. 操作人员须佩戴符合安全要求的安全帽、防护眼镜、防滑鞋等个人防护装备,确保工作期间的人身安全。
4. 操作人员操作提升机时,必须端正坐姿或站姿,保持警觉,并且集中精力,严禁在操作过程中玩手机、聊天等分散注意力的行为。
5. 操作人员在操作提升机前,应检查起重吊具、绳索、传动装置等关键部件是否完好,确保操作过程无隐患。
三、提升机作业前的准备工作1. 在进行提升机作业前,应先检查工作区域是否有障碍物,确保提升机在作业过程中不会受到任何阻碍。
2. 提升机作业前,必须清理相关设备和工作场地的杂物,确保作业环境整洁干净,避免发生意外。
3. 提升机作业前,应对机器进行预操作检查,包括检查电源、液压系统、传动装置等是否正常运行,如发现异常应及时报修。
四、提升机作业过程中的安全注意事项1. 在进行物料提升作业时,应注意物料的重量和稳定性,避免超载和偏心提升,以免发生倾覆或坠落意外。
2. 操作人员应保持与提升机的相对位置,避免身体接触提升机和工作平台等,以免发生夹伤或划伤等伤害。
3. 严禁在提升机上或其周围进行玩耍或嬉戏,以免造成人身伤害或设备故障。
4. 在作业过程中,操作人员应密切观察提升机的运行状态,及时发现异常情况并及时采取措施。
五、应急措施1. 如发生提升机故障或异常情况时,操作人员应立即停止作业,并按照相关安全要求进行报修和处理。
目录一、工程概况 (2)二、编制依据 (2)三、施工准备 (2)1、设备准备 (2)2、人员准备 (3)3、现场技术准备 (3)四、安装程序 (3)1、钢塔基础 (3)2、钢塔的锚固和附墙 (4)3、卷扬机 (4)4、控制电箱的安装 (4)5、钢丝绳的安装与调试 (5)6、卷扬机操作棚 (6)五、安装过程安全技术措施 (6)六、安全防护装置及要求 (6)1、吊笼防护 (6)2、楼层卸料平台防护 (6)3、进料口的防护 (7)七、调试与验收 (7)1、调试 (7)2、验收 (8)八、提升机的维护及保养 (8)九、提升机的管理工作 (9)十、井架拆除 (9)十一、安全防护措施 (10)十二、应急措施 (10)1、应急设备 (11)2、拨打110、119、120电话求救 (11)3、抢救 (11)4、紧急疏散 (11)十三、文明施工 (11)十四、附图 (11)一、工程概况工程名称:华泾镇人民政府改建社区治安设施项目建设单位:上海市徐汇区华泾镇人民政府设计单位:上海广厦建筑设计院有限公司施工单位:上海汇成建设发展有限公司监理单位:上海绿色都市建设监理咨询有限公司华泾镇人民政府改建社区治安设施项目建筑面积为2800㎡。
建筑层数:地上4层.结构高度为16。
5m。
因为施工场地狭窄为了工程材料垂直运输,在主楼南面4—5轴/C轴布置一台SSB100物料提升机(平面图)。
为了施工顺利,安全生产,确保工程质量和施工人员的安全,物料提升机安拆操作更明确,特制定本方案。
二、编制依据《建筑施工高处作业安全技术规范》JGJ80-91《施工现场临时用电安全技术规范》JGJ46—2005《建筑施工安全检查标准》JGJ59-99《建筑机械使用安全技术规程》JGJ33—2001《机械设备安全技术操作规程》Q/BYJ03—2003《施工升降机技术条件》GB/T10054-2005《施工升降机安全规则》GB10055-2007《物料提升机使用说明书》上海小虎机械有限公司三、施工准备1、设备准备本工程的物料提升机选用上海小虎机械有限责任公司生产的自升式物料提升机。
施工物料提升机安装安全要点施工物料提升机是一种用于将施工现场的物料垂直提升的机械设备。
在安装施工物料提升机时,必须要注意安全,以确保设备的正常运行,以及保护操作人员的安全。
以下是施工物料提升机安装的一些安全要点。
1.前期准备工作在安装施工物料提升机之前,必须进行必要的前期准备工作。
首先,要对提升机的设备和工具进行检查,确保其符合安全要求。
其次,要制定详细的安装方案和施工计划,并在安装过程中,严格按照计划进行。
2.选址和基础选址和基础是施工物料提升机安装的重要环节。
选址要选择平坦坚固的地面,并确保地面承受物料提升机的重量。
基础的建造要认真执行设计方案,并严格按照相关标准和规范施工,以确保基础的牢固和稳定。
3.安装过程中的防护措施在施工物料提升机安装过程中,必须做好相关的防护措施,以确保工人的安全。
例如,工人必须佩戴符合要求的防护装备,如安全帽、安全鞋等。
同时,要设置明显的警示标志和安全警示线,确保非相关人员不得进入施工现场。
4.设备安装与调试施工物料提升机的设备安装和调试要由专业的施工人员进行,并且必须符合相关的操作规程。
在安装过程中,要确保设备的各个部分按照正确的顺序和方法进行安装,并进行必要的检查和调试,以确保其正常运行。
同时,要对设备进行负荷测试,以确保设备的承载能力达到要求。
5.安全操作规程安装施工物料提升机后,必须要制定详细的安全操作规程,并向操作人员进行培训,确保他们了解并遵守相关的安全规定。
操作人员要严格按照操作规程进行操作,不得擅自改变设备的参数和运行状态。
同时,要定期进行设备的检查和维护,及时消除安全隐患。
6.紧急情况处置在安装施工物料提升机时,必须要针对可能出现的紧急情况进行预案制定。
例如,要设置紧急停机按钮,并确保操作人员了解并掌握其使用方法。
同时,要设置合适的逃生通道,并进行相应的标识,以便在发生紧急情况时,人员能够迅速撤离。
7.合理使用和维护在施工物料提升机的使用和维护过程中,要合理使用,并定期进行设备的检查和维护。
物料提升机专项安全施工方案(1)一、前言物料提升机是工业生产中常用的设备,用于垂直或近垂直方向的物料提升和输送。
在使用过程中,尤其是施工过程中,必须高度重视安全问题,以确保工作人员的生命安全和设备的正常运行。
本文将针对物料提升机的施工安全进行探讨,提出专项安全施工方案。
二、施工前安全准备1.人员准备–安排经过培训的操作人员进行作业,确保操作人员熟悉设备使用方法和安全操作规程。
–分配足够数量的操作人员,根据工程需要分工协作,避免一个人独自操作。
2.设备准备–确保物料提升机处于正常工作状态,各部件齐全完好,不存在异常声音或异味。
–对设备进行检查和保养,保证润滑油充足,传动链条松紧适中。
3.施工区域准备–设置施工现场警示标志,划定作业区域,保证周边安全通道通畅。
–清理施工现场杂物和易燃易爆物品,保持干净整洁。
三、施工过程安全措施1.操作步骤–操作人员应按照标准操作程序进行作业,禁止越权操作。
–物料提升机运行过程中,严禁站在提升机下方或作业区域内。
–作业过程中应保持警觉,随时注意周围环境变化,发现异常立即停机检查。
2.应急预案–制定完善的应急预案,包括设备故障、人员受伤等情况的处理措施。
–配备必要的急救设备和物资,做好现场急救准备。
四、施工后安全工作1.设备保养–施工结束后对物料提升机进行清洁和保养,定期进行润滑和检查。
–对设备进行定期维护保养,延长设备使用寿命。
2.总结反馈–进行施工安全工作总结,分析问题和不足之处,及时调整安全管理措施。
–定期组织安全培训和演练,加强操作人员的安全意识和技能。
五、结语物料提升机在工业生产中具有重要作用,但安全问题同样不容忽视。
专项安全施工方案的制定和执行,可以有效降低事故发生的风险,保障工作人员的安全和生产设备的正常运行。
只有将安全放在首位,才能实现长期稳定的生产运行。
编订:__________________
单位:__________________
时间:__________________
提升机安拆方案及安全措
施(正式)
Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.
Word格式 / 完整 / 可编辑
文件编号:KG-AO-7786-29 提升机安拆方案及安全措施(正式)
使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、施工组织
1、安装拆卸施工总指挥:
岗位职责:按施工组织方案负责人、机、物调配工作,对外协作工作,指挥施工人员按顺序施工,遵守安全技术操作规程,保证安全作业。
2、安全总负责人:
岗位职责:负责全部安装拆卸施工过程中的安全监控工作。
3、高空作业负责人:
岗位职责:听从指挥,并负责高空作业中的指挥协调监督及安全工作。
4、地面工作负责人:
岗位职责:负责地面工作按安装顺序摆放,场地平整,道路畅通,无障碍物,提供可行的技术数据,
并做好技术交底工作。
5、技术负责人:
岗位职责:负责提升机装拆施工过程中技术工作及资料的管理,记录原始数据,提供各种安装数据,并做好技术交底工作。
6、作业人员:
岗位职责:听从指挥,遵守安全操作规程,严格按施工方案要求进行分工协作,紧密配合,作业中严肃认真,集中思想,即要大胆,更要细心,确保安全按时完成任务。
二、技术交底及工具、其它准备:
1、技术数据交底:
a、底座:设置在砂石垫层上,即定部位;
b、电机做相应的固定;
2、所需工具:
a、榔头3把、扳手3把
b、撬棍2把、卡丝钳1把、钢丝绳2根
3、其它配合装备:塔吊协助吊标准节。
三、安装或拆卸前的准备工作:
A、安装准备:
○1安装与拆卸作业前,应根据现场工作条件及设备情况编制作业方案,对作业人员进行技术交底,确定指挥人员划定安全警戒区并设监护人员,排除作业障碍。
○2提升机架体实际安装高度不得超出设计所允许的最大高度。
B、安装前的检查:
○1金属构件的成套性和完整性
○2提升机构是否完整良好
○3电气设备是否齐全可靠
○4基本位置和做法是否符合要求
○5地锚位置附墙架(连墙杆)连接埋件的位置是否正确,埋设是否牢靠。
○6提升机周围环境条件有无影响作业安全的因素,尤其是揽风绳是否跨越或靠近外电线路以及其它架空输电线路,必须靠近时保证最小安全距离,并采
取相应的安全防护措施。
C、安装:
1、架体安装
○1安装架体时应先将地梁与基础连接牢固,每安装两个标准节(一般不大于8米)应采取临时支撑或临时揽风绳固定,并进行初校正,在确认稳固时方可继续作业。
○2安装龙门架时,两边立柱应交替进行,每安装两节除将单肢柱进行临时固定外,尚应将两立柱横向连接成一体。
○3利用建筑物向内井道做架体时,各楼层进斜口处的停靠门必须与司机操作处装设二层层站标志灯进行联锁,阴暗处应装照明。
○4架体各接点的螺栓必须紧固,螺栓应符合孔径要求,严禁扩孔和开孔,更不得漏装或以铅丝代替。
○5装设摇臂扒杆时,应符合下列要求:
a、扒杆不得装在架体自由端处。
b、扒杆底座应高出工作面,其顶部不得高出架体。
c、扒杆应安装保险钢丝绳,起重吊钩应装设限位
装置。
d、扒杆与水平夹角应在45度至70度之间,转向时不得碰到揽风绳。
e、随工作面升高扒杆需要重新安装时,其下方的其它作业应暂时停止。
6、卷扬机安装:
a、卷扬机应安装在平整结实的位置上,以远离危险作业区,视线应良好,因施工条件限制,卷扬机安装位置距施工作业较近时,其操作棚的顶部应按防护棚的要求搭设。
b、固定卷扬机的锚桩应牢固可靠,不得以树木、电杆代替锚桩。
c、当钢丝绳在卷扬筒中间位置时,架体底部的导向滑轮应与卷筒轴心垂直,否则应设置辅助导向滑轮,并用地锚钢丝绳栓固。
d、提升钢丝绳运行中应架起,使之不拖地面和被水浸泡,必须穿越主要干道时,应挖沟槽并加保护措施,严禁在钢丝绳穿行公共区域内堆放物料。
D、安装后使用前的验收:
1龙门架、井架、物料提升机整机安装完毕,在正式使用前应进行试运转和验收工作。
2验收工作由机械设备部门组织现场施工工长、机械员、安装人员、班组长、机操员、专职安装员检查参加,填写验收记录表,作出检查验收结论意见,检查验收人员签字合格后方可使用。
E、拆卸:
1、拆卸前检查:
a、查看提升机与建筑物的连接情况,特别是有无与脚手架连接的现象。
b、查看提升机架体有无其它牵拉物。
c、临时揽风绳及地锚的设置情况。
d、架体或地梁与基础的连接情况。
2、拆装程序:
a、解除起开钢丝绳。
b 、拆除吊篮及附属配套设施。
c 、增设必要的临死支撑和揽风绳。
d 、拆除天梁
e、拆除架体柱。
F、拆除过程注意事项:
1、在拆除揽风绳或附墙体架前,应先设置临时揽风绳或支撑,确保架体的自由高度,不得大于2个保准节。
2、拆除龙门架的天梁前,应先分别对两立柱采取稳固措施,保证单柱的稳定。
3、拆除作业中,严禁从高处向下抛物件。
4、拆除作业宜在白天进行,夜间作业应有良好的照明,因故中断时,应采取临时稳固措施。
