楼地面羊毛地毯铺设施工工艺
- 格式:doc
- 大小:31.00 KB
- 文档页数:7

地面方块地毯铺设工程施工方案及工艺方法一、工程概述地面方块地毯铺设工程是指在室内地面进行地毯铺设,以实现装饰和保温的目的。
本文将介绍地面方块地毯铺设工程的施工方案及工艺方法。
二、施工准备1. 工具准备:铺设地毯所需的工具包括地毯切割刀、刷子、量尺、胶带、刷漆器、橡胶块等工具。
2. 材料准备:准备好地毯、胶水、地毯胶带、螺丝等材料。
3. 基层处理:在施工前,需要对地面进行基层处理,确保地面平整、干燥、清洁,并处理好地面上的凸起或不平整的部分。
三、施工步骤1. 测量铺设位置:使用量尺对地面进行测量,确定地毯的铺设位置和尺寸。
根据测量结果,确定地毯的具体尺寸和形状。
2. 切割地毯:根据测量结果,使用地毯切割刀将地毯按照需要的尺寸进行切割。
切割时要确保边缘整齐,以便与其他地毯拼接。
3. 铺设地毯:在地面上涂抹胶水,并将地毯逐块铺设上去。
确保地毯与地面完全贴合。
使用橡胶块将地毯的边缘进行压实。
4. 拼接地毯:如果需要拼接地毯,将两个地毯边缘对齐,并使用地毯胶带将两个地毯连接起来。
确保拼接处平整、牢固。
5. 固定地毯:如果需要固定地毯,可以使用螺丝将地毯固定在地面上。
在固定地毯时,要注意螺丝的长度,确保不会损坏地面。
四、施工注意事项1. 施工环境:施工时要确保施工环境通风良好,温度适宜。
避免在潮湿或温度过高的环境下施工。
2. 地面处理:在施工前对地面进行充分的处理,确保地面平整、干燥、清洁,以提供良好的铺设条件。
3. 规范施工:按照设计要求和相关标准进行施工,确保地毯铺设质量符合要求。
4. 定期维护:地毯铺设完成后,要进行定期的清洁和维护,以延长地毯的使用寿命。
五、验收标准1. 地毯铺设质量:地毯铺设质量符合设计要求,边缘平整、牢固,无明显的开裂、损坏或起泡现象。
2. 地毯颜色和图案:地毯颜色和图案与设计要求一致。
3. 清洁度:地毯铺设完成后,地面清洁、整洁,无灰尘、杂物和胶水残留。
六、工艺方法改进为了提高地面方块地毯铺设工程的效率和质量,可以采取以下几个工艺方法改进措施:1. 现场加工:可以将地毯切割工作提前在工厂完成,减少现场切割的工作量,提高施工效率。

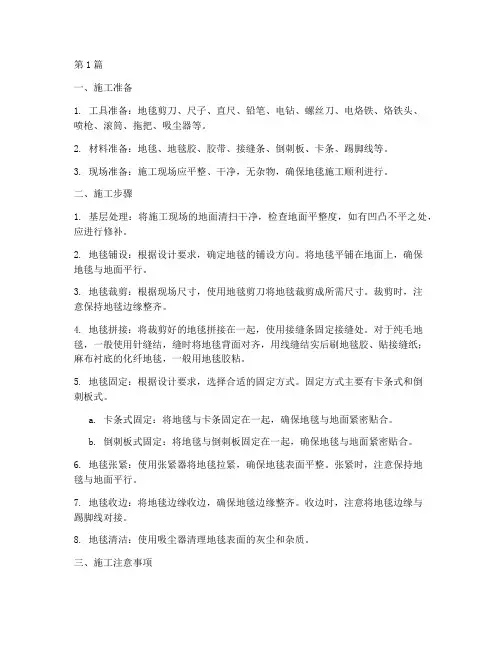

第1篇一、施工准备1. 工具准备:地毯剪刀、尺子、直尺、铅笔、电钻、螺丝刀、电烙铁、烙铁头、喷枪、滚筒、拖把、吸尘器等。
2. 材料准备:地毯、地毯胶、胶带、接缝条、倒刺板、卡条、踢脚线等。
3. 现场准备:施工现场应平整、干净,无杂物,确保地毯施工顺利进行。
二、施工步骤1. 基层处理:将施工现场的地面清扫干净,检查地面平整度,如有凹凸不平之处,应进行修补。
2. 地毯铺设:根据设计要求,确定地毯的铺设方向。
将地毯平铺在地面上,确保地毯与地面平行。
3. 地毯裁剪:根据现场尺寸,使用地毯剪刀将地毯裁剪成所需尺寸。
裁剪时,注意保持地毯边缘整齐。
4. 地毯拼接:将裁剪好的地毯拼接在一起,使用接缝条固定接缝处。
对于纯毛地毯,一般使用针缝结,缝时将地毯背面对齐,用线缝结实后刷地毯胶、贴接缝纸;麻布衬底的化纤地毯,一般用地毯胶粘。
5. 地毯固定:根据设计要求,选择合适的固定方式。
固定方式主要有卡条式和倒刺板式。
a. 卡条式固定:将地毯与卡条固定在一起,确保地毯与地面紧密贴合。
b. 倒刺板式固定:将地毯与倒刺板固定在一起,确保地毯与地面紧密贴合。
6. 地毯张紧:使用张紧器将地毯拉紧,确保地毯表面平整。
张紧时,注意保持地毯与地面平行。
7. 地毯收边:将地毯边缘收边,确保地毯边缘整齐。
收边时,注意将地毯边缘与踢脚线对接。
8. 地毯清洁:使用吸尘器清理地毯表面的灰尘和杂质。
三、施工注意事项1. 施工过程中,注意保持地毯表面的平整度,避免出现皱褶、起鼓等现象。
2. 地毯拼接时,注意接缝处的处理,确保接缝处整洁美观。
3. 地毯固定时,确保地毯与地面紧密贴合,避免出现松动现象。
4. 地毯清洁时,注意不要使用硬物擦拭,以免损坏地毯表面。
5. 施工过程中,注意施工现场的安全,确保施工人员的人身安全。
四、验收标准1. 地毯表面平整,无皱褶、起鼓等现象。
2. 地毯拼接处整齐美观,无明显接缝痕迹。
3. 地毯固定牢固,无松动现象。
4. 地毯边缘整齐,与踢脚线对接紧密。

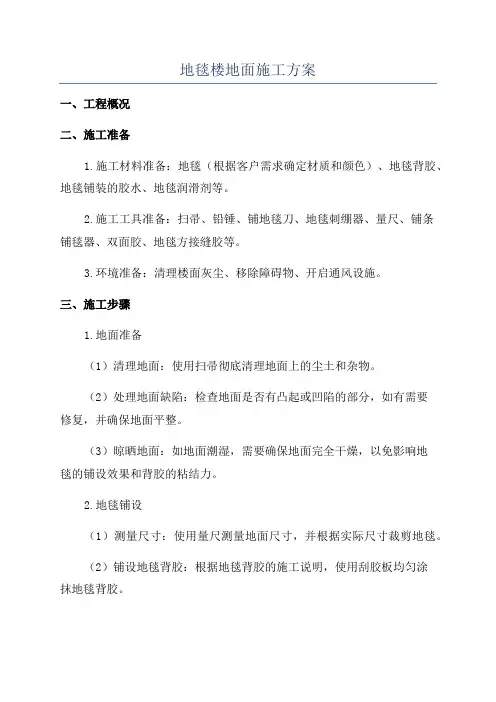

地毯楼地面施工方案一、工程概况二、施工准备1.施工材料准备:地毯(根据客户需求确定材质和颜色)、地毯背胶、地毯铺装的胶水、地毯润滑剂等。
2.施工工具准备:扫帚、铅锤、铺地毯刀、地毯刺绷器、量尺、铺条铺毯器、双面胶、地毯方接缝胶等。
3.环境准备:清理楼面灰尘、移除障碍物、开启通风设施。
三、施工步骤1.地面准备(1)清理地面:使用扫帚彻底清理地面上的尘土和杂物。
(2)处理地面缺陷:检查地面是否有凸起或凹陷的部分,如有需要修复,并确保地面平整。
(3)晾晒地面:如地面潮湿,需要确保地面完全干燥,以免影响地毯的铺设效果和背胶的粘结力。
2.地毯铺设(1)测量尺寸:使用量尺测量地面尺寸,并根据实际尺寸裁剪地毯。
(2)铺设地毯背胶:根据地毯背胶的施工说明,使用刮胶板均匀涂抹地毯背胶。
(3)铺设地毯:将地毯放置在胶水上,确保地毯与地面完全贴合,校准地毯位置并确保无气泡存在。
(4)修整边界:使用剪刀或地毯刺绷器修整地毯边界,使其与墙面、地角贴合紧密。
3.固定地毯(1)地毯方接缝:如有需要,使用地毯方接缝器将多块地毯的接缝处固定牢固。
(2)地毯刺绷器固定:使用地毯刺绷器将地毯进行固定,确保地毯牢固不易移动。
(3)施加压力:使用铅锤对地毯进行轻轻敲击,以确保地毯与地面贴合。
(4)修整细节:对于特殊位置如门槛、窗户等,需要进行细节修整,确保地毯完美贴合。
四、安全注意事项1.施工现场必须保持通风良好,以减少涂胶和胶水的气味,防止对工人和建筑造成伤害。
2.在施工过程中,要注意工人身体的健康,避免长时间接触胶水、润滑剂等化学物质。
3.工人在施工过程中应穿戴好防护设备,如手套、口罩等,以避免对皮肤和呼吸系统的伤害。
4.在施工过程中,禁止吸烟和明火操作,防止涂胶和胶水燃烧引发火灾。
以上是地毯楼地面施工方案的主要内容,通过科学规划和精细施工,可以确保地毯的质量和使用寿命。
在施工过程中,要注重安全,并按照规范操作,以提高施工效率和质量。
楼地面工程施工工艺一、地毯铺设1、选材要求:根据不同房间的功能档次,以业主认可的设计样板进行选购。
材料规格型号必须符合设计要求,质量符合国家有关标准规定,且“三证”齐全。
2、施工程序不固定式:3、各工序施工技术要点固定式:清理基层:地面及其它质量保证项目符合验评标准,地面干燥,含水率不得大于8%。
酥松、起砂、起灰、凹凸不平、油渍、潮湿地面必须返工。
裁割:按房间尺寸加长2CM 下料,地毯宽度扣去地毯边缘后计算,在背面弹线。
大面积用裁边机,小面积用裁刀,从背面裁切,圈绒地毯从环毛的中间切开,割绒地毯使切口绒毛整齐,卷起编号。
固定:先在离踢脚板8MM 处,用水泥钉按中距300-400MM 将倒刺板用200MMX24-25MMX4-6MM 的三夹板条,板上钉两排斜铁钉。
门口地毯固定和收口,在门框下的地面处,采用厚2MM 左右的铝合金门口压条,将21MM 面用螺钉固定在地面内,再将地毯毛边塞入18MM 的口内,将压片敲下压紧地毯。
外门口或地毯与其它材的相接处,则采用铝合金“L”型倒刺条或其它铝压条。
缝合:纯毛地毯缝合有二种类方法:一是在背面对齐按缝,用直针缝线缝合,在缝合处涂刷5-6CM 宽的白胶,粘贴牛皮纸或白布条(也可是塑料胶纸带)正面用弯针在接缝处做绒毛密实的缝合,表面不显拼缝。
二是粘接接缝,一般用于有麻布衬花的化纤地毯,弹线,铺带,胶剂涂粘,对好粘平,熨烫,辗压平实。
铺设:地毯就位后先固定一边,用大撑子扒齿抓住地面,通过杠杆伸缩将地毯张拉平整。
也可先将地毯一条长边固定在倒刺板上,再将毛边塞入踢脚板下空隙内,用小地毯撑子置于地毯上用手压住撑子用膝盖顶住撑子胶垫。
由一个方向向另一方向推移,地毯拉平拉直,固定在倒刺板上。
修整清洁:铺设完毕,将多余部分除掉,收口条固定,粘贴固定分满刷与部分刷两种,人流多的地面满刷,人流少的房间摆物地面的可部分刷,用油刷将地板胶涂刷地面,静停5-10MIN,待胶液溶剂挥发后,即可铺地毯。

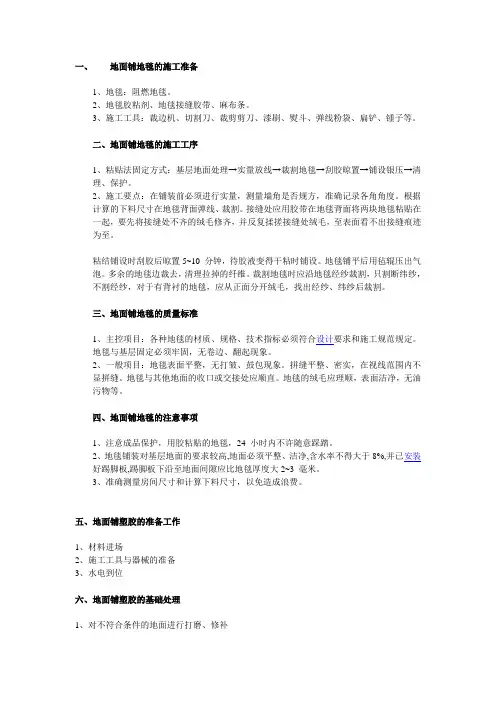

一、地面铺地毯的施工准备1、地毯:阻燃地毯。
2、地毯胶粘剂、地毯接缝胶带、麻布条。
3、施工工具:裁边机、切割刀、裁剪剪刀、漆刷、熨斗、弹线粉袋、扁铲、锺子等。
二、地面铺地毯的施工工序1、粘贴法固定方式:基层地面处理→实量放线→裁割地毯→刮胶晾置→铺设银压→清理、保护。
2、施工要点:在铺装前必须进行实量,测量墙角是否规方,准确记录各角角度。
根据计算的下料尺寸在地毯背面弹线、裁割。
接缝处应用胶带在地毯背面将两块地毯粘贴在一起,要先将接缝处不齐的绒毛修齐,并反复揉搓接缝处绒毛,至表面看不出接缝痕迹为至。
粘结铺设时刮胶后晾置5~10 分钟,待胶液变得干粘时铺设。
地毯铺平后用毡辊压出气泡。
多余的地毯边裁去,清理拉掉的纤维。
裁割地毯时应沿地毯经纱裁割,只割断纬纱,不割经纱,对于有背衬的地毯,应从正面分开绒毛,找出经纱、纬纱后裁割。
三、地面铺地毯的质量标准1、主控项目:各种地毯的材质、规格、技术指标必须符合设计要求和施工规范规定。
地毯与基层固定必须牢固,无卷边、翻起现象。
2、一般项目:地毯表面平整,无打皱、鼓包现象。
拼缝平整、密实,在视线范围内不显拼缝。
地毯与其他地面的收口或交接处应顺直。
地毯的绒毛应理顺,表面洁净,无油污物等。
四、地面铺地毯的注意事项1、注意成品保护,用胶粘贴的地毯,24 小时内不许随意踩踏。
2、地毯铺装对基层地面的要求较高,地面必须平整、洁净,含水率不得大于8%,并已安装好踢脚板,踢脚板下沿至地面间隙应比地毯厚度大2~3 毫米。
3、准确测量房间尺寸和计算下料尺寸,以免造成浪费。
五、地面铺塑胶的准备工作1、材料进场2、施工工具与器械的准备3、水电到位六、地面铺塑胶的基础处理1、对不符合条件的地面进行打磨、修补2、清扫场地七、放线:先确定四条曲直分界线,在运动场地的直断面放线,标线应以鲜艳色彩为宜,以曲直分界线为基准,放出内沿施工线,然后由内向外依次放出各施工线。
八、材料打磨:将塑胶材料(底部朝上)自然摊铺在地面,使用打磨机对底层表面进行打磨。

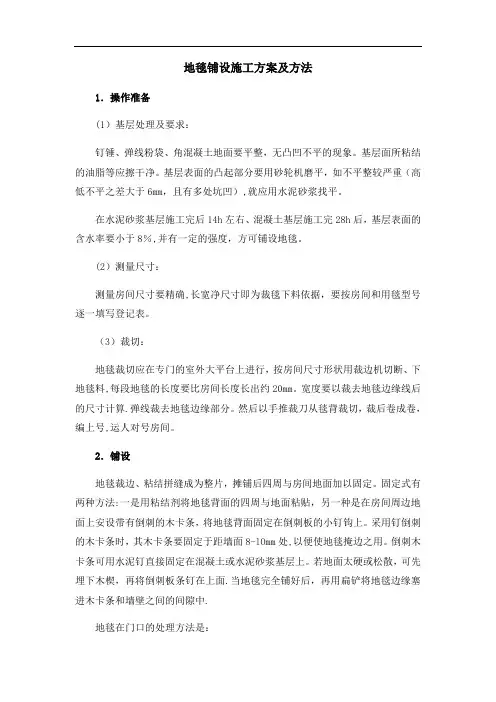

地毯铺设施工方案及方法1.操作准备(1)基层处理及要求:钉锤、弹线粉袋、角混凝土地面要平整,无凸凹不平的现象。
基层面所粘结的油脂等应擦干净。
基层表面的凸起部分要用砂轮机磨平,如不平整较严重(高低不平之差大于6mm,且有多处坑凹),就应用水泥砂浆找平。
在水泥砂浆基层施工完后14h左右、混凝土基层施工完28h后,基层表面的含水率要小于8%,并有一定的强度,方可铺设地毯。
(2)测量尺寸:测量房间尺寸要精确,长宽净尺寸即为裁毯下料依据,要按房间和用毯型号逐一填写登记表。
(3)裁切:地毯裁切应在专门的室外大平台上进行,按房间尺寸形状用裁边机切断、下地毯料,每段地毯的长度要比房间长度长出约20mm。
宽度要以裁去地毯边缘线后的尺寸计算.弹线裁去地毯边缘部分。
然后以手推裁刀从毯背裁切,裁后卷成卷,编上号,运人对号房间。
2.铺设地毯裁边、粘结拼缝成为整片,摊铺后四周与房间地面加以固定。
固定式有两种方法:一是用粘结剂将地毯背面的四周与地面粘贴,另一种是在房间周边地面上安设带有倒刺的木卡条,将地毯背面固定在倒刺板的小钉钩上。
采用钉倒刺的木卡条时,其木卡条要固定于距墙面8-lOmm处,以便使地毯掩边之用。
倒刺木卡条可用水泥钉直接固定在混凝土或水泥砂浆基层上。
若地面太硬或松散,可先埋下木楔,再将倒刺板条钉在上面.当地毯完全铺好后,再用扁铲将地毯边缘塞进木卡条和墙壁之间的间隙中.地毯在门口的处理方法是:地毯应在门扇下的中部收口。
为避免门口处的地毯被踢起在门口需加一条铝合金收口条,收口条内有倒钩扣牢地毯。
安装时先将铝合金收口条用螺钉在门口需加一条铝合金收口条,收口条内有倒钩扣牢地毯.安装时先将铝合金收口条用螺钉固定在地面上,再将地毯插入其内,将收口条上盖轻轻敲下压住地毯面.。

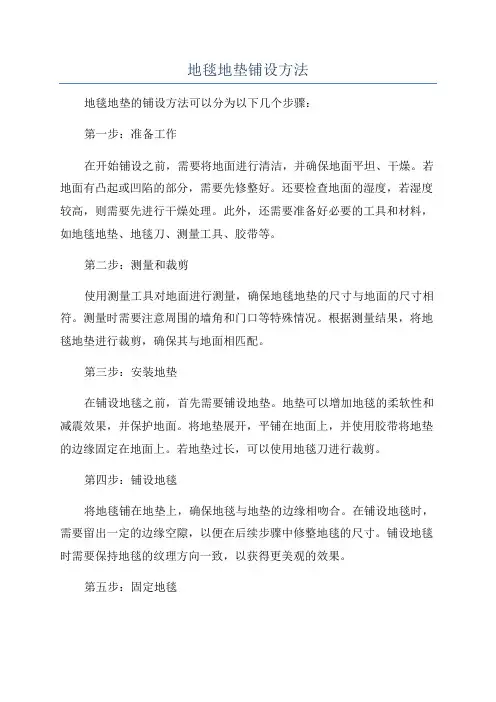

地毯地垫铺设方法地毯地垫的铺设方法可以分为以下几个步骤:第一步:准备工作在开始铺设之前,需要将地面进行清洁,并确保地面平坦、干燥。
若地面有凸起或凹陷的部分,需要先修整好。
还要检查地面的湿度,若湿度较高,则需要先进行干燥处理。
此外,还需要准备好必要的工具和材料,如地毯地垫、地毯刀、测量工具、胶带等。
第二步:测量和裁剪使用测量工具对地面进行测量,确保地毯地垫的尺寸与地面的尺寸相符。
测量时需要注意周围的墙角和门口等特殊情况。
根据测量结果,将地毯地垫进行裁剪,确保其与地面相匹配。
第三步:安装地垫在铺设地毯之前,首先需要铺设地垫。
地垫可以增加地毯的柔软性和减震效果,并保护地面。
将地垫展开,平铺在地面上,并使用胶带将地垫的边缘固定在地面上。
若地垫过长,可以使用地毯刀进行裁剪。
第四步:铺设地毯将地毯铺在地垫上,确保地毯与地垫的边缘相吻合。
在铺设地毯时,需要留出一定的边缘空隙,以便在后续步骤中修整地毯的尺寸。
铺设地毯时需要保持地毯的纹理方向一致,以获得更美观的效果。
第五步:固定地毯使用胶带或者特殊的地毯粘合剂,将地毯固定在地面上。
固定地毯时需要注意胶带或粘合剂不要过分压实,以免损坏地面。
同时要确保地毯固定牢固,不会产生起皱或滑动的情况。
第六步:修整地毯将地毯的边缘修整整齐,确保地毯与墙角或门口等特殊位置相吻合。
可以使用地毯刀进行修整,并将多余的地毯裁剪掉。
修整地毯时要小心操作,以免划伤地面或造成其他损坏。
第七步:清理铺设完成后,需要对地毯进行清理。
可以使用吸尘器或者地毯刷等工具,将地毯上的灰尘和杂物进行清理,使地毯保持干净整洁。
以上便是地毯地垫铺设的基本步骤。
在具体操作过程中,需要注意安全事项,确保操作过程中不会对人或物造成伤害。
此外,也要根据地面材质和地毯类型的不同,选择合适的铺设方法和工具,以获得最佳的效果。

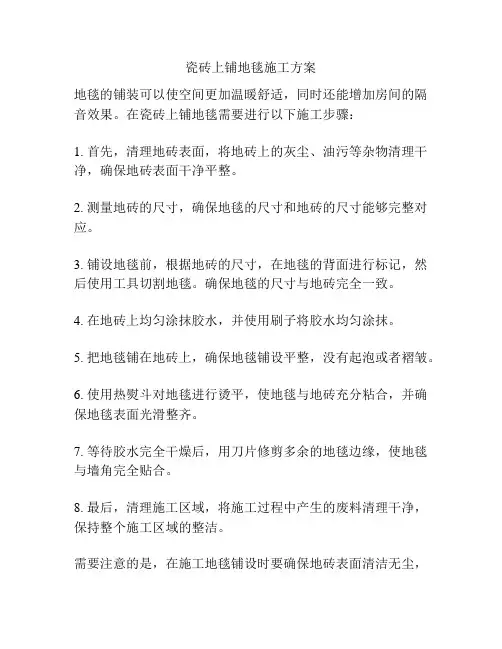

瓷砖上铺地毯施工方案
地毯的铺装可以使空间更加温暖舒适,同时还能增加房间的隔音效果。
在瓷砖上铺地毯需要进行以下施工步骤:
1. 首先,清理地砖表面,将地砖上的灰尘、油污等杂物清理干净,确保地砖表面干净平整。
2. 测量地砖的尺寸,确保地毯的尺寸和地砖的尺寸能够完整对应。
3. 铺设地毯前,根据地砖的尺寸,在地毯的背面进行标记,然后使用工具切割地毯。
确保地毯的尺寸与地砖完全一致。
4. 在地砖上均匀涂抹胶水,并使用刷子将胶水均匀涂抹。
5. 把地毯铺在地砖上,确保地毯铺设平整,没有起泡或者褶皱。
6. 使用热熨斗对地毯进行烫平,使地毯与地砖充分粘合,并确保地毯表面光滑整齐。
7. 等待胶水完全干燥后,用刀片修剪多余的地毯边缘,使地毯与墙角完全贴合。
8. 最后,清理施工区域,将施工过程中产生的废料清理干净,保持整个施工区域的整洁。
需要注意的是,在施工地毯铺设时要确保地砖表面清洁无尘,
胶水均匀涂抹,地毯铺设平整,烫平处理完全,以确保地毯与地砖的牢固粘合。
此外,施工完成后要进行清理,确保施工区域整洁干净。
同时,施工过程中要注意安全,避免意外发生。

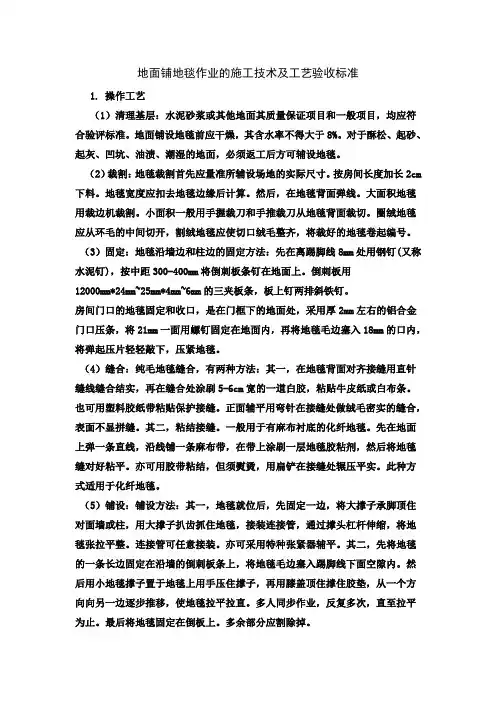

地面铺地毯作业的施工技术及工艺验收标准1. 操作工艺(1)清理基层:水泥砂浆或其他地面其质量保证项目和一般项目,均应符合验评标准。
地面铺设地毯前应干燥,其含水率不得大于8%。
对于酥松、起砂、起灰、凹坑、油渍、潮湿的地面,必须返工后方可辅设地毯。
(2)裁割:地毯裁割首先应量准所辅设场地的实际尺寸。
按房间长度加长2cm 下料。
地毯宽度应扣去地毯边缘后计算。
然后,在地毯背面弹线。
大面积地毯用裁边机裁割。
小面积一般用手握裁刀和手推裁刀从地毯背面裁切。
圈绒地毯应从环毛的中间切开,割绒地毯应使切口绒毛整齐,将裁好的地毯卷起编号。
(3)固定:地毯沿墙边和柱边的固定方法:先在离踢脚线8mm处用钢钉(又称水泥钉),按中距300-400mm将倒刺板条钉在地面上。
倒刺板用12000mm*24mm~25mm*4mm~6mm的三夹板条,板上钉两排斜铁钉。
房间门口的地毯固定和收口,是在门框下的地面处,采用厚2mm左右的铝合金门口压条,将21mm一面用螺钉固定在地面内,再将地毯毛边塞入18mm的口内,将弹起压片轻轻敲下,压紧地毯。
(4)缝合:纯毛地毯缝合,有两种方法:其一,在地毯背面对齐接缝用直针缝线缝合结实,再在缝合处涂刷5-6cm宽的一道白胶,粘贴牛皮纸或白布条。
也可用塑料胶纸带粘贴保护接缝。
正面辅平用弯针在接缝处做绒毛密实的缝合,表面不显拼缝。
其二,粘结接缝。
一般用于有麻布衬底的化纤地毯。
先在地面上弹一条直线,沿线铺一条麻布带,在带上涂刷一层地毯胶粘剂,然后将地毯缝对好粘平。
亦可用胶带粘结,但须熨烫,用扁铲在接缝处辗压平实。
此种方式适用于化纤地毯。
(5)铺设:铺设方法:其一,地毯就位后,先固定一边,将大撑子承脚顶住对面墙或柱,用大撑子扒齿抓住地毯,接装连接管,通过撑头杠杆伸缩,将地毯张拉平整。
连接管可任意接装。
亦可采用特种张紧器辅平。
其二,先将地毯的一条长边固定在沿墙的倒刺板条上,将地毯毛边塞入踢脚线下面空隙内。
然后用小地毯撑子置于地毯上用手压住撑子,再用膝盖顶住撑住胶垫,从一个方向向另一边逐步推移,使地毯拉平拉直。
第1篇一、概述地毯铺设工程施工标准是针对地毯铺设过程中的技术要求、施工工艺、质量控制等方面制定的一系列规范,旨在确保地毯铺设工程的质量、安全、美观和耐用性。
以下为地毯铺设工程施工标准的主要内容:二、施工准备1. 材料准备:选用符合设计要求的地毯、地毯胶粘剂、地毯接缝胶带、麻布条、衬垫、倒刺钉板条等材料。
2. 工具准备:地毯切割机、胶枪、毛刷、铲刀、直尺、卷尺、毡辊、剪刀、清洁工具等。
3. 人员准备:施工人员应具备地毯铺设施工技能,了解施工标准和操作流程。
三、施工工艺1. 施工流程:基层地面处理、实量放线、裁割地毯、刮胶晾置、铺设、清理保护。
2. 施工要点:(1)基层地面处理:确保地面平整、干净、干燥,无油污、松动等缺陷。
(2)实量放线:测量墙角规方,记录各角角度,根据计算尺寸在地毯背面弹线、裁割。
(3)接缝处理:使用胶带在地毯背面粘贴两块地毯,修齐绒毛,揉搓至表面看不出接缝痕迹。
(4)粘结铺设:刮胶晾置5~10分钟,待胶液干粘后铺设地毯。
(5)地毯铺平:用毡辊压出气泡,确保地毯平整。
(6)多余地毯边裁去,清理拉掉的纤维。
(7)地毯收口:与其他地面交接处顺直,确保美观。
四、质量控制1. 主控项目:(1)地毯材质、规格、技术指标应符合设计要求和施工规范。
(2)地毯与基层固定牢固,无卷边、翻起现象。
2. 一般项目:(1)地毯表面平整,无打皱、鼓包现象。
(2)拼缝平整、密实,在视线范围内不显拼缝。
(3)地毯与其他地面的收口或交接处顺直。
(4)地毯绒毛理顺,表面洁净,无油污物等。
五、施工注意事项1. 铺设地毯前,应确保地面干燥、平整。
2. 铺设过程中,注意避免污染地毯。
3. 铺设完毕后,及时清理现场,确保地面整洁。
4. 遇到问题,及时与相关部门沟通解决。
5. 施工过程中,注意安全,遵守操作规程。
六、验收标准1. 材料质量符合设计要求,有出厂合格证明。
2. 施工工艺符合规范要求,施工质量合格。
3. 地毯铺设平整,无破损、污染。
(完整版)地毯自流平地面施工方案地毯自流平地面施工方案方案概述:本文档旨在提供一份完整的地毯自流平地面施工方案,以确保工程的顺利进行和质量的保证。
1. 施工材料准备:- 地毯自流平材料:根据施工区域的要求选择适当的地毯自流平材料,并确保材料质量符合相关标准。
- 砂浆:选择符合要求的砂浆,用于地面的平整和修补。
- 工具:准备必要的工具,包括搅拌机、水桶、扫帚、滚筒刷等。
2. 施工准备:- 清理地面:彻底清理施工区域的地面,确保其平整、干净,无污垢和障碍物。
- 防水处理:如有需要,对施工区域进行适当的防水处理,确保地面的防潮性能。
- 进行基础处理:如有需要,对地面进行修补和平整,确保其符合施工要求。
3. 施工步骤:- 搅拌地毯自流平材料:按照材料说明书中的比例和方法,将地毯自流平材料与水进行充分搅拌,确保形成均匀的混合物。
- 进行地面涂抹:使用搅拌好的地毯自流平材料,倒入施工区域,然后使用滚筒刷将材料均匀涂抹在地面上。
- 等待固化:根据材料说明书上的固化时间,等待地毯自流平材料固化完成。
- 检查和修补:对施工后的地面进行检查,如有需要,进行必要的修补工作,确保地面的平整度和质量。
4. 完工保养:- 避免负重:在地毯自流平材料固化后,避免在地面上施加过重的负载,以免影响地面的质量。
- 清洁保养:定期清洁和维护地面,保持其干净、整洁,并避免使用有损地面表面的清洁剂和工具。
方案总结:本地毯自流平地面施工方案提供了一套简单明了的步骤,以确保地面施工的顺利进行和质量的保证。
在施工过程中,注意选择合适的材料、进行适当的准备和处理,并严格按照步骤进行施工和保养,以达到最佳的施工效果和地面质量。
地毯铺装施工技术要点1.地毯对花拼接应按毯面绒毛和织纹走向的同一方向拼接。
2.当使用张紧器伸展地毯时,用力方向应呈v字形,应由地毯中心向四周展开。
3.当使用倒刺板固定地毯时,应沿房间四周将倒刺板与基层固定牢固。
4.地毯铺装方向,应是地毯面绒毛走向的背光方向。
5.满铺地毯,应用扁铲将毯边塞入卡条和墙壁间的间隙中,或塞入踢脚下面。
6.剪裁楼梯地毯时,长度应留有一定余量,以便在使用中可挪动常磨损的位置。
轻钢龙骨纸面石膏板吊顶工程吊顶施工各种采取整体施工,局部避让的方法,层层施工,待其它工种结束一部分,补其一部分,做到灵活穿插。
1、施工工艺放线→吊筋→龙骨安装→隐蔽验收→棉板安装(涂料)2、施工方法与技术措施(1)根据施工图先在墙、柱上弹出顶棚标高水平墨线,在顶棚上划出吊杆位置,弹线时,既要保证螺钉的间距保持在800~1200㎜之间,又要避免与灯具发生冲突。
(2)钻眼安装M10化学专用膨胀螺栓,悬挂∮8㎜全牙镀锌丝杆吊杆。
(3)安装主龙骨,划出次龙骨位置,将次龙骨用卡连于主龙骨;主龙骨与主挂件,次龙骨与主龙骨应紧贴密实且间距不大于1㎜,安装横撑龙骨,水平调正固定后,进行中间质量验收检查,待设备及电气配管的安装,全部该做的隐蔽工程完成后并由甲方验收后方可封板。
(4)轻钢龙骨顶棚骨架施工,先高后低,主龙骨间距和吊杆间距一般控制在800㎜~1200㎜之间,特殊情况不得大于1200㎜,吊顶付龙骨间距为300㎜,横撑龙骨的间距为600㎜,吊杆直径为8㎜,吊杆应垂直吊挂,旋紧双面丝扣,外露铁件必须刷二度防锈漆,墙边的吊杆距主龙骨端部的距离不超过300㎜,排列最后距离超过300㎜应增加一根。
(5)吊杆与结构连接应牢固,凡在灯具、风口等处用附加龙骨加固、龙骨吊杆不得与水管、灯具、通风等设备吊杆共享。
(6)石膏板封板:将石膏板与龙骨用40×25㎜镀锌自攻螺丝固定,纸面石膏板的长度沿向主龙骨铺设,即先将板材就位,然后用电钻将板与龙骨钻通,再上自攻螺丝拧紧,自攻螺丝中距应在150㎜~170㎜之间,螺钉嵌入板内深度应在0.5㎜~0.7㎜之间,螺钉应与板面垂直且略入埋板面,并不使纸面破损,钉眼应作除锈处理并用石膏板腻子抹铺为原则,如顶棚需要开孔,先在开孔的部分划出开孔的位置,将龙骨加固好,再用钢锯切断龙骨和石膏板,保持稳固牢靠。
地面地毯铺设规范要求详解一、前言地毯作为一种常见的地面装饰材料,其铺设规范要求十分重要。
本文旨在详细介绍地面地毯铺设的规范要求,包括准备工作、铺设过程和后续维护等方面内容。
二、准备工作1. 地面检查在铺设地毯之前,必须对地面进行彻底检查。
确保地面平整、干燥,并修复任何裂缝、凹凸或其他不平整的问题。
2. 地面清洁在铺设地毯之前,地面必须彻底清洁。
清除任何灰尘、碎屑和其他杂物,以确保地毯能够平稳地铺设。
3. 基层处理地面的基层处理十分重要,可以采用涂抹基面处理剂或者打磨地面等方式,以提高地面的平整度和黏附性。
4. 地毯选购根据需求选择适合的地毯材料,包括材质、颜色、纹理等因素。
同时,根据实际铺设面积确定所需地毯的数量,并进行合理的预估。
三、地毯铺设过程1. 铺设工具准备准备好必要的工具,包括地毯刀、铺设胶、铺设铺垫等。
2. 铺设铺垫在进行地毯的铺设之前,需要先铺设铺垫。
铺垫可以提供额外的支撑和舒适度,并延长地毯的使用寿命。
铺垫的选择应根据地毯的材质和用途来确定。
3. 地毯裁剪将购买的地毯根据实际铺设区域的尺寸进行裁剪。
裁剪时要确保地毯的边缘平整,无过多的毛发松散。
4. 地毯铺设根据地面的形状和尺寸,将地毯适当地搬运到铺设位置。
在铺设之前,需要进行地毯的定位,确保其与周围墙壁和角落之间的间隙均匀一致。
5. 地毯粘贴使用合适的铺设胶将地毯固定在地面上。
胶水应均匀地涂抹在地面上,以确保地毯与地面的黏附度。
四、后续维护1. 日常清洁定期进行地毯的清洁工作,包括吸尘、擦洗等。
避免长时间积灰和污垢的堆积,以免影响地毯的使用寿命和外观。
2. 防水处理根据需要,可以对地毯进行防水处理,以防止水渍渗入地毯纤维中。
3. 维修与更换如果地毯出现破损或污染等问题,应及时进行维修或更换。
细小的破损可以使用修补材料进行修复,严重的破损或污染则需要进行更换。
五、结语地面地毯铺设规范要求对于保证地毯的使用寿命和外观至关重要。
通过准备工作的细致执行、正确的铺设过程和后续的维护工作,可以保证地毯的质量和效果,为人们提供良好的使用体验。
--
--
第五章 主要分项工程施工方案和技术措施
(九)楼地面羊毛地毯铺设施工工艺
1、适用范围
本工艺标准适用于本工程办公室楼地面铺设地毯工程,包括60
0×600mm地毯面层。具体施工做法如下:
2、施工准备
(1)材料及主要机具:
地毯:目前市场大致有以下四大类:
1)羊毛地毯:系以纯羊毛加工制成,分手工织及机织两种。
2)纯羊毛无纺地毯:系以纯羊毛无纺加工而成。
3)化纤地毯:系以丙纶或晴纶为原料,经簇绒法和机织法制成
面层,再与麻布背衬加工而成。
4)合成纤维栽绒地毯:系以聚氯乙烯树脂、增塑剂等,经混炼、
塑制而成。地毯的品种、规格、颜色、主要性能和技术指标必须符合
设计要求。有出厂合格证明。
(2)衬垫:衬垫的品种、规格、主要性能和技术指标必须符合设
计要求。应有出厂合格证明。
(3)胶粘剂:无毒、不霉、快干,0.5h之内使用张紧器时不脱
缝,对地面有足够的粘结强度,可剥离、施工方便的胶粘剂,均可用于
地毯与地面、地毯与地毯连接拼缝处的粘结。一般采用天然乳胶添加
增稠剂、防霉剂等制成的胶粘剂。
--
--
(4)倒刺钉板条:在1200mm×24mm×6mm的三合板条上钉有两排
斜钉(间距为35~40mm),还有五个高强钢钉均匀分布在全长上(钢
钉间距约400mm左右,距两端各约100mm左右)。
(5)铝合金倒刺条:用于地毯端头露明处,起固定的收头作用。
多用在外门口或与其它材料的地面相接处。
(6)铝压条:宜采用厚度为2mm左右的铝合金材料制成,用于门
框下的地面处,压住地毯的边缘,使其免于被踢起或损坏。
(7)裁毯刀、裁边机、地毯撑子(大撑子撑头、大撑子承脚、小
撑子)、扁铲、墩拐、手枪钻、割刀、剪刀、尖嘴钳子、漆刷橡胶压
边滚筒、熨斗、角尺、直尺、手锤、钢钉、小钉、吸尘器、垃圾桶、
盛胶容器、钢尺、合尺、弹线粉袋、小线、扫帚、胶轮轻便运料车、
铁簸簧、棉丝和工具袋、拖鞋等。
3、作业条件:
(1)在地毯铺设之前,室内装饰必须完毕。室内所有重型设备均
已就位并已调试,运转正常,经专业验收合格,并经核验全部达到合
格标准。
(2)铺设地面地毯基层的底层必须加做防潮层(如一毡二油防潮
层;水乳型橡胶沥青一布二涂防潮层;油毡防潮层,底层均刷冷底子油
一道等),并在防潮层上面做50mm厚1﹕2﹕3细石混凝土,撒1﹕1
水泥砂压实赶光,要求表面平整、光滑、洁净,应具有一定的强度,含
水率不大于8%。
(3)铺设楼面地毯的基层,一般是水泥楼面,也可以是木地板或
--
--
其它材质的楼面。要求表面平整、光滑、洁净,如有油污,须用丙酮或
松节油擦净。如为水泥楼面,应具有一定的强度,含水率不大于8%。
(4)地毯、衬垫和胶粘剂等进场后,应检查核对数量、品种、规格、
颜色、图案等是否符合设计要求,如符合,应按其品种、规格分别存
放在干燥的仓库或房间内。用前要预铺、配花、编号,待铺设时按号
取用。
(5)应事先把需铺设地毯的房间、走道等四周的踢脚板做好。
踢脚板下口均应离开地面8mm左右,以便将地毯毛边掩入踢脚板下。
(6)大面积施工前先放也施工大样,并做样板,经质检部门鉴定合
格后,方可组织按样板要求施工。
4、操作工艺
(1)工艺流程:
基层处理→弹线、套方、分格、定位→地毯剪裁→钉倒刺板挂
毯条→铺设衬垫→铺设地毯→细部处理及清理。
(2)活动式铺设:是指不用胶粘剂粘贴在基层的一种方法,即不
与基层固定的铺设,四周沿墙角修齐即可。一般仅适用于装饰性工艺
地毯的铺设。
(3)固定式铺设操作工艺
A、基层处理:铺设地毯的基层,一般是水泥地面,也可以是木地
板或其它材质的地面。要求表面平整、光滑、洁净,如有油污,须用
丙酮或松节油擦净。如为水泥地面,具有一定的强度,含水率不大于
8%,表面平整偏差不大于4mm。
--
--
B、弹线、套方、分格、定位:要严格按照设计图纸对各个不同
部位和房间的具体要求进行弹线、套方、分格,如图纸有规定和要求
时,则严格按图施工。如图纸没具体要求时,对称找中并弹线,便可定
位铺设。
C、地毯剪裁:地毯裁剪在比较宽阔的地方集中统一进行。一定要
精确测量房间尺寸,并按房间和所用地毯型号逐一登记编号。然后根
据房间尺寸、形状用裁边机断下地毯料,每段地毯的长度要比房间长
出2cm左右,宽度要以裁去地毯边缘线后的尺寸计算。弹线裁去边缘
部分,然后以手推裁刀从毯背裁切,裁好后卷成卷编上号,放入对号
房间里,大面积房厅在施工地点剪裁拼缝。
D、钉倒刺板挂毯条:沿房间或走道四周踢脚板边缘,用高强水泥
钉将倒刺板钉在基层上(钉朝向墙的方向),其间距约40cm左右。
倒刺板应离开踢脚板面8~10mm,以便于钉牢倒刺板。
E、铺设衬垫:将衬垫采用点粘法刷108胶或聚醋酸乙烯乳胶,粘
在地面基层上,要离开倒刺板10mm左右。
F、铺设地毯
(A)缝合地毯:将裁好的地毯虚铺在垫层上,然后将地毯卷起,在
拼接处缝合。缝合完毕,用塑料胶纸贴于缝合处,保护接缝处不接划破
或勾起,然后将地毯平铺,用弯针在接缝处做绒毛密实的缝合。
(B)拉伸与固定地毯:先将地毯的一条长边固定在倒刺板上,毛
边掩到踢脚板下,用地毯撑子拉伸地毯。拉伸时,用手压住地毯撑,用
膝撞击地毯撑,从一边一步一步推向另一边。如一遍未能拉平,重复
--
--
拉伸,直至拉平为止。然后将地毯固定在另一条倒刺板上,掩好毛边。
长出的地毯,用裁割刀割掉。一个方向拉伸完毕,再进行另一个方向
的拉伸,直至四个边都固定在倒刺板上。
(C)用胶粘剂粘结固定地毯:此法一般不放衬垫,先将地毯拼缝
处衬一条10cm宽的麻布带,用胶粘剂粘贴,然后将胶粘剂涂刷在基
层上,适时粘结、固定地毯。此法分为满粘和局部粘结两种方法。
铺粘地毯时,先在房间一边涂刷胶粘剂后,铺放已预先裁割的地
毯,然后用地毯撑子向两边撑拉,再沿墙边刷两条胶粘剂,将地毯压
平掩边。
G、细部处理及清理:要注意门口压条的处理和门框、走道与门
厅,地面与管根、槽盒,内门与外门,不同颜色地毯交接处和踢脚板等
部位地毯的套割、固定和掩边工作,必须粘结牢固,不有显露、后找
补条等破活。地毯铺设完毕,固定收口条后,用吸尘器清扫干净,并将
毯面上脱落的绒毛等彻底清理干净。
5、质量标准
(1)保证项目:
1)各种地毯的材质、规格、技术指标符合设计要求和施工规范
的规定。
2)地毯与基层固定必须牢固、无卷边、翻起现象。
(2)基本项目:
1)地毯表面平整,无打皱、鼓包现象。
2)拼缝平整、密实,在视线范围内不显拼缝。
--
--
3)地毯与其它地面的收口或交接处应顺直。
4)地毯的绒毛应理顺,表面洁净,无油污杂物等。
6、成品保护
(1)要注意保护好上道工序已完成的各分项分部工程成品的质
量。在运输和施工操作中,要注意保护好门窗框扇,特别是铝合金门
窗框扇、墙纸踢脚板等成品不遭损坏和污染。应采取保护和固定措施。
(2)地毯等材料进场后,要注意堆放、运输和操作过程中的保管
工作。应避免风吹雨淋,要防潮、防火、防人踩、物压等。设专人加
强管理。
(3)要注意倒刺板挂毯条和钢钉等的使用和保管工作,尤其要注
意及时回收和清理截断下来的零头、倒刺板、挂毯条和散落的钢钉,
避免发生钉子扎脚、划伤地毯和把散落的钢钉铺垫在地毯垫层和面层
下面,否则必须返工取出重铺。
(4)要认真贯彻岗位责任制,严格执行工序交接制度。凡每道工
序施工完毕,就及时清理地毯上的杂物,及时清擦被操作污染的部位。
并注意关闭门窗和关闭卫生间的水龙头,严防地毯被雨淋和水泡。
(5)从准备工作开始,根据工程任务的大小,设专人进行消防、
保卫和成品保护监督,给他们佩戴醒目的袖章并加强巡查工作,同时
要发证,严格控制非工作人员进入。
7、应注意的质量问题
(1)压边粘结产生松动及发霉等现象:地毯、胶粘剂等材质、
规格、技术指标,要有产品出厂合格证,必要时做复试。使用前要认
--
--
真检查,并事先做好试铺工作。
(2)地毯表面不平、打皱、鼓包等:主要问题发生在铺设地毯这道
工序时,未认真按照操作工艺中的缝合、拉伸与固定、用胶粘剂粘结
固定等要求去做所致。
(3)拼缝不平、不实:尤其是地毯与其它地面的收口或交接处,
例如门口、过道与门厅、拼花及变换材料等部位,往往容易出现拼缝
不平、不实。因此在施工时要特别注意上述部位的基层本身接槎是否
平整,如严重者返工处理,如问题不太大,可采取加衬垫的方法用胶
粘剂把衬垫粘牢,同时要认真把面层和垫层拼缝处的缝合工作做好,
一定要严密、紧凑、结实,并满刷胶粘剂粘牢固。
(4)涂刷胶粘剂时由于不注意,往往容易污染踢脚板、门框扇及
地弹簧等,认真精心操作,并采取轻便可移动的保护挡板或随污染随
时清擦等措施保护成品。
8、质量记录
本工艺标准具备以下质量记录:
(1)地毯及其衬垫的出厂合格证。
(2)地毯铺设分项质量检验评定资料。
