(整理)基坑方案编制要点
- 格式:doc
- 大小:49.50 KB
- 文档页数:2
基础基坑施工阶段安全监理工作要点模版一、前期准备阶段安全监理工作要点:1. 安全技术交底:- 按照施工项目的特点,制定相应的安全技术交底方案;- 召集施工方及相关人员进行安全技术交底,交代施工过程中的安全要求、风险点及应对措施;- 确保施工方了解和掌握相关安全技术要求,能够有效应对可能发生的安全事故。
2. 安全组织设计:- 按照现场实际情况,编制详细的安全组织设计方案;- 考虑到基坑开挖工程特点,重点关注作业人员的安全,包括排水安全、边坡及围护结构安全等;- 加强与施工单位的沟通,保证安全组织设计的有效实施。
3. 建立安全责任体系:- 确定施工方负责的安全管理人员,并明确其职责和权限;- 联合施工方制定安全责任制度,明确各方责任,确保安全工作的落实;- 督促施工方执行安全责任制度,确保施工全过程的安全。
二、基坑开挖施工阶段安全监理工作要点:1. 施工现场管理:- 检查施工方是否按照安全组织设计方案进行施工;- 查看施工现场是否符合相关安全规范和标准,如是否设置警示标志、安全防护措施是否到位;- 与施工方进行频繁沟通,了解施工进展情况和可能存在的安全风险。
2. 排水安全:- 检查基坑排水系统是否设置合理,管道是否通畅;- 查看施工方是否按照预定的排水计划进行排水;- 督促施工方做好基坑降水沉降监测,确保基坑排水安全。
3. 边坡和围护结构安全:- 检查边坡和围护结构施工过程中的安全措施,如钢支撑设置是否牢固、临时挖方坑口是否加固等;- 检查土方边坡是否存在滑坡、坍塌等安全隐患;- 与施工方共同解决施工过程中可能出现的安全问题。
4. 施工设备安全:- 检查施工设备的使用情况,保证设备的安全性能和有效性;- 查看施工设备的维护情况,确保设备的正常运行;- 督促施工方进行设备操作人员的培训,提高其安全防护意识。
5. 施工人员安全教育:- 检查施工方是否对施工人员进行安全教育和培训;- 配合施工方进行现场安全教育,提高施工人员的安全意识和技能;- 定期组织施工方开展安全技术交底,确保施工人员能够正确使用个人防护用品。
深基坑开挖专项施工方案编制及审查要点----内容主要来自20190517监理协会深基坑培训内容摘录汇总1、关于专家论证范围。
根据建办质[2018]31号关于实施《危险性较大的分部分项工程安全管理规定》有关问题的通知,需专家论证的超危工程深基坑方案是指开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
根据甬建发[2009]162号《关于进一步做好危险性较大的分部分项工程管理工作的若干意见》,需专家论证的超危工程深基坑方案是指开挖深度超过4m(含4m)的基坑(槽)的土方开挖、支护、降水工程,以及开挖深度虽未超过4m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
对于消防水池、水泵房等小基坑,施工方往往认为,卸土至开挖面至槽底(底板垫层底),挖深<4m,即可避免开挖方案专家论证。
建议监理判断观点:应当按卸土区域是否超过基坑影响范围(基本要求:围护桩开始计算卸土宽度是否超过受影响的基坑周边环境,根据GB50497-2009《建筑基坑工程监测技术规范》:按基坑施工安全等级的不同,基坑边需保护的周边环境是指从基坑边缘以外1~3倍基坑开挖深度)来界定。
否则卸土只能算放坡卸载。
2、危大工程专项方案审批注意点。
根据住建部令第37号《危险性较大的分部分项工程安全管理规定》,第十一条“专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。
危大工程实行分包并由分包单位编制与项施工方案的,专项施工方案应当由总承包单位技术负责人及分包单位技术负责人共同审核签字并加盖单位公章。
”监理审核建议:施工单位是否加盖公章,存在分公司或者分包的是否加盖其单位公章(公章应是到工商部门备过案的单位印章,不应是公司普通工程工程技术章或项目章)。
若无公章,则不予审核,避免施工单位未经公司审批直接报专家论证。
此外若项目距离地铁较近,则论证前还需施工方提交当地地铁交通设施保护办公室审核并出具意见,并根据地保办意见要求施工单位增加地保措施。
建设工程基坑支护设计方案论证文件编制标准适用范围:天津市建设工程范围内基坑支护设计工程;基坑深度超过14m的基坑单独编制降水、设计及第三方检测支护设计方案。
方案内容包括:工程总体概况、工程地质及水文地质情况、设计依据与基坑支护总体方案、施工要求、监测要求、风险源分析与应急预案要求、计算书以及设计图纸等。
封面:本页应列出工程项目名称、方案编制单位名称(加盖公章或技术专用章)、编制日期,编制单位应是具有相应资质的独立法人单位。
内页:本页应列出设计人、校核人、审核人、审定人等,并有相关人员签字、盖章。
目录:本部分应按报告正文列出目录,各部分内容页码连续编排。
第一节工程总体概况第一小节工程基本信息1、工程名称:本节应准确说明工程完整名称。
2、建设单位:本节应准确说明建设单位完整名称,不可用简称。
3、相关单位:本节应列出工程项目的建筑、结构设计单位,基坑工程施工、监测、监理等单位。
第二小节基坑工程概况【1】工程位置:本节应介绍工程地点如行政区位、相邻道路名称等,附上规划总平面图(插图、示意图)、建筑规划红线等,表明基坑与红线的相互关系。
【2】基坑环境相邻或地下建筑结构设施、道路、地下管线、河流及湖塘等。
【3】工程结构概况本节应准确介绍拟建建筑物的高度、结构体系、地下室层数、规模与功能。
【4】基础概况:本节应介绍建筑物的基础类型、布置、平面尺寸、标高、结构形式等。
【5】基坑深度本节应介绍基坑分区、分区深度,电梯井与集水井等局部深坑的平面位置、深度。
第三小节工程地质与水文地质条件【1】工程地质条件本节应全面介绍基坑场地土层分布及土性描述,即给出土层名称、厚度及状态描述等,描述土层的不均匀性及特殊变化情况;说明存在的与基坑工程相关的各种不良地质现象,如土体液化、滑坡失稳、地下水侵蚀性等(若不存在,可略);重点介绍土的物理力学指标,给出土的重度、压缩性指标、抗剪强度指标的试验类型及排水条件、天然含水量、孔隙比、侧向基床系数比例系数、塑性指数、液性指数、相对密实度、标贯击数等。
基坑施工安全整治技术要点1、在基坑作业前,应按照要求,编制专项施工方案。
施工方案必须经企业技术负责人审批、签字、盖章后方可实施。
开挖深度超过5m (含5m)或地下室三层以上(含三层)、深度虽未超过5m(含5m)但地质条件和周围环境及地下管线极其复杂的基坑施工专项设计,必须经有相应资质单位设计、施工图审查单位审查且组织专家论证后实施。
2、基坑周边积土、材料、机具堆放和机械设备施工距基坑边的距离及坑边堆载应符合设计和施工方案的要求,严禁超载。
3、基坑土方开挖时,应根据设计要求编制详细的监控方案,包括监测项目、报警值、监测点位、监测周期、记录及信息反馈等,并严格按照方案实施。
4、基坑土方开挖时,必须严格按施工方案进行,开挖的顺序、方法必须与设计工况相一致,并遵循开槽支撑,先撑后挖,分层开挖,严禁超挖原则。
5、基坑边界周围地面应设排水沟,避免漏水、渗水进入坑内;当采用坑外降水时,必须有防止临近建筑物危险沉降的措施。
6、基坑施工必须有专用通道供作业人员上下,设置的通道在结构上必须牢固可靠,数量、位置满足施工要求并符合有关安全防护规定。
7、基坑施工必须采用1.2m高栏杆张挂安全网做封闭式的临边防护。
临边防护栏杆离基坑边口的距离不得小于50cm。
8、锚杆抗拉承载力应按规定进行检测(同一条件下试验数量不宜少于总数1%且不应少于3根)。
9、土钉墙坡度、土钉间距、注浆量必须符合设计要求,上层土钉注浆及喷射混凝土面层达到设计强度的70%后方可开挖下层土方及下层土钉施工。
10、市政顶管施工的沉井周边围护必须设置三面固定的硬质隔离和一面可开启、关闭的活动隔离,并配置警示标志和警示灯。
11、沉井、管沟施工前必须检测有毒有害气体,并应有通风供氧等措施。
12、沉井在淤泥质粘土或淤泥中下沉时,要对沉井发生突然下沉或涌土采取预防措施;顶管顶进作业时,地下水位较高或遇有流砂时,应有安全防护措施,发现异常,应立即停止作业,排除险情。
基坑施工安全整治技术要点(二)基坑施工是指在建筑工程中为了修建地下设施或者进行基础工程而开挖的大型坑穴。

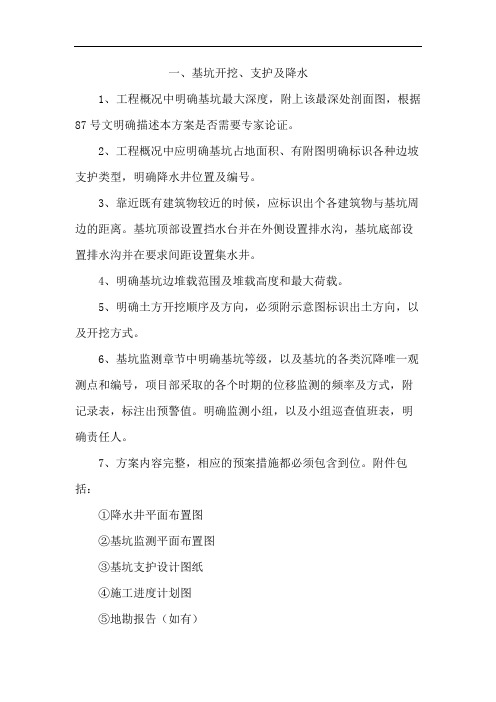

一、基坑开挖、支护及降水1、工程概况中明确基坑最大深度,附上该最深处剖面图,根据87号文明确描述本方案是否需要专家论证。
2、工程概况中应明确基坑占地面积、有附图明确标识各种边坡支护类型,明确降水井位置及编号。
3、靠近既有建筑物较近的时候,应标识出个各建筑物与基坑周边的距离。
基坑顶部设置挡水台并在外侧设置排水沟,基坑底部设置排水沟并在要求间距设置集水井。
4、明确基坑边堆载范围及堆载高度和最大荷载。
5、明确土方开挖顺序及方向,必须附示意图标识出土方向,以及开挖方式。
6、基坑监测章节中明确基坑等级,以及基坑的各类沉降唯一观测点和编号,项目部采取的各个时期的位移监测的频率及方式,附记录表,标注出预警值。
明确监测小组,以及小组巡查值班表,明确责任人。
7、方案内容完整,相应的预案措施都必须包含到位。
附件包括:①降水井平面布置图②基坑监测平面布置图③基坑支护设计图纸④施工进度计划图⑤地勘报告(如有)⑥专家论证意见(如有)⑦第三方基坑监测方案等。
二、基础防水1、概况中明确基础防水的方式及等级。
2、明确施工段划分,即后浇带设置并配后浇带设置平面图,后浇带浇筑时间要求及后浇带防水细部节点图。
3、明确桩基础防水细部做法及细部节点图图。
4、明确墙体水平及垂直施工缝止水方式及细部节点图。
5、明确穿墙管、预埋件止水方式及细部节点图。
6、项目部必须成立防水施工管理小组,责任到人。
7、明确各防水施工部位的施工计划及人员配置。
8、明确防水材料原材质量要求及复检要求。
9、明确蓄(闭、淋)水试验相关时间要求及检验标准。
10、明确塔吊及施工电梯基础位置(如有),并附相应基础的防水细部节点图。
11、方案内容完整,相应的预案措施都必须包含到位。
附件包括:①以上所有细部节点图②阴阳角细部节点图等。
三、塔吊基础及群塔1、明确塔吊类型,塔吊基础类型,塔吊安装高度等概况。
2、明确塔吊基础顶底标高,以及基坑槽底标高,明确塔吊基础与建筑物在地下阶段和地上阶段等的相对位置关系并附图(水平和剖面)。
深基坑工程安全专项施工方案编制要求一、工程概况(一)工程项目概况应包括工程名称、结构形式和主要特点、参建单位。
(二)深基坑工程概况深基坑工程范围、拟建结构形式、地面标高、基底标高、基坑深度、基坑尺寸、主要工程量等。
(三)周边环境条件1、应重点介绍边坡底或基坑顶边线起边坡坡高或基坑开挖深度的2~3倍范围内相邻建筑物、构筑物、道路和地下管线等,如:构 (建)筑物的结构类型、层数、基础类型、基础埋深、持力层及上部结构现状和周边道路、管线、排水等情况。
2、介绍基坑顶边线起基坑开挖深度2倍范围内的机具设备、临建设施、建筑材料、土石方等周边荷载情况。
3、场地附近类似的设计支护情况调查等,附基坑周边环境条件图。
4、基坑周边环境条件图应详细说明沿线(或主要节点)周边环境条件(建筑物或既有管线)、基坑周围管线的性质、埋深,新建市政项目与其位置关系等。
用三图(平面图、立面图、剖面图)说明原建(构)筑物和既有管线与新建市政项目的位置关系。
(四)工程地质和水文地质资料含场地地层的分布、性质及地表水系情况、地下水概况等。
(五)深基坑工程特点,重点和难点分析(六)深基坑支护方案设计介绍(七)深基坑支护施工要求和技术保证条件(八)施工平面布置二、编制依据与基坑支护、降水工程相关的相关法律、法规、规范性文件、标准、规范及施工图设计文件、施工组织设计等。
三、施工部署及施工计划(一)主要工程目标应包括进度、质量、安全和环境保护等目标。
(安全和环境保护等目标为:“生产安全责任事故死亡率为零,重伤率控制为0‰;职业病发生率为零;安全责任事故损失控制在产值的0‰”)(二)总体组织安排明确施工管理组织机构,宜采用框图的形式辅助说明。
(三)施工安排总体施工安排应根据工程特点,确定施工顺序、空间组织,并对施工作业的衔接进行总体安排。
(四)施工计划1、施工进度计划(以横道线图或网络图表示为宜)2、材料与设备计划(可用表格形式表示)。
四、施工工艺技术应明确地说明拟采用的具体施工方案,说明拟采用的施工工艺、施工顺序等。
基坑支护安全专项施工方案编制要点在进行基坑支护工程施工时,安全问题一直是首要考虑的重点。
为了确保施工过程中的安全,必须制定详细的基坑支护安全专项施工方案。
本文将从几个关键要点出发,探讨编制基坑支护安全专项施工方案时需要注意的问题。
1. 施工前的准备工作在制定基坑支护安全专项施工方案之前,必须进行充分的准备工作。
包括对施工场地进行勘察,了解地质情况、周边环境等;制定施工组织设计方案,确定施工步骤和流程;对施工人员进行安全培训,确保他们了解安全操作规程。
只有在这些准备工作完成之后,才能有效地编制安全专项施工方案。
2. 安全风险评估在编制基坑支护安全专项施工方案时,必须对施工中可能出现的安全风险进行评估。
通过分析可能存在的危险源和风险点,制定相应的安全措施和预防措施。
同时要考虑到不同地质条件下的支护方式选择带来的风险差异,以便在施工中能够及时应对各种突发情况。
3. 安全措施的具体方案基坑支护安全专项施工方案中应包括详细的安全措施方案。
这些方案涵盖了从施工准备到完工验收的整个施工过程中的安全措施,包括施工现场管理、作业区域划分、施工作业程序、危险源预防措施等。
每一项措施都必须具体明确,确保施工过程中的每一个环节都有相应的安全保障。
4. 紧急应急预案在编制基坑支护安全专项施工方案时,也要制定相应的紧急应急预案。
这些预案包括对突发情况的应对方案和临时处置措施,以及组织人员疏散、紧急救援等应急措施。
只有事先有了清晰的预案,才能在紧急情况下迅速做出正确反应,最大程度地降低事故发生的损失。
结语基坑支护安全专项施工方案的编制至关重要,它直接关系到整个施工过程的安全性和顺利进行。
通过对上述要点的认真考虑和详细规划,可以有效地保障基坑支护工程施工的安全和质量,为工程的顺利完成奠定基础。
基坑支护设计文件编制内容要求1、工程概况(1)工程简介:包括建设单位、设计单位,建筑物简介(包括建筑物层数、建筑面积、结构型式、基础型式、基础埋深等)。
(2)基坑概况:包括基坑周长、面积、开挖深度、安全等级、设计对变形的要求、设计使用年限等。
(3)其它说明:设计±0.00标高、勘察报告地面标高及其相互关系等。
2、周边环境条件(1)邻近建(构)筑物:与基坑的相对位置关系,建(构)筑物的工程重要性、层数、结构型式、基础型式、基础埋深、是否进行过地基处理及处理采用的方案、是否进行过边坡支护及对现基坑施工的影响、建筑物建设及竣工时间、结构完好情况及使用状况等。
(2)邻近道路:与基坑的相对位置关系,道路建成时间、重要性、交通负载量、道路特征、使用情况等。
(3)地下管线:包括供水、排水、燃气、热力、供电、通信、消防等,与基坑的相对关系、重要性、特征、埋置深度、走向、使用情况(供排水的有无渗漏情况、管线材料及连接情况等更应该说明)等。
(4)环境平面图:应标注以上内容与基坑之间的平面关系及尺寸;条件复杂时,还应画剖面图并标注剖切线及剖面号;剖面图应标注邻近建(构)筑物的埋深、地下管线的用途、材质、规格尺寸、埋深等。
3、工程地质及水文地质条件(1)地层概况:与基坑设计和施工有关的地层情况,包括土层岩性类别、厚度、工程地质特征等;地层简单且分布稳定时,可绘制一个概化剖面;对于地层变化较大的场地,宜沿基坑周边绘制地层展开剖面图。
(2)地下水概况:说明含水层类型,含水层厚度及顶、底板标高,含水层的富水性、渗透性、补给与排泄条件,各含水层之间的水力联系,地下水位标高及动态变化等。
(3)设计采用的参数:用表格的方法,说明设计时采用的各有关地层物理力学性质参数如:γ、сk、φk、k等。
(4)其它:设计时应该考虑到勘察与设计、施工期间的地质条件、自然条件的变化,比如勘察时间较长的工程,由于各种条件的变化引起地层土含水量变化导致土的其他参数的变化,地下水位的变化等。
基坑支护专项施工方案的主要内容和审查要点加强基坑支护专项施工方案审查,对工程的质量、进度、安全都是十分重要的。
下面就基坑支护专项施工方案的主要内容和审查要点和大家一起探讨。
一、基坑支护专项施工方案的主要内容1、工程概况工程概述;地下室结构概述;工程地质水文地质条件(特别是不良地质反映);周围环境情况,特别要说明需重点关注的建筑物、地下管线等的状态.2、基坑支护设计概述基坑支护设计方案、降水方案、支护设计对施工提出的特殊要求3、编制依据4、基坑工程的难点、重点和关键点5、施工组织管理机构、人员配置及职责6、资源配置计划机械设备配置、劳动力配置、材料配置、监测仪器配置7、总体施工部署施工准备工作、总体施工顺序(各工序交叉施工顺序)、施工进度计划、施工进度计划实施的风险及预防措施分析8、施工方法及技术措施各类桩墙施工技术措施(钻孔桩、搅拌桩、旋喷桩、振动灌注桩、人工挖孔桩、预制桩、咬合桩、地下连续墙等)、土钉墙施工技术措施、压顶梁(围檩)、内支撑、锚杆施工技术措施、格构柱施工技术措施、土方开挖施工技术措施,这是关键施工措施(特别是软粘土)。
降水与排水措施(轻型井点、深井、明排等),砂性土层中是关键施工措施.传力带施工(拆除)、支撑拆除、土方回填等施工技术措施.9、基坑支护监测10、危险源辨识及应急措施11、工程质量保证措施质量保证体系、关键工艺或工序质量保证措施、材料和设备保证措施12、安全生产、文明施工、环境保护保证措施13、附件(1)、基坑围护设计专家论证意见书和设计院对论证意见的回复(2)、基坑支护专项施工方案专家论证意见书(3)、企业相关技术标准(4)、基坑围护设计平面图、典型剖面图及节点大样图(5)、典型地质剖面图及土工指标一览表(6)、基坑环境平面图(7)、基坑降、排水平面布置图(8)、施工平面布置图(9)、土方开挖平面流向图、剖面图、工况图、运输组织图(10)、进度计划网络或横道图(11)、支护体系(放坡的边坡稳定性计算)的设计计算书。
基坑监测方案编制要点1.监测目标和范围:首先,需要明确监测的目标和范围。
这包括目标地下水位、地表沉降、支护结构变形、振动和噪声等。
根据工程的特点和要求来确定要监测的指标,确保监测方案的可行性和有效性。
2.监测方案的选取:根据不同类型的基坑工程,选择适当的监测方案。
常见的监测方法包括点测、线测、面测和全埋式监测等。
根据工程实际情况和监测要求,结合技术条件和监测经验,确定合适的监测方案。
3.监测仪器和设备的选择:根据监测方案和监测指标要求,选择适当的监测仪器和设备。
这包括水位计、倾斜仪、测斜仪、测量仪器等。
需要考虑仪器的精度、灵敏度、抗干扰能力等因素,确保监测数据的准确性和可靠性。
4.监测点位和布设方式:根据施工和监测要求,确定监测点位和布设方式。
监测点位应包括基坑内、基坑周边和周边建筑物等重点部位。
根据监测指标要求,合理设置监测点位的数量和位置,确保监测全面、准确。
5.数据采集和处理:建立合理的数据采集和处理系统。
对监测仪器进行定期校准和检查,确保测量的准确性和可靠性。
应定期收集监测数据,并进行数据分析和处理。
根据监测结果,及时采取措施并调整施工方法,以保障基坑工程的安全和顺利进行。
6.监测报告和反馈:根据监测数据和分析结果,编制监测报告,并及时向相关方进行反馈。
监测报告应包括监测点位、监测数据、数据分析和评价等内容。
相关方根据监测报告,及时采取措施或调整施工方案,以确保工程的安全和有序进行。
综上所述,基坑监测方案的编制要点包括明确监测目标和范围、选择适当的监测方案、选取合适的监测仪器和设备、确定监测点位和布设方式、建立合理的数据采集和处理系统,编制监测报告并及时反馈。
通过科学合理的监测方案的编制,可以确保基坑工程的安全施工和顺利进行。
施工方案]建筑基坑支护方案编制要点[复制链接]
安妮丝
金牌会员
注册时间
2011-5-25
最后登录
2011-12-9
阅读权限
70
积分
1197
精华
3
帖子
207
∙串个门
∙加好友
∙打招呼
∙发消息
电梯直达
楼主
发表于 2011-12-9 10:04:36 |只看该作者|倒序浏览
分享到:
一、工程概况,至少包括以下内容:
1.基坑所处的地段,周边的环境。
2.四周市政道路、管、沟、电力电缆和通讯光缆等情况。
3.基础类型、基坑开挖深度、降排水条件、施工季节、支护结构使用期限及其他要求。
二、工程地质情况及现场环境:
1.施工区域内建筑基坑的工程地质勘察报告中,要有土的常规物理试验指标,必须提供土的固结块剪内摩擦角φ、内聚力c、渗透系数K等数据。
2.施工区域内及邻近地区地下水情况。
3.场地内和邻近地区地下管道、管线图和有关资料,如位置、深度、直径、构造及埋设年份等。
4.邻近的原有建筑、构筑物的结构类型、层数、基础类型、埋深、基础荷载及上部结构现状,如有裂缝、倾斜等情况,需作标记、拍片或绘图,形成原始资料文件。
5.基坑四周道路的距离及车辆载重情况。
三.基坑支护设计:
依据《建筑基坑支护技术规程》(JGJ120―99)、工程地质勘察报告进行支护方案选择及设计,内容有:
1.设计原则(3.1.1、3.1.3、3.1.4、3.1.5、3.1.6条);
2.支护结构选型(3.3.1、3.3.2、3.3.3条);
3.荷载标准(3.4、3.5条);
4.质量检测(3.6条)。
四、支护施工工序及施工方法:
根据选择的支护方案和支护设计,安排支护施工工序及施工方法。
如采用挡土板桩,施工顺序:
建筑工程定位→板桩墙定位→安装导向围檩→沉打板桩→拆除导向围檩→安装拉锚或支撑装置→挖土(视基础深度,确定分层开挖厚度和相应支护设施)→基础施工→填土→拆除拉锚或支撑→拔除板桩。
挡土板桩施工必须做到:
1.确保坑壁稳定,施工安全;
2.确保邻近建筑物、构筑物和管线安全;
3.考虑基础施工各工序如挖土、模板安装、钢筋绑扎、混凝土浇捣便于进行;
4.尽可能施工简便、经济合理。
五、基坑施工:
1.基坑开挖
基坑开挖应根据支护结构设计、降排水要求,确定开挖方案。
基坑边界周围地面应设排水沟,且应避免漏水、渗水进入坑内;放坡开挖时,应对坡顶、坡面、坡脚采取降排水措施。
基坑周边严禁超堆荷
载。
内容应包括:开挖机械的选型,开挖程序,机械和运输车辆行驶路线,地面和坑内排水措施,冬季、雨季、汛期施工措施等。
2.开挖监控:
方法及精度要求、监测点的布置、监测周期、工序管理和记录制度以及信息反馈系统等(《建筑基坑支
护技术规程》(JGJ120―99)3.8条)。
七、安全保证措施
1.基本措施
建立健全施工安全保证体系,落实有关建筑施工的基本安全措施等内容。
2.结合工程特点采取安全技术措施,必须包括紧急应急措施。
八、地下水控制
地下水控制的设计和施工应满足支护结构设计要求,应根据场地及周边工程地质条件、水文地质条
件和环境条件并结合基坑支护和基础施工方案综合分析、确定。
内容如地下水控制方法;涌水量估算;降水措施等。
