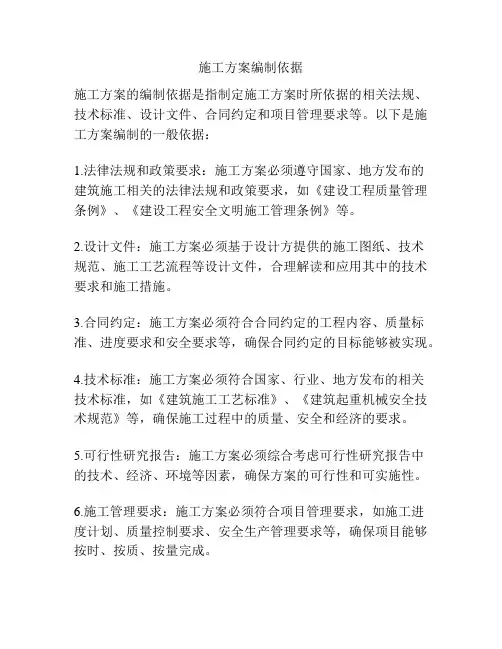

各类《施组》、《施工方案》、《专项施工方案》

编制、审核、审批规范依据

一、审批阶段性要求:(应按工程进度,不可一次性报审)

1、第一阶段(土方开挖前):施工组织设计、安全施组、塔机安装方案、土方开挖方案及论证、人工挖孔及论证、临时用电、防水专项方案……

2、第二阶段(基础及主体施工阶段):钢筋、模板方案及论证、砼及大体积砼专项方案、脚手架及论证、卸料平台……

3、第三阶段(装修阶段):砌筑方案、抹灰方案、地暖方案、钢结构及论证、幕墙及论证、外墙保温、地暖、塔机拆卸方案……

二、施工总承包方案

编制人:项目技术负责人(中标人员),不是资料员!

审核人:项目经理(中标人员)

审批人:苏总(分公司总工)

三、专业分包施工方案(地基与基础工程、土石方工程、建筑装修装饰工程、建筑幕墙工程、钢结构工程、电梯安装工程、消防设施工程、建筑防水工程、防腐保温工程、附着升降脚手架、金属门窗工程、起重设备安装工程、机电设备安装工程、爆破与拆除工程、建筑智能化工程等)

编制人:(分包单位)项目技术负责人

①《审批页》审核人:(分包单位)项目经理

审批人:(分包单位)公司总工

《二级会审表》参加会审人员签字:项目部人员,

《二级会审表》一式两份。

②监理《报审表》《审批表》:参加会审人员签字→项目部人员

审批:公司总工签字

由专业承包单位施工的分部(分项)工程或专项工程的施工方案,应由专业承包单位技术负责人审批(审批页);有总承包单位时,应由总承包单位项目技术负责人核准备案。

四、公司内部使用表格

①《方案审批会签表》

②《专项方案实施报监表》

五、规范依据

1、施工组织设计→GB/T50502-2009《建筑施工组织设计规范》。6+1:

①工程概况、编制依据

②总体施工部署

③施工总进度计划

④总体施工准备与主要资源配置计划

⑤主要施工方法

⑥施工总平面布置

⑦主要施工管理计划

1)一般规定

2)进度管理计划

3)质量管理计划

4)安全管理计划

5)环境管理计划

6)成本管理计划

7)其他管理计划

2、安全施组→GB/T50502-2009《建筑施工组织设计规范》。6+1

3、土方开挖、基坑护壁、降排水、边坡监测→《危险性较大的分部分项工程安全管理办法》建质【2009】87号文。七条

①工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。

②编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。

③施工计划:包括施工进度计划、材料与设备计划。

④施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。

⑤施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。

⑥劳动力计划:专职安全生产管理人员、特种作业人员等。

⑦计算书及相关图纸。

4、临时用电→JGJ46-2005《施工现场临时用电安全技术规范》

①现场勘测;

②确定电源进线、变电所或配电室、配电装置、用电设备位置及线路走向;

③进行负荷计算;

④选择变压器;

⑤设计配电系统:

1)设计配电线路,选择导线或电缆;

2)设计配电装置,选择电器;

3)设计接地装置;

4)绘制临时用电工程图纸,主要包括用电工程总平面图、配电装置布置图、配电系统接线图、接地装置设计图。

⑥设计防雷装置;

⑦确定防护措施;

⑧制定安全用电措施和电气防火措施。

5、塔吊安装→JGJ196-2010《建筑施工塔式起重机安装、使用、拆卸安全技术规程》:

①工程概况;

②安装位置平面和立面图;

③所选用的塔式起重机型号及性能技术参数;

④基础和附着装置的设置;

⑤爬升工况及附着节点详图;

⑥安装顺序和安全质量要求;

⑦主要安装部件的重量和吊点位置;

⑧安装辅助设备的型号、性能及布置位置;

⑨电源的设置;

⑩施工人员配置;

吊索具和专用工具的配备;

安装工艺程序;

安全装置的调试;

重大危险源和安全技术措施;

应急预案等。

6、塔吊拆卸→JGJ196-2010《建筑施工塔式起重机安装、使用、拆卸安全技术规程》:

①工程概况;

②塔式起重机位置的平面和立面图;

③拆卸顺序;

④部件的重量和吊点位置;

⑤拆卸辅助设备的型号、性能及布置位置;

⑥电源的设置;

⑦施工人员配置;

⑧吊索具和专用工具的配备;

⑨重大危险源和安全技术措施;

⑩应急预案等。

7、分项工程施工方案(钢筋、普通模板方案、普通砼、砌筑、抹灰、防水、地暖、内外普通装修方案)→GB/T50502-2009《建筑施工组织设计规范》。5+1

①工程概况、编制依据

②施工安排

③施工进度计划

④施工准备与资源配置计划

⑤施工方法及工艺要求

⑥主要施工管理计划

1)一般规定

2)进度管理计划

3)质量管理计划

4)安全管理计划

5)环境管理计划

6)成本管理计划

7)其他管理计划

8、专项方案→《危险性较大的分部分项工程安全管理办法》建质【2009】87号文。
