建筑施工现场临时用电
- 格式:doc
- 大小:71.50 KB
- 文档页数:10
施工现场临时用电计算(方式)一、计算用电总量方法一:P=1.05~1.10(k1∑P1/Coφ+k2∑P2+k3∑P3+k4∑P4)公式中:P——供电设备总需要容量(KVA)(相当于有功功率Pj)P1——电动机额定功率(KW)P2——电焊机额定功率(KW)P3——室内照明容量(KW)P4——室外照明容量(KW)Coφ——电动机平均功率因数(最高为0.75~0.78,一般为0.65~0.75)方法二:①各用电设备组的计算负荷:有功功率:Pj1=K某某ΣPe无功功率:Qj1=Pj1某tgφ视在功率:Sj1=(P2j1+Q2j1)1/2=Pj1/COSφ=K某某ΣPe/COSφ公式中:Pj1--用电设备组的有功计算负荷(kw)Qj1--用电设备组的无功计算负荷(kvar)Sj1--用电设备组的视在计算负荷(kVA)K某--用电设备组的需要系数Pe--换算到Jc(铭牌暂载率)时的设备容量②总的负荷计算:Pj=K某某ΣPj1Qj=Pj某tgφSj=(P2j+Q2j)1/2公式中:Pj--各用电设备组的有功计算负荷的总和(kw)Qj--各用电设备组的无功计算负荷的总和(kvar)Sj--各用电设备组的视在计算负荷的总和(KVA)K某--用电设备组的最大负荷不会同时出现的需要系数二、选择变压器方法一:W=K某P/COSφ公式中:W——变压器的容量(KW)P——变压器服务范围内的总用电量(KW)K——功率损失系数,取1.05~1.1Coφ——功率因数,一般为0.75根据计算所得容量,从变压器产品目录中选择。
方法二:Sn≥Sj(一般为1.15~1.25Sj)公式中:Sn--变压器容量(KW)Sj--各用电设备组的视在计算负荷的总和(KVA)三、确定配电导线截面积①按导线安全载流量选择导线截面三相四线制线路上的电流计算公式:I=P/COSφ(≈1.5~2P)二线制线路上的电流计算公式:I=P/VCOSφ公式中:I——导线中的负荷电流(A)V——供电电压(KV)P——变压器服务范围内的总用电量(KW)Coφ——功率因数,一般为0.75②按允许电压降选择导线截面S=∑(PL)/C△U公式中:S——导线截面(mm2)∑(PL)——负荷力矩的总和(kW·m)(P—有用功率,L--线路长度)C——计算系数,三相四线制供电线路时,铜线的计算系数CCU=77,铝线的计算系数为CAL=46.3;在单相220V供电时,铜线的计算系数CCU=12.8,铝线的计算系数为CAL=7.75。
施工现场临时用电安全隐患随着城市建设的快速发展,建筑工地的规模也越来越大,施工现场临时用电已经成为建筑工地中不可或缺的一部分。
但是,由于施工现场临时用电的特殊性,常常存在着一些安全隐患。
本文将从以下几个方面讨论施工现场临时用电的安全隐患,并提出相应的处理方法,以帮助大家更好地了解和掌握施工现场临时用电的安全管理知识。
一、施工现场临时用电的安全隐患1. 电线散乱安全隐患由于施工现场临时用电的电线较多且长度较长,电线经常被随意敷设和摆放,容易造成电线散乱,增加安全隐患。
这种情况下,一旦电线暴露在外,就会增加触电的风险。
特别是在施工现场临时用电的场合,更容易引起安全事故,如人员触电。
2. 相线接错安全隐患在电力线路中,相线之间有正反之分,错误地接线会烧毁设备或严重危及人员安全。
当施工现场临时用电安全管理不善时,可能会存在相线接错的情况出现,更容易引发触电事故。
3. 规模过小或过大安全隐患对于施工现场临时用电,规模过小容易导致电源电压不足,影响施工正常进行;但规模过大也存在潜在的安全风险。
如果负载过重,会导致线路超载、电器损坏、跳闸等现象。
同时,在施工现场临时用电的过程中,设备设施规模过大也可能会影响设备的制造和运输,增加了安全管理的难度。
4. 违法电路使用安全隐患有些施工人员为了方便,可能会私自铺设电线路,或者从原有的电路中接取电源,这种情况下就成了违法电路使用。
违法电路使用,容易引起短路、火灾、触电等安全事故。
且在发生事故之后,由于没有经过认真规划,很难对问题进行全面的调查和处理。
二、如何避免施工现场临时用电的安全隐患1.制定良好的安全管理制度无论是任何一项工作,循规蹈矩地执行都是基本。
对于施工现场临时用电,也要制定详细的安全管理制度,规范电线的摆放、接线方法,电器设施的规格、型号、型号。
同时要加强对施工人员的安全教育、培训和监管,从源头上遏制施工现场临时用电的安全隐患的发生。
2. 规划电线的安全摆放施工现场临时用电时,应采用独立回路、分段供电的多线路供电方式,规划电线的敷设路径并进行必要的维护,将多余电线固定在墙壁、地板或电线槽上,避免电线散乱。
《施工现场临时用电安全技术规范一、工程概况《施工现场临时用电安全技术规范》适用于各类新建、扩建、改建和拆除等施工现场的临时用电安全管理。
本规范旨在确保施工现场临时用电的安全、合理、经济、可靠,防止电气事故的发生,保障施工人员的生命财产安全。
以下内容根据工程实际情况进行制定。
二、用电管理1. 用电管理组织:施工现场应设立用电管理组织,明确用电管理负责人,负责现场临时用电的安全管理。
2. 用电管理制度:制定临时用电管理制度,包括用电申请、审批、验收、检查、维修、拆除等环节的具体规定。
3. 用电计划:根据施工进度和用电需求,编制临时用电计划,明确用电负荷、线路走向、配电设施配置等。
4. 用电负荷:临时用电负荷应按照国家相关规定进行计算,确保用电设备正常运行。
5. 电力线路:临时电力线路应按照施工图纸进行设计,采用合格的电缆、电线、配电设备等。
6. 用电设备:用电设备应符合国家强制性产品认证要求,禁止使用淘汰、损坏、不合格的电气设备。
7. 用电检查:定期对临时用电设施进行检查,发现问题及时整改。
三、电工1. 电工资格:电工应具备国家规定的电工资格证书,持证上岗。
2. 电工培训:对电工进行定期培训,提高电工的专业技能和安全意识。
3. 电工职责:电工负责施工现场临时用电设施的安装、维修、拆除等工作,确保用电安全。
4. 电工操作规范:电工应严格遵守电工操作规程,穿戴符合国家安全标准的劳动保护用品。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,设置临时用电设施与建筑物的安全距离,确保用电安全。
2. 外电防护:对临近的外电线路进行防护,避免因施工导致外电线路损坏。
3. 防护措施:采用绝缘、隔离、警示等防护措施,防止误碰外电线路。
4. 防护设施检查:定期检查防护设施,发现问题及时整改。
五、电缆线路1. 电缆线路设计:根据施工现场用电需求,合理设计电缆线路,确保线路安全、经济、合理。
设计时应考虑线路走向、敷设方式、电缆类型及规格等。

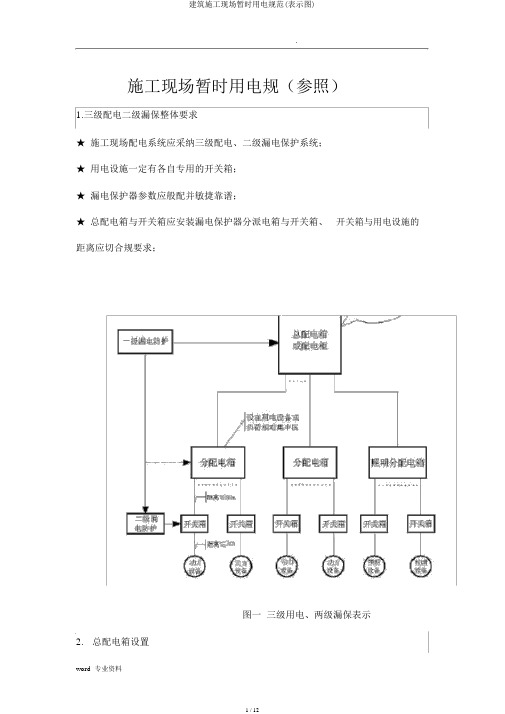

.施工现场暂时用电规(参照)1.三级配电二级漏保整体要求★ 施工现场配电系统应采纳三级配电、二级漏电保护系统;★ 用电设施一定有各自专用的开关箱;★ 漏电保护器参数应般配并敏捷靠谱;★ 总配电箱与开关箱应安装漏电保护器分派电箱与开关箱、开关箱与用电设施的距离应切合规要求;图一三级用电、两级漏保表示2.总配电箱设置★ 箱体构造、箱电器设置及使用应切合规要求。
★ 配电箱、开关箱电器靠谱、完满,出入线齐整。
设置要求:1、总配电箱以下可设若干分派电箱,分派电箱以下可设若干开关箱;总配电箱应设在凑近电源的地区,分派电箱应设在用电设施或负荷相对集中的地区,分派电箱与开关箱的距离不得超出30m ,开关箱与其控制的固定式用电设施的水平距离不宜超出 3m 。
2、总配电箱中漏电保护器的额定漏电动作电流应大于30mA ,额定漏电动作时间应大于 0.1s ,但其额定漏电动作电流与额定漏电动作时间的乘积不该大于30mA ·s。
3、总配电箱的电器具备电源隔绝,正常接通与分断电路,以及短路、过载、漏电保护功能。
4、当总路设置总漏电保护器时,还应装设总隔走开关、分路隔走开关以及总断路器、分路断路器或总熔断器、分路熔断器。
当所设总漏电保护器同时具备短路过载漏电保护功能的漏电断路器时,可不设总断路器或总熔断器。
5、当各分路设置分路漏电保护器时,还应装设总隔走开关、分路隔走开关以及总断路器、分路断路器或总熔断器、分路熔断器。
当分路所设漏电保护器是同时具备短路、过载、漏电保护功能的漏电断路器时,可不设分路断路器或分路熔断器。
6、熔断器应采纳拥有靠谱灭弧分断功能的产品。
7、总开关电器的额定值、动作整定值应与分路开关电器的额定值、动作整定值相适应。
图二总配电箱箱部署表示图.图三总配电箱实体图3.分派电箱、开关箱设置★ 箱体构造、箱电器设置及使用应切合规要求。
★ 配电箱、开关箱电器靠谱、完满,出入线齐整。
.设置要求:1、配电箱、开关箱应采纳冷轧钢板或阻燃绝缘资料制作,钢板厚度应为 1.2 ~2.0mm ,此中开关箱箱体钢板厚度不得小于 1.2mm ,配电箱箱体钢板厚度不得小于 1.5mm ,箱体表面应做防腐办理。
施工现场临时用电的安全管理要求(实用版)编制人:______审核人:______审批人:______编制单位:______编制时间:__年__月__日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的实用资料,如教学心得体会、工作心得体会、学生心得体会、综合心得体会、党员心得体会、培训心得体会、军警心得体会、观后感、作文大全、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor.I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!And, this store provides various types of practical materials for everyone, such as teaching experience, work experience, student experience, comprehensive experience, party member experience, training experience, military and police experience, observation and feedback, essay collection, other materials, etc. If you want to learn about different data formats and writing methods, please pay attention!施工现场临时用电的安全管理要求第1篇施工现场临时用电的安全管理要求1.施工现场必须按工程特点编制施工临时用电施工组织设计(或方案)并审核后实施。
目录1. 目的 (3)2. 适用围 (3)3. 配电箱分类标准 (3)4 临时用电方案编制 (4)5 临时用电供电半径 (4)6 临时用电布置图 (5)7 临时用电线缆选择 (5)8 室外临时电缆敷设 (5)9 楼层临时电缆敷设 (6)10 配电(开关)箱设置 (6)11 固定施工机械用电 (7)12 中小型机具用电 (7)13 照明用电 (7)14 重复接地 (8)15 防火措施 (8)16 用电管理 (8)1. 目的1.1施工现场的临时用电配置标准,完善施工现场的安全用电制度,根据国家相关规要求及万科集团发布的各项安全文明环保管理类制度容,特制定此标准。
2. 适用围2.1所有在建项目,包括现场职工宿舍区临时用电设施。
3. 配电箱分类标准3.1 0级配电箱:与杆式变压器连接的低压配电总箱或箱变的低压出线端,出线回路一般为五至六回路。
0级配电箱必须采用配电房的形式,封闭管理并设门上锁,配置计量表。
形式参照图1所示。
图13.2 1级配电箱:从0级配电箱引出的第1级配电箱,一般此级电箱安装电表,设置于室外或首层。
建议按区域或高层按楼栋配置。
推荐出线回路数不低于4回路,可分为室楼层用电、室外加工棚设备用电、大型重要设备用电、照明用电等。
配电箱门外侧需标“编号1-XX”。
形式参照图2所示。
图23.3 2级配电箱:从1级配电箱引出的第2级配电箱,一般按楼层设置或按负荷性质及等级设置。
建议楼层每三层设一个二级电箱。
配电箱门外侧需标“编号2-XX”。
形式参照图3所示。
图33.4 3级配电箱:从2级配电箱引出的第3级配电箱,一般为末端开关箱,供机械设备使用(如塔吊、电梯、搅拌机等)。
配电箱门外侧需标编号3-XX。
形式参照图4所示。
图43.5 4级配电箱(仅限装修阶段用):室装修阶段,在正式用电未到位之前,供小型手持电动机具使用,形式参照图5所示。
推荐采用简易插座箱,并且要求每个插座都必须确保配备漏电保护装置。
图54 临时用电方案编制4.1 临时用电方案包括:负荷计算、用电设备(包括各级配电箱)平面布置及线路走向图、配电系统图、各级配电箱的型号及编号说明、线路敷设方案、线缆选型、安全用电技术管理措施、电气防火措施等。
施工现场临时用电标准施工现场临时用电是指在建筑施工过程中为满足施工作业的电力需求而设置的临时供电设备和电力线路系统。
施工现场临时用电的标准主要涉及以下几个方面:1. 电源配备标准:施工现场临时用电应由正规的电力供应部门提供电源。
电源负荷应根据施工用电设备、照明、通讯设备等的功率需求进行合理配置。
同时还需要考虑电源的可靠性和稳定性,以确保施工现场的正常供电。
2. 用电线路标准:施工现场临时用电的电力线路应按照国家电气标准进行设置和布置。
电线电缆敷设应符合电线电缆的规范,并采取适当的防护措施,以防止误碰和破坏。
线路铺设要避免与其他建筑材料、杂物交叉,确保线路的安全性和可靠性。
3. 用电设备标准:施工现场临时用电设备应能满足工程施工和使用的需要,包括施工机械、动力工具、照明设备、通讯设备等。
这些设备应具备安全可靠、性能稳定的特点,并符合国家相关的安全、环保和能效要求。
4. 用电安全标准:施工现场临时用电应有专人负责管理和维护,确保电气设备的安全运行。
电气设备和线路应定期检查,及时消除存在的安全隐患。
在施工现场应设置明显的警示标识,提示人们注意电气设备,防止触电和短路事故的发生。
5. 使用标准:施工现场临时用电的使用应符合国家相关的规定和标准。
工程施工人员和使用人员应经过专门的培训,了解和掌握电气设备的正确使用方法和注意事项。
同时,在使用过程中要注意节约用电,避免浪费和滥用。
总之,施工现场临时用电标准是为了保障施工现场电力供应的安全性、稳定性和可靠性,以及保护人员生命财产安全。
在施工现场临时用电过程中,应严格遵守国家相关的规定和标准,合理配置电源、合理布置电力线路、选择合适的电力设备,并加强现场的管理和维护,确保施工现场用电的安全和经济效益。
建筑工程施工现场临时用电安全管理规定集团企业公司编码:(LL3698-KKI1269-TM2483-LUI12689-ITT289-建筑工程施工现场临时用电安全管理制度为了加强施工现场临时用电规范化,保证施工现场用电安全,制定此制度。
1施工现场及生活区用电必须遵守以下规定:1.1宿舍照明不得乱拉接线,不得使用带开关的灯头。
1.2仓库、食堂等场所不得擅自安装照明器具,若需要增加时,必须经现场电气技术人员同意,并安排专业电工完成。
1.3施工现场严禁使用电炉子,室内不得使用功率大于100W的灯泡。
1.4现场使用设备(除固定设备外)在使用时必须设置三级开关箱,不得强迫电工将使用设备、器具的电源线直接接在远离设备的二级配电箱上。
1.5施工现场临时用电设施和器材必须使用有生产许可证的厂家生产的合格产品,严禁使用假冒伪劣、合格证和资质证明不全的不合格产品;安全电气产品必须经过国家专业检测机构认证。
1.6开关箱应直接控制用电设备。
开关箱与所控制的固定式用电设备的水平距离不得大于3m,与分配电箱的距离不得大于30m。
开关箱内安装漏电开关、熔断器及插座。
电源线采用橡套软电缆线,从分配箱引出,接入开关箱上闸口1.7每台用电设备都必须设置独立漏电开关,严禁用一个开关控制两台以上的电气设备(包含插座)。
1.8移动式配电箱不得置于地面上随意拖拉,开关箱亦不得平放在地上或倾斜放置,应固定在支架上,其箱底与地面的垂直距离应大于0.6m,小于5m。
1.9施工用电源线、设备线不得有破损,有破损处必须包扎良好,否则不得投入使用。
1.10现场使用设备及三级箱的电源线不得在钢筋或地上拖拉,电缆导线必须用木方、绝缘导管或绝缘皮保护,以防电缆、导线绝缘破坏而伤人。
1.11各设备、线路、开关箱存在问题时或使用不方便时,不得擅自处理,必须报告电气专业管理人员,并由电工及相关设备维修人员处理。
1.12用电人员应做到:掌握安全用电基本知识和所用设备的性能。
建筑施工现场临时用电安全技术规范标准用电规范”是一份施工现场临时用电安全技术规范,于2005年4月15日发布,同年7月1日实施。
该规范共有25条强制性条文,明确了施工现场专用供电系统应采用的三项技术原则、术语代号、用电工程验收规定,以及相线、工作零线、保护零线、绝缘线等颜色。
此外,该规范还首次将市政基础设施列入适用范围。
为了从安全角度出发,规范施工现场临时用电安全技术标准和操作程序,该规范从外电线路及电气设备防护、接地与防雷、配电室及自备电源、配电线路、配电箱及开关箱、电动建筑机械和手持式电动工具、照明和用电管理等八个方面进行了明确规定。
这样,施工用电管理和监理监管就有章可循、有据可依。
因此,监理作为安全监管责任主体之一,应着重从认真监督强制性条文的执行和掌控重点部位两方面下功夫。
以下是常用的主要强制性条文:1.建筑施工现场临时用电工程专用的电源中性点直接接地的220/380V三相四线制低压电力系统必须符合以下规定:1)采用三级配电系统(总配电箱→分配电箱→开关箱);2)采用TN-S接零保护系统(工作零线与保护零线合一设置的接零保护系统);3)采用二级漏电保护系统(末级开关箱和上一级配电箱或总配电箱加防漏电保护器)(1.0.3)。
2.临时用电组织设计及变更时,必须履行“编制、审核、批准”程序。
电气工程技术人员组织编制,经相关部门审核,由具有法人资格企业的技术负责人批准后实施。
变更用电组织应补充有关图纸资料(3.1.4)。
3.临时用电工程必须经编制、审核、批准部门和使用单位共同验收,合格后方可投入使用(3.1.5)。
4.临时用电工程定期检查应按分部、分项工程进行,对安全隐患必须及时处理,并应履行复查验收手续(3.3.4)。
5.配电柜应装设电源隔离开关及短路、过载、漏电保护电器。
电源隔离开关分断时应有明显可见分断点(6.1.6)。
6.配电柜或配电线路停电维修时,应挂接地线,并应悬挂“禁止合闸,有人工作”停电标志牌。
. word 专业资料 施工现场临时用电施工方案 1、临时用电应由项目工程师单独编制施工组织设计,定期对临时用电工程进行检测,电工必须由持证人员进行操作。 2、施工现场配电应遵照《施工现场临时用电安全技术规》的规定进行布置,本供电系统采用TN—S保护导体和中性导体分离接地系统,在三相五线制供电系统中必须做到三级配电二级保护的要求。 3、每个电气设备必须做到“一机一闸一漏一箱”的要求,线路标志要分明,线头引出要整洁,各电箱要有门有锁,做到防雨防潮的要求,采用的电气设备应符合现行标准的规定,并应有合格证件,设备应有铭牌,使用中的电气设备应保持良好的工作状态。 4、配电室必须做到“四防和一通”的要求,确保防火、防潮湿、防水、防动物和保持通风良好,室应备有绝缘设备,还应备有匹配的电气灭火消防器材,应急照明等安全用具。 5、建立临时用电施工组织设计和安全用电技术措施的编制、审批制度,并建立相应的技术档案。 6、建立技术交底制度和专业电工、各类用电人员介绍临时用电施工组织设计和安全用电技术措施的总体意图,技术容和注意事项,并应在技术交底文字资料上履行交底人和被交底人的签字手续,注明交底日期。 7、建立安全检查制度。从临时用电工程开始,定期对临时用电工程进行检测,主要容是:接地电阻值,电气设备绝缘电阻值,漏电保护器动作参数等。 8、建立电器维修制度,加强日常和定期维修工作,及时发现和消除隐患,并建立维修记录,记载维修时间、地点、设备、容、技术措施、处理结果、维修人员、验收人员等。 . word 专业资料 9、建立工程拆除制度。工程竣工后,临时用电工程的拆除应有统一的组织指挥,并须规定拆除时间、人员、程序、办法、注意事项和防护措施等。 10、建立巡回检查和评估制度。施工管理部门和企业要按JGJ59-99《建筑施工安全检查标准》定期对现场用电安全情况进行检查评比。 11、建立安全用电责任制,对临时用电工程各部位的操作、监护、维修分配、分块、分机落实到人,并辅以必要的奖惩。 12、建立安全教育和培训制度,定期对专业电工和各类用电人员进行用电安全教育和培训。凡上岗人员必须持有关部门核发的上岗证书,严禁无证上岗。 一、临电设备的配备设置、安装及要求 1、接地设计 本工地采用TN—S系统,我们对保护零线作重复接地,在每个分配电箱处打入接地装置,再接上保护零线。接地体采用长2.5m,直径48mm的脚手架钢管,打入地下3m深,每组打两根,用扁钢将两根接地体连接起来,接地线采用多股铜线,线径不小于相应分配电箱输入保护零线的截面积。 2、漏电设计 由于施工现场最高的为塔吊,而且现场都在塔吊的保护围之,所以无须再另做防雷接地,塔吊的接地采用两组接地,接地装置和保护零线的重复接地装置相同。 3、设置漏电保护器 ○1施工现场的总配电箱和开关箱应至少设置两级漏电保护器,而且两级漏电保护器的额定漏电动作电器和额定漏电动作时间应相互配 . word 专业资料 合,使之具有分级保护的功能。 ○2开关箱中必须设置保护器,施工现场所有用电设备,除作保护接零外,必须在设备负荷线的首端处安装漏电保护器。 ○3漏电保护器应装设在配电箱电源隔离开关的负荷和开关箱电源隔离开关的负荷侧。 ○4漏电保护器的选择应符合国际GB6829—86《漏电电流保护器(剩余电流动作保护器)》的要求,开关箱的漏电保护器其动作电流不大于30MA,额定漏电动作时间应小于0.1s。 4、电气设备的设置应符合下列要求 ○1配电系统应设置室总配电箱和室外分配电箱或设置室外总配电箱和分配电箱,实行分级配电。 ○2动力配电箱与照明配电箱宜分别设置,如合置在同一配电箱,动力和照明线路应分路设置,照明线路接线宜安在动力开关的上侧。 ○3开关箱应有末级分配电箱,开关箱应一机一闸一漏电,每台用电设配应有自己的开关箱,严禁用一个开关电器直接控制两台及两台以上的用电设备。 ○4总配电箱应设在靠近电源的地方,分配电箱应装设在用电设备或负荷相对集中的地区分配电箱与开关箱的距离不得超过30m,开关箱与其控制的固定用电设备的水平距离不宜超过3m。 ○5配电箱、开关箱应装在干燥、通风及常温场所,不得装设在有严重损失作用的瓦斯、烟气、蒸汽、液体及其它有害介质中。也不得装设在易受外来固体物撞击,强烈振动,液体浸溅及热源烘烤的场所。配电箱,开关箱周围应有足够两人同时工作的空间,其周围不得堆放任何有碍操作、维修的物品。 ○6配电箱、开关箱安装要端正、牢固、移动式的箱体设在坚固的支 . word 专业资料 架上。固定式配电箱、开关箱的下皮与地面的垂直距离应不大于1.3m,小于1.5m。移动式分配电箱,开关箱采用铁板或优质绝缘材料制作。铁板的厚度应大于1.5m。 ○7配电箱、开关箱中导线的进线口和出线口应设在箱体下底面,严禁设在箱体上顶面、侧面、后面或箱门处。 5、电气设备的安装 ○1配电箱的电器应首先安装在金属或非木质的绝缘电器安装板上,然后整体紧固在配电箱箱体,金属板与配电箱体,金属板与配电箱体应作电气连接。 ○2配电箱的电器就按规定的位置紧固有安装板上,不得歪斜和松动。并且电器设备之间,设备与四周的距离应符合有关工艺标准的要求。 ○3配电箱、开关箱的工作零线应通过接线端子板连接,并且应于保护零线接线端子分设。 ○4配电箱、开关箱的连接采用绝缘导线、导线的型号及截面应严格执行临时用电图纸的标示截面。各种仪表之间的连接线应使用截面不小于2.5mm绝缘铜芯导线。导线接头不得松动,不得有外露带电部分。 ○5配电箱后面的排线需排列整齐。绑扎成束,,盘后引出及引入的导线应留出适当余度,以便检修。 ○6导线剥削处防止损伤线芯过长,导线压头应牢固可靠,多股导线不应盘圈,压接时,多股线应涮锡后再压接,不得减少导线股数。 ○7电器设备的操作与维修人员必须符合以下要求: A、施工现场临时用电的施工维修必须由经过培训后取得上岗证的专业电工完成,初级电工不允许进行中高级作业。 . word 专业资料 B、各类用电人员应做到: a、掌握安全用电基本知识和所用设备的性能。 b、使用设备前,必须按规定穿戴和配备好相应的劳动保护用品;并检查电气装置和保护设施是否完好。严禁设备“带病”运转。 c、停用的设备必须拉闸断电,锁好开关箱; d、负责保护所用设备的负荷线,保护零线和开关箱,发现问题及时解决。 e、搬运或移动用电设备,必须经电工切断电源并作妥善处理后进行。 6、电气设备使用与维修 ○1施工现场的所有配电箱,开关箱应每月进行一次检查和维修。检修、维修人员必须是专业电工。工作时必须穿戴好绝缘用品,必须使用电工绝缘工具。 ○2检查、维修配电箱、开关箱时,必须将其前一级相应的电源开关分闸断电,并悬挂停电标志牌,严禁带电作业。 ○3配电箱盘面上应标明各回路的名称、用途、同时要作出分路标记。 ○4总、分配电箱门应配锁、配电箱和开关箱应指定专人负责。施工现场停止作业一小时以上时,应将动力开关箱上锁。 ○5各种电气箱不允许放置任何杂物,并应保持清洁。箱不得挂接其它临时用电设备。 ○6各种电气箱的熔断器的熔体更换时,严禁用不符合规格的熔体代替。 7、安全用电防火措施 (1)合理正确选择导线截面,从理论上杜绝线路超负荷使用,保护装置要认真选择,当路线上处长期超负荷时,能在规定的时间动作保护线路。 . word 专业资料 (2)导线架空敷设时其安全距离必须满足规要求,当配电线路采用熔断做短路保护时,熔体额定电流一定要小于电缆或穿管绝缘导线允许截流的2.5倍,或明敷绝缘导线允许截流量的1.5倍。经常教育用电人员正确执行安全操作规程,避免作业不当造成火灾。 (3)电气操作人员要认真执行规,正确接导线,接线柱要压牢、压实。各种开关插头要压牢固。 (4)配电室的耐火等级要大于三级,室配置砂箱和绝缘灭火器。严格执行变压器的运行度,按季度每年进行四次停电清扫和检查。现场中的电动机严禁超载使用,电机周围无易燃物,发现问题及时解决,保证设备正常运转。 (5)施工现场严禁使用电炉,使用碘钨灯时,灯与易燃物间距要大于30cm,室不准使用功率超过100w的灯光。严禁使用床头灯。 (6)使用焊机时要执行用火证制度,并有人监护,施焊周围不能存在易燃物体,并备齐防火设备,电焊机要放在通风良好的地方。 (7)施工现场的较大设备,有可能产生静电的电气设备要做好防雷接地和防静电措施,以免雷电静电火花引起火灾。 (8)存放易燃气体,易燃物仓库的照明装置一定要采用防爆型设备,导线敷设,灯具安装,导线与设备连接均应满足有关规要求。 (9)配电箱、开关箱严禁存放杂物及易燃物体,并派人员负责定期清扫。 (10)设有消防设施的施工现场,消防泵的电源要由单独配电箱中引出专用回路供电,而且次回路不得设置漏电保护器,当电源发生接地故障时可以设单相接地报警装置,有条件时,次回路供电应由两个电源供电,供电线路应在末端可切换。 (11)施工现场建立防火制度,强化电气防火导体制,建立电气 . word 专业资料 放火队。 (12)施工现场一旦发生电气火灾应注意以下事项: ○1迅速切断电源,以免事态扩大,切断电源时应戴绝缘手套,使用有绝缘柄的工具,当火场离开关较远需剪断电线时,火线和零线应分开错位剪断,以免在钳口处造成短路,并防止电源线掉在地上造成短路使人员触电。 ○2当电源因其它原因不能及时切断时,一方面派人去总箱或分箱拉闸,另一方面及时来灭火,灭火时人体的各部位与带电体应保持一定距离,必须穿戴绝缘用品。 ○3扑灭电气火灾时要用绝缘性能好的灭火器如干粉灭火器、二氧化碳灭火器、1211灭火器或干燥砂子,严禁使用导电灭火剂进行扑救。 8、机械设备管理 (1)为了使机械设备的统筹管理,项目部应建立机械台账,对各种机械设备、监测仪器、经纬仪、水准仪、台秤等,应统一编号,由项目保管员、机管员联合登记。 (2)为了机械设备保持良好的技术状态,为提高劳动生产效益,减轻劳动强度,改善劳动环境,确保工程安全顺利进行,各机修人员应采取经济合理的技术组织措施,以施工机械设备合理使用,用、养两结合的方针,提高施工机械的使用率。 (3)项目工程师应全面负责机具的管理和调度,必须督促操作和修理工及时对各种机具的保养和维护工作,严禁“小机大用,精机粗用”及超载运转,各特殊工种必须持证上岗。 (4)由于塔式起重机机身较高,其稳定性较差,并且拆装转移较频繁,以及技术要求较高,给施工安全带来一定的困难,操作不当或违章装拆机有可能造成重大事故或严重的损失,因此机械操作、安装、
