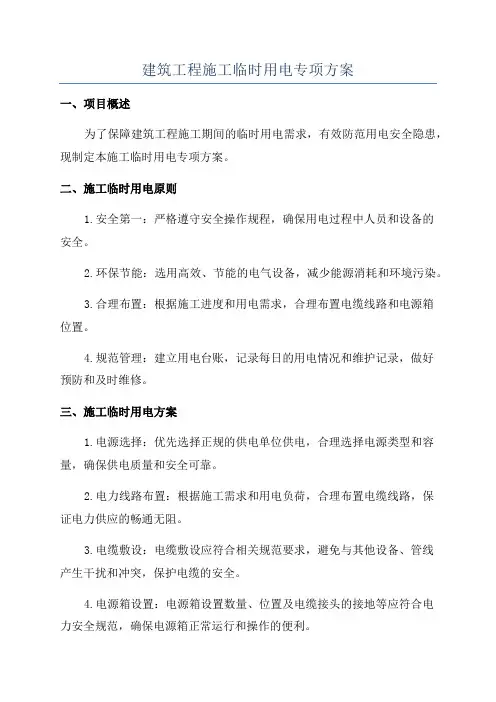

建筑工程施工临时用电专项方案一、项目概述为了保障建筑工程施工期间的临时用电需求,有效防范用电安全隐患,现制定本施工临时用电专项方案。
二、施工临时用电原则1.安全第一:严格遵守安全操作规程,确保用电过程中人员和设备的安全。
2.环保节能:选用高效、节能的电气设备,减少能源消耗和环境污染。
3.合理布置:根据施工进度和用电需求,合理布置电缆线路和电源箱位置。
4.规范管理:建立用电台账,记录每日的用电情况和维护记录,做好预防和及时维修。
三、施工临时用电方案1.电源选择:优先选择正规的供电单位供电,合理选择电源类型和容量,确保供电质量和安全可靠。
2.电力线路布置:根据施工需求和用电负荷,合理布置电缆线路,保证电力供应的畅通无阻。
3.电缆敷设:电缆敷设应符合相关规范要求,避免与其他设备、管线产生干扰和冲突,保护电缆的安全。
4.电源箱设置:电源箱设置数量、位置及电缆接头的接地等应符合电力安全规范,确保电源箱正常运行和操作的便利。
5.设备安装:各种电气设备的安装要按规范操作,保证装置牢固可靠,防止设备跑冒滴漏、电气短路等情况发生。
6.用电管理:建立用电台账,每天记录用电量、用电负荷、用电设备等信息,做到及时查阅和跟踪。
四、用电设备安全1.用电设备选用:使用正规厂家生产的合格电气设备,并具备相应的产品合格证书和使用说明书。
2.用电设备负荷:合理安排用电设备的负荷,不得超过其额定容量,以免造成设备过热、电压不稳等问题。
3.用电设备检查:定期对用电设备进行检查和维护,包括电源开关、保险丝、接线端子等,及时排除潜在隐患。
4.用电设备故障:一旦发现用电设备有异常,应立即停止使用,标明故障原因,及时修复后方可恢复使用。
五、安全防护措施1.用电设备防护:临时用电设备应设置可靠的防护措施,防止人员触电、物体掉落等事故的发生。
2.电气设施防护:临时用电设施应符合电气安全规范,设置漏电保护器、接地措施等,确保用电安全。
3.防雷接地:对施工场地进行雷电防护和接地系统的布置,减少雷电对设备和人员的危害。
建筑临时用电专项施工方案一、施工组织和安全措施1、施工组织(1)制定周密的施工计划,明确施工队伍、施工工期和施工任务等。
(2)成立临时用电工作小组,负责协调、指导和监督临时用电的施工和运行。
(3)明确施工现场的临时用电需求,根据需求选择合适的临时用电设备。
2、安全措施(1)临时用电线路应进行专门设计,确保线路的安全可靠。
(2)临时用电设备应符合国家标准,定期进行检查和维护。
(3)加强施工人员的安全教育和培训,提高他们的安全意识。
二、临时用电设备和线路1、临时用电设备(1)选择安全可靠的临时用电设备,包括发电机、配电箱、电缆等。
(2)根据施工现场的需要,选择合适的发电机容量和配电箱规格。
(3)发电机和配电箱应有过载保护和漏电保护装置,确保用电安全。
2、临时用电线路(1)临时用电线路的敷设应符合电气安全规范,确保用电安全可靠。
(2)临时用电线路应进行专门设计,包括线路长度、截面积、绝缘等。
(3)临时用电线路应远离易燃物品和易受机械损伤的区域。
三、施工过程管理1、临时用电施工管理(1)临时用电施工前,应进行必要的安全检查,确保施工线路和设备的安全性。
(2)施工人员应按照施工图纸和工艺要求进行临时用电设备的安装和调试。
(3)施工完成后,应进行临时用电线路的验收,并及时报送相关部门。
2、施工安全管理(1)加强施工现场的安全管理,保持施工区域的整洁和有序。
(2)设立明显的安全警示标志,提醒施工人员注意安全。
(3)加强对施工人员的安全教育和培训,严禁违规操作。
四、临时用电的维护和运行1、设备维护(1)定期对临时用电设备进行检查和维护,确保设备的正常运行。
(2)注意设备的防水、防尘和防腐,在使用过程中及时清理和维修。
(3)设备出现故障时,应立即停机处理,确保施工现场的用电安全。
2、用电操作(1)临时用电设备的开关操作由专人负责,确保正确和安全。
(2)严禁非施工人员擅自接触、操作或拆卸临时用电设备。
(3)严格控制临时用电设备的负荷,避免超负荷运行引发事故。
临时用电专项施工方案完整版一、工程概况本工程为临时用电专项施工项目,主要包括施工期间的电力供应、用电设备安装、电缆线路敷设、配电系统搭建等工作内容。
工程地点位于XX市XX区,占地面积约XX平方米,工程期限为XX年XX月XX日至XX年XX月XX日。
二、用电管理1. 用电负荷计算:根据工程规模及施工需求,预计最大用电负荷为XX千瓦。
2. 用电申请:施工前向当地供电部门申请临时用电,并提供相关资料,包括用电负荷、用电设备清单等。
3. 电能计量:在施工现场设置电能计量装置,实时监测用电情况,确保用电安全、合理。
4. 用电缴费:按照实际用电量向供电部门缴纳电费。
5. 用电安全培训:对施工人员进行用电安全培训,提高安全意识,防止电气事故发生。
6. 用电巡查:定期对施工现场进行用电巡查,发现问题及时整改。
三、电工1. 人员要求:电工应具备相关专业技能证书,具备丰富的实际操作经验。
2. 工作职责:(1)负责施工现场的临时用电安装、调试及维修工作;(2)定期检查用电设备、电缆线路、配电柜等,确保用电安全;(3)及时处理电气故障,保障施工进度;(4)对施工人员进行用电安全培训及指导。
3. 工作制度:(1)持证上岗,严格遵守国家及地方相关法律法规;(2)执行用电安全操作规程,确保用电安全;(3)做好工作记录,及时上报工作情况;(4)参加用电安全培训,提高自身业务水平。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,设置安全距离,确保施工人员及设备与带电设备的安全距离。
2. 外电防护:(1)施工现场设置警示标志,提醒施工人员注意外电设备;(2)对临近的外电设备进行绝缘处理,防止误触;(3)在必要时,对外电设备进行临时停电,确保施工安全;(4)加强对施工人员的安全教育,提高安全意识。
五、电缆线路1. 电缆选型:根据用电负荷及电缆敷设环境,选择符合国家标准的电缆,确保电缆安全、可靠。
2. 电缆敷设:(1)地下敷设:采用电缆沟、电缆隧道等方式,确保电缆埋深符合规定,避免受外力损伤;(2)架空敷设:采用合适的电缆桥架、电缆挂钩等,确保电缆敷设整齐、美观,并满足安全距离要求;(3)沿墙敷设:采用电缆槽、电缆导管等,固定牢固,防止电缆脱落。
第1篇一、工程概况本工程为XX项目,位于XX市XX区,总建筑面积XX万平方米,包括住宅、商业、办公等多元化功能。
为确保施工现场的安全、高效、文明施工,根据国家相关法律法规及施工现场实际情况,特制定本临时用电施工方案。
二、编制依据1. 《施工现场临时用电安全技术规范》(JGJ46-2005)2. 《建设工程施工现场临时用电安全技术规范》(GB50194-2014)3. 《施工现场临时用电安全技术规范》(GB50174-2014)4. 《建设工程施工现场消防安全技术规范》(GB50720-2011)5. 工程设计图纸及相关施工图6. 施工现场实际情况三、施工原则1. 安全第一,预防为主,综合治理。
2. 严格执行国家和行业有关施工规范、标准和操作规程。
3. 确保施工现场临时用电安全、可靠、经济、合理。
四、施工组织与管理1. 施工组织(1)成立临时用电施工领导小组,负责施工现场临时用电的总体管理和协调。
(2)设立临时用电施工管理员,负责施工现场临时用电的具体实施和管理。
(3)明确各工种、岗位的用电安全责任,加强用电安全教育。
2. 管理制度(1)建立健全施工现场临时用电管理制度,明确用电安全操作规程。
(2)加强施工现场临时用电的检查、巡查,确保用电安全。
(3)定期对施工现场临时用电设施进行检查、维护,发现问题及时整改。
五、临时用电施工方案1. 临时用电系统设计(1)根据施工现场实际情况,合理选择电源接入点。
(2)根据用电需求,确定用电负荷等级和配电系统。
(3)设计临时用电线路,包括配电线路、照明线路、动力线路等。
(4)设计临时用电设备,包括配电箱、开关箱、电缆、电线等。
2. 临时用电设备选型(1)根据施工现场用电负荷等级,选择合适的配电箱、开关箱等设备。
(2)根据用电需求,选择合适的电缆、电线等材料。
(3)选用符合国家标准的临时用电设备,确保设备质量。
3. 临时用电线路敷设(1)临时用电线路敷设应符合规范要求,保证线路安全、可靠。
临时用电工程专项施工方案一、项目概述临时用电工程是指为了满足工程建设、维修、改扩建等临时需要而进行的用电施工工程。
临时用电工程专项施工方案包括了临时用电工程的施工组织设计、施工技术要求、安全防护措施等内容。
二、施工组织设计1. 施工方案确定:由施工单位确定施工方案,包括用电设备的选型和布置、线路敷设方式等内容。
经验丰富的电气工程师应参与设计,并根据实际情况作出恰当的调整和改进。
2. 施工人员配备:根据用电工程的规模和施工需要,合理确定施工人员的数量和分工。
必须由具有电气工程师职称的人员负责临时用电工程的设计和监造工作。
3. 物料设备准备:根据施工方案确定所需的电缆、电箱、配电柜等材料设备,并进行采购储备。
4. 施工进度计划:合理安排施工进度,确保施工进程和质量。
三、施工技术要求1. 临时用电设备选型:选择符合国家标准的临时用电设备,包括电缆、电箱、配电柜等。
电缆应具有一定的耐火性能和绝缘性能,电箱和配电柜应具有合理的结构设计和稳定的性能。
2. 电缆敷设:电缆的敷设应按照规定的标准进行,保证敷设的深度和角度符合要求,同时要做好防水防腐蚀的工作。
3. 配电柜安装:配电柜的安装应符合国家标准,安装位置应合理,保证通风和散热,同时要做好接地保护工作。
4. 保护措施:在临时用电工程施工中,要做好安全防护工作,必须穿戴好与电气作业相适应的防护用品。
5. 工作程序:施工人员要严格按照规定的工作程序进行作业,避免因操作不当而引发事故。
四、安全防护措施1. 安全培训:施工前对参与施工的所有人员进行安全培训,确保每个人都了解施工中的各项安全规范。
2. 安全检查:定期对施工现场进行安全检查,发现并及时整改潜在的安全隐患。
3. 防火防爆:临时用电施工现场应设置消防器材,对易燃易爆物品进行隔离和防护。
4. 电气安全:在施工现场设置明显的电气安全警示标志,保证所有用电设备的安全使用。
五、施工质量控制1. 材料设备检测:临时用电设备和材料在使用前要进行检测,确保其符合国家标准和要求。
建筑工程建筑施工现场临时用电专项工程施工组织设计方案清晨的阳光透过窗户,洒在我的书桌上,我泡了杯咖啡,打开电脑,开始构思这个建筑工程建筑施工现场临时用电专项工程施工组织设计方案。
一、工程概况这个工程,是一座现代化的大厦,位于城市繁华地段,占地面积广,建筑高度达到了100米。
在施工现场,临时用电是必不可少的。
而如何保障临时用电的安全、稳定,是我们这个方案的核心。
二、临时用电设计原则1.安全第一:确保施工现场的用电安全,预防触电事故的发生。
2.节能环保:合理配置电源,减少能源浪费。
3.灵活可靠:根据施工现场的实际情况,调整电源配置,确保供电稳定。
4.经济合理:在满足施工需求的前提下,降低临时用电成本。
三、临时用电施工组织设计1.临时用电系统设计(1)电源选择:根据施工现场的用电需求,选择合适的电源容量。
(2)配电箱设置:合理布局配电箱,方便施工现场的用电管理。
(3)电缆敷设:采用架空、直埋、地埋等多种方式,确保电缆安全、可靠。
(4)插座配置:根据施工现场的设备需求,配置足够的插座。
2.临时用电施工流程(1)施工前准备:对施工现场进行实地勘察,了解用电需求,制定施工方案。
(2)材料准备:根据施工方案,准备相应的材料,如电缆、配电箱、插座等。
(3)施工安装:按照施工方案,进行临时用电系统的安装。
(4)验收调试:安装完成后,进行验收调试,确保临时用电系统正常运行。
(5)运行维护:对临时用电系统进行定期检查、维护,确保供电稳定。
四、临时用电安全管理1.建立健全临时用电安全管理制度,明确责任分工。
2.加强施工现场临时用电安全教育,提高员工安全意识。
3.定期对临时用电设备进行检查、维护,发现问题及时整改。
4.设置临时用电警示标志,提醒施工现场人员注意安全。
5.制定应急预案,应对突发事故。
五、临时用电施工质量控制1.严格执行国家相关标准,确保临时用电施工质量。
2.加强施工现场管理,提高施工效率。
3.采用新技术、新材料,提高临时用电系统性能。
建筑临时用电专项施工方案一、施工前准备在建筑施工过程中,临时用电是必不可少的。
为了确保施工安全、高效进行,需要制定专项施工方案。
1.1 勘察施工场地在施工开始前,首先需要仔细勘察施工场地,确定临时用电的供电线路、设备布置和用电需求等信息。
1.2 制定施工方案根据勘察结果,制定临时用电专项施工方案,包括供电线路敷设计划、用电设备选型、安全措施等内容。
二、供电线路敷设2.1 安全考虑在敷设供电线路时,要严格遵守相关安全规定,确保线路的可靠性和稳定性,避免发生安全事故。
2.2 线路布置根据施工现场的实际情况,合理布置供电线路,避免交叉、混乱的情况发生,确保施工过程中用电的顺畅。
三、用电设备选择3.1 设备选型选择符合需求的质量可靠、安全性能良好的用电设备,确保施工过程中的用电安全和稳定。
3.2 设备布置合理布置用电设备,确保设备运行畅通,并进行耐用性评估,以便及时更换和维修。
四、安全措施4.1 人员培训在施工过程中,对参与用电的施工人员进行安全培训,使他们了解有关用电安全和操作规程,减少事故发生的可能性。
4.2 安全监测安排专人对临时用电设备和线路进行定期检查和监测,确保设备运行正常、线路安全,及时发现和处理潜在安全隐患。
五、施工后清理5.1 设备维护施工结束后,对临时用电设备进行检查和维护,保养设备,确保下次使用时运行正常。
5.2 线路拆除根据施工结束的时间节点,有序拆除临时用电线路,保留好用电设备,以备下次使用。
以上是建筑临时用电专项施工方案的基本内容,希望能够在实际施工中得到有效应用,确保施工安全、高效进行。

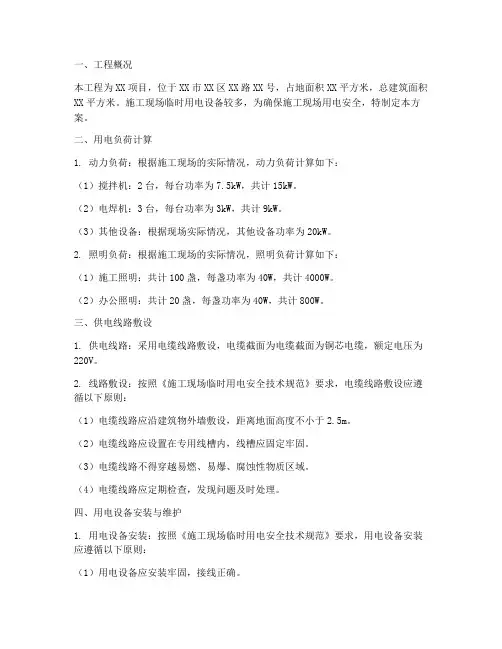

一、工程概况本工程为XX项目,位于XX市XX区XX路XX号,占地面积XX平方米,总建筑面积XX平方米。
施工现场临时用电设备较多,为确保施工现场用电安全,特制定本方案。
二、用电负荷计算1. 动力负荷:根据施工现场的实际情况,动力负荷计算如下:(1)搅拌机:2台,每台功率为7.5kW,共计15kW。
(2)电焊机:3台,每台功率为3kW,共计9kW。
(3)其他设备:根据现场实际情况,其他设备功率为20kW。
2. 照明负荷:根据施工现场的实际情况,照明负荷计算如下:(1)施工照明:共计100盏,每盏功率为40W,共计4000W。
(2)办公照明:共计20盏,每盏功率为40W,共计800W。
三、供电线路敷设1. 供电线路:采用电缆线路敷设,电缆截面为电缆截面为铜芯电缆,额定电压为220V。
2. 线路敷设:按照《施工现场临时用电安全技术规范》要求,电缆线路敷设应遵循以下原则:(1)电缆线路应沿建筑物外墙敷设,距离地面高度不小于2.5m。
(2)电缆线路应设置在专用线槽内,线槽应固定牢固。
(3)电缆线路不得穿越易燃、易爆、腐蚀性物质区域。
(4)电缆线路应定期检查,发现问题及时处理。
四、用电设备安装与维护1. 用电设备安装:按照《施工现场临时用电安全技术规范》要求,用电设备安装应遵循以下原则:(1)用电设备应安装牢固,接线正确。
(2)用电设备应安装漏电保护器,漏电保护器额定电流不大于30mA。
(3)用电设备应安装过载保护器,过载保护器额定电流不大于10A。
2. 用电设备维护:定期检查用电设备,发现问题及时处理,确保用电设备安全运行。
五、安全措施1. 施工现场用电安全管理:成立用电安全管理小组,负责施工现场用电安全管理工作。
2. 用电人员培训:对施工现场用电人员进行安全培训,提高用电安全意识。
3. 用电设备检查:定期检查用电设备,发现问题及时处理。
4. 电气火灾预防:施工现场应配备灭火器等消防设备,防止电气火灾事故发生。
建筑工程临时用电专项方案一、项目概况本工程为XX建筑工程项目,总建筑面积XXX平方米,工程总造价XXXX万元,建筑高度为XX米,总层数为XX层。
建筑用途为XX,工程设计单位为XX建筑设计院,施工单位为XX建筑工程有限公司。
二、临时用电总体要求1. 本工程所需临时用电项目包括:施工电源、安全照明、施工机械设备、办公宿舍、临时生活用电等。
2. 临时用电设施应符合《城市建设工程用电暂行规定》及《建筑施工现场用电安全技术规程》的有关规定,保证施工期间临时用电的安全、可靠和节能。
3. 临时用电项目由施工单位报送,建设单位审批,并组织有关监理和相关部门检查验收。
三、临时用电工程划分及设计1. 施工电源线路施工电源线路应采用35kV及以下低压电力电缆布线,主要包括:施工总配电箱、变压器、临时配电箱、临时用电线路等。
2. 安全照明安全照明主要包括:施工场地照明、宿舍、办公场所照明及应急照明等。
3. 施工机械设备施工机械设备包括:塔吊、升降机、混凝土搅拌站、压缩机等,应按机械设备出厂标准及《建筑施工现场用电安全技术规程》规定接入临时用电线路。
4. 办公宿舍用电办公宿舍用电包括:施工单位办公宿舍区、施工员工宿舍用电、应配备临时分配柜,临时分配柜位置应放置在室外并设置防雨措施。
5. 临时生活用电临时生活用电包括:更衣房、饭堂、休息室、厕所及临时生活区的用电,安装有漏电保护器,并设专用电表。
四、临时用电工程要求1. 施工电源线路(1)施工总配电箱应设置在离周边建筑物不小于3m的地方,周围应设置防护栏杆。
(2)变压器的选择应满足临时用电需求,同时应设置在安全、便于维护的地方,禁止放置在易燃材料附近。
(3)临时配电箱设置应满足用电需求,同时应有可靠的接地措施。
(4)临时用电线路敷设及线缆固定应符合电气安全要求,严禁线路在机械设备下或人员经常经过的地方敷设。
2. 安全照明安全照明应满足建筑施工现场照明亮度标准,应安装防水、防尘、防爆灯具,室内照明应采用LED节能灯。
临时用电专项施工方案(最新)一、工程概况本工程为XXX项目,位于XXX地区,主要包括XXX栋建筑物、XXX配套设施等。
工程占地面积XXX平方米,总建筑面积XXX平方米。
工程结构类型为钢筋混凝土框架结构,主体工程分为地上XXX层,地下XXX层。
工程总投资约XXX万元,计划工期XXX个月。
为确保施工过程中的临时用电安全,特制定本临时用电专项施工方案。
二、用电管理1. 用电管理制度:建立健全用电管理制度,明确各级用电管理人员的职责,加强对施工现场用电设备的检查、维修和保养。
2. 用电负荷:根据工程实际需要,合理计算施工期间的用电负荷,确保电源供应充足,避免因电压不稳导致的设备损坏。
3. 临时用电设施:临时用电设施应满足施工需求,包括电缆线路、配电柜(盘)、配电箱及开关箱等。
临时用电设施应定期检查、维修,确保安全可靠。
4. 用电设备:施工现场用电设备应符合国家相关标准,严禁使用未经检验、存在安全隐患的设备。
5. 用电安全培训:对施工现场所有电工及操作人员进行用电安全培训,提高其安全意识,掌握安全操作规程。
三、电工1. 人员配置:根据工程规模及施工需求,合理配置电工,确保电工数量充足,满足施工现场用电需求。
2. 资质要求:电工应具备国家规定的电工操作证,具备一定的电工知识和技能。
3. 岗位职责:电工负责施工现场临时用电设施的安装、维修、检查及拆除工作,确保用电安全。
4. 培训与考核:定期对电工进行培训,提高其业务水平,同时对电工进行考核,确保电工队伍的整体素质。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,确保临时用电设施与建筑物、构筑物、人员等保持安全距离,防止因距离不足导致的安全事故。
2. 外电防护:对于施工现场附近的外部电源线路,应采取相应的防护措施,如设置警示标志、架设防护网等,防止因外部电源线路故障影响施工现场安全。
3. 防护设施:在临时用电设施附近,设置防护设施,如警示标志、围挡等,提醒现场人员注意安全。
施工临时用电专项方案施工临时用电专项方案是确保施工现场电力供应安全、可靠、经济、环保的重要指导性文件。
以下是一个详细的施工临时用电专项方案的示例,包括编制依据、工程概况、用电布置、安全防护、施工管理等内容。
施工临时用电专项方案一、编制依据●《建筑施工安全检查标准》(JGJ59-2011)●《建筑工程施工现场供用电安全规范》(GB50194-2014)●《施工现场临时用电安全技术规范》(JGJ46-2005)●项目施工设计图纸及施工组织设计二、工程概况●建设单位:某市机关事务管理局●代建单位:某市危旧房改造投资管理有限公司●设计单位:某市城归设计有限责任公司●勘察单位:某市建筑设计研究院有限公司●监理单位:某建协工程咨询有限公司●施工单位:某伟丰建筑安装集团有限公司项目位于某市高浪路与五湖大道路交叉口东北角,包括多栋建筑,总建筑面积为某某平方米。
计划工期为某某年某月某日至某某年某月某日。
三、用电布置1.电源规划●电源引入:使用专线变压器,容量为400KVA,以满足整个工程的现场施工和办公用电需求。
●电缆敷设:从变压器点用电缆引入施工现场总配电箱,电缆规格满足工程用电高峰需求,采用三相五线制(TN-S系统)。
2.配电系统设置●配电系统:采用“三级配电两级保护”系统,即总配电箱、分配电箱、开关箱三级配电,两级漏电保护。
●配电箱与开关箱:●总配电箱设在靠近电源的地方,容量和配置满足施工需求。
●分配电箱设置在用电设备或负荷相对集中的地区,与开关箱的距离不得超过30m。
●开关箱实行“一机一箱一闸一漏”制,即每台用电设备设各自专用的开关箱,并设置漏电保护器。
3.用电负荷计算●根据施工机械、电焊机、室内照明、室外照明等设备容量,计算总需用电容量。
●采用公式P总=1.10(K1·ΣP1/cosψ+K2·P2+K3·P3+K4·P4)进行计算,并预留足够的余量。
4.电缆选择与敷设●根据用电负荷和距离,选择合适的电缆规格,确保电缆载流量满足最大负荷需求。
矿产资源开发利用方案编写内容要求及审查大纲
矿产资源开发利用方案编写内容要求及《矿产资源开发利用方案》审查大纲一、概述
㈠矿区位置、隶属关系和企业性质。
如为改扩建矿山, 应说明矿山现状、
特点及存在的主要问题。
㈡编制依据
(1简述项目前期工作进展情况及与有关方面对项目的意向性协议情况。
(2 列出开发利用方案编制所依据的主要基础性资料的名称。
如经储量管理部门认定的矿区地质勘探报告、选矿试验报告、加工利用试验报告、工程地质初评资料、矿区水文资料和供水资料等。
对改、扩建矿山应有生产实际资料, 如矿山总平面现状图、矿床开拓系统图、采场现状图和主要采选设备清单等。
二、矿产品需求现状和预测
㈠该矿产在国内需求情况和市场供应情况
1、矿产品现状及加工利用趋向。
2、国内近、远期的需求量及主要销向预测。
㈡产品价格分析
1、国内矿产品价格现状。
2、矿产品价格稳定性及变化趋势。
三、矿产资源概况
㈠矿区总体概况
1、矿区总体规划情况。
2、矿区矿产资源概况。
3、该设计与矿区总体开发的关系。
㈡该设计项目的资源概况
1、矿床地质及构造特征。
2、矿床开采技术条件及水文地质条件。
建筑施工临时用电是建筑施工中一项重要的施工内容,如何规范临时用电的安全施工与使用,既要保证临时用电系统安全可靠运行,又要保证施工人员安全作业,编制正确、全面的施工用电专项施工方案是确保施工临时用电安全的前提。
下面谈谈建筑施工临时用电专项施工方案编制和需要改进的存在问题。
一、方案编制的内容(一)工程概况:工程概况、施工平面布置、施工要求和技术保证条件等。
如:1、参与建设各方等单位名称2、本工程名称及各幢号的结构、层次、面积等基本概况,幢号较多,可用表格一一列出;3、建设单位提供的施工用电的变压器的容量大小、安装的平面位置等情况。
(二)编制依据,包括相关的法律、法规、规范性文件、标准、规范及施工图纸(国标图集)、施工组织设计等。
笔者在《正确填报审报表兼论编制依据》中有关“编制依据”一节已有阐述,其中1、《建设工程施工现场供用电安全规范》(GB194—2002)3、《建筑施工高处作业安全技术规范》JGJ80-91)(三)施工准备,应包括1、施工进度计划,施工临时用电的电箱与线路的安装进度计划;2、材料与设备计划:包括各种电箱的规格型号、数量、进场时间,电线的规格型号、数量,电杆的规格、长度、根数等,用表列出;3、施工用电的变压器已经安装完毕,且能满足施工用电的需要。
4、技术准备:包括熟悉施工图纸、施工组织设计、施工用电安装与使用的安全与技术交底;5、劳动力准备,具有电工上岗证的电工班组已到岗,且电工数量能满足施工需要。
(四)施工临时用电计算与设计1、现场踏勘及用电区块划分,除办公区、生活区各1块以外,根据工程大小或幢号多少,确定用电区块,工程较大或幢号较多的,分块较多,施工区可划分2块或3块,甚至4、5块。
2、现场用电负荷计算,变压器的用电负荷的计算,根据施工机械的配置情况,列出“主要施工机械一览表”,计算出所有生产、生活、办公所需用电量,与变压器的容量相比较,确定建设单位提供的施工用电的变压器的容量是否能满足整个工程施工的用电需求。
施工临时用电专项施工方案一、编制依据编制依据主要包括以下规程规范及资料《建设工程施工现场供用电安全规范》GB50194-93《施工现场临时用电安全技术规范》JGJ46-2005《低压配电设计规范》GB50054-95《供配电系统设计规范》GB50052-95《通用用电设备配电设计规范》GB50055-93《建筑施工安全检查标准》JGJ59-99现场用电电源:电源从业主指定的接线点将线路引至工地配电室,再从配电室相继引入各施工用电点,整个现场用电设配电箱。
施工用电采用TN-S系统,严格按JGJ46-2005、J405-2005《建筑施工现场临时用电安全技术规范》强制性条文执行,做好用电机械与电动工具的接地、接零保护,保证其安全运行。
二、施工机械用电量三、配电方式配电原则:总箱配出线采用放射式和树干式相结合的配电方式,对负荷比较大的配电点可用单独回路配电,对负荷较远又比较小的配电点上的分箱可采用树干式配电方式,总箱中的一路配线先到较近负荷点的分配电箱,再到较远的负荷点分配电箱,一路线上带的分配电箱数量一般为2~3个,由分配电箱至设备开关箱配线采用放射式或链式配线,对重要负荷或较大负荷采用放射式单路直配,对较小的负荷可采用链式配线,但每路链接设备不宜超过5台,其总容量不宜超过10KW,对大容量的对焊机、塔吊可从总箱以放射式单回路形式直配。
本系统总负荷较大,且有较大单项负荷何,所以配电方式采用放射式,即总配电箱出线,带分配电箱,分配电箱放射出线,带几个开关箱。
详见供配电系统图。
四、系统接地方式当现场施工设备供电的变压器低压侧为380V~220V中性点直接接地时,低压系统的接地形式必须采用TN-S系统,如图1所示,电器设备的金属外壳必须与专用保护零线(PE线)连接,不得一部分设备作保护接零,另一部分设备作保护接地,保护零线不得装设开关或熔断器,保护零线应单独设置,不作它用,重复接地线应与保护零线相连接。
保护零线使用铜线不少于10mm2,铝线不少于16mm2,与电气设备相连的保护零线可用不少于6mm2绝缘多股铜线,保护零线统一标志为绿/黄双色线(以前为黑色),在任何情况下不准使用绿/黄双色线作负荷线。
. 精选 建筑工程施工临时用电专项方案
一、编制依据 《低压配电设计规范》GB50054-95中国建筑工业出版社 《建筑工程施工现场供电安全规范》GB50194-93中国建筑工业出版社 《通用用电设备配电设计规范》GB50055-93中国建筑工业出版社 《供配电系统设计规范》GB50052-95中国建筑工业出版社 《施工现场临时用电安全技术规范》JGJ46-2005中国建筑工业出版社 二、施工条件
1、工程概况 建设单位:中山市东凤镇西罟步村经济联合社 设计单位:北京中华建规划研究设计院有限公司; 监理单位:广东省城规建设监理有限公司中山分公司 施工单位:江西省抚州建设集团有限公司 工程地点:中山市东凤镇西罟步村; 结构类型;框架结构,四层 建筑面积:1703.45㎡, 首层高度:6米,最大跨度为8米。 计划开工日期:2010年7月30日, 计划竣工日期:2010年10月30日。 .
精选 .
精选 2、施工现场用电量统计表: ------------------------------------------------------------------------ 序号 机具名称 型号 安装功率(kW) 数量 合计功率(kW 1 插入式振动器 ZX25 0.80 1 0.80 2 插入式振动器 ZX25 0.80 1 0.80 3 平板式振动器 ZB11 1.10 1 1.10 4 灰浆搅拌机 UJ100 2.20 1 2.20 5 灰浆搅拌机 UJ100 2.20 1 2.20 6 钢筋调直机 GT4/14 4.00 1 4.00 7 钢筋切断机 QJ40 7.00 1 7.00 8 钢筋弯曲机 GW40 3.00 1 3.00 9 交流电焊机 BX3-200-2 23.40 1 23.40 10 木工圆锯 MJ104 3.00 1 3.00 11 木工圆锯 MJ104 3.00 1 3.00 ------------------------------------------------------------------------ 三、设计内容和步骤
1、现场勘探及初步设计: (1)本工程所在施工现场范围内无各种埋地管线。 (2)现场采用380V低压供电,设一配电总箱,内有计量设备,采用TN-S系统供电。 (3)根据施工现场用电设备布置情况,采用导线穿钢管埋地敷设,布置位置及线路走向参见临时配电系统图及现场平面图,采用三级配电,两极防护。 . 精选 (4)按照《JGJ46-2005》规定制定施工组织设计,接地电阻R≤4Ω。 2、确定用电负荷:.
精选 (1)、插入式振动器 Kx = 0.30 Cosφ = 0.70 tgφ = 1.02 Pjs = 0.30×0.80 = 0.24 kW (2)、插入式振动器 Kx = 0.30 Cosφ = 0.70 tgφ = 1.02 Pjs = 0.30×0.80 = 0.24 kW (3)、平板式振动器 Kx = 0.30 Cosφ = 0.70 tgφ = 1.02 Pjs = 0.30×1.10 = 0.33 kW (4)、灰浆搅拌机 Kx = 0.50 Cosφ = 0.55 tgφ = 1.52 Pjs = 0.50×2.20 = 1.10 kW (5)、灰浆搅拌机 Kx = 0.50 Cosφ = 0.55 tgφ = 1.52 Pjs = 0.50×2.20 = 1.10 kW (6)、钢筋调直机 Kx = 0.30 Cosφ = 0.70 tgφ = 1.02 Pjs = 0.30×4.00 = 1.20 kW (7)、钢筋切断机 Kx = 0.30 Cosφ = 0.70 tgφ = 1.02 Pjs = 0.30×7.00 = 2.10 kW (8)、钢筋弯曲机 Kx = 0.30 Cosφ = 0.70 tgφ = 1.02 Pjs = 0.30×3.00 = 0.90 kW (9)、交流电焊机 . 精选 Kx = 0.35 Cosφ = 0.40 tgφ = 2.29 将Jc =50%统一换算到Jc1 =100%的额定容量 Pe = n×(Jc/Jc1)1/2×Pn =1×(0.50/1.00)1/2×23.40 = 16.55 kW Pjs = Kx×Pe =0.35×16.55 = 5.79kW (10)、木工圆锯.
精选 Kx = 0.30 Cosφ = 0.60 tgφ = 1.33 Pjs = 0.30×3.00 = 0.90 kW (11)、木工圆锯 Kx = 0.30 Cosφ = 0.60 tgφ = 1.33 Pjs = 0.30×3.00 = 0.90 kW (12)、总的计算负荷计算,总箱同期系数取 Kx = 0.90 总的有功功率 Pjs = Kx×ΣPjs = 0.90×(1.40+0.24+0.24+0.33+1.10+1.10+1.20+2.10+0.90+5.79+0.90+0.90) = 13.32 kVA 总的无功功率 Qjs = Kx×ΣQjs =0.90×(1.87+0.24+0.24+0.34+1.67+1.67+1.22+2.14+0.92+13.26+1.20+1.20) = 21.69kVA 总的实在功率 Sjs = (Pjs2+Qjs2)1/2 = (13.322+21.692)1/2 = 25.45 kVA 总的计算电流计算 Ijs = Sjs/(1.732×Ue) = 25.45/(1.732×0.38) = 38.67A 3、选择变压器: 选择根据计算的总的视在功率选择SL7-63/10型三相电力变压器,它的容量为63.00kVA>25.45kVA能够满足使用要求,其高压侧电压为10kV同施工现场外的高压架空线路的电压级别一致。 4、选择总箱的进线截面及进线开关: (1)选择导线截面:上面已经计算出总计算电流Ijs = 38.67A,查表得室外架空线路35 °C时铝芯塑料绝缘导线BLV-4×35+1×16,其安全载流量为90.93A,能够满. 精选 足使用要求。由于由供电箱至动力总箱距离短,可不校核电压降的选择。 (2)选择总进线开关:DZ20-160/3 ,其脱扣器整定电流值为Ir = 130.00A。 (3)选择总箱中漏电保护器:DZ10L-100/3 。 .
精选 5、1号干线线路上导线截面及分配箱、开关箱内电气设备选择: 在选择前应对照平面图和系统图先由用电设备至开关箱计算,再由开关箱至分配箱计算,选择导线及开关设备。分配箱至开关箱,开关箱至用电设备的导线敷设采用铝塑料绝缘导线穿焊接钢管敷设,由于这部分距离较短,因此不考虑电压降,只按安全载流量选择导线截面。
(1)、插入式振动器开关箱至插入式振动器导线截面及开关箱内电气设备选择: i)计算电流 Kx = 0.30 Cosφ = 0.70 tgφ = 1.02 Ijs = Kx×Pe/(1.732×Ue×Cosφ) = 0.30×0.80/(1.732×0.38×0.70) = 0.52 ii)选择导线 选择BLV-4×4+1×2.5 ,穿焊接钢管时其安全载流量为20.78A。 iii)选择电气设备 选择开关箱内开关为DZ5-20/3 ,其脱扣器整定电流值为Ir = 16.00A。 漏电保护器为 DZ10L-100/3。 (2)、插入式振动器开关箱至插入式振动器导线截面及开关箱内电气设备选择: i)计算电流 Kx = 0.30 Cosφ = 0.70 tgφ = 1.02 Ijs = Kx×Pe/(1.732×Ue×Cosφ) = 0.30×0.80/(1.732×0.38×0.70) = 0.52 ii)选择导线 选择BLV-4×4+1×2.5 ,穿焊接钢管时其安全载流量为20.78A。 iii)选择电气设备 选择开关箱内开关为DZ5-20/3 ,其脱扣器整定电流值为Ir = 16.00A。 漏电保护器为 DZ10L-100/3。 . 精选 (3)、平板式振动器开关箱至平板式振动器导线截面及开关箱内电气设备选择.
精选 : i)计算电流 Kx = 0.30 Cosφ = 0.70 tgφ = 1.02 Ijs = Kx×Pe/(1.732×Ue×Cosφ) = 0.30×1.10/(1.732×0.38×0.70) = 0.72 ii)选择导线 选择BLV-4×4+1×2.5 ,穿焊接钢管时其安全载流量为20.78A。 iii)选择电气设备 选择开关箱内开关为DZ5-20/3 ,其脱扣器整定电流值为Ir = 16.00A。 漏电保护器为 DZ10L-100/3。 (4)、灰浆搅拌机开关箱至灰浆搅拌机导线截面及开关箱内电气设备选择: i)计算电流 Kx = 0.50 Cosφ = 0.55 tgφ = 1.52 Ijs = Kx×Pe/(1.732×Ue×Cosφ) = 0.50×2.20/(1.732×0.38×0.55) = 3.04 ii)选择导线 选择BLV-4×6+1×4 ,穿焊接钢管时其安全载流量为27.71A。 iii)选择电气设备 选择开关箱内开关为Hk1-15/3 ,熔断器RC1A-5其最大熔体电流为 IRD = 5.00A,可根 据实际电流的2.5倍选择额定电流较小的熔丝,漏电保护器为 DZ10L-100/3。 (5)、灰浆搅拌机开关箱至灰浆搅拌机导线截面及开关箱内电气设备选择: i)计算电流 Kx = 0.50 Cosφ = 0.55 tgφ = 1.52 Ijs = Kx×Pe/(1.732×Ue×Cosφ) = 0.50×2.20/(1.732×0.38×0.55) = 3.04 ii)选择导线 选择BLV-4×4+1×2.5 ,穿焊接钢管时其安全载流量为20.78A。
