地下室顶板洞口封堵方案
- 格式:doc
- 大小:43.00 KB
- 文档页数:4
地下室顶板堵漏专项施工方案范文用于住宅地下室防漏封堵某某某项目2022年03月用于住宅地下室防漏封堵第1章工程概况根据本公司技术人员的现场踏勘,地下室顶板出现断裂缝,虽然后续地下室顶板防水施工完已无漏水,但顶板回填时,回填车辆直接在顶板上行驶,破坏了地下室顶板上的滤水板以及地下室顶板的防水材料,所以逢雨水天漏渗水依然比较严重。
回填土回填现场地下室顶板渗漏情况根据以上分析及现有技术情况,本公司建议根据现场实际情况采用高压灌注堵漏,将水溶性聚氨酯化学灌浆材料注入混凝土裂缝中。
第2章设计依据1、采用主要设计规范:《地下工程防水技术规范》(GB50108-2001)《土建注浆施工与效果检测》2、甲方提供的工程设计图纸及要求。
3、我单位多年的施工经验和优良的施工技术创新方法,结合有经验的施工和管理人员。
第3章施工方案设计:1、高压灌浆堵漏作用机理:对裂缝形成化学粘结;对表面的孔隙形成高强度锚栓;高压力的推挤下填充所有裂缝。
2、高压灌浆堵漏就是利用高压灌浆机,将水溶性聚氨酯化学灌浆材料注入混凝土裂缝中,当浆液遇到混凝土裂缝中的水分会迅速分散、乳化、膨胀、固结,这样固结的弹性体填充混凝土所有裂缝,将水流完全地堵塞在混凝土结构体之外,以达到止水堵漏的目的。
高压灌浆堵漏技术是具有国际先进水平的高压无气灌注防水新技术,是发达国家水溶性灌浆材料使用的新型工艺。
用于住宅地下室防漏封堵3、水溶性聚氨酯化学灌浆材料是由过量的多元异氰酸酯和多羟基化合物预先制成含有游离异氰酸基团的低聚的氨基甲酸预聚体。
常用的多异氰酸酯有TDI、MDI、PAPI等3种。
多羟基化合物采用聚醚,它的官能团和分子量可以有好几种。
浆液灌入混凝土裂缝后,与渗漏水相遇发生化学反应,放出二氧化碳,并形成脲的衍生物。
从而达到防渗堵漏。
4、地下室顶板注浆堵漏设计4.1顶板裂缝渗水:在顶板上钻孔深度不超过板厚的1/2厚度,埋设止水针头并加以旋紧固定后注入专用药剂;注浆布孔分布间距为20㎝。
地下室洞口防水封堵做法
地下室洞口防水封堵做法如下:
1. 定位与剔凿:确定需要封堵的洞口,一般采用切割机或剔凿工具沿裂缝中心剔凿,成“V”型凹槽,并清除松散物、碎物等。
2. 钻孔:用电钻在“V”型槽的中间钻孔,孔径通常为10mm。
3. 埋设注浆嘴:将注浆嘴埋入钻孔中,确保其与孔壁紧密结合,并检查注浆嘴是否牢固。
4. 封堵缝隙:用速凝防水材料或水泥基防水材料将裂缝和孔洞周围封堵,确保无缝隙。
5. 注浆:使用高压注浆机将聚氨酯防水涂料或丙烯酸盐灌浆料注入注浆嘴中,从一端开始,依次进行注浆。
注意控制注浆压力和速度,确保浆液均匀填充。
6. 清理表面:注浆完毕后,清理表面,确保无残留物。
7. 涂刷防水层:在处理完毕的表面涂刷防水涂料,确保涂刷均匀,无遗漏。
8. 质量检查:检查封堵部位是否漏水,如有漏水点需再次注浆处理。
9. 验收:按照相关规范和标准进行验收,合格后方可进行后续施工。
需要注意的是,在地下室洞口防水封堵过程中,应遵循相关安全操作规程,如佩戴防护眼镜、手套等。
同时,选择合适的防水材料和注浆材料也是至关重要的,以确保封堵效果持久可靠。

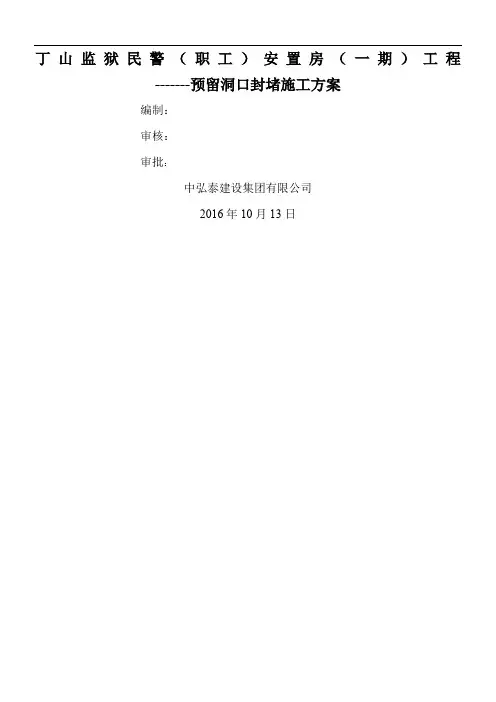

丁山监狱民警(职工)安置房(一期)工程-------预留洞口封堵施工方案编制:审核:审批:中弘泰建设集团有限公司2016年10月13日目录一.工程概况 (1)1.1建筑概况 (1)1.2结构特征 (1)二、编制依据 (1)三.预留洞二次浇注措施 (2)四、施工准备 (2)五、施工方法 (3)3.1、放线洞、泵管洞封堵操作工艺 (3)3.2、工字钢预留洞封堵操作工艺 (5)3.3、厨卫等处预留洞封堵操作工艺 (5)3.4、对拉螺栓孔洞封堵方案 (7)1、地上: (7)2、地下: (7)四、质量保证措施 (8)五、安全保证措施及文明施工 (8)丁山监狱民警(职工)安置房(一期)工程-------预留洞口封堵施工方案一.工程概况1.1建筑概况1#、2#、5#、6#、7#、8#、9#和14#邻里中心共8幢主楼及D1地下室,除14#邻里中心(三层)公建外,主楼地下室二层,地上面积约98957.4平方米,地下面积约28089.9平方米,总建筑面积108251.5平方米。
结构形式:框架剪力墙本工程为一类、二类高层建筑,地上耐火等级为一、二级;地下耐火等级一级。
抗震设计按六度设防,设计使用年限为五十年。
地下室防水等级为II级,抗震设计按六度设防,标准使用年限为五十年。
由江苏恒昊置业发展有限公司开发建设、无锡市城归设计院有限责任公司设计、中弘泰建设集团有限公司施工、江苏宏达建设咨询有限公司监理。
1.2结构特征高层住宅楼采用全现浇钢筋砼剪力墙结构,筏板基础,主楼剪力墙抗震等级为四级,7#、8#楼剪力墙、柱为三级,地下室抗震等级为四级(局部为三级:一层错层处外墙及框架柱),楼屋盖均采用普通梁板体系。
预留洞口主要有:放线洞、泵管洞、工字预留洞、厨卫间预留洞、对拉螺栓洞、出屋面管道洞等。
二、编制依据1、《混凝土结构工程施工质量验收规范》GB5024-20102、《混凝土结构设计规范》 GB50010-20103、《建设施工高处作业安全技术规范》JGJ80-914、《建筑施工安全检查标准》JGJ59-995、《高层混凝土结构技术规程》JGJ3-20026、施工组织设计7、图纸及相关变更三.预留洞二次浇注措施4.1内控预留洞、水暖电气安装预留洞及挑架预留洞二次浇注方法。
一、【1】工程概况天津红星国际广场A2地块场地位于天津市北辰区,该地块南临龙门东道,东临果园东路,北临果园南道,西临规划建设的红星美凯龙世博家居广场。
本工程地下车库负二层部分为人防地下室,人防区域总建筑面积9815㎡,地下室负二层为3.7m,地下室防护类别为乙类,防常规武器抗力级别为:常5级、常6级。
本工程人防顶板的板厚h=200mm,砼等级C35。
为满足施工的需要,在2#住宅北侧设置了一台塔吊,该塔吊位于人防区域内(防护单元05南侧),因此在该塔吊所在的人防顶板处设置了一处大小为5m ×5m预留洞(位置详见后附平面图)。
二、预留洞的留设1、预留洞处四周设置止水钢板,止水钢板迎水面朝上,具体详见下图。
预留洞口设置止水钢板示意图止水钢板处详图2、止水钢板的搭接:(1)止水钢板通长连接时,其搭接长度应为一个板宽,双面四边满焊。
(2)止水钢板直角连接时,其搭接长度应为一个板宽减去两个企口的宽度,双面四边满焊,具体要求详见下图。
止水钢板搭接示意图3、预留洞口处的钢筋按照50%的接头百分率错开甩头。
4、拆除预留洞附近的支模架时,预留洞处下部留下两排支模架不拆,见下图。
预留洞处支模架留置示意图三、预留洞的封堵在塔吊拆除后,将此处的预留洞进行封堵,安排专人对此处施工进行全程跟踪,保证该处的施工质量。
封堵流程如下:1、将洞口周圈的快易收口网剔出,并进行剃毛,剃毛完成后,将杂物清理干净。
2、将预留洞处的钢筋甩头用同直径的钢筋焊接10d进行连接,将钢筋进行满扎绑扎,并在两层钢筋网片之间设置∅6拉钩,拉钩成S型,间距不小于500m m。
3、在预留洞下部搭设支模架,支模架立杆间距900×900mm,步距1200m。
3、用C40的微膨混凝土浇注,浇注过程中用平板振动器振捣密实。
4、浇注完成后收面及时覆膜,并浇水养护14d。
附图:人防预留洞位置图。
第一章工程概况一、建筑概况本工程位于绍兴市越城区,东北方向为绍兴西站,北临杨绍线,西北方向为福全镇。
项目占地面积85385㎡,建筑总面积274487㎡。
地上建筑面积213462㎡,地下建筑面积61025㎡;其中人防区11002m2,非人防区49501m2.本工程共设21个单体。
本工程设计正负零相当于黄海高程7.00m,建筑物室内外高差为0.3m,本工程人防区平时为汽车库等功能用房;功能为二等人员掩蔽部,结构设计使用年限为50年;安全等级为二级;地基基础设计等级为乙级。
二、编制缘由根据实际情况,部分地下室顶板部位需增加预埋套管,因地下室顶板已大面完成,需要在顶板上开洞,为避免出现渗漏等问题,特制定地下室顶板洞口封堵方案。
第二章编制依据板洞封堵防渗漏采用富水泥浆法,具体操作如下:1、用于封堵板洞的混凝土所用原材料按下列要求选用:⑴考虑混凝土的密实性、收缩系数选用强度等级为32.5的普通硅酸盐水泥。
矿渣硅酸盐水泥配制的混凝土泌水大,水从混凝土中析出时留下孔道,不利于混凝土的抗渗;⑵砂率控制在35%至40%。
为使水泥砂浆能在石子周围有足够厚度的包裹层来阻止水的渗透,砂率要比普通的混凝土大;⑶适当提高水泥用量增加混凝土密实性及拌合料间的粘结力。
每立方米混凝土的水泥用量控制在320KG至400KG(含掺合料),灰砂比控制在1:2至1:2.5,水灰比不大于0.55;⑷选用直径为20㎜至40㎜的粗骨料(最大粒径不大于40㎜),其含泥块不得大于1%,泥块含量不得超过0.5%。
细骨料的含泥量不得大于3%,泥块含量不得大于1%;⑸外加剂采用膨胀剂,比例控制在1:10(膨胀剂:水泥);⑹混凝土搅拌必须均匀,搅拌完成后在1小时内使用完;⑺混凝土采用比楼板砼高一等级的微膨胀混凝土;2、封堵前仔细凿毛洞口,把洞口周边凿掉2㎝至4㎝。
观察凿毛好的洞口,洞口周边必须是高强度的密实的混凝土层,如有砂浆或结构不紧密必须继续凿挫,保证坑周边都是密实的混凝土结构。
目录1.工程概况 (2)2.施工方法 (2)3.质量保证措施 (3)4.安全措施 (3)地下室底板施工洞口封堵施工方案1.工程概况本工程为东莞益海嘉里赛瑞淀粉科技有限公司年产100万吨谷朊粉、果葡糖浆及副产品项目机械楼及卸粮棚工程,机械楼及卸料棚设地下室一层,地下室底板为1m厚整板基础,基础施工时为支撑上部基坑支护砼梁预留了四个1m*1m施工洞口,现支护梁已经拆除,对施工预留洞口进行封堵。
2.施工方法采用在预留洞内预埋一台潜水泵排水法封堵。
1、将预留洞口人工挖深至地下室底板以下60cm,抽干水,清理预留洞内的淤泥、模板等杂物,凿除松动的砼块,用清水冲洗干净,特别是止水钢板位置要清理干净。
2、在预留洞口底板以下位置埋设一个潜水泵,潜水泵用钢丝网包裹,四周用碎石填充,预留洞口底部铺设一层3mm细孔网防止新浇砼渗入碎石层内,出水口用钢管接至底板中间位置,上部接软管用于抽水。
3、浇筑第一层砼,第一层砼浇筑至底板下口标高向上20cm。
混凝土采用高标号C35防水砼,坍落度<80mm,浇筑时应充分振捣,每个预留口一次浇筑完毕,严禁再次留设施工缝。
4、施工期间预埋在砼底部的水泵持续抽水,在砼浇筑结束3天后用堵漏王做一层刚性防水,水泵停止抽水,再用堵漏王将水泵口封堵。
5、在没有任何渗漏的情况下,一次性浇筑上部底板位置砼,砼采用比基础底板高一等级的C40微膨胀抗渗砼,浇筑后加强养护一周。
3.质量保证措施1、安排责任心强技术水平高的管理人员及施工工人,并在施工前对方案进行交底,使管理人员及施工工人真正理解吃透方案。
2、施工前应注意选择近期内无雨天气进行施工。
3、水电工应对潜水泵、电缆、漏电开关等相关电器使用前进行检查维修保养,严禁带病工作,防止出现中途故障。
4、浇筑砼时安排专职人员持续抽水,维持至3天后,防止地下室水在新浇筑砼中形成透水通道。
5、每道工序施工前都必须经过验收合格后方能进行下道工序施工,未经检验不得进行下道工序施工。

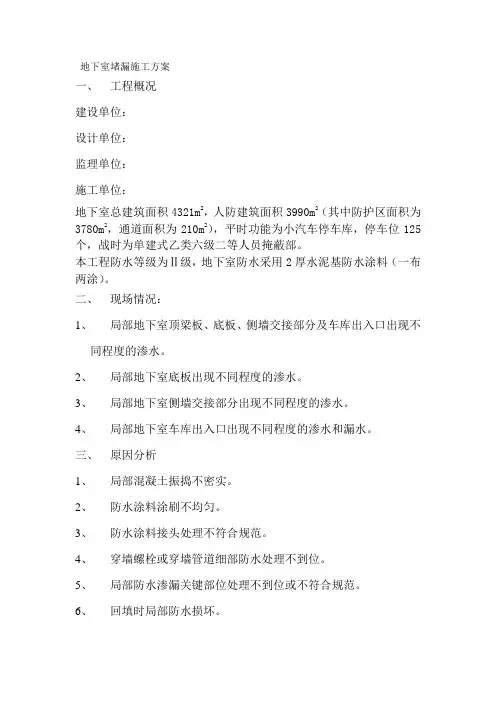

地下室堵漏施工方案一、工程概况建设单位:设计单位:监理单位:施工单位:地下室总建筑面积4321m2,人防建筑面积3990m2(其中防护区面积为3780m2,通道面积为210m2),平时功能为小汽车停车库,停车位125个,战时为单建式乙类六级二等人员掩蔽部。
本工程防水等级为Ⅱ级,地下室防水采用2厚水泥基防水涂料(一布两涂)。
二、现场情况:1、局部地下室顶梁板、底板、侧墙交接部分及车库出入口出现不同程度的渗水。
2、局部地下室底板出现不同程度的渗水。
3、局部地下室侧墙交接部分出现不同程度的渗水。
4、局部地下室车库出入口出现不同程度的渗水和漏水。
三、原因分析1、局部混凝土振捣不密实。
2、防水涂料涂刷不均匀。
3、防水涂料接头处理不符合规范。
4、穿墙螺栓或穿墙管道细部防水处理不到位。
5、局部防水渗漏关键部位处理不到位或不符合规范。
6、回填时局部防水损坏。
四、堵漏方法:根据现场情况,地下室堵漏做法如下表:五、施工方案注浆堵漏(用于开裂渗水部位)1、先将表面粉刷的腻子清理干净,确保能直接观察基面渗漏处,由于水的毛细作用,会沿四周墙体延伸,故四周墙体也应铲除表面的腻子粉;2、检查渗漏点和渗漏缝:对现场进行仔细察看,寻找出渗漏点和渗漏缝。
3、钻注浆孔:1)点渗:在渗漏处直接用冲击钻钻注浆孔;2)渗漏缝:用冲击钻沿缝每15—20cm钻注浆孔。
4、埋注浆嘴:在已钻好孔的位置埋放注浆针头。
5、注浆:注意对渗漏缝进行注浆施工时,按照水平缝自一端向另一端,垂直缝先下后上进行,以免空气进入浆液影响浆液的密实性。
灌浆压力视缝宽度、浆液粘度等具体情况确定,较宽的缝隙宜用0.2-0.3Mpa的压力,较细的缝宜用0.3-0.5Mpa的压力,施工时需根据具体情况灵活调整。
灌浆时将配制好的浆液倒入灌浆机料罐,然后开启电源加压,使浆液通过与灌浆嘴相连的胶管进入裂缝。
当加压到一定程度,打不入浆时,立即停止加压,取下注浆头,然后再另一注浆嘴进行注浆,按同样的方式继续灌浆,直至全部完成。

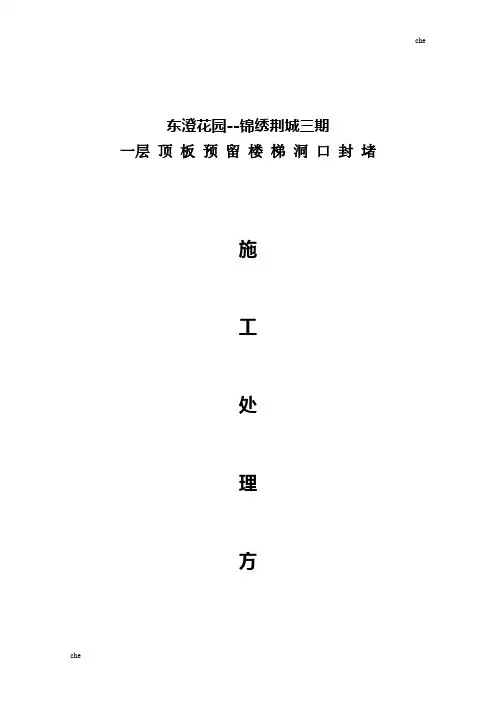

东澄花园--锦绣荆城三期一层顶板预留楼梯洞口封堵施工处理方案南京国忠建筑工程有限公司二O一七年十一月一日一、工程概况:本工程地下一层,建筑面积2892.18㎡,地上13层,建筑面积18315.33㎡,建筑总高度室外地面至女儿墙高度45.95m。
建筑合理使用年限:50年。
本工程设计使用类型:一层二层为商场,三层--十三层为旅馆,一层结构层高5.3m,二层层高为4.2m,原设计一层至二层每户预留用户自理楼梯洞口。
现有2017.8月份设计变更,户型发生改变,预留楼梯洞口须封堵。
楼板预留洞口主要在一层顶板,洞口尺寸为1700*4300共3个,1300*5500共14个二种尺寸,板厚为120mm,相邻地板钢筋为Φ,为保证后浇施工质量,消除一层顶板渗漏及其他安全问题,特制定本方案二、施工准备主要机具及材料:斗车、铁锤、铁抹子、铁锹、焊机、钢管、扣件、模板、方木、E50焊条、电镐、水泥、商品混凝土、振动棒、塑料薄膜。
三、楼板预留洞封堵操作工艺1、工艺流程:基层凿毛处理→钢筋植筋绑扎处理→支模→洞口边处理→混凝土封堵→混凝土养护→模板拆除→板底打磨2、基层处理:将洞口部位四周清理干净,楼板厚度按厚度150mm控制,将周围一圈墨线谈好,用电镐将混凝土凿毛处理,凿毛深度30mm3、钢筋处理:采用Φ12@150钢筋植筋,植筋深度150mm,后进行井子型单层双向绑扎搭接,搭接长度为400mm。
4、支模:在预留洞底部搭设模板支撑架,立杆间距不得大于600mm,水平杆间距不得大于1500mm。
支模时用钢管加顶撑,将模板顶牢固,确保底模与相邻梁侧边缝隙严密,避免跑浆。
5、混凝土封堵:浇水将施工缝混凝土充分湿润,用素水泥浆将洞口周边涂抹均匀,其配合比与砼内的砂浆成分相同。
再浇筑比楼板原混凝土标号高一级的C45微膨胀混凝土浇筑密实。
(内掺入10%膨胀纤维抗裂防水剂)。
6、混凝土养护:混凝土浇筑完成后,派专人及时跟进养护。
养护时间不少于7天,浇水次数以保证混凝土处于湿润状态为准。
地下室顶板预留洞口施工方案在进行地下室顶板预留洞口的施工过程中,需要考虑到多方面的因素,以确保洞口施工的质量和安全。
本文将针对地下室顶板预留洞口的施工方案进行详细介绍。
1. 施工前准备在进行地下室顶板预留洞口的施工之前,首先需要进行详细的设计和规划。
确定洞口的位置、尺寸和数量,以及与洞口相关的结构支撑和防水措施。
在施工前还需要准备好相应的施工材料和设备,以及组织好施工人员。
2. 施工材料和设备2.1 材料•钢筋:用于加固洞口周边的结构•混凝土:用于填充洞口•钻机、电锤等施工设备2.2 设备•架子和安全绳:用于施工中的安全作业•手电筒和通风设备:用于施工过程中的照明和通风3. 施工步骤3.1 洞口位置标定根据设计要求,在顶板上标定洞口的位置和尺寸,确保洞口的准确性和一致性。
3.2 钻孔使用钻机在洞口位置打孔,确定洞口边缘的清晰度和平整度。
3.3 切割使用电锤等设备进行切割,保证洞口的规整和整洁。
3.4 加固在洞口周边布置钢筋,加固洞口的结构稳定性和承重能力。
3.5 灌浆将混凝土灌入洞口中,填充洞口并确保充实和密实。
3.6 水泥养护对洞口进行水泥养护,确保混凝土的强度和耐久性。
4. 安全注意事项•施工人员需佩戴安全帽、手套等必要的防护用具•使用施工设备时要注意安全操作规范•洞口施工过程中注意通风和照明通过以上施工方案,可以确保地下室顶板预留洞口的施工质量和安全性。
在施工过程中需要严格按照设计要求执行,保证洞口的准确性和承重能力,同时注意安全事项,确保施工人员的安全。
地下室堵漏施工方案地下室堵漏施工方案地下室堵漏是一项重要的工程,其目的是为了防止地下室内的湿气、水渗漏,保护地下室的墙体和地板结构。
下面是一个在地下室堵漏施工过程中常用的施工方案。
一、检测和准备工作1. 首先,需要对地下室进行细致的检测,找出渗漏的位置和原因。
可以使用相机、探针等工具进行检测。
2. 然后,清理地下室内的杂物,如搬走家具、地面覆盖物等。
清理地面上的污垢,确保施工环境干净。
3. 在施工前,需要对施工现场进行保护,如使用塑料布覆盖地面和墙壁,避免施工中造成更多的损坏。
二、修补裂缝和孔洞1. 在堵漏之前,需要先修补地下室内的裂缝和孔洞。
可以使用水泥砂浆或专用的修补材料进行填充,确保修补牢固。
2. 对于较大的裂缝或孔洞,可以使用钢筋网加固,增强其承载能力。
三、堵漏处理1. 堵漏材料的选择:根据实际情况选择合适的堵漏材料。
可以使用防水涂料、聚合物封闭剂等。
这些材料具有良好的附着力和防水性能。
2. 在堵漏之前,需要先将墙壁和地板表面清洁干净。
一般会使用水刀清洗,确保施工表面干净无尘。
3. 使用刷子、滚筒等工具将堵漏材料均匀地涂抹在墙壁和地板表面。
确保涂层的厚度均匀一致,并密实度较高。
4. 可以根据需要进行多层堵漏处理。
通常情况下,需要先进行底层涂层的堵漏,待其干燥后再进行上层涂层的处理。
5. 在堵漏工作完成后,需要进行检测,确保堵漏效果良好。
可以进行水压测试,通过对地下室施加一定的水压,观察是否有渗漏现象。
四、环境恢复1. 在堵漏工作完成后,需要对施工现场进行清理。
清除施工所产生的垃圾和废料,保持现场干净整洁。
2. 还原地下室内的原始状态,如摆放家具、铺设地面覆盖物等。
总结:地下室堵漏施工是一项复杂而重要的工程,要求严谨细致。
在施工过程中,需要进行细致的检测和准备工作,修补裂缝和孔洞,并选择合适的堵漏材料进行施工。
施工完成后,需要进行检测,确保堵漏效果良好。
最后需要进行环境恢复工作,保持施工现场整洁。
地下室顶板注浆堵漏施工方案一、工程概述二、施工前的准备工作1.施工材料的准备:注浆材料、防水材料、增强材料等。
2.工具设备的准备:注浆设备、爆破设备、打孔机、搅拌机等。
3.确定施工方案:根据地下室顶板的具体情况,确定最适合的堵漏方案。
4.施工区域的清理:清除施工区域的杂物和尘土,确保施工的顺利进行。
三、施工步骤1.检测漏水点位置:使用水源或水龙头,找出地下室顶板漏水的具体位置。
2.爆破孔道:根据漏水点位置,在顶板上进行爆破孔道,用于注浆材料的注入和固化。
3.孔道清理:清理爆破孔道中的碎石和灰尘,保证材料的注入和固化效果。
4.注浆材料的配制:按照注浆材料的说明书,将其中的粉剂和液剂按比例混合搅拌均匀。
5.注浆材料的注入:将配制好的注浆材料通过注浆设备注入到爆破孔道中,直至充满整个孔道。
6.注浆材料的固化:等待注浆材料在孔道中固化,达到堵漏的效果。
7.防水材料的涂布:在顶板的表面涂布防水材料,以提高整体的密封性和耐水性。
8.增强材料的加固:根据需要,在顶板中加固增强材料,提高地下室结构的承载能力。
9.清理施工区域:施工完成后,清理施工区域的杂物和尘土,保持整洁。
四、施工注意事项1.施工操作要规范:按照工艺要求进行施工操作,保证施工质量。
2.施工安全要注意:严格遵守施工安全规定,防止人员和设备的安全事故。
3.施工过程要检查:在施工过程中,定期检查注浆效果和固化情况,及时进行调整和处理。
4.施工材料要合格:选用合格的注浆材料、防水材料和增强材料,确保施工效果。
5.施工周期要合理:根据地下室顶板的情况和工期要求,制定合理的施工计划。
五、施工后的验收1.检查注浆效果和堵漏情况,确认漏水点是否得到有效堵漏。
2.检查增强材料加固效果,确认地下室结构的承载能力是否得到提高。
3.检查防水材料的涂布密度和质量,确认顶板的防水性能是否达到要求。
4.整理施工记录和相关资料,以备日后的查阅和维修。
注:以上仅为地下室顶板注浆堵漏施工的一种常用方案,具体工程要根据实际情况而定,施工前需进行详细的勘察和设计,确保施工的可行性和安全性。
地下室车库顶板注浆堵漏施工方案一、施工概述地下室车库顶板注浆堵漏是一种常见的防水处理方法,通过将注浆材料注入顶板的裂缝和孔洞中,形成一层坚固的防水屏障,有效阻止水分渗透。
本文将介绍地下室车库顶板注浆堵漏的施工方案,包括施工前准备、施工工艺、注意事项等内容。
二、施工前准备1.检查顶板:在施工前,需对地下室车库顶板进行仔细检查,确定漏水位置及程度。
2.清洁表面:确保顶板表面清洁,清除油污、灰尘等杂物,保证注浆效果。
3.准备材料:准备好注浆材料、搅拌设备、注射泵等施工工具和设备。
三、施工工艺1.准备注浆材料:按照厂家说明,将注浆材料放入搅拌设备中,搅拌均匀。
2.注射孔洞:使用钻头在顶板上钻孔,孔径和深度根据实际情况确定。
3.注浆施工:将准备好的注浆材料装入注射泵,通过压力将材料注入孔洞中,直至填满孔洞。
4.收尾工作:待注浆材料凝固后,对顶板进行表面处理,确保施工效果。
四、注意事项1.操作规范:施工人员需严格按照操作流程进行,避免操作不当导致施工质量问题。
2.保护设备:施工过程中需注意保护注射泵等设备,避免损坏。
3.环境要求:施工环境应通风良好,避免有害气体对施工人员的影响。
4.材料存储:注浆材料需存放在干燥通风的地方,避免潮湿影响材料性能。
五、施工验收1.施工完成后,需进行验收工作,检查施工效果是否符合要求。
2.如发现问题,及时进行整改,确保地下室车库顶板的防水效果。
六、总结地下室车库顶板注浆堵漏是一项重要的防水施工工作,在实际工程中具有广泛的应用。
通过本文介绍的施工方案,可有效提高施工效率,确保施工品质,为地下室车库顶板的防水工作提供参考和指导。
以上是地下室车库顶板注浆堵漏施工方案的相关内容,希望对您有所帮助。
地下室顶板预留浇筑洞封闭处理方案
一、情况说明
因B3层12区地下室逆作人防墙柱混凝土浇筑需要,在BO层12区结构板浇筑前预留了3处洞口,考虑此处为地下室顶板防水要求,后续封闭处理应严格按照规范进行施工。
二、处理措施
1、结构处理:地下室顶板预留浇筑洞口的封闭我司采用类似编号F-125《人防墙及顶板预留洞浇筑措施施工方案》中人防顶板浇筑洞口封闭措施进行处理,底部采用脚手架支撑模板,施工操作将此3处洞口扩大剔凿成45°喇叭口,板钢筋焊接牢固满足单面焊10d,混凝土采用高一等级的抗渗P8膨胀砼振捣密实并养护。
(详见下图)
填充混凝土采用比原
2、防水处理:地下室顶板防水卷材施工前,将对预留洞新旧混凝土结合部位进行特殊处理,采用在结构板防水基底洞口接缝一圈涂刷一层渗透结晶防水涂料,并增贴一道比预留洞半径不小于200mm的防水卷材附加层,最后进行大面积的卷材铺贴。
此做法基本上能保证地下室顶板的封闭及防水要求。
防水附加层大面积防水卷材铺贴
刷渗透结晶防水材料
三、施工注意事项
1、严格按照审批通过的方案进行施工,作业前必须先对施工人员进行技术交底,杜绝现场实际与方案不符现象。
2、板预留钢筋采用焊接连接,焊接应牢固且满足单面焊10d。
3、浇筑作业前必须经监理检查验收钢筋绑扎及模板支护情况,合格后方可进行后续浇筑施工。
4、对剔凿坡壁应清理干净,混凝土浇筑时振捣应密实保证抗渗砼的自防水效果。
5、膨胀剂混凝土养护时间不少于14d,采用塑料薄膜覆盖养护时,塑料薄膜应紧贴混凝土裸露表面,薄膜内应保持有凝结水。
6、防水特殊部位(附加层)应采用热熔法进行卷材的铺贴。
施工洞口封堵施工方案项目负责人:XXX编写人:XXX审核人:XXX审定人:XXXXXXXXXX公司XXX年XXX月目录1、封堵洞口情况 (1)2、编制依据 (1)3、施工准备 (1)3.1材料及要求 (1)3.2主要机具 (1)3.3作业条件 (1)3.4劳动力准备 (1)4、技术准备 (1)5、施工方法 (2)5.1放线洞、泵管洞封堵操作工艺 (2)5.2工字钢预留洞封堵操作工艺 (3)5.3厨卫间等处穿楼板管道预留洞封堵操作工艺 (3)5.4厨卫间等处穿楼板烟风道预留洞封堵操作工艺 (5)5.5对拉螺栓孔洞封堵操作工艺 (7)5.6塔吊穿车库顶板封堵操作工艺 (8)5.7爬架支座处预留洞口封堵 (8)6、质量保证措施 (9)7、安全保证措施及文明施工 (9)1、封堵洞口情况预留洞口主要有:放线洞、泵管洞、爬架螺栓预留洞、电梯井工字钢预留洞、井道施工升降机预留洞、厨卫间顶板预留洞、穿墙对拉螺栓洞、出屋面管道洞、塔吊穿车库顶板洞等。
2、编制依据3、施工准备3.1材料及要求所用材料的品种、规格应符合设计和规范的要求。
材料:标准钢管、盘扣架、U托、扣件、12mm厚胶合木模板、木方、管箍、水泥砂浆、防水材料、商品混凝土3.2主要机具用具:斗车、木(铁)锤、钢錾子、直尺、铁抹子、线锤、砂浆枪、铁锹等。
3.3作业条件管道施工已完成及具备洞口封顶条件,经检查验收合格。
为施工操作必须设有防护盖板,确保施工的操作安全。
3.4劳动力准备由于本次封堵涉及洞口分部较广,涉及质量、安全等问题比较多,为了加强全面控制和管理,提早完成任务,进行现场的组织、协调管理工作,并保证施工质量、进度,施工现场根据施工总进度分段封堵即放线洞、泵管洞→厨卫间洞等→爬架附墙支座预留洞。
劳动力安排20人以上,积极整合现场资源,合理安排工序,保证日工作效率。
4、技术准备4.1熟悉施工图纸;4.2对施工班组做好技术交底,明确施工工艺,施工质量要求;4.3重点做好洞口封堵施工质量控制,确保封堵质量。
地下室开洞修补方案(二)引言:地下室开洞修补方案(二)是关于如何修补地下室开洞的一份详细文档。
本文将从准备工作、修补材料、工具使用、步骤规划和注意事项五个方面进行阐述,以帮助读者了解如何进行地下室开洞修补。
正文:一、准备工作1.测量:在进行地下室开洞修补之前,首先需要进行准确的测量,确定开洞位置和大小。
2.清理:将开洞部位周围的区域清理干净,确保工作区域无障碍。
3.材料准备:准备好所需的修补材料,如水泥、砂浆、砖块等。
二、修补材料1.水泥:选择适合地下室修补材料的优质水泥,确保修补的质量和耐久性。
2.砂浆:根据具体情况选择合适的砂浆,确保修补部位与原始墙体相匹配。
3.砖块:若开洞过大,需要使用砖块进行修补,选择符合要求的砖块进行替换。
4.密封剂:在修补完毕后,使用密封剂对修补部位进行密封,防止水分渗透。
三、工具使用1.电锤:使用电锤清理和扩大开洞区域,确保修补部位光滑平整。
2.抹灰刀:用于涂抹水泥和砂浆,保证修补部位的均匀性和美观度。
3.平头锤:用于敲击砖块和调整修补部位的位置,确保与周围墙体相衔接。
四、步骤规划1.清理开洞区域:使用电锤清理开洞周围的杂物和残留物,保持开洞区域的清洁。
2.填充水泥或砂浆:使用抹灰刀将水泥或砂浆填充到开洞区域,确保填充充分。
3.砖块替换(如需):根据开洞尺寸,选择合适的砖块进行替换,并使用砂浆固定。
4.修整表面:使用平头锤对修补部位进行调整,使其与周围墙体平齐。
5.密封处理:在修补干燥后,使用密封剂对开洞部位进行密封处理,防止水分渗透。
五、注意事项1.安全第一:在进行地下室开洞修补时,确保工作区域安全,采取必要的防护措施。
2.按照规划进行:严格按照步骤规划进行修补,确保修补部位的质量和稳固性。
3.使用优质材料:选择具有高品质的修补材料,确保修补效果持久。
4.密封防水:修补完毕后,及时进行密封处理,防止水分渗透造成后续问题。
5.请专业人士指导:如遇到复杂情况或不确定的地方,建议咨询专业人士的意见和建议。
地下室顶板洞口封堵方案一、工程概述在地下室施工过程中,由于各种原因可能会在顶板上预留一些洞口,如管道预留洞、塔吊预留洞等。
这些洞口在后续的施工中需要进行封堵,以保证地下室的结构安全和防水性能。
本方案旨在为地下室顶板洞口的封堵提供一套详细、可行的施工方法和技术措施。
二、施工准备1、技术准备熟悉施工图纸,了解洞口的位置、尺寸和类型。
制定施工方案,并向施工人员进行技术交底。
2、材料准备选用与地下室顶板混凝土强度等级相同的微膨胀混凝土。
准备好钢筋、模板、止水条等材料。
确保材料的质量符合相关标准和要求。
3、工具准备准备好振捣棒、电锯、电焊机等施工工具。
对工具进行检查和维护,确保其性能良好。
4、人员准备组织专业的施工队伍,施工人员应具备相关的施工经验和技能。
对施工人员进行安全教育和培训。
三、洞口处理1、清理洞口周边的杂物和松散混凝土,确保洞口周边干净、平整。
2、在洞口周边的混凝土表面进行凿毛处理,增加新老混凝土的粘结力。
3、对洞口内的钢筋进行除锈和调直处理。
四、模板支设1、根据洞口的尺寸和形状,制作合适的模板。
2、将模板安装在洞口处,确保模板的位置准确、牢固,模板与混凝土接触面应平整、严密,防止漏浆。
3、在模板的顶部预留混凝土浇筑口。
五、钢筋绑扎1、按照设计要求,在洞口内绑扎钢筋。
2、钢筋的规格、型号、间距应符合设计要求,钢筋的接头应错开。
六、止水措施1、在洞口周边设置止水条,止水条应安装牢固,位置准确。
2、对于有防水要求的洞口,可在洞口周边涂刷防水涂料。
七、混凝土浇筑1、浇筑前,先用水湿润洞口周边的混凝土表面。
2、采用分层浇筑的方法,每层浇筑厚度不宜超过 500mm,振捣密实,确保混凝土的质量。
3、浇筑过程中,应注意观察模板和支撑的情况,如有变形和位移,应及时处理。
八、混凝土养护1、混凝土浇筑完成后,应及时进行养护。
2、养护时间不少于 14 天,养护期间应保持混凝土表面湿润。
九、质量检查1、封堵完成后,对洞口的外观质量进行检查,包括混凝土的表面平整度、密实度等。
屋顶洞口封堵施工方案一、背景屋顶洞口的封堵施工是建筑维护和安全的重要工作。
封堵洞口可防止雨水、风沙和小动物进入建筑内部,保证建筑物的完整和使用安全。
二、施工步骤1. 检查洞口:首先,对洞口进行仔细检查,确定洞口的大小、位置和形状。
根据洞口的情况,选择合适的封堵材料。
2. 清理洞口:使用清扫工具清理洞口周围的杂物和尘土,确保洞口区域干净整洁。
3. 铺设防水层:在洞口周围铺设防水材料,确保水分不能渗入洞口。
4. 搭建支架:根据洞口的高度和大小,搭建合适的支架,以便进行下一步的封堵工作。
5. 填补洞口:使用合适的封堵材料,如硅胶、水泥等,填补洞口。
确保封堵材料牢固可靠,不会受到外界因素的影响。
6. 补强封堵层:在封堵材料固化后,可涂刷一层防水材料加强封堵层的密封度和耐久性。
7. 清理工作区域:完成封堵工作后,及时清理工作区域,将杂物和垃圾清除,确保整洁。
三、安全注意事项1. 在施工过程中,注意个人安全防护,佩戴安全帽、手套和防护眼镜等。
2. 选择合适的天气条件进行施工,避免在风雨较大的情况下进行封堵工作。
3. 操作封堵材料时,注意防止材料进入眼睛、口腔或皮肤,以免产生不良反应。
4. 施工结束后,清理工作区域,确保没有遗留材料和工具。
四、总结屋顶洞口封堵施工是一项重要的建筑维护工作。
通过仔细检查、清理洞口、选择合适的封堵材料和加强封堵层,可以保证屋顶洞口的完整和使用安全。
在施工过程中,务必重视安全注意事项,保护施工人员的安全。
以上是屋顶洞口封堵施工方案的简要介绍,希望对您有所帮助。
地下室密封专项施工方案
1. 方案目的
本方案旨在有效地密封地下室,防止水和湿气渗入,确保地下室的干燥和安全。
2. 施工准备
在实施本方案之前,需要进行以下准备工作:
- 确定地下室的结构和材料;
- 检查地下室是否存在漏水问题;
- 准备好密封材料和施工工具。
3. 施工步骤
1. 清洁地下室表面:
- 清除地下室表面的灰尘和污垢;
- 移除旧的密封材料和破损的地面涂层。
2. 填补裂缝和孔洞:
- 使用密封胶填补地下室墙壁和地面的裂缝和孔洞;
- 确保密封胶完全填满并充分粘附。
3. 修复漏水点:
- 检查地下室墙壁和地面的漏水点;
- 使用适当的修复材料修复漏水点,确保完全密封。
4. 应用密封涂料:
- 选择适合地下室材料和环境的密封涂料;
- 使用刷子或滚筒均匀涂抹密封涂料;
- 确保涂层厚度均匀,覆盖范围全面。
5. 防潮处理:
- 在地下室表面涂抹防潮剂;
- 确保防潮剂能有效阻止湿气渗透。
4. 施工注意事项
- 在进行施工前,确保地下室内的通风良好;
- 在施工过程中,避免直接暴露于密封材料的气味和粉尘,应
佩戴适当的防护设备;
- 按照密封涂料的使用说明,合理配比和搅拌,确保施工质量;
- 施工完毕后,尽量避免地下室接触水和湿气。
5. 施工验收标准
- 地下室无漏水现象;
- 地下室表面涂层平整、均匀,无起泡、剥落等问题;
- 地下室内湿气得到有效防止。
本方案仅供参考,请根据实际情况进行具体施工,并在施工前咨询相关专业人士的建议。
第一章工程概况
一、建筑概况
本工程位于绍兴市越城区,东北方向为绍兴西站,北临杨绍线,西北方向为福全镇。
项目占地面积85385㎡,建筑总面积274487㎡。
地上建筑面积213462㎡,地下建筑面积61025㎡;其中人防区11002m2,非人防区49501m2.本工程共设21个单体。
本工程设计正负零相当于黄海高程,建筑物室内外高差为,本工程人防区平时为汽车库等功能用房;功能为二等人员掩蔽部,结构设计使用年限为50年;安全等级为二级;地基基础设计等级为乙级。
二、编制缘由
根据实际情况,部分地下室顶板部位需增加预埋套管,因地下室顶板已大面完成,需要在顶板上开洞,为避免出现渗漏等问题,特制定地下室顶板洞口封堵方案。
第二章编制依据
板洞封堵防渗漏采用富水泥浆法,具体操作如下:
1、用于封堵板洞的混凝土所用原材料按下列要求选用:
⑴考虑混凝土的密实性、收缩系数选
用强度等级为的普通硅酸盐水泥。
矿渣硅酸盐水泥配制的
混凝土泌水大,水从混凝土中析出时留下孔道,不利于混
凝土的抗渗;
⑵砂率控制在35%至40%。
为使水泥
砂浆能在石子周围有足够厚度的包裹层来阻止水的渗透,
砂率要比普通的混凝土大;
⑶适当提高水泥用量增加混凝土密
实性及拌合料间的粘结力。
每立方米混凝土的水泥用量控
制在320KG至400KG(含掺合料),灰砂比控制在1:2至
1:,水灰比不大于;
⑷选用直径为20㎜至40㎜的粗骨料
(最大粒径不大于40㎜),其含泥块不得大于1%,泥块含
量不得超过%。
细骨料的含泥量不得大于3%,泥块含量不
得大于1%;
⑸外加剂采用膨胀剂,比例控制在1:
10(膨胀剂:水泥);
⑹混凝土搅拌必须均匀,搅拌完成后
在1小时内使用完;
⑺混凝土采用比楼板砼高一等级的
微膨胀混凝土;
2、封堵前仔细凿毛洞口,把洞口周边凿掉2㎝至4㎝。
观察凿毛好的洞口,洞口周边必须是高强度的密实的混凝土层,如有砂浆或结构不紧密必须继续凿挫,保证坑周边都是密实的混凝土结构。
3、用清水把凿挫好的洞口洗、刷干净,然后安装模板(模板安装必须严实牢固),再次清洗洞口周边等洞口周边,洞口完全浸湿后刷乳状水泥浆(出边、上墙、包管)控制在2㎜。
4、刷完水泥浆接着浇筑细石混凝土,震捣密实、均匀,浇筑控制在楼板的2/3。
混凝土达到初凝时用毛刷沾水把混凝土表面及洞口边清理干净后进行第二次浇筑,捣实、抹面,按时养护。
5、混凝土完全凝固后,清理施工场地,做蓄水试验。
6、蓄水24小时后不渗、不漏,板洞底部无水渍视为合格。
7、施工过程中必须有施工员旁站对每一道工序严格控制。
按洞口凿毛及洞口清洗、一次浇筑、二次浇筑及蓄水试验等三步进行验收。
附图。
