级配碎石施工方案最新版(2)
- 格式:docx
- 大小:13.82 KB
- 文档页数:7
级配碎石基层施工方案1、一般要求(1)级配碎石应用预先筛分成几组不同粒径的碎石和 4.75mm 以下的石屑组配而成。
缺乏石屑时,也可以添加细砂砾或粗砂,但其强度和稳定性不如添加石屑的级配碎石。
也可以用颗粒组成合适的含细集料较多的砂砾与未筛分碎石配合成级配碎砾石。
(2)级配碎石的最大粒径宜控制在 31.5mm 以下,压碎值:基层不大于 26%;底基层不大于 30%。
碎石中针片状颗粒的总含量不超过 20%,质软、易破碎的碎石含量不得超过 10%,不应有黏土团、植物等有害物质。
(3)压实厚度不应超过 20cm。
(4)级配碎石基层未洒透层油或未铺封层时,禁止开放交通。
2、施工前准备级配碎石采用集中厂拌法拌和混合料,用于主线的级配碎石底基层采用摊铺机摊铺;用于改路及被交路的垫层可采用推土机配合装载机铺筑施工, 底基层采用摊铺机摊铺。
应在施工前对施工人员进行相关培训,人员数量、技术水平和机械配置需满足施工要求。
(1)将拌和设备安装调试完毕后由计量部门进行计量系统的标定认可。
(2)试验员确定好不同开口大小下电机转速与材料流量关系图。
(3)建立施工工点质量保证体系、制定质量技术控制措施、工程进度计划等提交监理人批准后进行技术交底工作。
(4)根据设计图纸提供的纵断面参数,桩号按照 5m 为最小单位依次计算好设计中桩、边桩的高程。
(5)对已交验的路基放出底基层的中线和边线,每 10m 设一中线桩(曲线段 5m),并在两侧路肩边缘设置指示桩,桩上明显标记设计高程,用白灰画出边缘线。
(6)对下承层用清扫机清扫干净,洒水湿润下承层。
不得有积水。
(7)混合料组成设计:1)依据技术规范及招标文件的要求进行目标配合比设计,确定混合料组成设计,并报请监理人批准。
2)依据目标配合比,进行混合料试拌,确定好料斗开口尺寸及电机转速,报监理人批准。
3、试验段(1)在试验段开始前14 天,提出施工方案报送监理人审批。
试验段铺筑长度不应少于 200m。
级配碎石施工方案施工方案:级配碎石一、项目背景级配碎石是一种采用机械破碎岩石所得到的破碎物料,具有坚硬、坚韧、稳定的特点,被广泛应用于道路、桥梁、建筑等工程的基层填筑、路面铺设等方面。
为确保工程质量,需要制定详细的施工方案。
二、施工目标1. 确保级配碎石质量达到设计要求。
2. 在施工过程中保证安全生产。
3. 提高施工效率,保证工程按时完成。
三、施工准备1. 设备准备:配备挖掘机、装载机、压路机等施工设备,并确保设备运转正常。
2. 施工材料准备:采购优质的级配碎石,确保其符合设计要求。
3. 作业区域布置:根据实际情况,确定边坡和沟渠布置,确保作业安全。
四、施工步骤1. 破碎机破碎:将挖掘机挖掘出的原土进行清理,然后使用破碎机进行破碎,破碎后的碎石应进行级配。
2. 砂石混合:将破碎后的碎石与合适比例的细颗粒碎石进行混合,以提高级配碎石的密实性和稳定性。
3. 搅拌均匀:使用装载机将混合好的级配碎石进行搅拌均匀,确保各个颗粒的分布均匀,以提高施工质量。
4. 压实施工:采用压路机对搅拌均匀的碎石进行压实,使之更加稳定,确保工程质量。
5. 清理整理:施工完成后,对作业区域进行清理整理,清除碎石残渣和垃圾,保持作业区域的整洁。
五、施工注意事项1. 施工现场要布置明确的警示标志和隔离措施,确保施工安全。
2. 在施工过程中,要进行施工现场巡视,发现问题及时处理。
3. 确保施工设备运转正常,定期检查维护设备。
4. 严格按照设计要求进行施工,保证级配碎石的质量。
5. 施工时注意环境保护,采取相应措施,防止扬尘污染。
六、施工效果评价1. 在施工过程中,及时调整施工方案,解决问题。
2. 施工结束后,对工程质量进行评估,确保符合设计要求。
3. 整理完工程区域,保持整洁。
综上所述,通过制定详细的施工方案,我们能够确保级配碎石的质量和施工安全,提高施工效率,完成工程的建设目标。
级配碎石施工方案(2)
一、背景
随着城市基础设施建设的不断完善,级配碎石在道路、广场等硬质基础层的铺设中扮演着重要角色。
因此,制定一套科学合理的级配碎石施工方案对工程质量的提升至关重要。
二、施工准备
在进行级配碎石施工前,首先需要做好施工准备工作,包括但不限于: - 确定施工区域范围和施工数量; - 准备好所需的级配碎石及其量化; - 确保施工现场平整整洁,确保施工顺利进行。
三、施工流程
1. 清理基础层
在进行级配碎石铺设之前,需要对基础层进行清理,包括清除杂物、确保基础层平整和坚实。
2. 敷设级配碎石
根据设计要求,按照一定的坡度、高程要求逐步敷设级配碎石,确保每一层级配碎石的厚度均匀。
3. 压实碎石层
在级配碎石铺设完成后,进行压实作业,采用合适的压路机对碎石层进行均匀压实,确保整体稳固。
4. 细化碎石表层
最后对碎石表层进行细化,确保表面平整光滑,达到设计要求。
四、质量验收
施工完成后,需要进行质量验收,主要包括以下几个方面: - 碎石铺设厚度是否符合设计要求; - 碎石铺设坡度和高程是否符合设计要求; - 碎石铺设后压实是否充分; - 碎石表层是否平整光滑。
五、安全注意事项
在进行级配碎石施工时,需要严格遵守相关安全规定,确保施工过程中人员和设备的安全。
具体包括但不限于: - 确保作业人员穿着安全装备; - 严格遵守作业规程,注意作业过程中的安全防护; - 确保施工现场指示标识清晰。
综上所述,科学合理的级配碎石施工方案是确保施工质量的关键,只有严格按照规定流程进行施工,才能保证工程产出的质量和安全性。
级配碎石施工施工方案1.前期准备(1)设计方案:根据道路的设计要求,确定级配碎石的种类、厚度、施工方法等。
(2)材料准备:准备好需要的级配碎石、水泥、沥青等材料,并对材料进行质量检验。
(3)设备准备:准备好施工所需的设备,如挖掘机、铺石机、压路机等。
2.场地准备(1)清理场地:清理施工场地,将杂物、土石等清除干净。
(2)基层处理:对基层进行必要的处理,如填补坑洞、夯实土壤等,确保基层平整坚实。
3.级配碎石施工(1)石料铺设:将级配碎石按照设计要求铺设在基层上,注意石料的均匀性和实度。
可以使用挖掘机进行铺石,也可以使用铺石机进行机械铺石。
(2)压实处理:使用压路机对铺设好的级配碎石进行压实处理,确保石料之间的粘结性和承载能力。
压实时要适当湿润石料,使其更易于压实。
(3)修整处理:使用铁锹或平头铁锤对压实的级配碎石进行修整,保持道路的平整度和排水性能。
4.其他工序(1)固结处理:根据需要,可以在级配碎石表面喷洒适量的水泥和水进行固结处理,增加石料之间的粘结性。
(2)沥青处理:如果需要,可以在级配碎石表面涂覆一层沥青,提高道路的抗水性能和耐久性。
(3)划线处理:根据道路的需要,可以在施工完成后进行道路划线,标示出车道、停车位等。
以上是级配碎石施工的基本步骤和注意事项,施工过程中需要注意以下几点:(1)施工过程中要保证施工设备和材料的质量,确保施工质量。
(2)级配碎石的厚度要符合设计要求,不宜过薄或过厚。
(3)在施工过程中要注意工地的环境保护,防止对周围环境造成污染。
(4)施工过程中要做好施工记录和质量验收工作,确保施工质量的可控性。
以上是级配碎石施工方案的详细介绍,希望可以对您有所帮助。

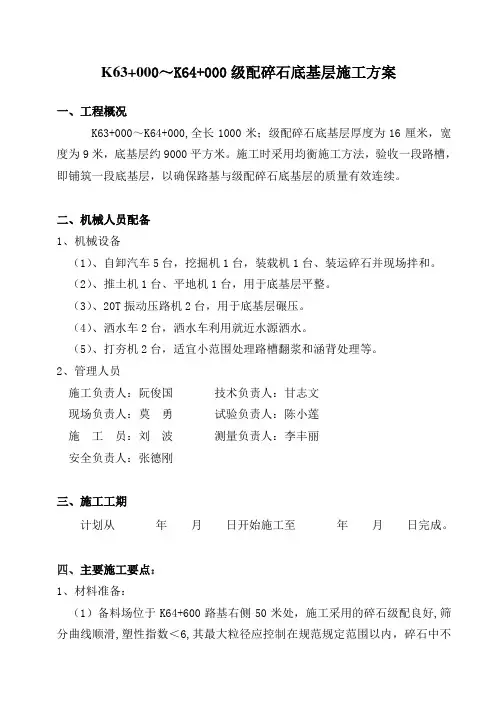

K63+000~K64+000级配碎石底基层施工方案一、工程概况K63+000~K64+000,全长1000米;级配碎石底基层厚度为16厘米,宽度为9米,底基层约9000平方米。
施工时采用均衡施工方法,验收一段路槽,即铺筑一段底基层,以确保路基与级配碎石底基层的质量有效连续。
二、机械人员配备1、机械设备(1)、自卸汽车5台,挖掘机1台,装载机1台、装运碎石并现场拌和。
(2)、推土机1台、平地机1台,用于底基层平整。
(3)、20T振动压路机2台,用于底基层碾压。
(4)、洒水车2台,洒水车利用就近水源洒水。
(5)、打夯机2台,适宜小范围处理路槽翻浆和涵背处理等。
2、管理人员施工负责人:阮俊国技术负责人:甘志文现场负责人:莫勇试验负责人:陈小莲施工员:刘波测量负责人:李丰丽安全负责人:张德刚三、施工工期计划从年月日开始施工至年月日完成。
四、主要施工要点:1、材料准备:(1)备料场位于K64+600路基右侧50米处,施工采用的碎石级配良好,筛分曲线顺滑,塑性指数<6,其最大粒径应控制在规范规定范围以内,碎石中不允许含有粘土块、植物、有机物等杂质,针片状颗粒总含量不应超过20%。
在施工前,确保料场的材料经过试验合格。
(2)、级配碎石按预定比例在料场充分混合,同时洒水加湿,使混合料的含量超过最佳含水量约2%~3%,以减轻施工现场的拌和工作量以及运输过程中的离析现象。
2、路槽准备:路槽需经检验合格,并且在施工底基层前要重新检查各项技术指标,如路槽过于干燥,可用洒水车喷洒少量水。
(1)、路槽表面应平整、坚实、没有任何松散的材料和软弱地点,横坡符合设计要求。
(2)、路槽的平整度和压实应符合规范的要求,路槽上的低洼和坑洞,应仔细填补压实。
路槽上的搓板和辙槽,应刮除;松散处应耙松、洒水并重新碾压。
如发现土过干、表层松散,应适当洒水,掺石灰或粒料等措施进行处理。
(3)、根据压实检查和弯沉测定的结果,凡不符合设计要求的路段,必须根据具体情况,分别采用补压、换填好的材料、挖开晾晒重新回填碾压等措施。
级配碎石施工方案级配碎石施工方案一、项目目标与要求:该项目的目标是在一定面积的土地上进行级配碎石施工,使其达到设计要求的平坦度和坚固度。
施工要求按照设计要求完成作业,确保施工质量,并在规定时间内完成。
二、工程流程:1. 前期准备工作:(1)组织施工队伍,确定施工班组,明确分工;(2)准备施工所需的设备、机械等;(3)检查施工材料的质量和数量,确保其达到设计要求。
2. 场地整理:(1)清理施工现场,清除杂物、石块等,确保施工区域干净整洁;(2)进行标高测量,确定施工的起始点和终点。
3. 施工作业:(1)进行基础处理,清理施工点的杂草、泥沙等;(2)进行土层的平整、夯实,确保地基牢固;(3)将碎石按照规定比例进行级配,确保石块大小合适;(4)将级配好的碎石均匀撒在施工区域,压实碎石,确保其紧密结合。
4. 后续处理:(1)清理施工现场,清除施工过程中产生的废料、石屑等;(2)进行施工质量检查,确保施工质量符合设计要求;(3)编制施工总结报告,总结工程施工过程中的经验和教训。
三、安全措施:1. 确保施工现场安全:(1)设置施工警示标志,提示周围人员注意安全;(2)合理规划施工区域,确保施工过程不受外界干扰;(3)对施工现场进行安全检查,消除安全隐患。
2. 培训施工人员:(1)对施工人员进行安全教育培训,提高其安全意识;(2)严格遵守作业规程,按照操作规范进行施工作业。
3. 使用安全设备:(1)使用合格的施工机械设备,确保其安全性能;(2)配备必要的安全装备,如安全帽、防护眼镜等。
四、质量控制:1. 严格按照设计要求进行施工作业;2. 对施工前的土地进行充分处理,确保地基牢固;3. 对级配碎石的质量进行检验,确保石块大小合适;4. 对施工过程进行质量把关,确保施工质量符合设计要求;5. 进行施工后的质量检查,确保施工质量达到预期效果。
五、时间进度:根据项目的具体要求和施工现场的情况,合理安排施工的时间进度,确保在规定时间内完成施工任务。
级配碎石施工方案(2)一、背景介绍级配碎石是一种用途广泛的建筑材料,适用于道路、桥梁、铁路等工程施工中的基础和路面铺设。
本文将探讨级配碎石的施工方案,重点关注施工过程中的注意事项及施工步骤。
二、施工准备1.材料准备:确保级配碎石的质量符合相关标准,按规定比例准备级配碎石和混凝土原料。
2.设备准备:配备各类施工设备,如挖掘机、推土机、压路机等,以保障施工顺利进行。
3.安全防护:施工现场设置明显的安全警示标志,配备必要的安全防护用具,确保施工人员的安全。
三、施工步骤1.平整基础:在施工前,清理施工区域并使用挖掘机平整基础,确保基础坚实平整。
2.浇筑石英砼:在基础表面浇筑一定厚度的石英砼,用以固定碎石及增加基础强度。
3.铺设碎石:将预先调配好的级配碎石均匀地铺设在石英砼表面,确保碎石层厚度均匀。
4.压实碎石:使用压路机对铺设的碎石进行压实,确保碎石层紧密结合,提高路面的承载能力。
5.surface dressing:使用刷沥青或其他适合的材料对碎石路面进行表面处理,增加路面的耐磨性和美观性。
四、注意事项1.材料检验:在施工前对级配碎石和其他材料进行严格检验,确保质量合格。
2.施工环境:选择施工环境良好的天气进行施工,避免雨雪天气影响施工效果。
3.施工质量:严格按照施工方案执行,注意施工质量,确保碎石路面的平整度和密实度。
4.安全管理:加强现场安全管理,保障施工人员的人身安全,防止施工事故的发生。
五、施工结束施工结束后,对碎石路面进行细致的检查,确认施工质量符合要求。
保养期间,加强对路面的监测,及时修补破损部分,延长路面的使用寿命。
结语级配碎石作为一种常用的建筑材料,在施工过程中需严格按照规范操作,注重细节,确保施工质量。
本文介绍的级配碎石施工方案,将有助于指导施工人员在实际操作中更加专业和高效地进行施工,提高工程质量和安全性。
级配碎石基层施工方案级配碎石基层施工方案1. 引言级配碎石基层是道路、高速公路等工程中常用的一种基层施工材料。
其特点是成本低、施工方便、具有较好的承载能力和排水性能。
本文将介绍级配碎石基层施工方案,包括材料准备、施工工艺和质量控制等内容。
2. 材料准备2.1 级配碎石的选择和采购级配碎石应按照工程设计要求进行选择,一般选择粒径为5mm-20mm的碎石或者破碎石料。
采购时要注意查看材料的质量证书,并确保合格。
2.2 级配碎石的储存采购回来的级配碎石应当储存在干燥、通风的场所,避免雨水和杂质的污染。
储存区域需要保持整洁,并设立相应的标识和围栏,以确保施工安全。
3. 施工工艺3.1 基层准备工作在开始施工之前,需要对基础层进行一系列的准备工作。
首先要将基础层的表面清理干净,并确保其平整度达到设计要求。
同时需处理好基层的强度差异,对于特别薄弱的部位可以使用加筋材料进行处理。
3.2 碎石铺设和压实在进行碎石铺设之前,首先要在基层表面铺设一层防护层,以免基层材料被污染或损坏。
然后将级配碎石平铺在基层表面,每层厚度一般为15cm-20cm,并根据设计要求进行均匀铺设。
铺设完成后,使用压路机对碎石进行压实。
压实时应先进行初压,再进行二次压实,压实层数和压实时间要根据具体情况进行调整。
压实过程中,要确保碎石基层的均匀性和密实度。
3.3 表层处理碎石基层施工完成后,需要进行表层处理。
一般采用沥青混凝土或水泥混凝土进行表层处理,以提高道路的耐久性和平整度。
4. 质量控制4.1 施工过程控制在施工过程中,要严格按照设计要求进行施工,特别是对碎石的压实过程进行监控。
必要时可以使用取样检测来确保施工质量。
4.2 施工质量检验施工完成后,需要进行施工质量检验。
主要包括对级配碎石的粒径分布、压实度、表面平整度等指标进行检测。
如有不合格情况,需要及时进行整改。
4.3 施工记录和档案管理施工过程中需要详细记录各个环节的施工情况,并包括取样检测的结果。
第1篇一、工程概况本工程为某道路工程,道路全长X公里,路面宽度X米,路面结构为:基层采用级配碎石基层,厚度X厘米,上面层为沥青混凝土面层。
为了保证级配碎石基层的质量和施工效率,特制定本施工方案。
二、施工准备1. 技术准备(1)熟悉图纸,明确施工要求和质量标准。
(2)组织施工人员学习施工方案和操作规程。
(3)对施工人员进行技术交底,确保施工人员掌握施工技术要点。
2. 材料准备(1)级配碎石:根据设计要求,选用符合国家标准的级配碎石,其粒径分布应符合规范要求。
(2)水泥:选用符合国家标准的普通硅酸盐水泥,强度等级应满足设计要求。
(3)砂:选用符合国家标准的河砂,粒径小于5mm,含泥量不大于3%。
(4)水:采用符合国家标准的饮用水。
3. 施工设备准备(1)挖掘机:用于土方开挖和材料运输。
(2)装载机:用于材料装载和运输。
(3)自卸汽车:用于材料运输。
(4)平地机:用于平整场地和基层平整度控制。
(5)压路机:用于压实级配碎石基层。
(6)拌合站:用于水泥稳定碎石混合料的拌合。
(7)检测仪器:用于检测材料性能和施工质量。
三、施工工艺流程1. 土方开挖及处理(1)根据设计要求,开挖路基,清除地表杂物。
(2)根据设计要求,对路基进行压实,确保路基的稳定性和承载能力。
(3)检查路基的压实度,如不符合要求,应进行复压。
2. 基层施工(1)施工前,对基层材料进行检验,确保其质量符合要求。
(2)根据设计要求,确定级配碎石基层的厚度和宽度。
(3)使用平地机对基层材料进行摊铺,确保摊铺均匀。
(4)使用压路机对基层材料进行压实,压实度应符合设计要求。
(5)检测基层材料的压实度和平整度,如不符合要求,应进行返工。
3. 面层施工(1)施工前,对沥青混凝土材料进行检验,确保其质量符合要求。
(2)根据设计要求,确定面层厚度和宽度。
(3)使用摊铺机对面层材料进行摊铺,确保摊铺均匀。
(4)使用压路机对面层材料进行压实,压实度应符合设计要求。
级配碎石回填施工方案1.前期准备在进行级配碎石回填施工前,需要进行一些前期准备工作。
首先要对施工现场进行检查和测量,确定回填土的区域和范围。
其次,要保证施工现场的平整、清洁和无杂物。
最后,还需准备好所需的材料和设备,包括级配碎石、挖掘机、压路机等。
2.施工方法2.1挖掘与开挖首先按照设计要求挖掘回填土的区域,在挖掘过程中要保证现场积水情况,避免因积水对工程质量造成影响。
对于大面积挖掘,可采用挖掘机进行作业;对于较小面积或较复杂地形的挖掘,可采用手工或机械电铲进行开挖。
2.2粉碎与处理将挖掘出的土方材料进行粉碎与处理,以满足级配碎石的要求。
可通过碎石机或破碎机进行粉碎,破碎后的土料应满足设计要求的级配和稳定度。
2.3搬运与堆放将经过粉碎处理的土料搬运至指定堆放区域,并依据施工设计要求进行堆放。
在堆放过程中要注意土料的均匀性和紧实度,以确保后期的回填施工质量。
同时,要注意避免土料的二次污染和外泄。
2.4压实与夯实对于回填土的压实与夯实工作,可采用振动压路机或者夯实机进行作业。
按照设计要求对土料进行逐层逐次的压实与夯实,以达到稳定性和密实度的要求。
在这一过程中,还要注意防止土料的偏压与侧漏。
3.施工要点3.1施工现场应保持清洁和整洁,堆放区域要平整,均匀,避免存在高低差。
同时要注意保护好现场的环境和周围的建筑设施。
3.2施工现场要做好防尘措施,特别是在进行挖掘和搬运作业时,要注意减少扬尘,保护好施工现场和周围环境的空气质量。
3.3在进行粉碎处理和堆放土料时,要注意避免土料的二次污染和外泄。
选择合适的材料堆放区域,并采取相应的防护工作,防止对周围环境和地下水造成污染。
3.4在进行土料压实与夯实作业时,要保证土料的均匀性和稳定性。
振动压路机或夯实机应按照设计要求进行调整和操作,以达到土料的密实度和稳定度要求。
4.施工安全4.1在施工过程中要加强施工人员的安全教育和培训,确保施工人员具备相关的安全操作知识和技能。
凤凰洲北外滩片区区间支路路网工程
——北外滩L 路、北外滩
N 路
级
配
碎
石
层
施
工
方
案编制人:审核人:
审 批 人:
凤凰洲北外滩片区区间支路路网工程
北外滩 L 路、北外滩 N 路项目部
期:
、工程概况
我部承建凤凰洲北外滩片区区间支路路网工程——北外滩 L 路
(长江路〜黄河路)、北外滩N 路。
北外滩L 路:LK0+31ALK0+831.394, 北外滩N 路:NK0+007.878〜NK0+308.11Q 本工程位于凤凰洲片区北 外滩,即红谷北大道 -黄河路-赣江北大道 -八一大桥围成的区域,北 外滩L 路为南北向支路,道路南起北外滩 K 路,北至现状黄河路;北 外滩N 路为东西向支路,道路东起现状红谷北大道,西至现状赣江北 大道。
道路全长800多米,北外滩L 路道路红线宽15m 3m 人行道+9m 车行道+3m 人行道;北外滩N 路道路红线宽12m 2.5m 人行道+7m 车 行道+2.5m 人行道。
二、级配碎石垫层施工方案
⑴测量放线
在底基层或路床上恢复道路中线, 直线段每20m 设一中桩,平曲 线每10m 〜15m 测放一中桩;平曲线段每10m 设高程桩;并测设路基
编制单
位: 江西中煤建设集团有限公司
边桩,标示出基层面设计高程。
摊铺机作业时,4m- 6m放置测墩,
并依据钢丝绳或铝合金导梁或摊铺厚度测设墩顶标高,控制设计标高
⑵级配碎(砾)石运输集料装车时,应控制每车料的数量基本相等。
根据各路段基层或底基层的宽度、厚度及设计干密度计算各段需要的集料数量,并计算料堆的堆放距离。
卸料应严格控制料堆距离。
⑶摊铺、整平平地机布料整平
①应通过试验段确定集料的松铺系数,并确定松铺厚度。
平地机摊
铺混合料时,松铺系数宜为1.25 -1.35 。
②卸料后及时用推土机将混合料均匀摊铺,表面应力求平整。
③用平地机将拌和均匀的混合料按规定的路拱进行整平和整型,在整型过程中,应注意消除粗细集料离析现象。
④用压路机在已初评的路段上快速碾压一遍,以暴露潜在的不平
整。
并采用平地机进行精平。
摊铺机摊铺①摊铺时混合料的含水量宜高于最佳含水量约1%,以补偿摊铺
及碾压过程中的水分损失。
在摊铺机后面设专人消除粗细集料离析现
象,特别是粗集料窝或粗集料带应该铲除,并用新混合料填补或补充
最新范本,供参考!
细混合料并拌和均匀
②路宽大于8m 时宜采用双机作业,两台摊铺机组成摊铺作业梯队,其前后间距约为10mr- 15n。
摊铺机内、外侧用铝合金导梁控制高程。
摊铺机起步后,测量、质检人员要立即检测高程、横坡和厚度,并及时进行调试。
施工过程中摊铺机不得随意变速、停机,保持摊铺的连续性和均速性。
⑷碾压
当混合料的含水量等于或略大于最佳含水量时,立即用压路机静压1〜2遍,再用振动压路机或轮胎压路机碾压4〜6遍。
直线或不设超高的平曲线段,由两侧路肩开始向路中心碾压;在设超高的平曲线段,由内测路肩向外侧路肩进行碾压。
碾压时,后轮必须超过两段的接缝处。
后轮压完路面全宽时,即为一遍。
碾压一直进行到规定的压实度为止。
终压时静压1〜2 遍,使表面无明显轮迹。
压路机的碾压速度宜先慢后快,头两遍采用1.5 〜1.7km/h,之后采用2.0〜2.5km/h,路面的两侧应多压2〜3遍。
严禁压路机在已完成的或正在碾压的路段上调头或急刹车。
凡含土的级配碎石,都应进行滚浆碾压,一直压到碎石层中无多余细土泛到表面为止。
滚到表面的浆(或事后变干的溥土层)应清除干净。
⑸接缝的处理
每天的工作缝做成横向接缝。
下次施工前现将未经压实的混合料铲除,再将已碾压密实且高程符合要求的末端挖成一横向(与路面垂直)向
下的断面,然后再摊铺新的混合料。
为消除纵向接缝,采用两台摊铺机双机联合摊铺作业,两台摊铺机前后相距10mr^ 15m同时进行。
三、安全环保保证措施
1 .牢固树立“安全第一,预防为主”的思想,成立以施工负责人为组长,专业工程师、质检人员及班组长为组员的安全生产领导小组。
2.建立健全安全目标和制定安全生产责任状。
3.全面贯彻执行“班前讲安全、班中查安全、班后评安全”的安全检查教育活动,克服麻痹大意思想。
4.施工现场进行安全环保控制,建立安全环保管理和责任制,以施工负责人为第一责任人。
明确各岗位的安全环保责任,做到分工明确,责任到人,各负其责,严格把关,确保施工安全环保。
发现问题及时汇报处理。
5.严格技术交底,施工前队长和技术主管要组织施工人员认真学习项目下放的安全环保技术交底书,并再次进行全面细致的安全环
保交底,做到无安全环保技术交底不开工。
6.安全环保员要认真学习和掌握施工安全规则和注意事项,熟练使用防护器材。
在岗时要精力集中,坚守岗位,及时发现和消除安全环保隐患。
7.经常进行安全环保检查、验收评比、奖罚兑现、措施得力。
8.做好安全环保记录。
四、质量保证措施
1.建立以施工负责人、现场技术负责人、质量检查人员、队质量技术检查人员的现场组织体系,现场开展系统的组织、监督和检查落实工作。
2.建立健全作业队各级人员的质量责任制,使每个施工人员都重视施工质量,正确理解质量与工期、效益的关系。
3.技术人员要认真学习设计文件、路基施工规范、检验标准、监督实施细则等内容,提高自己的技术,指导施工质量,保证提供的技术交底书准确无误。
4.在施工中,对每道工序严格执行“三检制” ,保证每道工序质量达到设计和验标的要求,严禁不合格工序转入下一道工序。
5.施工严格按照《公路工程质量检验评定标准》、《招标文件技术规范》、《监理程序》、《设计规范》施工,不得采用未经检验或检验不
合格的材料,不得违反施工规范要求。
6.及时纠正监理人员、项目部领导、技术人员、质检人员提出的
质量问题。
7.成立质量管理领导小组,积极开展QC小组活动,提高工程施工质量。
