级配碎石施工方案49274
- 格式:doc
- 大小:74.50 KB
- 文档页数:12
级配碎石施工方案施工方案:级配碎石一、项目背景级配碎石是一种采用机械破碎岩石所得到的破碎物料,具有坚硬、坚韧、稳定的特点,被广泛应用于道路、桥梁、建筑等工程的基层填筑、路面铺设等方面。
为确保工程质量,需要制定详细的施工方案。
二、施工目标1. 确保级配碎石质量达到设计要求。
2. 在施工过程中保证安全生产。
3. 提高施工效率,保证工程按时完成。
三、施工准备1. 设备准备:配备挖掘机、装载机、压路机等施工设备,并确保设备运转正常。
2. 施工材料准备:采购优质的级配碎石,确保其符合设计要求。
3. 作业区域布置:根据实际情况,确定边坡和沟渠布置,确保作业安全。
四、施工步骤1. 破碎机破碎:将挖掘机挖掘出的原土进行清理,然后使用破碎机进行破碎,破碎后的碎石应进行级配。
2. 砂石混合:将破碎后的碎石与合适比例的细颗粒碎石进行混合,以提高级配碎石的密实性和稳定性。
3. 搅拌均匀:使用装载机将混合好的级配碎石进行搅拌均匀,确保各个颗粒的分布均匀,以提高施工质量。
4. 压实施工:采用压路机对搅拌均匀的碎石进行压实,使之更加稳定,确保工程质量。
5. 清理整理:施工完成后,对作业区域进行清理整理,清除碎石残渣和垃圾,保持作业区域的整洁。
五、施工注意事项1. 施工现场要布置明确的警示标志和隔离措施,确保施工安全。
2. 在施工过程中,要进行施工现场巡视,发现问题及时处理。
3. 确保施工设备运转正常,定期检查维护设备。
4. 严格按照设计要求进行施工,保证级配碎石的质量。
5. 施工时注意环境保护,采取相应措施,防止扬尘污染。
六、施工效果评价1. 在施工过程中,及时调整施工方案,解决问题。
2. 施工结束后,对工程质量进行评估,确保符合设计要求。
3. 整理完工程区域,保持整洁。
综上所述,通过制定详细的施工方案,我们能够确保级配碎石的质量和施工安全,提高施工效率,完成工程的建设目标。
级配碎石施工方案(2)
一、背景
随着城市基础设施建设的不断完善,级配碎石在道路、广场等硬质基础层的铺设中扮演着重要角色。
因此,制定一套科学合理的级配碎石施工方案对工程质量的提升至关重要。
二、施工准备
在进行级配碎石施工前,首先需要做好施工准备工作,包括但不限于: - 确定施工区域范围和施工数量; - 准备好所需的级配碎石及其量化; - 确保施工现场平整整洁,确保施工顺利进行。
三、施工流程
1. 清理基础层
在进行级配碎石铺设之前,需要对基础层进行清理,包括清除杂物、确保基础层平整和坚实。
2. 敷设级配碎石
根据设计要求,按照一定的坡度、高程要求逐步敷设级配碎石,确保每一层级配碎石的厚度均匀。
3. 压实碎石层
在级配碎石铺设完成后,进行压实作业,采用合适的压路机对碎石层进行均匀压实,确保整体稳固。
4. 细化碎石表层
最后对碎石表层进行细化,确保表面平整光滑,达到设计要求。
四、质量验收
施工完成后,需要进行质量验收,主要包括以下几个方面: - 碎石铺设厚度是否符合设计要求; - 碎石铺设坡度和高程是否符合设计要求; - 碎石铺设后压实是否充分; - 碎石表层是否平整光滑。
五、安全注意事项
在进行级配碎石施工时,需要严格遵守相关安全规定,确保施工过程中人员和设备的安全。
具体包括但不限于: - 确保作业人员穿着安全装备; - 严格遵守作业规程,注意作业过程中的安全防护; - 确保施工现场指示标识清晰。
综上所述,科学合理的级配碎石施工方案是确保施工质量的关键,只有严格按照规定流程进行施工,才能保证工程产出的质量和安全性。
级配碎石施工施工方案1.前期准备(1)设计方案:根据道路的设计要求,确定级配碎石的种类、厚度、施工方法等。
(2)材料准备:准备好需要的级配碎石、水泥、沥青等材料,并对材料进行质量检验。
(3)设备准备:准备好施工所需的设备,如挖掘机、铺石机、压路机等。
2.场地准备(1)清理场地:清理施工场地,将杂物、土石等清除干净。
(2)基层处理:对基层进行必要的处理,如填补坑洞、夯实土壤等,确保基层平整坚实。
3.级配碎石施工(1)石料铺设:将级配碎石按照设计要求铺设在基层上,注意石料的均匀性和实度。
可以使用挖掘机进行铺石,也可以使用铺石机进行机械铺石。
(2)压实处理:使用压路机对铺设好的级配碎石进行压实处理,确保石料之间的粘结性和承载能力。
压实时要适当湿润石料,使其更易于压实。
(3)修整处理:使用铁锹或平头铁锤对压实的级配碎石进行修整,保持道路的平整度和排水性能。
4.其他工序(1)固结处理:根据需要,可以在级配碎石表面喷洒适量的水泥和水进行固结处理,增加石料之间的粘结性。
(2)沥青处理:如果需要,可以在级配碎石表面涂覆一层沥青,提高道路的抗水性能和耐久性。
(3)划线处理:根据道路的需要,可以在施工完成后进行道路划线,标示出车道、停车位等。
以上是级配碎石施工的基本步骤和注意事项,施工过程中需要注意以下几点:(1)施工过程中要保证施工设备和材料的质量,确保施工质量。
(2)级配碎石的厚度要符合设计要求,不宜过薄或过厚。
(3)在施工过程中要注意工地的环境保护,防止对周围环境造成污染。
(4)施工过程中要做好施工记录和质量验收工作,确保施工质量的可控性。
以上是级配碎石施工方案的详细介绍,希望可以对您有所帮助。
第1篇一、前言级配碎石垫层作为一种常用的路基施工材料,广泛应用于公路、铁路、机场、港口等基础设施工程中。
其施工质量直接影响着工程的安全性和使用寿命。
本方案针对级配碎石垫层的施工进行了详细的规划,旨在确保施工质量,提高施工效率。
二、施工准备1. 工程概况根据工程图纸和现场实际情况,确定级配碎石垫层的厚度、宽度、长度等参数。
2. 材料准备(1)级配碎石:根据设计要求,选择符合国家标准的级配碎石,其粒径、级配应符合设计要求。
(2)砂:采用中粗砂,粒径小于5mm,含泥量不大于3%。
(3)水泥:采用普通硅酸盐水泥,强度等级不低于32.5MPa。
(4)水:水质应符合国家标准。
3. 施工设备(1)挖掘机:用于开挖路基,清理杂物。
(2)装载机:用于运输级配碎石、砂、水泥等材料。
(3)推土机:用于平整路基,铺设级配碎石垫层。
(4)压路机:用于碾压级配碎石垫层,确保密实度。
(5)洒水车:用于洒水,保持路基湿润。
(6)测量仪器:用于测量路基标高、宽度、长度等参数。
4. 施工人员根据工程规模,配备足够的施工人员,包括技术人员、施工人员、质检人员等。
三、施工工艺1. 路基处理(1)清除路基表面的杂物、杂草、树根等,确保路基平整。
(2)对路基进行测量,确定路基标高、宽度、长度等参数。
2. 级配碎石垫层铺设(1)根据设计要求,计算级配碎石垫层的厚度、宽度、长度。
(2)使用挖掘机开挖路基,将级配碎石、砂、水泥等材料运至路基。
(3)使用推土机将级配碎石、砂、水泥等材料均匀铺设在路基上。
(4)使用压路机对级配碎石垫层进行碾压,确保密实度。
3. 混合料拌和(1)将级配碎石、砂、水泥、水按设计比例混合均匀。
(2)使用拌和机进行拌和,确保混合料均匀。
4. 级配碎石垫层压实(1)使用压路机对级配碎石垫层进行碾压,确保密实度。
(2)碾压过程中,注意观察路基标高、宽度、长度等参数,确保符合设计要求。
5. 质量检测(1)对级配碎石垫层的厚度、宽度、长度、密实度等进行检测。
级配碎石施工方案级配碎石施工方案一、项目目标与要求:该项目的目标是在一定面积的土地上进行级配碎石施工,使其达到设计要求的平坦度和坚固度。
施工要求按照设计要求完成作业,确保施工质量,并在规定时间内完成。
二、工程流程:1. 前期准备工作:(1)组织施工队伍,确定施工班组,明确分工;(2)准备施工所需的设备、机械等;(3)检查施工材料的质量和数量,确保其达到设计要求。
2. 场地整理:(1)清理施工现场,清除杂物、石块等,确保施工区域干净整洁;(2)进行标高测量,确定施工的起始点和终点。
3. 施工作业:(1)进行基础处理,清理施工点的杂草、泥沙等;(2)进行土层的平整、夯实,确保地基牢固;(3)将碎石按照规定比例进行级配,确保石块大小合适;(4)将级配好的碎石均匀撒在施工区域,压实碎石,确保其紧密结合。
4. 后续处理:(1)清理施工现场,清除施工过程中产生的废料、石屑等;(2)进行施工质量检查,确保施工质量符合设计要求;(3)编制施工总结报告,总结工程施工过程中的经验和教训。
三、安全措施:1. 确保施工现场安全:(1)设置施工警示标志,提示周围人员注意安全;(2)合理规划施工区域,确保施工过程不受外界干扰;(3)对施工现场进行安全检查,消除安全隐患。
2. 培训施工人员:(1)对施工人员进行安全教育培训,提高其安全意识;(2)严格遵守作业规程,按照操作规范进行施工作业。
3. 使用安全设备:(1)使用合格的施工机械设备,确保其安全性能;(2)配备必要的安全装备,如安全帽、防护眼镜等。
四、质量控制:1. 严格按照设计要求进行施工作业;2. 对施工前的土地进行充分处理,确保地基牢固;3. 对级配碎石的质量进行检验,确保石块大小合适;4. 对施工过程进行质量把关,确保施工质量符合设计要求;5. 进行施工后的质量检查,确保施工质量达到预期效果。
五、时间进度:根据项目的具体要求和施工现场的情况,合理安排施工的时间进度,确保在规定时间内完成施工任务。
级配碎石施工方案(2)一、背景介绍级配碎石是一种用途广泛的建筑材料,适用于道路、桥梁、铁路等工程施工中的基础和路面铺设。
本文将探讨级配碎石的施工方案,重点关注施工过程中的注意事项及施工步骤。
二、施工准备1.材料准备:确保级配碎石的质量符合相关标准,按规定比例准备级配碎石和混凝土原料。
2.设备准备:配备各类施工设备,如挖掘机、推土机、压路机等,以保障施工顺利进行。
3.安全防护:施工现场设置明显的安全警示标志,配备必要的安全防护用具,确保施工人员的安全。
三、施工步骤1.平整基础:在施工前,清理施工区域并使用挖掘机平整基础,确保基础坚实平整。
2.浇筑石英砼:在基础表面浇筑一定厚度的石英砼,用以固定碎石及增加基础强度。
3.铺设碎石:将预先调配好的级配碎石均匀地铺设在石英砼表面,确保碎石层厚度均匀。
4.压实碎石:使用压路机对铺设的碎石进行压实,确保碎石层紧密结合,提高路面的承载能力。
5.surface dressing:使用刷沥青或其他适合的材料对碎石路面进行表面处理,增加路面的耐磨性和美观性。
四、注意事项1.材料检验:在施工前对级配碎石和其他材料进行严格检验,确保质量合格。
2.施工环境:选择施工环境良好的天气进行施工,避免雨雪天气影响施工效果。
3.施工质量:严格按照施工方案执行,注意施工质量,确保碎石路面的平整度和密实度。
4.安全管理:加强现场安全管理,保障施工人员的人身安全,防止施工事故的发生。
五、施工结束施工结束后,对碎石路面进行细致的检查,确认施工质量符合要求。
保养期间,加强对路面的监测,及时修补破损部分,延长路面的使用寿命。
结语级配碎石作为一种常用的建筑材料,在施工过程中需严格按照规范操作,注重细节,确保施工质量。
本文介绍的级配碎石施工方案,将有助于指导施工人员在实际操作中更加专业和高效地进行施工,提高工程质量和安全性。
第1篇一、工程概况本工程为某道路工程,道路全长X公里,路面宽度X米,路面结构为:基层采用级配碎石基层,厚度X厘米,上面层为沥青混凝土面层。
为了保证级配碎石基层的质量和施工效率,特制定本施工方案。
二、施工准备1. 技术准备(1)熟悉图纸,明确施工要求和质量标准。
(2)组织施工人员学习施工方案和操作规程。
(3)对施工人员进行技术交底,确保施工人员掌握施工技术要点。
2. 材料准备(1)级配碎石:根据设计要求,选用符合国家标准的级配碎石,其粒径分布应符合规范要求。
(2)水泥:选用符合国家标准的普通硅酸盐水泥,强度等级应满足设计要求。
(3)砂:选用符合国家标准的河砂,粒径小于5mm,含泥量不大于3%。
(4)水:采用符合国家标准的饮用水。
3. 施工设备准备(1)挖掘机:用于土方开挖和材料运输。
(2)装载机:用于材料装载和运输。
(3)自卸汽车:用于材料运输。
(4)平地机:用于平整场地和基层平整度控制。
(5)压路机:用于压实级配碎石基层。
(6)拌合站:用于水泥稳定碎石混合料的拌合。
(7)检测仪器:用于检测材料性能和施工质量。
三、施工工艺流程1. 土方开挖及处理(1)根据设计要求,开挖路基,清除地表杂物。
(2)根据设计要求,对路基进行压实,确保路基的稳定性和承载能力。
(3)检查路基的压实度,如不符合要求,应进行复压。
2. 基层施工(1)施工前,对基层材料进行检验,确保其质量符合要求。
(2)根据设计要求,确定级配碎石基层的厚度和宽度。
(3)使用平地机对基层材料进行摊铺,确保摊铺均匀。
(4)使用压路机对基层材料进行压实,压实度应符合设计要求。
(5)检测基层材料的压实度和平整度,如不符合要求,应进行返工。
3. 面层施工(1)施工前,对沥青混凝土材料进行检验,确保其质量符合要求。
(2)根据设计要求,确定面层厚度和宽度。
(3)使用摊铺机对面层材料进行摊铺,确保摊铺均匀。
(4)使用压路机对面层材料进行压实,压实度应符合设计要求。
第1篇一、工程概况本工程为某道路改造项目,道路全长XX公里,宽度XX米,设计时速XX公里/小时。
级配碎石底基层作为道路结构的重要组成部分,其施工质量直接影响到道路的承载能力和使用寿命。
为确保施工质量,特制定本施工方案。
二、施工准备1. 材料准备- 级配碎石:应符合国家相关标准,粒径分布合理,无杂质。
- 沥青结合料:应符合设计要求,保证其粘结性能。
- 水泥:应符合国家相关标准,保证其强度和稳定性。
- 级配砂石:应符合设计要求,粒径分布合理,无杂质。
2. 设备准备- 摊铺机:用于级配碎石的摊铺。
- 振捣器:用于压实级配碎石。
- 平地机:用于整平级配碎石。
- 压路机:用于压实级配碎石。
- 测量仪器:用于测量施工尺寸和高度。
3. 人员准备- 施工人员:熟悉施工工艺,具备相关技能。
- 技术人员:负责施工过程中的技术指导和监督。
三、施工工艺1. 施工流程- 基层处理:清除基层上的杂物,平整基面。
- 摊铺级配碎石:按照设计要求,将级配碎石均匀摊铺在基层上。
- 压实级配碎石:使用压路机进行压实,确保密实度。
- 整平级配碎石:使用平地机进行整平,确保表面平整。
- 检验:对施工质量进行检查,确保符合设计要求。
2. 施工步骤(1)基层处理- 清除基层上的杂物,如杂草、树根等。
- 使用压路机进行初步压实,确保基层平整。
(2)摊铺级配碎石- 根据设计图纸,确定级配碎石厚度和宽度。
- 使用摊铺机将级配碎石均匀摊铺在基层上。
- 摊铺过程中,注意保持级配碎石的均匀性。
(3)压实级配碎石- 使用压路机对摊铺好的级配碎石进行压实。
- 压实过程中,注意控制压路机的速度和行走路线,确保压实均匀。
(4)整平级配碎石- 使用平地机对压实后的级配碎石进行整平。
- 整平过程中,注意保持级配碎石的平整度和高度。
(5)检验- 使用测量仪器对施工尺寸和高度进行检查。
- 对施工质量进行评估,确保符合设计要求。
四、质量控制1. 材料质量控制- 对级配碎石、沥青结合料、水泥、级配砂石等材料进行检验,确保其符合国家相关标准。
水泥稳定级配碎石基层施工方案一、前言水泥稳定级配碎石基层是道路建设中常见的一种基础层,其施工质量直接影响道路使用性能和寿命。
本文将介绍水泥稳定级配碎石基层的施工方案,包括施工准备工作、施工工艺流程、质量控制及验收标准等内容。
二、施工准备工作1.基层检查和准备:清除基层表面杂物,修复破损处,并确保基层平整、坚实。
2.材料准备:水泥、级配碎石、水等材料按配合比准备充分。
3.设备准备:搅拌机、压路机、喷淋车等设备保养完好,并进行必要的调试和试运行。
三、施工工艺流程1.搅拌:将级配碎石和水泥按设计配合比放入搅拌机进行搅拌,保证混合均匀。
2.铺设:将搅拌好的水泥稳定碎石混合料均匀铺设在基层上,厚度均匀控制在设计要求范围内。
3.压实:利用压路机对铺设好的混合料进行充分、均匀的压实,确保密实度符合要求。
4.表面处理:对压实完成的基层进行表面处理,使其平整光滑。
四、质量控制1.配合比控制:严格按设计配合比进行原材料的配比,避免因配合比偏差导致混合料质量不达标。
2.施工环境控制:施工现场应消除尘土、水浸等不良环境因素,保证施工质量。
3.压实质量控制:严格控制压实度、均匀性,防止压实不足或不均匀造成基层质量问题。
五、验收标准1.厚度验收:测量水泥稳定级配碎石基层厚度,应符合设计要求。
2.密实度验收:利用相应的密实度检测仪器检测基层密实度,满足设计要求。
3.表面平整度验收:通过视觉检测和简单工具检测基层表面平整度,达到要求。
结语水泥稳定级配碎石基层施工是一项关键的道路工程环节,施工方案的合理设计和严格执行对道路使用寿命和安全性至关重要。
希望本文能为相关从业人员提供一定的参考和指导,确保水泥稳定级配碎石基层施工质量和效果。
以上是关于水泥稳定级配碎石基层施工方案的内容介绍,希望对您有所帮助。

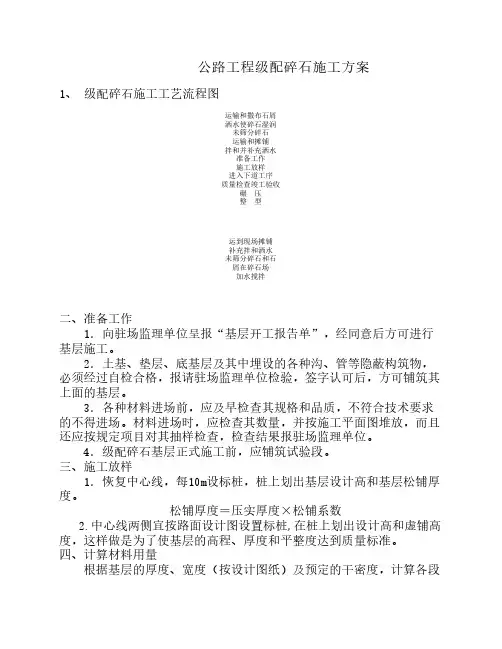

级配碎石施工方案1、编制依据1.1《城镇道路工程施工与质量验收规范》CJJ1-20081.2《城市道路路基工程施工及验收规范》CJJ44-911.3 国际生态城市政工程相关施工图纸以及设计文件1.4 其他路面工程中的施工经验及教训1.5 业主、监理对本工程的质量要求2、工程概况中冶京唐路桥工程分公司曹妃甸国际生态城道路工程分六部分,分别为:映湖大道A 段工程、映湖大道B段工程、零八道工程、十二街工程、十六街工程、二十六街工程。
道路全长11762.987m。
其中映湖大道A段道路工程3592.575m,映湖大道B段道路工程727.636m,零八道道路工程3628.767 m,十二街道路工程1269.882 m,十六街道路工程1272.184m,二十六街道路工程1272.043m,道路设计等级为城市主干路。
40m路面结构:机动车道结构为:4cm AC-13细粒式沥青混凝土+ 6cmAC-20中粒式沥青混凝土+ 8cmAC-25粗粒式沥青混凝土+ 48cm水泥稳定碎石+ 20cm级配碎石。
非机动车道路面结构:4cmAC-13细粒式沥青混凝土+ 32cm水泥稳定碎石+ 20cm级配碎石。
25m、30m路面结构:4cmAC-13中粒式沥青混凝土+ 7cmAC-25粗粒式沥青混凝土+ 20cm水泥稳定碎石+20cm水泥稳定碎石+ 20cm级配碎石。
主要工程量为:沥青砼628864平方米,水泥稳定碎石125156立方米,级配碎石59072立方米。
3、施工总体部署3.1根据招标设计文件及现场勘测,拟设一台潍坊机械500T/H稳定土拌和站,场地设在高尚堡派出所东南300米处,占地约12000平方米。
3.2生产、办公及生活临时建筑在稳定土拌和站附近建设足够面积的彩钢板房,供项目经理部管理人员、施工人员及监理工程师使用,同时提供其他必备的办公生活用品,按文明施工管理规定搞好布置和宣传,给后续施工提供一个持续施工的良好环境。
现场准备工作主要是临时截、排水设施,在稳定土拌和站内,做好料场四周的临时截、排水设施,机械设备放置位置、运输通道;安装并调试施工机械设备。
料场进行清理、整平、压实,并对表面采用一定措施硬化,同时不同料堆间设浆砌片石挡墙。
场内便道用水泥稳定碎石硬化,特别是稳定土拌和机周围及出料口,均采用水泥稳定碎石硬化,以防料车拉料的轮胎粘结泥土,对路面造成污染。
停车场及房屋附近采用砼硬化。
3.3施工便路充分利用原有道路,新建道路,扩建厂区道路,在行车较窄的地方加宽,铺设错车道,以保证运输车辆的顺利通行。
另外,在施工区域设置施工标志,防止外来车辆干扰施工。
3.4施工用水项目部位于临海区域,地表水不能满足施工要求,根据地质情况,项目部建设一口深水井,井深430米,设置简易水塔,达到引用饮用水要求,生活用水、施工现场用水以及拌和站用水全部采用井水。
3.5施工用电拌和站采用采用当地动力电,配备750KW发电机一台,作为备用电源,满足施工需要。
3.6通讯项目经理部安设两部程控电话,项目经理、副经理、总工、施工负责人及主要技术人员均配备移动电话,以便于统一指挥、调度,提高工程施工效率,加强施工管理。
3.7技术准备3.7.1会同业主、监理做好进场工作,详细复核有关控制桩位坐标高程,做好各桩位的测量放线,布置、检查各种临设放线定位工作。
组织测量人员引测坐标点和水准点高程,作好单位工程定位放线和复测工作。
3.7.2熟悉施工图纸,组织工程技术人员学习施工图,理解施工图的设计意图,全面熟悉、掌握施工图纸全部内容。
3.7.3编制施工方案:阐明施工工艺和施工方法,劳动力组织和进度控制安排,编制质量、安全、进度的保证措施。
3.7.4技术交底:在工程开工前,技术负责人应组织对参加施工的人员进行技术交底,应结合具体操作部位,关键部位和施工中难点,质量要求,操作要点及注意事项进行详尽交底。
3.7.5组织试验人员,作好进场材料的检测工作,并提前做好混合料的配合比设计工作。
3.7.6购齐所需施工规范和标准图集,以利于指导控制施工和质量检查验评。
3.8材料的采购控制根据生产计划编制材料供应计划,提前订货加工。
工程所用的水泥、石料等外购材料均可在唐山周边各地采购。
设置中心试验室,严把原材料质量关,所有进场的材料必须有产品合格证,对各种材料的质量进行抽样试验,务必达到技术规范要求,对不合格的材料不予采购,坚决不允许不合格的材料进场。
3.4主要施工设备的配置为保证本工程质量达到合格标准,也为完善施工管理,提高施工质量,我公司为本工程配备了类型齐全,配套完善的施工设备及材料试验、测量、质检仪器设备,施工设备自行或汽运至施工现场,全部试验检测设备经维修标定后装箱待用,可全套用于本合同工程。
3.3劳动力安排为确保工程质量,参加本工程项目施工的所有技术工人均接受了相应工种的技能再培训和考核,全部持证上岗,普工根据需要投入并随着工程进展情况及时调整。
4、施工组织机构为保证工程质量,按期优质完成本工程项目施工任务,我单位设立了财务部、设备材料部、工程部、办公室、拌和站、试验室、安全部七个科室及面层作业队、基层作业队、两个施工队。
1、财务部:除日常财务工作外,还负责工程款、材料、机械设备等各款项的支付、结算工作。
2、设备材料部:根据工作需要,合理调配机械设备,以及负责机械设备的维修和保养工作,保障设备的完好状态;同时负责材料采购计划的编制和材料的采购、保护、贮藏及混合料的生产任务。
3、工程部:主要负责现场施工管理、工程计量、工程报表等工作。
4、办公室:主要负责各种合同、协议、文件等的签订、管理,监督安全生产,并做好日常生活的后勤工作。
5、拌和站:主要负责原材料的储备、加工以及混合料的拌和和运输。
6、试验室:对各种材料进行质量检查,把好质量关,同时进行与工程有关的配合比试验及对工程质量进行验收把关。
7、安全科:主要负责施工现场及拌和场的交通安全管制,确保工程施工安全。
9、面层作业队:负责路面面层结构层的施工作业。
10、基层作业队:负责水泥稳定碎石基层、垫层的施工作业。
5、施工进度计划根据曹妃甸市政公司、监理的工期要求总体安排,我项目部对各分项工程进行了进度计划安排。
本工程六条道路工程全线基层计划工期安排2009年11月7日至2010年4月30日。
6、主要工序施工方法6.1下承层施工准备6.1.1复检水泥稳定碎石基层下承层的高程、宽度、纵横坡度、边坡和平整度均符合要求,没有松散材料和软弱地点。
6.1.2下承层要进行彻底清扫,并适量洒水,保持下承层湿润。
6.2施工放样在已清理成型的经监理工程师验收合格的路床上复测中心线,每10m设一桩,并在路面边缘外侧0.5m设指示桩,进行水平测量,在两侧指示桩上,根据设计高程和实测高程及级配碎石铺系数,控制测量级配碎石铺筑高度。
6.3级配碎石拌和采用潍坊筑路机械厂生产的SWB500型水泥稳定土拌和调设备。
该设备配备4个容量各为6.5M3的配料斗,通过电磁调速电机(调速范围为1250~125r/min),结合各种集料的容重和比例进行调速。
一旦调速电机调试好后不能随意调整。
各种集料从料斗出料口出来后,经输送皮带传送至拌和缸。
拌和缸为二个18.5Kw的三相异步电动机带动的强制式搅拌机。
该搅拌缸的生产效率要可达500t/小时。
经搅拌缸拌制后的成品经传输皮带传至成品料仓。
为尽量减轻成品料的下料时产生离析,成品料仓的放料门采用气泵定时控制开关,定时卸入车斗内,(而非一次性直接卸入车斗内)。
配料时用3~4台装载机同时上料,加水量通过现场摊铺条件及天气情况而调整储水缸出口的阀门。
整个进料拌和出料过程为连续作业,通过配电箱和电脑进行操控,基本为机械化操作。
级配碎石成品经成口料仓放料门出来后,直接卸入运输车车斗内。
为减轻在运输过程中产生离析,自卸车运输时采用慢速行驶。
6.4运输拌和好的级配碎石要尽快运输至现场进行摊铺碾压。
运输车装载均匀。
组织20台15t 自卸车运输。
运输时,运输车如果要通过已铺筑路段,速度一定要缓,以减少不均匀的碾压或车辙。
我项目部派专人指挥运输车辆卸料,做到安全生产,并做好相应的记录。
混合料运输车配置应根据运距、道路状况、摊铺能力等因素综合确定,以满足摊铺要求为准。
一般以摊铺现场有1~2辆车等为宜。
车上的混合料加以覆盖塑料薄膜以防运输过程中水分蒸发,保持装载高度均匀以防离析。
运输混合料的自卸车,均匀地在已完成地铺筑层整个表面上通过,速度宜缓,以减少不均匀碾压或车辙。
用平地机进行摊铺混和料的,根据运输车的运输能力,计算每车混和料的摊铺面积,等距离堆放成堆。
6.5级配碎石摊铺、碾压过渡段级配碎石的摊铺因工作场面均较小(因很难做到过渡段跟台后路堤同时填筑),推土机和平地机工作不方便,均采用人工进行摊铺平整。
大型压路机不能直接碾压到位的地方,采用蛙式打夯机进行夯实。
对蛙式打夯机都无法打夯的部位,一方面可以在级配碎石内掺入5%的普硅425#水泥,或采用人工用手锤分点夯实(主要指耳墙斜面下部位)。
级配碎石的施工含水量是控制能否碾压密实的关键。
根据实际碾压效果经验总结,施工碾压含水量在4.5%~5.5%时,最易达到压实标准。
对大型压路机能直接碾压至位的地方,一般碾压4~6遍即可;用小型压路机碾压的部位,一般要8~10遍才能达到压实标准。
摊铺时,根据运输车辆的斗容量确定卸料间距,等距离卸放。
先用推土机根据左、中、右的标高控制线进行厚度控制。
由于推土机推平时,其本身对摊铺部分具有一定的压实效果,摊铺后压实系数基本达 1.18。
级配碎石摊铺时,都按左、右半幅分幅摊铺,每层摊铺宽度均比设计宽度要加宽40~50CM。
摊铺时,直接根据左、中、右标高控制线进行摊铺控制;摊铺好后用25T的重型压路机进行碾压。
碾压时,先静压,后振动压,遵循先轻后重、先慢后快的原则。
直线段由两侧路肩向路基中心碾压,曲线段由内侧路肩向外侧路肩进行碾压。
碾压时,横向重叠宽度不小于40Cm,纵向横缝搭接不少于2m。
用平地机摊铺时,用推土机摊平后,若含水量适中,先静压一遍后,用平地机进行平整,刮平后再用振动压路机进行振动碾压6.6人工修整平地机摊铺时,难免有局部凹坑,需用人工进行补平。
补坑时,不能掺2-3.75Cm碎石和1-2Cm碎石,只用0.5-2Cm碎石、0.5-1Cm碎石和石粉按适当比例拌和后由人工用铁锨抛撒补平,然后用压路机进行补压密实即可。
另外,路基两外侧边线需用人工进行修整顺接,左、右半幅衔接处也需人工进行修整补平。
通过前阶段级配碎石施工情况来看,一旦级配碎石各种集料的配比调整好后,控制好含水量,这对压实能否达到标准致为重要。
而且第一层级配碎石用平地机摊铺时,若平整度、横坡及标高控制得好的话,第二层摊铺起来就相当容易。
6.7级配碎石垫层质量要求六、质量保证措施1、质量目标按照《城镇道路工程施工与质量验收规范》(CJJ1-2008)交工验收达到合格标准。
