运输巷先探后掘专项安全技术措施示范文本
- 格式:docx
- 大小:87.68 KB
- 文档页数:20
探掘安全技术措施由于我队掘进的12105工作面顺槽北侧靠近大柳塔乡办煤矿井田边界,且该矿已越界开采但没有详细的采区地质测量资料。
掘进时误与老空区贯通后可能造成透水水灾或一氧化碳、瓦斯等有毒有害气体涌出,严重威胁作业人员生命及设备安全。
为了保障我队安全、顺利地完成掘进任务,顺槽施工至1100米及切眼时,必须坚持“先探后掘,边探边掘”的原则,严格按照正规循环作业,截止11月10日掘至878米,为了提前做好准备和演练工作,现特制定如下探掘安全技术措施:1、严格遵循“有疑必探,先探后掘”的原则进行施工,坚持正规循环作业,严禁空顶或超探眼作业。
2、严格执行敲帮问顶制度,在人员进入工作面作业之前,按敲帮问顶的方法仔细观察顶板并将工作面顶、帮的活矸、活煤、鳞片、危石等处理掉,确保安全生产。
3、探孔由地测公司进行施工,我队派专人现场监督检查。
施工现场必须备用探孔封堵木棒、探孔其他封堵材料及与人数相当数量的隔离式自救器。
4、在探掘过程中如果瓦斯浓度≥1%时,必须立即停止钻进,切断电源;当瓦斯浓度≥1.5%或一氧化碳浓度≥0.0024%或氧气浓度≤18%时必须停止钻进,切断电源并撤出人员,并报告矿调度室和区队值班室,另制定专项安全技术措施进行处理。
5、探孔钻进时,发现煤岩松软、片帮、来压或钻孔中水压、水量突然增大,必须停止钻进且不得拔出钻杆,并立即封堵探孔,同时现场负责人应立即向矿调度室及区队值班室报告,并及时派人监测水情和抽排积水。
如果发现情况危急时,必须立即撤出所有受水威胁地区的人员,然后另行制定专项安全技术措施。
6、若探孔钻进发现探眼与老空区贯通且探眼无涌水现象时,在不停探眼供水的条件下必须停止钻进且不得拔出钻杆,立即组织人员撤退,并报告矿调度室和区队值班室;其次由专职瓦检员对有害气体进行检测;然后由辅助救护队员带领地测人员进入工作面进行探孔封堵。
7、若探眼遇地质条件变化不能按设计要求施钻或不能满足生产要求时,必须重新设计布置探眼或重新施钻。
内部编号:AN-QP-HT309版本/ 修改状态:01 / 00The Production Process Includes Determining The Object Of The Problem And The Scope Of Influence, Analyzing The Problem, Proposing Solutions And Suggestions, Cost Planning And Feasibility Analysis,Implementation, Follow-Up And Interactive Correction, Summary, Etc.编辑:__________________审核:__________________单位:__________________运输巷先探后掘专项安全技术措施通用范本运输巷先探后掘专项安全技术措施通用范本使用指引:本解决方案文件可用于对工作想法的进一步提升,对工作的正常进行起指导性作用,产生流程包括确定问题对象和影响范围,分析问题提出解决问题的办法和建议,成本规划和可行性分析,执行,后期跟进和交互修正,总结等。
资料下载后可以进行自定义修改,可按照所需进行删减和使用。
为加强1033运输巷掘进工作面安全生产工作,坚持物探先行、钻探验证的手段,探明1033运输巷掘进工作面前方地质构造、煤层赋存、瓦斯、地层含水情况保证井巷安全掘进,特制订先探后掘专项安全技术措施。
第一节先探后掘钻孔施工技术参数及相关要求一、超前探钻位置及施工顺序超前钻探每循环探70m,掘进工作面前方控制范围70m,巷道周边控制范围均为30m。
每循环允许掘进40m,安全超前距离为30m。
二、钻孔布置及参数根据巷道及煤岩层倾角,共布置三排5个孔,其钻孔布置参数表情况附后。
三、钻探结果处理每班施工完毕后其探测结果必须填写小班探水记录并交与通风科,每孔施工完毕后探测结果汇报技术科,以便为调整孔位及采掘部署提供准确依据和矿有关领导决策提供可靠合理的技术资料。

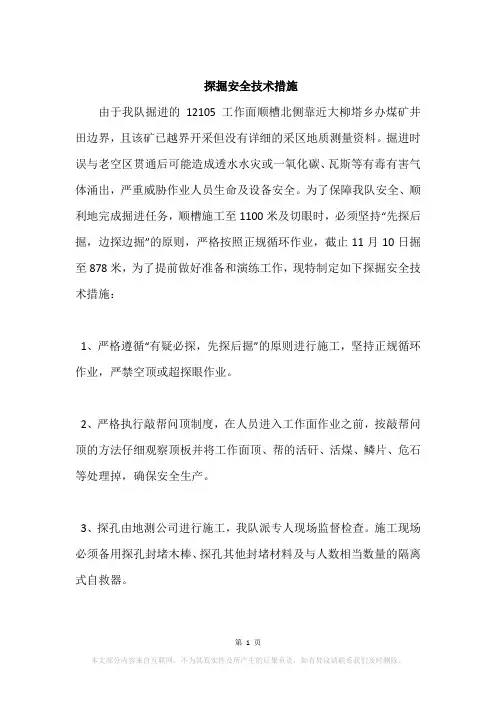

仅供参考[整理] 安全管理文书探掘安全技术措施日期:__________________单位:__________________第1 页共5 页探掘安全技术措施由于我队掘进的12105工作面顺槽北侧靠近大柳塔乡办煤矿井田边界,且该矿已越界开采但没有详细的采区地质测量资料。
掘进时误与老空区贯通后可能造成透水水灾或一氧化碳、瓦斯等有毒有害气体涌出,严重威胁作业人员生命及设备安全。
为了保障我队安全、顺利地完成掘进任务,顺槽施工至1100米及切眼时,必须坚持先探后掘,边探边掘的原则,严格按照正规循环作业,截止11月10日掘至878米,为了提前做好准备和演练工作,现特制定如下探掘安全技术措施:1、严格遵循有疑必探,先探后掘的原则进行施工,坚持正规循环作业,严禁空顶或超探眼作业。
2、严格执行敲帮问顶制度,在人员进入工作面作业之前,按敲帮问顶的方法仔细观察顶板并将工作面顶、帮的活矸、活煤、鳞片、危石等处理掉,确保安全生产。
3、探孔由地测公司进行施工,我队派专人现场监督检查。
施工现场必须备用探孔封堵木棒、探孔其他封堵材料及与人数相当数量的隔离式自救器。
4、在探掘过程中如果瓦斯浓度1%时,必须立即停止钻进,切断电源;当瓦斯浓度1.5%或一氧化碳浓度0.0024%或氧气浓度18%时必须停止钻进,切断电源并撤出人员,并报告矿调度室和区队值班室,另制定专项安全技术措施进行处理。
5、探孔钻进时,发现煤岩松软、片帮、来压或钻孔中水压、水量突然增大,必须停止钻进且不得拔出钻杆,并立即封堵探孔,同时现场负责人应立即向矿调度室及区队值班室报告,并及时派人监测水情和抽排积水。
如果发现情况危急时,必须立即撤出所有受水威胁地区的人员,第 2 页共 5 页然后另行制定专项安全技术措施。
6、若探孔钻进发现探眼与老空区贯通且探眼无涌水现象时,在不停探眼供水的条件下必须停止钻进且不得拔出钻杆,立即组织人员撤退,并报告矿调度室和区队值班室;其次由专职瓦检员对有害气体进行检测;然后由辅助救护队员带领地测人员进入工作面进行探孔封堵。

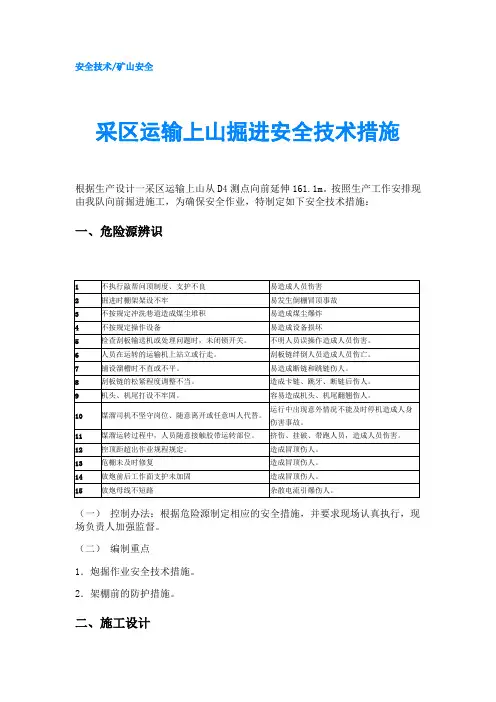

安全技术/矿山安全采区运输上山掘进安全技术措施根据生产设计一采区运输上山从D4测点向前延伸161.1m。
按照生产工作安排现由我队向前掘进施工,为确保安全作业,特制定如下安全技术措施:一、危险源辨识(一)控制办法:根据危险源制定相应的安全措施,并要求现场认真执行,现场负责人加强监督。
(二)编制重点1.炮掘作业安全技术措施。
2.架棚前的防护措施。
二、施工设计一采区运输上山沿原有巷道中心线从D4测点向前延伸161.1m,开工前由地测部提供一采区运输上山中线,生产部提供一采区运输上山设计图,队组严格沿中线按设计要求施工。
三、巷道支护1、敲帮问顶:(1)敲帮问顶工具:工作面顶板正前方和两帮高度1.5米以上,采用一根2.5米长顶部焊接一条Ф20×300㎜打尖铁棍的4″—6″钢管进行,两帮1.5米以下用洋镐进行。
(2)敲帮问顶时间:在接班时,装药前和放炮后在跟班队干及安全员的监护下,由班组长站在永久支护完好退路畅通的安全地点由外向里进行敲帮问顶。
2、临时支护:一采区运输上山采用前探梁进行有效临时支护。
前探梁采用2根4m长的3寸空心钢管,均匀布置并垂直于工作面,每根钢管用2副前探梁卡或大链固定在永久支护上。
最大控顶距2米,最小控顶距0.2米。
必要时采用戴帽点柱临时支护,点柱采用不小于Ф160mm的圆木,点柱粗头朝上,柱帽居中,与柱帽接触处用木楔打紧,水平巷道要垂直顶底板,倾斜巷道每5°-6°要有1°的迎山角。
3、永久支护:一采区运输上山支护为工字钢梯形棚支护,巷道全断面铺金属网,上宽2.8m,下宽3.5m,高2m,巷道断面6.3m²。
采用11#矿用工字钢棚支护,棚梁长2.8m,棚腿长2.2m,棚距0.8m,棚腿岔角10°,顶上使用6块1m×0.12m×0.04m木背板绞顶,帮上使用3块1m×0.12m×0.04m木背板背帮,安设棚腿时要先挖柱窝,并且要挖到实底。

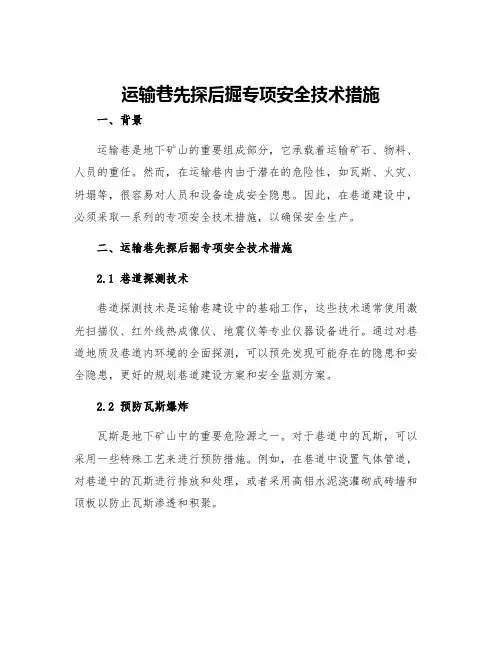

运输巷先探后掘专项安全技术措施一、背景运输巷是地下矿山的重要组成部分,它承载着运输矿石、物料、人员的重任。
然而,在运输巷内由于潜在的危险性,如瓦斯、火灾、坍塌等,很容易对人员和设备造成安全隐患。
因此,在巷道建设中,必须采取一系列的专项安全技术措施,以确保安全生产。
二、运输巷先探后掘专项安全技术措施2.1 巷道探测技术巷道探测技术是运输巷建设中的基础工作,这些技术通常使用激光扫描仪、红外线热成像仪、地震仪等专业仪器设备进行。
通过对巷道地质及巷道内环境的全面探测,可以预先发现可能存在的隐患和安全隐患,更好的规划巷道建设方案和安全监测方案。
2.2 预防瓦斯爆炸瓦斯是地下矿山中的重要危险源之一。
对于巷道中的瓦斯,可以采用一些特殊工艺来进行预防措施。
例如,在巷道中设置气体管道,对巷道中的瓦斯进行排放和处理,或者采用高铝水泥浇灌砌成砖墙和顶板以防止瓦斯渗透和积聚。
2.3 防范火灾火灾是地下矿山的重要安全隐患之一,由此引发的爆炸和烟雾会对人员和设备造成严重影响。
为了防范火灾的发生,可以采用一些措施,如:对巷道进行全面覆盖改进,设置自动灭火系统和排烟系统、预先铺设消防传递设备和完善消防应急方案等。
2.4 巷道支护技术在地下开采过程中,巷道的稳定性是十分关键的。
对于巷道支护技术,可以采用钢筋网、岩爆网等支撑材料,或者在巷道支撑材料基础上设置防震软连接设备。
这些措施不仅能加强巷道的支撑能力,还能起到防护矿工和道路设施的作用。
2.5 巷道通风排烟技术巷道通风排烟技术是地下矿山中非常重要的技术措施。
这些技术包括巷道空气流量和流速的计算和调节,瓦斯等有害物质的排放和处理等。
通过对巷道通风排烟系统的完善设计和实施运营,能有效地保证巷道内空气流通和矿工的呼吸安全,同时还可以控制瓦斯等有害气体的浓度,为安全生产提供保障。
三、总结以上所述是针对运输巷先探后掘专项安全技术措施的一些建议和措施,通过对工程中的巷道探测技术、预防瓦斯爆炸、防范火灾、巷道支护技术和巷道通风排烟技术的综合应用能够更好地提高工程的安全性、可靠性和长期运行的经济性,保证巷道工程的顺利开展。
编号:AQ-JS-01638( 安全技术)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑运输巷先探后掘专项安全技术措施Special safety technical measures of first exploration and then excavation in transport roadway运输巷先探后掘专项安全技术措施使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。
为加强1033运输巷掘进工作面安全生产工作,坚持物探先行、钻探验证的手段,探明1033运输巷掘进工作面前方地质构造、煤层赋存、瓦斯、地层含水情况保证井巷安全掘进,特制订先探后掘专项安全技术措施。
第一节先探后掘钻孔施工技术参数及相关要求一、超前探钻位置及施工顺序超前钻探每循环探70m,掘进工作面前方控制范围70m,巷道周边控制范围均为30m。
每循环允许掘进40m,安全超前距离为30m。
二、钻孔布置及参数根据巷道及煤岩层倾角,共布置三排5个孔,其钻孔布置参数表情况附后。
三、钻探结果处理每班施工完毕后其探测结果必须填写小班探水记录并交与通风科,每孔施工完毕后探测结果汇报技术科,以便为调整孔位及采掘部署提供准确依据和矿有关领导决策提供可靠合理的技术资料。
第二节先探后掘安全技术措施一、井下安装1.在现场安装前,首先清理好施工场地,施工场地顶板安全可靠,有足够的施工空间,通风良好,有水源、电源。
电源660V,有额定负荷大于18.5KW的防爆开关和电缆,以及足够长的供水胶管和三通。
检查各油管连接是否正确;检查个连接螺栓是否拧紧,立柱是否锚固牢固,操作手把置于中位;电动电动机,检查电动机的旋向与齿轮壳体上的标定转向是否一致。

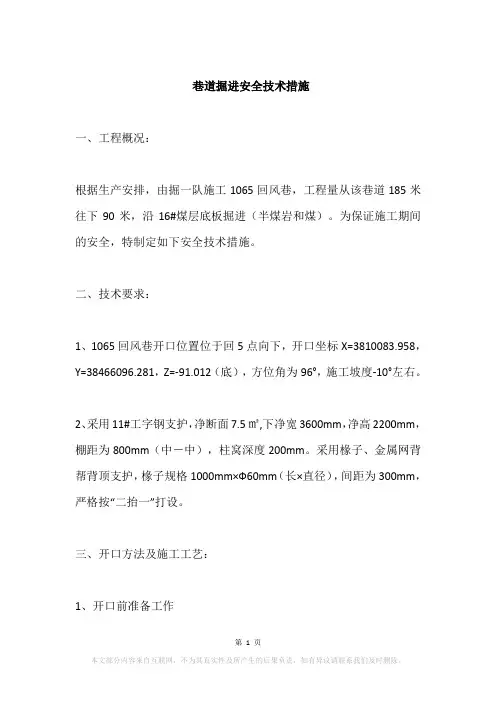

巷道掘进安全技术措施一、工程概况:根据生产安排,由掘一队施工1065回风巷,工程量从该巷道185米往下90米,沿16#煤层底板掘进(半煤岩和煤)。
为保证施工期间的安全,特制定如下安全技术措施。
二、技术要求:1、1065回风巷开口位置位于回5点向下,开口坐标X=3810083.958,Y=38466096.281,Z=-91.012(底),方位角为96°,施工坡度-10°左右。
2、采用11#工字钢支护,净断面7.5㎡,下净宽3600mm,净高2200mm,棚距为800mm(中-中),柱窝深度200mm。
采用椽子、金属网背帮背顶支护,椽子规格1000mm×Ф60mm(长×直径),间距为300mm,严格按“二抬一”打设。
三、开口方法及施工工艺:1、开口前准备工作1、总工办必须标定开口中心位置以及中线,施工队要严格按标定的中线施工。
2、开口前通风队及时安装一组专用风机,开口5米后要及时延伸风筒至施工地点,确保风筒出风口距迎头距离符合要求(不小于5m),任何人不准私自掐开风筒,风筒吊挂要求平、直、稳、无死弯,逢环必挂,风筒不得落地。
3、开口前必须在开口处安装皮带过桥,要求过桥必须牢固可靠,对开口处的电缆、信号线以及皮带进行保护。
4、开口前,施工队必须将施工地点附近10m范围内的杂物清理干净,确保退路畅通。
5、开口前,施工队要准备足够的防冒顶材料:铁钎子不少于20根、坑木不少于20根、小径木不少于50根、钎椽板不少于50块、荆芭不少于5捆等,分类整齐地码放在距施工地点20m的范围内,以备急用。
2、开口施工方法1065回风巷开口采用钻眼爆破法施工,开口前5m范围内,采用放小炮配合风镐、手镐掘进;开口施工5m后转入正常爆破掘进(后附爆破图表)3、施工方法及工艺1、采用炮掘落岩、人工架棚、溜子运输的施工方法。
具体工艺流程为:交接班→敲帮问顶→校中、腰线→打炮眼→装药→喷雾洒尘→放炮→喷雾洒尘→敲帮问顶→临时支护→出碴→刷帮清挖柱窝→永久支护→验收工程。

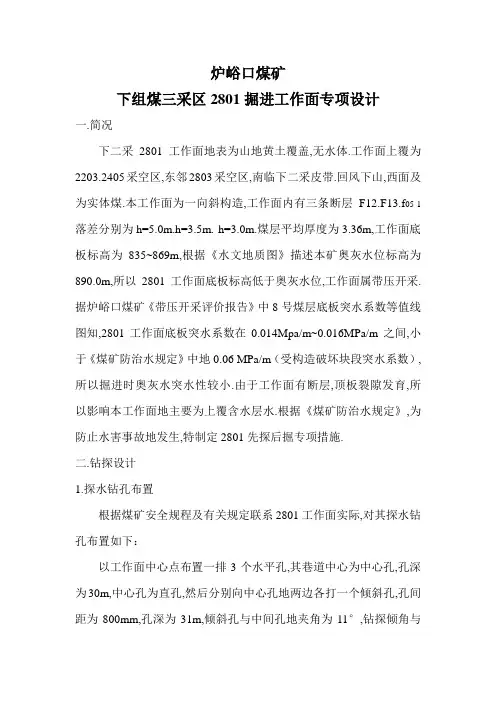

炉峪口煤矿下组煤三采区2801掘进工作面专项设计一.简况下二采2801工作面地表为山地黄土覆盖,无水体.工作面上覆为2203.2405采空区,东邻2803采空区,南临下二采皮带.回风下山,西面及为实体煤.本工作面为一向斜构造,工作面内有三条断层F12.F13.f05-1落差分别为h=5.0m.h=3.5m. h=3.0m.煤层平均厚度为3.36m,工作面底板标高为835~869m,根据《水文地质图》描述本矿奥灰水位标高为890.0m,所以2801工作面底板标高低于奥灰水位,工作面属带压开采.据炉峪口煤矿《带压开采评价报告》中8号煤层底板突水系数等值线图知,2801工作面底板突水系数在0.014Mpa/m~0.016MPa/m之间,小于《煤矿防治水规定》中地0.06 MPa/m(受构造破坏块段突水系数),所以掘进时奥灰水突水性较小.由于工作面有断层,顶板裂隙发育,所以影响本工作面地主要为上覆含水层水.根据《煤矿防治水规定》,为防止水害事故地发生,特制定2801先探后掘专项措施.二.钻探设计1.探水钻孔布置根据煤矿安全规程及有关规定联系2801工作面实际,对其探水钻孔布置如下:以工作面中心点布置一排3个水平孔,其巷道中心为中心孔,孔深为30m,中心孔为直孔,然后分别向中心孔地两边各打一个倾斜孔,孔间距为800mm,孔深为31m,倾斜孔与中间孔地夹角为11°,钻探倾角与巷道煤层(岩层)倾角一致,帮距6m,允许掘进距离16m,超前距14m,详见钻孔布置图.2.技术要求(1)钻机型号为KHYD80—ZJ探水钻一台,钻孔直径:φ65(2)根据预测预报中涌水量大小和探放水设计要求,安装与探放水量相适应地水泵.排水管道至采区水仓,一般情况按作业规程中预测最大涌水量,进行铺设管路和配置相应地水泵,遇特殊情况,编写专项措施,按专项措施要求进行铺设管路.配置水泵.(3)距工作面50m内要安设直通生产部地电话.(4)钻探前要准备好布条,木楔(木楔要略粗于钻杆)和足够数量地水泥.砂子和速凝剂.(5)探水队跟班队干.技术员必须现场指挥,依据探孔设计,确定探孔地位置.方位.角度,队组技术员要做好现场记录.(6)掘进队跟班队干.技术员.电钳工,必须在现场协助进行探放,以确保钻探工作地安全顺利进行.(7)工作面要保证作业规程规定地风量,风筒出口距工作面地距离不得大于5m.(8)工作面应悬挂先探后掘管理牌板,内容有钻探时间.探眼深度.掘进进度.剩余进度.跟班队长签名.超前距等,跟班队干负责认真填写.(9)水队带班长与掘进队组带班长要严格进行手指口述交接,并对钻探结果签字确认,队组严格按照按允许掘进距离施工.三.安全技术措施1.钻探司机要持证上岗.2.钻探前,首先要维护好工作面10m范围内地支护,同时要保证工作面良好地通风和排水管路地通畅.3.瓦检员要检查工作面20m范围内地瓦斯情况,瓦斯浓度超过1%时,不得开机.安全员要检查工作面安全情况,发现问题,及时处理后方可开机.4.钻机支架要支设牢固,钻探过程发现松动及时紧固,装.卸钻杆一定停机作业,钻机开关应有专人负责,钻探时钻机前不得有人.5.工作面所有人员必须熟悉本工作面地避灾路线,一旦发生险情能安全撤离.6.每次钻探后要认真填写掘进钻探记录,由队组技术员统一保存.并存档.7.钻探期间队组瓦检员蹲点跟踪检查,除巷道工作面常规检查外,还必须检查钻孔孔口周围气体浓度,包括瓦斯,二氧化碳以及其它有毒有害气体浓度.瓦斯浓度不得超过1%,二氧化碳浓度不得超过1.5%.其它有毒有害气体浓度不得超过《规程》第100条地规定.若发现异常和浓度增高超限时,应停止钻孔,立即切断工作面及巷道回风系统中地全部电气电源,撤出人员,报告生产部.8.钻探期间,如钻杆卸压或有水从钻孔中涌出,煤(岩)层松软,片帮,来压,顶钻等异常现象,必须立即停钻断电,严禁将钻杆从钻孔中拔出,并派人监测,立即撤出所有受水威胁地区地人员,汇报生产部.9.工作面所有人员必须携带自救器,并保证自救器完好自救器无损.10.掘进作业时,探水孔不得作为炮眼,也不得代替炮眼孔装药,并且每次装药放炮前必须把探水孔用炮泥封堵,封堵长度不得低于其他炮眼地封泥长度.炮眼地布置要与探孔保持一定距离,防止互相穿通.11.必须在距掘进面不大于5m地地方悬挂甲烷报警仪,报警仪定期调校,确保灵敏可靠,放炮员.班组长佩带便携式瓦斯检测仪.12..加强掘进工作面局扇供风地管理,配足风量,严禁发生循环风,风筒要及时延接和维修,控制接头漏风,减少破口,风筒出口到工作面距离符合规定.13.在掘进机工作面钻探时,应将掘进机退出距掌子面10m地地方,必须将掘进机切割头落地,并停电闭锁.派专人看管,严防有人私自送电启动掘进机.14.钻探中钻孔见水应采取如下措施:(1).钻孔中有较大水量流出时停止钻探,不要拨出钻杆,并立即向生产部汇报.(2).现场工作人员要采取有效地堵塞办法,先将孔周围用布条等将流水堵严.水压较大时,判明水源,并通知周围受水害威胁地工作人员撤出,由专业技术人员决定是否继续钻探或采取密闭措施.(3).瓦斯检查人员要检查好工作面地瓦斯及其它有毒有害气体,发现瓦斯.硫化氢及其它有毒有害气体超限时,要撤出工作面地人员并加强通风,使瓦斯及其它有毒有害气体浓度降到规定以下.15.钻探中钻见老空无水,有害气体涌出时应采取以下措施.(1)一旦出现探通老空,首先立即关闭止水套管阀门,在距工作面20m处构筑永久密闭封堵,防止与该探通地点形成全负压通风和防止有害气体涌出,影响全矿通风系统.(2)有害气体涌出时要停止钻进,现场人员立即电话报告生产部.通风区,并加大工作面风量,防止瓦斯积聚.(3)有大量气体时,应立即停止掘进,且要在巷道中构筑密闭,永久密闭所需材料由消防材料库或地面运送.16.避灾路线:避水灾路线:2801皮带巷(材料巷)→下二采回风上山→下二采回风下山→下二采回风暗斜井→东大巷→井底车场→副井→地面避有毒有害气体路线:2801皮带巷(材料巷)→下二采皮带下山→下二采前皮带下山→下二采皮带大巷→下首采集中皮带巷→进风暗斜井→副井→地面17.其它执行煤矿三大规程地有关规定.四.附图:(一)钻孔布置剖面图(二)避水灾线路图及避有毒有害气体路线图(三)2801工作面与上组煤采空区对照及同层四邻关系图2801钻孔布置图。
格目底中井煤矿1600行人通道掘进工作面“先探后掘”专项设计及安全技术措施编制单位:地测科二〇一五年十二月措施名称:1600行人通道掘进工作面先探后掘专项设计及安全技术措施会审地点:调度会议室会审时间:2015年月日主持人:参加人员签字:目录一、编制目的 (1)二、工程概况 (1)1、工作面概况 (1)2、工作面瓦斯概况 (2)3、工作面预想剖面及水文地质概况 (2)三、“先探后掘”专项设计、钻孔施工技术参数及相关要求 (2)1、设计依据 (2)2、设计内容 (2)物探 (2)钻探 (2)短探 (2)3、钻探结果处理 (3)4、专业技术人员现场定孔、放线 (3)5、相关专业技术人员现场跟班记录施钻情况及结果 (3)四、施工组织 (3)五、“先探后掘”钻孔施工安全技术措施 (3)1、钻机操作、使用、保养与维护安全技术措施 (3)(1). 钻机操作 (4)(2). 钻机的保养与维护 (5)(3). 钻机的安全使用及注意事项 (6)2、施工先探后掘钻孔安全措施 (6)3、钻孔出水后、喷孔,瓦斯超限处理措施 (10)(1).钻孔出水后的注浆封堵措施 (10)(2).钻孔喷空处理措施 (11)(3).瓦斯管理措施 (12)4、个人防护措施 (13)5、其他安全注意事项 (14)六、安全制度 (15)七、避灾路线 (17)1600行人通道掘进工作面“先探后掘”专项设计及安全技术措施一、编制目的为加强1600行人通道掘进工作面安全生产工作,坚持物探先行、钻探验证的手段,探明掘进工作面前方地质构造、煤层赋存、瓦斯、地层含水情况保证井巷安全掘进,特制订“先探后掘”专项设计及安全技术措施。
二、工程概况-1、工作面概况1)巷道名称:1600行人通道2)位置1600行人通道在行人下山3#导线点前(沿23°方位)52.56米(平距)东帮为开门中,按方位113°、坡度+5‰施工11.8米后,转向按23°方位施工44米,再转向按方位角113°、坡度+5‰施工18.035米与三区段运输石门贯通,然后返向退回18米,按293°方位、坡度+5‰掘进17.199米,最后施工1600行人通道溜矸眼与行人下山贯通,溜矸眼全高10.7米。
运输巷先探后掘专项安全技术措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月运输巷先探后掘专项安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
为加强1033运输巷掘进工作面安全生产工作,坚持物探先行、钻探验证的手段,探明1033运输巷掘进工作面前方地质构造、煤层赋存、瓦斯、地层含水情况保证井巷安全掘进,特制订先探后掘专项安全技术措施。
第一节先探后掘钻孔施工技术参数及相关要求一、超前探钻位置及施工顺序超前钻探每循环探70m,掘进工作面前方控制范围70m,巷道周边控制范围均为30m。
每循环允许掘进40m,安全超前距离为30m。
二、钻孔布置及参数根据巷道及煤岩层倾角,共布置三排5个孔,其钻孔布置参数表情况附后。
三、钻探结果处理每班施工完毕后其探测结果必须填写小班探水记录并交与通风科,每孔施工完毕后探测结果汇报技术科,以便为调整孔位及采掘部署提供准确依据和矿有关领导决策提供可靠合理的技术资料。
第二节先探后掘安全技术措施一、井下安装1. 在现场安装前,首先清理好施工场地,施工场地顶板安全可靠,有足够的施工空间,通风良好,有水源、电源。
电源660V,有额定负荷大于18.5KW的防爆开关和电缆,以及足够长的供水胶管和三通。
检查各油管连接是否正确;检查个连接螺栓是否拧紧,立柱是否锚固牢固,操作手把置于中位;电动电动机,检查电动机的旋向与齿轮壳体上的标定转向是否一致。
检查冷却水或水压是否正常,其中压风排渣时,压力不低于0.4Mpa,流量为150-200L/min;冷却水流量>50L/min,水压不小于0.3Mpa。
⒉钻机的安装顺序(1)钻机运到指定地点后,将各组件按部件进行组装,然后分别将泵站、操作台摆放在既利于安全操作和监视各部工作,又便于搬运的位置;(2)泵站油箱内加46#抗磨液压油,电动机接线,接冷却水管和洗孔水管;根据液压系统接通所有胶管,胶管应有标记,以免接错位置,连接前必须检查快换接头,要求清洁无渣屑,并且动作灵活;(3)根据钻孔的位置、方位角,调整主机的位置和方位,并用立柱锚固主机,将操作台上推进用油管接在机架底座平衡阀组对应接头上。
操作多路阀正常进退手把调整机座的倾角,并用支撑杆将机架锁定;(4)所有接头必须擦干净后方可按照液压系统图进行连接。
电动机接线时,注意电压等级变化。
检查各部件装配的完整性和可靠性。
安装各连接螺栓时,螺栓上应涂抹少量黄油,各连接螺栓应拧紧,泵站电机尾部应置于进风侧;(5)接通电源,空车试2min。
试车时,动力头正反转压力不小于4Mpa,推进油缸反复运动压力不小于2Mpa,总回油压力不小于0.4Mpa,各油管不得有泄漏现象;卡瓦和夹持器卡瓦伸缩平直、钻杆上的夹痕均匀;钻机各部运转平稳,没有异常声响和异常现象,否则应停机检查。
二、钻机操作1.操作卡盘手把(向前推),使卡盘夹紧水辫轴或钻杆,接通排渣水及冷却水或压风;操作正、反转手把至正转位,使动力头带动钻杆正转;见到孔口返水或返风后,操纵给进手把至前进位,以正常速度钻进;在钻进过程中,因切屑阻力发生变化时,可调节调速阀来控制推进速度。
调速阀反时针旋转,推进速度加快;顺时针旋转推进速度减慢。
2.钻进过程中接钻杆时,先停止推进,然后在停止旋转,关闭排渣水。
操纵控制夹持器的换向手把,向前推,使夹持器夹紧钻杆后,夹持器手把回到中间(浮动位置)。
操作正常进退手把到最后位置,操作正扫转手把氙后拉开动力头反转,使水辫轴一钻杆旋离。
操纵快速进退手把至快退位置,使动力头快速退到机架的后端。
将要加接的钻杆接在前一根钻杆上,动力头边正向旋转边前进,当水辫轴梯形锥螺纹与新加接钻杆锥螺纹接触时,立即松开夹持器,完成钻杆加接。
3.卸钻杆时,夹持器夹紧卡盘前的二根钻杆,操作正常进退手把(向后拉至最后位),动力头反转,使卡盘前钻杆与夹持器后的钻杆分离,动力头退到最后位停止。
人工卸下夹持器与动力头之间的钻杆。
操作快速进退手把让动力头前进,快到前一根钻杆接头时,松开夹持器,操作正常进退手把,动力头边前进边正转,使卡盘夹紧的钻杆与前一根钻杆文丝扣旋接后,操作正常进退手把,动力头后退,退到适当位置停止,操作夹持器夹紧钻杆后,操作正常进退手把到最后位,动力头反转,钻杆接头松开,钻机退到最后位置停止,人工卸下夹持器与动力头之间的钻杆。
如此循环反复,直到卸完全部钻杆。
4.在钻进过程中,注意观察压力表,压力不得超过6Mpa。
三、钻机的保养与维护钻机在使用过程中,必须保持清洁、完好、功能齐全、灵活可靠、必须进行日常维护和定期检修。
1.建立正规的使用维护制度,不得在长期不使用的情况下长期停放在井下,以免机器锈蚀损坏。
2.交接班时必须仔细检查钻机的完好性和工作性能,发现问题记录并及时处理,钻机不得带病作业。
3.钻机必须有专人负责维修,井下不得随意拆拧动各零、部件。
4.谁时检查油箱油位,当油位低于标定油位时应及时停机加油。
一般三个月检查一次油质,若不合格应全部更换新油,并清洗油箱,必要时应升井对液压系统进行全部清洗。
5.在钻进过程中,随时检查各转动部件及油箱的温升情况,钻机各运动部件及油箱中油温不得超过50℃,否则应及时检查分析,如油温油量、油路阻力,运动过载,元件摩擦损坏、快速接头堵塞,冷却器通水量不足等原因。
6.钻进时发现油路系统有漏油现象应及时紧固或更换密封圈,发现钻进困难、振动过大时应调节节流阀,降低钻进速度。
7.钻杆放置要保持平直,不得作为其它用途。
使用前应在螺纹处涂抹黄油,以取密封和便拆卸的作用。
8.钻机工作前应对运动结合面、注油点涂抹润滑油,对易锈蚀的外表面每周涂抹黄油一次。
9.根据钻机运转工况和响声,及时判断孔内钻头磨损情况,磨损破坏严重应及时更换钻头。
10.液压卡盘、夹持器应经常清洗,保证卡盘移动灵活、可靠,卡盘若有损坏和过渡磨损,应及时更换。
四、钻机的安全使用及注意事项1.必须定期进行大、中、小修并加强平时维护及保养。
一般规定半年一次大修;三个月一次中修;每班一次小修。
2.钻机各运动部件及油的温度不得超过50℃,否则应停机检查。
3.各进出油口必须保证清洁干净,油箱注油时,环境空气应清新,加油必须经过空气滤清器的过滤网。
4.操作时必须牢记动力头在前面钻杆未被夹持器卡住时不得反转。
后退钻杆时应保持继续正转。
5.钻机不得在无冷却水时使用。
6.钻机在使用时不得摔、砸和重力冲击。
7.泵站电动机尾部必须置于进风侧方向,各液压管路必须连接牢固。
五、钻孔出水后的注浆堵水措施⒈当钻孔单孔出水量小于10m?/h时,应分析含水层位,测量出水量、水压、提取水样(水质分析)后按设计施工至设计位置。
⒉当钻孔单孔出水量大于10m?/h时,应停止钻进分析含水层位,测量出水量、水压、提取水样(水质分析)后关闭闸阀。
注浆封堵后按设计施工其他钻孔。
⒊钻孔出水量较大或施工完毕后对钻孔进行注浆封堵。
⑴含水层位层岩溶通道或裂隙细小,钻孔耗浆量不大时,可采用连续注浆法,即自始至终连续不断地注浆,直到达到注浆设计结束标准。
⑵岩溶通道或裂隙细大、钻孔单位耗浆量大时,可采用间歇时间长短,主要依浆液达到初凝所需时间而定。
间歇的次数以孔口压力上升快慢而定。
当注浆孔口压力上升较快时,可改为连续注浆。
每次停注后需冲入一定量清水,以保持通道井口有致被堵塞。
⑶若发现邻孔有窜浆现象,应串连两孔同时注浆;若设备不足,依钻孔水位高低,可在下部注浆孔压入清水保持通道能畅、上部注浆孔注浆的办法处理。
六、瓦斯管理措施⒈工作面迎头安装瓦斯探头一个,施工负责人每班必须携带瓦斯便携仪进入施工现场,施工时悬挂在钻孔前上方,瓦斯便携仪的报警点必须调至0.8%,当施工地点风流中瓦斯浓度达到0.8%时,必须停止钻进,进行处理,向队值班和矿调度汇报。
⒉施工地点及附近20m以内体积大于0.5m3的空间内积聚的瓦斯浓度达到1.0﹪时,必须停止工作,撤出人员,切断电源,进行处理。
⒊工作地点瓦斯浓度≥0.8%或二氧化碳浓度超过1.5﹪或一氧化碳浓度超过24ppm时必须停止作业,并切断工作地点及运输巷内所有非本质安全型电气设备电源,采取措施,进行处理。
⒋瓦斯检查员每班检查施工地点瓦斯次数不得少于三次,要认真填写瓦斯检查记录,有异常时应随时检查瓦斯变化情况。
⒌钻机电源实现瓦斯电闭锁。
七、个人防护措施⒈作业前应注意观察施工场所周围巷道帮,处理帮、顶活矸防止片冒伤人。
⒉拆卸、安装钻机时必须停止钻机运转,并将开关操作手柄打止零位闭锁,人力拆装。
⒊施工人员必须相互照顾,搬运材料、工具必须轻拿轻放、避免碰撞,防止碰擦伤。
⒋所有施工人员必须佩带隔离式自救器,熟悉该处的避灾路线及自救器的使用等。
⒌施工钻孔,施工人员必须扎好袖口、衣领、裤脚,操作人员务必做到干净利落。
⒍钻机各旋转部位必须上好防护罩,钻机开启必须看清有无安全隐患,不可用手脚直接制控转动部位。
⒎钻机施工时,无关人员离开现场,钻孔正对后方严禁站人,以免孔内钻具被水顶出打伤人员。
⒏钻机开起时不要把工具及其它活动物品放在钻机机体上以防掉落砸伤人员。
八、安全制度⒈严格执行规章制度,施工人员必须清楚设备使用情况、工作面安全情况、工程质量情况等。
发现问题及时处理。
及时和矿调度汇报。
⒉坚持持证上岗制度,各主要工种一律持证上岗,严禁无证操作,施工人员都必须经过安全技术培训并经考试合格后持证上岗。
⒊严格工程质量验收制度,工程质量必须合格。
⒋严格遵守工种岗责任制、安全生产责任制和操作规程。
⒌严格执行“敲帮问顶”制度,遵守煤矿安全规程条55条规定,严格遵章作业,加强顶板管理,工作面控顶距符合规程要求。
⒍必须在顶板完整的地点作业,顶板破碎时必须用好贴顶工临时支护,严禁空顶作业。
⒎严格执行安全学习制度,组织职工学习作业规程、岗位责任制、安全生产责任制和其它安全业务知识,提高职工的业务素质和自主保安能力。
⒏严格隐患排查汇报制度,必须由跟班队长负责隐患排查、处理、汇报工作。
施工中遇特殊情况(如:压力显现异常、水害预兆等)必须停止钻进,并且向调度室汇报,待查明情况,制定出切实可行的方案后方可继续施工。
