平行检验及见证取样计划
- 格式:docx
- 大小:18.10 KB
- 文档页数:4
工程监理平行检验方案1工程监理平行检验的概念《建设工程监理规范》(GB50319-2013)明确规定,工程监理平行检验是项目监理机构利用一定的检查或检测方法,在承包单位自检的基础上,按照一定的比例独立进行检查或检测的活动。
工程监理平行检验是工程施工阶段建设工程监理对工程实体进行质量控制的重要措施。
2工程监理平行检验编制的依据2.1《建设工程监理规范》2.2《建筑工程施工质量验收统一标准》2.3《工程建设标准强制性条文》2.4各分部工程质量验收规范,如:《砌体工程施工质量验收规范》《混凝土结构工程施工质量验收规范》《钢结构工程施工质量验收规范》《屋面工程质量验收规范》等2.5设计施工图纸和技术资料2.6已批准的监理规划和施工组织设计(专项方案)3工程监理平行检验实施的基本规定3.1开工前,监理机构会同建设单位、施工单位制定工程监理平行检验方案,并明确平行检验范围、内容、程序、比例、频率等。
3.2项目监理机构应当配备经纬仪、水准仪、钢卷尺、激光测距仪、回弹仪、砼保护层测定仪、卡尺等专用检测工具,检测仪器工具须满足工程建设要求。
3.3项目监理机构在工序完成后或建筑材料进场后承包单位自检合格基础上组织平行检查活动。
3.4项目监理机构在见证承包单位制作试块、试件、原材料取样时按比例独立制作试块、试件、原材料取样送至具有资质的专业检测试验机构,进行平行检测活动。
3.5监理工程平行检验(平行检查、平行检测)的记录和结果是项目监理机构对被检验项目检验批作出合格判断的重要依据之一。
3.6监理工程平行检验由监理机构组织实施,应按公正、独立、自主的原则进行,以确保平行检验所获得数据和结论准确。
3.7监理工程平行检验的结论分正常和异常,监理机构检验的数据在国家标准、规范和设计文件等规定允许的误差范围内为正常,超出允许误差范围为异常。
当异常数据偏差在规范允许误差范围的15%以内时监理机构应通知质监部门;当异常数据偏差在规范允许误差范围人15%以外时监理机构应会同建设单位、施工单位提出新的平行检测方案,并报当地质监部门。
平行检测计划一、项目概况故城县2015年地下水超采综合治理坊庄乡地表水灌溉项目,工程分为6个标段,工期130天.主要任务是开展以新建桥闸涵、河道、坑塘清淤及田间灌溉工程为主的综合性治理的水利工程.二、依据内容平行检验是施工阶段建设工程监理对工程实体进行质量控制的重要手段.监理规范中明确规定平行检验的做法:即项目监理机构利用一定的检查或检测手段,在承包单位自检的基础上,按照一定的比例独立进行检查或检测活动.”GB50319-2000.水利水电建设工程验收规程SL223-2007中明确了建筑工程施工质量控制及验收必须由监理机构检查认可并得结论.因此,监理机构必须正确运用平行检验这一手段做好工程质量的过程控制工作.一、国家有关法律、法规目录1、中华人民共和国招标投标法2、中华人民共和国产品质量法3、中华人民共和国建筑法4、建设工程质量管理条例5、水利工程建设项目施工监理规范6、水电水利工程施工监理规范7、水利工程建设监理单位管理办法8、水利工程建设监理工程师管理办法9、水利工程质量管理规定10、水利工程质量监督管理规定11、水利基本建设项目工程档案资料管理规定12、水利工程建设项目施工分包管理规定13、建设工程监理与相关服务收费管理规定14、水利工程监理合同示范文本15、水利水电工程施工合同和招标文件示范文本16、水利工程质量事故处理暂时规定二、技术标准、规程、规范目录1、水利水电建设工程验收规程2、水利水电工程施工质量检验与评定规程3、水利水电工程施工组织设计规范4、水利水电基本建设工程单元工程质量等级评定标准5、防洪标准6、水利水电工程施工测量规范7、土工合成材料测试规程8、水利水电建设工程验收规程sl223-20089、SL 632-2012 水利水电工程单元工程施工质量验收评定标准-溷凝土工程10、SL 633-2012 水利水电工程单元工程质量验收评定标准-地基处理与基础工程11、SL 635-2012 水利水电工程单元工程施工质量验收评定标准-水工金属结构安装工程12、SL27-2014水闸施工规范13、水利水电工程天然建筑材料勘察规程14、水利水电工程施工地质规程15、SL 631-2012 水利水电工程单元工程施工质量验收评定标准-土石方工程16、SJ703-2015灌溉排水规范17、SL677-2014水工混凝土施工规范18、水工混凝土试验规程19、钢筋焊接及验收规程20、普通混凝土拌合物性能试验21、普通混凝配合比设计规程22、水泥标准23、SL176-2007_水利水电工程施工质量检验与评定规程23、水利水电基本建设工程单元工程质量等级评定标准一水工建筑工程试行24水利水电基本建设工程单元工程质量等级评定标准SL 634-2012 水利水电工程单元工程施工质量验收评定标准-堤防工程25、普通混凝土用碎石及卵石质量标准及检验方法26、普通混凝土用砂质量标准及检验方法27、预制混凝土构件质量检验评定标准28、混凝土强度检验评定标准29、水工混凝土外加剂技术标准30、浆砌石坝施工技术规范31、水工混凝土施工规范32、水工钢筋混凝土结构设计规范33、水工混凝土结构设计规范34、钢筋混凝土用热轧带肋钢筋35、钢筋混凝土用热轧光圈钢筋36、水工混凝土掺用外加剂技术规程37、水工混凝土掺用粉煤灰技术规范38、施工现场临时用电安全技术规范39、中华人民共和国行业标准堤防工程施工规范平行检验的实施由项目监理机构独立进行,依据国家现行标准、规范、设计文件对被检验项目自行作出判断的检查验收.它是对同一被检验项目的性能在规定的时间里进行的两次检查验收.1、凡是投入故城县2015年地下水超采综合治理房庄乡地表水灌溉项目的材料,都要进行检测实验.实验结果合格后方可投入工程使用.承建单位必须按规定数量进行取样检验并报监理单位审核,监理单位按不小于承包单位抽样数的10%比例,对本合同工程原材料及混凝土工程进行随机抽检,所抽检样品委托业主中心试验室进行检验.水泥.运至工地的水泥应附有厂方的合格证和品质试验报告,试验室必须进行复检.每批或每200t~400t同厂家﹑同品种﹑同强度等级的水泥为一取样单位,如不足200t也作为一取样单位.检测项目有:水泥标号﹑凝结时间﹑安定性﹑胶砂强度﹑稠度﹑细度,必要时还应进行化学全分析.水.当对水质有怀疑时,应随时进行检测,检测项目有:总含盐量﹑硫酸根离子含量﹑PH值﹑氯离子含量.骨料.1细骨料应按同料源每600t~1200t为一批,检测项目有:细度模数、石粉含量人工砂﹑含泥量﹑泥块含量和含水率.2粗骨料应按同料源﹑同规格碎石每2000t为一批,卵石每1000t为一批,检测级配、超径﹑逊径﹑针片状﹑含泥量﹑泥块含量.3拌和场地骨料检测频率①砂、石的含水量每4h检测一次,控制在6%以下,雨后等特殊情况应加密检测.②砂子的细度模数、人工砂的石粉含量及天然砂的含泥量每天检测1次,砂中石粉含量控制其小于的颗粒含量在6%~18%.当砂子的细度模数超出控制中值±时,应调整配料单的砂率.③粗骨料的超逊径﹑含泥量每8h应检测1次.各级石子超逊径含量,以原孔筛检验时,其控制标准是:超径小于5%,逊径小于10%;以超逊径筛检验时,其控制标准是:超径为零,逊径小于2%.外加剂. 承建单位在使用外加剂前必须将每一种外加剂的名称、来源、样品及提供鉴定外加剂品质的其他资料,以及参量试验成果报告提交监理,征得同意后方可实施.外加剂每批产品应有出厂检验报告和合格证,使用单位应进行检验.减水剂浓缩物以5t为一取样单位,引气剂以200kg为一取样单位.检测项目有:固体物含量﹑减水率﹑含气量﹑强度比等.用水配制好的外加剂溶液必须搅拌均匀,其浓度每8h至少检测1次.当外加剂储存超过保质期,对其质量有怀疑时必须重新进行试验鉴定,严禁使用变质的外加剂.混凝土配合比的设计和试验各种类型结构物的混凝土配合比必须通过试验选定,其试验方法应按水工混凝土试验规程有关规定执行.混凝土配合比至少应具有3天、7天、14天、28天或可能更长龄期的试验或推算资料.混凝土配合比试验前28天,承建单位应将各种配合比试验的配料及其拌和、制模和养护等配合比试验计划一式4份报监理机构.在混凝土配合比试验前至少72小时承建单位应书面通知监理工程师,以使得在材料取样、试验、试验室配料与混凝土拌和、取样、制模、养护及所有龄期测试时监理工程师到现场旁站.承建单位必须使用现场原材料进行混凝土配合比设计与试验,确定混凝土单位用水量、砂率、外加剂用量.试验所使用的原材料,应事先得到监理工程师的审核认可.经试验确定的施工配合比,其各项性能指标必须满足设计要求.混凝土施工配合比及试验成果报告,应在混凝土浇筑前28天前报监理工程师审批,未经审批的配合比不得使用.施工过程中,承建单位需改变监理批准的混凝土配合比,必须重新得到监理机构的批准.承建单位试验室负责混凝土配合比试验或委托有资质的试验室进行配合比试验,现场拌制混凝土用水量的调整等工作,并监督按施工规程要求进行混凝土施工.监理单位进行审查.监理工程师根据施工单位的“开仓证”及配料单,审查混凝土设计要求与配合比是否符合,各项数据及签证是否齐全.合格后由监理工程师签字生效,再送拌和站为该仓位拌制混凝土.塑膜每一批取一组实验;监理根据现场实际情况进行平行检测随机检测,送第三方有资质的建筑材料试验检测单位进行检测.监理工程师对人工砂石料质量品质审批流程图平行检测监理人员职责平行检测监理人员必须坚持原材料在现场随机抽取,在工程实体上抽取,并单独送检的原则,以保证平行检测的真实性.监理人员应严格进行原材料进场检查,在施工过程中加强巡视,对重要部位、关键部位施工进行平行检查记录,发现问题及时督促施工单位进行整改.平行检测的检测数量混凝土试样不应少于承包人检测数量的3%,重要部位每种标号的混凝土最少取样1组;土方试样不应少于承包人检测数量的5%;重要部位至少取样3组.跟踪检测的检测数量,混凝土试样不应少于承包人检测数量的7%;土方试样不应少于承包人检测数量10%.平行检测和跟踪检测工作都应由具有国家规定的资质条件的检测机构承担.1、开工前,项目监理机构应制定平行检验方案并报故城县水利质量监督站备案.3、实体平行检验必须在施工单位自检合格后实施,平行检验应有一半数量复核施工单位自检的数据.实体平行检验结果与施工单位自检数据有较大偏差时,应共同重新检测或委托有资质的检测单位进行检测,找出原因后,对相应楼层重新进行自检和平行检验.平行检验的应按照一定比例进行,其最低比例规定如下2、原材料平行检验不合格的应加倍进行检验,加倍检验仍不合格的应做退货处理,且不得用于工程.3、结构实体平行检验:1混凝土强度回弹平行检验不合格的应委托有资质的检测单位进行检测.检测结果仍不合格的按质量问题处理.4、对于专业检测、试验机构出具的检验、试验报告,监理机构应收集验看检测试验报告是否合格.5、平行检验活动必须由项目监理机构独立完成,施工单位不需参加签字认可.监理机构应按公正、独立、自主的原则进行,以确保平行检验所获得的数据和质量评估结论准确.3、平行检验的比例、频率:1、在见证取样送检的基础上,按以下比例进行取样,送具有相关资质的检测单位进行平行检测.。
xx堤防达标工程4标段平行检测实施细则一、工程概况1、工程项目基本概况1.1项目名称:堤防达标工程(松江区南湾港等)-4标段1.2项目性质:本工程为水利水电工程1.3项目等级:工程等级为水利水电工程Ⅱ等,堤防级别为2级,围堰等临时建筑物为4级水工建筑物;防洪标准为50年一遇重现期。
本工程地震设防烈度为7度。
1.4建设地点:xxxx镇x港北岸(全长5145.89m)1.5施工工期:计划开竣工日期为xx年x月01日至xx年x月30日,施工工期180日历天1.6主要建设内容:堤防达标工程(松江区南湾港等)-4标段主要建设内容为北岸桩号:XDGN0+000—XDGN5+145.89。
FZ-6型护岸2481.32m,FZ-7型护岸1582.27m,FZ-8型护岸188.16m,TR90-X型护岸116.19m,TR90-Y型护岸27.17m,BZ-9型护岸522.89m,BZ-13型护岸227.89m;排水明沟5145.89m,人行道10291.78m2,路障3个,地面绿化20538.56m2,斜坡绿化14254.12m2,围堰4774.64m。
1.7主要结构形式:1、本工程护岸及挡土墙结构型式分为FZ-6、FZ-7、FZ-8、TR90-X、TR90-Y、BZ-9、BZ-13等7种断面型式。
2、本工程新建交通桥两座,分别为林家浜河桥、草长泾河桥。
桥梁上部结构采用简支空心梁板,下部采用钢筋砼重力式桥台,基础采用Φ800的钻孔灌注桩,两侧桥梁接坡以5%坡度顺接到设计防汛通道上,长度21m。
3、人行步道基础采用10cm的碎石垫层,3cm干拌水泥黄砂,6cm彩色人行道透水砖,人行步道路宽2m,路面标高4.2m。
4、机动车道基础采用20cm的碎石垫层,20cm的水泥稳定碎石垫层,20cmC25砼路面面层,路宽3m,路面标高4.2m。
5、绿化共种植香樟2799株,紫薇1679株,海桐3358株,红叶石楠27280m2,金边黄杨9663m2,云南黄磬16704m2,百慕大113554m2,紫娇花9215m2。
工程监理“平行检验”工作内容和方法平行检验,是指在施工阶段,项目监理机构利用一定的检查或检测手段,在承包单位自检的基础上,按照一定的比例独立进行检查和检测的活动。
它是监理工程师质量控制的一种重要手段,在技术复核以及复检工作中采用,是监理工程师对施工质量进行验收,做出自己独立判断的重要依据之一。
一、平行质量检验必须具备的条件监理单位对承包单位进行有效的质量监督控制是以质量检验为基础的,为了保证质量检验的工作质量,必须具备一定的条件。
1、监理单位要具有一定的检验技术能力。
配备所需的具有相应水平和资格的质量检验人员。
必要时,还应建立可靠的对外委托检验关系。
2、监理单位应建立一套完善的管理制度,包括建立质量检验人员的岗位责任制;检验设备质量保证制度;检验技术人员核定与培训制度;检验技术规程和标准实施制度;以及检验资料档案管理等方面。
3、配备一定数量符合标准以及满足检验工作需要的检验和检测手段。
4、质量检验所需的技术标准,如国际标准、国家标准、行业和地方标准等。
二、平行检验程序平行检验工作贯穿于各项监理工作之中,不管是施工单位的材料/构配件/设备的进场验收,还是施工单位的施工作业活动验收,监理机构均要进行平行检验工作。
在承包单位按照规定进行自检后,应向监理工程师提交“报验申请表”,监理工程师收到通知后,应在合同规定的时间内及时对其质量进行检查,确认其质量合格后予以签认验收。
材料/构配件/设备的质量检验主要是对质量性能指标进行检查,即采取一定的检测手段进行检测,根据检验结果、判断其质量(效果)。
1、实测。
即采用必要的检测手段,对实体进行几何尺寸测量、测试或对抽取的样品进行检验,测定其质量性能指标(例如混凝土的抗压强度)。
2、分析。
即是对检测所得数据进行整理、分析、找出规律。
3、判断。
根据分析的结果,判断该作业活动效果是否达到了规定的质量标准;如果未达到,应找出原因。
4、纠正或认可。
如果作业质量不符合标准规定,应采取措施纠正;如果质量符合要求则予以确认。
独立平行检验实施方案平行检验是指项目监理机构利用一定的检查或检测手段,在承包单位自检的基础上,按照一定的比例独立进行检查或检测的活动。
为了确保工程施工质量,加强质量控制力度,提高监理效果,除按照有关规定需求进行常规施工试验.检测之外,监理单位将使用自有的质量检测仪器设备对工程质量进行跟踪平行检测。
1.平行检测的方法(1)外观检验通过目测及检测工具量测法,对建筑材料.构配件等的品种.规格.标记.外形尺寸等方面进行直观检查。
(2)无损测试或检验采用超声波探伤仪或射线探伤仪等检测工具在不损伤被探测物的情况下了解被探测物内部组织结构或损伤状态。
(3)理化试验充分利用施工现场或由业主提供的具有一定资质的实验室,对混凝土.砂浆等的各组分的物理.化学指标方面及混凝土.砂浆等的力学性能方面和管道承压性能方面等诸多需测定的项目进行试验。
2.平行检验原则(1)项目监理机构实施的“平行检验”必须是在承包单位自检合格的基础上进行;监理机构按照一定比例独立进行。
(2)监理人员对承包单位报验的隐蔽工程.检验批.分部.分项工程验收记录,根据现场实际测量或由第三方提供的数据来签认。
(3)监理机构对材料.构配件和设备,建设工程的工序.检验批.分项工程.隐蔽工程进行“平行检验”,监理工程师对整个检验过程进行详细的记录(包括表格.小结.拍照片等),形成系统的.完整的.真实的监理资料。
(4)“平行检验”的检查和检测活动必须是按一定比例进行,平行检验”的结论为“合格”或“不合格”。
(5)承包单位和监理机构检验后的数据在允许误差范围内,监理工程师确认该检验项目为合格。
如果超出允许误差范围,且不合格点大于规范需求,监理工程师发出《不合格项处置记录》,需求承包单位整改,整改完成后复验。
如果承包单位对监理工程师的“平行检验”数据有疑义的,施工和监理双方可再次共同组织复验,复验的结果双方确认为合格,监理工程师签字确认。
3.平行检验的实施为使监理人员有效地实施质量检验作业和对施工单位进行有效地质量监控,我公司将制定行之有效地质量检验计划,清楚地向有关监理人员标明应当检验的对象是什么,应当如何检验,检验评定的标准以及其他需求。
第三节施工过程的质量控制一、巡视与旁站(1)巡视(施工现场定期或不定期的检查活动)1)检查内容:是否按图、标准、施工组织设计、方案施工使用的材料、构配件和设备是否合格现场管理人员是否到位(特别是质量管理)和履职情况特种作业人员是否持证上岗特种作业人员:电工;架子工;起重信号司索工、司机、安装拆卸工;高处作业吊篮的拆卸工、焊接切割操作人员。
2)巡视要点实体样板和工序样板、原材料、施工人员、基坑土方开挖工程、砌体工程、钢筋工程、模板工程、混凝土工程、钢结构工程、屋面工程、装饰装修工程、安装工程、施工环境(2)旁站监理机构对工程的关键部位或关键工序的施工质量进行的监督活动1)工作程序旁站的关键部位、关键工序将影响工程主体结构安全的、完工后无法检测其质量的或返工会造成较大损失的部位及其施工过程2)旁站工作要点编制监理规划时,应明确旁站的部位和要求旁站人员的主要职责:检查施工单位现场质检人员到岗、特殊工种持证上岗;材料、机械的准备情况;(巡视是管理人员、特种作业人员)监督关键部位、关键工序施工情况及强制性标准的执行核查进场材料、构配件、设备和商品混凝土的质量检验报告,监督检验情况(施工单位自行检验和第三方的复验)做好旁站记录,保存旁站监理原始资料3)对施工中出现的偏差及时纠正,保证施工质量违反强制性标准,责令立即整改已经或可能危及工程质量的,及时向专业监理工程师或总监理工程师报告,由总监理工程师下达暂停令,指令施工单位整改4)凡没有实施旁站监理或者没有旁站记录的,专业监理工程师或总监理工程师不得在相应文件上签字。
工程竣工验收后,项目监理机构应将旁站记录存档备查二、见证取样与平行检验(1)见证取样项目监理机构对施工单位进行的涉及结构安全的试块、试件及工程材料现场取样、封样、送检工作的监督活动1)见证取样的工作程序检测机构1.施工前,施工单位和监理机构共同考察确定2.施工单位提出的试验室,专业监理工程师实地考察3.一般是与施工单位没有隶属关系的第三方4.具有相应资质,试验项目满足工程需要,出具的报告对外具有法定效果监理机构1.将试验室报质量监督机构备案2.将负责的监理人员在质量监督机构备案监理人员具有材料、试验等方面的专业知识,并经培训考核合格,且要取得见证人员培训合格证书施工单位1.制定检测试验计划(报送监理机构),配备取样人员(试验室人员或专职质检人员),负责现场取样2.见证取样前,通知监理人员,监督下取样3.取样后,做好标识、封志,监理人员和取样人员签字2)实施见证取样的要求试验室出具的报告:一式两份,施工单位和监理机构保存,作为归档材料,是工序产品质量评定的重要依据见证取样的频率,国家或地方主管部门有规定的,执行相关规定;施工承包合同中如有明确规定的,执行合同的规定见证取样和送检的资料必须真实,完整,符合相应规定(2)平行检验施工单位自检的同时,监理机构按有关规定、建设工程监理合同约定对同一检验项目进行检测试验活动依据:工程特点、专业要求,以及建设工程监理合同约定,对施工质量进行平行检验检验项目、数量、频率和费用符合监理合同约定不合格处理:签发监理通知单,施工单位在指定的时间内整改并重新报验公路工程中,项目监理中心试验室进行平行检验的是:1.验证试验材料或商品构件入场后,按规定的批量和频率进行抽样试验;是对材料或商品构件进行预先鉴定,以决定是否可以用于工程2.标准试验开工前规定或合理时间内,施工单位先完成标准试验,监理中心试验室平行进行复核(对比)。
铁路监理见证和平行检验规定文章发表于:2007-11-28 18:48:06铁路监理见证和平行检验规定2006-5-18 14:30:38目录1、铁路混凝土与砌体工程 (1)2、铁路桥涵工程 (6)3、铁路隧道工程 (8)4、铁路路基工程 (11)5、铁路轨道工程 (20)6、站场工程 (24)7、见证平行试验实施办法 (30)洛湛铁路监理见证和平行检验规定为指导华铁工程咨询公司洛湛线监理站在洛湛铁路施工过程中的试验工作,在本工程开工前,监理站制定了“洛湛铁路监理见证和平行检验计划”。
现铁道部新近颁布了《铁路混凝土与砌体工程施工质量验收标准》(TB10424-2003 J286-2004)、《铁路桥涵工程施工质量验收标准》(TB10415-2003 J286-2004)、《铁路隧道工程施工质量验收标准》(TB10417-2003 J287-2004)、《铁路路基工程施工质量验收标准》(TB10414-2003 J285-2004)、《铁路轨道工程施工质量验收标准》(TB10413-2003 J284-2004)和《铁路站场工程施工质量验收标准》(TB104203-2003 J293-2004),这些规范中对施工单位和监理单位应进行的原材料和有关工程的检验和试验都作了明确的规定,现结合本工程的特点,将有关内容摘录如下,请监理站监理人员和施工单位按新规范及验标的有关规定执行,并在实际检验中不得少于规范规定的数量。
一、铁路混凝土与砌体工程铁路混凝土与砌体工程检验项目试验项目质量标准施工单位监理单位取样批量检验方法见证或平行检验数量检验方法钢筋《钢筋混凝土用热轧光圆钢筋》(GB13013)《钢筋混凝土用热轧带肋钢筋》(GB1499)以同牌号、同炉罐号、同规格、同交货状态的钢筋,每60t为一批,不足60t 也按一批计。
每批抽检一次。
检查每批质量证明书和进行试验。
见证取样检测20%或平行抽检10%(与施工单位抽检次数的百分比不同)。

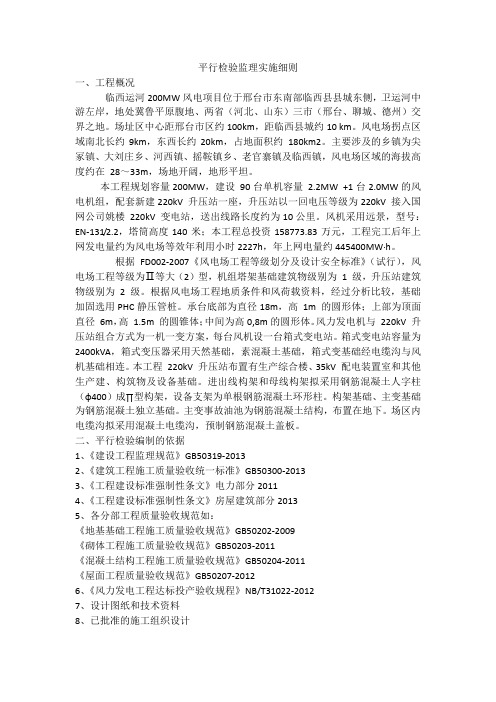

平行检验监理实施细则一、工程概况临西运河200MW风电项目位于邢台市东南部临西县县城东侧,卫运河中游左岸,地处冀鲁平原腹地、两省(河北、山东)三市(邢台、聊城、德州)交界之地。
场址区中心距邢台市区约100km,距临西县城约10 km。
风电场拐点区域南北长约9km,东西长约20km,占地面积约180km2。
主要涉及的乡镇为尖冢镇、大刘庄乡、河西镇、摇鞍镇乡、老官寨镇及临西镇,风电场区域的海拔高度约在28~33m,场地开阔,地形平坦。
本工程规划容量200MW,建设90台单机容量 2.2MW +1台2.0MW的风电机组,配套新建220kV 升压站一座,升压站以一回电压等级为220kV 接入国网公司姚楼220kV 变电站,送出线路长度约为10公里。
风机采用远景,型号:EN-131/2.2,塔筒高度140米;本工程总投资158773.83万元,工程完工后年上网发电量约为风电场等效年利用小时2227h,年上网电量约445400MW·h。
根据FD002-2007《风电场工程等级划分及设计安全标准》(试行),风电场工程等级为Ⅱ等大(2)型,机组塔架基础建筑物级别为 1 级,升压站建筑物级别为 2 级。
根据风电场工程地质条件和风荷载资料,经过分析比较,基础加固选用PHC静压管桩。
承台底部为直径18m,高1m 的圆形体;上部为顶面直径6m,高 1.5m 的圆锥体;中间为高0,8m的圆形体。
风力发电机与220kV 升压站组合方式为一机一变方案,每台风机设一台箱式变电站。
箱式变电站容量为2400kVA,箱式变压器采用天然基础,素混凝土基础,箱式变基础经电缆沟与风机基础相连。
本工程220kV 升压站布置有生产综合楼、35kV 配电装置室和其他生产建、构筑物及设备基础。
进出线构架和母线构架拟采用钢筋混凝土人字柱(φ400)成∏型构架,设备支架为单根钢筋混凝土环形柱。
构架基础、主变基础为钢筋混凝土独立基础。
主变事故油池为钢筋混凝土结构,布置在地下。
见证取样检验制度范本尊敬的先生/女士:欢迎您参与本次的取样检验,请在以下内容上签字确认您的理解和同意:1. 本次取样检验的目的是为了验证产品(或物品)的质量、性能、符合性等相关指标。
2. 取样检验的过程将遵守国家和行业相关的标准、规范和法律法规。
3. 取样检验的方法、工具和设备将根据具体需求和标准要求来确定。
4. 取样检验过程中产生的样品将在得到您的同意后进行检验分析。
5. 检验结果将根据您所要求的形式和内容进行报告。
6. 检验结果的真实性和准确性将由具备相应资质和经验的检验人员负责。
7. 如有需要,您有权要求对检验结果进行再次检验或验证。
8. 您有义务提供真实、准确并与实际相符的样品和相关信息,并承担相关的费用和责任。
9. 如因您提供的样品和信息不准确而产生的任何损失和责任,将由您承担。
10. 其他约定事项:(根据具体需求进行补充)您的签字将代表您对以上内容的理解和同意,并确认您愿意参与本次取样检验。
感谢您的合作!签字:_________________ 日期:_________________见证取样检验制度范本(2)工程项目概况1.工程建设单位:筑水农机(常州)有限公司2.工程设计单位:常州市华宇建筑设计研究院有限公司3.工程勘测单位:常州市基础工程公司4.工程监理单位:常州三维建设监理有限公司5.工程施工单位:常州三建建设有限公司6.工程检测单位:常州工学院工程质量检测中心有限公司7.工程项目名称:筑水农机(常州)有限公司新建厂区工程车间、综合楼、门卫8.工程项目地点:武进经济开发区场北路____号1、为确保试件质量指标能实时表征建设工程质量状况以及取样的随机性和真实性,依据建设部[2000]____件《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》,项目监理部对建设工程中涉及安全的材料、试块和试件实行见证取样检验制度。
2、见证取样和送样检测是在建设单位或工程监理企业见证人员的见证下,由施工单位的现场取样人员对工程中涉及结构安全的试块、试件和材料在现场按规范要求进行取样,并送至建设行政主管部门对其资质认可和质量技术监督部门对其计量认证的质量检测单位进行检测。
铁路工程监理见证试验好平行检验规定一.《铁路混凝土工程施工质量验收标准》(TB10424—2010 )试验项目施工单位监理单位取样批量检验方法见证或平行检验数量检验方法1。
1钢筋以同牌号、同炉罐号、同规格、同交货状态的钢筋,每60t为一批,不足60t也按一批计。
每批抽检一次. 检查每批质量证明书和进行试验。
见证取样检测10%。
但至少一次。
检查全部质量证明书和试验报告并进行见证取样检验。
1。
2钢筋焊接焊接接头的力学性能检验以同级别、同规格、同接头形式和同一焊工完成的200个街头为一批,不足200个也按一批计。
每批抽检一次。
拉伸试验,闪光对焊增做冷弯试验. 见证取样检测20%,但至少一次. 检查全部质量证明书和试验报告并进行见证取样检验.2。
1水泥同生产厂家、同批号、同品种、同强度等级、同出厂日期且连续进场的水泥,散装水泥每5 00t为一批,袋装水泥每200t为一批,不足此数亦按一批计。
每批抽检一次。
检查产品合格证、出厂检验报告并进行强度、凝结时间、安定性试验。
见证取样检测10%.但至少一次。
检查全部产品合格证、出厂检验报告、试验报告并进行见证取样检测。
2。
2细骨料2。
3粗骨料①对新选原材料产地,同产地、更换矿山或连续使用同一产地达到一年的粗、细骨料应做选料源检验;②同产地、同品种、同规格且连续进场每400m3或600t为一批,不足此数也按一批计。
每批抽检一次。
①检验内容包括:颗粒级配、坚固性、有害物质含量和碱活性检验;②观察和试验。
见证取样检测10%和平行检验10%,但至少一次。
检查全部试验报告并进行见证取样检测和平行检验。
2.4混凝土外加剂同生产厂家、同批号、同品种、同出厂日期且连续进场,每50t为一批,不足此数也按一批计。
每批抽检一次。
检查产品合格证、出厂检验报告并进行试验。
按批对减水率,凝结时间差、抗压强度比进行检验. 见证取样检测10%和平行检验10%,但至少一次。
检查全部产品合格证、出厂检验报告、试验报告并进行见证取样检测和平行检验。
《铁路工程见证试验和平行检验实施办法》综合铁道部颁布的《铁路混凝土与砌体工程施工质量验收标准》(TB10210-2001 J118-2001)、《铁路桥涵工程施工质量验收标准》(TB10415-2003 J286-2004)、《铁路隧道工程施工质量验收标准》(TB10417-2003 J287-2004)、《铁路路基工程施工质量验收标准》(TB104 14-2003 J285-2004)、《铁路轨道工程施工质量验收标准》(TB10413-2003 J284-2004)、《铁路站场工程施工质量验收标准》(TB104203-2003 J293-2004)、铁建设[2005]160号和铁建设[2007]140号以及铁建设〔2007〕159号,这些规范文件中对施工单位和监理单位应进行的原材料和有关工程的检验和试验都作了明确的规定,现结合本工程的特点,将有关内容摘录如下,请现场试验人员和施工单位按新规范及验标的有关规定执行。
一.《铁路混凝土与砌体工程施工质量验收标准》(TB10424-2003 J286-2004)试验项目施工单位监理单位取样批量检验方法见证或平行检验数量检验方法5.2.1钢筋以同牌号、同炉罐号、同规格、同交货状态的钢筋,每60t为一批,不足60t也按一批计。
每批抽检一次。
检查每批质量证明书和进行试验。
见证取样检测10%。
但至少一次。
检查全部质量证明书和试验报告并进行见证取样检验。
5.4.2钢筋焊接焊接接头的力学性能检验以同级别、同规格、同接头形式和同一焊工完成的200个街头为一批,不足200个也按一批计。
每批抽检一次。
拉伸试验,闪光对焊增做冷弯试验。
见证取样检测20%,但至少一次。
检查全部质量证明书和试验报告并进行见证取样检验。
6.2.1水泥同生产厂家、同批号、同品种、同强度等级、同出厂日期且连续进场的水泥,散装水泥每500t为一批,袋装水泥每200t为一批,不足此数亦按一批计。
每批抽检一次。
平行检验什么意思平行检验,是指在施工阶段,项目监理机构利用一定的检查或检测手段,在承包单位自检的基础上,按照一定的比例独立进行检查和检测的活动。
它是监理工程师质量控制的一种重要手段,在技术复核以及复检工作中采用,是监理工程师对施工质量进行验收,做出自己独立判断的重要依据之一。
笔者就亲身感受,谈一谈个人针对平行检验工作的一些理解,供同仁参考指正。
一、平行质量检验必须具备的条件监理单位对承包商有效的质量监督和控制是以质量检查为基础的。
为了保证质量检验的质量,必须满足一定的条件。
1、监理单位要具有一定的检验技术能力。
配备所需的具有相应水平和资格的质量检验人员。
必要时,还应建立可靠的对外委托检验关系。
2、监理单位应建立一套完善的管理制度,包括建立质量检验人员的岗位责任制;检验设备质量保证制度;检验技术人员核定与培训制度;检验技术规程和标准实施制度;以及检验资料档案管理等方面。
3、配备一定数量符合标准以及满足检验工作需要的检验和检测手段。
4、质量检验所需的技术标准,如国际标准、国家标准、行业和地方标准等。
二、平行质量检验计划工程项目的质量检验工作具有流动性、分散性以及复杂性的特点。
为使监理人员能有效地实施质量检验工作和对承包单位进行有效的质量控制,监理单位应当在承包单位制定自检计划之外,制定监理机构自己独立的质量检验计划,通过这种质量检验计划书面文件,可以清楚的向有关人员表明应当检验的对象是什么,应当如何检验,检验评价标准如何,以及其他要求等。
质量检验计划的内容可以包括:1、分部分项工程名称及检验部位,特别是针对关键部位;2、检验项目,即应检验的性能特征,以及其重要级别;3、检验程度和抽检方案;4、应采用的检测方法和检测手段;5、检验所依据的技术标准和评价标准;6、认可合格的评价条件;7、质量合格与否的处理;8、对检验记录和签发检告的要求;9、检验程序或检验项目实施顺序。
三、平行检验程序平行检验工作贯穿于各项监理工作之中,不管是施工单位的材料/构配件/设备的进场验收,还是施工单位的施工作业活动验收,监理机构均要进行平行检验工作。
平行检测计划一、项目概况故城县2015年地下水超采综合治理坊庄乡地表水灌溉项目,工程分为6个标段,工期130天。
主要任务是开展以新建桥闸涵、河道、坑塘清淤及田间灌溉工程为主的综合性治理的水利工程.二、依据内容平行检验是施工阶段建设工程监理对工程实体进行质量控制的重要手段。
监理规范中明确规定平行检验的做法:即项目监理机构利用一定的检查或检测手段,在承包单位自检的基础上,按照一定的比例独立进行检查或检测活动."(GB50319—2000).《水利水电建设工程验收规程》SL223-2007中明确了建筑工程施工质量控制及验收必须由监理机构检查认可并得结论。
因此,监理机构必须正确运用平行检验这一手段做好工程质量的过程控制工作。
一、国家有关法律、法规目录1、《中华人民共和国招标投标法》2、《中华人民共和国产品质量法》3、《中华人民共和国建筑法》4、《建设工程质量管理条例》5、《水利工程建设项目施工监理规范》6、《水电水利工程施工监理规范》7、《水利工程建设监理单位管理办法》8、《水利工程建设监理工程师管理办法》9、《水利工程质量管理规定》10、《水利工程质量监督管理规定》11、《水利基本建设项目(工程)档案资料管理规定》12、《水利工程建设项目施工分包管理规定》13、《建设工程监理与相关服务收费管理规定》14、《水利工程监理合同示范文本》15、《水利水电工程施工合同和招标文件示范文本》16、《水利工程质量事故处理暂时规定》二、技术标准、规程、规范目录1、《水利水电建设工程验收规程》2、《水利水电工程施工质量检验与评定规程》3、《水利水电工程施工组织设计规范》4、《水利水电基本建设工程单元工程质量等级评定标准》5、《防洪标准》6、《水利水电工程施工测量规范》7、《土工合成材料测试规程》8、《水利水电建设工程验收规程sl223—2008》9、《SL 632-2012 水利水电工程单元工程施工质量验收评定标准—溷凝土工程》10、《SL 633-2012 水利水电工程单元工程质量验收评定标准-地基处理与基础工程》11、《SL 635-2012 水利水电工程单元工程施工质量验收评定标准-水工金属结构安装工程》12、《SL27-2014水闸施工规范》13、《水利水电工程天然建筑材料勘察规程》14、《水利水电工程施工地质规程》15、《SL 631-2012 水利水电工程单元工程施工质量验收评定标准—土石方工程》16、《SJ703-2015灌溉排水规范》17、《SL677-2014水工混凝土施工规范》18、《水工混凝土试验规程》19、《钢筋焊接及验收规程》20、《普通混凝土拌合物性能试验》21、《普通混凝配合比设计规程》22、《水泥标准》23、《SL176—2007_水利水电工程施工质量检验与评定规程》23、《水利水电基本建设工程单元工程质量等级评定标准(一)水工建筑工程(试行)》24《水利水电基本建设工程单元工程质量等级评定标准《SL 634—2012 水利水电工程单元工程施工质量验收评定标准—堤防工程》25、《普通混凝土用碎石及卵石质量标准及检验方法》26、《普通混凝土用砂质量标准及检验方法》27、《预制混凝土构件质量检验评定标准》28、《混凝土强度检验评定标准》29、《水工混凝土外加剂技术标准》30、《浆砌石坝施工技术规范》31、《水工混凝土施工规范》32、《水工钢筋混凝土结构设计规范》33、《水工混凝土结构设计规范》34、《钢筋混凝土用热轧带肋钢筋》35、《钢筋混凝土用热轧光圈钢筋》36、《水工混凝土掺用外加剂技术规程》37、《水工混凝土掺用粉煤灰技术规范》38、《施工现场临时用电安全技术规范》39、中华人民共和国行业标准《堤防工程施工规范》平行检验的实施由项目监理机构独立进行,依据国家现行标准、规范、设计文件对被检验项目自行作出判断的检查验收。
平行检验及见证取样计划
一,平行检验
1.平行检验原则
(1)项目监理机构实施的“平行检验”必须是在承包单位自检
合格的基础上进行;监理机构按照一定比例独立进行。
(2)监理人员对承包单位报验的隐蔽工程,检验批,分部,分
项工程的质量评定,不能完全依据承包商报的数据来签认。
(3)监理机构不但要对材料,构配件和设备进行“平行检验”,而且对建设工程的工序,检验批,分项工程,隐蔽工程更要加强
“平行检验”,在“平行检验”过程中,监理工程师应该留下具体
的记载(包括填表格,写小结,拍照片等),形成系统的,完整的,真实的的监理资料。
(4)“平行检验”的检查和检测活动必须是按一定比例进行的,“平行检验”的结论是“合格”或“不合格”。
(5)承包单位和监理机构检验后的数据在允差范围内吻合,监
理工程师确认该检验项目为合格。
如果不吻合,且超出允差范围,
监理工程师确认该检验项目确实不符合国家标准,规范和设计要求,监理工程师应发出“整改通知单”,要求承包单位整改,整改完成
后再复验。
如果承包单位对监理工程师的“平行检验”数据有疑义的,施工和监理双方可再次共同组织复验,复验的结果双方确认为
合格,监理工程师签字确认。
2.平行检验的实施
(1)“平行检验”的实施由项目监理机构进行,依据国家现行
标准,规范,设计文件对被检验项目自行做出判断的检查验收。
(2)开工前,监理机构会同建设单位,承包单位制定平行检验
方案并明确实施的范围,程序。
(3)对于本项目项目监理机构配备激光测距仪,回弹仪,砼保
护层测定仪,数显卡尺,绝缘电阻测试仪,漏电保护相位检测器等
专用检测工具,其它检测仪工具的配备要达到满足工程建设的要求。
(4)平行检验必须在承包单位自检的基础上向监理机构报验,
由项目监理机构根据承包单位报验自检的进行现场复验。
(5)对于专业检测,试验机构出具的检验,试验报告,监理机
构及时收集验看检测试验报告是否合格。
(6)平行检验活动必须由监理机构组织,承包单位参加。
监理
机构按公正,独立,自主的原则进行。
以确保平行检验所获得的数
据和质量评估结论准确。
(7)平行检验的结论分合格和不合格,监理机构检验的数据在
国家标准,规范和设计文件等规则允许的误差范围内为合格,超出
允许误差范围为不合格。
(8)当异常数据偏差在规范允许误差范围的15%以内时,监理
机构在报监时通知质监部门;当异常数据偏差在规范允许误差范围
的15%以外时,监理机构会同建设单位,承包单位提出新的平行检
测方案;如三方对新的平行检测方案不统一时,提交质量监督部门
确认。
二,见证取样
1.见证取样,送样的范围
2.对见证取样的要求
(1)建设单位向工程受监质监站和工程检测单位递交《见证单
位和见证人员授权书》。
授权书应写明景观亮化提升工程(监理)
现场委托的见证单位名称和见证人员姓名,以便质监机构和检测单位检查核对。
(2)承包单位取样人员在现场进行原材料取样和试块制作时,见证人必须在旁见证。
(3)见证人员应对试样进行监护,并和承包单位取样人员—起将试样送至检测单位或采取有效的封样措施送样。
(4)检测单位在接受委托任务时,须由送检单位填写委托单,见证人应在检验委托单上签名。
(5)检测单位应在检验报告单备注栏中注明见证单位和见证人姓名,发生试样不合格情况时,首先要通知工程受监质监站和见证单位。
3.对见证人员的要求
(1)必须具备见证人员的资格。
(2)见证人员应是工程建设单位或监理单位人员。
(3)必须具备初级以上技术职称或具有施工专业知识。
(4)具有《见证人员证书》。
(5)必须具有建设单位的见证人书面授权书。
(6)必须向质监站和检测单位递交见证人书面授权书。
4.见证人员职责
(1)取样时,见证人员必须在现场进行见证。
(2)见证人员必须对试样进行监护。
(3)见证人员必须和施工人员一起将试样送至检测单位。
(4)见证人员必须亲自封样。
(5)见证人员必须在检验委托单位上签字,并出示《见证人员证书》。
(6)见证人员对试样的代表性和真实性负有法律责任。
5.见证取样措施
(1)本项目将根据规范,规程要求需抽检复检的材料,构配件
均采取见证取样方式。
(2)按规范,规程规则的取样方法先由承包单位填报进场材料,构配件见证取样单,然后由承包单位监理单位的见证取样人员在现
场进行见证取样后签字并送检。
(3)见证取样单应填写材料,构配件名称,使用部位,代表批量,取样方法依据,见证单位及人员。
(4)凡未按要求进行见证取样的材料,构配件其复检结果(试
验报告)均无效,材料,构配件不得用于工程中。
