工程进度控制流程图
- 格式:doc
- 大小:48.50 KB
- 文档页数:1
施工顺序、总进度安排及总形象进度示意
图
1、施工组织顺序
1.1 土建施工区划分及施工组织顺序
施工区域的划分及施工组织根据本工程的特点,1#、2#住宅楼及地下车库为
一个施工区域,12-14#省级住宅
楼及16#综合楼为一个施工区域。
根据施工区域
的划分安排施工任务和工程进度。
各个区域按单位工程模式由相
对独立的施工队伍进行同步施工。
并在各自的施工区域内组织流水
施工。
1.2. 基础及地下室工程施工
顺序
土方开挖→清槽→地基处理→
基础垫层→防水及保护层施工→底
板及梁板柱施工。
1.3 主体工程顺序采用先施工竖向构件,再施工水平结构。
施工顺序见示意图
主体阶段施工顺序流程图
1.4 装饰阶段施工顺序
图
装饰阶段施工顺序流程
图
2、总进度安排
根据本工程设计文件,依照建设单位对工期的要求,结合我公司的实际施工能力,公司初步制定了该项目工程总的施工进度计划,即暂定2010年1月1
日
开工,2011年3月26日竣工,总工期为15个月。
(后附施工进度网络图),
为确保工程如期竣工,设施工进度计划控制点如下:
注:施工网络进度计划图附后
序号节点
±0 以
下
工程3、总形象进度示
意图
形象示
意
时间
2010年
3 月26
日
装饰3
工程2011年1 月20 日
4 竣工2011年3 月26 日。
工程建设项目史上最完整的全流程图工程建设项目一直以来都是众人眼中的“老大难”,文中四大流程中的24张图带你全面了解工程建设项目的全流程!一、工程建设项目前期工作流程1.1 工程建设项目基本流程1.2工程建设项目建设项目投资决策(建议书、可研)流程1.3 工程建设项目建设项目设计阶段工作流程1.4 工程建设项目准备阶段工作流程二、工程建设项目管理流程2.1 工程建设项目管理基本流程2.2 招投标基本流程2.3 合同签订流程2.4 施工准备流程三、项目风险管理与信息管理流程3.1 项目风险管理流程3.2 项目信息管理流程3.3 竣工验收流程四、工程项目监理工作基本流程4.1 工程项目实施监理的总流程4.2 施工准备阶段监理工作流程4.3 施工阶段工程投资控制流程4.4 施工阶段工程进度控制流程4.5 施工阶段工程质量控制流程4.6 施工阶段安全监理控制流程4.7 合同管理控制流程4.8 信息管理控制流程4.9 组织协调控制流程4.10 工程质量问题及工程质量事故处理流程4.11 工程安全事故处理流程4.12 工程洽商控制及签证工作流程4.13 工程竣工验收控制流程一、工程建设项目前期工作流程1.1 工程建设项目基本流程1.2工程建设项目建设项目投资决策(建议书、可研)流程1.3 工程建设项目建设项目设计阶段工作流程1.4 工程建设项目准备阶段工作流程二、工程建设项目管理流程2.1 工程建设项目管理基本流程2.2 招投标基本流程2.3 合同签订流程2.4 施工准备流程三、项目风险管理与信息管理流程3.1 项目风险管理流程3.2 项目信息管理流程3.3 竣工验收流程四、工程项目监理工作基本流程4.1 工程项目实施监理的总流程4.4 施工阶段工程进度控制流程4.5 施工阶段工程质量控制流程4.6施工阶段安全监理控制流程4.7 合同管理控制流程4.8 信息管理控制流程4.9 组织协调控制流程4.10 工程质量问题及工程质量事故处理流程4.11 工程安全事故处理流程4.12 工程洽商控制及签证工作流程4.13 工程竣工验收控制流程4.14 保修阶段监理工作流程注:监理表格未采用最新版监理规范附表,实际应用中请自行对应更改。
工程建设项目史上最完整的全流程图一、工程建设项目前期工作流程1.1 工程建设项目基本流程1.2工程建设项目建设项目投资决策(建议书、可研)流程1.3 工程建设项目建设项目设计阶段工作流程1.4 工程建设项目准备阶段工作流程二、工程建设项目管理流程2.1 工程建设项目管理基本流程2.2 招投标基本流程2.3 合同签订流程2.4 施工准备流程三、项目风险管理与信息管理流程3.1 项目风险管理流程3.2 项目信息管理流程3.3 竣工验收流程四、工程项目监理工作基本流程4.1 工程项目实施监理的总流程4.2 施工准备阶段监理工作流程4.3 施工阶段工程投资控制流程4.4 施工阶段工程进度控制流程4.5 施工阶段工程质量控制流程4.6 施工阶段安全监理控制流程4.7 合同管理控制流程4.8 信息管理控制流程4.9 组织协调控制流程4.10 工程质量问题及工程质量事故处理流程4.11 工程安全事故处理流程4.12 工程洽商控制及签证工作流程4.13 工程竣工验收控制流程一、工程建设项目前期工作流程1.1 工程建设项目基本流程1.2工程建设项目建设项目投资决策(建议书、可研)流程1.3 工程建设项目建设项目设计阶段工作流程1.4 工程建设项目准备阶段工作流程二、工程建设项目管理流程2.1 工程建设项目管理基本流程2.2 招投标基本流程三、项目风险管理与信息管理流程3.1 项目风险管理流程3.2 项目信息管理流程3.3 竣工验收流程四、工程项目监理工作基本流程4.1 工程项目实施监理的总流4.7 合同管理控制流程4.10 工程质量问题及工程质量事故处理流程4.11 工程安全事故处理流程4.12 工程洽商控制及签证工作流程4.13 工程竣工验收控制流程4.14 保修阶段监理工作流程。

监理实施细则项目监理部年月日1进度控制监理细则1 进度控制的原则与依据1.1 控制原则(1)动态循环管理。
(2)确定完整的进度计划系统,实施由宏观到微观、由粗到细的系统进度控制。
(3)主动控制(事前)与被动控制(事中、事后)相结合,强化事前主动控制。
(4)以信息管理为基础,形成完整的信息沟通报告体系。
1.2 控制依据(1)施工合同中的合同工期;(2)总控进度计划、单位工程进度计划和季、月、周进度计划。
2 进度控制程序2.1 进度控制监理程序(1)总监理工程师审批承包单位报送的施工总进度计划。
(2)总监理工程师主持编制监理方进度控制细则。
(3)总监理工程师审批承包单位编制的年、季、月、周施工进度计划。
(4)专业监理工程师对进度计划实施情况进行跟踪检查、分析,实施动态控制。
(5)当实际进度符合计划进度时,重复步骤3、4实施循环控制。
(6)当实际进度滞后于计划进度时,采取例会或专题会议的形式研讨确定纠偏及预控措施,同时要求承包单位在后续提交的周期性进度计划体现落实各项纠偏预控赶工措施;之后以《会议纪要》或《监理通知单》的形式,书面通知承包单位组织落实纠偏措施并监督实施。
2.2 控制程序流程图进度控制监理流程见图2-1。

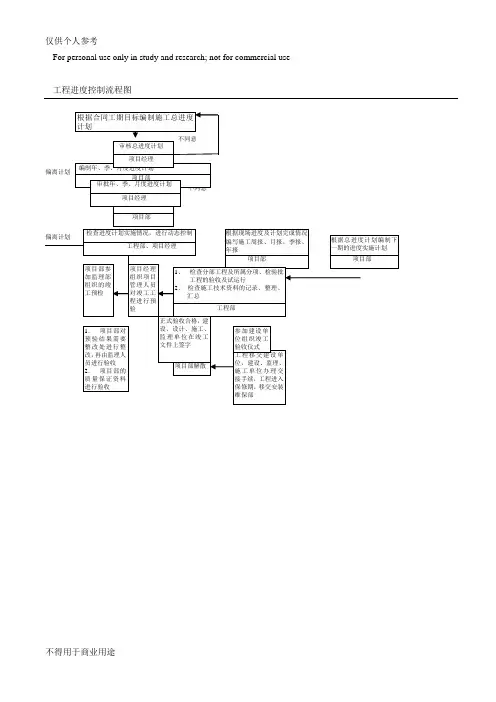

图2-1 施工进度控制流程图3 进度控制工作内容和方法3.1 进度计划编制与审批:3.1.1 编制方法编制方法有里程碑计划、工程量表、横道图计划、网络计划等几种,具体在编制总控进度计划和周期进度计划的应用见表3-1。
33.1.2 计划内容各类进度计划都应包括以下内容:(1)文字说明。
(2)进度计划图表。
(3)分部分项施工工程开工、完工日期及工期一览表。
(4)资源(人员机械)需要量及供应平衡表。
3.1.3 计划审批进度审批包括以下环节:(1)承包单位依据合同规定按时提交施工总进度计划和周期进度计划至项目监理机构。
(2)监理机构依据总控进度计划和现场实际情况,对进度计划进行审核;若发现存在问题,及时向承包单位提出修改意见或发出监理通知令其修改,其中的重大问题及时向业主汇报。

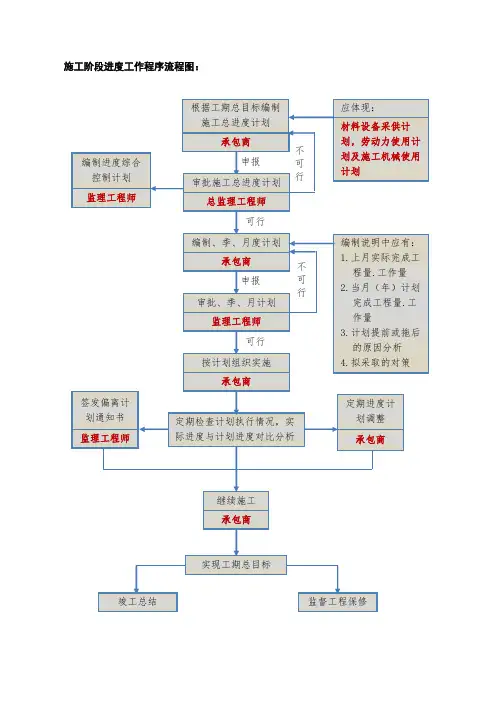

施工阶段进度工作程序流程图:
申报 编制说明中应有: 1.上月实际完成工程量.工作量 2.当月(年)计划完成工程量.工作量 3.计划提前或拖后的原因分析 4.拟采取的对策 定期检查计划执行情况,实际进度与计划进度对比分析
实现工期总目标
竣工总结 监督工程保修
根据工期总目标编制
施工总进度计划
承包商
应体现: 材料设备采供计划,劳动力使用计划及施工机械使用计划 编制、季、月度计划
承包商
审批施工总进度计划 总监理工程师
编制进度综合
控制计划
监理工程师 审批、季、月计划
监理工程师
按计划组织实施
承包商
签发偏离计
划通知书
监理工程师 定期进度计划调整 承包商 继续施工
承包商
可行
申报
可行。

工程进度计划与措施及施工网络图一、工程进度计划1.1 项目描述本项目为某小区新建物业服务中心工程,总建筑面积为2000平方米,包含3层地上,1层地下车库及设备间。
建设内容主要包括办公室、会议室、餐厅、休闲区、健身房等配套设施,其中会议室及餐厅需按高端标准进行装修。
1.2 项目进度计划1.立项阶段(2022年4月-2022年5月)–安排项目经理、主管工程师等参与项目立项–确定项目时间、范围及可行性分析报告–确定招标方式并进行投标2.设计阶段(2022年5月-2022年6月)–进行施工图设计、规划设计、景观设计–完成项目资料准备及合同订立–完成土建施工图设计及装修施工图设计3.建设阶段(2022年6月-2023年1月)–施工准备,安排施工队伍,启动基础施工–进行软硬装施工–完成收尾阶段及交付4.维护阶段(2023年1月-2024年1月)–完成保修期内的相关维护工作–完成环境卫生及园林绿化维护工作–完成验收工作,整理资料及存档1.3 项目进度控制措施1.制定详细的验收标准及验收流程,确保工程质量达到国家规定的标准2.对施工现场进行持续监控,对出现的问题及时进行现场调整3.设立质量奖惩制度,激励工人和管理者严格控制工程进度及质量4.协调建设方和监理方之间的合作,推动项目的顺利进行二、施工网络图2.1 网络图说明本网络图主要包括土建施工、装修施工以及维护阶段的工作流程及时间安排。
流程图中用圆圈代表的是关键任务节点,用方框代表普通任务节点,红色的节点代表关键任务节点要比预计的时间提前完成,蓝色的节点代表普通任务节点要比预计的时间延迟完成。
箭头代表任务间的依赖关系与传递过程。
2.2 网络图内容graph TD;A((立项阶段)) --> B((设计阶段));B -->|装修施工流水线| C(Building);C --> D((验收及交付阶段));D --> E((维护阶段));E --> F((保修期内的维护工作));F --> G((环境卫生及园林绿化维护工作));三、总结本文基于某小区物业服务中心新建工程的实际情况,分析了工程进度计划及控制措施,并结合施工网络图,对整个工程的建设流程进行了详细的说明和安排。
101节施工准备阶段流程图102节施工准备阶段的主要监理工作内容201节原始地面表土清理施工工序质量检验控制流程图工序检查项目检测用表203节填土路堤施工工序质量检验控制流程图工序检查项目检测用表204节填石路堤施工工序质量检验控制流程图工序检查项目检测用表205节土方路堑开挖施工工序质量检验控制流程图工序检查项目检测用表206节石方路堑开挖施工工序质量检验控制流程图工序检查项目检测用表208节袋装砂井施工工序质量检验控制流程图工序检查项目检测用表210节碎石桩施工工序质量检验控制流程图工序检查项目检测用表212节砂砾垫层施工工序质量检验控制流程图工序检查项目检测用表213节浅层换填施工工序质量检验控制流程图工序检查项目检测用表214节预压路堤施工工序质量检验控制流程图工序检查项目检测用表215节加筋路堤施工工序质量检验控制流程图工序检查项目检测用表303节填隙砾石(矿渣)基层和底基层施工工序质量检验控制流程图工序检查项目检测用表304节水泥稳定碎石基层和底基层施工工序质量检验控制流程图工序检查项目检测用表305节水泥土基层底基层施工工序质量检验控制流程图工序检查项目检测用表306节水泥混凝土路面施工工序质量检验控制流程图工序检查项目检测用表310节土路肩施工工序质量控制流程图工序检查项目检测用表311节路缘石铺设施工工序质量控制流程图工序检查项目检测用表工序检查项目检测用表工序检查项目检测用表403节承台细梁工程工序质量检验控制流程图工序检查项目检测用表404节墩柱、墩身工程工序质量检验控制流程图工序检查项目检测用表405节墩、台盖帽工程工序质量检验控制流程图工序检查项目检测用表407节先张法预制梁施工工序质量检验控制流程图工序检查项目检测用表410节悬臂浇筑法箱梁施工工序质量检验控制流程图悬臂浇筑施工顺序:0#块(起步块)浇筑→两侧平衡对称块(悬臂挂篮)浇筑→合拢段浇筑,监理流程也分三部分。

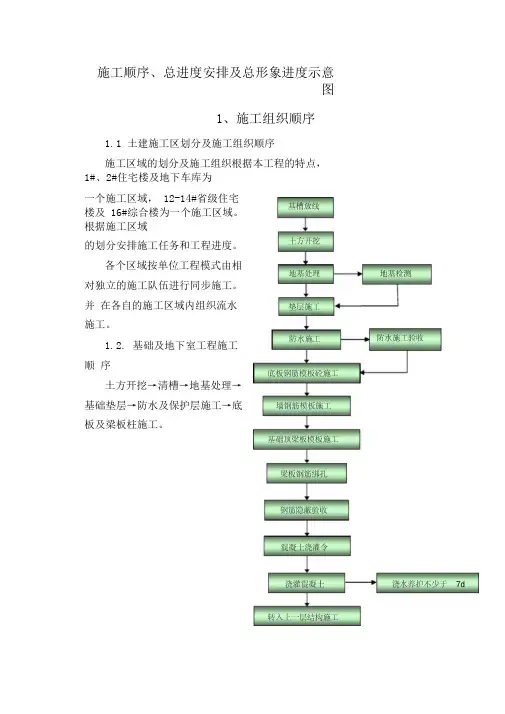

浇灌混凝土 浇水养护不少于7d转入上一层结构施工混凝土浇灌令基槽放线钢筋隐蔽验收梁板钢筋绑扎土方开挖地基处理垫层施工防水施工 底板钢筋模板砼施工墙钢筋模板施工基础顶梁板模板施工地基检测防水施工验收施工顺序、总进度安排及总形象进度示意图1、施工组织顺序1.1 土建施工区划分及施工组织顺序施工区域的划分及施工组织根据本工程的特点,1#、2#住宅楼及地下车库为一个施工区域,12-14#省级住宅楼及16#综合楼为一个施工区域。
根据施工区域的划分安排施工任务和工程进度。
各个区域按单位工程模式由相对独立的施工队伍进行同步施工。
并在各自的施工区域内组织流水施工。
1.2.基础及地下室工程施工顺序土方开挖→清槽→地基处理→基础垫层→防水及保护层施工→底板及梁板柱施工。
1.3 主体工程顺序采用先施工竖向构件,再施工水平结构。
施工顺序见示意图。
主体阶段施工顺序流程图测量放线墙柱钢筋连接墙柱钢筋下料制作 浇混凝土浇水养护不少于7d转入上一层结构施工 拆除梁板、墙模板混凝土浇灌令上一层结构测量放线 转入上一层结构施工转入上一层钢筋制作 墙柱钢筋绑扎 墙柱内安装预留预埋墙柱模板安装 墙柱钢筋安装隐蔽验收墙柱模板验收搭设梁板满堂架 安装预留预埋梁板钢筋下料制作 铺平台模板梁板钢筋绑扎1.4 装饰阶段施工顺序图装饰阶段施工顺序流程图砖墙隐蔽验收物料提升机安装楼层抄平放线砖墙砌筑构造柱圈梁支模浇砼楼层清理、施工准备竣工验收室内涂料底层室内门窗扇油漆五金室内涂料面层清理修补室内抹灰楼地面门窗框安装外墙保温施工外墙面砖及涂料施工2、总进度安排根据本工程设计文件,依照建设单位对工期的要求,结合我公司的实际施工能力,公司初步制定了该项目工程总的施工进度计划,即暂定2010年1月1日开工,2011年3月26日竣工,总工期为15个月。
(后附施工进度网络图),为确保工程如期竣工,设施工进度计划控制点如下:注:施工网络进度计划图附后。
3、总形象进度示意图。
