烟囱拆除施工方案1. 引言烟囱拆除是在一些工业场所或老旧建筑中常见的拆除工作之一。
在进行烟囱拆除前,必须进行细致周密的施工方案设计,以确保安全、高效地完成拆除工作。
本文档将介绍烟囱拆除施工方案的具体内容。
2. 拆除前的准备工作在开始烟囱拆除前,应进行以下准备工作:2.1 安全评估在进行烟囱拆除前,必须对现场进行安全评估。
评估内容包括但不限于:•周边环境:检查是否有人员活动或附近建筑物;•烟囱结构:检查烟囱的材料、高度、稳定性和结构特点;•施工条件:评估施工现场的平整度、地基情况等。
2.2 材料准备准备拆除所需的施工工具和材料,包括但不限于:•施工机械:如起重机、吊车等;•工人个人防护装备:如安全帽、手套、安全绳等;•破碎工具:如钢锤、切割机等;•施工材料:如护栏、防护板、安全网等。
2.3 施工团队组建建立合适的施工团队,包括具备相关经验和技能的人员。
团队成员应熟悉施工工艺和操作要求,并具备紧急处理突发事件的能力。
3. 拆除过程3.1 现场划定安全区域在进行烟囱拆除前,必须划定一个安全区域,确保在拆除过程中没有人员进入该区域。
同时,应设置安全警示标志并加以固定,以提醒工作人员和现场人员注意安全。
3.2 固定烟囱在拆除开始前,应先将烟囱固定,以确保其稳定性。
固定的方法可以根据烟囱的材料和高度进行选择,如使用脚手架、支撑架或斜撑等。
3.3 拆除顶部结构首先,需要使用起重机或吊车将工人送达烟囱顶部。
然后,利用破碎工具或切割机等设备对烟囱顶部结构进行拆除。
在拆除过程中,应注意避免对周围环境和现有建筑物造成损害。
3.4 逐层拆除一旦烟囱顶部结构拆除完成,接下来需要逐层对烟囱进行拆除。
根据烟囱的高度和结构特点,可以选择使用破碎工具、切割机或其他适用的设备进行拆除工作。
3.5 安全监测在拆除过程中,应配备合适的安全监测设备,如监控摄像头、安全网和防护板等。
监测设备可以及时发现并报告潜在的安全风险,以确保施工过程的安全性。
烟囱拆除工程方案范本一、项目名称及拆除地点项目名称:烟囱拆除工程方案拆除地点:XX市某工厂二、项目概况该工厂原有一座高烟囱,因已停用多年且存在安全隐患,需要进行拆除。
烟囱总高度为30米,直径为4米。
三、施工单位及人员施工单位:XX建筑工程有限公司项目经理:XXX安全主管:XXX技术负责人:XXX施工人员:总计12人,包括钢结构工、焊接工、机械操作工、安全员等。
四、施工方案(一)拆除前准备工作1. 组织施工人员参加相关安全培训,确保施工人员具备相关知识和技能。
2. 准备好相关施工设备,如起重机、钢丝绳、切割机等。
3. 制定工作程序和安全预案,明确各项施工任务及安全措施。
4. 对烟囱进行现场勘察,确认周边环境,制定周边交通管制方案。
(二)拆除方案1. 开展施工前安全交底和技术交底,明确施工任务和安全注意事项。
2. 利用起重机将拆除设备吊装到烟囱顶部。
3. 利用切割机将烟囱顶部进行切割,分段进行拆除。
4. 安排人员在地面协助操作,确保安全。
5. 拆除过程中,要加强安全检查,随时关注施工现场的安全情况。
6. 拆除完成后,对施工现场进行彻底清理,确保周边环境整洁。
(三)安全措施1. 周边区域设置警戒线,并设置警示标志。
2. 施工现场严禁无关人员进入,确保施工现场安全。
3. 施工人员必须佩戴安全帽、安全鞋等个人防护装备。
4. 操作人员必须具备相应的资质和经验,严禁无证作业。
5. 拆除过程中,要加强对设备和工具的检查,确保使用安全。
6. 进行施工前的安全交底和技术交底,确保施工人员了解相关安全注意事项。
(四)环保措施1. 施工现场周边设置防尘网,减少施工扬尘。
2. 严格控制施工过程中的噪音和挥发物排放,减少环境污染。
3. 施工结束后,对施工现场进行彻底清理,确保环境卫生。
(五)质量控制1. 关键工序进行质量把关,确保施工质量。
2. 对拆除出来的烟囱碎片进行清点和清理,减少材料损耗。
3. 施工结束后,进行验收,并做好相关记录。
烟囱拆除施工方案一、前言随着城市的发展,一些老旧的建筑和设施需要进行更新和改造,而其中之一就是烟囱。
烟囱作为工业设施,通常随着时间的推移会出现老化和危险。
为了确保施工安全和有效拆除老旧的烟囱,本文将介绍一套烟囱拆除的施工方案。
二、准备工作在进行烟囱拆除之前,必须进行充分的准备工作,包括但不限于:- 安全评估:评估烟囱的结构稳定性和周围环境,确保施工过程中不会有安全风险。
- 手续办理:办理相关拆除手续,包括申请拆除许可证等。
- 材料准备:准备拆除所需的材料和设备,确保施工过程顺利进行。
- 组织人员:组织专业的施工小组,确保施工人员具有必要的资质和经验。
三、拆除过程1. 设置安全警戒线在进行烟囱拆除之前,首先要设置安全警戒线,将拆除区域划分出来,确保周围人员和设施的安全。
2. 拆除烟囱外部结构首先需要拆除烟囱的外部结构,包括挡风罩、附着物等。
在拆除过程中,一定要注意防止材料坠落伤人或损坏其他设施。
3. 拆除烟囱内部设备接着需要拆除烟囱内部的设备和管道。
在拆除过程中,要注意防止残留物坠落或对周围环境造成污染。
4. 拆除烟囱主体最后是拆除烟囱的主体结构,一般采用爆破或切割等方法进行拆除。
在进行烟囱主体拆除时,一定要谨慎操作,确保施工安全。
四、清理整理拆除完成后,需要对拆除现场进行清理整理,包括清理残留物、处理废弃物等。
确保拆除现场不留任何安全隐患和污染。
五、安全防护在整个拆除过程中,务必严格遵守安全操作规程,做好现场防护工作,确保施工人员和周围环境的安全。
结语通过以上施工方案,可以有效地拆除老旧烟囱,确保施工安全和环境保护。
在实际施工过程中,一定要严格按照方案操作,避免出现意外情况,确保施工顺利进行。
希望本方案能够为烟囱拆除工作提供一定的参考和借鉴。
烟囱拆除工程施工方案及安全措施一、背景及现状烟囱拆除工程是指对建筑或工业设施中的烟囱进行拆除或改造的工程。
由于近年来环保政策的加强,许多老旧的烟囱需要拆除或改造,以达到减少污染的效果。
但烟囱拆除工程存在一定的风险,需要做好相关的施工方案和安全措施。
二、施工方案1.前期准备在进行烟囱拆除工程前,需要进行相关的前期准备工作,包括确定拆除范围、勘察工作环境和安全隐患等,制定详细的施工计划和方案。
2.施工步骤•施工前,需要对现场进行隔离,在拆除范围外设置安全围挡,并进行施工现场交底,确保施工方案和安全措施得到全面贯彻。
•采用轻型机械设备(如脚手架、钢管等)对烟囱进行切割拆卸。
施工过程中,严禁在烟囱上面进行工作,防止工人及材料落入烟囱内部,造成事故。
•拆除后对周围环境进行清理,清除残留的烟囱碎片,并进行彻底清理,避免造成二次污染。
同时对现场进行保洁,做到无垃圾、无碎片、无烟灰的状态。
3.施工注意事项•严格按照设计方案和安全要求进行施工,任何一项工作都不能省略或忽视。
•在拆除工作中,应严格遵守作业规范和操作流程,避免出现违规行为。
•对于存在的问题或突发事件,应立即向负责人汇报,进行及时处理。
三、安全措施1.建立安全管理制度建立烟囱拆除工程安全管理制度,明确安全生产责任和管理体系,制定规范化的程序和标准,确保施工工作的顺利进行。
2.做好技术防护采用建造具有稳定性的承重结构,在拆除过程中做好支撑稳固。
做好周围建筑物的防护,防止其在拆除过程中遭受到损坏。
3.加强培训和宣传对工程人员进行安全培训和教育,加强施工现场管理,提高员工安全意识。
加强现场宣传教育,让广大职工了解安全生产重要性,认识可能存在的安全隐患,并增强安全卫生意识,做到安全施工,预防事故的发生。
4.检查验收工作安全监督部门应加强对烟囱拆除工程的监督检查,推进建筑行业安全管理水平的不断提高。
在每一次施工前应进行现场验收,对验收不合格的施工项目应予以拒绝,并按照规定的程序做好安全隐患清理和整改工作。
砖混结构烟囱拆除工程建设单位:编制单位:编制人:审核人:_编制日期:年月~日砖混结构烟囱拆除施工方案一、编制依据:砖结构烟囱人工拆除工程。
二、工程拆除概况:本方案为锅炉房砖混结构烟囱拆除进行编制,根据我公司多年拆除烟囱、冷却塔、水塔及各类高耸构筑物拆除的施工经验及贵单位提供的烟囱现场的基本概况,现根据贵单位要求,予以对砖结构烟囱进行人工结构动力机具整体拆除,因烟囱周边场地受限,无法采用整体爆破拆除,故而,经我方对烟囱现场的情况进行研究决定采用人工使用电镐破碎方式拆除的方式拆除。
三、拆除方案的确定人工使用电动破碎工具拆除:该方法是对待拆除砖烟囱筒壁结构进行破碎分裂。
优点是:施工振动小,安全可靠,即可保证安全,凭我公司以往拆除各类混凝土烟囱、砖混结构烟囱、冷却塔等高耸构筑物的经验,采用此技术施工即可缩短工期,也可降低风险,非常适合本工程拆除的方法。
四、施工工序施工前的准备工作(电源及工机具的检查)f烟囱周围环境全面检查(拉设安全警示带)f烟囱拆除f废渣清理。
五、安全措施1、施工期间对烟囱周围15米范围拉设安全警示带并安排专职安全管理人员在现场负责监护(如施工安全距离内有其他固定设施需搭设钢管脚手架进行有效防护)。
2、在烟囱顶口用电镐、钢钎、铁锤等工具开一个“U”形槽,槽深和槽宽根据烟囱的直径和有利拆除确定,并截断内部的环向钢筋,然后用电镐将“U”槽内烟囱砖结构逐步粉碎成小块,使砖块从烟囱内侧坠入地面(如烟囱四周场地环境宽裕可从外侧卸料),形成逐段下移式拆除。
3、拆除的砖块渣料如因外部条件不能许可情况,该烟囱拆除的砖块需全部从烟囱内将砖块扔下,并在烟囱±5米的位置使用挖掘机振锤进行破碎打开高度1.5米,宽度W周长的1/4,防止拆除后的砖渣在烟囱内部过量结余,便于废砖渣到达预先开口的位置后直接滑出烟囱进行及时清理。
4、拆除人员在施工过程中保险绳应系在固定于连续三道的爬梯上,防止人员因特殊因素导致的摔倒、滑落,同时应注意拆除的废砖渣不能冲击保险绳,并应有双扣保险绳。
砖烟囱拆除施工方案一、前期准备在进行砖烟囱拆除施工之前,必须进行细致的前期准备工作。
首先,要对拆除区域进行全面勘测,了解烟囱的结构、高度、周围环境等情况。
其次,要确定施工过程中可能涉及到的安全隐患,采取相应的预防措施,保障施工人员和周围居民的安全。
二、施工工具和材料准备1. 工具•铁锤、榔头、凿子等手工工具•手电钻、电动锤等电动工具•叉车、吊车等起重设备•安全带、安全帽、手套等安全防护用品2. 材料•支撑杆、钢管等支撑材料•钢丝绳、钢丝网等固定材料•砖头、水泥等建筑材料三、拆除过程1. 拆除准备在确认所有准备工作就绪后,首先要将周围的人员疏散至安全距离。
然后对烟囱进行支撑和固定,以防在拆除过程中发生坍塌事故。
施工人员要穿戴好安全防护用具,确保工作安全进行。
2. 拆除方法砖烟囱的拆除通常采用逐层拆除的方式进行。
先利用电动工具或手工工具将烟囱周围的砖块逐层拆除,然后利用起重设备将拆除的砖块安全降落到地面。
在拆除过程中,施工人员要仔细操作,避免砖块突然坠落造成伤害。
3. 完工验收当砖烟囱全部拆除完成后,要对拆除现场进行清理,清除残留的砖块和建筑材料。
验收人员要对拆除工作进行全面检查,确认没有遗漏和安全隐患,确保拆除施工的顺利完成。
四、安全注意事项•施工过程中严格遵守安全操作规程,确保施工人员和周围居民的安全;•在拆除施工现场要设置明显的安全警示标志,引导人员远离危险区域;•施工人员要定期检查支撑和固定设备的安全性能,确保施工过程中的安全。
砖烟囱的拆除施工对人员的技术和操作要求较高,务必严格按照施工方案和安全规程进行操作,确保施工顺利完成且安全无事故发生。
7.锅炉房高烟囱及输煤栈道拆除工程施工组织设计1.基本情况1.1工程概况本次工程位于中核建中核燃料元件有限公司江北厂区内,将原有100米锅炉房高烟囱进行爆破拆除并清理建筑垃圾出厂,将一旁飞输煤栈道进行爆破拆除并清理建筑垃圾出厂。
1.2 工程环境该烟囱位于厂区内,厂区内临近有很多建筑物及设备、管道等均需保护,周围环境较复杂。

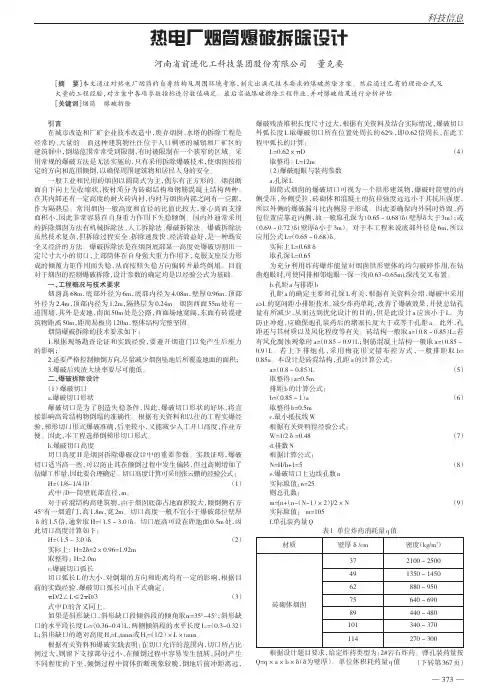

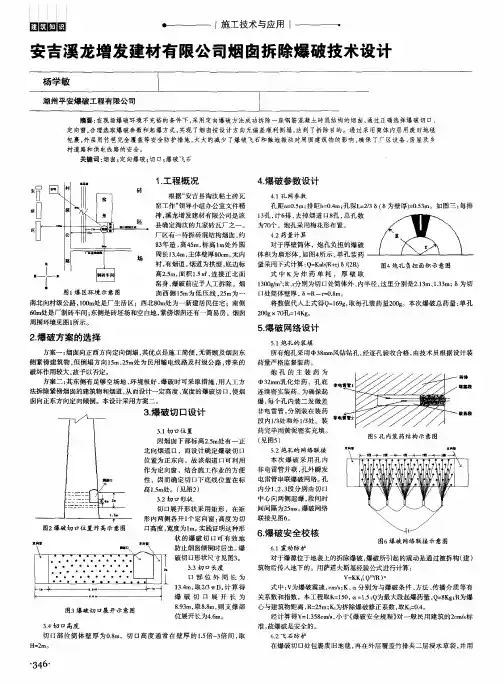

2. 控制爆破拆除方案2.1 设计原则①爆破飞石距离控制:以待爆烟囱外壁为基准,烟囱倾倒方向的爆破飞石距离控制在S≤30.0m以内,非倾倒方向的爆破飞石距离控制在S≤20.0m以内。
②爆破地震波控制:整个厂区建筑物及设备、管道等需要,将爆破震动速度控制在V≤2.0cm/s。
③爆破噪音控制:距爆源中心100m处,噪音不超过80dB;④空气冲击波:在本次工程中可不予考虑其影响。
2.2 烟囱倒塌方向因现场众多设施、设备需保护,根据现场观察、测量,该烟囱向西偏南方向上倒塌,即沿着金沙江的方向倒塌。
2.3 爆破切口方案对烟囱爆破切口的方案,有以下考虑:第一方案:爆破切口为正梯形。
预开定向窗,并在烟囱正面预开一口切口。
该方案的优点是:布孔较少,不易后座,为最常用的一种切口形式。
缺点是底部钻孔比较困难。
第二方案:爆破切口为倒梯形,其余同第一方案。
该方案的优点是:钻孔方便,施工容易。
缺点是爆破切口高度较大,并接近烟道口,后部支撑强度较弱,易产生后座。
经分析,拟采用第一方案。
2.4 爆破切口设计⑴爆破切口的形状:正梯形。
⑵下切口高度:地面以上+0.35m。
⑶下切口长度:取园心角230°时,下切口长度为:8.60m,外周长约27.00m,下部切口的周长为0.64L,对应园心角为230°对应的切口比例为0.64倍,则下切口长度为:L=0.64L=17.30m。
⑷爆破切口高度:取5倍壁厚时,切口高度为2m,实际取2.5~4m。
⑸定向窗角度(闭合角)α=300~400,两侧对称。
⑹上切口长度:以下切口长度及闭合角确定。
拆除烟囱施工方案一、项目概述本项目是针对建筑物中存在的烟囱进行拆除施工。
烟囱高度为20米,直径为2米,材质为砖石混合。
拆除烟囱的目的是为了改造建筑物的外观,提高空间利用效率。
二、工程准备1.施工前准备:a.调查和分析烟囱的结构、材质、高度等情况。
b.进行施工现场勘查,评估周边环境和影响因素。
c.制定详细的拆除方案和安全措施。
2.材料和设备准备:a.高强度钢丝绳、高强度合金钢爬升器材等爬升设备。
b.拆除工具,如电锯、破拆锤等。
c.安全装备,如安全帽、防护眼镜等。
三、拆除施工1.安全措施:a.建立临时围栏和标志,限制人员进入施工区域。
b.为施工人员提供必要的安全培训,确保其熟悉操作规程和安全知识。
c.使用个人防护装备,并建立封闭式施工现场安排监控人员。
2.拆除步骤:a.切割烟囱底部砖石部分,使之与建筑物分离。
b.爬升至烟囱顶部,切割顶部固定部位,将悬空部分固定住。
c.使用爆破器材或破拆锤等工具进行逐层拆除,注意控制破碎物的飞溅。
d.当烟囱高度减少至3-5米时,使用爬升设备将砖石残余物排除。
3.清理工作:a.将破碎砖石清理干净,保持施工现场整洁。
b.定期巡视施工区域,确保安全性和清理效果。
四、施工安全控制1.作业人员应经过相关安全培训,并配备个人防护装备。
2.在拆除过程中,施工人员必须穿戴安全帽、防护眼镜等防护措施。
3.设置安全警示牌和临时封闭围栏,禁止未经授权人员进入施工区域。
4.使用稳固的爬升设备,确保施工人员的安全。
5.在施工现场设置监控设备,及时掌握施工进展和安全情况。
6.进行周边环境评估,针对现有建筑物及周边设施做出合理控制措施。
五、项目进度安排1.施工前准备:1天2.材料和设备准备:1天3.安全措施落实:1天4.拆除施工:5天5.清理工作:1天六、质量控制1.严格按照方案进行施工,确保拆除过程安全、高效、顺利。
2.定期巡视、检查施工过程中的安全措施和施工质量。
3.项目完成后,进行验收,确保拆除的痕迹清晰,无安全隐患。
烟囱拆除方案(DOC)砖烟囱拆除方案一、烟囱拆除工程概况:江苏省沙江钢铁厂,60m砼凝土烟囱,位于该厂厂区内,因四周紧靠厂房,无法使用定向爆破,上级主管部门和厂领导研究决定对该砼烟囱进行人工拆除,为此编制60m砼烟囱拆除作业方案。
二、烟囱拆除施工准备2.1、技术人员必须详细熟悉烟囱结构,并对作业人员进行周密细致的安全技术交底,技术负责人要到现场指挥施工。
2.2、拆除施工开始前,先将电线,管道等通往拆除烟囱的支线切断。
2.3、拆除烟囱前,在四周围设置安全围拦,距烟囱筒壁15m范围内设置安全警戒区。
设警示标志,禁止非工作人员入内。
三、烟囱拆除施工方法:3.1、拆除设备采用自制内自落式操作平台。
(见附图⑴自落式内操作架采用①48X 3.5mm扣件式架管,落在烟囱内衬上。
四周与混凝土筒壁顶紧,以确保操作架的稳定。
⑵自落式内操作架要求铺板紧密稳固。
施工过程中必须确保操作人员安全带着力点,以确保施工安全。
3.2、首先拆除烟囱内衬500mm然后采用电镐拆除砼筒壁,以10c m高为一个拆除单位,分层向下拆除。
3.3、人员上下及垂直运输,利用原烟囱留置的外爬梯。
3.5拆除的砼等材料通过烟囱内,白天拆除,晚上用铲车装渣,自卸汽车及时运走。
3.6拆除施工工序①拆除耐火砖②自落操作架并加固处理③电镐分解砼4割断钢筋5清理废渣附图一自落式内操作平台图四、烟囱拆除施工部署在施工管理、质量管理、技术管理、进度安排及安全和文明施工等方面,严格按国标《建筑拆除工程安全技术规范》要求进行、现行施工规范进行。
我司将采用先进的施工工艺和机械设备,以“安全、优质、高速、低耗” 的水平完成任务。
4.1、施工组织管理机构根据工程的特点,设置烟囱拆除项目部,选派施工经验丰富的优秀项目经理,采用项目法施工,在公司的直接组织领导下,人、财、物给予充分保证,在项目经理的领导下,由施工技术、安全、质量、物资供应、保安各部门对工程质量、技术、安全、进度、文明施工、成本等进行管理、控制。
引言在城市改造和厂矿企业技术改造中,废弃烟囱、水塔的拆除工程是经常的、大量的。
而这种建筑物往往位于人口稠密的城镇和厂矿区的建筑群中,倒塌范围常常受到限制,有时被限制在一个狭窄的区域。
采用常规的爆破方法是无法实施的,只有采用拆除爆破技术,使烟囱按指定的方向和范围倾倒,以确保周围建筑物和居民人身的安全。
一般工业和民用的烟囱以圆筒式为主,偶尔有正方形的。
烟囱断面自下向上呈收缩状,按材质分为砖砌结构和钢筋混凝土结构两种。
在其内部还有一定高度的耐火砖内衬,内衬与烟囱内部之间有一空隙,作为隔热层。
常用烟囱一般高度和直径的比值比较大,重心高而支撑面积小,因此非常容易在自身重力作用下失稳倾倒。
国内外通常采用的拆除烟囱方法有机械拆除法、人工拆除法、爆破拆除法。
爆破拆除法虽然技术复杂,但拆除过程安全、拆除速度快、经济效益好,是一种既安全又经济的方法。
爆破拆除法是在烟囱底部某一高度处爆破切割出一定尺寸大小的切口,上部筒体在自身强大重力作用下,克服支座反力形成的倾覆力矩作用而失稳,从而按照失稳方向偏转并最终倒塌。
目前对于烟囱的控制爆破拆除,设计参数的确定均是以经验公式为基础。
一、工程概况与技术要求烟囱高68m,底部外径为6m,底部内径为4.08m,壁厚0.96m,顶部外径为2.4m,顶部内径为1.2m,隔热层为0.24m。
烟囱西面55m处有一道围墙,其外是麦地,南面50m处是公路,西面场地宽阔,东面有砖混建筑物距离50m,距简易板房120m,整体结构完整坚固。
烟筒爆破拆除的技术要求如下:1.根据现场勘查论证和实践经验,要避开烟道门以免产生后座力的影响;2.还要严格控制倾倒方向,尽量减少烟囱坠地后所覆盖地面的面积;3.爆破后残渣大块率要尽可能低。
二、爆破拆除设计(1)爆破切口a.爆破切口形状爆破切口是为了创造失稳条件,因此,爆破切口形状的好坏,将直接影响高耸结构物倒塌的准确性。
根据有关资料和以往的工程实爆经验,梯形切口形式爆破准确,后坐较小,又能减少人工开口高度,作业方便。
第1篇一、施工方案1. 拆除顺序:烟囱拆除应自上而下进行,并按对称顺序进行,不得数层同时进行拆除。
2. 拆除方法:- 使用专业设备进行切割、破碎等操作。
- 对于较大构件,使用吊车吊下后进行破碎。
- 对于难以直接拆除的部分,可采取分段拆除的方法。
3. 施工区域划分:- 拆除区域:明确拆除范围,设置警戒线,禁止无关人员进入。
- 安全区域:设置安全通道,确保人员安全通行。
二、安全措施1. 人员安全:- 作业人员应穿戴安全帽、手套、安全鞋等个人防护用品。
- 高空作业人员应系好安全带,佩戴护目镜。
- 作业人员应接受专业培训,熟悉操作规程和安全注意事项。
2. 设备安全:- 拆除设备应定期检查、维护,确保设备安全可靠。
- 吊车等大型设备操作人员应具备相关资质,确保操作规范。
3. 易燃易爆气体防范:- 严禁在拆除现场存放易燃易爆气体瓶,如氧气瓶、氢气瓶等。
- 仓库储存的气瓶应远离热源,保持通风,并采取有效的隔离措施。
- 发生火灾时,应首先考虑撤离气瓶,防止受热膨胀爆炸。
4. 物料管理:- 拆除物料不得在楼板上乱堆乱放,不准将墙体推倒在楼板上。
- 拆除物料不准向下抛掷,应在落碴口下落到底层或用溜放到地面后清理运走。
- 拆除物料在地面上堆放时,应按施工现场平面布置图进行有序堆放并及时清运。
5. 环境安全:- 拆除现场应保持清洁,及时清理施工垃圾。
- 拆除过程中产生的粉尘、噪音等应采取相应措施进行控制。
三、施工管理1. 现场管理:- 施工现场应有专人统一指挥,并有专业技术人员现场监督指导。
- 拆除作业应严格按照施工方案或施工组织设计确定的拆除方法和拆除程序进行。
2. 资料管理:- 拆除施工过程中,应做好相关资料的记录和归档,包括施工日志、安全检查记录等。
3. 验收管理:- 拆除工程完成后,应进行验收,确保拆除质量符合要求。
通过以上措施,可以有效保障烟囱拆除工程施工的安全和质量。
第2篇一、施工准备1. 施工图纸:在施工前,必须仔细阅读施工图纸,了解烟囱的结构、尺寸、材料等信息,为施工提供依据。
烟囱拆除工程施工方案及安全措施烟囱拆除工程施工方案及安全措施一、工程概况本工程位于某城市的一个老旧建筑物内,是一个高约30米的烟囱。
由于建筑物需要进行翻修,烟囱需要拆除。
二、实施标准1.《中华人民共和国安全生产法》;2.《建设工程安全生产管理条例》;3.《建设工程开工报告管理办法》;4.《建筑物拆除与爆破安全规定》。
三、施工方案1. 拆除前准备工作(1)组织施工队伍进行安全教育;(2)制定烟囱拆除工程计划,详细规定拆除过程,确保施工人员的生命财产安全;(3)严格监督并验收施工人员的工作资质;(4)安排施工工具、设备及材料。
2. 烟囱拆除工作(1)绑扎起重索,使用起重机慢慢地把烟囱顶部的砖块取下并放置在垫子上,直到顶部全部脱落;(2)拆除烟囱中部,采取手动割断烟囱。
(3)将割断的烟囱倒塌,由起重机卸载送到运输车上,搬离现场。
四、安全措施1. 保证施工安全(1)在烟囱周围与下方设置保护栏杆;(2)在拆除烟囱过程中,必须保证现场不得有人进入;(3)开展岗前安全教育,确保施工人员具有足够的安全防范意识;(4)使用全封闭式防护设备,确保工作安全。
2. 消防安全措施(1)在现场设置消防器材,并经常进行检查;(2)清理现场积存的可燃易爆垃圾;(3)严禁在消防设施和安全通道占用位置,以确保紧急情况下消防通道畅通。
3. 物品的防护(1)在烟囱周边设置警示标志,以引起其他人员注意;(2)在拆卸过程中,隔离烟囱附近的电力或水管道,防止被割断或受到砸伤。
4. 现场环境保护(1)在工作过程中,污染物要及时收集处理,保证现场整洁;(2)施工现场要与周边居民保持一定的距离;(3)合理安排施工作业时间,避免对周边居民的休息产生影响。
五、总结烟囱拆除工程是一项高风险的工程,必须科学规划施工方案,严格执行安全措施,确保施工现场及周围环境的安全。
做好了施工方案和安全措施,可以有效地减少意外事故的发生,达到保证工作质量、保护环境的目的。
烟囱拆除专业技术施工方案一、工程概况与准备本次工程涉及某工业区域的一座旧烟囱拆除工作,烟囱高度约为XX米,结构主要为钢筋混凝土。
考虑到烟囱的高度和结构特点,我们将采用爆破拆除与机械拆除相结合的方式进行施工。
在施工前,我们已完成了现场勘察、图纸会审、施工方案编制等准备工作,确保施工顺利进行。
二、施工方法与流程施工准备:搭建施工围挡、安装防护网、准备拆除所需的机械设备和爆破器材等。
烟囱切割:采用高空作业车或脚手架进行烟囱的顶部切割,为爆破作业创造条件。
爆破作业:在烟囱底部设置爆破点,确保爆破力量分布均匀,避免对周围环境造成影响。
烟囱倒塌:控制爆破力度,使烟囱按预定方向倒塌,确保施工区域安全。
清理现场:使用挖掘机、装载机等机械设备对倒塌后的烟囱进行清理,确保施工现场整洁。
三、安全防护与措施设置安全警示标志,严禁非施工人员进入施工区域。
配备专职安全员,对施工过程进行全程监控,确保施工安全。
对爆破作业人员进行专业培训,确保爆破作业安全可控。
在施工区域周围设置防护网,防止烟囱碎片飞溅。
四、废弃物处理方案拆除后的烟囱废弃物主要包括钢筋混凝土碎块、砖石等。
我们将对废弃物进行分类处理,可回收利用的建筑材料将进行回收再利用,无法回收利用的部分将按照相关规定进行妥善处理,确保不对环境造成污染。
五、工人培训与装备工人培训:所有参与施工的工人将接受专业培训,包括高处作业安全、爆破作业规程、机械设备操作等内容,确保工人具备相应的技能和安全意识。
工人装备:为工人提供符合标准的安全帽、安全带、防护眼镜、防护服等个人防护装备,确保工人在施工过程中的安全。
六、应急预案与处置制定应急预案:针对可能出现的突发情况,如爆破失控、机械故障等,我们将制定详细的应急预案,明确应对措施和责任人。
应急处置:一旦发生突发情况,立即启动应急预案,组织人员进行抢险救援,确保人员安全和减少财产损失。
七、进度控制与监测制定施工进度计划:根据施工方案和现场实际情况,制定合理的施工进度计划,明确各阶段的任务和时间节点。
烟囱爆破常用方案____年烟囱爆破常用方案引言:第一部分:爆破前期准备1. 烟囱调查和评估:在爆破前,需要对待拆除的烟囱进行详细的调查和评估。
包括烟囱的高度、直径、材料及结构情况等。
2. 安全区域划定:根据烟囱的高度和危险程度划定安全区域,确保人员和设备的安全。
3. 材料清理和固定:在爆破前清理烟囱表面的杂物,并对材料进行固定,防止在爆破过程中造成飞溅和飞射。
4. 通知相关方:在拆除烟囱前,需要及时通知周边居民和相关方,确保安全措施得到落实。
第二部分:爆破方案设计1. 爆破方案制定:根据烟囱的高度和结构,制定合理的爆破方案。
常用的爆破方式包括爆破炸药、爆破器材、爆破时间等。
2. 炸药选型和布设:选择合适的爆破炸药,并根据烟囱的结构进行合理布设,确保爆破效果和安全。
3. 点火系统设计:设计可靠的点火系统,确保爆破炸药能够准确、同步地起爆。
4. 控制爆破范围:通过调整爆破炸药的种类和数量,控制爆破范围,避免烟囱周围的建筑和设施受到损坏。
第三部分:爆破实施1. 安全警戒和封锁:在爆破进行前,对安全区域进行严密的警戒和封锁,禁止非相关人员进入。
2. 爆破炸药装填:由专业人员进行炸药的装填和布设,确保装填过程的安全和准确性。
3. 点火和爆破操作:对点火系统进行检查和调试,确保点火准确,并按照预定的爆破方案进行操作。
4. 爆破后的处理:在烟囱爆破后,需要对残余的烟囱碎片进行清理和处理,确保环境卫生和安全。
结论:爆破是一种常用的烟囱拆除方式,能够高效、快速地进行拆除,但也需要专业团队和科学方案的支持,确保安全和效果。
随着技术的进步,未来的烟囱爆破方案可能会有更多创新和改进,提高爆破的效率和安全性。
但无论如何,安全永远是第一位的,应该始终把人员和环境的安全放在首位。
烟囱爆破常用方案(二)一、爆破准备工作1. 安全评估与规划:在进行烟囱爆破之前,必须对现场进行全面的安全评估。
评估包括但不限于周边环境、地质条件、建筑结构、人员防护、邻近建筑物保护等方面。
烟囱拆除施工方案烟囱是一座建筑中常见的构造物,用来排出燃烧产生的废气和烟雾。
然而,由于环保意识的提升和能源结构的转型,越来越多的烟囱被废弃。
在城市更新和建筑改造的过程中,拆除烟囱成为一个重要的任务。
本文将就烟囱拆除施工方案进行论述。
一、烟囱拆除的必要性烟囱拆除的必要性源于多方面的考量。
首先,随着环境保护意识的提高,废弃的烟囱会成为城市环境的一种破损元素,影响城市景观的美观度和整体形象。
其次,废弃的烟囱可能存在安全隐患,如腐蚀、结构松动等,这些问题有可能导致烟囱倒塌,给周围人员和财产带来巨大的风险。
因此,拆除烟囱是确保城市安全的重要环节。
二、烟囱拆除前的准备工作在进行烟囱拆除之前,需要做好充分的准备工作。
首先,必须进行详细的现场勘察,了解烟囱的结构特点、材料情况以及周围环境的地质条件,以便制定合理的拆除方案。
其次,需要进行相关申请手续的办理,确保符合法律法规和环保要求。
最后,还需要制定详细的安全施工计划,确保施工过程中不会造成人身和财产的损害。
三、烟囱拆除的施工方案烟囱拆除的施工方案需要根据不同的烟囱特点进行个性化设计。
一般来说,可以采用以下几种方式进行拆除。
1. 爆破拆除:适用于高层或建筑密集区域的烟囱。
通过爆破技术,将烟囱分段破坏,避免了长距离坍塌带来的安全风险。
在爆破前,需要进行严密的周边保护,确保不会对周围建筑物和环境造成破坏。
2. 机械拆除:适用于地势平坦、周边无建筑物的烟囱。
通过使用吊臂、起重机等机械设备,将烟囱分段拆除,再进行运输和处理。
在机械操作过程中,需要注意周围环境的保护,避免对周围建筑物和设施造成损害。
3. 渐进式拆除:适用于高度较低、周边拥挤的烟囱。
通过采取分阶段的拆除方式,逐渐削减烟囱的高度,最终使其完全消失。
在渐进式拆除过程中,需要进行精确的测量和控制,确保每次拆除的精度和安全。
四、烟囱拆除后的处理烟囱拆除完成后,需要对拆除残段进行相应的处理。
一般来说,可以选择将烟囱残段进行破碎、粉碎或回收利用。
烟囱爆破常用方案烟囱爆破是一种常见的拆除或清理烟囱的方法,常用于燃煤、燃油等工业生产中的设备维护和清洗。
本文将介绍烟囱爆破的常用方案,包括前期准备、爆破原理、爆破参数设计等。
一、前期准备1、现场勘查:在进行烟囱爆破前,需要对现场进行勘查,确定烟囱的高度、直径、材质和内部情况等信息,以便制定爆破方案。
2、清理烟囱:在进行烟囱爆破前,需要先对烟囱内部进行清理,以防在爆破过程中出现堵塞等问题。
3、安全防护:在进行烟囱爆破前,需要对现场进行安全防护,确保现场人员和周边环境的安全。
包括布设警示标志、采取安全措施等。
二、爆破原理烟囱的爆破原理是利用爆炸产生的气压波来破坏烟囱。
在爆炸后产生的冲击波能够迅速扩散到烟囱内部,产生高强度震荡和压力,从而破坏烟囱。
三、爆破参数设计1、爆破剂选择:选择适合的爆炸剂量和种类。
一般使用炸药作为爆破剂,选择炸药类型和数量应根据烟囱的直径、高度、材质等因素来确定。
2、爆破点位置:选取烟囱最脆弱的部分作为爆破点,通常是附着点或者固定点。
在确定爆破位置时,需要考虑到烟囱的高度、直径、材质等因素。
3、爆破时间:在进行烟囱爆破时,需要选择适合的爆破时间,这个时间应该考虑到烟囱的材质、高度、直径等因素。
一般来说,要选择在人员最少和周围环境最安全的时间进行爆破。
4、爆破参数量:确定爆破参数量包括炸药数量和爆炸的能量大小等。
这个量的确定需要根据烟囱的高度、直径、材质等因素来进行计算,以便获得足够的爆炸能量,从而达到清理烟囱的目的。
四、爆破操作步骤1、爆破装置安装:在确定好爆破参数量和爆破点位置后,需要按照确定的位置布置爆破装置。
2、引爆装置设置:在爆破装置布置完成后,需要设置引爆装置,将炸弹和导线等连接好,待下一步操作。
3、安全调试:爆破操作前,需要对爆炸装置进行安全调试和检查。
调试和检查时需要注意到可靠性和安全性。
4、实施爆破操作:当所有的准备工作完成后,可以进行爆破操作,在爆破前应加强现场安全措施,确保现场人员和周边环境的安全。
烟囱撤除施工方案烟囱撤除施工方案一、工程概述烟囱撤除施工是指将不再使用的烟囱进展撤除和去除的工程。
本施工方案针对撤除高度为10米、直径为2米的烟囱进展设计。
二、前期准备工作1. 确定施工区域:确定撤除范围和周边的建筑物、道路等情况,确定施工区域的平安范围。
2. 编制施工方案:根据撤除烟囱的详细情况,编制详细的施工方案,包括撤除的顺序、方法、工艺等内容。
3. 召集施工人员:根据施工方案,召集所需的施工人员,包括撤除人员、运输人员、平安监护人员等。
4. 准备施工材料和设备:购置所需的施工材料和设备,包括起重机、悬垂蓝、平安绳索等。
三、施工步骤1. 确定撤除顺序:根据施工方案,确定撤除的顺序,一般是从上到下依次撤除。
2. 安装悬垂蓝:在烟囱上部安装悬垂蓝,用于撤除人员的工作平台。
3. 撤除烟囱壁体:使用起重机将撤除人员抬至烟囱顶部,通过各种工具和设备撤除烟囱壁体,将撤除的材料存放在临时堆放区。
4. 撤除烟囱底座:使用起重机将撤除人员抬至烟囱底部,在确保平安的情况下,使用各种工具和设备撤除烟囱底座。
5. 清理工作:清理施工现场,包括去除撤除烟囱产生的垃圾和碎片,清理悬垂蓝和施工设备,使施工现场恢复原貌。
四、平安措施1. 确保施工人员的平安:施工人员应经过专业培训,掌握相关技术和操作规程,服从指挥,配戴相应的平安装备。
2. 确保施工设备的平安:施工设备应经过检验合格,设备操作人员应具备相应的资格证书,设备在使用过程中应进展定期检查和维护。
3. 设置警示标志:在施工现场周围设置明显的警示标志和告示牌,防止无关人员进入施工区域。
4. 施行平安监测:施工过程中应进展平安监测,及时发现和消除平安隐患。
5. 做好环保工作:施工过程中应采取相应的措施,控制粉尘、噪音和振动等污染物的排放。
五、施工时间和费用1. 施工时间:预计施工时间为7天,详细根据实际情况而定。
2. 施工费用:施工费用包括劳务费、材料费、设备租赁费等,预计总费用为50万元。
拆除烟囱施工方案一、引言烟囱拆除工程是指对建筑物内部或外部的烟囱进行拆除和清理。
在一些情况下,烟囱可能因年久失修或建筑结构改变而不再需要使用,或者因为安全隐患而需要进行必要的拆除工作。
本文将介绍拆除烟囱的施工方案,确保施工过程安全、高效。
二、拆除前准备工作1. 安全评估:在开始拆除烟囱之前,必须进行全面的安全评估。
这包括评估烟囱的结构稳定性、周围环境的安全因素以及与其他建筑结构的连接方式。
2. 施工方案设计:根据安全评估的结果,设计出合理的施工方案。
该方案应包括拆除顺序、使用的工具和设备,以及相关施工人员的安全措施。
3. 材料和设备准备:准备好必要的材料和设备,如梯子、滑轮、绳索、手动工具等。
确保这些设备处于良好状态并使用合适的安全保护措施。
三、拆除过程1. 设置施工区域:将拆除烟囱的区域进行围栏或标志,确保周围人员的安全。
2. 清理烟囱内燃烧物:首先需要确保烟囱内没有残留的燃烧物。
这可以通过物理清理或使用吸尘器来完成。
专业人员应该穿戴适当的防护装备,如手套、口罩等。
3. 拆除顶部建筑:在拆除烟囱时,先从顶部开始。
使用适当的工具和设备,逐步削减烟囱的高度。
确保削减的方式稳定、平衡,以防止不可控制的坍塌。
4. 拆除底部建筑:一旦烟囱的顶部被拆除,接下来是拆除底部建筑。
这需要根据具体情况使用适当的工具和技术。
可以使用挖掘机或其他机械设备进行推倒,也可以使用手动工具逐步拆除。
5. 清理残余物:在完成烟囱的拆除后,必须对施工现场进行必要的清理工作,确保没有残留的碎片或材料堵塞建筑物的通风系统。
四、安全考虑1. 专业团队:拆除烟囱是一项复杂的工程,需要由经验丰富的专业团队来完成。
他们应具备相关的技能和知识,了解施工过程中的安全要求。
2. 适当的防护措施:施工人员必须戴上适当的防护装备,包括安全帽、手套、护目镜、口罩等。
确保他们在工作中得到足够的保护。
3. 环境保护:烟囱拆除过程中产生的噪音和灰尘可能对周围环境和人员造成影响。
90m高钢筋混凝土烟囱拆除爆破设计
1工程概况
根据某市环保及环境治理精神,拟将90m高钢筋混凝土烟囱实施爆破拆除。
1.1 施工环境
拟拆除的钢筋混凝土烟囱位于市某厂内,高90m,烟囱北22m处为包装车间,车间东西长为180m,南
北宽为30m;烟囱南侧65m为外加剂厂车间,车间东西向长为90m;烟囱西侧60m处为水泥厂厂房;烟囱
西北侧厂房已经拆除,为空旷地带。烟囱周围环境见图1。
1.2 烟囱结构尺寸
钢筋混凝土烟囱始建于1971年,筒体为钢筋混凝土结构,混凝土标号为200号,烟囱高为90m,烟
囱底部外直径为7.85m,底部壁厚为0.4m。顶部外直径为4.3m,壁厚0.18m。内衬为耐火砖,厚24cm,内
衬与烟囱内壁间隙10cm,拟拆除烟囱筒体体积为414.2m3。
烟囱标高4.2m处为烟道口,烟道口高3.5m,宽3.5m,顶部为圆拱形,烟道口朝向为正西向。烟道口
下部为清灰漏斗,漏斗底部标高为2.2m。
烟囱筒体底部配筋:竖向主筋为φ20的螺纹钢筋,间距为130mm,环形钢筋直径20mm,间距140mm。
烟囱断面尺寸见图2。
1.3 拆除工程要求
⑴ 工期要求:7天。
⑵ 安全要求:爆破拆除施工应确保周围建筑物的安全。
3
0
1
0
100
180
2
2
厂区围墙
60
框架结构厂房
框架结构厂房
框
架
结
构
厂
房
6
5
爆区环境图
图中单位:m
拟爆破烟囱
图1 爆区环境图
2 爆破方案选择
3 爆破技术设计
3.1爆破缺口设计
缺口位置,展开形状,缺口高度,展开长
度等
3.2 爆破参数
孔网参数,炸药选择,炸药单耗,装药量
计算等
3.3 爆破网路
雷管选择,爆破网络等
3.4 爆前预处理
内衬预处理等
4爆破安全防护
4.1飞石防护措施
4.2爆破振动计算与控制措施
4.3触地振动计算与控制措施
4.4 安全警戒
5其他爆破安全校核
3.750m
烟囱壁厚
烟囱外半径
段底部标高
280mm
10m
3.925m
烟囱壁厚
烟囱外半径
段底部标高
400mm
1.250m
3.550m
烟囱壁厚
烟囱外半径
段底部标高
260mm
20m
3.350m
烟囱壁厚
烟囱外半径
段底部标高
240mm
30m
3.150m
烟囱壁厚
烟囱外半径
段底部标高
220mm
40m
2.950m
烟囱壁厚
烟囱外半径
段底部标高
210mm
50m
2.750m
烟囱壁厚
烟囱外半径
段底部标高
200mm
60m
2.550m
烟囱壁厚
烟囱外半径
段底部标高
190mm
70.5m
2.350m
烟囱壁厚
烟囱外半径
段底部标高
180mm
80m
2.150m
烟囱壁厚
烟囱外半径
段底部标高
180mm
90m
图2 烟囱断面图
