建设项目总投资组成及其他费用规定中国建设工程造价管理协会说明为合理确定和有效控制建设项目投资,发挥协会的专业优势,中国建设工程造价管理协会2003年工作要点提出开展“工程建设其他费用组成、内容和计算方法”的课题研究,为政府部门决策提供依据。
2003年3月12日,协会在北京组织召开了开展课题研究工作的座谈会。
3月18日印发了“关于开展‘工程建设其他费用组成、内容和计算方法’课题研究有关问题的通知”,成立课题研究组,由石油、建材、火电、铁道、水电、冶金、林业、电子、北京、上海、广州等行业和省(市)工程造价管理部门参加,并明确了课题研究进度等工作要求。
课题研究组进行了广泛调研,收集了涉及工程建设投资管理的国家法律法规和部委文件(令) 42个,石油、火电、铁路、石化、建材、冶金、林业、化工、邮电、公路、北京、上海、黑龙江等行业及省(市)现行的工程建设其他费用规定13项,对30项大中型典型建设项目概算进行了测算分析。
2003年6月25日协会组织对课题研究成果初稿进行了讨论,会后有关单位又提交了书面意见。
本征求意见稿根据上述讨论和书面意见修改完善,并采纳建议将征求意见稿名称由“工程建设其他费用组成、内容和计算方法”改为“建设项目总投资组成及其他费用规定”(征求意见稿)。
中国建设工程造价管理协会于2003年8月8日以中价协(2003)017号文件印发了《建设项目总投资组成及其他费用规定》(征求意见稿)。
石油、石化、电子、四川、北京、辽宁、邮电等8个部门或单位返回了书面意见,据此对征求意见稿进行了修改完善,并与“建设项目经济评价方法”修编组进行了相关内容的衔接,形成本送审稿。

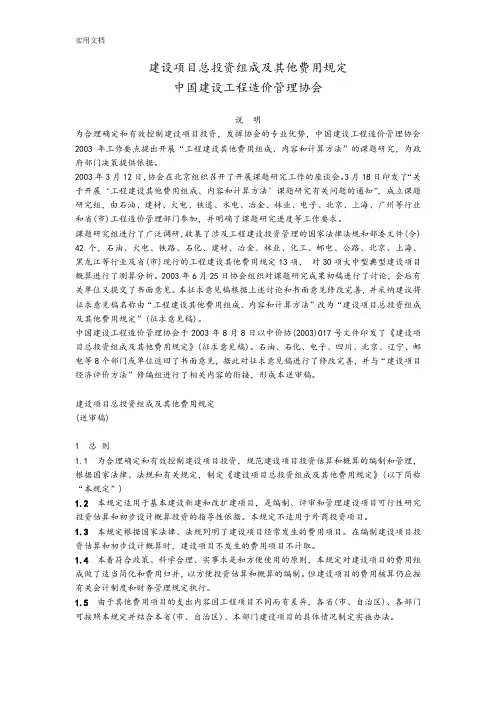

建设项目总投资组成及其他费用规定(送审稿)1 总则1.1 为合理确定和有效控制建设项目投资,规范建设项目投资估算和概算的编制和管理,根据国家法律、法规和有关规定,制定《建设项目总投资组成及其他费用规定》(以下简称“本规定”)1.2 本规定适用于基本建设新建和改扩建项目,是编制、评审和管理建设项目可行性研究投资估算和初步设计概算投资的指导性依据。

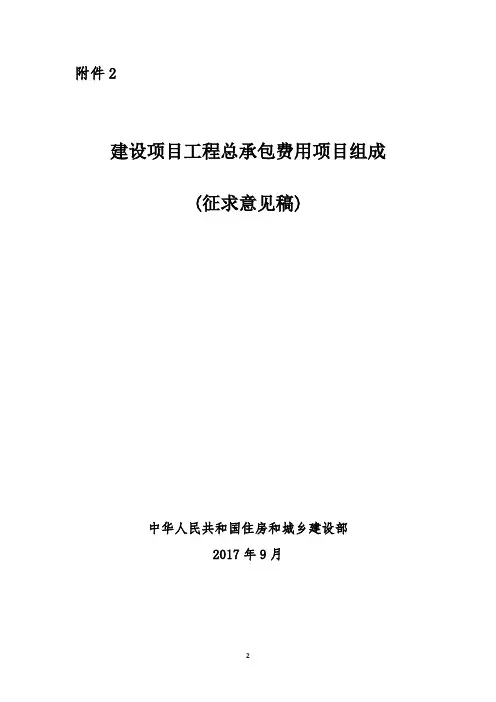

附件2建设项目工程总承包费用项目组成(征求意见稿)中华人民共和国住房和城乡建设部2017年9月建设项目工程总承包费用项目组成(征求意见稿)为贯彻落实《国务院办公厅关于促进建筑业持续健康发展的意见》(国办发〔2017〕19号),适应推进建设项目工程总承包的需要,规范总承包费用项目组成,有效控制项目投资,提高工程建设效率,参照财政部《基本建设项目建设成本管理规定》(财建〔2016〕504号)和国家发展改革委、住房城乡建设部以及有关行业建设管理部门发布的建设工程费用构成,制定本项目组成。
第一条建设项目工程总承包是指从事工程总承包的企业按照与建设单位签订的合同,对工程项目的设计、采购、施工等实行全过程的承包,并对工程的质量、安全、工期和造价等全面负责的承包方式。
建设单位可以在建设项目的可行性研究批准立项后,或方案设计批准后,或初步设计批准后采用工程总承包的方式发包。
第二条工程总承包一般采用设计—采购—施工总承包模式。
建设单位也可以根据项目特点和实际需要采用设计—施工总承包或其他工程总承包模式。
第三条?建设项目工程总承包费用项目由建筑安装工程费、设备购置费、总承包其他费、暂列费用构成。
第四条建设单位应根据建设工程总承包项目发包的工程内容、工作范围,按照风险合理分担的原则确定具体费用项目及其范围。
第五条建筑安装工程费。
指为完成建设项目发生的建筑工程和安装工程所需的费用,不包括应列入设备购置费的被安装设备本身的价值。
该费用由建设单位按照合同约定支付给总承包单位。
第六条设备购置费。
指为完成建设项目,需要采购设备和为生产准备的不够固定资产标准的工具、器具的价款,不包括应列入安装工程费的工程设备(建筑设备)本身的价值。
该费用由建设单位按照合同约定支付给总承包单位(不包括工程抵扣的增值税进项税额)。
第七条总承包其他费。
指建设单位应当分摊计入工程总承包相关项目的各项费用和税金支出,并按照合同约定支付给总承包单位的费用。
建筑工程概算单价组成及计算一、概念建筑工程概算单价(简称工程单价)是指完成建筑工程单位工程量所耗用的直接工程费、间接费、企业利润和税金四部分费用的总和。
建筑工程单价包括土方开挖工程、石方开挖工程、土石填筑工程、混凝土工程、模板工程、砂石备料工程、钻孔灌浆及锚固工程、疏浚工程和其他工程等九项内容。
二、组成内容与计算方法1、直接工程费(1)直接费。
包括人工费、材料费、施工机械使用费等。
①人工费。
人工费=∑定额人工工时数×人工工时预算单价②材料费。
由主要材料费和其他材料费或零星材料费组成。
材料费=∑定额主要材料耗用量×材料预算价格+其他材料费+零星材料费主要材料费=定额主要材料耗用量×材料预算价格其他材料费=主要材料费之和×其他材料费费率零星材料费=(人工费+机械费)×零星材料费费率③施工机械使用费。
由主要施工机械使用费和其他机械使用费组成。
机械使用费=∑定额主要施工机械台(组)时数×机械台(组)时费+主要机械费之和×其他机械费费率(2)其他直接费。
指为完成建筑工程的单位工程量,按现行规定应计入概算单价的冬雨季施工增加费、夜班施工增加费、特殊地区施工增加费及其他费用。
其他直接费=直接费×其他直接费费率之和①冬雨季施工增加费:西南、中南、华东区:0.5%~1.0%华北区:1.0%~2.5%西北、东北区:2.5%~4.0%西南、中南、华东区,按规定不计冬季施工费的地区取小值,计算冬季施工增加费的地区可取大值。
②夜间施工增加费:建筑工程取0.5%,安装工程取0.7%。
③特殊地区施工增加费:按规定计算,没有规定不计算此项费用。
④其他:建筑工程取1.0%,安装工程取1.5%。
(3)现场经费。
指为完成建筑工程的单位工程量,按现行规定应计入概算单价的临时设施费和现场管理费。
建筑工程的现场经费=直接费×现场经费费率枢纽工程现场经费费率表饮水及河道工程现场经费费率表2、间接费指为完成建筑工程的单位工程量,按现行规定需计入概算单价的工程施工企业为组织施工生产经营活动所发生的管理费用、为筹集资金而发生的财务费用及其他费用。

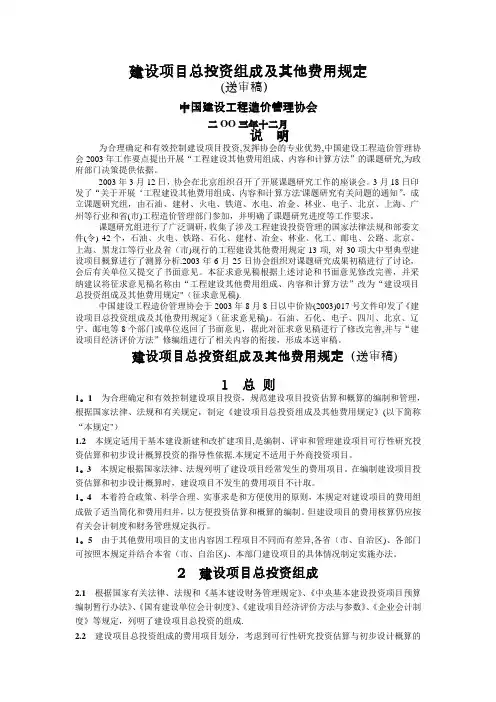

建设项目总投资组成及其他费用规定(送审稿)中国建设工程造价管理协会二OO三年十二月说明为合理确定和有效控制建设项目投资,发挥协会的专业优势,中国建设工程造价管理协会2003年工作要点提出开展“工程建设其他费用组成、内容和计算方法”的课题研究,为政府部门决策提供依据。
2003年3月12日,协会在北京组织召开了开展课题研究工作的座谈会。
3月18日印发了“关于开展‘工程建设其他费用组成、内容和计算方法'课题研究有关问题的通知”,成立课题研究组,由石油、建材、火电、铁道、水电、冶金、林业、电子、北京、上海、广州等行业和省(市)工程造价管理部门参加,并明确了课题研究进度等工作要求。
课题研究组进行了广泛调研,收集了涉及工程建设投资管理的国家法律法规和部委文件(令) 42个,石油、火电、铁路、石化、建材、冶金、林业、化工、邮电、公路、北京、上海、黑龙江等行业及省(市)现行的工程建设其他费用规定13项, 对30项大中型典型建设项目概算进行了测算分析.2003年6月25日协会组织对课题研究成果初稿进行了讨论,会后有关单位又提交了书面意见。
本征求意见稿根据上述讨论和书面意见修改完善,并采纳建议将征求意见稿名称由“工程建设其他费用组成、内容和计算方法”改为“建设项目总投资组成及其他费用规定"(征求意见稿).中国建设工程造价管理协会于2003年8月8日以中价协(2003)017号文件印发了《建设项目总投资组成及其他费用规定》(征求意见稿)。
石油、石化、电子、四川、北京、辽宁、邮电等8个部门或单位返回了书面意见,据此对征求意见稿进行了修改完善,并与“建设项目经济评价方法”修编组进行了相关内容的衔接,形成本送审稿。
建设项目总投资组成及其他费用规定(送审稿)1 总则1。
1为合理确定和有效控制建设项目投资,规范建设项目投资估算和概算的编制和管理,根据国家法律、法规和有关规定,制定《建设项目总投资组成及其他费用规定》(以下简称“本规定")1.2 本规定适用于基本建设新建和改扩建项目,是编制、评审和管理建设项目可行性研究投资估算和初步设计概算投资的指导性依据.本规定不适用于外商投资项目。
建设工程项目投资明细表
二、综合费(综合费用包括其他直接费、现场经费和间接费三部分内容)取标准,各省市根据不同的情况有专门规定
建筑安装工程费(建筑安装工程费用是由直接发生在建筑安装工程施工生产过程中的费用,施工企业在组织管理施工生产经营过程中间接的为工程支付的费用以及按照国家规定收取的利润和交纳的税金的总
称)
税金的总
称)
二、与建设项目有
关的其他费用

工程建设其他费(工程建设其他费用是指按规定应在固定资产投资中支付,并列入建设项目总概算或单位工程综合概算内,除建筑安装工程费、设备工器具购置费以外的其他费用)。
福建省建设厅印发福建省房屋建筑和市政基础设施工程概算编制办法(发稿时间:2008-1-2 15:31:27 阅读次数:5464)闽建筑[2007]52号各设区市建设局,省直有关单位:为提高建设项目投资效益,合理确定和有效控制建设项目投资,规范建设项目概算的编制和管理,根据国家有关法律、法规和规章规定,福建省建设工程造价管理总站组织编制了《福建省房屋建筑和市政基础设施工程概算编制办法》(以下简称《编制办法》)。
经商省发改委同意,现予印发,与《福建省房屋建筑和市政基础设施工程概算定额》配套执行。
《编制办法》适用于本省范围内新建、改建、扩建的房屋建筑和市政基础设施工程建设项目,是编制建设项目概算的依据,是审批国有资金投资或国有资金投资为主的建设项目投资和概算的依据。
《编制办法》由福建省建设工程造价管理总站负责管理和解释。
福建省建设厅二○○七年十二月十七日附件1 福建省房屋建筑和市政基础设施工程概算编制办法.rar附件2 福建省房屋建筑和市政基础设施工程概算编制办法附录.rar福建省房屋建筑和市政基础设施工程概算编制办法目录第一章总则第二章概算编制方法第一节概算编制依据第二节概算文件组成第三章概算费用组成内容第四章概算费用取费标准第一节建筑安装工程费第二节设备及工器具购置费第三节工程建设其它费用第四节预备费第五节专项费用第五章概算费用计算程序第一节建设项目概算费用计算程序第二节建筑安装工程费用计算程序附录一概算封面及表格样式附录二概算费用及计费依据有关文件第一章总则一、为提高建设项目投资效益,合理确定和有效控制建设项目投资,规范建设项目概算的编制和管理,根据国家有关法律、法规和规定,制定《福建省房屋建筑和市政基础设施工程概算编制办法》(以下简称《编制办法》)。
二、本《编制办法》适用于本省范围内新建、改建、扩建的房屋建筑和市政基础设施工程建设项目,是编制建设项目概算的依据,是审批国有资金投资或国有资金投资为主的建设项目投资和概算的依据。

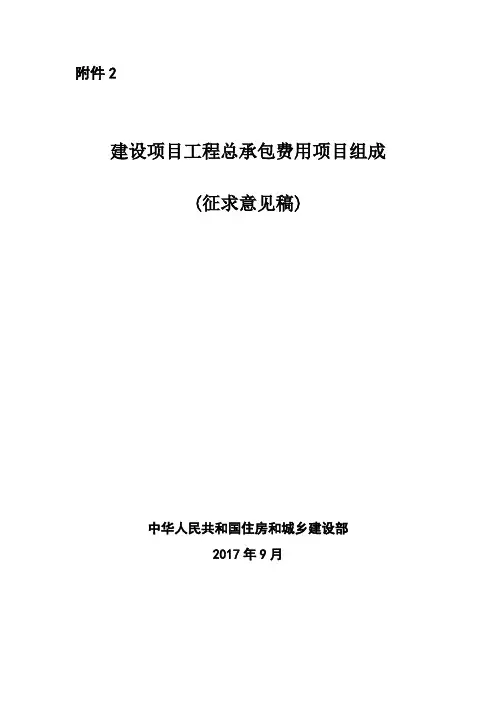

附件2建设项目工程总承包费用项目组成(征求意见稿)中华人民共和国住房和城乡建设部2017年9月建设项目工程总承包费用项目组成(征求意见稿)为贯彻落实《国务院办公厅关于促进建筑业持续健康发展的意见》(国办发〔2017〕19号),适应推进建设项目工程总承包的需要,规范总承包费用项目组成,有效控制项目投资,提高工程建设效率,参照财政部《基本建设项目建设成本管理规定》(财建〔2016〕504号)和国家发展改革委、住房城乡建设部以及有关行业建设管理部门发布的建设工程费用构成,制定本项目组成。
第一条建设项目工程总承包是指从事工程总承包的企业按照与建设单位签订的合同,对工程项目的设计、采购、施工等实行全过程的承包,并对工程的质量、安全、工期和造价等全面负责的承包方式。
建设单位可以在建设项目的可行性研究批准立项后,或方案设计批准后,或初步设计批准后采用工程总承包的方式发包。
第二条工程总承包一般采用设计—采购—施工总承包模式。
建设单位也可以根据项目特点和实际需要采用设计—施工总承包或其他工程总承包模式。
第三条建设项目工程总承包费用项目由建筑安装工程费、设备购置费、总承包其他费、暂列费用构成。
第四条建设单位应根据建设工程总承包项目发包的工程内容、工作范围,按照风险合理分担的原则确定具体费用项目及其范围。
第五条建筑安装工程费。
指为完成建设项目发生的建筑工程和安装工程所需的费用,不包括应列入设备购置费的被安装设备本身的价值。
该费用由建设单位按照合同约定支付给总承包单位。
第六条设备购置费。
指为完成建设项目,需要采购设备和为生产准备的不够固定资产标准的工具、器具的价款,不包括应列入安装工程费的工程设备(建筑设备)本身的价值。
该费用由建设单位按照合同约定支付给总承包单位(不包括工程抵扣的增值税进项税额)。
第七条总承包其他费。
指建设单位应当分摊计入工程总承包相关项目的各项费用和税金支出,并按照合同约定支付给总承包单位的费用。
主要包括:(一)勘察费、设计费、研究试验费。
建筑项目费用预算表
项目背景
该建筑项目旨在建造一座商业办公楼,地理位置位于市中心。
该项目的预算是为了确保在预定的时间内按照质量标准完成建筑。
本费用预算表将提供有关项目所需的各种费用的详细信息。
费用类别
1. 建筑材料费用
建筑材料费用占据整个预算的大部分。
根据项目需求和规格,包括但不限于以下材料:
- 水泥和混凝土
- 钢材
- 砖块
- 玻璃
- 木材
2. 劳动力费用
劳动力费用是指为项目提供人力资源和技术知识所需的费用。
这包括:
- 施工工人的工资
- 工程师和技术人员的薪资
- 安全人员的费用
- 建筑顾问的费用
3. 设备和机械费用
为了完成项目,可能需要使用各种设备和机械。
这些费用包括但不限于:
- 建筑机械的租赁费用,如起重机、挖土机等
- 电力设备的租赁费用
- 动力和照明设备的购买和安装费用
4. 管理和监督费用
管理和监督费用是指确保项目按计划进行、质量得到保证以及达到客户要求的费用。
这包括:
- 项目经理的费用
- 施工监督员的费用
- 工程顾问的费用
5. 其他费用
除了以上费用之外,还需要预留一些额外的费用,以应对项目进行过程中可能出现的意外情况。
这些费用包括:
- 水电费用
- 咨询费用
- 保险费用
总结
本建筑项目费用预算表提供了各个方面所需费用的详细清单。
根据实际情况,预算表可能会有所变动。
在项目进行过程中,需要定期更新和调整预算,以确保项目能够顺利进行并在预定时间内完成。

重磅!住建部对建设项⽬总投资费⽤、⼯程总承包费⽤的组成部分和计算⽅法作出明确规定!近⽇,住建部发布关于《建设项⽬总投资费⽤项⽬组成》《建设项⽬⼯程总承包费⽤项⽬组成》征求意见稿,明确建设项⽬总投资以及⼯程总承包费⽤组成。
建设项⽬总投资费⽤项⽬组成建设项⽬总投资费⽤参考计算⽅法第⼀章建设项⽬总投资费⽤第⼀条建设项⽬总投资费⽤建设项⽬总投资=⼯程造价+增值税+资⾦筹措费+流动资⾦第⼆条⼯程造价⼯程造价=⼯程费⽤(不含税)+⼯程建设其他费⽤(不含税)+预备费(不含税)第三条增值税增值税应按⼯程费、⼯程建设其他费、预备费和资⾦筹措费分别计取。
第四条资⾦筹措费1.⾃有资⾦额度应符合国家或⾏业有关规定。
2.建设期利息:根据不同资⾦来源及利率分别计算。
式中Q——建设期利息;Pj-1——建设期第(j-1)年末贷款累计⾦额与利息累计⾦额之和;Aj——建设期第j年贷款⾦额;i——贷款年利率;n——建设期年数。
3. 其他⽅式资⾦筹措费⽤按发⽣额度或相关规定计列。
第五条流动资⾦流动资⾦的估算⽅法有扩⼤指标估算法和分项详细估算法两种。
(1)扩⼤指标估算法,此⽅法是参照同类企业的流动资⾦占营业收⼊、经营成本的⽐例或者是单位产量占⽤营运资⾦的数额估算流动资⾦,并按以下公式计算:流动资⾦额=各种费⽤基数×相应的流动资⾦所占⽐例(或占营运资⾦的数额)式中,各种费⽤基数是指年营业收⼊,年经营成本或年产量等。
(2)分项详细估算法,可简化计算,其公式如下:流动资⾦=流动资产-流动负债流动资产=应收账款+预付账款+存货+库存现⾦流动负债=应付账款+预收账款第⼆章⼯程费⽤第六条⼯程费⽤⼯程费⽤=建筑⼯程费+设备购置费+安装⼯程费第七条建筑⼯程费建筑⼯程费=直接费+间接费+利润第⼋条直接费直接费=⼈⼯费+材料费+施⼯机具使⽤费+其他直接费第九条⼈⼯费⼈⼯费=∑(⼯⽇消耗量×⽇⼯资单价)⽇⼯资单价由⼯程造价管理机构通过市场调查、根据⼯程项⽬的技术要求,参考实物⼯程量⼈⼯单价综合分析确定。
